人工挖孔桩安全技术交底
- 格式:doc
- 大小:35.00 KB
- 文档页数:4

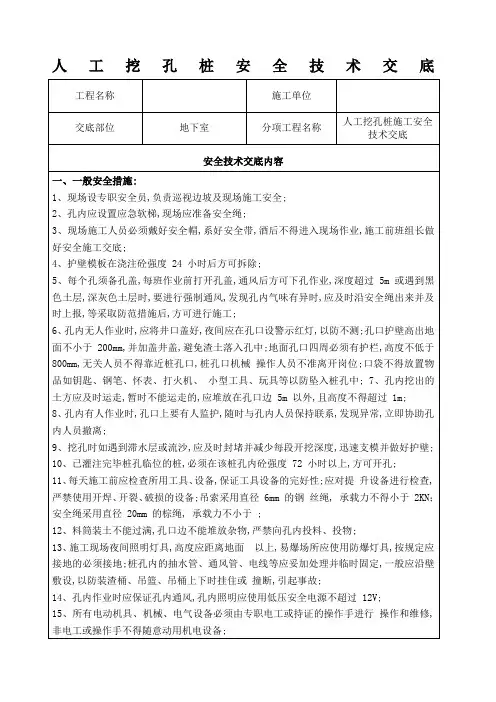

人工挖孔桩安全技术交底施工单位:工程名称分部分项工程工种一、进入施工现场必须遵守安全操作规程和安全生产纪律,特种作业人员必须持证上岗。
二、挖孔过程中,随时观察护壁有无裂缝、变形,如发现异常及时上报,采取加固措施,以避免塌方 (严禁私自处理) 。
三、井台面上操作人员必须时刻保持警惕,尤其在孔内作业时绝不得擅自离开岗位,要认真观察孔内一切动态,保持与孔内人员联系,发现问题及时处理。
四、孔口护壁必须高于原地面20~30cm,无人施工时井口必须加盖板,以防杂物或人员掉入孔内,盖板用50mm 的木板做成门板盖在洞口上。
五、孔口周围设栏杆,栏杆高度不低于1.2m,夜间应悬挂警示灯。
六、任何情况下,提升设备不得超载运行,供人员上下用的吊笼,应专门制定实施措施,要标明额定人数并严格遵守,并经常检查、维修和保养。
七、使用台架、扒杆时,卷扬滚筒上的绳不得扭结有断丝现象,滚筒上的绳全部放出后剩余不得少于4圈。
八、井口到井底设置一条直径25mm的软棕绳,随深度加大,供孔内作业人员应急出孔使用九、井口下方离井底3m内 (随挖孔井尺调整) 应设置半圆形钢板护盖,当取土吊桶上下运行时,孔内作业人员在护盖下面作业。
十、孔口四周不准堆土渣,混凝土护圈顶上不许放置操作工具,严防坠落伤人。
十一、井内作业用的风镐管、通风管、抽水管、电源线等必须妥加整理临时固定,并应沿井壁边敷设,防止脱落伤人。
十二、渣桶上下时,必须对准孔中心,挂钩牢固,桶的插销要到位。
桶与挂钩处要加钢丝绑扎牢固,以免碰撞时脱钩。
十三、孔口较大时提升架应安装在宽大于30cm,厚大于8cm的优质木板上,木板平稳,两端用锚入混凝土护圈内的钢筋固定。
提升架与木板间用钯钉、精钢丝固定牢固。
十四、下孔人员从软梯上爬下去且必须系好安全带。
十五、施工现场用电必须采用三相五线制,三级配电、二级保护。
所有设备必须按“一机一闸一漏电”保护装置进行安装。
十六、施工场地的电缆要架空,离地面不小于2m,严禁拖地和压埋土中。
人工挖孔桩安全交底一、背景介绍人工挖孔桩是一种常见的桩基施工方法,适用于土质较好且无地下水的环境。
然而,在施工过程中,由于地下情况复杂,存在一定的安全隐患。
为了确保施工安全,进行安全交底显得尤为重要。
二、交底内容1、地下情况分析:在施工前,应对施工现场的地下情况进行充分了解,包括地质勘察、地下水分布、管线情况等。
确保桩基施工不会对地下设施造成影响。
2、作业要求:明确挖孔桩的深度、直径和垂直度等要求,确保桩基质量。
同时,应制定合理的施工计划,避免相邻桩基相互影响。
3、安全防护措施:a)佩戴安全帽、防护手套、防护鞋等个人防护用品;b)挖孔桩周围应设置防护栏杆,防止人员跌落;c)在桩口上方设置安全网,防止土石滚落伤人;d)定期检查施工现场的电线、电缆等电气设备,确保用电安全。
4、应急处理措施:a)配备急救箱,以便在发生意外时迅速采取急救措施;b)制定应急预案,包括人员受伤、塌方等突发情况的应对措施;c)定期进行应急演练,提高施工人员的应急处理能力。
5、注意事项:a)严禁在桩基附近吸烟或使用明火;b)雷雨天气应停止施工,并远离桩基;c)施工人员应保持高度警惕,注意观察周围环境的变化;d)施工现场应保持整洁,废料及时清理。
三、总结评价通过本次人工挖孔桩安全交底,我们明确了施工中的安全隐患和应对措施。
在实际施工过程中,我们必须严格遵守交底内容,确保人员和设备的安全。
要时刻现场情况的变化,及时调整施工方案以适应实际情况。
在遇到紧急情况时,要迅速采取相应措施进行自救和互救。
通过本次人工挖孔桩安全交底活动的开展,我们不仅提高了对安全施工的认识和意识,还为保障工程顺利实施奠定了基础。
也提醒我们在今后的工作中要时刻保持警惕,切实落实各项安全制度和措施,确保施工现场的安全生产。
人工挖孔桩技术交底一、引言人工挖孔桩是一种广泛应用于各类建筑工程中的基础形式。
由于其具有施工方便、速度快、承载力大等优点,因此备受施工单位的青睐。

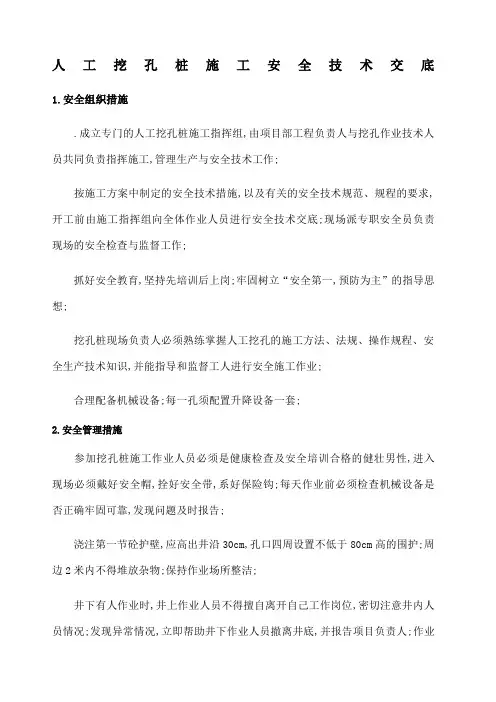

人工挖孔桩施工安全技术交底1.安全组织措施.成立专门的人工挖孔桩施工指挥组,由项目部工程负责人与挖孔作业技术人员共同负责指挥施工,管理生产与安全技术工作;按施工方案中制定的安全技术措施,以及有关的安全技术规范、规程的要求,开工前由施工指挥组向全体作业人员进行安全技术交底;现场派专职安全员负责现场的安全检查与监督工作;抓好安全教育,坚持先培训后上岗;牢固树立“安全第一,预防为主”的指导思想;挖孔桩现场负责人必须熟练掌握人工挖孔的施工方法、法规、操作规程、安全生产技术知识,并能指导和监督工人进行安全施工作业;合理配备机械设备;每一孔须配置升降设备一套;2.安全管理措施参加挖孔桩施工作业人员必须是健康检查及安全培训合格的健壮男性,进入现场必须戴好安全帽,拴好安全带,系好保险钩;每天作业前必须检查机械设备是否正确牢固可靠,发现问题及时报告;浇注第一节砼护壁,应高出井沿30cm,孔口四周设置不低于80cm高的围护;周边2米内不得堆放杂物;保持作业场所整洁;井下有人作业时,井上作业人员不得擅自离开自己工作岗位,密切注意井内人员情况;发现异常情况,立即帮助井下作业人员撤离井底,并报告项目负责人;作业人员上下井,必须用专用吊笼或安全爬梯上下;下班期间井口必须有可靠的覆盖设备;井下作业人员在作业过程中,随时留意井内各种变化情况,发现问题及时回到井上并报告项目负责人;施工现场的一切电源、电路的安装和拆除必须由持证电工操作,电器必须严格接地、接零和使用漏电保护器,严禁一闸多用;挖孔作业中,严禁作业人员在施工现场打闹玩笑;夜间一般禁止挖孔作业;遇特殊情况需经专职安全员和项目经理同意,专职安全员在现场进行安全监督;挖孔过程中,禁止孔内放炮;高温季节必须做好防暑降温工作;施工现场排水排污方案和临时用电组织设计,需经项目部总工和安全部门审查,报施工单位和监理单位批准认可后组织施工;3.安全技术措施预防坍塌的安全技术措施杜绝触电事故的安全技术措施预防高处坠落安全技术措施预防中毒、窒息安全技术措施预防水淹安全技术措施受教育人员签字:。

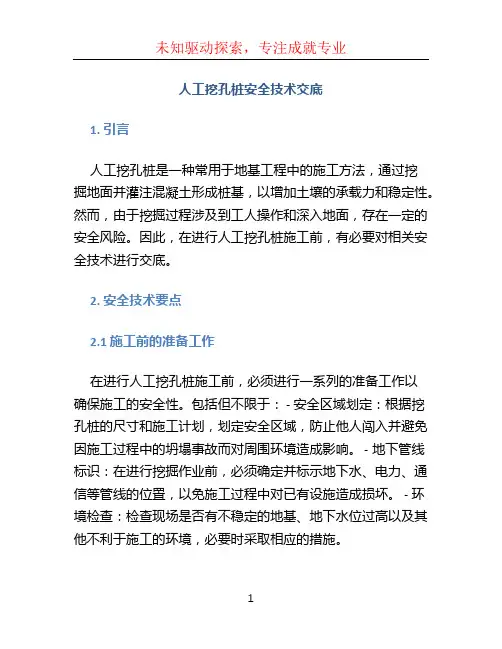

人工挖孔桩安全技术交底1. 引言人工挖孔桩是一种常用于地基工程中的施工方法,通过挖掘地面并灌注混凝土形成桩基,以增加土壤的承载力和稳定性。
然而,由于挖掘过程涉及到工人操作和深入地面,存在一定的安全风险。
因此,在进行人工挖孔桩施工前,有必要对相关安全技术进行交底。
2. 安全技术要点2.1 施工前的准备工作在进行人工挖孔桩施工前,必须进行一系列的准备工作以确保施工的安全性。
包括但不限于: - 安全区域划定:根据挖孔桩的尺寸和施工计划,划定安全区域,防止他人闯入并避免因施工过程中的坍塌事故而对周围环境造成影响。
- 地下管线标识:在进行挖掘作业前,必须确定并标示地下水、电力、通信等管线的位置,以免施工过程中对已有设施造成损坏。
- 环境检查:检查现场是否有不稳定的地基、地下水位过高以及其他不利于施工的环境,必要时采取相应的措施。
2.2 挖孔桩施工过程中的安全措施在挖孔桩的施工过程中,需要特别注意以下安全措施: -使用合适的个人防护装备:包括头盔、安全鞋、手套等。
确保工人的个人安全。
- 施工人员的培训:施工工人必须经过相关培训,了解施工过程中的安全知识,并具备相应的操作技能。
- 临时支护结构:根据挖孔桩的尺寸和土质情况,确定是否需要设置临时支护结构,以防止坍塌事故。
- 定期检查挖孔桩的稳定性:定期检查挖孔桩的稳定性,确保其没有出现变形和沉降现象。
- 事故应急预案:准备应急预案,并配备适当的急救工具,以应对可能发生的事故情况。
2.3 施工后的安全措施人工挖孔桩施工完成后,仍然需要采取一些安全措施以确保施工质量和人员安全。
这些措施包括但不限于: - 桩头处理:根据设计要求,对挖孔桩头部进行处理,确保其平整、垂直,并且无明显的缺陷和裂缝等。
- 施工资料归档:对施工过程中的各种资料进行归档保存,以备日后需要进行检查或追溯。
- 安全交底:对施工人员进行安全技术交底,使其了解施工的风险和安全注意事项。
3. 结论人工挖孔桩施工是一项复杂的工程,涉及到工人的安全和施工质量。
1m深立即支模浇筑砼。
在开挖过程中,若发现护壁有损坏,应修补完整达到要求后,再继续开挖。
2、开挖程序,应采用间隔挖孔方法,以减少水的渗透和防止土体滑移,防止在挖土过程中因邻桩混凝土未初凝而发生窜孔现象。
3、在孔桩进行钢筋笼安装时,严禁在孔内实施焊接、切割作业;当钢筋笼下放到位后,应及时将钢筋笼扣在孔口固定,防止失稳。
三、安全用电1、应根据临时用电布置图,铺设好用电线路;且必须采用三相五线制,三级配电两级保护。
2、各种机械设备做好接地接零,保证“一机一箱一闸一漏”,并在配电箱外标明用电设备名称。
3、架空线采用绝缘铜线或绝缘铝线,严禁随意架放在支架上,必须包裹PVC 管后,才能架设。
4、配电箱统一采用铁制配电箱,箱中导线的进线口和出线口设在箱体的下底面。
严禁箱体的上顶面、侧面、后面或箱门处有进出线路,进出线分路成束加护套并做防水弯,导线束不得与箱门口直接接触,并注意其防雨。
配电箱要上锁,钥匙由现场电工保管,箱内不允许放置任何杂物,并应保持清洁。
在每个配电箱上安装漏电保护器。
现场设二级漏电保护装置,实行分级保护,形成完整的保护系统。
5、电器设备的安装、拆卸、修理由电工专人负责,任何人不许乱动。
6、桩孔深度在5米以内时,井上照明代替井下照明,5米以外时,在井下用安全防护灯照明,且电压不得高于36伏。
7、进入桩孔内的所有电器及用电设备均应接零接地,电线必须绝缘。
拉动电线时禁止与一切硬物产生摩擦。
电器开关应集中在桩孔口,并应装置漏电保护器,防止漏电触电事故,一旦发现漏电,必须迅速拉闸断电,值班电工必须对所有电器设备及线路加强检查维修,及时发现问题,妥善处理。
四、防毒措施1、严禁酒后操作,不准在孔内吸烟和使用明火作业。
2、地下特殊地层中往往含有CO、SO2、H2S或其它有毒气体,故每次下孔前,必须对桩孔内气体进行嗅觉检查,发现有害气体含量超标时,应立即报告施工管注:要求必须交底到每一个现场作业人员,并由双方签字确认,留下相关书面记录。
技术交底书
编号:
要做好操作技术交底,坚持分层浇筑、分层振捣、持续作业。
必要时用铁管、竹竿、钢筋钎人工辅助插捣,以补充机械振捣局限性。
下图为桩位平面尺寸距离:
安全注意事项:
XXX大桥4#墩桩基顶层土体比较疏松,稳定性较差,施工中要尤其注意做好安全防护工作,护壁厚度和配筋严格按技术交底和项目部有关告知旳规定进行施工,详细旳安全施工严格按如下规定进行。
(1)挖孔施工现场必须安排安全员,加强事前控制,随时掌握和理解现场施工状态,纠正违章作业。
(2)每日动工前应检测井下有无危害气体和不安全原因,当桩孔内土层中具有害气体及有机物质较多时除加强通风外,还应对有害气体加强监测。
(3)桩孔口应严格管理。
桩孔口应设置高于地面300mm旳护板,防止地面石子或其他杂物等被踢入桩孔中。
地面孔四面必须有护栏,护栏采用钢管护栏,十字扣件搭接,高度不低于800mm。
无关人员不得靠近桩孔口,桩孔口机械操作人员不准离开岗位。
口袋内不得放置物品(如钥匙、钢笔、怀表、
第页共页。

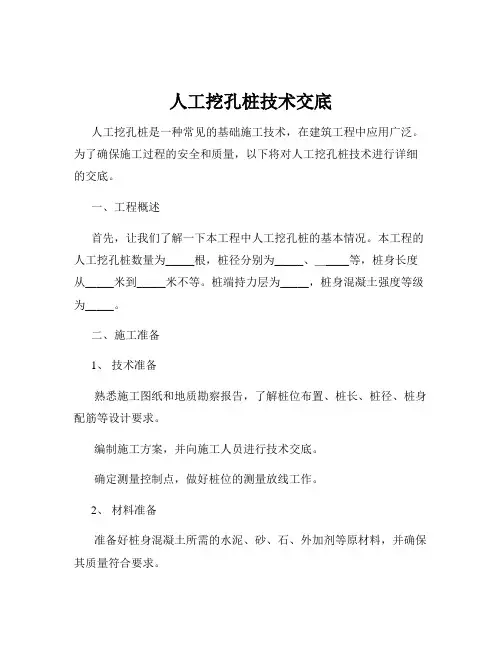

人工挖孔桩技术交底人工挖孔桩是一种常见的基础施工技术,在建筑工程中应用广泛。
为了确保施工过程的安全和质量,以下将对人工挖孔桩技术进行详细的交底。
一、工程概述首先,让我们了解一下本工程中人工挖孔桩的基本情况。
本工程的人工挖孔桩数量为_____根,桩径分别为_____、_____等,桩身长度从_____米到_____米不等。
桩端持力层为_____,桩身混凝土强度等级为_____。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径、桩身配筋等设计要求。
编制施工方案,并向施工人员进行技术交底。
确定测量控制点,做好桩位的测量放线工作。
2、材料准备准备好桩身混凝土所需的水泥、砂、石、外加剂等原材料,并确保其质量符合要求。
准备好钢筋,其品种、规格、型号应符合设计要求,并具有质量证明书和检验报告。
3、施工机具准备配备挖孔所需的电动葫芦、提土桶、鼓风机、低压照明灯具、水泵等设备。
准备好混凝土搅拌、运输和浇筑设备,如搅拌机、运输车、振捣棒等。
4、作业条件准备平整场地,清除桩位处的障碍物。
在桩位处设置排水沟和集水坑,以便排水。
接通水、电,确保施工正常进行。
三、施工工艺流程1、测量放线根据设计图纸和测量控制点,采用全站仪或经纬仪进行桩位的测量放线,确定桩位中心,并设置十字护桩。
2、挖孔人工挖孔时,应从上到下逐层进行,先挖中间部分,然后扩及周边。
每节的开挖高度应根据土质情况和护壁模板的高度确定,一般为 09 12 米。
挖土顺序为先挖中间部分的土方,然后扩及周边,有效地控制开挖桩孔的截面尺寸。
在挖孔过程中,应经常检查桩孔的尺寸和垂直度,确保符合设计要求。
3、护壁施工每挖完一节,应立即进行护壁施工。
护壁模板采用钢模板或木模板,内支撑采用钢筋或木方。
护壁混凝土应振捣密实,强度达到 5MPa 以上后方可拆模。
4、排水在挖孔过程中,如遇地下水,应及时采取排水措施。
可采用水泵抽水或井点降水的方法。
当孔内出现涌水时,应及时采取封堵措施,如采用水泥浆或快硬混凝土封堵。
人工挖孔桩安全技术交底第一篇:人工挖孔桩安全技术交底一、前言挖孔桩是一种较为常见的桥梁基础结构,其基础形式众多,其中人工挖孔桩是比较常见的一种形式。
人工挖孔桩在施工过程中,存在着一定的安全隐患,因此需要对施工人员进行安全技术交底,以保证施工过程中的安全。
二、人工挖孔桩施工过程人工挖孔桩施工过程一般包括以下几个步骤:1、场地清理施工前需要对作业场地进行清理,清除场地内的垃圾、石块、杂物等。
2、测量定位在场地清理完毕后,需进行探伤装置定位、高程标高等工作。
此时需要注意探伤装置的垂直度、定位精度和稳定性。
3、开孔开孔过程中,需保证开孔的直径和深度符合设计要求。
应特别注意孔壁稳定性,防止孔壁塌方。
4、清孔清孔过程中,需保证孔内不进水、不进杂物,清理孔内的泥沙、石屑等。
5、钢筋绑扎钢筋绑扎要求严格,应按照设计要求进行钢筋绑扎。
6、灌注混凝土灌注混凝土时,需保证浇筑质量,混凝土的成型温度、硬化时间等应符合设计要求。
同时,需注意控制浇筑速度,防止出现空鼓或龟裂。
三、人工挖孔桩施工过程中的安全事项在施工过程中,需注意以下安全事项:1、生命安全施工人员需配戴熔断器、安全防护带等安全设备。
施工人员需按照操作规程进行作业,遵循安全操作规范,不得从事高空作业等高风险操作。
2、机器安全机器应经过检修保养,设备运转时需密切观察。
每日开始使用时应进行检查,发现异常或存在故障时应及时停机维修。
3、邻近环境安全在施工过程中,需保持周边环境的整洁,防止垃圾杂物堆放,以免影响施工人员的作业。
需遵循环境保护法等环保法规要求,严格控制噪音、振动等环境影响。
4、协同安全在施工过程中,需做好各个施工单位之间的协调配合工作,避免因其他施工单位造成的安全隐患。
四、结语人工挖孔桩施工过程涉及到复杂的机械操作、复杂的现场环境以及高风险操作,因此在施工前需事先对施工人员进行安全技术交底,明确安全事项,在施工过程中严格遵守安全操作规范,以保证施工人员的安全和施工质量。
人工挖孔灌注桩技术交底10篇【第1篇】人工挖孔灌注桩施工作业安全技术交底1.人工挖孔灌注桩(简称挖孔桩,下同)适用于工程地质和水文地质条件较好且持力层埋藏较浅、单桩承载力较大的工程。
如没有可靠的技术和安全措施,不得在地下水位高(特别是存在承压水时)的沙土、厚度较大的淤泥质土层中进行挖孔桩施工。
2.挖孔桩的fl深一般不宜超过40m。
当桩长l8m时,桩身直径(不含护壁,下同)不应小于0.8m;当桩长为8m<l<15m时,桩身直径不应小于1.om;当桩长为15m<l<20m时.桩身直径不应小于1.2m;当桩长超过20m时,桩身直径应适当加大。
当桩间净距小于4.5m时,必须采用间隔开挖。
排桩跳挖的最小施工净距也不得小于4.5m。
3.挖孔桩护壁混凝士强度等级应不低于c15,护壁每节高度视土质情况而定,一般可用o.3~1m。
4.在岩溶地区或风化不均、有夹层、软硬变化较大的岩层中采用挖孔桩时,宜在每桩或每柱位处钻一个勘探钻孔,钻孔深度一般应达到挖孔桩孔底以下3倍桩径,以判别该深度范围内的基岩中有无孔洞、破碎带和软弱夹层存在。
5.场地邻近的建(构)筑物,施工前应会同有关单位和业主进行详细检查,并将建(构)筑物原有裂缝及特殊情况纪录备查。
对挖孔和抽水可能危及的邻房,应事先采取加固措施。
6.场地及四周应设置排水沟、集水井,并制定泥浆和废渣的处理方案。
施工现场的出土路线应畅通。
7.从事挖孔桩作业的工人咀健壮男性青年为宜,并需经健康检查和井下、高空、用电、吊装及简单机械操作等安全作业培训且考核合格后,方可进入施工现场。
8.在施工图会审和桩孔挖掘前,都应认真研究钻探资料,分析地质情况,对可能出现流沙、管涌、涌水以及有害气体等情况应予重视,并应制定有针对性的安全防护措施。
如对安全施工存在疑虑,应在事前向有关单位提出。
9.为防止孔壁坍塌,应根据桩径大小和地质条件采取可靠的支护扎壁的施工方法。
10.孔口操作平台应自成稳定体系,防止在护壁下沉时被拉垮。
人工挖孔桩安全技术交底人工挖孔桩是一种常见的基础施工方法,但由于其作业环境特殊,存在一定的安全风险。
为了确保施工过程中的安全,特进行以下安全技术交底。
一、施工前的准备工作1、技术准备熟悉施工图纸和地质勘察报告,了解桩位的地质情况、桩长、桩径等设计要求。
制定施工方案,包括挖孔顺序、护壁制作、排水措施、通风措施等,并经审批通过。
2、现场准备平整场地,清除桩位处的障碍物和浮土。
做好“三通一平”工作,即水通、电通、路通和平整场地。
设置好测量控制点,对桩位进行测量放线,并经复核确认。
3、材料和设备准备准备好护壁混凝土所需的原材料,如水泥、砂、石子等,并确保质量合格。
配备挖孔所需的工具和设备,如挖孔提升设备、通风设备、照明设备、水泵等,并保证其性能良好。
4、人员准备施工人员必须经过安全教育培训,考核合格后方可上岗作业。
特种作业人员,如电工、焊工、起重工等,必须持证上岗。
二、挖孔作业安全注意事项1、孔口防护孔口四周必须设置防护栏杆,高度不低于 12m,并用安全网封闭。
悬挂警示标志,严禁非作业人员进入孔内。
2、挖孔作业挖孔人员必须佩戴安全帽、安全带,并系好安全绳。
每次挖孔深度不宜超过 1m,及时浇筑护壁混凝土。
挖孔过程中,要经常检查孔壁的稳定性,如发现孔壁有裂缝、坍塌迹象,应立即停止作业,采取加固措施。
3、提升设备提升设备必须完好无损,制动装置灵敏可靠。
吊钩、吊桶等必须有防脱钩装置。
严禁人员乘坐吊桶上下。
4、通风换气孔深超过 5m 时,必须采用通风设备向孔内送风,保证孔内空气新鲜。
通风设备应采用防爆型,严禁使用明火照明和取暖。
5、排水措施挖孔过程中,如遇地下水,应及时采取排水措施。
排水设备应安装可靠,防止漏电伤人。
6、护壁施工护壁混凝土应严格按照配合比拌制,保证其强度和厚度符合设计要求。
护壁混凝土应振捣密实,不得出现蜂窝、麻面等质量缺陷。
三、孔内作业安全注意事项1、有害气体检测孔深超过 10m 时,应先进行有害气体检测,确认安全后方可下孔作业。
人工挖孔桩作业安全技术交底人工挖孔桩是一种常见的基础施工方式,但由于其作业环境特殊,存在一定的危险性。
为了确保施工过程中的安全,特进行本次安全技术交底。
一、施工前准备1、熟悉施工图纸和地质资料,了解桩位的地质情况、桩径、桩深等参数。
2、对施工现场进行平整,清除杂物和障碍物,确保施工场地畅通。
3、准备好施工所需的机械设备和工具,如提升机、鼓风机、挖孔工具等,并确保其性能良好,安全可靠。
4、在孔口周围设置围栏和警示标志,防止非施工人员进入施工现场。
二、孔口防护1、孔口应高出地面 30cm 以上,防止地面杂物和雨水流入孔内。
2、孔口周边 1m 范围内不得堆放土方、材料和施工机具。
3、正在开挖的桩孔停止作业或已挖好的成孔,必须设置牢固的盖孔板,非工作人员禁止入内。
三、通风与照明1、挖孔过程中,必须保持孔内通风良好。
每次下孔作业前,应先通风 15 分钟以上,并用活体检测(如小动物)或仪器检测孔内空气质量,确认安全后方可下孔作业。
2、孔内照明应采用安全电压(36V 以下),灯泡应有防护罩,电线应采用绝缘良好的橡皮软线。
四、人员上下孔1、人员上下孔应使用专用的爬梯或吊篮,严禁乘坐吊桶或脚踩护壁上下。
2、爬梯或吊篮应安装牢固,定期检查和维护。
五、挖孔作业1、挖孔应按照施工方案和设计要求进行,不得随意更改桩径和桩深。
2、挖孔时应采用间隔开挖的方式,相邻桩孔不得同时开挖,必须待相邻桩孔混凝土灌注完成并达到一定强度后方可开挖。
3、挖孔过程中,应经常检查孔壁的稳定性,如发现孔壁有裂缝、坍塌迹象等,应立即停止作业,采取加固措施后方可继续施工。
4、挖孔深度超过 10m 时,应采用机械通风。
六、护壁施工1、护壁应按照设计要求进行施工,护壁厚度、强度等应符合要求。
2、每节护壁高度一般为 1m,当遇到不良地质条件时,应缩短护壁高度。
3、护壁混凝土应振捣密实,养护时间不得少于 24 小时。
七、出土与吊运1、挖出的土方应及时运离孔口,不得堆放在孔口周边1m 范围内。
2023年人工挖孔桩工程技术交底6篇书目第1篇人工挖孔桩工程平安技术交底第2篇人工挖孔桩工程:平安技术交底第3篇人工挖孔桩工程平安技术交底内容第4篇人工挖孔桩工程-平安技术交底第5篇人工挖孔桩工程:平安技术交底内容第6篇人工挖孔桩工程:平安技术交底内容人工挖孔桩工程平安技术交底内容1、照施工方案的要求作业2、挖孔、起吊、护壁、余渣运输等所运用的一切设备、设施、平安装置、防毒面具工具、配件、材料和个人劳动防护用品,运用前检查,确保运用的平安;3、每天必需有专人进行有毒气体检测并做好记录,符合要求才可下孔作业;4、开挖过程必需有专人监视桩孔的施工状况;5、孔桩开挖按规定的距离进行跳挖,每挖深500~800mm就护壁一次;6、第一次护壁要高于孔口250mm,按规定做好孔口的防护设施;7、孔内作业照明应采纳平安矿灯或12伏以下的平安电压;8、下孔人员必需戴平安帽、系平安带、由刚性爬梯上落,成孔或作业下班后,必需在孔四周设1.2m高的护栏和盖孔口板;9、挖孔抽水时,作业人员必需上地面后才可进行,抽水后电源必需断开;10、验收合格方可进行作业,未阅历收不合格不准作下一道序作业。
人工挖孔桩工程:平安技术交底内容1、照施工方案的要求作业2、挖孔、起吊、护壁、余渣运输等所运用的一切设备、设施、平安装置、防毒面具工具、配件、材料和个人劳动防护用品,运用前检查,确保运用的平安;3、每天必需有专人进行有毒气体检测并做好记录,符合要求才可下孔作业;4、开挖过程必需有专人监视桩孔的施工状况;5、孔桩开挖按规定的距离进行跳挖,每挖深500~800mm 就护壁一次;6、第一次护壁要高于孔口250mm,按规定做好孔口的防护设施;7、孔内作业照明应采纳平安矿灯或12伏以下的平安电压;8、下孔人员必需戴平安帽、系平安带、由刚性爬梯上落,成孔或作业下班后,必需在孔四周设1.2m高的护栏和盖孔口板;9、挖孔抽水时,作业人员必需上地面后才可进行,抽水后电源必需断开;10、验收合格方可进行作业,未阅历收不合格不准作下一道序作业。
