2016年造价工程师考试《案例分析》考前提分试卷五(考生版)
- 格式:pdf
- 大小:342.92 KB
- 文档页数:8

2016年造价工程师《案例分析》真题及答案试题一:(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1.拟建项目占地面积30亩,建筑面积11000㎡。
其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。
已建同类项目的单位建筑工程费用为1600元/㎡,建筑工程的综合用工量为4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08.根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产使用年限为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。
运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)参考答案:问题1:同类项目人工费占建筑工程费比例=4.5×80/1600=22.5%人工费修正系数=100/80=1.25同类项目建筑工程费中人材机以外的其它费用占=1-22.5%-50%-8%=19.5%拟建项目单位建筑工程费=1600×(22.5%×1.25+50%×1.1 +8%×1.05+19.5%×1.08)=1801.36元/m2拟建项目建筑工程费=1801.36×11000/10000=1981.496万元拟建项目设备投资=2000万元拟建项目设备安装工程费=2000×15%=300万元拟建项目土地相关费用=20×30=600万元除土地外的工程建设其他费用=(建筑工程费+安装工程费)×15%= (1981.496+300)×15%=342.224万元拟建项目工程建设其他费用=600+342.224=942.224万元拟建项目基本预备费=(建筑工程费+安装工程费+设备投资+工程建设其他费)×5%=(1981.496+300+2000+942.224)×5%=261.186万元拟建项目建设投资=建筑工程费+安装工程费+设备投资+工程建设其他费+基本预备费=1981.496+300+2000+942.224+261.186)=5484.91万元(知识点来源:计价教材第1章:建设工程造价构成。

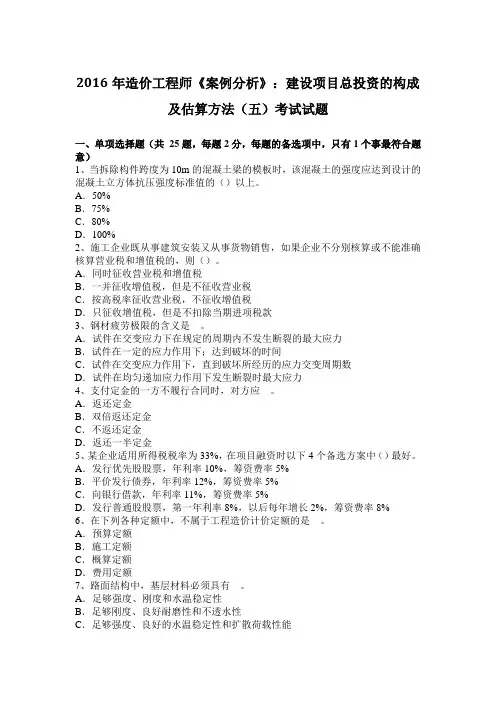

2016年造价工程师《案例分析》:建设项目总投资的构成及估算方法(五)考试试题一、单项选择题(共25题,每题2分,每题的备选项中,只有1个事最符合题意)1、当拆除构件跨度为10m的混凝土梁的模板时,该混凝土的强度应达到设计的混凝土立方体抗压强度标准值的()以上。
A.50%B.75%C.80%D.100%2、施工企业既从事建筑安装又从事货物销售,如果企业不分别核算或不能准确核算营业税和增值税的,则()。
A.同时征收营业税和增值税B.一并征收增值税,但是不征收营业税C.按高税率征收营业税,不征收增值税D.只征收增值税,但是不扣除当期进项税款3、钢材疲劳极限的含义是__。
A.试件在交变应力下在规定的周期内不发生断裂的最大应力B.试件在一定的应力作用下;达到破坏的时间C.试件在交变应力作用下,直到破坏所经历的应力交变周期数D.试件在均匀递加应力作用下发生断裂时最大应力4、支付定金的一方不履行合同时,对方应__。
A.返还定金B.双倍返还定金C.不返还定金D.返还一半定金5、某企业适用所得税税率为33%,在项目融资时以下4个备选方案中()最好。
A.发行优先股股票,年利率10%,筹资费率5%B.平价发行债券,年利率12%,筹资费率5%C.向银行借款,年利率11%,筹资费率5%D.发行普通股股票,第一年利率8%,以后每年增长2%,筹资费率8%6、在下列各种定额中,不属于工程造价计价定额的是__。
A.预算定额B.施工定额C.概算定额D.费用定额7、路面结构中,基层材料必须具有__。
A.足够强度、刚度和水温稳定性B.足够刚度、良好耐磨性和不透水性C.足够强度、良好的水温稳定性和扩散荷载性能D.良好的抗冻性、耐污染性和水温稳定性8、我国现行建筑安装工程费用构成中,材料二次搬运费应计入__。
A.直接费B.其他直接费C.现场管理费D.间接费9、当初步设计深度不够,只有设备出厂价而无详细规格、重量时,可采用的设备安装工程费概算的编制方法是__。

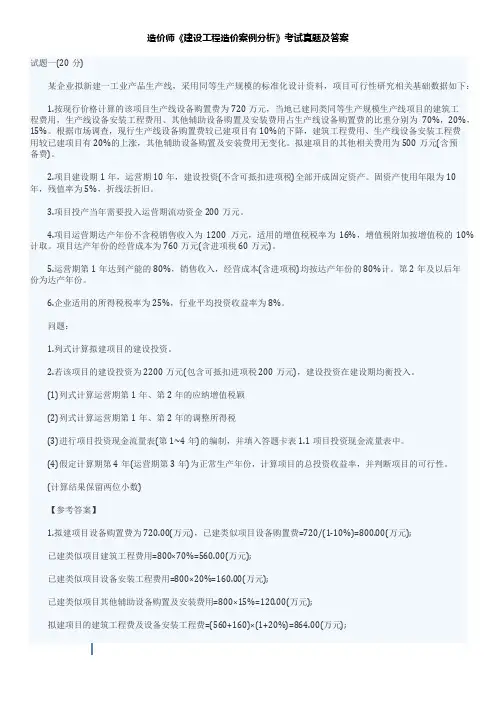

造价师《建设工程造价案例分析》考试真题及答案试题一(20分)某企业拟新建一工业产品生产线,采用同等生产规模的标准化设计资料,项目可行性研究相关基础数据如下:1.按现行价格计算的该项目生产线设备购置费为720万元,当地已建同类同等生产规模生产线项目的建筑工程费用,生产线设备安装工程费用、其他辅助设备购置及安装费用占生产线设备购置费的比重分别为70%,20%,15%。
根据市场调查,现行生产线设备购置费较已建项目有10%的下降,建筑工程费用、生产线设备安装工程费用较已建项目有20%的上涨,其他辅助设备购置及安装费用无变化。
拟建项目的其他相关费用为500万元(含预备费)。
2.项目建设期1年,运营期10年,建设投资(不含可抵扣进项税)全部开成固定资产。
固资产使用年限为10年,残值率为5%,折线法折旧。
3.项目投产当年需要投入运营期流动资金200万元。
4.项目运营期达产年份不含税销售收入为1200万元,适用的增值税税率为16%,增值税附加按增值税的10%计取。
项目达产年份的经营成本为760万元(含进项税60万元)。
5.运营期第1年达到产能的80%,销售收入,经营成本(含进项税)均按达产年份的80%计。
第2年及以后年份为达产年份。
6.企业适用的所得税税率为25%,行业平均投资收益率为8%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为2200万元(包含可抵扣进项税200万元),建设投资在建设期均衡投入。
(1)列式计算运营期第1年、第2年的应纳增值税颖(2)列式计算运营期第1年、第2年的调整所得税(3)进行项目投资现金流量表(第1~4年)的编制,并填入答题卡表1.1项目投资现金流量表中。
(4)假定计算期第4年(运营期第3年)为正常生产年份,计算项目的总投资收益率,并判断项目的可行性。
(计算结果保留两位小数)【参考答案】1.拟建项目设备购置费为720.00(万元),已建类似项目设备购置费=720/(1-10%)=800.00(万元);已建类似项目建筑工程费用=800×70%=560.00(万元);已建类似项目设备安装工程费用=800×20%=160.00(万元);已建类似项目其他辅助设备购置及安装费用=800×15%=120.00(万元);拟建项目的建筑工程费及设备安装工程费=(560+160)×(1+20%)=864.00(万元);拟建项目的建设投资=720+864+120+500=2204.00(万元)2.(1)运营期第1年应纳增值税额=1200×16%×80%-60×80%-200=-94.40(万元)运营期第2年应纳增值税额=1200×16%-60-94.40=37.60(万元)(2)折旧费=(2200-200)×(1-5%)/10=190.00(万元)运营期第1年调整所得税=[1200×80%-(760-60)×80%-0-190]×25%=52.50(万元)运营期第2年调整所得税=[1200-(760-60)-37.60×10%-190×25%=76.56(万元)(3)序号项目建设期运营期1 2 3 41 现金流入1113.60 1392 1392 1.1 营业收入(含销项1113.60 1392 1392 税额)1.2 回收固定资产余值1.3 回收流动资金2 现金流出2200 860.50 877.92 979.40 2.1 建设投资22002.2 流动资金投资200608 760 7602.3 经营成本(合进项税额)2.4 应纳增值税0 37.60 132.00 2.5 增值税附加03.76 13.202.6 调整所得税52.50 76.56 74.203 所得税后现金流量-2200 253.10 514.08 412.604 累计税后现金流量-2200 -1946.90 -1432.82 -1020.22 (4)运营期第3年应纳增值税=1200×16%-60=132.00(万元)运营期第3年调整所得税=[1200-(760-60)-(1200×16%-60)×10%-190]×25%=74.20(万元)运营期第3年息税前利润=1200-(760-60)-13.20-190=296.80(万元)总投资收益率=296.80/(2200+200)=12.37%总投资收益率为12.37%,大于行业平均投资收益率8%,所以项目可行。
2016年造价工程师《建设工程造价案例分析》真题试题一(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1、拟建项目占地面积30亩,建筑面积1100m2。
其项目设计标准、规模与该企业2年前在另一城市修建的同类的项目相同。
已建同类项目的单位建筑工程费用为1600元/m2。
建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产是有你先为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。
企业所得税率为25%。
问题:1.列式计算拟建项目的建设投资。
【答案】调整前:人工费=4.5×80=360材料费=1600×50%=800机械费=1600×8%=128其它费=1600-360-800-128=312调整后:人工费=4.5×100=450材料费=800×1.1=880机械费=128×1.05=134.4其它费=312×1.08=336.96合计:450+880+134.4+336.96=1801.36建筑工程费=1801.36×1.1=1981.50万元设备费=2000万元安装工程费=2000×15%=300万元土地费=600万元工程建设其它费(除土地费)=(1981.50+300)×15%=342.23万元基本预备费=(2000+1981.50+300+600+342.23)×5%=261.19万元建设投资=2000+1981.50+300+600+342.23+261.19=5484.92万元【考点】建设项目投资估算与财务评价2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月利息),约定的还款方式为运营期前5年等额还本,利息照付方式。

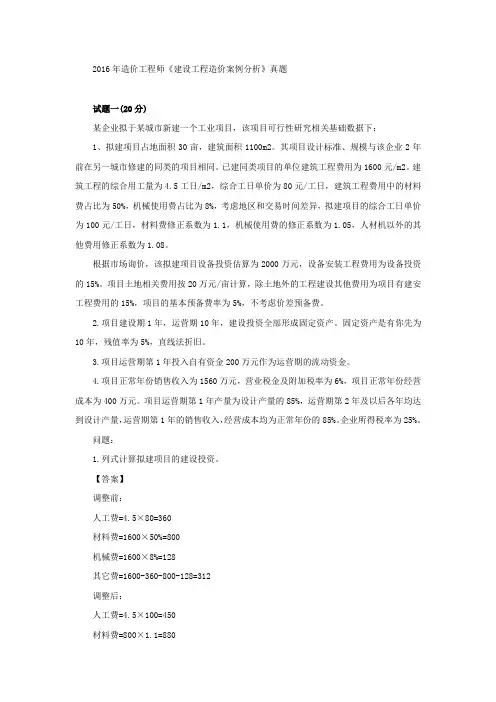

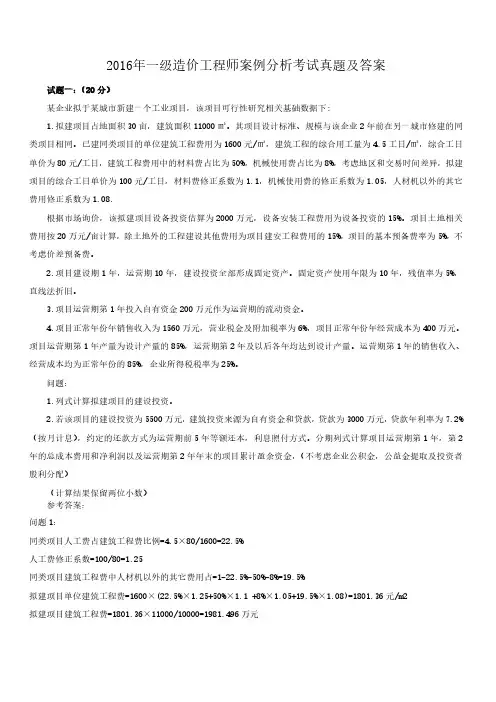

2016年一级造价工程师案例分析考试真题及答案试题一:(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1.拟建项目占地面积30亩,建筑面积11000㎡。
其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。
已建同类项目的单位建筑工程费用为1600元/㎡,建筑工程的综合用工量为4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08.根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产使用年限为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。
运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)参考答案:问题1:同类项目人工费占建筑工程费比例=4.5×80/1600=22.5%人工费修正系数=100/80=1.25同类项目建筑工程费中人材机以外的其它费用占=1-22.5%-50%-8%=19.5%拟建项目单位建筑工程费=1600×(22.5%×1.25+50%×1.1+8%×1.05+19.5%×1.08)=1801.36元/m2拟建项目建筑工程费=1801.36×11000/10000=1981.496万元拟建项目设备投资=2000万元拟建项目设备安装工程费=2000×15%=300万元拟建项目土地相关费用=20×30=600万元除土地外的工程建设其他费用=(建筑工程费+安装工程费)×15%=(1981.496+300)×15%=342.224万元拟建项目工程建设其他费用=600+342.224=942.224万元拟建项目基本预备费=(建筑工程费+安装工程费+设备投资+工程建设其他费)×5%=(1981.496+300+2000+942.224)×5%=261.186万元拟建项目建设投资=建筑工程费+安装工程费+设备投资+工程建设其他费+基本预备费=1981.496+300+2000+942.224+261.186)=5484.91万元(知识点来源:计价教材第1章:建设工程造价构成。

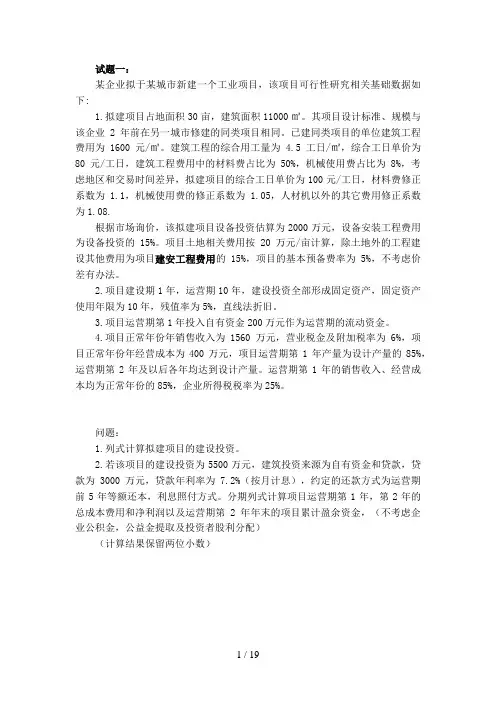

试题一:某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下:1.拟建项目占地面积30亩,建筑面积11000㎡。
其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。
已建同类项目的单位建筑工程费用为1600元/㎡。
建筑工程的综合用工量为 4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为 1.05,人材机以外的其它费用修正系数为1.08.根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差有办法。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产,固定资产使用年限为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元,项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。
运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)试题二:某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长(或缩短)1天工期,处罚(或奖励)金额3万元。

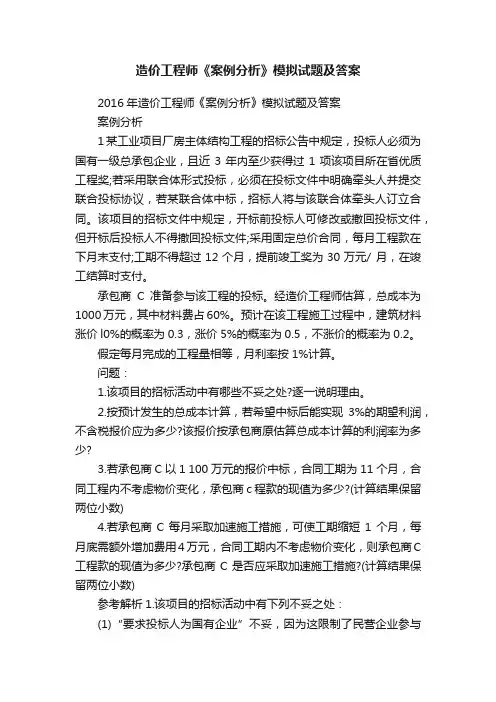

造价工程师《案例分析》模拟试题及答案2016年造价工程师《案例分析》模拟试题及答案案例分析1某工业项目厂房主体结构工程的招标公告中规定,投标人必须为国有一级总承包企业,且近3年内至少获得过1项该项目所在省优质工程奖;若采用联合体形式投标,必须在投标文件中明确牵头人并提交联合投标协议,若某联合体中标,招标人将与该联合体牵头人订立合同。
该项目的招标文件中规定,开标前投标人可修改或撤回投标文件,但开标后投标人不得撤回投标文件;采用固定总价合同,每月工程款在下月末支付;工期不得超过12个月,提前竣工奖为30万元/ 月,在竣工结算时支付。
承包商C准备参与该工程的投标。
经造价工程师估算,总成本为1000万元,其中材料费占60%。
预计在该工程施工过程中,建筑材料涨价l0%的概率为0.3,涨价5%的概率为0.5,不涨价的概率为0.2。
假定每月完成的工程量相等,月利率按1%计算。
问题:1.该项目的招标活动中有哪些不妥之处?逐一说明理由。
2.按预计发生的总成本计算,若希望中标后能实现3%的期望利润,不含税报价应为多少?该报价按承包商原估算总成本计算的利润率为多少?3.若承包商C以1 100万元的报价中标,合同工期为11个月,合同工程内不考虑物价变化,承包商c程款的现值为多少?(计算结果保留两位小数)4.若承包商C每月采取加速施工措施,可使工期缩短1个月,每月底需额外增加费用4万元,合同工期内不考虑物价变化,则承包商C 工程款的现值为多少?承包商C是否应采取加速施工措施?(计算结果保留两位小数)参考解析1.该项目的招标活动中有下列不妥之处:(1)“要求投标人为国有企业”不妥,因为这限制了民营企业参与公平竞争,违反《招标投标法》规定的公平、公正的原则;(2)“要求投标人获得过项目所在省优质工程奖”不妥,因为这限制了外省市企业参与公平竞争,违反《招标投标法》规定的公平、公正的原则;(3)“规定开标后不得撤回投标文件”不妥,根据《招标投标法》,提交投标文件截止后到招标文件规定的投标有效期终止之前不得撤回;(4)“规定若联合体中标,招标人与牵头人订立合同”不妥,因为根据《招标投标法》,联合体各方应共同与招标人签订合同。
2016造价工程师《建设工程造价案例分析》真题试题一(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1、拟建项目占地面积30亩,建筑面积1100m2。
其项目设计标准、规模与该企业2年前在另一城市修建的同类的项目相同。
已建同类项目的单位建筑工程费用为1600元/m2。
建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产是有你先为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。
企业所得税率为25%。
问题:1.列式计算拟建项目的建设投资。
【答案】调整前:人工费=4.5×80=360材料费=1600×50%=800机械费=1600×8%=128其它费=1600-360-800-128=312调整后:人工费=4.5×100=450材料费=800×1.1=880机械费=128×1.05=134.4其它费=312×1.08=336.96合计:450+880+134.4+336.96=1801.36建筑工程费=1801.36×1.1=1981.50万元设备费=2000万元安装工程费=2000×15%=300万元土地费=600万元工程建设其它费(除土地费)=(1981.50+300)×15%=342.23万元基本预备费=(2000+1981.50+300+600+342.23)×5%=261.19万元建设投资=2000+1981.50+300+600+342.23+261.19=5484.92万元【考点】建设项目投资估算与财务评价2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月利息),约定的还款方式为运营期前5年等额还本,利息照付方式。
2016年造价工程师《案例分析》真题及答案试题一:(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1.拟建项目占地面积30亩,建筑面积11000㎡。
其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。
已建同类项目的单位建筑工程费用为1600元/㎡,建筑工程的综合用工量为4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产使用年限为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。
运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。
问题:1.列式计算拟建项目的建设投资。
【思路:项目建设投资=建筑工程费+安装工程费+设备投资+工程建设其他费+基本预备费+价差预备费,逐项去题目中找条件即可,类似的题目在2007,2008出现过,也是我们每年必讲的题目(知识点来源:计价教材第1章:建设工程造价构成。
P3-31)】2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。
2016年造价师案例真题及答案一、概述。
2016年的造价师考试是一场严峻的考验,其中的案例分析部分更是考察了考生的综合能力和解决问题的能力。
本文将针对2016年的造价师案例真题及答案进行详细的分析和解答,希望能够帮助广大考生更好地备战考试。
二、案例一。
题目,某工程项目的招标工作中,招标人在招标文件中规定了投标保证金的缴纳方式及金额。
在开标后,评标委员会对投标文件进行了评审,发现了某家投标人的投标文件中存在价格垄断行为。
请分析此案例中招标文件对投标保证金的规定是否合法,以及评标委员会对价格垄断行为的应对措施。
答案,根据《招标投标法》相关规定,招标人在招标文件中规定了投标保证金的缴纳方式及金额是合法的,但需要符合法律法规的规定,不能违反公平竞争原则。
对于价格垄断行为,评标委员会应当立即取消该家投标人的资格,并按相关规定对其进行处罚,同时要及时报告相关主管部门,维护公平竞争的市场秩序。
三、案例二。
题目,某工程项目的施工过程中,发生了工程变更,导致工程量发生了变化。
请结合实际案例,分析工程变更对工程造价的影响,并提出应对措施。
答案,工程变更会直接影响工程造价,需要及时进行造价调整。
在实际操作中,应当根据工程变更的具体情况,重新评估工程量,并进行相应的造价调整。
同时,要加强与业主的沟通,及时协商确定变更后的工程造价,并签订变更合同,以确保工程造价的合理性和合法性。
四、案例三。
题目,某工程项目的结算过程中,发生了施工单位与监理单位之间的纠纷,导致结算工作无法顺利进行。
请分析该案例中纠纷的原因及解决办法。
答案,纠纷的原因可能是因为双方在工程施工过程中存在意见分歧,或者是因为合同约定不清晰导致的纠纷。
解决办法可以是通过协商解决,双方可以重新审视合同约定,明确责任和义务,寻求共同利益最大化的解决方案。
同时,也可以寻求法律途径解决纠纷,通过诉讼等方式来维护自身的合法权益。
五、总结。
通过对2016年造价师案例真题及答案的分析,我们可以看到,造价师考试不仅考察了考生的专业知识,更重要的是考察了考生的综合能力和解决问题的能力。
2016年造价工程师《建设工程造价案例分析》真题试题一(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1、拟建项目占地面积30亩,建筑面积1100m2。
其项目设计标准、规模与该企业2年前在另一城市修建的同类的项目相同。
已建同类项目的单位建筑工程费用为1600元/m2。
建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产是有你先为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。
企业所得税率为25%。
问题:1.列式计算拟建项目的建设投资。
【答案】调整前:人工费=4.5×80=360材料费=1600×50%=800机械费=1600×8%=128其它费=1600-360-800-128=312调整后:人工费=4.5×100=450材料费=800×1.1=880机械费=128×1.05=134.4其它费=312×1.08=336.96合计:450+880+134.4+336.96=1801.36建筑工程费=1801.36×1.1=1981.50万元设备费=2000万元安装工程费=2000×15%=300万元土地费=600万元工程建设其它费(除土地费)=(1981.50+300)×15%=342.23万元基本预备费=(2000+1981.50+300+600+342.23)×5%=261.19万元建设投资=2000+1981.50+300+600+342.23+261.19=5484.92万元【考点】建设项目投资估算与财务评价2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月利息),约定的还款方式为运营期前5年等额还本,利息照付方式。
2016造价工程师《案例分析》真题及参考答案(完整六题)试题一:某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下:1.拟建项目占地面积30亩,建筑面积11000㎡。
其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。
已建同类项目的单位建筑工程费用为1600元/㎡。
建筑工程的综合用工量为4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08.根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差有办法。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产,固定资产使用年限为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元,项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。
运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)试题二:某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长(或缩短)1天工期,处罚(或奖励)金额3万元。
造价工程师《案例分析》专项试题及答案2016年造价工程师《案例分析》专项试题及答案案例分析题(一)某工程施工招标准备阶段,在确定招标方式时,招标人认为:建设工程是直接发包还是招标发包应当符合国家的有关规定,但在招标方式选择方面,完全是招标人自主的行为。
招标人拟定的招标工作程序如下:1.成立招标工作小组。
2.发布招标公告。
3.编制招标文件。
4.编制招标控制价。
5.发售招标文件。
6.组织现场踏勘。
7.进行资格审查。
8.接收投标文件。
9.召开标前会议。
10.开标。
11.定标。
12.评标。
13.签订合同。
14.发出中标通知书。
其中:资格审查办法中规定投标人应满足以下条件:(1)取得营业执照的建筑施工法人企业。
(2)二级及以上资质证书的施工企业。
(3)有三项以上同类工程的施工经验。
(4)拟派往项目上的项目经理应取得一级建造师执业资格证书并经注册取得注册证书。
(5)企业财务状况良好,具有不少于合同价20070的可为业主垫资的资金。
(6)企业已获得ISO质量管理体系认证。
(7)近3年内没有因业主严重违约而起诉业主的历史。
(8)近3年内没有发生过三级及以上的重大安全事故。
该工程在投标截止时间前,共有4家投标人进行投标,开标时的情况如下:(1) A投标人的投标书没有按照招标文件的要求密封,经招标监督机构认定,该投标作为无效标处理。
(2) B投标人提供的`企业法定代表人委托书是复印件,经招标监督机构认定,该投标作为无效标处理。
(3) C投标人的报价大大低于招标控制价,经现场商定,认定其低于成本,作为无效标处理。
问题:1.施工招标准备阶段,建设单位的观点是否正确?不正确的,说明原因。
2.指出招标工作程序中的不妥之处,说明原因,并确定正确的顺序。
3.逐条回答资格审查的条件是否妥当?不妥之处说明原因。
4.逐条指出开标时的处理是否正确?不正确的说明原因。
5.根据上述开标结果,确定本次招标的后果,并说明原因。
参考答案:1.答:(1)“建设工程是直接发包还是招标发包应当符合国家的有关规定”正确。
2016年造价工程师《建设工程造价案例分析》真题试题一(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1、拟建项目占地面积30亩,建筑面积1100m2。
其项目设计标准、规模与该企业2年前在另一城市修建的同类的项目相同。
已建同类项目的单位建筑工程费用为1600元/m2。
建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产是有你先为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。
企业所得税率为25%。
问题:1.列式计算拟建项目的建设投资。
【答案】调整前:人工费=4.5×80=360材料费=1600×50%=800机械费=1600×8%=128其它费=1600-360-800-128=312调整后:人工费=4.5×100=450材料费=800×1.1=880机械费=128×1.05=134.4其它费=312×1.08=336.96合计:450+880+134.4+336.96=1801.36建筑工程费=1801.36×1.1=1981.50万元设备费=2000万元安装工程费=2000×15%=300万元土地费=600万元工程建设其它费(除土地费)=(1981.50+300)×15%=342.23万元基本预备费=(2000+1981.50+300+600+342.23)×5%=261.19万元建设投资=2000+1981.50+300+600+342.23+261.19=5484.92万元【考点】建设项目投资估算与财务评价2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月利息),约定的还款方式为运营期前5年等额还本,利息照付方式。
2016年造价工程师《案例分析》考试真题及答案参考版案例一(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1、拟建项目占地面积30亩,建筑面积1100m2。
其项目设计标准、规模与该企业2年前在另一城市修建的同类的项目相同。
已建同类项目的单位建筑工程费用为1600元/m2。
建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产是有你先为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。
企业所得税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月利息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配) (计算结果保留两位小数)【答案】1.人工费占比=4.5x80/1600=22.5%,人工费修正系数=100/80=1.25人材机以外的其它费用占比=1-22.5%-50%-8%=19.5% 单位建筑工程费=1600x (22.5%x1.25+50%x1.1+8%x1.05+19.5%x1.08) =1801.36元/m2建筑工程费=1801.36x11000/1000=1981.496万元设备安装工程费=2000x15%=300万元工程建设其他费用=20x30+(1981.496+300)x15%=942.224万元建设投资=(1981.496+300+2000+942.224〉x (1+5%) =5484.91万元2.年实际利率=(1+7.2%/12) 12-1=7.442%建设期利息=3000/2x7.442%=111.63万元每年还本额=(3000+111.63) /5=622.326万元运营期第1年应还利息=(3000+111.63)x7.442%=231.568万元运营期第2年应还利息=(3000+111.63-622.326)x7.442%=185.254万元折旧费=5500x (1-5%) /10=522.5万元运营期第1年总成本费用=400x85%+522.5+231.568=1094.07万元运营期第2年总成本费用=400+522.5+185.254=1107.75万元运营期第1年净利润=(1560-1560x6%-1094.07) x(1-25%) =279.25万元运营期第2年净利润=(1560-1560x6%-1107.75) x(1-25%) =268.99万元运营期第1年剩余利润=522.5+279.25-622.326=179.424万元运营期第2年年末的项目累计盈余资金=268.99+179.424+522.5-622.326=348.59万元案例二(20分)某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同*********,处罚(或奖励)金额3万元。
2016年造价工程师《案例分析》常考题(五)案例一某工程项目开工之前,承包方已提交了施工进度计划,如图3.1所示,该计划满足合同工期100天的要求。
在上述施工进度计划中,由于工作E和工作G共用一台塔吊(塔吊原计划在开工第25天后进场投入使用)必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔吊)。
在施工过程中,由于业主要求变更设计图纸,使工作B停工10天(其他持续时间不变),业主代表及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完成。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:1、调整方案:将工作J的持续时间压缩5天。
2、费用补偿要求:(1)工作J压缩5天.增加赶工费25000元;(2)塔吊闲置15天补偿:600×15=9 000(元);(600元/天为塔吊租赁费)(3)由于工作B停工10天造成其他有关机械闲置、人员窝工等综合损失45000元。
问题:1、如果在原计划中先安排工作E,后安排工作G施工,塔吊应安排在第几天(上班时刻)进场投入使用较为合理?为什么?2、工作B停工10天后,承包方提出的进度计划调整方案是否合理? 该计划如何调整优路更为合理?3、承包方提出的各项费用补偿要求是否合理?为什么?应批准补偿多少元?参考答案:问题1:答:塔吊应安排在第31天(上班时刻)进场投入使用。
这样安排后塔吊在工作E与工作G之间没有闲置。
问题2:答:承包方提出的进度计划调整方案不合理。
更合理的调整方案是:先进行工作G,后进行工作E.因为工作F的总时差为30天,这样安排不影响合同工期,见下图:问题3:答:承包方提出的各项费用补偿:(1)补偿赶工费不合理,因为工作合理安排后不需要赶工(或工作J的持续时间不需要压缩5天)。
(2)塔吊闲置补偿9000元不合理,因闲置时间不是15天,而是10天。
(3)其他机械闲置补偿合理,人员窝工损失补偿合理。
塔吊按合理的调整方案安排时,其闲置时间比原计划安排多闲置10天,塔吊闲置补偿:600×10=6 000(元)。
2016年造价工程师《案例分析》预习试卷某承包商承建-基础设施项目,其施工网络进度计划如图1.4所示。
图1.4施工网络进度计划(时间单位:月)工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。
在施工过程中发生了如下事件:事件1:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:工程设计变更使A1工作施工时间增加1个月,故要求将原合同工期延长1个月。
事件2:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:(1)部分已建工程遭受不同程度破坏,费用损失30万元。
(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元。
(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元。
(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元。
(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月。
(6)灾后清理施工现场,恢复施工需费用3万元。
事件3:A3工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人员窝工和机械闲置费用4万元(有签证)。
问题:1.不考虑施工过程中发生各事件的影响,在图1.4(施工网络进度计划)中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月?2.指出事件1中承包商的索赔是否成立并说明理由。
3.依据《标准施工招标文件》中的合同条款,分别指出事件2中承包商的索赔是否成立并说明理由。
4.除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少?合同工期可顺延多长时间?正确答案是:问题1:图1.4施工网络进度计划(时间单位:月)如果后续工作按原进度计划执行,该工程项目将被推迟2个月完成,工期为15个月。
