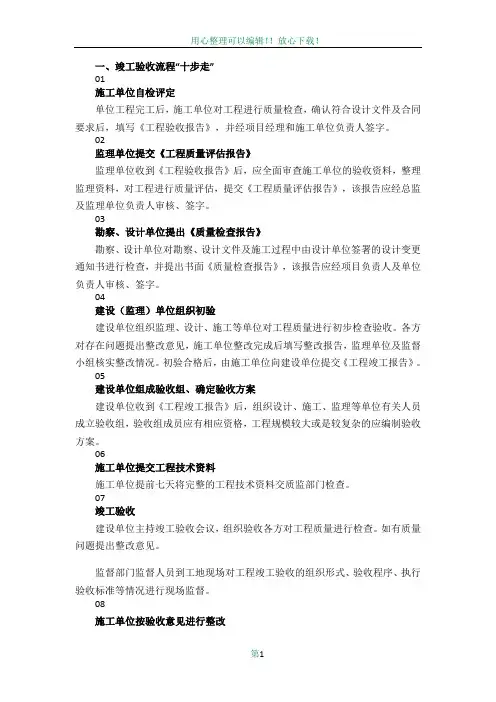

一、竣工验收流程“十步走”01施工单位自检评定单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。
02监理单位提交《工程质量评估报告》监理单位收到《工程验收报告》后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交《工程质量评估报告》,该报告应经总监及监理单位负责人审核、签字。
03勘察、设计单位提出《质量检查报告》勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面《质量检查报告》,该报告应经项目负责人及单位负责人审核、签字。
04建设(监理)单位组织初验建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收。
各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况。
初验合格后,由施工单位向建设单位提交《工程竣工报告》。
05建设单位组成验收组、确定验收方案建设单位收到《工程竣工报告》后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案。
06施工单位提交工程技术资料施工单位提前七天将完整的工程技术资料交质监部门检查。
07竣工验收建设单位主持竣工验收会议,组织验收各方对工程质量进行检查。
如有质量问题提出整改意见。
监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督。
08施工单位按验收意见进行整改施工单位按照验收各方提出的整改意见及《责令整改通知书》进行整改,整改完毕后,写出《整改报告》,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查。
09工程验收合格对不合格工程,按《建筑工程施工质量验收统一标准》和其它验收规范的要求整改完后,重新验收,直至合格。
10验收备案验收合格后五日内,监督机构将监督报告送县住建委。
广州市房屋建筑工程竣工联合验收工作方案一、背景介绍广州市房屋建筑工程竣工联合验收工作是指在房屋建筑工程竣工后,由建设单位、设计单位、监理单位、施工单位等相关单位共同参与的一项重要的验收工作。
其目的是确保房屋建筑工程符合国家有关法律法规和标准要求,达到安全、健康、环保等方面的要求,为人民群众提供安全舒适的住房。
二、验收范围本方案适用于广州市所有新建和改扩建的房屋建筑工程项目。
三、验收程序1.前期准备阶段(1)建设单位应按照有关规定提交竣工验收申请,并提供相关资料;(2)监理单位应对施工过程进行监督,并提供监理报告;(3)设计单位应提供设计文件和技术交底记录等相关资料。
2.现场检查阶段(1)由建设单位组织现场检查;(2)监理单位应参与现场检查并出具检查报告;(3)施工单位应配合现场检查并提供必要的技术支持。
3.专项检测阶段根据需要进行专项检测,如结构安全检测、消防设施检测等。
4.验收结果评定阶段由相关单位对验收结果进行评定,并出具竣工验收报告。
四、验收标准1.建筑工程质量标准:《建筑工程质量验收规范》(GB50300);2.建筑节能标准:《建筑节能设计标准》(GB50189);3.消防设施标准:《建筑设计防火规范》(GB50016);4.电气安全标准:《电气装置安装工程施工及验收规范》(GB50254);5.给水排水设施标准:《建筑给水排水及采暖设计规范》(GB50015)。
五、注意事项1.各相关单位应按照有关规定,认真履行职责,配合完成竣工联合验收工作;2.在现场检查和专项检测过程中,应注意安全和环保问题,确保不影响周边环境和居民生活;3.在竣工验收报告中,应详细说明房屋建筑工程的质量状况、存在的问题及整改措施等内容。
六、竣工联合验收报告1.竣工联合验收报告应由建设单位、设计单位、监理单位、施工单位等相关单位共同签署;2.竣工联合验收报告应包括以下内容:(1)建筑工程概况及质量状况;(2)存在的问题及整改措施;(3)竣工联合验收结论。

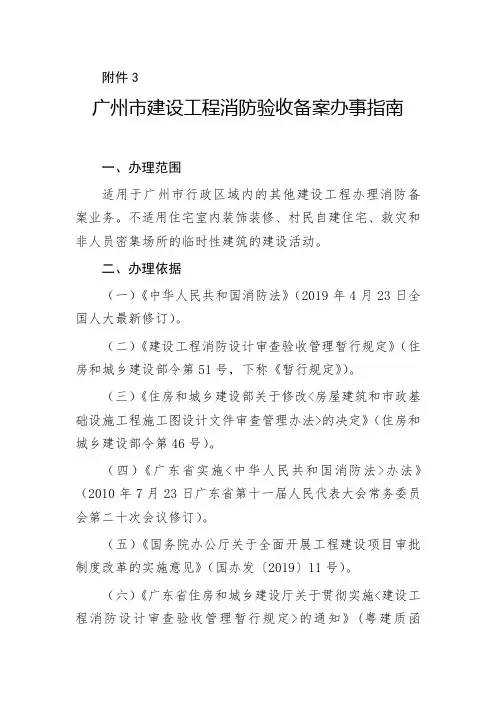

附件3广州市建设工程消防验收备案办事指南一、办理范围适用于广州市行政区域内的其他建设工程办理消防备案业务。
不适用住宅室内装饰装修、村民自建住宅、救灾和非人员密集场所的临时性建筑的建设活动。
二、办理依据(一)《中华人民共和国消防法》(2019年4月23日全国人大最新修订)。
(二)《建设工程消防设计审查验收管理暂行规定》(住房和城乡建设部令第51号,下称《暂行规定》)。
(三)《住房和城乡建设部关于修改<房屋建筑和市政基础设施工程施工图设计文件审查管理办法>的决定》(住房和城乡建设部令第46号)。
(四)《广东省实施<中华人民共和国消防法>办法》(2010年7月23日广东省第十一届人民代表大会常务委员会第二十次会议修订)。
(五)《国务院办公厅关于全面开展工程建设项目审批制度改革的实施意见》(国办发〔2019〕11号)。
(六)《广东省住房和城乡建设厅关于贯彻实施<建设工程消防设计审查验收管理暂行规定>的通知》(粤建质函〔2020〕228号)。
三、受理条件及部门分工符合《暂行规定》规定的其他建设工程竣工验收合格之日起五个工作日内,建设单位应当报消防设计审查验收主管部门备案。
依法不需要取得施工许可的其他建设工程也应申请竣工验收消防备案。
竣工验收应符合下列条件:(一)完成工程消防设计和合同约定的消防各项内容;(二)有完整的工程消防技术档案和施工管理资料(含涉及消防的建筑材料、建筑构配件和设备的进场试验报告);(三)建设单位对工程涉及消防的各分部分项工程验收合格;施工、设计、工程监理、技术服务等单位确认工程消防质量符合有关标准;(四)消防设施性能、系统功能联调联试等内容检测合格。
国家、省、市重点项目由市级住房城乡建设主管部门受理。
此范围以外的工程项目均由所在区级住房城乡建设主管部门受理。
四、申报材料·备注:图纸目录将根据各类建筑的性质、使用功能有所不同,目前公布常用的房屋建筑工程类。

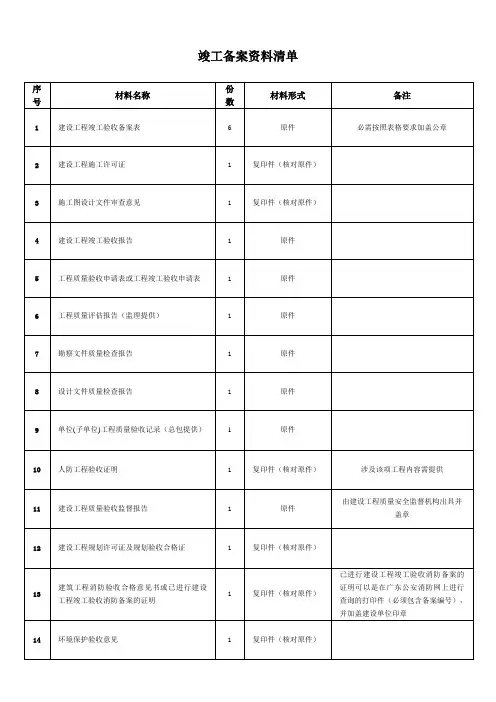

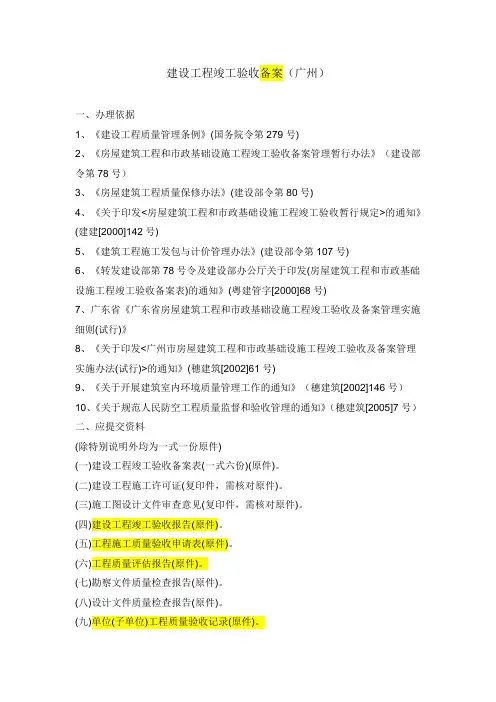

建设工程竣工验收备案(广州)一、办理依据1、《建设工程质量管理条例》(国务院令第279号)2、《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》(建设部令第78号)3、《房屋建筑工程质量保修办法》(建设部令第80号)4、《关于印发<房屋建筑工程和市政基础设施工程竣工验收暂行规定>的通知》(建建[2000]142号)5、《建筑工程施工发包与计价管理办法》(建设部令第107号)6、《转发建设部第78号令及建设部办公厅关于印发(房屋建筑工程和市政基础设施工程竣工验收备案表)的通知》(粤建管字[2000]68号)7、广东省《广东省房屋建筑工程和市政基础设施工程竣工验收及备案管理实施细则(试行)》8、《关于印发<广州市房屋建筑工程和市政基础设施工程竣工验收及备案管理实施办法(试行)>的通知》(穗建筑[2002]61号)9、《关于开展建筑室内环境质量管理工作的通知》(穗建筑[2002]146号)10、《关于规范人民防空工程质量监督和验收管理的通知》(穗建筑[2005]7号)二、应提交资料(除特别说明外均为一式一份原件)(一)建设工程竣工验收备案表(一式六份)(原件)。
(二)建设工程施工许可证(复印件,需核对原件)。
(三)施工图设计文件审查意见(复印件,需核对原件)。
(四)建设工程竣工验收报告(原件)。
(五)工程施工质量验收申请表(原件)。
(六)工程质量评估报告(原件)。
(七)勘察文件质量检查报告(原件)。
(八)设计文件质量检查报告(原件)。
(九)单位(子单位)工程质量验收记录(原件)。
(十)市政基础设施的有关质量检测和功能性试验资料,即桥梁工程的须提交动、静载试验报告;市政供水工程须提交水压试验验收报告(复印件,需核对原件)。
(十一)建设工程质量验收监督意见书(原件)。
(十二)规划验收合格证(复印件,需核对原件)。
(十三)建筑工程消防验收意见书(复印件,需核对原件)。
(十四)经审批的《广州市建设项目环境保护设施竣工验收申报表》(复印件,需核对原件)。

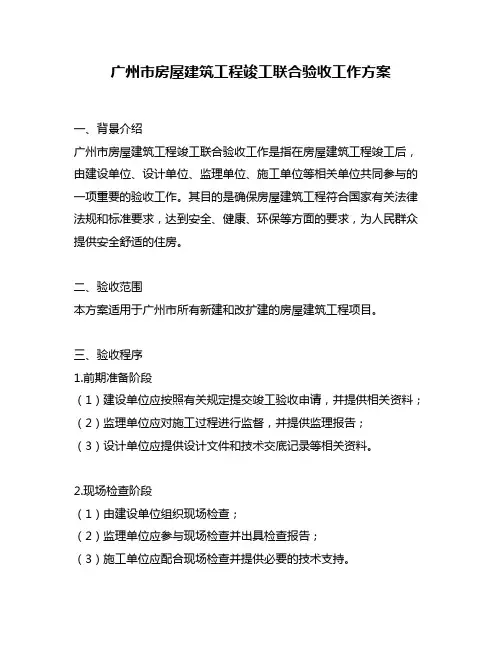

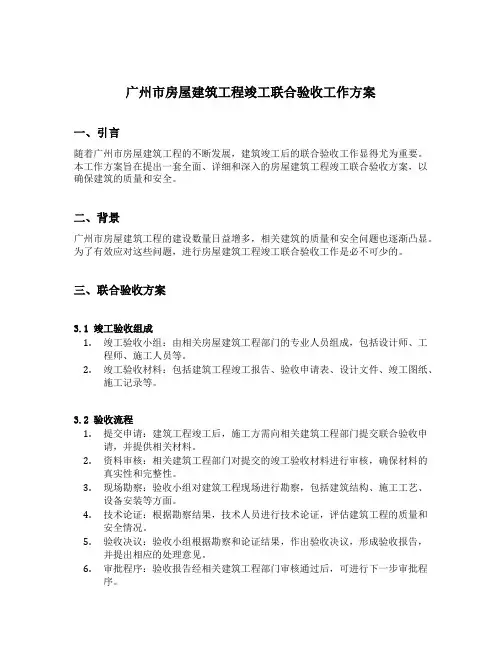

广州市房屋建筑工程竣工联合验收工作方案一、引言随着广州市房屋建筑工程的不断发展,建筑竣工后的联合验收工作显得尤为重要。
本工作方案旨在提出一套全面、详细和深入的房屋建筑工程竣工联合验收方案,以确保建筑的质量和安全。
二、背景广州市房屋建筑工程的建设数量日益增多,相关建筑的质量和安全问题也逐渐凸显。
为了有效应对这些问题,进行房屋建筑工程竣工联合验收工作是必不可少的。
三、联合验收方案3.1 竣工验收组成1.竣工验收小组:由相关房屋建筑工程部门的专业人员组成,包括设计师、工程师、施工人员等。
2.竣工验收材料:包括建筑工程竣工报告、验收申请表、设计文件、竣工图纸、施工记录等。
3.2 验收流程1.提交申请:建筑工程竣工后,施工方需向相关建筑工程部门提交联合验收申请,并提供相关材料。
2.资料审核:相关建筑工程部门对提交的竣工验收材料进行审核,确保材料的真实性和完整性。
3.现场勘察:验收小组对建筑工程现场进行勘察,包括建筑结构、施工工艺、设备安装等方面。
4.技术论证:根据勘察结果,技术人员进行技术论证,评估建筑工程的质量和安全情况。
5.验收决议:验收小组根据勘察和论证结果,作出验收决议,形成验收报告,并提出相应的处理意见。
6.审批程序:验收报告经相关建筑工程部门审核通过后,可进行下一步审批程序。
3.3 验收标准1.建筑质量:包括建筑物结构、外墙保温、防水隔热、装饰装修等方面。
2.施工工艺:包括基坑开挖、地基处理、结构施工、设备安装等方面。
3.安全措施:包括建筑施工期间的安全防护措施、消防设备、紧急疏散通道等方面。
四、建设目标本工作方案的建设目标是确保广州市房屋建筑工程竣工后的联合验收工作能够严格按照相关标准进行,并能够对建筑质量和安全进行全面评估。
五、实施步骤1.制定竣工验收工作计划,明确工作目标和时间节点。
2.落实竣工验收小组,明确各成员的责任和任务。
3.收集竣工验收材料,确保材料的完整性和准确性。
4.组织现场勘察和技术论证,形成验收报告。

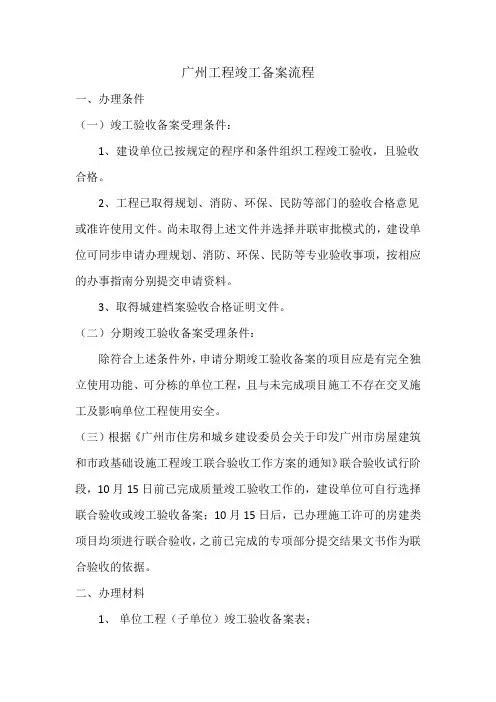

广州工程竣工备案流程一、办理条件(一)竣工验收备案受理条件:1、建设单位已按规定的程序和条件组织工程竣工验收,且验收合格。
2、工程已取得规划、消防、环保、民防等部门的验收合格意见或准许使用文件。
尚未取得上述文件并选择并联审批模式的,建设单位可同步申请办理规划、消防、环保、民防等专业验收事项,按相应的办事指南分别提交申请资料。
3、取得城建档案验收合格证明文件。
(二)分期竣工验收备案受理条件:除符合上述条件外,申请分期竣工验收备案的项目应是有完全独立使用功能、可分栋的单位工程,且与未完成项目施工不存在交叉施工及影响单位工程使用安全。
(三)根据《广州市住房和城乡建设委员会关于印发广州市房屋建筑和市政基础设施工程竣工联合验收工作方案的通知》联合验收试行阶段,10月15日前已完成质量竣工验收工作的,建设单位可自行选择联合验收或竣工验收备案;10月15日后,已办理施工许可的房建类项目均须进行联合验收,之前已完成的专项部分提交结果文书作为联合验收的依据。
二、办理材料1、单位工程(子单位)竣工验收备案表;2、建筑工程施工许可证或开工报告;3、勘察文件质量检查报告;4、设计文件质量检查报告;5、单位工程质量评估报告;6、规划验收合格证;7、消防验收合格意见书或备案文件;8、民防工程验收文件;9、建筑工程质量保修书;10、住宅质量保证书和住宅使用说明书;11、单位(子单位)工程竣工验收报告;12、建设工程防雷装置检测报告;13、建设工程档案验收文件;14、建设单位或施工单位签署的无拖欠工程款保证书;15、广东省建筑施工项目安全生产标准化评定结果告知书;16、竣工验收申请表;17、单位工程(子单位)质量竣工验收记录;三、办理流程1、建设单位到市政务中心办事窗口提交资料申请受理。
2、审核单位收件(1)核对申请人是否符合申请条件。
(2)依据办事指南中材料清单逐一核对是否齐全。
3、审核单位受理核对每个材料是否涵盖材料要求中涉及的内容和要素。
本页为作品封面,下载后可以自由编辑删除,欢迎下载!精品文档1【精品word文档、可以自由编辑!】第一章总则第一条为规范我市的房屋建筑工程和市政基础设施工程(以下简称建设工程)竣工验收及备案管理工作,根据《房屋建筑工程和市政基础设施竣工验收暂行规定》(建设部令[2001]142 号)和《关于修改〈房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法〉的决定》(住房和城乡建设部令第 2 号),结合本市实际,制定本实施细则。
第二条本市行政区域内新建、扩建和改建的房屋建筑工程、装修工程和城市道路、桥梁、隧道、给排水等市政基础设施工程的竣工验收及备案管理,适用本细则。
第三条市城乡建设委员会负责本市行政区域内建设工程竣工验收及备案的监督管理工作。
按照市、区(县级市)建设行政主管部门对建设工程的管理权限分工,市本级所管辖建设工程的竣工验收及备案的监督管理工作由市城乡委员会直接负责,各区、县级市建设行政主管部门负责所管辖建设工程的竣工验收及备案的监督管理工作。
工程竣工验收备案工作可由建设行政主管部门委托属下的工程质量监督机构等单位具体办理。
第四条工程竣工验收工作由该工程的建设单位组织实施。
第五条工程质量监督机构依法对工程竣工验收工作实施监督。
第六条未按规定的程序和内容进行竣工验收或者验收不合格的建设工程,不得交付使用。
第二章工程竣工验收第七条具备下列条件和资料的工程,建设单位方可组织竣工验收:(一)完成工程设计和合同约定的各项内容;(二)工程竣工验收申请表;(三)工程质量评估报告;(四)工程勘察文件质量检查报告;(五)工程设计文件质量检查报告;(六)完整的技术档案和施工管理资料;(七)工程使用的主要建筑材料、建筑构配件、设备的出厂合格证和进场试验报告;(八)建设单位已按合同约定支付工程款;(九)施工单位签署的《工程质量保修书》;(十)市政基础设施工程有关质量检测和功能性试验资料;(十一)《住宅工程质量分户验收汇总表》(十二)规划部门出具的规划验收合格证;(十三)公安消防、环保、档案部门分别出具的认可文件或者备案文件;(十四)建设行政主管部门和工程质量监督机构责令整改的问题已全部整改完成;第八条单位工程竣工验收前准备工作应遵守以下规定:(一)单位(子单位)工程按照设计文件、合同约定完工后,施工单位应按照国家现行的有关施工质量验收规范全面检查所承建工程的质量,核查单位工程质量控制资料及工程安全和功能检验资料,检查工程观感质量,填写《单位工程质量控制资料核查记录》、《单位工程观感质量检查记录》、《单位工程安全和功能检验资料核查及主要功能抽查记录》等资料文件(表格样式见附件)。

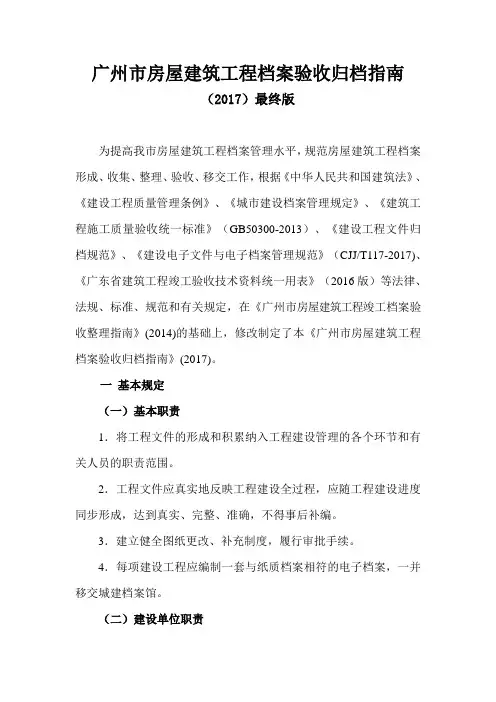

广州市房屋建筑工程档案验收归档指南(2017)最终版为提高我市房屋建筑工程档案管理水平,规范房屋建筑工程档案形成、收集、整理、验收、移交工作,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《城市建设档案管理规定》、《建筑工程施工质量验收统一标准》(GB50300-2013)、《建设工程文件归档规范》、《建设电子文件与电子档案管理规范》(CJJ/T117-2017)、《广东省建筑工程竣工验收技术资料统一用表》(2016版)等法律、法规、标准、规范和有关规定,在《广州市房屋建筑工程竣工档案验收整理指南》(2014)的基础上,修改制定了本《广州市房屋建筑工程档案验收归档指南》(2017)。
一基本规定(一)基本职责1.将工程文件的形成和积累纳入工程建设管理的各个环节和有关人员的职责范围。
2.工程文件应真实地反映工程建设全过程,应随工程建设进度同步形成,达到真实、完整、准确,不得事后补编。
3.建立健全图纸更改、补充制度,履行审批手续。
4.每项建设工程应编制一套与纸质档案相符的电子档案,一并移交城建档案馆。
(二)建设单位职责1.在工程招标及与勘察、设计、施工、监理等单位签订合同时,应对工程文件(含声像文件和电子文件)的套数(至少二套原件)、费用、质量、移交时间以及要求设计单位提供电子版竣工图等提出明确的要求。
2.负责组织、监督、检查勘察、设计、施工、监理单位的工程文件的形成、积累和立卷归档工作。
3.收集和整理工程准备阶段、竣工验收阶段形成的文件,并进行立卷归档。
4.在组织工程竣工验收前,对工程档案进行自检,自检合格后提请城建档案馆进行工程档案预验收;未取得工程档案预验收认可文件,不得组织工程竣工验收。
5.对列入城建档案馆接收范围的工程,在工程竣工验收后三个月内,应向城建档案馆移交一套符合规定的工程竣工档案(含声像档案和电子档案)。
6.接收和保管未列入城建档案馆接收范围的档案。
7.委托本单位人员负责工程档案预验收、工程档案移交归档,并办理房地产权证所需档案复制件等相关存档证明材料。
精心整理建设工程专项竣工验收工作指引一、水土保持竣工验收验收程序:1、招标确定水土保持设施验收备案评估单位,一般在工程现场施工竣工前一个月确定评估单位,签订委托合同。
212供)件、。
34)56员的姓名及职务。
3、受托单位在所需资料收集齐全后7日内将验收备案所需资料《验收备案表》、《水土保持方案实施工作总结报告》和《自查验收鉴定书》相关内容编制完成,建设单位配合在上述资料需要相关参建单位盖章签字的地方完成盖章签字后,由受托单位统一整理、装订成册后将《验收备案表》及项目相关文件扫描件上传至深圳市水务局网上办事大厅申报验收备案。
4、深圳市水务局在受理验收备案申请申请后3个工作日内安排人员核查现场、查阅《水土保持方案实施工作总结报告》和《自查验收鉴定书》并出具现场核查报告,现场核查后10个工作日左右出具该项目通过水土保持验收备案的批文。
验收重点注意问题:提交《验收备案表》到深圳市水务局之前委托方须确认项目现场全面完工,无裸露面(明显水土流失隐患)存在;现场林草覆盖率需与水土保持方案报告书保持一致;绿化苗木植被生长情况较好,明显存在枯死的苗木或草皮需及时更换补植,以免影响核查现场的结果。
如现场情况需时间改善,可由受托单位根据建设方预计需要的时间顺延《验收备案表》的提交时间。
12312件)。
3。
45)综合判定结论为“合格”的《建筑消防设施检测报告》。
6)施工、工程监理、检测单位的合法身份证明和资质等级证明文件复印件等。
7)建设工程消防设计审核意见书、竣工图纸、消防产品供货证明、相关单位单位营业执照、资质证书复印件(加盖公章)、参与该项目的主要技术人员身份证及执业证明文件复印件(加盖公章)、建设单位合法身份证明文件、申请人委托代理人提出申请的,提供授权委托书和被委托人身份证复印件等。
8)广东省建设工程内部装修防火材料见证取样(抽样)检验告知单;室内装修装饰材料见证取样(抽样)检验报告。
4、所需资料收集齐全后,建设方向深圳市公安局消防监督管理局申请消防工程竣工验收,消防监督管理局在受理验收申请15个工作日内安排验收小组进行现场核查验收,验收结束后16个工作日内出具验收意见书,对综合评定结论为合格的建设工程出具消防验收合格意见,对综合评定结论为不合格的,出具消防验收不合格意见,并要求在整改完成后申请复验。
广州市房屋建筑工程竣工联合验收指南下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!广州市房屋建筑工程竣工联合验收指南对于广州市的房屋建筑工程行业具有重要的指导作用。
附件1:竣工验收阶段广州市城乡建设委员会事项办事指南目录gz1431007房屋建筑和市政基础设施工程竣工验收备案办事指南I. 缴交城市基础设施配套费办事指南II. 返退“新型墙体材料专项基金”办事指南III. 退还散装水泥专项资金办事指南IV. 施工企业领取建设工程劳动保险调剂金办事指南gz1431007房屋建筑和市政基础设施工程竣工验收备案办事指南一、办理依据1. 《广州市人民政府关于印发广州市建设工程项目优化审批流程试行方案的通知》(穗府〔2013〕8号)。
2. 住房和城乡建设部关于修改《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》的决定》(中华人民共和国住房和城乡建设部令2009年第2号)。
3.建设部《城市建设档案管理规定》(建设部令1997年第61号)、《关于修改〈城市建设档案管理规定〉的决定》(建设部令2001年第90号),住房和城乡建设部《关于废止和修改部分规章的决定》(住房和城乡建设部令2011年第9号)。
4.《广州市人民政府关于印发广州市城乡建设档案管理办法的通知》(穗府〔2013〕9号)。
二、备案范围本市范围内新建、改建和扩建的房屋建筑工程和市政基础设施工程(根据市区工程管理权限分工,市本级负责监管国家、省、市重点工程以及跨区的市政工程;其余项目由属地区、县级市负责监管)。
三、办理条件1. 工程已完成设计和合同约定的全部内容。
2. 建设行政主管部门及其委托的工程质量监督机构,规划、消防和环保等部门责令整改的问题全部整改完毕。
建设单位办理竣工验收备案前应取得市建设工程质量监督机构的《工程竣工前质量检查情况通知书》。
四、应提交的材料(见附表分两阶段提交)五、办事流程1. 工程已完成设计和合同约定的全部内容;建设行政主管部门及其委托的工程质量监督机构,规划、消防和环保等部门责令整改的问题全部整改完毕。
建设单位取得市建设工程质量监督机构的《工程竣工前质量检查情况通知书》。
2. 建设单位从广州城乡建设网“企业网上申报系统(/)”进行网上申报填写《房屋建筑工程和市政基础设施工程竣工验收备案表》后打印。
