QC成果-----降低混凝土的损耗率
- 格式:docx
- 大小:3.61 MB
- 文档页数:14
降低蒸压加气混凝土砌块材料损耗率金磐集团有限公司武警杭州士官学校QC 小组一、工程概况杭州武警士官学校新校区三标段工程位于杭州市富阳区,由食堂、图书馆、实训楼等11个单体建筑组成,总建筑面积59795.16㎡。
本工程各单体内外墙全部采用蒸压加气砼砌块,使用量近2万m³。
二、QC 小组简介小组概况表 表1QC 小组名称武警杭州士官学校QC 小组成立时间2015年5月1日教育时间40小时课题类型现场型活动时间2015.05~2015.12小组注册号JP/QCXZ-2015-01课题注册号JP/QCKT-2015-01课题名称降低蒸压加气混凝土砌块材料损耗率小组成员名单序号姓名性别年龄职务职称小组职务1钱刚新男44集团副总工工程师指导2项林凤女40项目技术负责人高工组长3严卫星男52项目总负责工程师副组长4张锦敏男29技术员助工组员5方红飞男30资料员助工组员6施伟男22施工员助工组员7周伯汉男27施工员助工组员8毛开敏男48泥工班组长技术工组员制表人:张锦敏 制表时间:2015年5月3日三、选题理由1、项目拟创绿色施工示范工地,公司提出节材指标要求。
2、针对节材要求,小组在调查中发现,先期施工的仓库、车库、保障分队砌体施工过程中,现场堆放的加气块废料多,调查各楼层材料进场量及实体工程量对比得出损耗率如下:调查表 表2仓库车库保障分队部位一层二层三层一层一层二层三层进场数(块)25720219602235032880152601287013650破损数(块)2379248525753133135013021531平均损耗率(%)损耗率(%)9.2511.3211.529.538.8510.1211.2210.25计算式① 1/(砖长+灰缝)×砖宽×(砖高+灰缝)=单位体积用量;② 一层墙体体积÷单位体积用量=一层墙体计算砖用量;③ (实际用量-计算用量)÷实际用量×100%=损耗率。
目录一、小组概况__________________________________________________ 3二、工程简介__________________________________________________ 4三、选题理由__________________________________________________ 4四、QC小组活动计划表________________________________________ 5五、现状调查__________________________________________________ 6五、目标设定__________________________________________________ 6六、原因分析__________________________________________________ 7七、要因确认表_______________________________________________ 10八、制定对策_________________________________________________ 13九、实施对策_________________________________________________ 13十、效果检查_________________________________________________ 17十一、巩固措施_______________________________________________ 19十二、总结及下一步打算 _______________________________________ 20李震军男大学技术员组员制表人:李士龙日期:2016年11月8日二、工程简介沙坪坝综合枢纽改造工程位于重庆沙坪坝中心区,东为东连接路,南为站南路,北为站东路,西临西连接路,位于沙坪坝步行街商业圈旁。

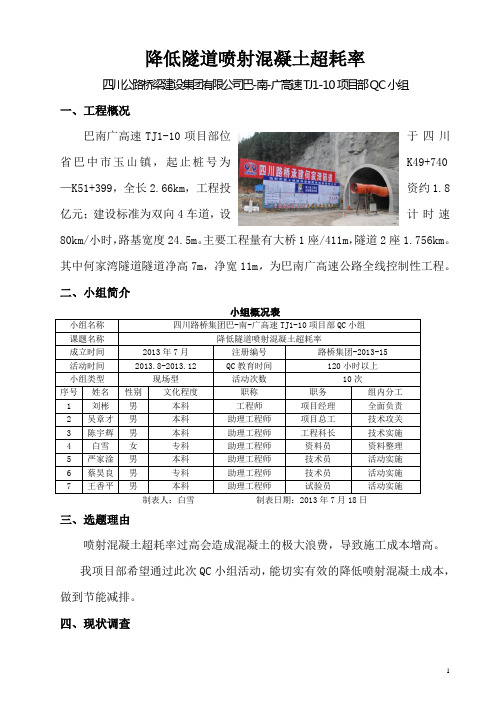

降低隧道喷射混凝土超耗率四川公路桥梁建设集团有限公司巴-南-广高速T J1-10项目部QC小组一、工程概况巴南广高速TJ1-10项目部位于四川省巴中市玉山镇,起止桩号为K49+740—K51+399,全长2.66km,工程投资约1.8亿元;建设标准为双向4车道,设计时速80km/小时,路基宽度24.5m。
主要工程量有大桥1座/411m,隧道2座1.756km。
其中何家湾隧道隧道净高7m,净宽11m,为巴南广高速公路全线控制性工程。
二、小组简介小组概况表小组名称四川路桥集团巴-南-广高速TJ1-10项目部QC小组课题名称降低隧道喷射混凝土超耗率成立时间2013年7月注册编号路桥集团-2013-15活动时间2013.8-2013.12 QC教育时间120小时以上小组类型现场型活动次数10次序号姓名性别文化程度职称职务组内分工1 刘彬男本科工程师项目经理全面负责2 吴章才男本科助理工程师项目总工技术攻关3 陈宇辉男本科助理工程师工程科长技术实施4 白雪女专科助理工程师资料员资料整理5 严家淦男本科助理工程师技术员活动实施6 蔡昊良男专科助理工程师技术员活动实施7 王香平男本科助理工程师试验员活动实施制表人:白雪制表日期:2013年7月18日三、选题理由喷射混凝土超耗率过高会造成混凝土的极大浪费,导致施工成本增高。
我项目部希望通过此次QC小组活动,能切实有效的降低喷射混凝土成本,做到节能减排。
四、现状调查我部于2013年07月20日~2013年08月10日对何家湾隧道喷射混凝土实际用量进行了现场调查,共调查了10次。
调查结果整理如下:由上表可知,喷射混凝土平均超耗率为41%,该数值较大,极大的增加了施工成本。
五、目标设定及依据设定目标为了降低施工成本以及创造良好的施工环境,我QC小组的攻关目标是:使喷射混凝土超耗率保持在20%。
目标设定依据1、分析降低喷射混凝土的超耗原因,主要从工人的培训、教育、技术交底和现场管理方面加强控制,通过加强测量控制和新设备投入就能较大降低喷射混凝土的超耗率。
攻关型降低钻孔灌注桩混凝土损耗率二0一五年一月目录一、工程概况 (1)二、小组简介 (3)三、选题理由 (4)四、活动计划 (5)五、现状调查 (5)六、设定目标 (8)七、分析原因 (8)八、要因确定 (9)九、制定对策表 (20)十、实施对策 (22)十一、效果检查 (28)十二、巩固措施 (33)1、制定巩固措 (33)2、巩固效果检查 (34)十三、总结及下一步打算 (35)降低钻孔灌注桩混凝土损耗率广州市轨道交通九号线3标QC小组一、工程概况花果山公园站附属结构出入口通道为地下单层现浇钢筋混凝土结构,出入口通道明挖段结合基坑深度、地下水位埋深、土层厚度分布、场地环境等因素考虑,基坑支护方案采用钻孔灌注桩+内支撑的支护形式,围护结构采用A800@900的钻孔灌注桩,桩身混凝土强度为C30,桩间施作A600双管旋喷桩止水。
花果山公园站共设5个出入口通道,其中Ⅱ号、Ⅳ号为后期预留出入口,Ⅰa、Ⅰb以及Ⅲ号出入口共有围护桩383根,桩身长度为3.15~15.49m,根据桩身长度的不同共分为A、B、C三种桩型。
地下钻孔管桩桩施工阶段采用冲桩施工工艺。
图1 花果山公园站出入口围护桩施工阶段照片摄影人:肖小进日期:2014年3月10日本标段场区位于花果山公园内,地势起伏较大,车站南北两端场地高差较大,最高达到3.8m,场地平整难度大。
该地段为石炭系灰岩地层,岩面较浅且起伏变化大,岩层硬度极高,冲桩成孔时施工难度大,易出现偏孔、扩孔现象,且灰岩中存在溶洞、土洞发育,对钻孔桩成孔施工极其不利。
图2 钻孔灌注桩施工工艺流程图制图人:肖小进日期:2014年3月10日二、小组简介表1 QC小组概况表制表人:龙国强日期:2014年3月2日三、 选题理由图3 选题理由制图人:王永贵 日期:2014年5月18日四、活动计划表2 QC小组活动计划进度表制表人:陈少锋日期:2014年5月4日五、现状调查1、现场钻孔灌注桩施工阶段对混凝土损耗率的控制已经成为项目部成本控制的重点,QC小组通过翻阅现场围护桩施工明细表,对近期Ⅲ号出入口完成的50根地下钻孔灌注桩混凝土损耗情况进行统计。
降低钻孔灌注桩混凝土损耗率Xx市轨道交通九号线3标QC小组xxxx年x月目录一、工程概况 (1)二、小组简介 (3)三、选题理由 (4)四、活动计划 (5)五、现状调查 (5)六、设定目标 (8)七、分析原因 (8)八、要因确定 (9)九、制定对策表 (20)十、实施对策 (22)十一、效果检查 (28)十二、巩固措施 (33)1、制定巩固措 (33)2、巩固效果检查 (34)十三、总结及下一步打算 (35)降低钻孔灌注桩混凝土损耗率广州市轨道交通九号线3标QC小组一、工程概况花果山公园站附属结构出入口通道为地下单层现浇钢筋混凝土结构,出入口通道明挖段结合基坑深度、地下水位埋深、土层厚度分布、场地环境等因素考虑,基坑支护方案采用钻孔灌注桩+内支撑的支护形式,围护结构采用A800@900的钻孔灌注桩,桩身混凝土强度为C30,桩间施作A600双管旋喷桩止水。
花果山公园站共设5个出入口通道,其中Ⅱ号、Ⅳ号为后期预留出入口,Ⅰa、Ⅰb以及Ⅲ号出入口共有围护桩383根,桩身长度为3.15~15.49m,根据桩身长度的不同共分为A、B、C三种桩型。
地下钻孔管桩桩施工阶段采用冲桩施工工艺。
图1 花果山公园站出入口围护桩施工阶段照片摄影人:xxxx 日期:xxxx年3月10日本标段场区位于花果山公园内,地势起伏较大,车站南北两端场地高差较大,最高达到3.8m,场地平整难度大。
该地段为石炭系灰岩地层,岩面较浅且起伏变化大,岩层硬度极高,冲桩成孔时施工难度大,易出现偏孔、扩孔现象,且灰岩中存在溶洞、土洞发育,对钻孔桩成孔施工极其不利。
图2 钻孔灌注桩施工工艺流程图制图人:xxxx 日期:xxxx年3月10日二、小组简介表1 QC小组概况表制表人:xxxx 日期:xxxx年3月2日三、 选题理由图3 选题理由制图人:xxxx 日期:xxxx 年5月18日四、活动计划表2 QC小组活动计划进度表制表人:xxxx 日期:xxxx年5月4日五、现状调查1、现场钻孔灌注桩施工阶段对混凝土损耗率的控制已经成为项目部成本控制的重点,QC小组通过翻阅现场围护桩施工明细表,对近期Ⅲ号出入口完成的50根地下钻孔灌注桩混凝土损耗情况进行统计。
降低加气混凝土砌块砌筑损耗率浙江八达建设集团有限公司高层厂房项目QC小组浙江八达建设集团有限公司二〇一五年目录一、工程概况 (1)二、小组概况 (1)三、选题理由 (1)四、现状调查 (2)五、设定目标 (2)六、原因分析 (3)七、要因确认 (4)八、制定对策 (7)九、对策实施 (8)十、效果检查 (9)十一、巩固措施 (10)十二、总结及今后打算 (10)降低加气混凝土砌块砌筑损耗率浙江八达建设集团有限公司高层厂房项目QC小组一、工程概况菲达环保科技股份有限公司厂区内新建的大气污染防治工程研究中心大楼建筑总面积为27500.486m2,其中地上22267.70m2,地下5232.78m2,地下1层,地上15层,建筑高度69.40m,±0.000相当于黄海绝对标高22.70m,其结构形式钢筋混凝土框架结构。
本工程填充墙采用蒸压加气混凝土砌块,砌块强度B05,允许容重7KN/m3。
墙体厚度240m m,一层、二层4.50m、三层以上3.80m为主,砌筑墙体方量约5650m3。
二、小组概况小组概况表小组名称高层厂房项目QC小组成立时间2015年4月19日小组注册号浙八达QC—1509课题类型攻关型课题注册号浙八达QCK—1512小组成员序姓名性别学历技术职称职务组内职务备注1许全好男本科工程师项目经理组长2许国华男本科高级工程师技术负责人副组长3杨士珏男硕士高级工程师顾问组员4宣践男大专工程师安全员组员5黄涤锋男本科工程师施工员组员6陈慧瑾男大专工程师材料员组员7徐鹏程男本科助理工程师质检员组员8杨秀丽男本科助理工程师资料员组员9陆恺男本科工程师技术员组员小组共有成员9人,全部接受TQM培训考试合格。
小组活动平均出勤率:100%。
小组活动时间:2015年4月19日~2015年12月20日活动次数:12次制表:丁吉伟日期:2015年4月19日三、选题理由理由一:本工程是公司重点创优工程,确保绿色施工示范工程。
降低±0.00以下施工阶段生产用电损耗率大昌建设集团有限公司国海舟山海洋科技研发项目QC小组一、工程概况国海舟山海洋科技研发基地项目3#楼、地下室工程位于舟山市临城街道长峙岛海大南路99号,包括3#楼单体工程建筑面积4084㎡、地下室建筑面积7568㎡。
地下室基础采用型号为PHCφ600(130)·AB砼管桩,桩长42~54米,采用柴油打桩机施工。
基坑围护采用钢筋混凝土钻孔灌注桩。
地下室为钢筋混凝土剪力墙结构。
±0.00以下施工阶段主要供电设备和用电施工机械(工具)如下:施工现场机械设备统计表制表人:傅毕静制表时间:2017年8月6日二、小组概况小组概况表制表人:傅毕静制表时间:2017年8月12日三、选题理由1、集团公司要求各土建工程施工项目部±0.00以下施工时生产用电损耗率≤10%,现场实际测量了2017年8月15日—2017年8月28日共计14天的变压器高低端的各项电气指数(具体操作为在变压器高压侧安装有功和无功电能表,低压侧安装电流表和电压表),测得的实际用电损耗率如下表所示:8月15日—8月29日施工用电损耗率统计表用电损耗率(%)11.18 11.75 11.69 11.91 12.31 11.96 13.20 12.45 10.88 13.26 9.91 9.89 12.34 13.24 11.86制表人:汪波军制表时间:2017年8月29日由统计表可见,本工程±0.00以下施工阶段的平均用电损耗率不符合集团公司的要求,需要采取措施进行符合性改正。
2、从项目部施工成本角度考虑,施工用电损耗率过大直接影响施工成本控制。
3、贯彻公司绿色施工节能降耗要求。
四、目标设定设定目标值:将±0.00以下施工阶段的平均用电损耗率设定为≤9%。
五、目标可行性分析1、本工程项目部的技术负责人和施工员曾在我公司的类似的临城C工程中担任同种职务,C工程的±0.00以下施工阶段的平均用电损耗率达到9%,因此本工程也有实现该目标的可能。
降低工程模板材料周转损耗率浙江国丰集团有限公司金山QC小组一、工程概况工程名称:金山小学(原市北小学迁建)工程地址:萧山区北干街道建设单位:杭州市萧山区教育局设计单位:浙江天元建筑设计研究院有限公司施工单位:浙江国丰建设有限公司监理单位:杭州荣庆监理工程咨询有限公司本工程总建筑面积为45445㎡,地上面积为18995㎡,地下面积为26450㎡。
其中包括教学楼及走廊,行政楼,综合楼,体艺楼,食堂,门卫及地下车库组成。
地下一层地上四层为框架结构。
本工程体量较大,施工过程中需要耗费大量的人力和物力,本次活动把“降低工程模板材料周转损耗率”作为本QC小组课题进行重点攻关。
金山小学效果图二、小组简介金山QC小组成立于2014年,自成立以来积极开展全面质量管理活动,为深化质量管理提供了技术人员和组织管理方面的保证。
本次QC活动小组成员共计10人,平均年龄35岁,均是中青年技术人员。
小组概况表的过程进行调查和查阅资料,研究讨论造成周转材料损耗超过定额的影响因素,并对影响因素进行了统计分析。
周转材料损耗超定额调查表超定额频数饼分图通过超定额调查表、超定额频数饼分图分析,模板损耗是周转材料损耗超定额的主要影响因素。
QC小组成员对我公司2014施工的瓜沥二小合一(任伯年小学)工程项目模板材料投入进行了统计分析,得出实际周转补损率比定额规定大3.5%,模板损耗增加9663m 2。
模板材料投入情况对比表制表人:赵静茹 日期:2014年5月10日五、制定目标经过调查分析,工程模板材料周转补损率是关键所在,我们制定的目标是:工程模板材料的周转补损率不大于16%。
0.00%5.00%10.00%15.00%20.00%25.00%活动前活动后制表人:赵静茹 日期:2014年5月11日制表人:赵静茹 日期:2014年5月12日七、要因确认由关联图,我们共找到了11项末端因素,并制定了要因确认表,逐一对其分析调查和论证,确认其是否为要因。
降低混凝土的损耗率--山东兴达建筑工程有限公司鸿运QC小组一、前言山东兴达建筑工程有限公司于2005年9月成立,具有房屋建筑施工总承包二级资质,是滨州市建筑业协会会员单位也是无棣县发展较快的民营企业之一,公司现有员工276人,各类专业技术人员156人,其中高中级职称人员45人,初级职称人员106人,建造师20余人。
公司具有较强的建筑施工能力和专业安装技术力量,施工队伍过硬,现代化施工机械设备齐全,并建立健全了一整套完整的质量和安全文明保障体系,年综合施工能力超亿元。
企业精神:开拓、创新、高效、进取企业理念:质量求生存,诚信谋发展企业方针:质量第一,用户至上,始于顾客要求,终于顾客满意二、工程概况工程名称:无棣县鲁北家园住宅小区顺和园工程位置:无棣县北环路以南,安康街以北,规划路以西工程结构:框剪结构建筑层数:17层建筑面积:37462.55平方米三、小组概况1、小组简介本小组自2007年组建以来,坚持科技创新,技术攻关,解决了施工中多项技术和管理难题,克服了工程中大多质量通病,使我们公司的工程管理和施工质量得到了很大的提高。
目前已获得滨州市建筑业优秀质量管理成果一等奖五项,省级两项。
制表人:刘建峰制表日期:2018年6月2日2、小组成员简介小组成员情况一览表制表人:张小宁制表日期:2018年6月10日 3、活动形式及活动计划活动形式一览表制表人:刘建峰制表日期:2018年6月12日活动计划一览表制表人:刘建峰制表日期:2018年6月12日说明:计划活动时间: 146天图例:实际活动时间: 144天图例:四、选择课题: 1、选题理由2、课题确定我公司在最近三年的施工项目中,混凝土材料实际使用量投入比定额计划预算所需用量多,推高了施工成本。
为此,公司要求项目工程加强管理、改进工艺、降低消耗,节约成本,提高项目的经济效益。
在保证施工质量和满足工期的前提下,控制混凝土材料的投入,发挥物尽其用,科学管理,降低建筑施工成本是我们的首要任务。
所以我们 QC 小组选定课题是“降低混凝土的损耗率”。
五、现状调查根据活动安排,本小组于2018.06.25日至2018.07.25日,对本单位2018年以前施工的4个同类工程的混凝土消耗情况进行了统计调查,发现均不同程度在各方面存在诸多浪费及消耗过大现象。
通过调查统计,混凝土损耗率达到了6.55%。
统计表如下:混凝土消耗情况调查统计表制表人:王林 制表日期:2018年7月26日QC 小组成员根据四个同类项目的施工记录数据,并对正在进行混凝土施工的兄弟单位进行实测记录,统计出影响混凝土施工损耗率的主要因素,共抽查200项次,其中50次发生损耗,统计编号 项目名称 实际使用量(m ³) 计算用量(m ³) 施工损耗率(%)1 新创小区住宅1#楼 10016 9396 6.62 新创小区住宅2#楼 10056 9372 7.3 3 盛世嘉园2#楼 11965 11235 6.54 盛世嘉园3#楼10950 103505.8 5 平均损耗率6.55损耗率=(实际使用量-计划使用量)/计划使用量×100%公司目标 社会效益勤俭、严管、增效,从节约资源中求发展,从保护环境中求发展,从循环经济中求企业发展。
建筑市场竞争日益激烈,垫资压价现象越来越严重,企业利润空间越来越小,这就要求我们必须深挖潜力,节约增效。
为了建设节约型社会,提高建设工程质量,减少返修率,节约人力物力资源。
施工现状表如下:影响混凝土损耗率因素调查统计表制表人:王林制表日期:2018年7月26日混凝土消耗情况调查统计图制图人:王林制图日期:2018年7月26日由排列图可以看出,影响混凝土施工损耗率的主要因素是“方案缺陷”、“施工操作”和“过程管控”,累计频率达80%,是主要问题。
六、设定目标值在四个同类工程中,混凝土损耗率平均为6.55%,小组成员将目标值设定为:将混凝土损耗标率控制在3%以内。
由排列图可以看出,影响混凝土施工损耗率的主要因素是“材料缺陷”、“方案缺陷”、“施工操作”和“过程管控”,累计频率达80%,如果这些问题全部解决,则可降低6.55%*80%=5.24%,达到6.55-5.24%=1.31%,如果解决70%,则可降低6.55%*70%=4.58%,达到6.55-5.24%=1.97%,均在3%以内。
结论:将混凝土损耗率控制在3%以内的目标值是可行的。
七、原因分析1.针对这次活动的目标,我们小组全体成员对主要因素进行了分析,绘制关联图如下:混凝土损耗关联图制图人:王林制图日期:2018年7月28日2.从关联图可以看出,影响混凝土损耗的末端因素有以下8条:(1)资金投入少,节省材料费;(2)商混站原材不合格;(3)混凝土浇筑前交底不齐全;(4)工人施工技术太差;(5)工人无节约习惯;(6)技术员计量不准确;(7)搅拌车使用年限太长;(8)LED灯太少;3.要因确认:要因确认表要因确认表制表人:王海波制表日期:2018年8月2日我们鸿运QC小组人员对混凝土损耗终端因素进行了分析,确定了主要因素有以下3条:(1)混凝土浇筑前交底不齐全(2)工人施工技术太差(3)工人无节约习惯八、制定对策针对以上主要因素,制定相应的对策如下:对策表2 工人施工技术太差对工人进行培训,合格后方可进行施工培训合格率达到95%1、由项目技术负责人徐礼赞组织所有操作工人,就混凝土施工的操作工艺、操作要点及注意事项等进行授课训;2、邀请混凝土施工经验丰富的工人进行现场做样板经验交流与评比;3、选拔施工水平较高的工人进行混凝土施工,淘汰水平低的操作工人乔绪斌王海波施工现场2018.07.283 工人无节约习惯强化专业工人节约意识和技能考核强化培训使工人思想意识、技能水平达到98%1、做一些关于节约的标语及宣传栏,营造一个节约氛围。
2、学习和提高工人节约材料思想意识,通过考核和现场验证,建立奖罚制度,优秀者奖励300元,不达标者罚400元,并责令退场王林刘建峰项目部施工现场2018.07.27制表人:刘建峰制表日期:2018年8月2日九、对策实施QC小组活动整个过程中,围绕计划、实施、检查、处理即PDCA循环的原理不断提高施工质量。
实施过程简述如下:实施1、混凝土浇筑前交底不齐全(1)由项目技术负责人在混凝土浇筑前对工人进行书面交底,确保每个工人都能熟悉施工流程,让工人知道怎样做才能符合相关规定、规范、图集要求。
(2)由技术负责人组织工人进行开会,对交底进行讲解,使工人熟悉交底内容,让其能牢牢记住每个细节如何施工。
技术交底现场实施效果:(1)在对工人的交底调查后,所有工人都了解了交底内容,交底率达到了100%,完成了对策目标,现场施工检查发现工人能按照交底内容进行施工,大部分柱根及剪力根得到了封堵,使混凝土施工中漏浆减少很多。
交底规范施工前交底规范施工后实施2、工人施工中技术太差(1)由项目技术负责人组织所有操作工人,就混凝土施工的操作工艺、操作要点及注意事项等进行授课培训。
(2)由项目部组织,邀请混凝土施工经验丰富的工人进行现场做样板经验交流与评比,每次评比设置奖金,让工人们能有一个竞争意识!(3)对工人进行选拔考试,选拔施工水平较高的工人进行混凝土施工,淘汰水平低的操作工人。
授课培训现场实施效果:通过检查以上措施的实施情况,发现工人的施工工艺得到了很大提高,对工人进行考核,97%的工人考核合格,达到了培训目标,混凝土施工过程中,基本上杜绝了胀模、跑模现象,成型后的混凝土观感质量良好。
培训前涨模、跑模严重培训后构件观感质量良好实施3、工人无节约习惯(1)做一些关于节约的标语及宣传栏,营造一个节约氛围。
(2)由项目部组织,主要就如何提高工人节约思想意识和专业技能进行培训。
(3)培训完后立即进行考核,对成绩优异者进行表彰,并让承担主要工作岗位和重点施工部位,对考核不合格者予以辞退。
实施效果:通过以上活动,工人们对节约有了很深的认识,在对日常检查和抽查情况进行统计,96%的工人都能养成节约习惯,基本上达到了对策目标。
散落混凝土没有得到利用多余混凝土预制成混凝土过梁十、效果检查1、目标完成情况通过采取针对性措施,加强混凝土施工的管理和控制,对项目部施工成本控制有了较大程度的改善,QC小组成员对混凝土施工进行实测记录,从新统计出影响混凝土施工损耗率的主要因素,共抽查200项次,其中32次发生损耗,统计表如下:影响混凝土损耗率因素调查统计表制表人:乔绪斌制表日期:2018年8月20日混凝土消耗情况调查统计图制图人:张小宁制图日期:2018年8月20日鲁北家园顺和园6#项目部通过在项目部内实施“减少施工消耗,创建节约型项目管理”的项目管理活动,使混凝土损耗得到较好的控制,混凝土损耗率控制在1.8%,达到了既定目标和效果。
计算如下:混凝土消耗情况调查统计表由此可见,本次QC小组活动达到了预期的目标。
3、经济效益:通过此次活动,混凝土的损耗率得到了降低,同时获得了较好的经济效益,根据同类工程相比,该项目共降低综合费用计,壹拾肆万贰仟元整(142443.00元)。
4、社会效益:通过本次QC质量管理活动,提高了项目管理人员节能降耗意识,同时得到了建设单位、监理单位和质检单位一致的好评,提高了企业的形象,取得了良好的社会反响。
十一、巩固措施1、我QC小组向公司质量科提出申请将本次活动中的优良施工方法编入企业施工工艺标准中,得到公司的大力支持,公司将在以后的施工中加以推广。
2、及时对施工情况做好检查记录和数据统计,并及时进行分析,找出问题产生的根源,并制定相应的解决办法。
3、在以后的工作中经常发现问题并运用理论开展技术创新活动,提高全体员工的参与意识。
十二、总结和今后打算1、通过本次QC活动,在完成目标任务的情况下,小组成员进一步提高了分析问题和解决问题的能力,提升了我们的团队精神、进取精神已和创优意识,更好的掌握了PDCA这一科学程序的应用,提高了运用统计技术解决实际问题的能力,综合素质得到了全面的提高。
综合素质评价表(总分5分)序号评价内容活动前分析活动后分析1 个人能力 3.5 4.62 团队精神 3.7 4.93 进取精神 3.3 4.84 QC工具运用技巧 4 55 工作热情 4.1 56 创优意识 3.3 5制表人:王海波制表日期:2018年10月16日活动成果雷达图制图人:乔绪斌制图日期:2018年10月16日自我评价:通过本次QC活动,小组在各个方面都有不同程度的提高,特别是创优意识和进取精神提高非常明显,但个人能力还有待提高,今后在工作中加强自我知识的升华,争取尽快有所提高。
2、今后的打算公司其他项目部正在施工的工程中,积极采取本次质量成果,减少避免了此类质量问题。
