宁东升压站停电检修计划任务书
- 格式:doc
- 大小:190.00 KB
- 文档页数:13
一、计划背景为确保电力系统安全稳定运行,提高供电可靠性,针对近期出现的故障停电现象,特制定本工作计划。
本计划旨在明确故障停电的应急处理流程,提高故障抢修效率,确保供电服务质量和用户满意度。
二、工作目标1. 确保故障停电事件得到及时、有效的处理,最大限度地减少停电时间和范围。
2. 提高故障抢修队伍的应急响应能力,提高抢修效率。
3. 加强与相关部门的沟通协作,确保故障停电事件的妥善处理。
4. 完善故障停电应急预案,提高应对突发事件的应急能力。
三、组织架构1. 成立故障停电应急指挥部,负责组织、协调、指挥故障停电应急工作。
2. 设立抢修小组,负责现场抢修工作。
3. 设立信息联络组,负责收集、汇总、上报故障停电信息。
4. 设立后勤保障组,负责物资保障、人员调配等工作。
四、工作流程1. 故障停电信息收集与报告(1)故障停电发生后,立即启动应急预案,收集故障停电相关信息。
(2)信息联络组将故障停电信息及时上报至应急指挥部。
(3)应急指挥部根据故障停电情况,启动应急响应程序。
2. 故障抢修(1)抢修小组根据故障停电信息,迅速赶到现场进行抢修。
(2)抢修小组对故障原因进行分析,制定抢修方案。
(3)抢修小组按照抢修方案,进行现场抢修工作。
3. 信息发布与沟通(1)信息联络组将故障停电原因、抢修进度等信息及时发布给用户。
(2)应急指挥部与相关部门保持密切沟通,协调解决问题。
4. 故障处理完毕(1)抢修小组完成故障抢修工作,恢复正常供电。
(2)信息联络组将故障处理完毕信息上报至应急指挥部。
(3)应急指挥部对故障处理情况进行总结,提出改进措施。
五、工作要求1. 各部门要高度重视故障停电应急工作,严格执行本计划。
2. 加强应急抢修队伍建设,提高抢修人员业务技能。
3. 定期开展应急演练,提高应急响应能力。
4. 加强物资储备,确保抢修工作顺利进行。
5. 强化信息沟通,确保故障停电事件得到及时、有效的处理。
六、附则1. 本计划自发布之日起施行。
升压站电流互感器检修作业指导书(最新整理)Q/DTSM大唐XX发电有限责任公司企业标准Q/×× ××× ××××—××××检修作业指导书作业项目:220KV电流互感器作业日期:批准:审核:编制:2009-12-31修订 2010-01-01实施大唐XX发电有限责任公司发布1220KV电流互感器检修作业指导书1 目的1.1规范检修行为,确保电流互感器修后达到原设计要求。
1.2本作业指导书为所有参加本项目的工作人员所共同遵循的质量保证程序。
2 范围适用于湖南电力电磁电器厂生产的LB11-220BW型电流互感器标准检修。
3 职责3.1 工作负责人职责:组织得当、分工明确,对安全和质量负责,指定专人做好记录,确保记录真实、准确。
3.2 监护人职责:按安规要求对检修工的安全进行监护。
3.3 其他工作人员职责:按安规要求和作业指导书的要求认真完成工作负责人布置的任务。
3.4 质检员职责:负责项目质量验收、签证。
4 人员资质及配备4.1 专责检修工1名:具有从事电气一次专业五年以上工作经验,通过厂部组织的安规考试及拥有检修上岗资格证(集团公司技能鉴定本专业高级工及以上),熟悉设备结构与工作原理,具备较高的200KV电流互感器检修技能的资质或条件。
4.2 检修工4名:具有从事电气一次专业三年以上工作经验,通过厂部组织的安规考试及拥有检修上岗资格证,了解设备结构与工作原理,具备基本的220KV电流互感器检修技能的资质或条件。
4.3 其他:吊车司机和起重工各1名(视检修性质及必要性可进行人员增减),具有通过厂部组织的安规考试及拥有特种检修上岗资格证的资质或条件。
架子工若干名,具有通过厂部组织的安规考试资格和劳动部门颁发的该行业上岗资格证5 检修内容(或流程)5.1 电流互感器检修前的准备工作。

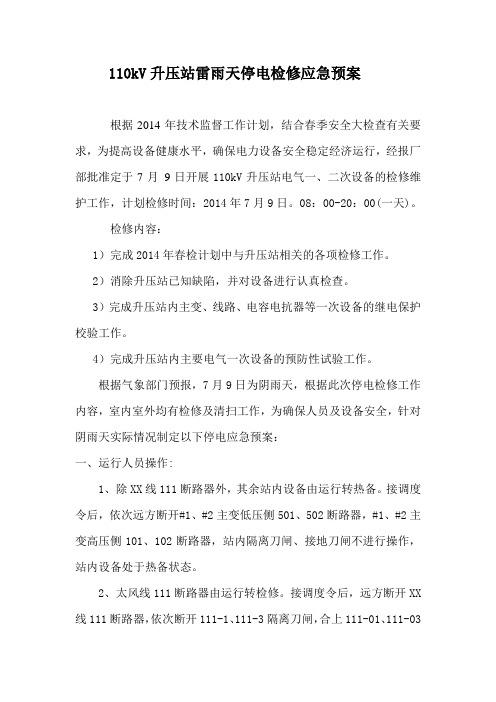

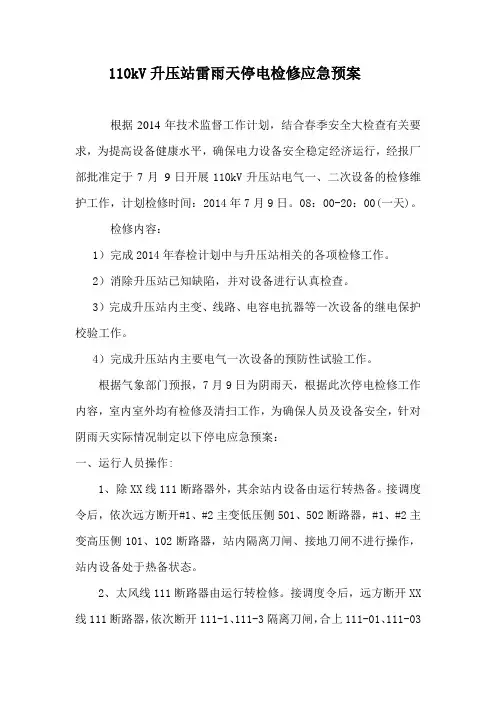

110kV升压站雷雨天停电检修应急预案根据2014年技术监督工作计划,结合春季安全大检查有关要求,为提高设备健康水平,确保电力设备安全稳定经济运行,经报厂部批准定于7月9日开展110kV升压站电气一、二次设备的检修维护工作,计划检修时间:2014年7月9日。
08:00-20:00(一天)。
检修内容:1)完成2014年春检计划中与升压站相关的各项检修工作。
2)消除升压站已知缺陷,并对设备进行认真检查。
3)完成升压站内主变、线路、电容电抗器等一次设备的继电保护校验工作。
4)完成升压站内主要电气一次设备的预防性试验工作。
根据气象部门预报,7月9日为阴雨天,根据此次停电检修工作内容,室内室外均有检修及清扫工作,为确保人员及设备安全,针对阴雨天实际情况制定以下停电应急预案:一、运行人员操作:1、除XX线111断路器外,其余站内设备由运行转热备。
接调度令后,依次远方断开#1、#2主变低压侧501、502断路器,#1、#2主变高压侧101、102断路器,站内隔离刀闸、接地刀闸不进行操作,站内设备处于热备状态。
2、太风线111断路器由运行转检修。
接调度令后,远方断开XX 线111断路器,依次断开111-1、111-3隔离刀闸,合上111-01、111-03接地刀闸,接调度令后合上111-0接地刀闸,完成倒闸操作。
二、风机检修班工作1、停电期间,室外检修工作均停止,如端子箱清扫、端子排螺栓紧固、各绝缘子清扫,各设备横担及支架螺栓紧固。
2、停电期间,室内检修工作按照停电检修任务书执行。
三、电气检修班工作1、停电期间,室外检修工作均停止,如室外电气一次设备预防性试验工作。
2、停电期间,室内检修工作按照停电检修任务书执行。
四、若不下雨工作各检修班严格按照停电检修任务书执行。

停产检修计划为了更好的安全生产,从2012年6月2日起,开始对我矿机电设备进行检修,检修人员有武菊善、杨富、关子峰、谭殿忠、侯亮、常永军、姜卫标、孟杰等。
从6月2日~4日对地面通风机及地面配电室进行检修,6月5日对空压机进行检修,6月6日~7日对提升机及架空乘人装置进行检修,6月8日对主斜井输送机、主排水泵进行检修,检修时每位员工必须做到仔细认真的检查,检修完毕后恢复设备的使用性能,以下内容是对每个设备制定的检修规定。
检修通风机及风机配电室,由谭殿忠、孟杰带领人员对进行全面检查。
1、检查设备隐蔽部件、可以拆卸部分零部件进行检查,对关键部位进行无损探伤、消除设备隐患缺陷、2、风机配电室,检查双回路供电的专用变压器、线路、开关、3、检修前办理好停送电手续并通知其他人停电的时间和范围、4、检查电缆接线桩头是否牢固可靠,配电柜的各种指示灯是否完好,操作是否灵敏、5、配电室内的接地线有无锈蚀、消防设备是否齐全、完好、6、检修完毕后,查看各部位是否恢复到位、必须点清工具,严禁将工具和配件遗漏在配电柜内检修地面10KV配电室,由常永军带领人员进行全面检查。
1、检修前办理好停送电手续并通知其他人停电的时间和范围、2、做到全面认真的检修配电柜内的所有设备、以最少的停电时间完成检修、3、检修人员配备好工具,对每一台停电的配电柜进行检修的时候,一定进行验电、然后放电、确保无误,开始检修、4、外观检查壳体良好,控制电路的接线螺丝及接地装置、5、内部检查配电柜的母线及引下线的连接是否良好、接头点有无发热变色、接线桩头是否牢固可靠、。
6、检修完毕后,查看各部位是否恢复到位、必须点清工具,严禁将工具和配件遗漏在配电柜内、检修空压机及空压机配电室、由姜卫标带领人员进行全面检查。
1、检查空压机的储气罐、有无漏气、防腐良好、有无明显变形、2、对进风管和风包进行一次清理和保养、3、安全阀和释压阀的位置有无移动现象,检查压力表的准确度,温度保护装置和排气温度是否正常、4、打开机体内,对每一个隐蔽的小部件进行细心检查,更换或简单修复少量磨损件、5、空压机配电室、消防设备是否齐全、完好,检查双回路供电的专用变压器、线路、开关6、检修前办理好停送电手续并通知其他人停电的时间和范围、7、检查电缆接头紧固情况,是否发热变色,8、对配电柜进行全面检查,清理柜内的杂物,按钮、显示灯和保护装置是否正常,操作灵敏。

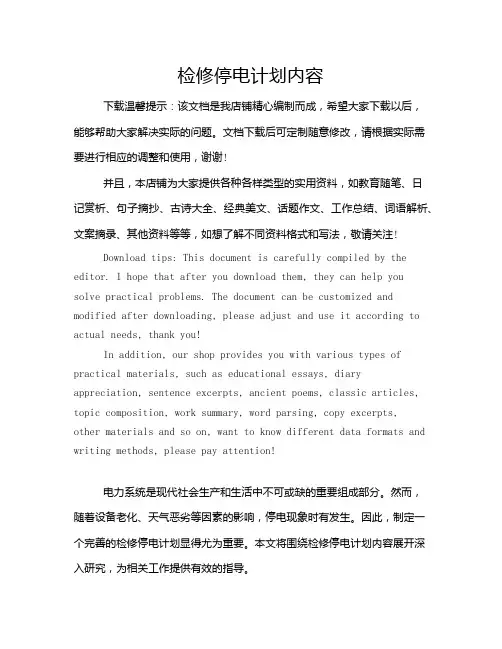

检修停电计划内容下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!电力系统是现代社会生产和生活中不可或缺的重要组成部分。
QB 宁夏京能宁东发电有限责任公司企业标准Q/BEIH-NDP 105.03-RK11-2012 版本/修改:A/0宁夏京能宁东发电有限责任公司发布为实施精细化管理,创建一流发电企业,结合宁夏京能宁东发电有限责任公司生产实际需要,特编制本指导书,用于指导热控专业设备检修维护工作。
本指导书主要针对从事设备检修的有关人员,根据国家标准、行业标准、厂家图纸资料,结合设备实际情况和现场检修经验编写而成,重点阐述了设备的检修工序、工艺和质量标准。
由于部分资料欠缺,加之编者水平有限,本规程中的错误和疏漏之处在所难免,恳请各级领导和员工批评指正,以便于完善提高。
生产系统各级人员应熟悉并遵守本指导书,设备管理部、外委维护单位、参加检修工作的施工单位人员应掌握并执行本指导书。
本规程由宁夏京能宁东发电有限责任公司委托设备管理部起草、提出并归口管理,自发布之日起执行。
批准:苏永健审定:伍小林审核:于沛东编制:陆龙马涛樊景星张海龙前言 (Ⅰ)目录 (Ⅱ)附录A(规范性附录)计划表 (1)1 目的 (2)2适用范围 (2)3 作业条件 (2)4风险分析/危害辨识 (2)5 组织及开工准备 (3)6 计划进度 (3)7 工具、材料和备件明细 (3)8检修工序、工艺及质量标准 (4)9检修质量验收记录 (6)10备品备件检验及使用记录 (7)11 完工报告单 (9)附录A(规范性附录)计划表电除低压控制柜检查作业指导书1 目的1.1保证电除低压控制柜系统的维护、检修符合检修工艺标准要求,以保证电除低压柜的控制部分及热控测点安全可靠的长周期运行。
1.2 为所有参加本项目的工作人员,质检人员确定必须遵循的质量保证程序。
1.3 起到对检修外委人员了解、掌握设备的培训作用。
2适用范围本作业指导书适用于宁夏京能宁东发电有限责任公司电除低压柜系统的检修工作。
3 作业条件3.1 办理检修工作票。
3.2 作业组成员了解电除低压柜系统的原理。

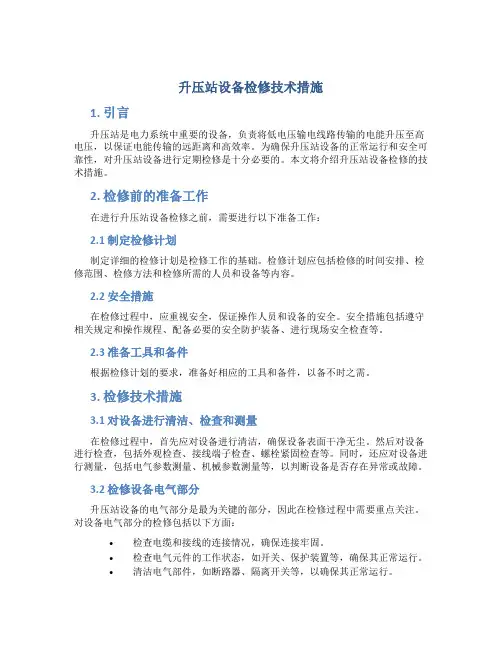

升压站设备检修技术措施1. 引言升压站是电力系统中重要的设备,负责将低电压输电线路传输的电能升压至高电压,以保证电能传输的远距离和高效率。
为确保升压站设备的正常运行和安全可靠性,对升压站设备进行定期检修是十分必要的。
本文将介绍升压站设备检修的技术措施。
2. 检修前的准备工作在进行升压站设备检修之前,需要进行以下准备工作:2.1 制定检修计划制定详细的检修计划是检修工作的基础。
检修计划应包括检修的时间安排、检修范围、检修方法和检修所需的人员和设备等内容。
2.2 安全措施在检修过程中,应重视安全,保证操作人员和设备的安全。
安全措施包括遵守相关规定和操作规程、配备必要的安全防护装备、进行现场安全检查等。
2.3 准备工具和备件根据检修计划的要求,准备好相应的工具和备件,以备不时之需。
3. 检修技术措施3.1 对设备进行清洁、检查和测量在检修过程中,首先应对设备进行清洁,确保设备表面干净无尘。
然后对设备进行检查,包括外观检查、接线端子检查、螺栓紧固检查等。
同时,还应对设备进行测量,包括电气参数测量、机械参数测量等,以判断设备是否存在异常或故障。
3.2 检修设备电气部分升压站设备的电气部分是最为关键的部分,因此在检修过程中需要重点关注。
对设备电气部分的检修包括以下方面:•检查电缆和接线的连接情况,确保连接牢固。
•检查电气元件的工作状态,如开关、保护装置等,确保其正常运行。
•清洁电气部件,如断路器、隔离开关等,以确保其正常运行。
•对电气连接进行紧固,防止松动或接触不良。
3.3 检修设备机械部分除了电气部分,升压站设备的机械部分也需要进行检修。
对设备机械部分的检修包括以下方面:•检查设备的运行情况,如转子轴承、齿轮传动等,以确保其正常运转。
•检查设备的密封情况,如密封圈、密封胶等,以防止漏油或漏气。
•清洁设备的机械部件,如齿轮、滑动轨道等,以保证其正常工作。
4. 检修后的工作4.1 记录检修情况在检修完成后,应及时记录检修的情况,包括检修的设备、检修的内容、存在的问题及解决方法等。
华电国际宁夏新能源发电有限公司杨家窑第二风电场#3 SVG启动调试安全组织技术措施批准:审定:审核:编制:二○一五年十二月杨家窑第二风电场#3 SVG投运调试安全组织技术措施一、系统概况杨家窑第二风电场一期49.5MW工程装设1500kW风力发电机组总计33台,接入一座110kV升压变电站。
风场内风力发电机组采用一机一变得接线方式,风机出口电压为690V,每台风力发电机组分别经箱式变升压至35kV。
33台风电机组分为3组,每组分别为11台风机,分别用3回35kV架空线路接入升压站的35kV I母。
后经站内#3主变升压至110kV,并入宁夏电网。
二、目的杨家窑第二风电场35kV #3 SVG技术改造工程已进入设备调试阶段,为确保设备调试工作的顺利展开,防止发生人身伤害,设备损坏及保证工程质量,针对荣信电力电子股份公司SVG特点,特制定此调试方案。
三、组织结构及职责为保证本次#3 SVG调试、投运工作的安全顺利进行,特成立工作小组,以便统一领导、指挥和协调工作。
(一)组织结构:工作小组:组长:许新华副组长:万永伟安全员:王元陶永虎成员:刘李斌牛林杰陈亮亮常焰峰李月影四川岳池电力建设总公司宁夏分公司作业人员(二)主要职责:1、组长:负责设备调试投运现场各部人员的协调、指挥及验收工作,保证设备投运调试安全。
2、副组长:负责配合组长的现场协调、指挥及其他工作。
监督所有参与人员是否严格执行本方案。
负责安排人员配合施工单位及厂家进行调试、投运工作。
3、安全员:全面负责调试现场的安全监督、对现场的安全措施进行全面检查,及时纠正现场违章及存在的安全隐患。
4、成员:负责本方案的具体实施,配合施工单位和SVG厂家进行设备调试。
四、现场调试前的验收及准备工作1、验收工作(由风电场组织监督试验班与操作班执行)1.1、安装柜体的验收1.1.1、SVG柜体安装到位,符合安装图纸的要求。
1.1.2、确定A、B、C三相柜体内功率单元安装正确,相序正确。

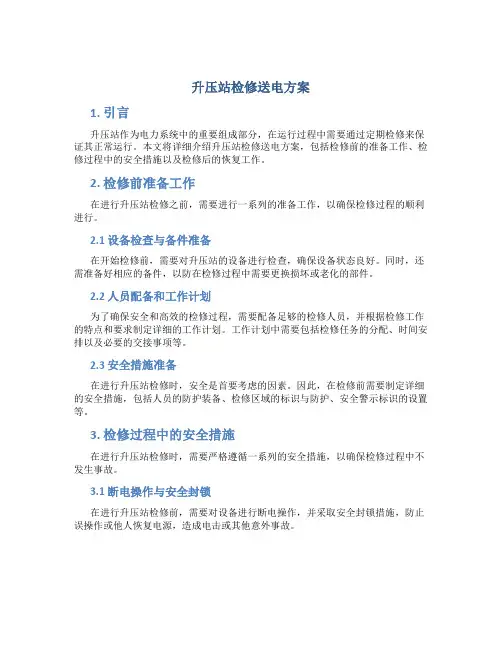

升压站检修送电方案1. 引言升压站作为电力系统中的重要组成部分,在运行过程中需要通过定期检修来保证其正常运行。
本文将详细介绍升压站检修送电方案,包括检修前的准备工作、检修过程中的安全措施以及检修后的恢复工作。
2. 检修前准备工作在进行升压站检修之前,需要进行一系列的准备工作,以确保检修过程的顺利进行。
2.1 设备检查与备件准备在开始检修前,需要对升压站的设备进行检查,确保设备状态良好。
同时,还需准备好相应的备件,以防在检修过程中需要更换损坏或老化的部件。
2.2 人员配备和工作计划为了确保安全和高效的检修过程,需要配备足够的检修人员,并根据检修工作的特点和要求制定详细的工作计划。
工作计划中需要包括检修任务的分配、时间安排以及必要的交接事项等。
2.3 安全措施准备在进行升压站检修时,安全是首要考虑的因素。
因此,在检修前需要制定详细的安全措施,包括人员的防护装备、检修区域的标识与防护、安全警示标识的设置等。
3. 检修过程中的安全措施在进行升压站检修时,需要严格遵循一系列的安全措施,以确保检修过程中不发生事故。
3.1 断电操作与安全封锁在进行升压站检修前,需要对设备进行断电操作,并采取安全封锁措施,防止误操作或他人恢复电源,造成电击或其他意外事故。
3.2 通风与防污染在检修过程中,需要提供充足的通风设施,确保检修区域内的空气流通,以排除有毒气体和有害物质。
同时,对于特定的设备,还需采取防污染措施,以保证其正常运行。
3.3 安全用火与避雷在进行升压站检修时,需要严格控制明火的使用,并采取相应的防火措施,以防止火灾事故的发生。
此外,还需要注意避雷措施,特别是在雷雨天气下进行检修工作时,更需加强避雷安全。
4. 检修后的恢复工作升压站检修完成后,还需要进行一系列的恢复工作,以确保升压站能够正常恢复供电。
4.1 检修记录与数据整理在检修完成后,需要及时记录检修过程中的关键信息,包括检修时间、检修内容、使用的备件等,并进行数据整理,以备后续分析和参考。

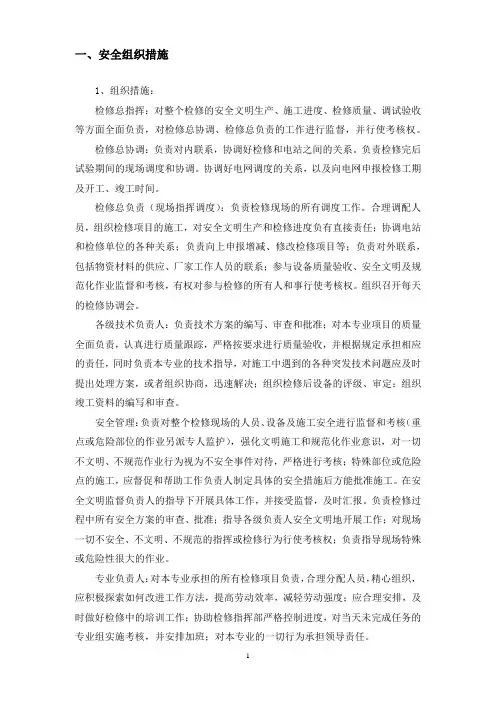

一、安全组织措施1、组织措施:检修总指挥:对整个检修的安全文明生产、施工进度、检修质量、调试验收等方面全面负责,对检修总协调、检修总负责的工作进行监督,并行使考核权。
检修总协调:负责对内联系,协调好检修和电站之间的关系。
负责检修完后试验期间的现场调度和协调。
协调好电网调度的关系,以及向电网申报检修工期及开工、竣工时间。
检修总负责(现场指挥调度):负责检修现场的所有调度工作。
合理调配人员,组织检修项目的施工,对安全文明生产和检修进度负有直接责任;协调电站和检修单位的各种关系;负责向上申报增减、修改检修项目等;负责对外联系,包括物资材料的供应、厂家工作人员的联系;参与设备质量验收、安全文明及规范化作业监督和考核,有权对参与检修的所有人和事行使考核权。
组织召开每天的检修协调会。
各级技术负责人:负责技术方案的编写、审查和批准;对本专业项目的质量全面负责,认真进行质量跟踪,严格按要求进行质量验收,并根据规定承担相应的责任,同时负责本专业的技术指导,对施工中遇到的各种突发技术问题应及时提出处理方案,或者组织协商,迅速解决;组织检修后设备的评级、审定;组织竣工资料的编写和审查。
安全管理:负责对整个检修现场的人员、设备及施工安全进行监督和考核(重点或危险部位的作业另派专人监护),强化文明施工和规范化作业意识,对一切不文明、不规范作业行为视为不安全事件对待,严格进行考核;特殊部位或危险点的施工,应督促和帮助工作负责人制定具体的安全措施后方能批准施工。
在安全文明监督负责人的指导下开展具体工作,并接受监督,及时汇报。
负责检修过程中所有安全方案的审查、批准;指导各级负责人安全文明地开展工作;对现场一切不安全、不文明、不规范的指挥或检修行为行使考核权;负责指导现场特殊或危险性很大的作业。
专业负责人:对本专业承担的所有检修项目负责,合理分配人员,精心组织,应积极探索如何改进工作方法,提高劳动效率,减轻劳动强度;应合理安排,及时做好检修中的培训工作;协助检修指挥部严格控制进度,对当天未完成任务的专业组实施考核,并安排加班;对本专业的一切行为承担领导责任。
故障停电工作计划范文第一部分:前期准备工作一、确定责任人员1.1 确定故障停电工作的责任人员,包括负责人,现场工程技术人员,安全管理人员等,并明确各自的职责和任务。
二、调查故障原因2.1 对停电故障进行调查,了解停电的具体原因,明确故障的范围和影响。
2.2 排查设备和设施,查找故障点,并做好标记和记录。
三、确定故障处理方案3.1 根据调查结果,确定故障处理方案,包括停电范围,维修设备,处理措施等。
四、编制故障停电工作计划4.1 根据故障处理方案,编制故障停电工作计划,包括停电时间,维修设备,人员安排等。
同时,将计划上报相关主管部门,获得批准。
第二部分:实施故障停电工作一、停电前准备1.1 提前通知相关区域内居民和企业,做好相关安全防护工作,保障人员和设施的安全。
1.2 安排现场工程技术人员对重要设备进行检查,确保停电前已做好相关准备工作。
二、停电实施2.1 根据停电计划,组织相关人员进行停电操作,确保停电过程安全、稳定。
2.2 对停电范围内设备进行维修、更换等工作,确保设备正常运行。
2.3 根据停电工作计划,及时上报处理进度,以便监督和改进工作。
三、停电后恢复3.1 在维修完毕后,根据计划进行设备的恢复工作,确保设备运行正常。
3.2 做好相关记录和汇报工作,总结经验,为今后的故障处理工作提供参考。
第三部分:安全管理一、安全防护1.1 在停电前、停电过程中和停电后,做好安全管理工作,确保人员和设施的安全。
1.2 对设备维修人员进行安全教育和培训,提高其安全意识和应急处置能力。
二、相关措施2.1 对可能存在的安全隐患进行排查,做好应急预案,确保故障停电过程中能够应对相关突发事件。
2.2 加强对现场工程技术人员的安全监管,确保他们遵守安全操作规程。
三、监督检查3.1 加强对故障停电工作的监督和检查,及时发现并解决可能存在的安全问题。
3.2 在故障停电工作结束后,进行安全工作总结和评估,找出问题并及时改进。
升压站停电检修工作总结
在电力行业中,升压站是非常重要的设施,它起着将输电电压提升到更高水平
的作用。
然而,由于各种原因,升压站在运行过程中可能会出现停电情况,这就需要进行检修工作来解决问题。
下面就是对升压站停电检修工作的总结。
首先,升压站停电检修工作需要高度重视安全问题。
在进行检修工作之前,必
须对升压站进行全面的安全检查,确保设备和场地符合安全标准。
此外,检修人员必须严格遵守操作规程,佩戴好安全防护用具,确保自身安全。
其次,升压站停电检修工作需要合理安排工作流程。
在确定停电检修的时间和
地点后,需要提前做好充分的准备工作,包括准备必要的工具和材料,制定详细的检修计划,分配好工作任务,确保检修工作能够有序进行。
另外,升压站停电检修工作需要及时有效地解决问题。
一旦发现设备故障或问题,必须立即停止检修工作,及时通知相关部门和人员,采取有效的措施进行处理,确保升压站能够尽快恢复正常运行。
最后,升压站停电检修工作需要做好记录和总结。
在检修工作结束后,必须对
整个检修过程进行详细记录,包括检修的具体情况、所采取的措施和效果,以及存在的问题和不足之处。
并且需要进行总结分析,找出问题的原因和改进的措施,为今后的工作提供参考和借鉴。
总之,升压站停电检修工作是一项重要的工作,需要高度重视安全问题,合理
安排工作流程,及时有效地解决问题,做好记录和总结。
只有这样,才能确保升压站的安全运行和电力供应的稳定。
升压站停电检修工作总结
近日,我们进行了一次升压站停电检修工作,经过紧张而有序的工作,取得了
圆满的成绩。
在此,我对本次工作进行总结,以便今后工作能够更加顺利和高效。
首先,我们在工作前充分做好了准备工作。
在停电检修前,我们对升压站进行
了全面的检查,确保了设备的完好和安全性。
同时,我们还制定了详细的工作计划,明确了每个人的任务和责任,确保了工作的有序进行。
其次,我们在实际工作中高效协作,确保了工作的顺利进行。
每个人都充分发
挥了自己的专业能力,各司其职,密切配合,使得整个检修过程有条不紊。
在遇到问题和困难时,大家积极沟通,共同商讨解决方案,确保了工作的质量和效率。
最后,我们在工作结束后进行了详细的总结和反思。
我们及时记录了工作中遇
到的问题和不足,分析了原因,并提出了改进措施。
这些总结和反思将为今后的工作提供宝贵的经验和教训,使我们能够不断提高工作水平。
通过本次升压站停电检修工作的总结,我们更加清楚了工作中存在的问题和不足,也更加坚定了提高工作水平的决心。
相信在今后的工作中,我们将会更加高效、更加顺利地完成各项任务,为电力设施的安全运行保驾护航。
防止升压站全停事故的措施项目计划1.加强对升压站设备的定期维护和检查,确保设备运行正常。
Strengthen regular maintenance and inspection of the booster station equipment to ensure the proper operation of the equipment.2.定期对升压站的电气系统进行全面检查,发现并修复潜在的安全隐患。
Regularly conduct comprehensive inspections of the booster station's electrical systems to identify and remedy potential safety hazards.3.配备应急电源设备,确保在停电情况下升压站可以维持正常运行。
Equip emergency power supply equipment to ensure the booster station can operate normally during power outages.4.建立完善的应急预案和演练计划,以提高升压站应对突发情况的能力。
Establish a comprehensive emergency plan and drill schedule to enhance the booster station’s ability to respond to emergencies.5.定期对升压站人员进行安全培训,提高员工安全意识和应急处置能力。
Regularly train booster station personnel in safety to improve their safety awareness and emergency response capabilities.6.安装监控设备,实时监测升压站设备运行状态,及时发现异常并采取措施。
升压站年度工作计划off文档1. 引言本年度的工作计划是为了确保升压站的正常运行和维护,并达到提高能源传输效率和质量的目标。
本文档将详细介绍升压站年度工作计划的各个方面。
2. 目标和任务2.1 确保升压站的正常运行和维护,及时发现并解决设备故障;2.2 提高升压站的能源传输效率和质量;2.3 实施安全措施,确保升压站的工作环境安全;2.4 优化人力资源配置,提高工作效率和团队合作能力。
3. 工作计划3.1 设备维护和故障排除3.1.1 制定设备维护计划,包括定期维护和预防性维护;3.1.2 建立设备维护记录和故障排查流程,及时发现设备故障并进行维修;3.1.3 负责设备维修和更换工作,确保设备运行稳定。
3.2 能源传输效率和质量提升3.2.1 分析升压站的能源传输数据,制定优化方案并实施;3.2.2 评估升压站的能耗状况,提高能源利用率;3.2.3 定期检查设备参数,确保能源传输质量满足要求。
3.3 安全措施实施3.3.1 制定安全操作规程,确保升压站操作人员的安全;3.3.2 定期进行安全培训和演练,提高操作人员的安全意识和技能;3.3.3 建立安全监测系统,及时预警并采取应急措施。
3.4 人力资源优化3.4.1 评估升压站的人力资源需求,根据需求制定招聘计划;3.4.2 建立培训和发展计划,提高员工的专业知识和技能;3.4.3 加强团队合作和沟通,优化工作流程。
4. 资源需求4.1 设备和材料4.1.1 确保升压站所需设备的正常运行和维护;4.1.2 根据需要采购所需材料,如电缆、绝缘子等。
4.2 人力资源4.2.1 根据人力资源需求评估,招聘适合的人员;4.2.2 提供培训和发展机会,提高员工的专业素质;4.2.3 加强团队建设,提高团队合作能力。
4.3 资金4.3.1 根据工作计划制定预算,确保资金的合理使用;4.3.2 申请额外的资金支持,以满足工作计划的需求。
5. 风险与挑战5.1 设备故障和维修升压站作为重要能源传输环节,设备故障可能导致能源传输中断。
太阳山风力发电厂宁东试验风电场 110kV升压站停电检修任务书批准:审核:编写:二Oxx年xx月xx日太阳山风力发电厂宁东试验风电场110kV升压站停电检修任务书按照吴忠供电局检修计划,太阳山风力发电厂宁东试验风电场110kV升压站东风线将在x月xx日停运,届时宁东试验风电场110kV 升压站将全站停电,转入检修状态。
根据太阳山风电厂20xx年技术监督工作计划,结合春季安全大检查有关要求,为提高设备健康水平,确保电力设备安全稳定经济运行,经报厂部批准定于xx月xx日开展宁东试验风电场110kV升压站电气一、二次设备的检修维护工作。
具体内容如下。
1、检修工期宁东试验风电场110kV升压站停电检修时间:20xx年xx月xx 日08:00-20:00(一天)2、检修目的1)完成20xx年秋检计划中与升压站相关的各项检修工作。
2)消除升压站已知缺陷,并对设备进行认真检查。
3)完成升压站内主变、线路、电容器组等一次设备的继电保护校验工作。
4)完成升压站内主要电气一次设备的预防性试验工作。
3、检修目标1)检修后的设备经济指标必须要高于修前水平,设备漆色齐全、规范、标志清晰、字迹工整,设备的标志、编号齐全、正确、字体工整,通道畅通,沟道盖板齐全完整,下水道保证畅通无堵塞,表盘内清洁无杂物,端子排符合标准规定。
2)主设备检修完成后,100天内不发生临修,六个月内无检修质量事故。
3)检修后的设备,要达到“三个一”即:东风线送电一次成功#1主变送电一次成功风电机组启动一次成功4)电气继电保护自动投入率达到100%5)严格按检修项目标准进行检修工作。
4、检修工作组织措施为保障各项工作按要求顺利完成,圆满达到预期目标,此次检修工作设检修指挥部一个,全面负责检修工作的组织协调、监督检查、质量验收、整体启动工作。
检修指挥部成员为:总指挥:吴光雄成员:姜伟刘刚惠鹏翔冯萌贾志彬牛俊杰设安全监督组一个,具体负责检修工作中的安全监督管理及文明生产,确保各项安全措施执行到位,无不安全现象和习惯性违章现象发生。
太阳山风力发电厂宁东试验风电场 110kV升压站停电检修任务书
批准:
审核:
编写:
二Oxx年xx月xx日
太阳山风力发电厂宁东试验风电场
110kV升压站停电检修任务书
按照吴忠供电局检修计划,太阳山风力发电厂宁东试验风电场110kV升压站东风线将在x月xx日停运,届时宁东试验风电场110kV 升压站将全站停电,转入检修状态。
根据太阳山风电厂20xx年技术监督工作计划,结合春季安全大检查有关要求,为提高设备健康水平,确保电力设备安全稳定经济运行,经报厂部批准定于xx月xx日开展宁东试验风电场110kV升压站电气一、二次设备的检修维护工作。
具体内容如下。
1、检修工期
宁东试验风电场110kV升压站停电检修时间:20xx年xx月xx 日08:00-20:00(一天)
2、检修目的
1)完成20xx年秋检计划中与升压站相关的各项检修工作。
2)消除升压站已知缺陷,并对设备进行认真检查。
3)完成升压站内主变、线路、电容器组等一次设备的继电保护校验工作。
4)完成升压站内主要电气一次设备的预防性试验工作。
3、检修目标
1)检修后的设备经济指标必须要高于修前水平,设备漆色齐全、规范、标志清晰、字迹工整,设备的标志、编号齐全、正确、字体工整,通道畅通,沟道盖板齐全完整,下水道保证畅通无堵塞,表盘内
清洁无杂物,端子排符合标准规定。
2)主设备检修完成后,100天内不发生临修,六个月内无检修质量事故。
3)检修后的设备,要达到“三个一”
即:东风线送电一次成功
#1主变送电一次成功
风电机组启动一次成功
4)电气继电保护自动投入率达到100%
5)严格按检修项目标准进行检修工作。
4、检修工作组织措施
为保障各项工作按要求顺利完成,圆满达到预期目标,此次检修工作设检修指挥部一个,全面负责检修工作的组织协调、监督检查、质量验收、整体启动工作。
检修指挥部成员为:
总指挥:吴光雄
成员:姜伟刘刚惠鹏翔冯萌贾志彬牛俊杰
设安全监督组一个,具体负责检修工作中的安全监督管理及文明生产,确保各项安全措施执行到位,无不安全现象和习惯性违章现象发生。
小组成员为:
组长:肖崇生
组员:田葆才闫伽宇
设停送电操作组一个,具体负责110kV升压站停送电、风机整体启停及调度联系工作。
小组成员为:
成员:张峰周培建
设电气清扫组一个,具体负责110kV升压站相关各电气设备的清扫工作。
组长:刘刚
组员:杨彦东黎啸
设电气高压试验组一个,具体负责110kV升压站内一次设备的预防性试验。
办理相关工作票,负责进行高压试验(详见附表二)。
组长:惠鹏翔
成员:田辉刘翔
设电气二次设备检修组一个,具体负责110kV升压站内各电气二次设备的检修、消缺、试验工作(附表三)。
组长:杨磊
成员:党岩张龙
设风机启动组,负责风机启动消缺工作。
组长:刘刚
组员: 杨彦东黎啸
设物资管理及后勤保障组一个,具体负责此次检修工作涉及的备品备件物资管理及后勤保障工作。
:
组长:刘德明
设三级质量验收组一个,具体负责此次检修工作的质量验收、监督管理、资料归档工作。
小组成员为:
组员:肖崇生田葆才方奎
5、检修工作安全措施
1、各组应依照工作要求办理电气一、二种工作票、操作票及危险点分析预控卡,电气二种票为继电保护装置校验,电气一种票为:
①“东风线”111开关运行转检修,②站内主设备电气预防性试验。
2、110kV升压站停电前应首先停运宁东试验风电场39台风机。
3、所有进入检修现场的工作人员必须严格执行《电业安全生产规程》,明确停电范围、工作内容、停电时间及所做安全措施。
4、检修工作前各组组长对工作现场的危险点进行详细分析,做好充分的预防措施,并告知组内所有检修人员。
5、倒闸操作完成后,升压站内所有带电设备均应挂设警告标示牌,必要时装设遮拦。
6、所有工作完毕后,各组组长应严格进行检查,做到工完料尽场地清、具备恢复送电条件。
6、检修工作技术措施
1、工作开始前应组织所有检修人员认真学习《太阳山风电厂升压站停送电期间的技术措施》。
运行人员于xx月xx日07:00前将110kV升压站内所有停电工作操作票填写完毕,并审核正确。
2、x月xx日早晨07:00起由停送电操作组负责依次停运宁东试验风电场风机及10KV集电线路断路器,并将断路器摇至试验位置;
3、将厂用系统供电由#1站用变转为#2站用变,#1站用变由运
行转检修;
4、依次断开#1主变高、低压侧断路器,及高压侧隔离开关,合
上#1主变高压侧隔离开关接地刀闸,主变由运行转检修;
5、接调度令断开东风线111开关及两侧刀闸,东风线由运行转为冷备;接调度令合上111-0刀闸,东风线111开关由冷备转检修;
6、断开110kV升压站母线PT隔离开关、合上11-09、11-0接地刀闸,110kV升压站母线及PT由运行转检修;
7、在10kV配电室,10kV I段母线各挂三相短路接地线一组;
8、在#1站用变低压侧挂三相短路接地线一组;
9、在东风线111断路器及111-3刀闸处挂“禁止合闸,有人工作”标识牌;
10、在#1主变、110KV PT及10KV母线上挂“在此工作”标识牌;
11、将#1、#2站用变联络刀闸隔离,并挂“禁止合闸,有人工作”标识牌。
7、检修内容
检修内容详见附表一。
附表一:宁东试验风电场110kV升压站检修项目
附表二:
宁东试验风电场绝缘监督计划
附件三:
宁东试验风电场继电保护技术监督计划
附表四:三级质量验收单
宁夏银星能源股份有限公司太阳山风力发电厂三级质量验收单。
