均压环技术交底教学提纲
- 格式:docx
- 大小:8.99 KB
- 文档页数:4
编号表C2-1昆明市西山区草海北片区45号地块安置房项目工程名称交底日期2013年7月20日A1-1地块施工单位中铁建设集团有限公司分项工程名称均压环施工交底提要均压环施工技术交底交底内容:一、主要材料:镀锌扁钢、圆钢等。
二、、主要工机具:电焊机、切割机、煨弯机、扳手、手锤等。
三:作业准备:材料、设备机具及人员准备齐全,检查热镀锌扁钢圆钢的型号及规格应符合施工图设计要求,并应有产品质量证明书和热镀锌试验报告。
检查电焊机、切割机、畏弯机等机具要处于良好状态,作业人员要处于良好的工作状态,电焊工必须持证上岗,施工人员数量能够满足施工需要。
进行作业的每个人员均要经过交底之后才能进行作业。
四、施工工艺:1、在每栋楼20层顶板开始(含20层)往上每层均设置均压环,在钢筋工将钢筋绑扎完成之后,选择圈梁对角主筋和防雷引下线结构柱子主筋做好标识。
2、采用不小于Ф16圆钢煨弯,用来连接做避雷引下线的结构柱子主筋和先前选定的圈梁对角主筋,之后进行焊接连接,焊缝的宽度不小于搭接钢筋直径的6倍。
3、在外墙门窗位置每处预留一根40*4热镀锌扁钢,引出混凝土梁,待二次结构装修完成后,用不小于16㎜2软铜线使门窗框架与扁钢做可靠连接,作为门窗框架的接地。
4、作为均压环结构梁的主筋与电梯井通道圈梁一周主筋连接,在电梯井通道圈梁主筋上焊接40*4热镀锌扁钢并引出500mm供电梯设备的接地使用。
5、所有焊接搭接面积符合规范要求,焊口质量要满足规范要求,无气孔、夹杂、焊缝饱满,焊接完成之后要焊渣清理干净。
6、相互连接的钢筋要做好标记,防止漏焊,串焊现象发生。
五、质量目标:1、使用的材料要符合设计及规范的要求。
2、焊接质量满足工艺要求,焊缝饱满,无气孔、夹杂质量问题。
3、焊接部位搭接面积满足规范要求,圆钢与圆钢搭接,搭接面积不小于圆钢的6倍,圆钢与扁钢搭接,搭接面积不小于圆钢的6倍。
4、施工质量要求100%合格,验收一次通过。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
均压环安装技术交底
前言
本文旨在介绍均压环的安装技术。
均压环是一种保护电缆和电线用的弹性套管,安装时需按照要求正确操作,以确保其效果和寿命。
以下是均压环的安装步骤和注意事项。
安装步骤
预备工作
1.确定套管数量和长度,以及套管对应的线缆规格。
2.将套管置于温度适宜的环境中自然展开,并在展开处对套管进行标记。
3.准备好必要的工具,比如剪刀、切割工具和扩管嘴等。
安装套管
1.将均压环穿入要保护的电缆或电线中,注意穿入的方向与电线相同。
2.在穿入均压环的电线上,按照要求进行标记,以便后续操作时不被混
淆。
3.根据标记,将均压环的展开处对准电线的穿入点,然后顺着电线滑动
套管并将其扩开。
4.在套管展开处利用扩管嘴,使套管扩大至能够完全覆盖电线。
5.将均压环的末端利用切割工具把掉多余的套管,并使用剪刀将套管末
端尽量切断齐整。
6.最后,使用绑扎带将均压环牢固地固定在电线外壳上。
注意事项
•根据电线的规格选择对应的均压环。
•安装均压环时,必须确保套管张力均匀。
•在穿入均压环的电线上,严禁使用任何类型的涂料,以免影响均压环的效果。
•在安装均压环时,一定要注意电线的绝缘性以及与其它电线或设备的距离。
•安装均压环时,一定要严格按照要求操作,以保证安装质量。
以上就是均压环的安装技术交底,通过正确的操作可以最大程度地保护电线和电缆,延长使用寿命。
在实际操作中,应严格按照要求操作,尽可能地避免对其它设备或电线的干扰,以确保均压环的效果和寿命。
一、交底目的为确保施工现场和建筑物防雷安全,降低雷击风险,特进行防雷均压环安全技术交底,使施工人员充分了解防雷均压环的安装方法、注意事项及安全操作规程。
二、交底内容1. 防雷均压环概述防雷均压环是一种用于建筑物防雷保护的重要设施,其主要作用是将建筑物内部的导体与外部金属线路和金属物体等电位连接,形成一个大等势体,以减小电位差,避免雷击事故的发生。
2. 防雷均压环安装要求(1)安装位置:根据GB50057—2010标准,高层建筑的第一类防雷建筑物的30M 以上部分,第二类防雷建筑物的45M以上部分,第三类防雷建筑物的60M以上部分应装设均压环。
(2)安装材料:选用镀锌钢材,根据设计要求选用冷镀锌或热镀锌材料,并确保材料质量。
(3)安装方法:利用圈梁内两条主筋焊接成闭合圈,此闭合圈必须与所有的引下线连接。
3. 防雷均压环安装注意事项(1)施工前,应熟悉相关图纸及设计要求,确保安装位置和材料符合规范。
(2)施工过程中,注意安全操作,防止触电事故发生。
(3)安装测试板及接地装置时,离地面高度应为50-80cm,用40404镀锌扁钢焊接,焊接长度为圆钢15、扁钢8.5,焊搭接位置应准确,并油漆作好标记。
(4)安装完成后,请有关人员进行隐蔽检查,做好隐蔽记录。
4. 防雷均压环安装安全措施(1)电焊工进行电焊作业时,必须持证上岗(有效证件)。
(2)电焊机外壳必须接地良好,要有触电保护器。
(3)施工前应清理易燃易爆物品。
(4)作业结束,应切断焊机电源,并检查作业地点,确认无起火危险,方可离开。
三、交底要求1. 施工人员必须认真听取本次交底,确保理解并掌握防雷均压环的安装方法、注意事项及安全操作规程。
2. 施工过程中,严格遵守相关规范和操作规程,确保施工质量。
3. 如遇特殊情况,应及时向上级报告,并寻求解决方案。
四、交底时间及地点时间:____年____月____日地点:____五、交底人及记录人交底人:____记录人:____六、其他事项1. 本交底内容为本次施工防雷均压环安装的指导性文件,如有变更,以最新文件为准。

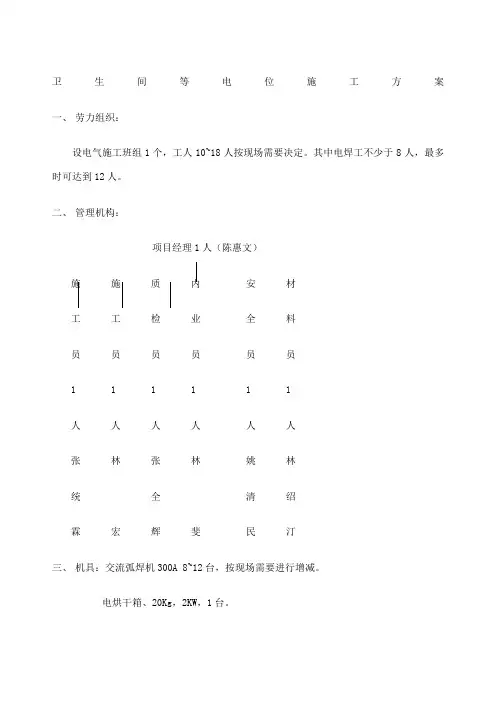

卫生间等电位施工方案一、劳力组织:设电气施工班组1个,工人10~18人按现场需要决定。
其中电焊工不少于8人,最多时可达到12人。
二、管理机构:项目经理1人(陈惠文)施施质内安材工工检业全料员员员员员员1 1 1 1 1 1人人人人人人张林张林姚林统全清绍霖宏辉斐民汀三、机具:交流弧焊机300A 8~12台,按现场需要进行增减。
电烘干箱、20Kg,2KW,1台。
保温筒8~12个四、材料计划:电焊条:φ3.2J422结构钢焊条。
钢材:φ10圆钢。
五、施工管理措施:1、所有焊工进场都要进行试焊,试焊时通知监理到场观察。
试焊的样品经验收合格后方可进场作业。
2、班组进场后由施工员进行技术交底。
3、每次作业结束班组长先自查,施工员复查,质检员核查。
4、施工员要跟班监督,以确保施工质量。
六、技术措施:焊接前焊条先烘干,烘干后的焊条放入保温筒带往现场使用。
1、均压环焊接:14层以上按设计说明十三.1.利用建筑物外沿圈梁两根主面筋用φ10圆钢跨接成一个整体。
2、窗接地:每个金属窗从上层均压环在窗的右上角位置引出一根φ10圆钢作为窗接地预留点(土建有预埋件时,焊在预埋件上)。
3、阳台外露金属栏杆:在栏杆头尾各从均压环向上各焊出一根φ10圆钢作为金属栏杆闭合接地预留。
圆钢跨接焊长度≥6倍的钢筋的直径,焊缝均匀饱满。
利用土建梁筋相跨接的钢筋焊接长度如下表:七、形象进度——配合土建预埋施工组织设计(方案)报审表工程名称: 编号:0006。
CSCEC-DQ-001项目名称及编码第1页共5页楼栋号分项工程名称接地装置安装工程量分包公司负责人会签栏质量安全环保时间时间时间编制审核批准一、施工准备:1、作业人员根据施工进度与工程状况按计划分阶段进退场,保证人员的稳定和工程的顺利展开。
根据工程量,确定分阶段施工人员数量及需用计划。
2、主要材料各种设备、材料必须具有生产厂家资质证明、材质证明书、产品合格证及符合技术规格说明书(SPEC)所要求的质量证明材料等。
材料、设备进入现场自检合格后,必须及时填写材质报告单向监理报验,经监理及我方现场主管人员验收合格后,方可使用。
不合格材料要立即清出现场,以防不合格材料误用到工程中。
进场材料需按照规格、型号分别堆放整齐,每种材料均要挂牌,注明材料名称、规格、数量、材质等内容并建立台账。
使用前应按设计要求校对材料规格、材质、型号。
结合工程情况,在防雷接地施工进行之前需要进行准备的主要材料如下:序号名称规格型号使用地点1裸铜缆Bare copper cable70mm2基础接地网、引下线2裸铜缆Bare copper cable300mm2主接地环,变配电室接地3 PVC绝缘电缆150mm2各功能房间内的设备接地4 PVC绝缘电缆300mm2变压器中性点及中低压配电室接地5 防雷测试卡Test link100mm*50mm*5mm中心标高1600mm地下二层的结构柱6 等电位端子盒Earth bar500mm*50mm*5mm底边标高500mm设备机房等电位7接地井Earth pit300mm*300mm*210mm 基础底板,含3m长的人工接地极CSCEC-DQ-001项目名称及编码第2页共5页楼栋号分项工程名称接地装置安装工程量分包公司负责人会签栏质量安全环保时间时间时间编制审核批准8接地测试空井Empty pit300mm*300mm*210mm 基础底板,用于后期电阻测试9 PVC管DN50 结构柱、剪力墙内3、主要机具根据工程进度,按时组织机具进场,坚决避免因施工机具进场不及时造成影响施工、拖后工程进度情况,如铅笔、钢卷尺、钢锯、电焊机、切割机、电工工具、接地电阻测试仪等。

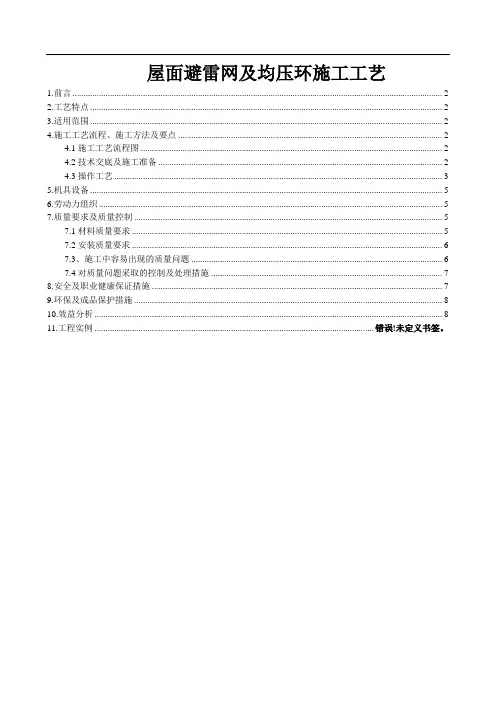

屋面避雷网及均压环施工工艺1.前言 (2)2.工艺特点 (2)3.适用范围 (2)4.施工工艺流程、施工方法及要点 (2)4.1施工工艺流程图 (2)4.2技术交底及施工准备 (2)4.3操作工艺 (3)5.机具设备 (5)6.劳动力组织 (5)7.质量要求及质量控制 (5)7.1材料质量要求 (5)7.2安装质量要求 (6)7.3、施工中容易出现的质量问题 (6)7.4对质量问题采取的控制及处理措施 (7)8.安全及职业健康保证措施 (7)9.环保及成品保护措施 (8)10.效益分析 (8)11.工程实例 ............................................................................................................................... 错误!未定义书签。
1.前言随着可利用土地的减少,发展高层建筑已成为解决人类居住问题的必经之路.而雷击对高层建筑本身及其内部人员、设备造成的影响和损失也越来越明显,因此如何加强高层建筑的防雷击保护,避免或减少人员伤亡和财产损失就成为目前高层建筑研究的重要课题之一.2.工艺特点本工艺在吸收传统工艺做法优点的基础上,进一步加强建筑屋及屋内人员、设备的保护,增强了建筑物屋外观和实用效果.3.适用范围本工艺适用于一般工业与民用建筑的屋面避雷网及均压环施工.4.施工工艺流程、施工方法及要点4.1施工工艺流程图4.2技术交底及施工准备防雷接地系统施工前必须有经公司技术部、现场监理单位(或业主单位)批准的施工方案,同时在施工中应根据批准的施工方案,结合现场的实际情况进行施工技术交底,明确材料质量要求、施工方法、施工中应注意的事项、质量标准和质量保证措施、安全、环保以及文明施工等方面的要求.施工准备包括材料、工机具、劳动力、施工作业条件等方面的准备.4.2.1屋面避雷网(带)及均压环施工的材料准备(1)屋面避雷网(带)所使用的主要材料的型号和规格由设计选定。
线路均压环的施工工艺流程和注意事项下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!一、施工工艺流程。
1. 原材料准备。
在施工前,需要准备好所需的原材料,包括均压环、支架、连接件等。
郡城·雅舍5、6、7、8号楼均压环施工专项方案编制:审核:审批:年月日一、工程概况.............................................................................................................................. - 2 -二、图纸设计.............................................................................................................................. - 2 -三、均压环的安装...................................................................................................................... - 2 -四、门窗等电位连接.................................................................................................................. - 3 -五、金属栏杆与建筑物均压环的连接...................................................................................... - 4 -六、操作要点.............................................................................................................................. - 5 -七、防雷接地施工组织设计及防触电的要求.......................................................................... - 5 -八、雨季、夏季施工的安全与防火措施.................................................................................. - 6 -九、施工现场急救措施.............................................................................................................. - 7 -一、工程概况本工程由郑州新龙置业有限公司开发,北京高能筑博建筑设计有限公司设计的郡城·雅舍工程,位于郑州市新龙路南侧,北侧为五洲水产市场,其中地上29层,地下1层,总建筑面积91585.12平方米,建筑高度为84.40米。
施工质量验收技术资料通用表施工技术交底记录
2、通长铝合金窗与建筑物金属体制连接见以下示图
(1)将角钢预埋件与柱内钢筋焊接牢固(当不允许焊接时,用卡夹器连接方案);铝合金窗框则通过连接板、角钢过镀连接件、角钢预埋件与主钢筋连通,铝合金窗框通过连接板、角钢过渡连接件、角钢预埋件与主钢筋连通。
(2)本图角钢预埋件为安装铝合金窗所需,其尺寸、位置和件数由土建设计制造厂决定,角钢过渡连接件和连接板由厂方供给。
(3)当柱体采用钢柱时,奖角钢过渡连接件直接焊于钢柱上。
3、金属栏杆与建筑物金属体制连接见以下示图
1、圈梁内水平均压环使用的钢筋之间连接以及钢筋分别与防雷引下线、金属门、窗等之间的连接采用直径不小于Φ18镀锌圆钢或不小于24mm×4mm的镀锌扁钢。
2、均压环可暗敷在建筑物表面抹灰层内,或直接利用结构钢筋贯通,并应与防雷引下线或楼板的钢筋焊接。
3、每层沿金属物四周敷设一道均压环,并与各引下线相焊接牢固。
4、外檐金属门、窗、栏杆,扶手等金属部件的预埋件焊点不少于2处,与均压环预留的圆钢焊接成一个整体。
5、铝制门窗与避雷装置连接。
在加工订货铝制门窗时应按要求甩出30cm的铝带或扁钢2处,如超过3m时,就需3处连接,以便进行压接或焊接。
线路均压环的施工工艺流程和注意事项下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

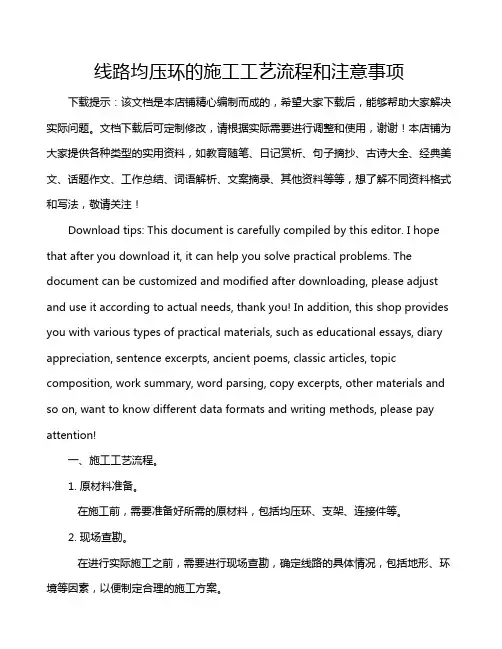

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!线路均压环的施工工艺流程与注意事项线路均压环,作为一种电力设备,主要用于改善架空线路的电压分布,防止绝缘子串的闪络,保障电力系统的稳定运行。
高层住宅均压环规范要求篇一:防雷均压环避雷均压环主要是是高层建筑物为防止击雷而设计的环绕建筑物周边的水平避雷带。
在建筑设计中当高度超过滚球半径时(一类30米,二类45米,三类60米),每隔6米设一均压环。
在设计上均压环可利用圈梁内两条主筋焊接成闭合圈,此闭合圈必须与所有的引下线连接。
要求每隔6米设一均压环,其目的是便于将6米高度内上下两层的金属门、窗与均压环连接。
压环是高层建筑物为防侧击雷而设计的环绕建筑物周边的水平避雷带。
在建筑设计中当高度超过滚球半径时(一类30米,二类45米,三类60米),每隔6米设一均压环。
在设计上均压环可利用圈梁内两条主筋焊接成闭合圈,此闭合圈必须与所有的引下线连接。
要求每隔6 米设一均压环,其目的是便于将6米高度内上下两层的金属门、窗与均压环连接。
而避雷针1主要是用来保护建筑物等避免雷击的装置。
在高大建筑物顶端安装一个金属棒,用金属线与埋在地下的一块金属板连接起来,利用金属棒的尖端放电,使云层所带的电和地上的电逐渐中和。
#025主要看设计图纸。
利用建筑物内(转载于: 小龙文档网:高层住宅均压环规范要求)主筋是避雷引下线;均压环敷设是避雷网;柱子主筋与圈梁连接是避雷网系统利用主筋连接。
以下是各项工程量计算规则:第3.8.6条利用建筑物内主筋做接地引下线安装以10m为计量单位,每一柱子内按焊接两根主筋考虑,如果焊接主筋数超过两根时,可按比例调整。
第3.8.9条均压环敷设以2m为单位计算,主要考虑利用圈梁内主筋做均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
第3.8.11条柱子主筋与圈梁连接以处为计量单位,每处按两根主筋与两根圈梁钢筋分别焊接连接考虑。
如果焊接主筋和圈梁钢筋超过两根时,可按比例调整,需要连接的柱子主筋和圈梁钢筋处数按规定设计计算。
23、为什么都需要与主筋分别焊接,看看工程量计算规则你应该清楚了。
