网下某净水厂总体施工组织设计
- 格式:doc
- 大小:281.00 KB
- 文档页数:58
施工组织设计净水厂工程(一)引言概述:本文旨在详细介绍施工组织设计净水厂工程的相关内容。
净水厂工程是为了确保供水质量,将自然水源处理成符合标准的饮用水而进行的重要工程。
施工组织设计是净水厂工程中一个至关重要的环节,它涉及工程实施过程中的组织架构、进度计划、人员管理、安全措施等一系列关键问题。
本文将从五个大点展开阐述,包括资料准备、工程任务分解、资源调配、施工进度计划和安全管理。
正文:一、资料准备1. 搜集项目基本资料,包括工程设计文件、技术规范、合同文件等。
2. 分析工程设计文件,了解净水厂工程的具体要求和设计方案。
3. 参考相关标准和法规,确保施工组织设计符合法律法规要求。
4. 调研现场环境,包括地质条件、交通条件、自然灾害等,为施工组织设计提供基础数据。
5. 综合以上资料,制定施工组织设计的总体方案。
二、工程任务分解1. 将净水厂工程按照不同的施工任务进行任务分解,确定每个施工任务的具体内容和要求。
2. 制定工程进度计划,明确施工任务的开始时间、完成时间和关键节点。
3. 制定任务分工方案,明确每个施工任务的责任主体和配合单位。
4. 确定施工任务的施工方法和施工工艺,保证施工工序的合理性和可行性。
5. 编制施工任务的作业指导书,明确任务执行的具体步骤和质量要求。
三、资源调配1. 确定净水厂工程的施工人员需求,包括技术工人、监理人员和管理人员等。
2. 协调人力资源,保证具备相应技能和资质的人员按时到位。
3. 确定施工所需的机械设备和工器具,包括起重设备、土方机械等。
4. 确定施工材料的需求量和供应渠道,以确保施工过程中的材料供应充足。
5. 制定资源调配计划,合理安排施工人员、设备和材料的使用,以确保施工进度和质量。
四、施工进度计划1. 制定净水厂工程的整体施工进度计划,确定工期和关键节点。
2. 分解工期,制定每个施工任务的详细施工进度计划。
3. 与相关配合单位进行协调,确保进度计划的合理性和可行性。
净水厂施工组织设计净水厂是指通过各种工艺方法,将自然水源中的杂质、溶解性固体、悬浮物、有机物、微生物等去除或者减少到规定的指标,以达到供水或其他用途要求的一种生产设施。
净水厂的施工组织设计是保证工程施工质量和安全的重要环节,下面将从施工组织原则、施工组织设计内容、施工组织设计步骤等方面进行详细介绍。
一、施工组织设计的原则1.合理性原则:施工组织设计应符合净水厂工程建设的实际情况,确保施工工艺的顺利进行。
2.经济性原则:施工组织设计应充分考虑资源的合理利用,确保施工成本的控制。
3.安全性原则:施工组织设计应合理安排施工工序,保证施工过程的安全。
4.可操作性原则:施工组织设计应明确每个工序的具体操作步骤,确保施工工艺的可操作性。
5.可控性原则:施工组织设计应合理安排工程监控系统,确保施工过程的可控性。
二、施工组织设计的内容1.工程分析:对净水厂工程的设计文件进行详细分析,确定施工的总体要求和规范。
2.施工进度计划:根据净水厂工程的施工周期和要求,制定详细的施工进度计划。
3.施工资源配置:根据施工进度计划,合理配置施工所需的人力、物力、财力等资源。
4.工序划分:根据净水厂工程的特点和施工要求,将整个施工过程划分为不同的工序。
5.施工技术措施:根据净水厂工程的施工特点,制定相应的施工技术措施,确保施工工艺的可行性和安全性。
6.施工组织管理:制定施工组织管理措施,明确各个施工单位的职责和任务,确保施工过程的协调和顺利进行。
三、施工组织设计的步骤1.分析设计文件:对净水厂工程的设计文件进行详细分析,包括工程的设计参数、施工工艺要求等。
2.制定施工进度计划:根据设计文件和工程的施工周期,制定详细的施工进度计划。
3.确定工程资源:根据施工进度计划,确定施工所需的人力、物力、财力等资源,并进行合理调配。
4.划分工序:根据净水厂工程的特点和施工要求,将整个施工过程划分为不同的工序,并确定每个工序的具体操作步骤。
5.制定施工技术措施:根据工序的特点和要求,制定相应的施工技术措施,确保施工工艺的可行性和安全性。
净水厂工程施工组织设计方案版权声明:本文为,仅供参考使用。
文档一:净水厂工程施工组织设计方案1.项目概述1.1 项目背景1.2 项目目标与要求2.施工组织机构2.1 施工总承包单位2.2 项目经理及其职责2.3 施工各部门组织结构3.施工时间计划3.1 工期安排3.2 重点工序及时间节点3.3 施工进度控制4.人员及劳动力安排4.1 施工人员数量及配备要求4.2 劳动力安排计划4.3 培训计划5.施工设备和材料5.1 设备租赁及购买计划5.2 材料供应计划5.3 设备及材料管理措施6.施工现场管理6.1 施工现场平面布置6.2 安全防护措施6.3 现场施工协调与沟通6.4 施工设备的安装与调试7.质量控制7.1 施工质量控制组织7.2 施工质量控制措施7.3 质量问题处理措施8.安全控制8.1 安全生产组织机构8.2 安全技术措施8.3 事故应急预案9.合同管理9.1 合同管理机构9.2 合同履约措施9.3 合同变更和索赔处理10.环境保护措施10.1 环境影响评价10.2 施工环境保护要求10.3 废水、废气、废渣处理与利用措施11.工程质量验收11.1 验收组织机构11.2 验收标准及方法11.3 验收文件附件:1.施工组织机构图2.人员及劳动力安排表3.设备清单及购买合同4.材料供应合同5.施工现场平面布置图6.质量控制检查表7.安全施工方案8.事故应急预案9.合同范本10.环境保护方案11.工程质量验收报告法律名词及注释:1.施工总承包单位:承担整个工程的施工的主要承包方。
2.工期安排:规定整个工程施工所需要的时间。
3.重点工序:对顺利推进工程具有关键作用的工作环节。
4.现场施工协调与沟通:对施工现场各个部门进行协调和沟通,保证施工进度和质量。
5.环境影响评价:对工程实施过程中可能产生的环境影响进行评估和控制。
6.废水、废气、废渣处理与利用措施:对施工过程中产生的废水、废气、废渣进行处理和利用,减少对环境的影响。

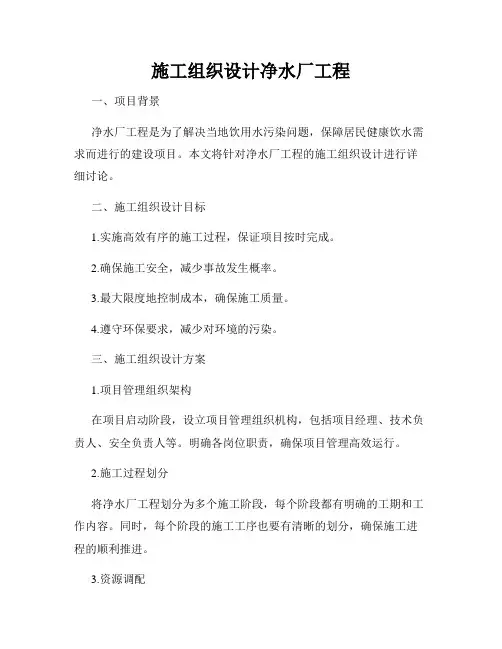

施工组织设计净水厂工程一、项目背景净水厂工程是为了解决当地饮用水污染问题,保障居民健康饮水需求而进行的建设项目。
本文将针对净水厂工程的施工组织设计进行详细讨论。
二、施工组织设计目标1.实施高效有序的施工过程,保证项目按时完成。
2.确保施工安全,减少事故发生概率。
3.最大限度地控制成本,确保施工质量。
4.遵守环保要求,减少对环境的污染。
三、施工组织设计方案1.项目管理组织架构在项目启动阶段,设立项目管理组织机构,包括项目经理、技术负责人、安全负责人等。
明确各岗位职责,确保项目管理高效运行。
2.施工过程划分将净水厂工程划分为多个施工阶段,每个阶段都有明确的工期和工作内容。
同时,每个阶段的施工工序也要有清晰的划分,确保施工进程的顺利推进。
3.资源调配根据施工进度和工序要求,合理调配施工人员和设备资源。
确保施工人员在合适的时间到达施工现场,设备能够及时配备到位。
4.安全措施制定详细的安全操作规程,并组织安全教育培训,确保施工人员具备安全意识和应急处理能力。
对施工现场进行定期的安全检查和评估,及时消除安全隐患。
5.质量控制严格按照工程图纸和规范要求进行施工,制定详细的质量控制方案,设立专门的质量检查组进行抽查,确保工程质量符合标准。
6.环境保护净水厂工程要求用水纯净,因此在施工过程中要注重环境保护。
合理利用水源,减少水的浪费;对废水进行合理处理,减少对环境的污染。
7.财务控制建立健全的财务管理制度,明确费用开支和资金管理流程,控制施工成本,确保经济效益最大化。
四、施工组织设计实施步骤1.施工前期准备根据施工图纸和设计要求,组织制定施工方案,明确施工工期和工序划分。
同时,对施工现场进行勘测,确保施工的可行性。
2.施工过程管理根据施工方案,组织施工队伍按照工序和工期进行施工,同时对施工进度和质量进行监控。
安排专人负责安全管理,确保施工过程中的安全。
3.质量控制成立专门的质量检查组,进行抽查和验收。
对不合格的施工工序及时进行整改,保证工程质量。

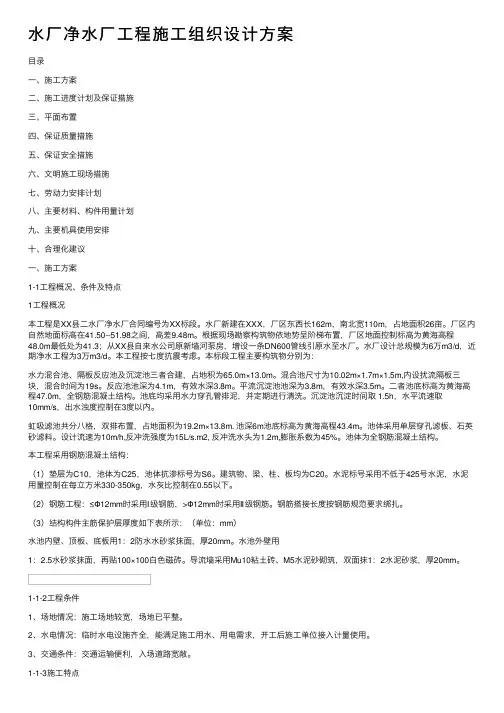

⽔⼚净⽔⼚⼯程施⼯组织设计⽅案⽬录⼀、施⼯⽅案⼆、施⼯进度计划及保证措施三、平⾯布置四、保证质量措施五、保证安全措施六、⽂明施⼯现场措施七、劳动⼒安排计划⼋、主要材料、构件⽤量计划九、主要机具使⽤安排⼗、合理化建议⼀、施⼯⽅案1-1⼯程概况、条件及特点1⼯程概况本⼯程是XX县⼆⽔⼚净⽔⼚合同编号为XX标段。
⽔⼚新建在XXX,⼚区东西长162m,南北宽110m,占地⾯积26亩。
⼚区内⾃然地⾯标⾼在41.50--51.98之间,⾼差9.48m。
根据现场勘察构筑物依地势呈阶梯布置,⼚区地⾯控制标⾼为黄海⾼程48.0m最低处为41.3;从XX县⾃来⽔公司原新墙河泵房,增设⼀条DN600管线引原⽔⾄⽔⼚。
⽔⼚设计总规模为6万m3/d,近期净⽔⼯程为3万m3/d。
本⼯程按七度抗震考虑。
本标段⼯程主要构筑物分别为:⽔⼒混合池、隔板反应池及沉淀池三者合建,占地积为65.0m×13.0m。
混合池尺⼨为10.02m×1.7m×1.5m,内设扰流隔板三块,混合时间为19s。
反应池池深为4.1m,有效⽔深3.8m。
平流沉淀池池深为3.8m,有效⽔深3.5m。
⼆者池底标⾼为黄海⾼程47.0m,全钢筋混凝⼟结构。
池底均采⽤⽔⼒穿孔管排泥,并定期进⾏清洗。
沉淀池沉淀时间取 1.5h,⽔平流速取10mm/s,出⽔浊度控制在3度以内。
虹吸滤池共分⼋格,双排布置,占地⾯积为19.2m×13.8m. 池深6m池底标⾼为黄海⾼程43.4m。
池体采⽤单层穿孔滤板、⽯英砂滤料。
设计流速为10m/h,反冲洗强度为15L/s.m2, 反冲洗⽔头为1.2m,膨胀系数为45%。
池体为全钢筋混凝⼟结构。
本⼯程采⽤钢筋混凝⼟结构:(1)垫层为C10,池体为C25,池体抗渗标号为S6。
建筑物、梁、柱、板均为C20。
⽔泥标号采⽤不低于425号⽔泥,⽔泥⽤量控制在每⽴⽅⽶330-350kg,⽔灰⽐控制在0.55以下。
净水厂施工组织设计施工范本1:净水厂施工组织设计施工1. 项目概述1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目进度计划2. 组织架构与责任分工2.1 项目组织结构2.2 项目角色与职责2.3 项目人员配备计划3. 施工方案3.1 工程概况3.2 施工工艺流程3.3 建设规模与布局设计3.4 项目主要设备采购计划3.5 施工进度计划4. 施工安全管理4.1 安全责任体系4.2 施工现场安全控制措施 4.3 安全培训计划4.4 安全生产记录与统计5. 资源管理5.1 项目资金计划5.2 材料设备管理5.3 人力资源管理5.4 沟通与协调机制6. 质量管理6.1 质量目标与标准6.2 质量控制计划6.3 质量检查与验收6.4 风险识别与应对措施7. 环境保护措施7.1 环境影响评价7.2 环境保护管理计划7.3 废水处理与排放措施7.4 废弃物处理与处置方案8. 技术支持和维护8.1 设备维护方案8.2 运行管理流程设计8.3 运维人员培训计划8.4 故障排除与处理流程9. 合同管理与验收9.1 合同执行与变更管理 9.2 工程交接与验收标准9.3 合同支付与结算10. 风险管理10.1 风险识别与评估10.2 风险应对策略10.3 风险监控与预警机制11. 附件附件1:净水厂平面布局设计图附件2:施工进度计划表附件3:施工安全控制措施清单12. 法律名词及注释法律名词1:施工许可证,指根据国家有关法律、法规及相关标准规定,净水厂施工前必须持有的合法证件。
法律名词2:建设工程规划许可证,指净水厂项目建设前必须取得的规划许可证书。
范本2:净水厂施工设计实施方案1. 项目背景与目标1.1 项目背景介绍1.2 项目目标与需求分析1.3 项目建设的主要内容2. 工程概况与设计原则2.1 工程概况描述2.2 设计原则与要求2.3 工程布局与平面设计3. 施工进度计划3.1 施工总进度计划3.2 施工分项进度计划3.3 施工分解与资源分配4. 设备与材料采购计划4.1 主要设备采购计划4.2 材料清单与供应计划4.3 设备安装工艺与标准要求5. 施工组织与管理5.1 施工组织结构5.2 施工人员配备与职责安排 5.3 施工现场管理措施5.4 施工质量控制与验收6. 安全管理措施6.1 安全生产责任体系6.2 施工现场安全管理方案6.3 安全培训和意识教育计划6.4 预防事故措施与应急预案7. 环境保护与资源节约7.1 环境影响评价与管理7.2 废水、废气处理方案7.3 能源消耗管理与节约措施8. 质量管理与验收标准8.1 质量管理计划8.2 施工工艺与质量要求8.3 设备安装与调试验收8.4 工程竣工验收标准9. 合同管理与支付结算9.1 合同执行与变更管理9.2 付款与结算方式9.3 工程验收与结算标准10. 附件附件1:净水厂施工总平面布局图附件2:施工进度计划表附件3:主要设备采购清单11. 法律名词及注释法律名词1:建设工程施工许可证,指净水厂施工前必须取得的合法证件。
净水厂施工组织设计净水厂施工组织设计:实现水质净化的关键环节随着社会发展和人们对水质要求的提高,净水厂的建设和改造成为了一项重要的工程。
本文将围绕净水厂施工组织设计这一主题,阐述净水厂施工的背景、施工组织设计原则、施工方案、施工过程中的注意事项以及总结。
一、净水厂施工背景净水厂是负责水处理的重要设施,其建设与改造的目的是提高水质、满足人们对水的需求,同时保障公共卫生和环境安全。
净水厂通常包括沉淀池、过滤池、消毒池等设施,通过对原水进行物理、化学和生物处理,使出水水质达到国家规定的标准。
二、施工组织设计原则为了确保净水厂施工的顺利进行,需要遵循以下原则:1、安全第一:施工过程中始终要保证人身安全和设备安全,严格按照安全操作规程执行。
2、质量至上:施工组织设计的核心原则是保证工程质量,确保净水厂的稳定运行和出水水质的达标。
3、效率优先:在保证工程质量的前提下,要尽可能提高施工效率,缩短建设周期。
4、配合协调:施工过程中需要各工种、各单位协同作业,因此要建立有效的沟通机制,确保施工顺利进行。
三、施工方案根据净水厂的特点和施工要求,提出以下施工方案:1、施工准备:包括技术准备、人员准备、物资准备和现场准备等。
2、施工进度:合理安排施工周期,制定详细的施工计划,确保按时完成建设任务。
3、施工质量:采用先进的施工技术和高质量的建筑材料,确保净水厂的稳定运行和出水水质的达标。
4、施工安全:加强安全教育和安全检查,防止事故发生。
四、施工过程中的注意事项在净水厂施工过程中,需要注意以下事项:1、施工场地的选择:要选择平坦、开阔的场地,便于施工和设备安装。
2、施工时的防火:要加强防火宣传和教育,防止火灾事故的发生。
3、施工过程的噪声控制:要采用低噪音施工方法,减少对周围居民的影响。
4、施工废弃物的处理:要按照环保要求处理施工废弃物,防止环境污染。
五、总结净水厂施工组织设计是净水厂建设的关键环节,要遵循安全第一、质量至上、效率优先的原则,制定详细的施工方案和注意事项,确保施工顺利进行,为净水厂的稳定运行和出水水质的达标打下坚实的基础。
施工组织设计净水厂工程施工组织设计净水厂工程一、工程概述1.1 工程名称:净水厂工程1.2 工程地点:(填写具体地点)1.3 工程规模:(填写净水厂的设计和建设规模,包括水处理能力、占地面积等)二、工程目标2.1 目标概述:本工程旨在建设一座高效、稳定、环保的净水厂,满足当地居民的饮用水需求。
2.2 工程要求:(详细列出建设净水厂所需满足的技术、环保、安全等方面的要求)三、工程组织架构3.1 项目经理:(填写项目经理的姓名及职务)3.2 项目团队:(列出项目团队成员及其职责分工)四、工期计划4.1 工期安排:(具体列出工程的各个阶段及每一个阶段的时间安排)4.2 关键节点:(列出工期计划中的关键节点,并说明其重要性)五、施工管理5.1 施工准备:(详细说明施工前的准备工作,包括环境调查、设备准备、材料采购等)5.2 施工流程:(按照工程的不同阶段,分别说明每一个阶段的施工流程、施工方法及注意事项)5.3 安全管理:(列出施工过程中需要注意的安全事项,并制定相应的安全管理措施)5.4 质量控制:(详细描述施工过程中的质量控制措施,包括材料验收、工序检查等)5.5 现场卫生:(说明施工现场卫生管理的要求及责任分工)六、工程设备6.1 设备采购:(列出需要采购的设备名称、数量、型号及供应商)6.2 设备安装:(详细说明设备安装的步骤、方法及要求)6.3 设备调试:(说明设备调试的流程、要点、调试参数等)6.4 设备维护:(说明设备的定期维护和保养工作)七、工程材料7.1 材料采购:(列出需要采购的主要材料名称、数量、规格及供应商)7.2 材料验收:(详细说明材料验收的标准、方法及验收记录的保存要求)八、施工费用8.1 费用预算:(列出工程的预算费用及费用构成)8.2 费用控制:(说明对施工费用进行控制的措施及方法)8.3 费用支付:(说明施工费用支付的程序及要求)九、环境保护9.1 环境影响评价:(如需进行环境影响评价,请列出评价方法、内容及评价结果)9.2 污水处理:(如需建设污水处理设施,请详细说明设计及建设方案)9.3 废弃物处理:(详细说明施工过程中产生的废弃物的处理方法及责任分工)十、验收与移交10.1 验收标准:(列出工程验收的标准及验收要求)10.2 验收程序:(说明工程验收的程序及责任方)10.3 移交程序:(详细说明工程移交的程序及要求)附件:(列出本文档所涉及的附件清单)法律名词及注释:(列出本工程所涉及的法律名词及其相关注释)。
净水厂施工组织设计标题:净水厂施工组织设计随着工业化的不断发展和人们对水资源需求的增加,净水厂的施工组织设计成为了水资源管理和保护的重要一环。
本文将就净水厂的施工组织设计进行深入探讨,旨在提供一套有效、可行的施工方案,确保净水厂建设的高效实施和水质的稳定提升。
一、施工前的准备在施工前,我们需要进行充分的技术准备和物资准备。
技术准备包括对施工图纸的审核、施工计划的制定、施工技术的选择等。
物资准备则包括对施工材料、设备的采购、储存等。
同时,我们还需要对施工人员进行技术培训和安全教育,确保他们具备相应的技能和素质。
二、施工阶段在施工阶段,我们需要按照预定的施工计划和技术要求,严格控制施工进度和质量。
具体来说,我们需要做好以下几点:1、按照施工图纸进行施工,确保施工符合设计要求;2、严格执行施工计划,确保施工进度符合预期;3、对施工过程进行全面监控,防止出现安全事故;4、对施工质量进行严格把关,确保水质达到国家标准。
三、施工后期在施工后期,我们需要对净水厂进行调试和试运行。
具体来说,我们需要做好以下几点:1、对净水厂进行全面检查,确保设备运行正常;2、对水质进行检测,确保水质达到国家标准;3、对施工人员进行考核和评价,为今后的施工提供参考。
四、总结净水厂的施工组织设计是确保水质管理和保护的重要环节。
在施工过程中,我们需要充分准备、严格控制、全面监控,确保施工进度和质量。
我们还需要对施工人员进行全面培训和考核,为今后的施工提供参考。
只有这样,我们才能建设出高效、环保、安全的净水厂,为人民群众提供更好的水资源服务。
净水厂施工组织设计一、引言随着社会经济的发展和人民生活水平的提高,水资源的需求量越来越大,水资源的污染问题也日益严重。
为了满足人们对清洁水源的需求,提高水资源的利用效率,各个地区纷纷建设了净水厂。
本篇文章将阐述净水厂施工组织设计的意义、内容及实施过程中应注意的问题。
二、净水厂施工组织设计的意义净水厂施工组织设计是净水厂建设过程中的重要环节,它不仅关系到净水厂的施工质量和进度,还直接影响到净水厂的运营效果。

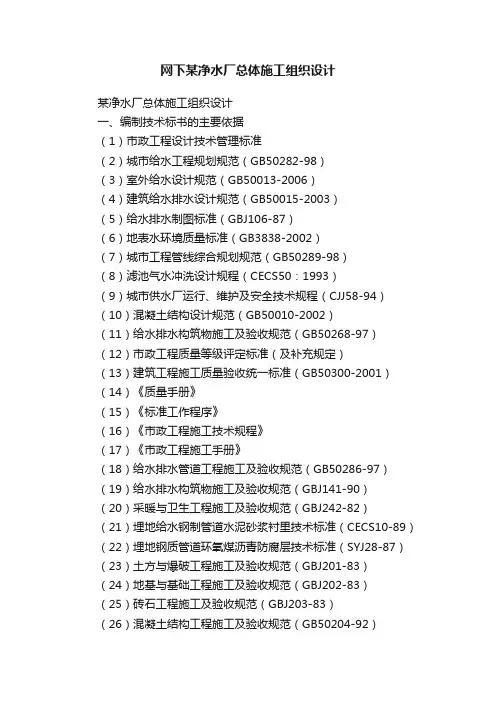

网下某净水厂总体施工组织设计某净水厂总体施工组织设计一、编制技术标书的主要依据(1)市政工程设计技术管理标准(2)城市给水工程规划规范(GB50282-98)(3)室外给水设计规范(GB50013-2006)(4)建筑给水排水设计规范(GB50015-2003)(5)给水排水制图标准(GBJ106-87)(6)地表水环境质量标准(GB3838-2002)(7)城市工程管线综合规划规范(GB50289-98)(8)滤池气水冲洗设计规程(CECS50:1993)(9)城市供水厂运行、维护及安全技术规程(CJJ58-94)(10)混凝土结构设计规范(GB50010-2002)(11)给水排水构筑物施工及验收规范(GB50268-97)(12)市政工程质量等级评定标准(及补充规定)(13)建筑工程施工质量验收统一标准(GB50300-2001)(14)《质量手册》(15)《标准工作程序》(16)《市政工程施工技术规程》(17)《市政工程施工手册》(18)给水排水管道工程施工及验收规范(GB50286-97)(19)给水排水构筑物施工及验收规范(GBJ141-90)(20)采暖与卫生工程施工及验收规范(GBJ242-82)(21)埋地给水钢制管道水泥砂浆衬里技术标准(CECS10-89)(22)埋地钢质管道环氧煤沥青防腐层技术标准(SYJ28-87)(23)土方与爆破工程施工及验收规范(GBJ201-83)(24)地基与基础工程施工及验收规范(GBJ202-83)(25)砖石工程施工及验收规范(GBJ203-83)(26)混凝土结构工程施工及验收规范(GB50204-92)(27)混凝土碱含量标准(CECS53)(28)屋面工程技术规范(GB50207-94)(29)建筑地面工程施工及验收规范(GB50209-95)(30)地下水防水工程施工及验收规范(GBJ208-83)(31)混凝土外加剂应用技术规范(GBJ119-88)(32)建筑工程质量检验评定标准(GBJ301-88)(33)建筑电气安装工程质量检验评定标准(GBJ303-88)(34)建筑工程施工现场供用电安全规范(GB50194-93)(35)钢筋焊接及验收规程(JGJ18-84)(36)机械设备安装工程施工及验收通用规范(GB50231-98)(37)压缩机、风机、泵安装工程施工及验收规范(GB50275-98)(38)起重设备安装工程施工及验收规范(GB50279-98)(49)设计图纸二、工程概况:(一)概述:****市****工程一期,是市大型供水工程,净水厂位于****,一期厂区占地面积约137328m2 ,约206亩。

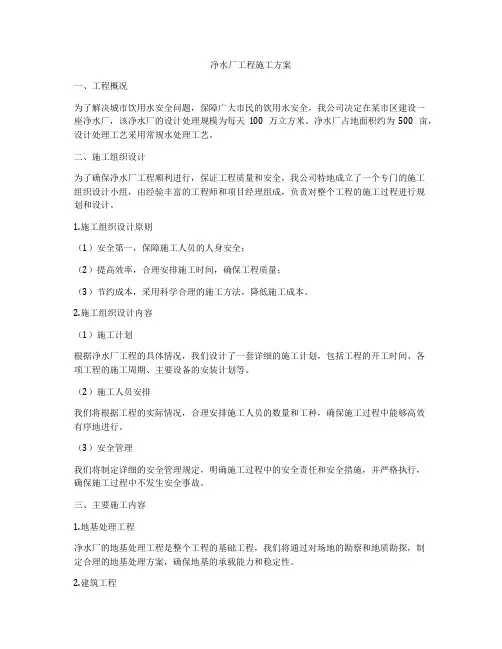

净水厂工程施工方案一、工程概况为了解决城市饮用水安全问题,保障广大市民的饮用水安全,我公司决定在某市区建设一座净水厂,该净水厂的设计处理规模为每天100万立方米。
净水厂占地面积约为500亩,设计处理工艺采用常规水处理工艺。
二、施工组织设计为了确保净水厂工程顺利进行,保证工程质量和安全,我公司特地成立了一个专门的施工组织设计小组,由经验丰富的工程师和项目经理组成,负责对整个工程的施工过程进行规划和设计。
1.施工组织设计原则(1)安全第一,保障施工人员的人身安全;(2)提高效率,合理安排施工时间,确保工程质量;(3)节约成本,采用科学合理的施工方法,降低施工成本。
2.施工组织设计内容(1)施工计划根据净水厂工程的具体情况,我们设计了一套详细的施工计划,包括工程的开工时间、各项工程的施工周期、主要设备的安装计划等。
(2)施工人员安排我们将根据工程的实际情况,合理安排施工人员的数量和工种,确保施工过程中能够高效有序地进行。
(3)安全管理我们将制定详细的安全管理规定,明确施工过程中的安全责任和安全措施,并严格执行,确保施工过程中不发生安全事故。
三、主要施工内容1.地基处理工程净水厂的地基处理工程是整个工程的基础工程,我们将通过对场地的勘察和地质勘探,制定合理的地基处理方案,确保地基的承载能力和稳定性。
2.建筑工程净水厂的建筑工程包括净水厂厂房、办公楼、实验室等建筑物的施工,我们将严格按照设计要求进行施工,确保建筑结构的安全和稳定。
3.设备安装工程净水厂设备安装工程是整个工程的关键环节,我们将选择具有丰富经验的设备安装公司进行设备的安装,确保设备的安装质量和工程进度。
4.管道工程净水厂管道工程是整个工程的重要组成部分,我们将严格按照设计要求进行管道的施工和安装,确保管道的质量和安全。
5.电气工程净水厂的电气工程是整个工程的重要组成部分,我们将严格按照设计要求进行电气设备的接线和调试,确保电气设备的安全和稳定。
**************水厂改造工程(区域供水水厂改造)施工施工组织设计施工单位: *********************有限公司时间: 2016年1月9日目录第1章总体概述:施工组织总体设想、方案针对性及施工段划分 (4)1.1工程项目概述 (4)1.2施工组织总体设想 (4)1.3方案针对性 (4)1.4施工段划分 (5)第2章施工现场平面布置和临时设施、临时道路布置 (6)2.1施工现场平面布置 (6)2.2临时用地 (7)2.3临时道路 (7)第3章施工进度计划和各阶段进度的保证措施 (8)3.1施工进度计划 (8)3.2施工进度保证措施 (8)第4章各分部分项工程的施工方案及质量保证措施 (11)4.1预制钢筋混凝土管桩施工(静压法) (11)4.2土方工程 (11)4.3施工降水工程 (18)4.4模板工程 (20)4.5钢筋工程 (22)4.6混凝土工程 (24)4.7砌体工程 (26)4.8装饰工程 (28)4.9屋面、门窗工程 (30)4.10电气照明工程 (32)4.11机电设备安装 (37)4.12质量保证措施 (47)4.13满水试验 (51)第5章安全、文明施工及环境保护措施 (52)5.1安全文明措施 (52)5.2环境保护措施 (53)第6章项目管理班子的人员配备、素质及管理经验 (55)6.1项目经理部组成 (55)6.2项目部成员主要职责 (55)第7章劳动力、机械设备和材料投入计划 (59)7.1劳动力投入计划 (59)7.2机械设备投入计划 (59)7.3材料投入计划 (59)第8章关键施工技术、工艺及工程项目实施的重点、难点和解决方案 (62)8.1关键部位的确定 (62)8.2主要技术措施 (62)第9章冬雨季施工,已有设施、管线加固、保护等特殊情况下的施工措施 (64)9.1冬期施工措施 (64)9.2雨季施工 (66)9.3已有设施、管线的加固、保护措施 (66)附表一:拟投入的主要施工机械设备 (68)附表二:拟投入的主要施工机械设备 (69)附表三:劳动力投入计划表 (70)附表四:施工进度计划横道图 (71)附表五:施工平面布置图 (72)附表六:临时用地表 (73)第1章总体概述:施工组织总体设想、方案针对性及施工段划分1.1工程项目概述本工程为**************水厂改造工程(区域供水水厂改造)施工,建设内容包括:储泥池、中置式高密度沉淀池、臭氧接触池与发生器间、反冲洗泵房、回收池、雨水提升泵房、炭砂滤池工程、回流泵房、液氧站基础共九个单体。
净水厂工程施工组织设计.docx 范本一:商务报告一、项目背景1.项目简介(项目背景、目标及意义等)2.项目范围及要求(包括项目范围、工期、质量、安全等要求)二、项目组织1.组织结构(包括项目组织机构、岗位设置等)2.人员分工及职责(详细说明项目组成员的工作职责)三、项目计划1.项目启动流程(包括项目启动会议、项目启动文件等)2.项目进度计划(详细说明项目各阶段的工作内容及时间安排)四、项目资源1.项目需求资源(包括人力资源、物资设备等)2.项目资源配置(详细说明各项资源的配置计划)五、项目风险管理1.项目风险识别(详细列出可能存在的风险,进行风险评估)2.项目风险应对措施(针对各项风险提出相应的应对方案)六、项目质量管理1.项目质量目标(包括质量目标、质量标准等)2.项目质量控制(详细说明质量控制的方法和措施)七、项目安全管理1.项目安全目标(包括安全目标、安全标准等)2.项目安全控制(详细说明安全控制的方法和措施)附件:(列出相关附件及附件说明)法律名词及注释:1.合同法:《中华人民共和国合同法》2.劳动法:《中华人民共和国劳动法》3.建造法:《中华人民共和国建造法》范本二:科研论文一、研究背景1.研究意义(阐述研究课题的重要性和应用价值)2.研究目的(阐述研究的目标和预期结果)二、文献综述1.国内外研究现状(对相关领域的研究发展进行综述)2.研究问题(分析已有研究存在的问题和不足之处)三、研究方法与实验设计1.研究方法(介绍采用的研究方法及其原理)2.实验设计(详细描述实验的具体步骤和样本选择)四、研究结果与分析1.研究数据(展示研究所得数据的详细统计结果)2.数据分析(对研究数据进行统计分析和解读)五、讨论与结论1.讨论(对研究结果进行综合分析和讨论)2.结论(总结研究的主要结论及其意义)附件:(列出相关附件及附件说明)法律名词及注释:1.知识产权法:《中华人民共和国知识产权法》2.科技成果转化法:《中华人民共和国科技成果转化法》3.专利法:《中华人民共和国专利法》。
引言:施工组织设计在工程实施过程中起到至关重要的作用。
本文将以净水厂工程为例,详细阐述施工组织设计的重要性,以及在净水厂工程中施工组织设计的内容和步骤。
概述:施工组织设计是指在工程实施前,根据施工条件和要求,合理安排施工作业的时间、空间和流程,确保工程按时、按质、按量完成。
净水厂工程作为水处理领域的重要工程,施工组织设计必不可少。
在施工组织设计中,需要考虑工程的特点、资源的合理利用、施工作业的安全性和效率等因素。
正文:一、工程特点的分析与评估1. 工程规模和类型:净水厂工程的规模和类型对施工组织设计有重要影响。
需根据净水厂的处理规模和工艺类型,合理确定施工方案。
2. 地理环境和土地条件:地理环境和土地条件的差异会对工程施工产生直接影响,需充分了解和评估,确保施工安全和效率。
3. 技术难点和工程风险:净水厂工程涉及到多项工艺和设备,在施工组织设计中需要充分考虑技术难点和工程风险,及时采取措施应对。
二、资源的合理利用1. 人力资源的组织:根据工程规模和施工进度,科学合理地组织施工人员,确保工程顺利进行。
2. 材料和设备的供应:净水厂工程所需材料和设备繁多,要在合理的时间内供应到位,以确保施工进度。
3. 资金的合理调度:合理调度施工资金,确保施工过程中不出现资金断裂的情况。
三、施工作业的安全性和效率1. 安全措施的制定与执行:净水厂工程施工中存在高处作业、机械设备操作等风险,要制定详细的安全措施,并且严格执行,确保施工安全。
2. 施工流程的优化:通过优化施工流程,合理安排施工作业顺序和时间,提高施工效率。
3. 施工技术的改进与创新:在净水厂工程施工中,可以结合新的施工技术和设备,提高施工质量和效率。
四、质量控制与监督1. 质量控制措施的设定:根据净水厂工程的要求,制定质量控制计划,明确各项工作的质量标准和验收要求。
2. 施工监督与检测:建立有效的施工监督机制,加强对施工过程和现场的监督检查,确保施工按照设计要求进行。
第一章工程概述1.1编制依据1、南京某供水工程净水厂市政及安装工程施工招标文件及设计施工图纸。
2、现行土建、电气、设备安装、给排水工程施工规范、验收标准、评定标准,有关土建、电气、设备安装、给排水施工的相关技术资料。
3、我单位对施工现场实地勘察、调查、采集、咨询所获得的资料。
4、我单位积累的成熟技术、科技成果、施工工法以及多年从事同类工程的施工经验。
5、我单位可调用到本合同段的各类资源。
1.2编制原则1、严格执行建设程序,遵守招标文件要求及有关规范,做到统一标准,规范编制。
2、实施项目法管理,通过对劳力、设备、材料、资金、技术、方案、时间与空间条件的优化处置,并通过自始至终对项目进行全过程严密监控,实施全方位动态管理,确保实现质量、工期、安全、成本及社会信誉的预期目标。
3、坚持施工技术的先进性、针对性,施工管理的科学性、有效性,做到技术先进、设备齐全、科学合理、经济实用。
4、坚持文明施工、控制水土流失和污染,切实做好环境保护。
1.3编写范围南京某供水工程净水厂市政及安装工程设计施工图纸内全部内容。
1.4工程简介1.4.1工程概况:南京某区拟建供水工程位于南京某区玉带镇,水厂总规模60万吨/日,其中一期为10万吨/日,取水口位于八卦洲汊道汇流段黄天荡水源保护区。
本次一期工程主要单体包括:取水泵房上部结构、取水泵房吸水井、变配电间(取水泵房、送水泵房)、沉淀池、滤池、清水池、送水泵房及吸水井、加矾加氯间、车间、车库、综合楼、门卫等主要建(构)筑物,以及围墙、场区道路、给排水、工艺管线、设备安装、装修工程等附属工程施工。
1.4.2工程内容:本工程总建筑面积约为 7430M2。
该工程主要技术经济指标与建(构)筑物见下表:主要技术经济指标建(构)筑物一览表1.4.3主要工程数量:混凝土:钢筋:1.4.4地形、地貌、地质:拟建场地位于长江北岸的某汊道汇流段黄天荡水源保护区,地貌隶属于长江漫滩单元,地面高程一般为5.50-6.50米,地势低洼,塘沟众多。
净水厂施工组织设计doc.完整版范本1(风格一):净水厂施工组织设计1. 前言1.1 项目背景1.2 目的和范围1.3 术语和缩写2. 组织机构2.1 项目组织结构2.2 各部门职责分工2.3 人员配备和人力资源管理3. 施工方案3.1 工程概况3.2 施工方法和工艺流程3.3 施工工序和时间计划3.4 施工设备和材料准备3.5 施工安全防护措施4. 质量管理4.1 质量目标和要求4.2 质量控制措施4.3 质量检测和测试4.4 质量记录和报告5. 安全管理5.1 安全目标和要求5.2 安全生产计划5.3 安全培训和教育5.4 安全防护装备和措施5.5 事故应急预案6. 环境保护6.1 环保政策和法规要求6.2 环境影响评价6.3 现场环境保护措施6.4 资源节约和再利用7. 管理控制7.1 进度控制7.2 成本控制7.3 财务管理7.4 变更管理7.5 风险管理8. 合同和文件管理8.1 合同要求和约束8.2 文件编制和归档8.3 参考文献和相关资料附件:附件1:项目组织结构图附件2:工程施工方案附件3:质量检测报告附件4:安全生产计划附件5:环境影响评价报告法律名词及注释:1. 建设工程法:指的是中华人民共和国建设工程法。
2. 建设工程施工许可证:指的是国家相关部门颁发的工程施工许可证书,许可施工单位进行工程施工活动。
3. 建设工程质量监督机构:指的是由国家相关部门设立的负责对建设工程质量进行监督和检查的机构。
范本2(风格二):净水厂施工组织设计1. 引言1.1 文档背景1.2 目的和范围1.3 相关术语和缩写2. 组织架构2.1 项目团队组成2.2 部门职责分工2.3 人力资源管理3. 施工方案3.1 工程概述3.2 施工方法与流程3.3 工序安排与时间计划3.4 施工设备与材料准备3.5 施工安全防护措施4. 质量管理4.1 质量目标与要求4.2 质量控制措施4.3 质量检测与测试4.4 质量记录与报告5. 安全管理5.1 安全目标与要求5.2 安全生产计划5.3 安全培训与教育5.4 安全防护装备与措施5.5 事故应急预案6. 环境保护6.1 环保政策与法规要求6.2 环境影响评价6.3 现场环境保护措施6.4 资源节约与再利用7. 管理控制7.1 进度管理7.2 成本控制7.3 财务管理7.4 变更管理7.5 风险管理8. 合同与文件管理8.1 合同要求与约束8.2 文件编制与归档8.3 参考文献与相关资料附件:附件1:项目组织结构图附件2:工程施工方案附件3:质量检测报告附件4:安全生产计划附件5:环境影响评价报告法律名词及注释:1. 建设工程法:指的是中华人民共和国制定的建筑工程方面的法律法规。
第1篇一、工程概况本工程为某地区净水厂项目,设计规模为10万t/d,工程分为预处理及污泥处理区、二级处理区、深度处理区、综合管理区,有30个主要构筑物。
工程总投资约为X亿元,工期为Y个月。
二、施工组织机构1. 施工项目部:负责整个工程的施工组织、协调、指挥和管理。
2. 施工队伍:根据工程特点和施工需求,组建专业施工队伍,包括土建、安装、调试、试验等。
3. 施工监理部:负责工程质量、进度、安全、成本等方面的监督管理。
三、施工工艺及流程1. 施工工艺(1)土建施工:主要包括基坑开挖、基础施工、主体结构施工、装饰装修等。
(2)安装施工:主要包括设备安装、管道安装、电气安装、自控安装等。
(3)调试及试验:主要包括设备调试、系统调试、水质试验等。
2. 施工流程(1)前期准备:施工图纸会审、材料设备采购、施工人员培训、施工现场布置等。
(2)土建施工:基坑开挖、基础施工、主体结构施工、装饰装修等。
(3)安装施工:设备安装、管道安装、电气安装、自控安装等。
(4)调试及试验:设备调试、系统调试、水质试验等。
(5)竣工验收:工程竣工验收、交付使用。
四、施工质量控制措施1. 严格遵循国家相关施工规范、标准和质量要求。
2. 施工前对施工人员进行质量意识和技能培训。
3. 加强施工现场的质量监督和管理,确保施工质量。
4. 对关键工序进行质量检验和验收,确保工程质量。
五、施工进度控制措施1. 制定合理的施工进度计划,明确各阶段的目标和任务。
2. 加强施工组织协调,确保各工序的顺利进行。
3. 实施进度监控,及时发现和解决影响进度的因素。
4. 对施工进度进行定期检查和调整,确保工程按期完成。
六、施工安全控制措施1. 严格执行国家有关安全生产法律法规和标准。
2. 施工现场设置安全警示标志,加强安全教育。
3. 制定安全生产规章制度,落实安全生产责任制。
4. 定期开展安全检查,及时发现和整改安全隐患。
5. 加强施工现场的消防管理,确保消防安全。
某净水厂安装工程施工组织设计1. 引言某净水厂安装工程施工组织设计是为了规范净水厂项目的施工过程,确保施工顺利进行,达到预期目标。
本文档将介绍净水厂安装工程施工组织设计的内容和要点。
2. 施工组织设计目标净水厂安装工程施工组织设计的目标包括: - 确定施工组织架构和责任分工,明确各岗位职责; - 确定施工工期和进度计划,合理安排施工任务和资源; - 确保施工过程中的安全和环境保护; - 提供有效的质量控制措施,确保施工质量符合要求; - 确保施工过程中的沟通和协调,保持与相关方的良好合作关系。
3. 施工组织架构和责任分工为了有效管理净水厂安装工程施工过程,需要建立合理的施工组织架构和明确的责任分工。
具体的施工组织架构和责任分工如下:3.1 项目经理项目经理是全面负责净水厂安装工程施工的管理和组织工作,包括工程计划制定、资源协调、质量控制等。
3.2 安全主任安全主任负责制定施工安全管理方案,组织实施各项安全措施,并监督施工现场的安全工作。
3.3 质量经理质量经理负责编制施工质量管理方案,组织实施质量控制措施,确保施工质量符合相应标准和规范。
3.4 施工队长施工队长负责具体施工任务的安排和管理,协调各工种之间的配合,确保施工进度和质量。
3.5 各工种班组长各工种班组长负责指导本工种的工人进行具体施工工作,确保施工按计划进行。
4. 施工工期和进度计划净水厂安装工程的工期和进度计划需要根据实际情况进行合理安排。
可以按照以下步骤进行:4.1 制定总体施工计划根据工程的实际情况,确定施工的总体时间安排和施工方法,并将其分解为具体的工程任务。
4.2 制定施工进度计划根据总体施工计划,确定每个工程任务的开始时间、结束时间和工期,并绘制施工进度计划表。
4.3 按进度执行施工计划施工过程中,监督施工进度的执行情况,及时调整工期和资源分配,确保工程按计划进行。
5. 安全和环境保护措施施工期间,需要采取一系列安全和环境保护措施,以确保工地的安全和环境符合相关要求。
目录第一章工程总体概述…………………………………………………………………………1.1 工程内容…………………………………………………………………………………1.2 施工工期…………………………………………………………………………………1.3 施工程序总体设想………………………………………………………………………1.4 施工阶段划分……………………………………………………………………………第二章施工平面布置和临时设施布置…………………………………………………2.1 现场总平面布置…………………………………………………………………………2.2 现场“三通一平”……………………………………………………………………2.3 现场平面布置原则………………………………………………………………………2.4 临时堆场…………………………………………………………………………………2.5 临时用水…………………………………………………………………………………2.6 临时用电…………………………………………………………………………………2.7 文明施工设施、及现场排水设置………………………………………………………2.8 卫生设施布置……………………………………………………………………………2.9 大型机械布置……………………………………………………………………………2.10 施工平面布置图…………………………………………………………………………第三章施工进度计划和各阶段进度的保证措施及违约承诺………………………3.1 施工期限…………………………………………………………………………………3.2 施工进度计划……………………………………………………………………………3.3 各阶段进度的保证措施…………………………………………………………………3.4 违约承诺…………………………………………………………………………………第四章劳动力投入计划及其保证措施…………………………………………………4.4 劳动力投入计划…………………………………………………………………………4.2 劳动力投入计划保证措施………………………………………………………………第五章机械设备、办公设备及检测设备投入计划…………………………………5.1 机械设备、办公设备及检测设备投入计划……………………………………………5.2 机械设备、办公设备及检测设备投入计划保证措施…………………………………第六章施工的重点、难点、关键技术、工艺分析及解决方案6.1 净土厂土建施工方案6.1.1 土石方工程施工方法6.1.2 砌筑工程施工方法6.1.3 钢筋工程施工方法6.1.4 模板工程施工方法6.1.5 混凝土工程施工方法6.1.6 脚手架工程施工方法6.1.7 基槽及房心土回填方法6.1.8 地面、散水工程施工方法6.1.9 屋面工程方法6.1.10装饰工程施工方法6.1.11采暖通风工程施工方法6.1.12给排水工程施工方法6.1.13钢结构施工方案6.2 净水厂工艺施工方案6.2.1 工艺、管道安装施工方法6.2.2 容器、设备安装施工方法6.2.3 管道、钢结构防腐施工方法6.2.4 工艺试压、吹扫施工方法6.2.5 管道及设备吹扫施工方法6.2.6 系统试压施工方法6.3 净水厂电气、仪表施工方案6.3.1 电气安装施工方法6.3.2 仪表安装施工方法6.3.3 通信工程施工措施6.3.4 照明系统工程6.4 冬雨季施工技术措施6.4.1 雨季施工技术措施6.4.2 冬季施工技术措施第七章针对设计图纸、工程量清单及施工管理的合理化建议第八章质量保证措施与违约承诺第九章安全生产和文明施工措施及违约承诺9.1 安全生产管理目标9.2 安全管理体系9.3 安全技术措施9.4 文明施工措施9.5 环境保护措施9.6 违约承诺第十章新技术应用与违约承诺附图、附表1、施工总平面图2、临时设施用地表3、计划开、竣工日期和施工进度网络图4、劳动力计划表5、拟投入的主要施工机械设备、办公设备、检测设备表6、施工的重点、难点、关键技术、工艺分析及解决方案7、合理化建议及意见表1、工程总体概述1.1工程内容净水厂总面积42.6亩,其中净水间建筑面积4800平方米;稳压井、加氯、加药间建筑面积960.4平方米;供水规模4.万吨,以及场区配套工程。
某净水厂总体施工组织设计一、编制技术标书的主要依据(1)市政工程设计技术管理标准(2)城市给水工程规划规范(GB50282-98)(3)室外给水设计规范(GB50013-2006)(4)建筑给水排水设计规范(GB50015-2003)(5)给水排水制图标准(GBJ106-87)(6)地表水环境质量标准(GB3838-2002)(7)城市工程管线综合规划规范(GB50289-98)(8)滤池气水冲洗设计规程(CECS50:1993)(9)城市供水厂运行、维护及安全技术规程(CJJ58-94)(10)混凝土结构设计规范(GB50010-2002)(11)给水排水构筑物施工及验收规范(GB50268-97)(12)市政工程质量等级评定标准(及补充规定)(13)建筑工程施工质量验收统一标准(GB50300-2001)(14)《质量手册》(15)《标准工作程序》(16)《市政工程施工技术规程》(17)《市政工程施工手册》(18)给水排水管道工程施工及验收规范(GB50286-97)(19)给水排水构筑物施工及验收规范(GBJ141-90)(20)采暖与卫生工程施工及验收规范(GBJ242-82)(21)埋地给水钢制管道水泥砂浆衬里技术标准(CECS10-89)(22)埋地钢质管道环氧煤沥青防腐层技术标准(SYJ28-87)(23)土方与爆破工程施工及验收规范(GBJ201-83)(24)地基与基础工程施工及验收规范(GBJ202-83)(25)砖石工程施工及验收规范(GBJ203-83)(26)混凝土结构工程施工及验收规范(GB50204-92)(27)混凝土碱含量标准(CECS53)(28)屋面工程技术规范(GB50207-94)(29)建筑地面工程施工及验收规范(GB50209-95)(30)地下水防水工程施工及验收规范(GBJ208-83)(31)混凝土外加剂应用技术规范(GBJ119-88)(32)建筑工程质量检验评定标准(GBJ301-88)(33)建筑电气安装工程质量检验评定标准(GBJ303-88)(34)建筑工程施工现场供用电安全规范(GB50194-93)(35)钢筋焊接及验收规程(JGJ18-84)(36)机械设备安装工程施工及验收通用规范(GB50231-98)(37)压缩机、风机、泵安装工程施工及验收规范(GB50275-98)(38)起重设备安装工程施工及验收规范(GB50279-98)(49)设计图纸二、工程概况:(一)概述:****市****工程一期,是市大型供水工程,净水厂位于****,一期厂区占地面积约137328m2 ,约206亩。
本一期工程建成后供水能力为40万m3/d。
****市****工程一期工程主要由砂滤池、管廊、清水池、冲洗泵房及鼓风机房、清水泵房等构筑物组成。
室外工程主要有厂区道路等工程。
主要的生产性构筑物为钢筋混凝土结构,辅助性建筑物为钢筋混凝土框架结构,总建筑面积为47726 m2。
(二)主要工程量:(见清单)开挖土方 60000 m3混凝土C15 2700m3混凝土C25 17000m3钢筋 2000t……厂区围墙 L=1488m厂区道路 28360m2。
(三)工程特点:1、水处理工艺设计精度高、工艺设备先进;设备安装对土建施工要求高,土建施工难度较大。
2、工程量大,结构复杂,涉及专业多,各专业施工相互制约。
3、生产性构筑物结构伸缩缝和工作缝又多又长,结构内各种管道错综复杂,预留洞及预埋件形式多、数量大,增加了土建施工的难度。
4、厂区部分结构需采取抗浮、防水措施。
5、厂区内建筑物间距小,地下管线多,高低错落,相互影响大。
三、质量目标设计和质量保证体系:(一)我公司的质量方针与目标:方针:实行科学管理,满足合同要求,赢得顾客信任。
目标:百分之百的兑现承诺,百分之百的合格品。
➢严格按设计图纸及国家规范施工,确保工程质量一次性竣工验收合格,争创优良工程。
➢分部项工程合格率100%,分部项工程优良率85%。
➢分部工程优良指标:基础、主体分部确保优良。
➢杜绝地下结构渗漏、外墙渗漏、砼施工蜂窝麻面、装饰粗糙等质量通病。
➢保证主体结构在正常使用状态下不少于结构设计周期安全质量保证;不产生结构开裂、过量沉降。
(二)本工程质量目标:创一流管理,夺金杯大奖1、全部分项工程质量检验评定全部合格,单位工程质量评定优良率要达到95%以上,隐蔽工程一次交验合格。
2、水工构筑物满水试验外观不洇不漏,渗水量少于2L/m2.d。
3、砼结构做到外美内坚,尺寸准确,接缝平整,抗渗抗冻达到设计标准。
4、建筑装饰工程外观要直顺、美观、棱角清淅、色彩一致。
5、本工程施工及验收严格执行规程、规范、标准(三)质量保证体系:1、组织:为了确保本工程质量目标的实现,我公司选拔优秀的技术、管理人员组成某水厂项目经理部,详见组织机构图。
2、职责(1)项目经理:对所承包工程的工程质量负全部责任,满足合同规定的各项要求,执行公司质量体系文件,主持本项目施工组织设计或施工方案,主持工程竣工及保修期工作,明确各部门人员质量职能及分工。
负责对业主、监理的联系,组织工程质量的检查、评定、整改活动。
做好增减概预算工作及分包工程的管理工作。
(2)项目副经理:负责协助项目经理组织施工生产,负责执行公司质量体系文件,对施工生产中所需工、料、机的提供和满足。
执行合同其他条件要求,负责编制施工总体计划及季度、月份施工计划。
(3)工程师(副总工程师协助工作)组织实施公司质量体系文件,监督施工现场各类人员履行职责;对本项目技术工作分项负责审核,负责组织编制该工程项目质量计划及施工组织设计和分部分项工程施工方案和补充方案。
协助项目部经理对工程质量进行管理和控制,主持日常质量分析活动,对工程质量定期检查、评定、整改,指导监督现场各类人员做好质量记录。
负责办理设计变更和洽商工作,落实变更内容,指导有关人员做好增减概预算工作。
负责工程中出现的新工艺、新技术的实施管理。
参与不合格品评审和质量事故的位置,参与制定纠正和预防措施。
(4)总经济师:负责项目部的经营管理、评价质量方针、目标管理的经济效益,组织工程的投标和合同评审工作,负责处理合同纠纷,保证合同执行;负责成本计划的编制和实施。
(5)总会计师:参与合同评审,负责制定项目的收支计划,严格管理项目资金,保证工程顺利开展。
(6)专业工程师:负责施工方案的具体实施,负责落实施工计划并安排现场组织工作。
根据施工组织设计或施工方案、设计要求对施工班组进行技术、质量交底,下达技术交底单,并指导施工班组执行;检查施工班组执行情况,对违反操作规程的应予以纠正;制定重要的或特殊的工程部位施工方案,并对其可行性和执行结果负责,填写关键过程的施工记录,编写安全交底单。
负责保管好本岗位的技术资料和文件,参加竣工资料的编制整理。
(7)测量工程师在项目经理的领导下,完成项目交接桩,项目测量桩点的保护;负责编制测量方案设计;负责工程定位和工程测量工作的具体实施,做好测量交底工作;完成测量内业资料的编制,保存测量记录;负责项目竣工测量;负责项目测量的复核;负责测量仪器的保管、核对工作。
(8)质检工程师:负责本工程项目的质量评定和过程施工的监督、检验试验及记录工作;对工序过程质量负责,保证不合格品不转入下道工序过程;当工序、部位质量需经监理人员(顾客)验收时,质检工程师及时提交报告请监理人员复核,当质量验收合格时,及时发出转序指令;对不符合要求的施工作业,行使警告、整改、停工职权。
强化质量意识,在保证工程质量的前提下抓好施工进度,做好施工过程中的标识。
负责督促和落实“三检”制度工作(即自检、互检、交接检)。
保存本工程项目的原始质量评定记录。
负责分包工程的质量管理。
参与不合格的评审、跟踪检查、纠正和预防措施的落实性;检查产品标识和检验状态标识工作;检验和试验的监督管理。
(9)材料工程师:材料工程师负责进场(入库)材料物资验证工作,及时对进场物资进行检验、标识、登记、保管、维护和定额发料工作(包括对业主提供的材料物资),保证不合格原材料不进入现场。
负责依据合格分供方名册,检验采购材料物资的质量或质量证明,考核分供方;保存质量证明文件(包括对业主提供的材料物资)。
同时应经常深入工地,检验材料使用和保管情况,防止材料、半成品的损坏变质。
负责收集整理采购资料,向分供方提供完整的采购文件。
(10)计量工程师:负责保存项目合同评审记录及合同副本;编制洽商变更概算,办理审批手续;编制工程竣工结算,办理审批手续;将完整的工程结算资料报预算合同部。
按时统计,及时汇报工程进度及工程量情况,做好统计报表,对统计上报的各种资料数据负责。
负责联系监理工作。
(11)试验工程师:负责进货的取样和试验、施工试验与特殊检验试验。
负责砼、砂浆配合比设计与配合比报告。
负责做好试验记录,试验报告和试验过程的标识工作。
负责试验设备的使用、管理和校核工作。
(12)文件资料管理员:负责文件资料控制,对本项目质量体系文件和与质量有关的文件资料的收发、传阅、借阅、更改、标识、登记、复制、存档、保管工作。
负责本项目业务范围内的技术资料管理,保证本项目编制保管的各种技术文件、资料的质量,对文件差错引起的质量事故负责。
(四)质量保证措施:1)根据工程施工需要,需设置永久测量标志,其周围设置1mx1m铁栏杆,外交错涂刷红、白色油漆引起注意。
2)土方工程中,严禁超挖,槽见底后,要进行钎探,并约请设计、监理等验收。
3)模板工程中:1.本工程模板使用竹胶模板,碗扣式钢支架,该模板具有强度高,操作简单,可多次周转使用等特点。
2.模板拆除后,要及时修理,并刷脱模剂后码放整齐待用不着。
3.模板制作、安装过程要严格执行操作规程,认真按质量验收标准进行鉴定验收,并注意保护。
4.池壁模板外拉杆的外露长度保持一致,以确保池壁厚度统一。
4)钢筋工程中:1.使用前按规定进行材料试验并查收出厂合格证。
2.钢筋绑扎接头位置要错开,在同一截面积不得超出规范相应要求。
3.为保证钢筋间距,池底、池壁、池顶等部位均设有排架。
4.为保证钢筋保护层,需严格制作定型塑料垫块,误差不大于2mm。
5.砼浇筑前,须约请监理及设计进行隐蔽工程验收。
5)砼工程中:1.提前做好现场各种工作,与搅拌站密切配合。
2.下灰要均匀,控制浇筑速度,分层浇筑,严禁发生漏震,过震现象。
3.砼工作缝严格凿毛、清理,确保接缝严密。
4.砼浇筑过程中采取二次振捣的补强措施。
5.砼成活后,及时洒水养护,按规范要求保证不同品种砼的养护时间。
6)预制构件安装中:1.严格检查验收构件尺寸,不合格者严禁使用2.严格控制支承面高程及平整度。
3.成立构件安装专业小组,从人员组织、技术措施、施工技能等方面保证质量。
