9工程联系单(2号基坑增加工程量)
- 格式:doc
- 大小:34.50 KB
- 文档页数:1
C1
工作联系单工程名称: 2楼编号:001
C1
工作联系单工程名称: 2楼编号:002
工作联系单工程名称:2楼编号:003
C1
工作联系单工程名称: 2楼编号:004
C1
工作联系单工程名称: 2楼编号:005
工作联系单
工程名称: 2楼编号:006
工作联系单工程名称: 2楼编号:007
工作联系单工程名称: 2楼编号:008
C1
工作联系单工程名称: 2楼编号:009
C1
工作联系单工程名称:2楼编号:010
C1
工作联系单工程名称: 2楼编号:011
C1
工作联系单工程名称: 4楼编号:012
C1
工作联系单工程名称: 4楼编号:013
C1
工作联系单工程名称: 4楼编号:014
C1
工作联系单工程名称: 1~4楼编号:015
C1
工作联系单
工程名称1~4楼编号:016
C1
工作联系单工程名称: 1~4楼编号:017
C1
工作联系单
工程名称: 1~4楼编号:018
C1
工作联系单工程名称: 1~4楼编号:019
C1
工作联系单工程名称: 1~4楼编号:019
工作联系单工程名称: 1~4楼编号:020
C1
工作联系单工程名称: 1~4楼编号:021
工作联系单工程名称: 1~4楼编号:022。
合同外增加工程量的联系单尊敬的XXX公司:我方在此就关于合同外增加工程量一事,向贵公司提出正式的联系单,以便双方就此事进行沟通和协商。
根据双方的合同规定,我方负责实施XXX项目,合同金额为XXX万元。
在合同执行过程中,我方严格按照合同要求进行施工,确保工程质量符合合同规定的标准。
然而,在施工过程中,我方发现了合同未涉及的一些工程量,这些工程量不属于原合同范围内,但却对项目的顺利进行和工程质量的提升具有重要意义。
为了保证项目的顺利进行,我方在经过认真研究后,决定增加这些合同外的工程量。
具体增加的工程量如下:1. 工程量一:XXX立方米混凝土浇筑,用于加强项目的结构稳定性。
2. 工程量二:XXX米排水管道铺设,以确保项目区域的排水系统畅通。
3. 工程量三:XXX平方米绿化带建设,提升项目区域的环境质量。
4. 工程量四:XXX盏路灯安装,保障项目区域夜晚的照明需求。
我方认为,增加这些工程量是为了项目的整体利益和质量保障,有利于项目的顺利进行。
然而,由于这些工程量不属于原合同范围内,我方希望与贵公司就增加工程量的费用和工期进行协商,以便为双方达成共识。
具体协商内容如下:1. 费用的承担:鉴于合同外增加工程量的原因在于项目实际情况与合同规定存在差异,我方建议贵公司承担增加工程量的费用。
若贵公司认为有其他承担方式更为合理,请提出方案,我们愿意积极考虑。
2. 工期的调整:由于增加工程量将对我方施工进度产生一定影响,我方希望贵公司能够对工期进行相应的调整。
具体调整方案,我们愿意与贵公司共同商讨,以确保项目能够按时完成。
为便于双方沟通,现将增加工程量的详细情况和协商内容整理成此联系单,敬请贵公司审阅。
我们期待贵公司尽快回复,以便就此事达成共识,共同推进项目的顺利进行。
在此,我方再次表示对贵公司一直以来的支持和信任,感谢贵公司对我方工作的理解与支持。
我们相信,通过双方的共同努力,项目必将取得圆满成功。
顺祝商祺!此致敬礼!XXX公司(甲方)联系人:XXX联系电话:XXX日期:XXXX年XX月XX日。

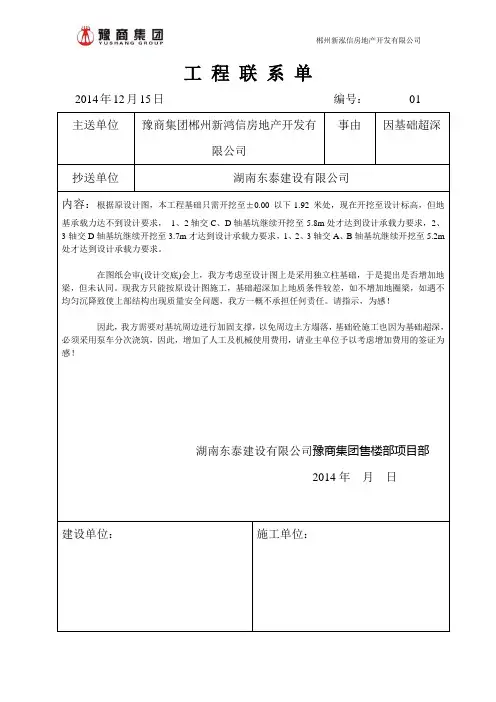

2014年12月15日编号:01事由因基础超深主送单位豫商集团郴州新鸿信房地产开发有限公司抄送单位湖南东泰建设有限公司内容:根据原设计图,本工程基础只需开挖至±0.00以下-1.92米处,现在开挖至设计标高,但地基承载力达不到设计要求,1、2轴交C、D轴基坑继续开挖至-5.8m处才达到设计承载力要求,2、3轴交D轴基坑继续开挖至3.7m才达到设计承载力要求,1、2、3轴交A、B轴基坑继续开挖至5.2m 处才达到设计承载力要求。
在图纸会审(设计交底)会上,我方考虑至设计图上是采用独立柱基础,于是提出是否增加地梁,但未认同。
现我方只能按原设计图施工,基础超深加上地质条件较差,如不增加地圈梁,如遇不均匀沉降致使上部结构出现质量安全问题,我方一概不承担任何责任。
请指示,为感!因此,我方需要对基坑周边进行加固支撑,以免周边土方塌落,基础砼施工也因为基础超深,必须采用泵车分次浇筑,因此,增加了人工及机械使用费用,请业主单位予以考虑增加费用的签证为感!湖南东泰建设有限公司豫商集团售楼部项目部2014年月日建设单位:施工单位:2014年12月15日编号:02主送单位豫商集团郴州新鸿信房地产开发有限公司事由因装饰工程安装工程部分价格低于实际成本价格,要求调整价格。
抄送单位湖南东泰建设有限公司内容:由我公司承建的豫商·五牛城工程,目前正进行基础施工,施工前我方针对工程所需材料进行了市场调查,发现预算中有几项报价与市场成本价相差很多,希望贵公司能给予调整:1、铝合金悬窗2、外墙铝板3、幕墙4、采光顶5、黄金麻石材幕墙6、灰麻石材幕墙7、英国红棕石材幕墙8、铝合金格栅9、铝合金百叶窗10、电器安装湖南东泰建设有限公司豫商集团售楼部项目部2014年12月15日建设单位:施工单位:2014年12月23 日编号:01 主送单位湖南东泰建设有限公司事由关于郴州豫商.五牛城售楼处图纸问题抄送单位郴州新鸿信建筑有限公司内容:1、设计图中GS-06图号二层结构布置图中以下钢梁翼缘小于150mm宽,梁的高度小于220mm 工厂无法制作,工厂制作的最小翼缘为150mm,工厂制作的最小高度为220mm高,另箱型柱的截面小于350且钢板太薄制作起来很容易变形,建议改为方管,整改清单如下:(1)、GL1=BH400*110*6*8 改为BH400*150*6*8 (2)、GL10=BH350*80*6*8 改为BH350*150*6*8 (3)、GL11=BH500*130*8*14 改为BH500*150*8*14 (4)、GL12=BH350*100*6*8 改为BH350*150*6*8 (5)、GL17=BH400*100*6*8 改为BH400*150*6*8 (6)、GL18=BH200*60*4*6 改为BH220*150*6*6 (7)、GL20=BH400*100*8*8 改为BH400*150*8*8 (8)、GL21=BH550*100*12*12 改为BH550*150*12*12 (9)、GL23=BH400*100*6*12 改为BH400*150*6*12 (10)、GL4a=BH200*60*6*6 改为BH220*150*6*6 (11)、GL6a=BH350*100*6*8 改为BH350*150*6*8 (12)、GZ5=箱200*200*6*6 改为方管200*6此费用可不予变更。

工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
单位工程名称:赤湾社区工作站装饰工程深施综-15工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
注:现场签证必须及时办理。
工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
单位工程名称:赤湾社区工作站装饰工程深施综-15注:现场签证必须及时办理。
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计。
工程名称联系单编号日期主题联系内容:我司目前已完成组织人员、材料、机械等方面的施工准备工作,为保证施工工期,先提请甲方尽快提供详勘报告1份,地形图1份,周边市政条件1份,我司在收到相关资料后,会尽快安排人员核对。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:目前地基与基础工程正在进行场地移交收尾工作,我司预计可于8月23日正式进场进行施工总承包的施工工作。
截止目前,我司仅收到一套招标施工图的签章版蓝图,为保证工程施工的合法合规,请业主尽快协调设计单位,按照合同要求补充提供7套签章版蓝图,保证项目顺利进行。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:根据电梯采购合同要求,中标人需向招标人提供电梯深化图,并由设计单位确认。
现电梯厂家已中标进场,并已完成井道、机房设计图,如附件1所示,现提请各单位予以确认。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:住院楼病房门MM1建筑施工图大样宽度为1300mm,结构施工图洞口宽度为1200mm,建筑施工图与结构施工图洞口尺寸不一致,是否按照建筑图施工?如按照建筑图施工,请甲方协调设计单位出具结构专业的设计变更。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程施工联系单范本5:设计问题(与现场不符)工程名称联系单编号日期主题联系内容:由于受现场施工条件制约,1栋办公楼首层结构梁钢筋及单侧模板已完成施工,原设计的双面钢板预埋件已无法进行现场焊接,现经过我司幕墙分包的计算,单面埋板也能满足原设计的要求,故建议取消原焊接双面钢板的做法,改为单面钢板,具体计算书详见附件1。

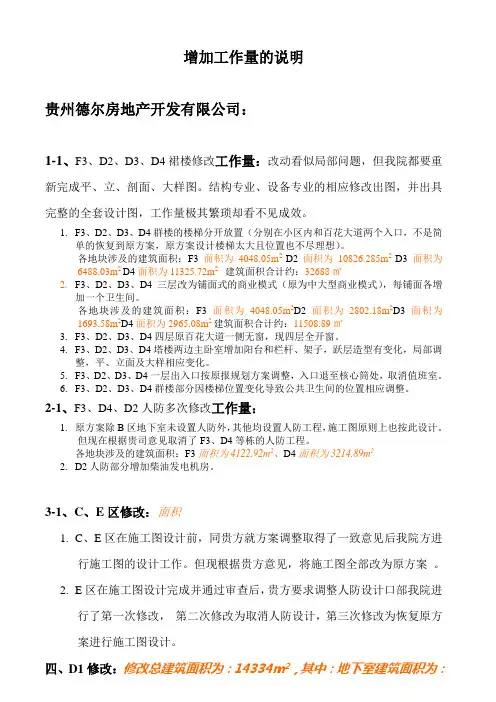

增加工作量的说明贵州德尔房地产开发有限公司:1-1、F3、D2、D3、D4裙楼修改工作量:改动看似局部问题,但我院都要重新完成平、立、剖面、大样图。
结构专业、设备专业的相应修改出图,并出具完整的全套设计图,工作量极其繁琐却看不见成效。
1.F3、D2、D3、D4群楼的楼梯分开放置(分别在小区内和百花大道两个入口,不是简单的恢复到原方案,原方案设计楼梯太大且位置也不尽理想)。
各地块涉及的建筑面积:F3面积为4048.05m2 D2面积为10826.285m2 D3面积为6488.03m2 D4面积为11325.72m2 建筑面积合计约:32688㎡2.F3、D2、D3、D4三层改为铺面式的商业模式(原为中大型商业模式),每铺面各增加一个卫生间。
各地块涉及的建筑面积:F3面积为4048.05m2D2面积为2802.18m2D3面积为1693.58m2D4面积为2965.08m2建筑面积合计约:11508.89㎡3.F3、D2、D3、D4四层原百花大道一侧无窗,现四层全开窗。
4.F3、D2、D3、D4塔楼两边主卧室增加阳台和栏杆、架子,跃层造型有变化,局部调整,平、立面及大样相应变化。
5.F3、D2、D3、D4一层出入口按原报规划方案调整,入口退至核心筒处,取消值班室。
6.F3、D2、D3、D4群楼部分因楼梯位置变化导致公共卫生间的位置相应调整。
2-1、F3、D4、D2人防多次修改工作量:1.原方案除B区地下室未设置人防外,其他均设置人防工程,施工图原则上也按此设计。
但现在根据贵司意见取消了F3、D4等栋的人防工程。
各地块涉及的建筑面积:F3面积为4122.92m2、D4面积为3214.89m22.D2人防部分增加柴油发电机房。
3-1、C、E区修改:面积1.C、E区在施工图设计前,同贵方就方案调整取得了一致意见后我院方进行施工图的设计工作。
但现根据贵方意见,将施工图全部改为原方案。
2.E区在施工图设计完成并通过审查后,贵方要求调整人防设计口部我院进行了第一次修改,第二次修改为取消人防设计,第三次修改为恢复原方案进行施工图设计。
