风场道路工程施工方案
- 格式:docx
- 大小:38.68 KB
- 文档页数:24
风电场道路施工方案虎头山风电场49.5mw工程道路施工方案1.综合描述1.1编制依据1.1.1虎头山风电场49.5mw项目建设招标文件及设计图纸。
1.1.2我方技术人员对施工现场的调查。
1.1.3本工程执行的施工技术要求及验收标准和国家相关部门的有关法规等。
1.1.4我方人员和设备的综合实力。
1.2准备原则1.2.1本着“百年大计,质量第一”的原则。
严格按照iso9002质量体系标准对本工程进行质量管理,科学组织施工,把好各施工工序的施工质量,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,树立良好的企业形象。
1.2.2坚持以设备保过程、以过程保质量的原则。
用先进的施工设备保证先进的施工技术,用先进的施工技术保证施工质量,从根本上保证质量目标的实现。
1.2.3确保施工按期完成的原则。
优化资源配z,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序衔接,实行平行作业、流水作业相配合,交叉组织施工,突出重点,兼顾一般,确保工期,均衡生产。
1.2.4做好环境保护工作,落实安全生产和文明施工。
1.2.5优化施工方案,采取网络技术组织措施和管理措施降低工程造价。
1.3工程概况国电朔州海丰虎头山风电场49.5mw项目道路及平台工程,招标文件a标段风电场道路长度13.73km;B标段风电场道路长度为17.2km;平台尺寸为50m×50米。
沿线地形起伏较大。
全线施工道路为土石路面,进场道路路面宽度较宽1虎头山风电场49.5mw项目道路施工方案为6.0米,两侧各留0.25m路肩;场内道路为设计3.5m,两侧各留0.5m路肩。
全线按四级公路标准设计,最大纵坡为12%,最小转弯半径为35米。
路线布局Z应基于当地农田规划和交通状况。
在满足风电场设备运输和维护需要的同时,参照图纸和技术文件对原有农村道路进行拉直和拓宽,尽量不影响原有的农业模式。
本道路工程的纵断面设计是在满足道路承载力的前提下,降低道路填筑高度,以减少土石方数量、道路占地,达到运输通畅。
风电场道路施工技术方案XXX项目介绍XXX项目位于山西省阳曲县,总装机容量为50MW,由XXX承建。
该项目主要包括风电机组、变电站、道路及平台等工程。
道路及平台工程概述道路及平台工程是风电场的基础工程之一,它的质量直接影响着风电机组的安装和运行。
该工程主要包括道路建设、平台建设、配套设施建设等内容。
道路建设道路建设是风电场建设的重要组成部分。
在道路建设过程中,我们需要考虑道路的线路布置、道路宽度、道路材料等因素,并确保道路的质量和安全性。
平台建设平台建设是风电机组的重要基础设施之一,它的质量直接关系到风电机组的安装和运行。
在平台建设过程中,我们需要考虑平台的高度、平台的承重能力、平台的防滑性等因素,并确保平台的质量和稳定性。
配套设施建设配套设施建设是道路及平台工程的重要组成部分,它包括路灯、防护栏、标志牌等设施的建设。
在配套设施建设过程中,我们需要考虑设施的功能和安全性,并确保设施的质量和可靠性。
总结道路及平台工程是风电场建设的重要组成部分,它的质量直接关系到风电机组的安装和运行。
在施工过程中,我们需要注重细节,确保工程的质量和安全性。
一、工程概况及工程量1.1 工程概况本工程是一项XX工程,位于XX地区,总建筑面积为XXX平方米,包括XX个建筑单元。
1.2 工程量本工程的主要工程量包括XX、XX、XX等,总工程量为XXX。
二、编制依据本工程的编制依据包括国家有关法律法规、行业标准、技术规范、设计文件等。
三、作业前的条件和准备3.1 作业前必须具备的条件在进行本工程施工前,必须满足以下条件:XX、XX、XX等。
3.2 作业前应作的准备工作在进行本工程施工前,应进行以下准备工作:XX、XX、XX等。
3.3 作业人员(配置、资格)本工程施工所需的人员包括XX、XX、XX等,他们必须具备相关的资格和证书。
3.4 作业机具(包括配置、等级、精度等)本工程施工所需的机具包括XX、XX、XX等,它们必须具备相应的配置、等级和精度。
风电场工程进场道路专项施工方案目录1工程概况及地质条件 ................................................................................................. - 1 -1.1工程概况 (1)1.2地质条件 (1)2编制依据及原则 ........................................................................................................ - 1 -2.1编制依据 (1)2.2编制原则 (2)3施工组织实施 ............................................................................................................ - 2 -3.1施工准备. (2)3.1.1 施工用水 ............................................................................................................. - 2 -3.1.2 施工用电 ............................................................................................................. - 2 -3.1.3 施工建筑材料 ..................................................................................................... - 3 - 3.2施工总流程 (3)3.3主要施工工序 (3)3.3.1 路基土方开挖 ..................................................................................................... - 3 -3.3.2 石方开挖 ............................................................................................................. - 4 -3.3.3 特殊地段石方开挖 ............................................................................................. - 5 -3.3.4 土石方回填 ......................................................................................................... - 5 -3.3.5 路面工程 ............................................................................................................. - 9 -3.3.6 挡土墙、防撞墩 ............................................................................................... - 10 -3.3.7 道路排水设施 ................................................................................................... - 12 -3.3.8 错车道 ............................................................................................................... - 13 -3.3.9 电线杆迁移改造 ............................................................................................... - 13 - 3.4进度计划安排.. (14)3.4.1施工进度计划控制 ............................................................................................ - 14 -3.4.2工程量统计表 .................................................................................................... - 14 - 4冬雨季施工.............................................................................................................. - 15 -4.1冬期施工保证措施 (15)4.1.1 冬期施工材料 ................................................................................................... - 15 -4.1.2 土方工程 ........................................................................................................... - 16 -4.1.3混凝土的浇筑与养护 ........................................................................................ - 16 -4.1.4钢筋工程冬期施工措施 .................................................................................... - 17 -4.1.5砌体工程冬期施工措施 .................................................................................... - 17 - 4.2雨季施工保证措施 (18)5安全及质量保证措施 ............................................................................................... - 20 -5.1安全保证措施 .. (20)5.2质量保证措施 (22)6人员及设备投入 ...................................................................................................... - 23 -6.1主要人员投入 .. (23)6.2主要设备投入 (23)7危险源辨识和防控措施 ........................................................................................... - 24 -进场道路专项施工方案1工程概况及地质条件1.1 工程概况中广核赣县高峰山30MW风电场场址位于江西省赣县沙地镇与五云镇之间的丘陵区域的山脊上,地属江西省赣州地区赣县。
一、工程概况1。

1工程概述:华电山东肥城桃园风电场工程位于风电场位于山东省泰安地区肥城市境内,厂址中心与肥城市区运输距离约10km,与济南市直线距离约68.8km,规划面积11.6km²,地面高程在260m~430m之间。
风场道路西侧为省道S104,东侧为省道S331.另外厂区内有多条区乡道路通过,交通便利,可满足风机机组及建筑材料的运输。
风场道路为风电场的施工、建造、运行提供运输条件,本工程道路全长14.45km,施工道路设计车速15km/h,路面宽4.5m,路基宽5.5m。
道路路面横坡:1。
5%;桥涵荷载载标准:公路—Ⅱ级.路面为20cm泥结碎石,检修道路路面宽3.5m,路基宽4。
5m,在运输完成后由运输道路整修开挖边沟排水沟后形成.道路加宽全部采用在缓和曲线和圆曲线内侧加宽,加宽方式为线性加宽。
鉴于风机位基本布置于位置较高的山脊、山丘,根据本工程风场总平面布置图及工程区周边现有道路分布情况,拟将工程道路分为三个区域,具体分区如下:①T22~T25风机区域,道路长约3080m,其中场外改建道路1030m.②T14~T21风机区域,道路长约4430m.③T4~T13风机区域,道路长约为7040m。
1.2施工工期:执行施工总进度安排二、施工依据2。
1《风力发电工程施工组织设计规范》DLT5384—20072。
2《风力发电厂项目建设工程验收规范》DLT5191-20042.3《电力建设施工质量验收及评定规程》第一部分:土建工程DL-T5210.1—20122.4《项目岩土勘查报告》2。
5与本工程有关的现行施工及验收技术规范、规程、标准三、施工组织3.1主要施工机械、工具3。
2主要施工计量器具3.3劳力组织四、主要施工方案:具体施工工艺流程:施工准备→测量放线→路基土方工程→涵洞施工(涵管)→路基防护与排水施工→道路基层、路面施工→植被恢复。
4.1施工前的准备(1)熟悉图纸,仔细查找图纸中存在的问题并汇总,待图纸会审时提出。
风场道路施工方案风电场内的施工及检修道路沿各风电机组位尽量利用原有的乡间小路进行扩宽裁弯取直。
施工检修道路为永临结合道路,施工期作为施工道路,运行期作为检修道路。
风电场施工检修道路与主进场道路连接,沿各风电机组位尽量利用原有的乡间小路进行扩宽裁弯取直,施工检修道路主干道宽6m共计20300米,支路宽4m 共计15200米。
本风电场内道路路面宽6m和4m,坡度不大于9度,6m 宽为主干道,共计20300米,4米宽为支路,共计15200米。
本风场内就地取材,路基压实后,作砂石级配路面。
1.1道路放样a.测量设备设置:设置测量组一组,配备水准仪2台,经纬仪1台,全站仪1台。
b.根据已作好的坐标控制网及调和控制网,放出道路的中点,然后用钢尺量出道路的边线。
1.2路基土方1.2.1挖方施工本工程内高挖方区段开挖面不宽,地势不平。
拟采用挖掘机直接进行开挖,推土机配合推土。
根据土壤试验对开挖出的适用材料,应分类堆放,不应混杂。
先挖出的适用土方,应储存于指定地点,待后填路堤上部。
对已先挖出的路堑断面,路床顶面应予留30cm后挖,以免施工车辆和雨水对路床的破坏。
1.2.2路基填方施工需要进行填方施工的区域,土层摊铺采用自卸汽车定点卸土,推土机初平,平地机复平。
障碍点人工配合控制边线标高,按照试验所给松铺厚度进行摊铺。
应自中向两边设置3%横坡,每层碾压前应检查松铺厚度、平整度、含水量、边线、中线,合格方可碾压。
碾压采用14t振动压路机进行。
第一遍静压,然后先慢后快,由弱到强,应由边部到中央,由低处到高处纵向进退式进行。
横向重叠0.4M,相邻区段纵向重叠1.2M,应达到无漏压,无死角,确保碾压均匀。
1.3砂石级配石铺砌石碴料径和级配必须满足规范要求,集料配料必须准确。
石碴进场后人工、机械摊铺平整,根据设计坡度和标高,用水准仪沿路两侧测出标高,拉线控制标高,用人工铲铺平整,即可先用压路机进行稳压,自路的一侧开始,依次压向另一侧,每次碾压重叠压轮的1/3宽。
一、工程概况1.1工程概述:工程项目名称:华能蓬莱大柳行风电一期工程。
工程项目地点:华能山东蓬莱大柳行风场一期工程场址位于蓬莱市大柳行镇西南的高顶山-何山前-东尖顶地带,地理坐标:东经120°56′~121°04′,北纬37°32′~37°36′,东西跨度10km,南北跨度6km,海拔高度30~320m之间,区域范围约26km2。
工程项目规模: 14台H102N-2.0MW和11台H93N-2.0MW风力发电机组。
1.2工程设计形式:1.3工程特点:1.4主要工程量:1.5施工工期:2013年3月2日至2013年9月2日二、施工依据2.1《风力发电工程施工组织设计规范》DLT5384-20072.2《风力发电厂项目建设工程验收规范》DLT5191-20042.3《电力建设施工质量验收及评定规程》第一部分:土建工程DL-T5210.1-20122.4《项目岩土勘查报告》2.5与本工程有关的现行施工及验收技术规范、规程、标准三、施工组织3.1主要施工机械、工具四、主要施工方案:具体施工工艺流程:施工准备→测量放线→路基土方工程→涵洞施工(涵管)→挡土墙施工→路基防护与排水施工→道路基层、路面施工→附属设施工程施工。
4.1施工前的准备(1)熟悉图纸,仔细查找图纸中存在的问题并汇总,待图纸会审时提出。
(2)准备图纸会审,解决检查图纸时发现的问题。
(3)计算工程量并编写材料计划。
(4)进行施工安全技术交底。
4.2道路测量放线(1)在直线上采用50m设一桩的方法,在木桩上用红线标出道路路面标高,以此对路面标高进行控制,在具体施工中利用50m桩进行每10m桩的高程测量,进而可以对道路的纵向坡度进行控制;在每10m的横断面,道路中心和两边三个桩进行道路横断面坡度控制。
(2)曲线上采用20m为一桩的方法同样用红线标出道路中心标高,同样利用其10m的标高测量。
在每10m的横断面,道路中心和两边三个桩进行道路横断面坡度控制。
大唐定边风电厂张家山风场二期工程施工道路工程施工组织设计招标编号: CDT-DBWP-C-001 (二期)投标人:榆林市中承建工集团有限公司法定代表人:(签字或盖章)日期:二○一八年二月二十六日目录一、施工组织设计附表:项目管理机构二、资格审查资料三、质量、安全目标保证措施四、差异表五、财务用款计划六、物资供应计划七、廉洁合同(格式详见专用条款)八、其他材料一、施工组织设计1.投标人编制施工组织设计的要求:编制时应采用文字并结合图表形式说明施工方法;拟投入本标段的主要施工设备情况、拟配备本标段的试验和检测仪器设备情况、劳动力计划等;结合工程特点提出切实可行的工程质量、安全生产、文明施工、工程进度、技术组织措施,同时应对关键工序、复杂环节重点提出相应技术措施,如冬雨季、大风砂日施工技术、减少噪音、降低环境污染等。
2.施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。
附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图(也可文字说明,如投标人不需要临时用地,可不提供该方面资料)附表六临时用地表第一章项目经理部的组成1、项目经理部的组成我公司对本工程很重视,由公司组织项目经理部,项目经理、项目总工程师挑选业务好、素质高,具有现场施工经验和管理能力、经济核算能力的同志来担任,组建“大唐定边风电厂张家山风场二期工程施工道路工程项目部”。
该项目部在全公司的统一领导,贯彻公司质量方针和政策,执行全公司生产计划统一调度和安排,将该工程施工组织好,为业主交一份满意的答卷。
1.1项目经理部主要人员该项目部由10个人组成,项目部的主要负责人,具有丰富现场施工经验和施工管理经验,在以往各种类型结构建筑的工程施工中,为我公司赢得了信誉,特别是项目经理郝利平在工作中表现极为出色,在他所搞过的项目工程中有45%的为优良工程,为我公司赢得了荣誉。
******工程道路施工方案编制人:审核人:审批人:施工单位:(章)年月日1工程概况及工程量1.1工程概况该风电场采用汽车吊进行吊装。
风场道路路线长 m,路基宽7.0m,路面设计宽度为6.0m,道路两边在挖方区设土质边沟。
现场施工道路起点位于X= , Y= , 道路施工考虑大型吊车行走,路面宽度6m,道路两侧各留0.5m路肩,路基宽度7m,极限最小圆曲线半径30m,最大纵坡一般不超过8%,最大不超过12%。
本工程道路等级为四级厂外公路,根据公路工程技术标准,设计车速度为20km/h。
路面采用300mm厚山皮石面层。
道路平面坐标控制测量依据1954北京坐标系,高程控制测量依据1985国家工程基准。
1.2工程量和工期1.2.1 工程量本期风电场道路长约: km,道路路基土石方量:挖方: m³,填方: m³。
1.2.2施工工期本工程计划开工日期2015年月日,完工日期2015年月日。
2.编制依据3.1作业前必须具备的条件前经全面技术交底,施工中全体人员应服从统一指挥,协调一致。
3.4作业机具(包括配置、等级、精度等)根据施工内容的需要进行工器具的配置(规格及准确度等)。
4.1施工顺序:中桩定位→支引边桩→地表清除→路基修筑、找坡、碾压检测→中线复测→山皮石铺筑、找平、碾压检测4.3作业方法及程序:4.3.1、测量放线根据场区测量控制网和现场原有山道实际状况采用全站仪放出道路轴线上的各控制点,打出边桩用钢尺放出道路开挖线,同时效验中线偏差,进行开挖后找坡、整平、碾压,再用全站仪和钢尺中桩确定,返高后用天然碎石回填。
回填后需在其上重新放出道路轴线,标高从就近的测量控制点引测。
4.3.2、土方工程场区道路开挖时由各段道路的一端向另一端推进,本工程所有路面横向坡度符合图纸设计要求。
开挖的弃土用自卸汽车运到指定的地点。
挖土应设专人统一指挥,用水准仪随时测量来控制挖土标高。
4.3.3路基4.3.3.1土方路堤分层填筑压实,用透水性不良的土填筑路堤时,应控制其含水量在最佳压实含水量±2%之内。

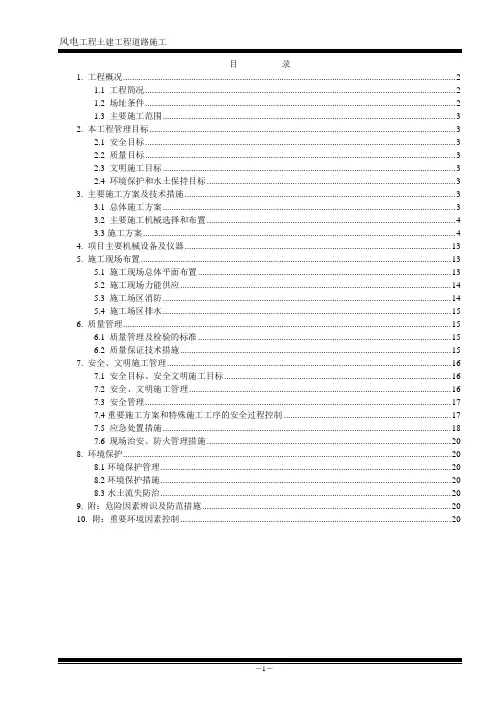

目录1. 工程概况 (2)1.1 工程简况 (2)1.2 场址条件 (2)1.3 主要施工范围 (3)2. 本工程管理目标 (3)2.1 安全目标 (3)2.2 质量目标 (3)2.3 文明施工目标 (3)2.4 环境保护和水土保持目标 (3)3. 主要施工方案及技术措施 (3)3.1 总体施工方案 (3)3.2 主要施工机械选择和布置 (4)3.3施工方案 (4)4. 项目主要机械设备及仪器 (13)5. 施工现场布置 (13)5.1 施工现场总体平面布置 (13)5.2 施工现场力能供应 (14)5.3 施工场区消防 (14)5.4 施工场区排水 (15)6. 质量管理 (15)6.1 质量管理及检验的标准 (15)6.2 质量保证技术措施 (15)7. 安全、文明施工管理 (16)7.1 安全目标、安全文明施工目标 (16)7.2 安全、文明施工管理 (16)7.3 安全管理 (17)7.4重要施工方案和特殊施工工序的安全过程控制 (17)7.5 应急处置措施 (18)7.6 现场治安、防火管理措施 (20)8. 环境保护 (20)8.1环境保护管理 (20)8.2环境保护措施 (20)8.3水土流失防治 (20)9. 附:危险因素辨识及防范措施 (20)10. 附:重要环境因素控制 (20)1. 工程概况1.1 工程简况*****位于河北省西北部,地处冀蒙结合部内蒙古高原的东南缘,属于阴山穹折带,俗称“坝上高原”,平均海拔1450米,地理坐标为东经114°11′~114°56′,北纬41°25′~42°08′。
县城北距二连、南距北京均为350公里,到张家口120公里。
风电场规划总装机规模为100MW,拟分两期进行建设,每期工程装机规模均为49.5MW。
本项目为一期工程,装机容量为49.5MW,安装33台单机容量为1500kW的风力发电机组。
本次风场道路设计范围包含:由哈咇嘎乡处022乡道、015乡道及风场内连接各个风机片区及升压站的机耕路改造;场内新建道路至各个风机位的道路。
一、工程概况1.1工程概述:华电山东肥城桃园风电场工程位于风电场位于山东省泰安地区肥城市境内,厂址中心与肥城市区运输距离约10km,与济南市直线距离约68.8km,规划面积11.6km²,地面高程在260m~430m之间。
风场道路西侧为省道S104,东侧为省道S331.另外厂区内有多条区乡道路通过,交通便利,可满足风机机组及建筑材料的运输。
风场道路为风电场的施工、建造、运行提供运输条件,本工程道路全长14.45km,施工道路设计车速15km/h,路面宽4.5m,路基宽5.5m.道路路面横坡:1.5%;桥涵荷载载标准:公路-Ⅱ级。
路面为20cm泥结碎石,检修道路路面宽3.5m,路基宽4.5m,在运输完成后由运输道路整修开挖边沟排水沟后形成。
道路加宽全部采用在缓和曲线和圆曲线内侧加宽,加宽方式为线性加宽。
鉴于风机位基本布置于位置较高的山脊、山丘,根据本工程风场总平面布置图及工程区周边现有道路分布情况,拟将工程道路分为三个区域,具体分区如下:①T22~T25风机区域,道路长约3080m,其中场外改建道路1030m。
②T14~T21风机区域,道路长约4430m。
③T4~T13风机区域,道路长约为7040m。
1.2施工工期:执行施工总进度安排二、施工依据2.1《风力发电工程施工组织设计规范》DLT5384-20XX2.2《风力发电厂项目建设工程验收规范》DLT5191-20XX2.3《电力建设施工质量验收及评定规程》第一部分:土建工程DL-T5210.1-20XX2.4《项目岩土勘查报告》2.5与本工程有关的现行施工及验收技术规范、规程、标准三、施工组织3.1主要施工机械、工具3.2主要施工计量器具3.3劳力组织具体施工工艺流程:施工准备→测量放线→路基土方工程→涵洞施工(涵管)→路基防护与排水施工→道路基层、路面施工→植被恢复。
4.1施工前的准备(1)熟悉图纸,仔细查找图纸中存在的问题并汇总,待图纸会审时提出。
指导书工程名称:华能安徽怀宁石镜风电场(50MW/工程编号:TJ-001、工程概况.................................................................... 2..二、............................................................................ 编制依据.......................................................................... 2..三、............................................................................ 主要工程数量..................................................................... 2..四、............................................................................ 施工组织机构、人员、施工机械安排. (2)4.1 施工组织机构配置........................................................ 2.4.2劳动力计划................................................................ 3..4.3施工机械配置计划.......................................................... 4.五、............................................................................ 工期目标.......................................................................... 4..六、............................................................................ 道路施工方案...................................................................... 4..6.1施工程序.................................................................. 4..6.2施工方法.................................................................. 4..6.3测量施工方案.............................................................. .5..6.4 土方开挖施工方案......................................................... 6.6.5 土方填筑工程施工方案..................................................... 8.6.6路面工程施工方案......................................................... 1.16.7排水沟及涵管施工方案 (11)6.8道路旁电缆沟施工方案 (11)6.9道路浆砌块石施工方案 (11)6.10基坑验槽及检测 .......................................................... 1.3七、........................................................................... 质量保证措施...................................................................... .147.1建立健全质量管理领导小组 (14)7.2实行质量一票否决制....................................................... 1.47.3加强职工培训,提高施工人员的素质 (14)7.4加强设备、材料的管理 (14)八、............................................................................ 安全保证措施..................................................................... .158.1安全组织机构图.......................................................... 1.48.2安全施工管理措施......................................................... 1.48.3机械操作安全保证措施 (16)8.4防火安全保证措施......................................................... 1.7九、............................................................................ 环境保护的主要保证措施.. (16)9.1生态环境保护............................................................. 1.69.2水土保持................................................................. .1.79.3防大气污染............................................................... .1.79.4防噪音污染............................................................... .1.7十、强制性条文 (18)十一、危险源识别、环境影响因素识别及控制措施.................................. 2 1、工程概况华能安徽怀宁石镜风电场(50MW工程,位丁安徽省安庆市怀宁县的月山镇、洪铺镇、石镜镇三镇交界区域,共建设25台2.0MW风机,总容量50MW本工程位丁山地区域,届丁山地风电,山路修筑工程量大,全场新建山区道路约20km路基宽度5.5m,路面宽度4.5m,内侧设排水沟,总宽度约6m路线沿线起伏较大,前期施工过程中做原土碾压路面,后期做18cm厚泥结碎石面层,以利风场检修维护行车需要。
全线按四级公路标准设计,主道最大纵坡 14%支道最大纵坡18%最小转弯半径为35米,道路设计车速20km/h。
二、编制依据2.1华能安徽怀宁石镜风电场(50MWV工程道路施工图。
2.2道路施工标准图集及管涵图集2.3本工程执行的施工技术要求及验收标准和国家相关部门的有关法规等。
2.4施工现场实际地形地貌勘察情况。
三、主要工程数量根据招标文件工程量活单,本道路工程主要工作量有:道路土石方开挖249249m3,道路土石方回填111732m3M7.5浆砌片石(边沟及排水沟)10086m3,18cm 泥结碎石117430m2,M7.5浆砌片石(挡土墙及护肩)6824m3,植草护坡12876m2吊装平台土石方开挖38528m3 土石方回填9552m3 M7.5浆砌片石(挡土墙)2217m3 M7.5浆砌片石(防撞墩)50m3碎石面层20cm厚30000m2四、施工组织机构、人员、施工机械安排4.1 施工组织机构配置(1)为保证本工程的顺利实施,根据本工程的特点,我单位将按照职能明确、精干实效、运转灵活、指挥有力的原则组建项目管理组织机构。
配备业务能力强、经验丰富的管理人员和工程技术人员,全面负责本工程的组织实施组织机构:五、工期目标道路单位工程开工日期为2014年12月19日,竣工日期为2015年06月30日,计划2015年2月15日A线道路全面贯通。
A线所有支路全部完成。
B线道路2015年4月10日全部贯通,支路全部完成。
C线道路2015年4月20日全部贯通,支线道路全部完成。
且随总体工程推进与现场实际情况及时修正。
六、道路施工方案6.1 施工程序施工准备T树木砍伐7路基施工T道路附届设施排水沟等施工^路面结构施工6.2 施工方法①新建道路:按设计要求,进行定位放线,根据现场实际情况,决定填挖区域,尽量做到填挖方量大致相同,填方路基以开挖土石方为原料。
在道路每300-500m适当位置设置错车道,施工时根据具体位置情况,在比较缓和的路段优先设置会车道,原则上在陡峭的位置不设置,保证车辆交汇时的行车安全。
错车道宽度为在原有道路宽度上增加2m长度20m缓冲弧度各10m确保满足会车需要。
因本风场道路出入口只有一条,无循环回路,在图纸指定位置,设置转向平台,用丁大件车辆掉头,平■台面积不小丁1500m2,且宽度不小丁30m。
路基边坡根据挖填高度,路基所处地形、地势、工程地质及水文情况,视具体地段的具体情况而定。
填方路基边坡为1:1.5,挖方段路堑边坡采用1:0.75~1:0.5 ,以保证行车安全为宜。
风场道路挖填施工,需就地附近利用山体原有土石方,尽量少用远距离挖运填,充分考虑土石方平■衡。
道路施工过程中,需仔细复核设计图纸,因图纸是根据卫星地形图等高线而设计,现场实地勘查较少,与现场实际地形有很大的区别,施工时需按照如下原则实施:总体遵循图纸的整体思路,路线位置和走向趋势严格按照图纸,路面高程由丁现场与图纸存在差别,以方便施工保证安全且不加大工作量为宜,在坡度比较缓和路段,可充分利用地形做适当修正,如在坡度较陡路段,需仔细研究图纸与实际地形,不得加大道路坡度,如确实误差比较大,需请示监理业主联系设计,现场定方案。
在树木砍伐后,邀请监理业主对道路征地范围的横断面,进行原始地形高程测量,以20m 间隔为宜,局部地形复杂可适当加密,作为土石方计量计算的依据。
在原山地雨水水流汇集的山凹处挖填土修路,需根据实际位置,埋设排水涵管,将汇集的雨水排至山下。
