A7除险加固工程审计技术咨询意见
- 格式:doc
- 大小:51.50 KB
- 文档页数:6
工程审计方案征求意见回复大家好!感谢各位对我们制定的工程审计方案进行审阅和提出宝贵意见。
经过认真地阅读和分析,我们对您提出的意见进行了整理和归纳,并对一些问题进行了深入的思考和讨论。
在此,我们针对各位的意见进行如下回复,希望得到大家的再次审阅和指导。
一、审计范围和目标关于审计范围和目标,各位提出了一些建议。
其中,有的建议将审计范围扩大到整个工程项目的生命周期,包括前期设计、招投标、施工、验收、验收、结算等环节。
考虑到工程项目的特殊性,我们认为这一建议具有很大的合理性,因为只有全面地审计工程项目的各个环节,才能真正发现和解决潜在的问题,保障工程项目的质量和安全。
同时,我们还将在审计目标部分加入了更多关于节约成本和资源的内容,以及提高工程项目执行效率的相关指标。
这样可以更好地反映出审计的实质,更加贴合工程项目的实际需求。
二、审计方法和技术针对审计方法和技术,各位提出了一些建议。
有关技术处理的问题,我们将加强对项目数据的分析和挖掘,充分发挥大数据分析的优势,提高审计数据的可信度和有效度。
另外,在技术方面,我们也将继续学习新的审计技术和方法,以满足不断变化的审计需求。
三、审计人员和组织在审计人员和组织方面,大家提出了一些关于人员分工和培训的建议。
我们将进一步细化审计人员的分工和职责,强化审计小组成员的专业知识和技能,以确保审计工作的质量和效率。
同时,我们还将加强审计小组成员之间的沟通和合作,构建更加和谐的审计团队。
四、审计报告和成果运用最后,在审计报告和成果运用方面,大家提出了一些关于报告内容和运用方式的建议。
我们将进一步完善审计报告的结构和内容,以更加清晰、简洁地表达审计成果。
另外,在审计成果的运用方面,我们还将加强对审计成果的跟踪和监督,确保审计成果得到有效地运用和实施。
最后,我们将按照大家的意见和建议,继续完善工程审计方案,并期待得到进一步的指导和支持。
再次感谢大家的关注和支持!以上就是我们对工程审计方案征求意见回复的内容,希望得到大家的审核和支持。
水库除险加固工程施工要求一、施工前的准备工作在进行水库除险加固工程之前,必须完成以下准备工作:1. 编制施工方案:施工单位应根据水库情况和工程需要,编制详细的施工方案,包括施工组织设计、安全技术措施、施工材料和设备的选购等内容。
2. 采购材料和设备:施工单位应根据施工方案的要求,提前采购好所需的材料和设备,确保施工进度和质量。
3. 确定施工队伍:施工单位应按照施工计划,确定施工队伍并进行培训,提高施工人员的专业水平和安全意识。
4. 确认施工地点:在进行水库除险加固工程之前,要确定施工地点,并对现场进行勘察和测量,保障施工的顺利进行。
5. 制定安全保障措施:施工单位应根据工程特点和施工环境,制定相应的安全保障措施,确保施工过程中的安全。
二、施工过程中的要求在进行水库除险加固工程的施工过程中,需要严格遵守以下要求:1. 施工操作规范:施工人员必须按照相关规范和规定进行操作,严禁违章作业和无证操作。
2. 质量控制要求:施工单位应对施工过程进行严格监督和管理,确保工程质量符合要求。
3. 安全管理要求:施工单位应加强安全管理,建立健全安全责任制度和安全监督制度,确保施工安全。
4. 环境保护要求:施工单位应采取有效措施保护环境、避免污染,保护水资源和生态环境。
5. 施工进度控制:施工单位应根据施工计划,合理安排工程进度,确保施工按时完成。
6. 合理施工方案:施工单位应根据实际情况,调整施工方案,针对性地制定施工方案,避免浪费资源。
7. 施工现场管理:施工单位应加强施工现场管理,确保施工过程中的安全和质量。
8. 施工人员培训:施工单位应加强对施工人员的培训,提高他们的技术水平和安全意识。
9. 竣工验收要求:施工单位应按照相关规定进行工程竣工验收,确保施工质量符合标准和要求。
以上就是水库除险加固工程施工要求的详细介绍,水库除险加固工程对水库的安全运行至关重要,施工单位必须严格遵守上述要求,确保水库的安全性和可靠性,保障社会公共安全。
工程勘察技术方案评审意见1. 项目概况根据甲方委托,本次工程勘察技术方案评审旨在对甲方提供的勘察技术方案进行全面评审,确保方案的科学性和可行性,为后续工程施工提供可靠的技术支持。
2. 评审人员本次评审由专业的工程勘察技术人员组成,包括勘察工程师、土木工程师、地质工程师等专业人员,确保评审的专业性和权威性。
3. 评审流程本次评审分为以下几个步骤:(1) 详细阅读甲方提交的勘察技术方案,对方案内容进行全面了解。
(2) 对方案的技术性、科学性、实施性进行评估和分析。
(3) 提出评审意见和建议,确保方案的优化和完善。
4. 技术方案评审意见(1) 技术方案的可行性分析甲方提交的技术方案中,对于勘察区域的地质条件、水文地质情况、环境影响等方面进行了详细的分析和评估,对勘察工程的可行性进行了充分考虑。
但在实际勘察中,仍需结合现场实际情况进行详细的勘察,并根据实际情况灵活调整方案,确保勘察的科学性和准确性。
(2) 技术方案的科学性评估在技术方案中,对于勘察方法、勘察工具、勘察参数等方面进行了详细规划和安排,确保了勘察的科学性和准确性。
但在实际勘察中,仍需根据实际情况进行具体调整和优化,确保勘察数据的科学性和可靠性。
(3) 技术方案的实施性评估在技术方案中,对勘察的工作流程、工作计划、工作人员分工等方面进行了详细的规划和安排,确保了勘察工作的顺利进行。
但在实际实施中,仍需根据实际情况进行灵活调整,确保勘察工作的顺利完成。
5. 建议基于以上评审意见,针对甲方提交的技术方案,提出以下建议:(1) 在实际勘察中,需根据现场实际情况进行详细调整和优化,确保勘察数据的科学性和可靠性。
(2) 在勘察过程中,需加强与施工单位的沟通和协调,确保勘察工作的顺利进行。
6. 结论本次工程勘察技术方案评审结论如下:(1) 甲方提交的技术方案在可行性、科学性、实施性等方面进行了详细规划和安排,确保了勘察工作的顺利进行。
(2) 针对甲方提交的技术方案,提出了相应的建议,确保了勘察工作的科学性和可靠性。
一、项目概况本项目为XX大厦加固改造工程,位于XX市XX区,工程规模约15000平方米。
原结构为十五层框架剪力墙结构(其中塔楼三层),现浇楼板,桩基础。
现通过加层改造,增加为二十层(其中塔楼四层)。
因荷载发生变化,为满足其使用功能,对该结构的改造加固进行设计。
根据施工图及现场实际情况,我公司对其提出合理的加固施工组织设计。
二、审查意见1. 施工组织设计(1)施工准备:施工组织设计内容全面,对施工准备、材料进场、施工机械进场、雨季施工措施等进行了详细规划,符合工程实际情况。
(2)施工进度计划:施工进度计划合理,确保工程按期完成。
施工网络计划图清晰,有利于施工过程中的进度控制。
(3)施工安全、文明施工、减少扰民、降低污染和噪音措施:施工组织设计充分考虑了施工现场的安全、文明施工、扰民、污染和噪音等问题,提出了相应的措施,有利于工程顺利进行。
2. 分部分项工程施工方案及技术措施(1)核心筒楼面改造:施工方案合理,采用现浇楼板,确保结构整体性。
施工技术措施可行,保证了施工质量。
(2)剪力墙开洞改造:施工方案合理,采用现浇混凝土补强,确保结构安全。
施工技术措施可行,保证了施工质量。
(3)卫生间楼盖改造:施工方案合理,采用现浇楼板,确保结构整体性。
施工技术措施可行,保证了施工质量。
3. 重难点部位施工注意问题及处理措施(1)施工过程中,对关键部位、节点部位要严格把控,确保施工质量。
(2)针对施工过程中可能出现的质量问题,制定相应的处理措施,确保工程顺利进行。
4. 施工平面布置图施工平面布置图合理,有利于施工现场的管理和施工人员的安全。
5. 项目管理体系施工组织设计明确了项目管理体系,有利于工程的质量、进度、安全、成本等方面的控制。
三、总体评价本项目施工组织设计内容全面,施工方案合理,技术措施可行,有利于工程顺利进行。
建议施工单位严格按照施工组织设计进行施工,确保工程质量和进度。
四、建议1. 施工过程中,加强施工现场管理,确保施工安全。
工程审计服务工作合理化建议及保证承诺一、合理化建议为确保服务质量,提高工作效率,现提出以下相关建议,供参考:(一)委托单位派专人对审计项目组进行督导由于审计评价对象是总承包单位及各个专业分包单位,为保证工作质量,确保咨询服务工作的顺利开展,建议派专人对项目组的工作进行监督指导。
(二)建立重大事项报告或者沟通机制通过重大事项报告或者例会,及时沟通处理全过程咨询服务过程中出现的重大问题,对保证咨询服务质量,提高工作效率极为重要,为此我们建议建立重大问题报告制度,必要时按照燕山地区燃气管线改造工程项目的不同阶段建立例会制度,以便于雄县审计局及时掌握工作进度和咨询工作中的重点问题,调整工作思路,协调解决难点问题,确保咨询服务工作质量和效率。
L加强技术审核,向设计方案审核延伸。
设计方案是从根本上决定投资项目建设成本的主要因素。
当前在固定资产投资领域中存在着“三超”现象,分析各个方面的原因,有宏观的,也有微观的;有人为的,也有客观的。
但最主要的一点,是对设计方案的控制。
设计方案是设计人员根据有关的地质勘探资料及建设单位的要求,在一系列力学计算的基础上编制的项目实施方案。
它反映投资项目的主体布局、立体造型、材料选用及施工要求等方面的内容。
一个建设项目的设计方案应该是:适用、经济、美观。
在现实工作中,设计者在进行方案设计时,过多地考虑设计的安全系数,致使工程成本加大;建筑装饰上,提高装饰标准,忽视设计方案的节约和经济性。
审核人员向设计方案审核的延伸,应在不影响设计方案使用效果的前提下,提出合理的设计建议,完善设计方案。
2.重视对建设项目管理的审核工作。
影响建设项目决算真实性的主要因素为建设项目管理工作质量。
建设项目造价审核与建设项目质量审核,投资效益审核紧密地结合起来,以最合理的工期、最经济的投入,完成高质量标准的工程项目的建设任务,确保建设项目质价统一,体现建设项目造价审核的高层次性。
二、审计服务保证承诺针对项目结算审计工作,为有效确保审核服务质量及成效,我公司在项目组人员配备及稳定、服务质量、服务时间、审核误差率控制承诺、合同遵守、沟通汇报、廉洁自律、保密约定、后续服务等方面分别做出以下承诺:(一)项目组人员配备及稳定承诺我公司承诺项目组人员配备方面完全响应比选文件的具体要求,所配备人员均为具有同类审核经验,且审核经验丰富的专业人员;同时承诺我公司在项目服务期内将安排投标承诺的审核人员实施项目审核服务工作,保证上述人员能固定于本项目,履行审核义务,并保障人员的稳定性。
合理化建议、优惠条件及服务承诺(一)合理化建议1.进行造价监控是提高建设投资效益的有效方法建设工程造价监控一般指建设造价咨询等社会中介机构,接受发包方(建设单位)的委托,运用专业技术知识,自项目立项至竣工结算,为建设单位提供建设项目的全过程,全方位的造价咨询服务。
通过工程造价的监控,能动的影响工程决策、设计、预算、招标合同、施工过程、竣工结算等阶段的工程造价,确保投资价款的合理使用,最大限度的发挥建设工程投资效益。
针对该项目服务要求我们做出如下建议:1.1在建设单位组织下,会同承包方赴市场,确定本工程所监控主要建筑材料的品种、规格和单价。
1.2对影响工程造价的设计变更、签证。
从专业技术需要的角度,提出合理化方案,供业主选择。
1.3施工过程中,由造价咨询公司派员不定期进驻工地口对隐蔽工程,材料货真价实,建筑细部构造层次,变更工程等及时办理签证记录,杜绝事后扯皮的现象。
1.4在建设单位的统一组织下,办理中间结算价和竣工结算价。
并由造价咨询公司出具“工程造价监控审核报告”。
建设工程全过程造价监控工作是在项目法人领导与组织下进行的。
不改变建设单位对项目工程的决策定义,也不改变建设单位在整个建设周期内的主导地位。
但确保了整个建设项目在各工作阶段上“造价”得到了有效控制。
所有材料货真价实。
阻止了其它相关费用的虚高现象。
促进了建设资金发挥其最大的投资效益。
2.优化施工组织设计合理确定工程造价的意义合理确定工程造价归根结底是工程造价管理的范畴,是经济与技术统一的管理过程。
搞好施工组织设计是工程造价的一项重要内容,周密组织施工、施工方案优化、工期总进度计划安排、机械设备效率的提高、施工管理水平的提高从而有效降低工程建设成本,所有这些都可以通过施工组织设计得以实现。
具体的措施有:(1)保证施工组织设计的编制质量是直接影响到工程造价的关键,由于组织设计工作做得不够深入,对工程造价的确定带来很大的麻烦,同时也为合同的正常执行带来困难。
工程审计合理化建议20条1. 审计计划与目标:制定明确的审计计划,包括审计的目的、范围和预期结果。
确保审计目标与组织的目标相一致,以便为决策提供有价值的信息。
2. 风险评估:在审计计划中,对可能影响项目或活动的风险进行评估。
确定风险级别,并制定相应的应对措施。
3. 选择合适的审计方法:根据审计目标和风险评估结果,选择合适的审计方法和技术。
这可以包括比较分析、趋势分析和因果分析等。
4. 数据收集与整理:确保数据收集的准确性和完整性。
对数据进行筛选、整理和分析,以支持审计结论和建议。
5. 利用历史数据:参考历史数据和最佳实践,为当前的项目或活动提供指导。
通过比较当前和以前的项目,可以更好地评估效率和效果。
6. 加强项目管理:通过定期的项目进度监控和评估,及时发现和解决潜在问题。
确保项目按时、按质量、按预算完成。
7. 明确职责与分工:确保项目团队成员明确各自的职责和分工。
通过有效的沟通和协作,提高工作效率和质量。
8. 合理利用资源:根据项目需求,合理分配和利用资源,包括人力、物力和财力。
避免资源的浪费和冗余。
9. 提高采购与供应商管理:优化采购流程,确保供应商选择的公正性和透明度。
与供应商建立长期合作关系,降低采购成本。
10. 强化合同管理:确保合同条款清晰明确,并严格按照合同要求执行。
对于变更请求,进行充分的评估和审批。
11. 加强质量管控:制定严格的质量标准和验收流程。
对项目或活动的各个阶段进行质量检查和控制,确保最终成果符合预期。
12. 优化预算与成本控制:制定合理的预算计划,并进行实时监控。
对超出预算的部分进行深入分析,采取相应措施进行成本控制。
13. 开展预防性维护与检修:为设备和设施制定定期的预防性维护和检修计划,以延长设备使用寿命和降低故障率。
14. 持续改进与优化:根据审计结果和建议,持续改进项目或活动的流程、方法和效率。
追求卓越的绩效水平,降低成本消耗。
15. 强化人员培训与能力提升:为团队成员提供专业培训和发展机会,提高他们的技能和知识水平。
工程审计建议书尊敬的相关部门/领导:您好!随着工程项目的日益复杂和规模的不断扩大,工程审计在保障项目质量、控制成本、提高效益等方面发挥着越来越重要的作用。
为了进一步加强工程审计工作,提高工程项目管理水平,我们经过深入调研和分析,提出以下工程审计建议,希望能为贵单位的工程项目管理提供有益的参考。
一、工程审计的重要性工程审计是对工程项目从立项到竣工全过程的经济活动和管理行为进行监督、评价和鉴证的一种独立的经济监督活动。
通过工程审计,可以及时发现工程项目中的问题和风险,规范项目管理行为,保障项目资金的合理使用,提高项目投资效益,促进廉政建设。
二、当前工程审计中存在的问题1、审计介入时间滞后在一些工程项目中,审计往往在项目竣工后才介入,无法对项目的前期决策、设计、招投标等关键环节进行有效监督,导致一些问题在项目实施过程中已经形成,难以挽回。
2、审计范围不够全面部分工程审计只关注工程造价的审核,而对项目的质量、进度、安全等方面的审计不够重视,导致审计结果不能全面反映项目的真实情况。
3、审计人员专业素质参差不齐工程审计涉及工程技术、财务、法律等多个领域的知识,对审计人员的专业素质要求较高。
但目前一些审计人员的专业知识和经验不足,难以胜任复杂的工程审计工作。
4、审计方法和手段相对落后一些审计单位仍然采用传统的手工审计方法,效率低下,且容易出现误差。
同时,对现代信息技术的应用不足,无法实现对大量数据的快速分析和处理。
三、工程审计的建议1、提前介入审计建议在工程项目的立项阶段就介入审计,参与项目的可行性研究、投资估算、设计方案的评审等工作,从源头上防范风险。
在项目实施过程中,定期进行跟踪审计,及时发现和解决问题,确保项目顺利进行。
2、拓宽审计范围除了工程造价审计外,应加强对项目质量、进度、安全、合同履行等方面的审计。
同时,关注项目的环境影响、社会效益等方面,实现审计的全面覆盖。
3、提高审计人员素质加强对审计人员的培训和教育,提高其专业知识和技能水平。

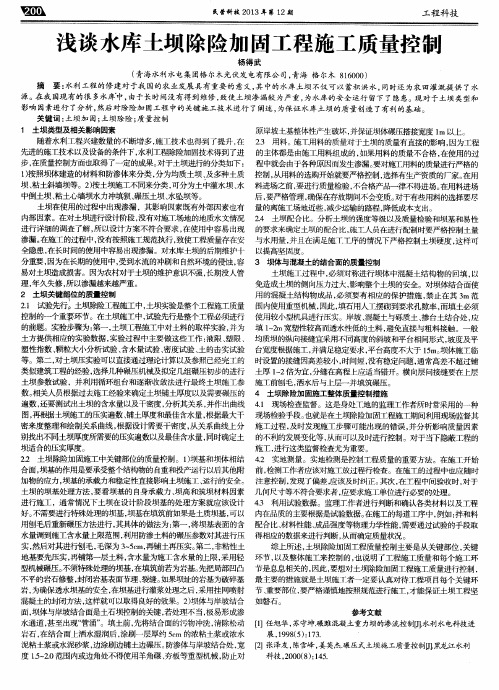

水库除险加固工程实施方案一、工程概况水库除险加固工程是指通过对水库堤体、坝顶、溢洪道、排洪设施等进行维修加固和改造,以提高水库抗洪、排涝等功能,确保水库安全稳定运行。
本方案针对某具体水库,总体工程规模为XXXXX。
二、工程目标1. 提高水库的抗洪能力,保证水库的设计防洪标准能够满足。
2. 提高水库的安全性能,确保坝体和各设施的稳定可靠运行。
3. 提升水库的排涝能力,确保水库能够及时排除降雨过多或溃坝造成的险情。
4. 符合相关环保要求,保护水库周边生态环境。
三、工程内容1. 水库坝体加固- 对坝基进行处理,清除坝底松散黏土,确保坝体稳定。
- 检查坝体的渗漏情况,修补渗漏点,加固坝体的防渗性能。
- 修复和加固坝体裂缝,提高坝体的整体稳定性。
- 对坝体进行加固填筑,采用适当的填筑材料和工艺,提高坝体强度。
2. 水库溢洪道改造- 检查溢洪道的流量和防洪能力,根据实际情况进行改造。
- 扩大溢洪道的断面,提高其通过能力,确保在洪峰期能够有效排洪。
- 完善溢洪道的闸门和泄洪能力,确保洪水安全控制和泄洪运行的稳定性。
3. 水库排洪设施维修- 对水库的泄洪洞、溢洪洞、排沙洞等设施进行维修和清理,确保其通畅畅通,提高泄洪和排水能力。
- 检查并修复闸门、调节门等机械设备,确保其正常运行。
4. 环境保护工程- 清除水库周边环境中的垃圾和污染物,保护水库周边生态环境。
- 对水库周边植被进行保护和恢复,加强植被覆盖,减少水库的水土流失。
四、工程实施方案1. 工程前期准备- 编制详细的工程施工图纸和施工方案,明确施工任务和工艺流程。
- 采购和生产所需的材料和设备,确保施工的顺利进行。
- 安排人员进行工程前期的勘察和测量,确定施工的准确位置和尺寸。
2. 施工实施- 按照施工图纸和方案,逐步进行水库加固工程的实施。
- 严格按照相关标准和规范进行施工,保证施工质量。
- 安排专业施工人员进行施工,确保施工过程的安全性。
3. 工程监督- 设立专门的工程监督组织,对施工过程进行监测和检查。
加固工程施工方案审核意见为了保障建筑物的安全性和稳定性,加固工程施工方案的审核是十分重要的。
经过详细的审核,可以确保施工方案符合安全要求,有利于加固工程的顺利进行,同时也可以避免施工过程中发生意外事故。
在审核加固工程施工方案时,需要对方案的合理性、可行性、材料选型、施工工艺等方面进行细致的审核。
本文将对加固工程施工方案进行审核意见的相关内容进行详细介绍。
一、方案的合理性加固工程的方案在提出之初必须要有合理的基础论证,包括建筑结构承载能力的计算和评估、钢筋混凝土结构的变形状况分析等,这些都是方案合理性的重要依据。
在审核方案时,要对方案中的基础论证进行评估和审查,确保方案的合理性。
另外,也要对方案中的设计参数和计算数据进行验证,以确保其合理有效。
二、方案的可行性在审核加固工程施工方案时,要对方案的可行性进行审查。
主要包括施工条件、材料供应、技术人员等方面的可行性进行评估。
要确保方案中使用的加固材料、施工工艺等在实际施工中能够得到保障,确保方案的可行性和施工的顺利进行。
另外,还要对施工周期、工期安排等方面进行评估,以确保施工的可行性。
三、材料选型在审核加固工程施工方案时,要对方案中使用的材料进行详细的审核,确保其符合相关标准和规范的要求。
特别要关注材料的质量、性能、使用寿命等方面。
另外,对施工中所需的各类辅助材料也要进行审核,确保材料的选型合理、使用可靠。
四、施工工艺施工工艺是加固工程中的关键环节,其施工工艺的合理性对加固效果起着至关重要的作用。
在审核加固工程施工方案时,要对施工工艺进行认真审核,确保其合理可行。
特别要关注施工中的细节措施,确保在施工中能够做到安全、高效、质量可靠。
另外,还要对施工现场的环境、条件等进行评估,确保施工的顺利进行。
五、施工单位资质在审核加固工程施工方案时,要对施工单位的资质进行审核。
主要包括施工单位的注册资质、人员素质、工程施工相关的经历和业绩等方面进行评估。
确保施工单位有足够的施工经验和技术实力,能够保证加固工程的施工质量和安全。
浙建监A7(监理工程师通知回复单)浙建监A7监理工程师通知回复单工程名称:杭政储出【2022年】8号地块商品公建工程编号:A7 致:浙江南正项目管理咨询有限公司(监理单位)我方接到编号为的监理工程师通知单后,已按要求完成了工作,现报上,请予以复查。
详细内容:承包单位(章):项目经理:日期:复查意见:项目监理机构(章):总/专业监理工程师:日期:本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
浙建监A7监理工程师通知回复单工程名称:杭政储出【2022年】8号地块商品公建工程编号:B6 致:浙江南正项目管理咨询有限公司(监理单位)我方接到编号为B6 的监理工程师通知单后,已按要求完成了工作,现报上,请予以复查。
详细内容:1、现场高差较大之处均用挖机进行修整,坡度较缓,局部进行栏杆围护,杜绝危险源。
承包单位(章):项目经理:日期:复查意见:项目监理机构(章):总/专业监理工程师:日期:本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
浙建监A7监理工程师通知回复单工程名称:杭政储出【2022年】8号地块商品公建工程编号:B5 致:浙江南正项目管理咨询有限公司(监理单位)我方接到编号为B5的监理工程师通知单后,已按要求完成了工作,现报上,请予以复查。
详细内容:1、养护室因特殊原因,基本按照规范要求整改到位。
2、试块制作人员已专人明确落实。
3、桩帽试块按照要求进行留置。
承包单位(章):项目经理:日期:2022年.11.29 复查意见:项目监理机构(章):总/专业监理工程师:日期:本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
浙建监A7监理工程师通知回复单工程名称:杭政储出【2022年】8号地块商品公建工程编号:B4 致:浙江南正项目管理咨询有限公司(监理单位)我方接到编号为B4 的监理工程师通知单后,已按要求完成了工作,现报上,请予以复查。
工程造价审计投标技术标服务承诺及合理化建议尊敬的评标委员会:一、服务承诺:1.专业化团队:我司拥有一支实力雄厚、经验丰富的专业团队,成员均具备国内外知名高校的工程造价专业背景,且多人具备注册造价工程师和注册资产评估师等相关资质,能够提供全方位、高质量的服务。
2.高效执行:我们将在中标后24小时内组建项目团队,并根据您的要求,按时按量完成各项工作任务,确保项目顺利进行。
3.保密制度:我司将对项目相关信息严格保密,确保客户的商业秘密和敏感信息安全。
我们愿意签署保密协议以进一步保证客户的利益。
4.问题处理:在审计过程中,如果出现问题或疑问,我司将积极与您沟通,提供解决方案或契合您需求的合理化建议,确保整个项目顺利进行,达到审计目标。
二、合理化建议:1.提前介入:我们建议在工程建设初期即介入审计,以确保审计具有实际的意义。
在项目策划及设计阶段,我们会对设计方案进行全面审查,及时发现可能存在的工程造价问题。
2.项目管理优化:我们将为您提供优化项目管理方案的建议,包括对工程进度、成本控制、质量管理等的改进措施,以提升项目的效率和质量。
3.风险管控:我们将对项目风险进行评估,并提供相应的风险控制措施,从而减少项目风险,并确保项目顺利进行。
4.财务管理优化:我们将对项目的财务管理情况进行全面审查,并提供优化的财务管理方案,以确保项目资金使用合理,减少资金浪费。
5.合规性审计:我们将对项目的合规性进行审计,包括是否符合相关法规法规定的审计流程和程序,以确保项目的合规性和合法性。
以上是我司就工程造价审计投标项目的服务承诺和合理化建议,希望能够借此机会为您提供卓越的服务。
感谢您对我司的关注和支持,我们期待与您的合作!祝评标工作顺利!。
工程结算审计咨询服务方案一、项目背景工程项目结算审计是指对工程项目的投资、施工、预算、成本、物料、技术、验收等内容进行审计,目的是核实工程项目的投资、成本支出以及相关费用的合法性、合理性和真实性。
工程结算审计的目标是确保工程项目的经济合理性和科学性,为政府、企业提供合乎法律规定和财务规范的结算审计服务。
二、服务内容1. 初步审计:对工程项目的初步投资、预算编制、投资管理等进行审核,确认项目经费的使用是否符合法规和规范标准。
2. 预算审核:审核施工单位提交的工程预算书,核对预算与实际支出情况,评估预算的合理性和准确性。
3. 材料审计:对工程项目的材料采购、使用情况进行审计,核实材料进场、使用、安装的真实性和合规性。
4. 成本审核:对工程项目的成本支出进行全面审计,确保成本的真实性和合理性。
5. 技术审核:审核工程项目的工程技术标准、质量控制等核心技术内容,确保工程质量符合标准。
6. 验收审核:对工程项目的竣工验收等相关环节进行审核,核实验收程序是否符合规定,确保验收结果的真实性。
7. 结算审核:对工程项目的最终结算进行审核,核对结算金额与实际支出情况,确认结算的合理性和准确性。
三、服务流程1. 初步准备:与客户签订合同,收集项目相关资料,了解项目工程概况。
2. 调查研究:对项目的投资、预算、成本等内容进行调查研究,初步了解项目的情况。
3. 编制工作方案:根据项目情况,确定具体的审计方案,准备审计工作。
4. 实地调查:对项目的实地情况进行调查,收集实际数据,核对相关材料和费用支出。
5. 数据分析:对收集到的数据进行分析,评估项目的资金使用情况和费用支出情况。
6. 编制审计报告:根据实地调查和数据分析结果,编制审计报告,指出问题和提出建议。
7. 与客户沟通:与客户进行沟通,解释审计结果和建议,与客户达成一致意见。
8. 提出整改建议:根据审计结果,提出项目整改建议,协助客户进行整改工作。
9. 完成结案报告:完成审计工作后,编制审计结案报告,归档相关资料。
工程合同审计评审意见一、合同主体的资格审核在审计评审的初步阶段,首先要确认合同双方的主体资格。
这包括检查合同双方的营业执照、资质证书、法定代表人授权书等相关法律文件,确保双方均具备签订合同的法定资格和能力。
二、合同条款的合规性审查合同中的条款必须符合国家法律法规的规定。
审计人员需细致审查合同中的各项条款,包括但不限于工程的范围、质量要求、工期安排、价格条款、支付方式、违约责任等,确保所有条款都不违反现行的法律法规。
三、风险分配的合理性评估工程项目往往涉及较大的投资和复杂的技术问题,因此风险的合理分配对于合同双方至关重要。
审计评审应关注合同中风险分配的条款,评估其是否公平合理,是否存在一方承担过重的风险。
四、变更与索赔条款的审查工程建设过程中可能会出现设计变更、工程量增减等情况,因此合同中应有明确的变更和索赔条款。
审计人员需要对这些条款进行审查,确保在发生变更时,双方的权利和义务能够得到合理的处理。
五、争议解决机制的评价合同中应包含争议解决的机制,如协商、调解、仲裁或诉讼等方式。
审计评审要对这些机制的可行性和公正性进行评价,确保在出现争议时,有明确的解决途径,避免纠纷的无限扩大。
六、合同履行的监督与验收合同的履行过程中应有严格的监督和验收程序。
审计评审要检查合同中关于监督和验收的条款,确保工程质量、进度和成本的控制符合合同约定。
七、附加条款的特别关注除了上述常规条款外,审计人员还应特别关注合同中可能存在的附加条款,如保密协议、知识产权条款等,确保这些条款不会对任何一方造成不公平的约束。
八、合同附件的完整性检查合同的附件也是合同不可分割的一部分,如工程设计图纸、技术规范等。
审计人员需要确认所有附件都已齐全,并与合同内容相一致。
工程咨询合同审查意见书一、合同主体确认在审查工程咨询合同时,首先要确认合同的主体是否合法,包括甲方(委托方)和乙方(咨询方)的名称、地址和法定代表人等信息。
确保双方均具有签订合同的资质和能力,且信息准确无误。
二、服务范围与内容详细审查合同中关于咨询方应提供的具体服务范围与内容,包括但不限于项目评估、设计审查、施工监理、进度控制等。
明确每项服务的具体内容,以及双方的责任和义务,避免因服务内容不明确而产生纠纷。
三、费用支付条款仔细检查合同中的费用支付条款,包括支付方式、支付时间、支付条件等。
确保费用的计算方式公正合理,支付时间明确,且有明确的违约责任规定,以保障咨询方的权益。
四、保密协议工程咨询过程中可能涉及敏感信息和技术秘密,因此合同中的保密协议尤为重要。
审查保密条款是否详尽,包括保密的范围、期限、违约责任等内容,确保双方对保密信息的处理有明确的共识。
五、知识产权归属对于合同中涉及的知识产权归属问题,要明确各方的权利和义务。
确保咨询成果的所有权、使用权和转让权等都有明确的规定,避免未来因知识产权问题发生争议。
六、违约责任合同应当明确规定违约责任,包括违约金的数额、支付方式以及违约责任的承担等。
这有助于双方在出现违约行为时,能够依据合同条款及时解决问题。
七、争议解决方式合同中应当包含争议解决的方式,如协商、调解、仲裁或诉讼等。
明确争议解决的程序和途径,有助于在发生争议时,双方能够高效、合理地解决问题。
八、其他重要条款除了上述关键条款外,还应审查合同中的其他重要条款,如合同的变更和解除条件、附加服务、不可抗力条款等,确保合同的完整性和适应性。
江西省金盘、滨田和军民水库除险加固工程审计技术咨询项目咨询意见目录1、金盘水库 (3)1.1工程概况 (3)1.2审计发现的问题 (4)1.3现场检查和资料查阅发现的问题 (5)1.4咨询意见 (5)1.4.1问题分析及意见 (5)1.4.1.1高涵隧洞除险加固问题 (5)1.4.1.2溢洪道除险加固问题 (6)1.4.2处理建议 (8)2、滨田水库 (8)2.1工程概况 (8)2.2审计过程发现的问题 (9)2.3现场查勘情况 (9)2.4咨询意见 (10)3、军民水库 (11)3.1工程概况 (11)3.2审计发现的问题 (12)3.3现场检查和资料查阅 (12)3.4咨询意见 (14)3.4.1未完建项目对整体工程的影响 (14)3.4.1.1溢洪道和泄槽的加固改建 (14)3.4.1.2大坝帷幕灌浆 (14)3.4.1.3大坝上游护坡 (15)3.4.1.4下游棱体翻修 (15)3.4.1.4引水隧洞及放空底涵进口闸门及启闭机更新 (15)3.4.2建议 (16)咨询意见金盘、滨田和军民水库三座水库皆位于江西省境内,除滨田水库的除险加固工程基本完成外其他两水库皆未按设计图纸施工完成。
在对三水库除险加固工程审计过程中,审计署发现三水库的除险加固工程存在不同程度的质量问题,需要进行专家技术咨询,以判断三水库的除险加固工程是否尚存在安全隐患。
受审计署的委托,我院为该水库的除险加固工程审计提供专家技术咨询服务。
2009年2月24日~27日,我院派出由7人组成的专家组赶赴江西,进行了的现场查勘。
经对该工程设计资料的查阅和对现场情况的分析、研究,提出如下咨询意见:1、金盘水库1.1工程概况金盘水库位于江西省赣县石芫乡金盘村,距县城30km,坝址位于长江流域赣江水系平江支流石芫河上游,是一座以灌溉为主,兼有防洪、发电、养殖等综合利用效益的中型水利水利枢纽工程。
坝址控制流域面积30.4m2,总库容1360m3,设计灌溉面积2.43万亩,电站分为二级,总装机1140kw。
西洋河水库
除险加固工程审计技术咨询项目咨询意见
目录
1、除险加固工程基本情况 (2)
2、审计发现的问题 (3)
3、咨询意见 (4)
西洋河水库除险加固工程审计咨询技术项目
咨询意见
国家审计署京津冀特派办在对病险水库加固的审计过程中发现西洋河水库的除险加固工程存在一些问题,需要进行专家咨询。
受国家审计署的委托,我院为该水库的除险加固工程审计提供专家咨询服务。
经对该工程设计和施工资料的查阅和对问题的分析、研究,提出如下检测成果和咨询意见:
1、除险加固工程基本情况
张家口市西洋河水库除险加固工程实施过程中,西洋河水库除险加固工程初步设计报告中对于坝体防渗提出了坝体垂直防渗和上游坝坡土工膜两项防渗方案,初步设计推荐方案为垂直防渗方案中的劈裂灌浆方案。
水利厅对初步设计进行批复时,原则同意坝体劈
裂灌浆作为坝体防渗处理方案,同时要求:“应结合上游坝坡修复补充在上游坝坡铺设土工膜防渗方案。
土工膜铺设范围,上至设计洪水位以上,下至淤积线以下1米,并嵌入坝体。
”
2、审计发现的问题
本次审计发现,设计单位编制技施设计时,未严格按照初步设计进行设计,主要为以下两方面:
1) 技施设计和实际施工均未补充土工膜防渗处理方案
设计单位编制技施设计时未严格按照初步设计批复要求在上游坝坡补充土工膜防渗处理方案,实际施工过程中建设单位未组织进行土工膜设计和施工。
2) 劈裂灌浆工程量减少一半
2002年2月,设计单位编制的《西洋河水库除险加固工程初步设计报告》中指出,坝体劈裂灌浆设两道,分别布设于坝轴线上、下游,劈裂灌浆深度考虑水库淤积(107.5米)及0+380附近下游坝坡渗流出逸高程102.5米情况,灌浆孔底至102.5米高程。
灌浆土料以粘壤土为主,初步确定灌浆孔距4m。
初步设计概算中坝体灌浆169.40万元,共计10448米。
西洋河水库除险加固工程坝体劈裂灌浆工程实际完成劈裂灌浆孔452个,灌浆总进尺5275.5米,仅为初步设计工程量的50.49%。
3、咨询意见
通过对西洋河水库防渗工程完工后共4年观测资料的分析,结合初步设计和技施设计变化情况、施工情况,对该水库目前的渗漏情况和防渗效果提出以下几点咨询意见。
1)本次劈裂灌浆实施后,坝体浸润线降低,下游坝坡渗流溢出
高程降低,劈裂灌浆的效果是明显的可见的。
但劈裂灌浆实
施后大部分剖面上游测压管水位仍较低,上游测压管以上水
力梯度较大,说明劈裂灌浆尚未达到最理想的效果,也可能由
于劈裂灌浆底高程102.5m以下坝体渗透性较强所致;
2)桩号0+20至0+530坝体劈裂灌浆为两排,桩号0+530至
1+1550坝体劈裂灌浆为一排,比较一排与两排灌浆后坝体
测压管的水位,一排与两排灌浆段坝体上游测压管水位无明
显差异,对应剖面的上、下游测压管水位差也无明显差异,
表明一排孔与两排孔灌浆段坝体达到的防渗效果基本相同;
3)除桩号1+300剖面外,各观测断面测压管4年观测水位无较
大变化,大坝浸润线无明显变化,大坝运行基本正常。
具体
数据见大坝浸润线测压管观测记录统计表1.4;
表1.4 西洋河水库大坝浸润线测压管观测记录统计表
4)桩号1+300两观测管水位逐年降低,可能与坝体上游淤积、
渗流通道和孔洞逐步被充填有关。
2009年3月观测成果表明,其上下游观测孔水位逐渐趋于正常;
5)桩号0+180、桩号1+300观测孔存在上下游水位差较小的现
象,初步分析可能与岸坡绕渗有关,建议加强观测;
6)设计采用劈裂灌浆作为坝体防渗处理方案是可行的;上游坝
坡铺设土工膜的防渗方案也是基本可行的;同时采用劈裂灌浆加上游土工膜的防渗方案必要性不大。
