机房设备安装规程
- 格式:doc
- 大小:3.50 MB
- 文档页数:13
弱电机房工程施工安装规范一、概述弱电机房工程是现代建筑中不可或缺的组成部分,它包括通信与计算机网络系统、消防报警及联动控制系统、安全技术防范系统、建筑设备监控系统、有线电视和卫星电视接收系统、手机信号增强系统等。
为了确保弱电机房工程的施工质量、安全及使用寿命,必须遵循严格的施工安装规范。
本规范依据《电子信息系统机房施工及验收规范》GB 50462-2008、《电子信息系统机房设计规范》GB 50174-2008及其他相关标准制定。
二、施工准备1. 施工环境应符合设计要求,确保施工安全、顺利进行。
2. 施工单位应按设计图纸施工,设计变更应有设计单位的签字确认。
3. 主要材料、设备应符合国家相关标准,并有产品合格证。
特殊材料必须有国家主管部门认可的检测机构出具的检测报告。
4. 工程所用设备、装置的装运方式及储存环境应符合产品说明书的规定;现场应分类存放,进行标识,并作记录。
5. 施工人员应具备相应的专业技术资格,熟悉施工图纸、施工工艺及质量标准。
三、施工安装规范1. 机房内的电源系统和防雷与接地工程必须保证机房内设备的正常运行和人生安全。
电源系统应符合国家电气安全的要求,具备不间断电源(UPS)和备用电源切换功能。
2. 机房内应设置足够的照明设备,并应具备应急照明功能。
3. 机房内应设置足够数量的符合条件的电缆、光纤、通信线等,确保各种系统的正常运行。
4. 机房内的空调、消防、安防等系统应与机房内其他系统协调配合,确保整个机房的正常运行。
5. 机房内的设备应按照设计要求进行安装,设备之间的间距应满足设备散热、维护和检修的要求。
6. 机房内的走线应整齐、美观,符合消防安全要求。
电缆、光纤、通信线等应固定牢固,避免交叉、纠缠和磨损。
7. 机房内的设备、材料应定期进行维护、检修,确保其正常运行和使用寿命。
8. 机房内的安全技术防范系统应包括视频监控、入侵报警、门禁等,确保机房内设备的安全。
四、验收规范1. 机房工程竣工后,施工单位应向建设单位提交完整的施工资料、验收报告等相关文件。
一、机房综合布线工程机房采用下走线方式,安装镀锌走线槽,强电主线槽300*200,强电支线槽200*100,弱电主线槽300*150,弱电支线槽200*100 。
强电主线槽主要用于从强电井引入交流电源;强电支线槽用于给各机柜里的设备供应电源;弱电线槽用于布放综合配线柜到设备机柜的网线等信号线缆,布放ODF 到设备机柜的光缆。
一边布放列头柜到设备柜的电源线,一边布放网线等信号线缆,上层布放设备柜到ODF 柜的光缆。
电源线和信号线交叉时,会对信号线产生干扰。
1、桥架及线槽的安装位置应符合施工图要求,摆布偏差不应超过50mm;2、桥架及线槽水平度每米偏差不应超过2mm;3、垂直桥架及线槽应与地面保持垂直,垂直度偏差不应超过3mm;4、线槽截断处及两线槽拼接处应平滑、无刺;5 、金属桥架、线槽及金属管各段之间应保持连接良好,安装坚固。
A、线缆类(a)六类非屏蔽双绞线电缆类型:六类UTP 电缆芯线规格:内部须采用分隔结构以减少线对信号传输干扰和增加物理机械抗性。
芯线对数:4 对电缆外皮:低烟无卤外皮。
符合IEC61034 ,IEC60754 标准。
标准:符合TIA/EIA 568B 和ISO /IEC 11801 及相关国内标准,并符合国际第三方测试实验室。
(如ETL/3P)带宽:≥250MHz特性阻抗: (1 — 100 MHz)——-(100 ± 15) (100 - 250 MHz) -—— (100 ± 20) (b)多模光缆规格:室内光缆:低烟无卤外护套(束状软光缆)标准:50\125µm,满足ISO 的OM2+多模万兆光缆传输标准最小带宽:2000MHz-Km@雷射光源@850nm1500\500MHz-Km@红外光源@850\1300nm纤芯衰耗:最大3.0dB\1.0dB@850\1300nm光缆10G 传输应用要求支持距离达150 米.B 配线架类(a)数据配线架规格:24 口RJ45 模块化非屏蔽配线架。
机房设备安装方案
项目背景
本公司新办公楼即将竣工,需要对机房进行设备安装。
机房将
用于存储公司重要数据,为公司的业务发展提供技术支持,因此设
备安装十分重要。
设备选型
我们选用了品牌为惠普的服务器和交换机,这些设备具有稳定
性高、性能优秀的特点,适用于我们公司的业务规模。
机房布局
机房建筑面积为150平方米,采用了柜式布局,机柜选用19
英寸标准机柜,共选用8个机柜,每个机柜可以容纳40台服务器。
从机柜到墙面距离为50厘米,从机柜到机柜之间距离为100厘米。
设备安装
设备采用冗余安装的方式,将服务器分布在不同的机柜中,保
证设备的稳定性和安全性。
服务器和交换机需要接地,减少对设备
的损坏。
设备的安装需要由专业的技术人员完成,安装后要进行调试和测试,确保设备的正常运行。
隔离与管理
机房内应该采用物理隔离和门禁技术,避免未经授权的人员进入。
机房内部的管理应该建立完善的机房管理规范,建立健全的机房内部管理流程,规范人员操作,提高机房的安全性和管理效率。
结论
针对公司机房设备安装的需求,本方案全面综合了设备选型、机房布局、设备安装和管理等多个方面,可以为公司机房的安装提供重要的参考和指导。

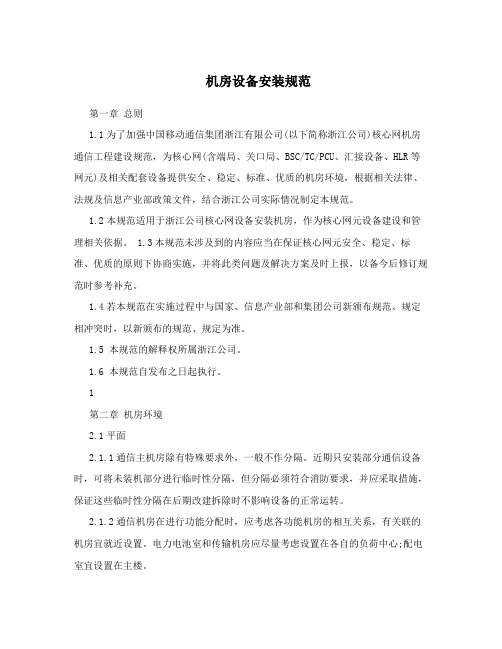

机房设备安装规范第一章总则1.1为了加强中国移动通信集团浙江有限公司(以下简称浙江公司)核心网机房通信工程建设规范,为核心网(含端局、关口局、BSC/TC/PCU、汇接设备、HLR等网元)及相关配套设备提供安全、稳定、标准、优质的机房环境,根据相关法律、法规及信息产业部政策文件,结合浙江公司实际情况制定本规范。
1.2本规范适用于浙江公司核心网设备安装机房,作为核心网元设备建设和管理相关依据。
1.3本规范未涉及到的内容应当在保证核心网元安全、稳定、标准、优质的原则下协商实施,并将此类问题及解决方案及时上报,以备今后修订规范时参考补充。
1.4若本规范在实施过程中与国家、信息产业部和集团公司新颁布规范、规定相冲突时,以新颁布的规范、规定为准。
1.5 本规范的解释权所属浙江公司。
1.6 本规范自发布之日起执行。
1第二章机房环境2.1平面2.1.1通信主机房除有特殊要求外,一般不作分隔。
近期只安装部分通信设备时,可将未装机部分进行临时性分隔,但分隔必须符合消防要求,并应采取措施,保证这些临时性分隔在后期改建拆除时不影响设备的正常运转。
2.1.2通信机房在进行功能分配时,应考虑各功能机房的相互关系,有关联的机房宜就近设置。
电力电池室和传输机房应尽量考虑设置在各自的负荷中心;配电室宜设置在主楼。
2.2高度生产机房的层高,应由工艺生产要求的净高、结构层、建筑层和风管等高度构成。
工艺生产要求的净高,应由电信设备的高度、电缆槽道(活动地板)和波导管的高度、施工维护所需的高度等因素确定。
通信生产机房的室内净高值见下表。
通信生产机房的净高值机房类别净高(m) 备注考虑架高?2.2m,如确定架高核心网机房不低于3.3 2.6m,净高要求3.5m以上2.3承重2.3.1通信建筑楼面等效均布活荷载的标准值,应根据工艺提供的设备重量、底面尺寸、安装排列方式以及建筑结构梁板布置等条件,按内力等值的原则计算确定。
2.3.2工程建设时,结合通信设备集成度提高和分散供电等发展趋势,考虑到将来可能发生的变化,应对核心网机房楼面均布活荷载值进行协调统一,以提高机房的利用率和灵活性。
机柜安装规范文件CS/002-2014机柜安装施工规范是___发布的企业标准。
该标准规定了机柜安装的要求和机柜内设备的安装布局及要求。
机柜安装前需要检查机柜排风设备、设备托板数量、滑轮和支撑柱等是否完好。
机柜型号、规格和安装位置应符合设计要求。
机柜安装垂直偏差度不得大于3mm,水平误差不应大于2mm。
多个机柜并排在一起时,面板应在同一平面上并与基准线平行,前后偏差不得大于3mm;两个机柜中间缝隙不得大于3mm。
对于相互有一定间隔而排成一列的设备,其面板前后偏差不得大于5mm。
机柜的各种零件不得脱落或碰坏,漆面如有脱落应预先补漆,各种标志应完整、清晰。
机柜安装应牢固,有抗震要求时,按施工图的抗震设计进行加固。
机柜不宜直接安装在活动地板上,宜按设备的底平面尺寸制作底座,底座直接与地面固定,机柜固定在底座上,然后铺设活动地板。
安装机柜面板时,架前应预留有800mm空间,机柜背面离墙距离应大于600mm,以便于安装和施工。
壁挂式机柜距地面宜为1200mm。
机柜内的设备、部件的安装,应在机柜定位完毕并固定后进行,安装在机柜内的设备应牢固。
机柜上的固定螺丝、垫片和弹簧垫圈均应按要求紧固不得遗漏。
悬挂式壁挂安装应安装在平整坚固的墙面上,距离地面至少300mm,保持与墙面水平、垂直,垂直偏差应小于3mm。
墙体上开孔应避免破坏墙体内管线,开孔深度不得低于70mm,固定机柜所用膨胀螺丝钉不得少于4个(悬挂式C型机柜为6个)。
必要时须在机柜下放置支撑物,以保证机柜的安全稳固。
落地式柜体安装时,要综合考虑机柜的开门方向和操作便利性,优先考虑配线舱的开门方向。
设备舱门和配线舱门必须能完全开启。
机柜要做好防雷接地保护。
柜体安装完毕后,应做好标识,标识应统一、清晰、美观。
机箱安装完毕后,柜体进出线缆孔洞应采用防火胶泥封堵,以做好防鼠、防虫、防水和防潮处理。
机柜由上到下主要分为四个区域:交流分配单元、配线架、有源设备、光缆终端盒。
通信设备工程安装施工规范根据通信设备的类型,本规范分为程控交换设备、传输设备、电源设备、接入网设备、数据通信设备五个部分。
第一部分程控交换设备工程安装施工规范一安装工艺1机架设备1.1机房机架设备位置安装正确,符合安装工程设计平面图要求。
1.2用吊垂测量,机架安装垂直偏差度应不大于3mm。
1.3大列主走道侧必须对齐成直线,误差不大于5mm。
相邻机架应紧密靠拢;整列机面应在一平面上,无凹凸现象。
1.4各种螺栓必须拧紧,同类螺丝露出螺帽的长度应一致。
1.5机架上的各种零件不得脱落或碰坏,漆面如有脱落应予补漆。
各种文字和符号标志应正确、清晰、齐全。
1.6机架、列架必须按施工图的抗震要求进行加固。
1.7告警显示单元安装位置端正合理,告警标志清楚。
2机台和外围终端设备2.1机台位置应安装正确,台列安装整齐,机台边缘应成一直线,相邻机台紧密靠拢,台面相互保持水平,衔接处无明显高低不平现象。
2.2终端设备应配备完整,安装就位,标志齐全、正确。
3总配线架及各种配线架3.1总配线架底座位置应与成端电缆上线槽或上线孔洞相对应。
跳线环位置应平直整齐。
3.2总配线架滑梯安装应牢固可靠、滑动平稳,滑梯轨道拼接平正,手闸灵敏。
3.3总配线架及各种配线架(含数字配线架、中间配线架等)各直列上下两端垂直误差应不大于3mm,底座水平误差每米不大于2mm。
3.4配线架接线板安装位置应符合施工图设计,各种标志完整齐全。
3.5配线架必须按施工图要求进行抗震加固。
3.6总配线架直列告警装置及总告警装置设备安装齐全。
4电缆走道及槽道4.1电缆走道及槽道的安装位置应符合施工图设计的规定,左右偏差不得超过50mm。
4.2安装走道应符合下列规定:1)水平走道应与列架保持平行或直角相交,水平度每米偏差不超过2mm;2)垂直走道应与地面保持垂直并无倾斜现象,垂直度偏差不超过3mm。
3)走道吊架的安装应整齐牢固,保持垂直,无歪斜现象。
4.3电缆走道穿过楼板孔或墙洞的地方,应加装子口保护。
机房设备安装规范机房作为互联网时代的核心场所,承载着各种互联网企业重要的网络设备,具有关键意义。
机房设备安装规范的制定和执行,不仅可以有效提高机房设备的稳定性和可靠性,更能够保障机房设备的安全性。
以下是一些重要的机房设备安装规范。
一、设备选型机房设备的选型非常关键。
无论是服务器、交换机、路由器等设备,都需要在安装前进行充分的筛选和评估。
首先,需要选择符合企业需求的设备型号和规格;其次,考虑设备的扩展性和容错性;最后,需要认真考虑设备维护的成本和设备的能耗效率,力求选用性价比最高的设备。
二、设备安装位置机房中设备的安装位置非常重要。
一般来说,服务器等设备要放在机房的中间位置,以便于供电和通风;交换机等设备应该放在机房的边缘位置,以防止影响通风和加重机房负载。
此外,安装位置还需考虑设备与墙壁、走廊等障碍物之间的距离,保证设备的通风和散热。
三、设备安装高度安装设备时需要根据设备的高度和尺寸,选择合适的安装高度。
一般来说,服务器等设备需要使用机柜固定安装,且需要上下间隔空间。
交换机等较小型号的设备可以采用机架式安装方式,设备上下间隔20cm以上,便于设备运行和维护。
四、设备固定安装设备时,需要将设备固定在机柜或设备架中,保证设备的稳定性和安全性。
具体固定方式可以使用螺丝固定或其他专业安装固定工具,将设备牢固地安装到机柜或设备架中。
此外,在固定设备时也需要注意安装方式、设备摆放位置等因素,以确保设备的稳定性。
五、电源供应设备的电源供应非常关键,如供电不稳定,会对设备的运行和数据安全产生不利影响。
因此,必须确保供电系统的质量和稳定性。
在安装设备时,需要确保设备的电源插头与电源插座匹配,且电源插座需接地,并安装过载保护开关等电气保护设备,以保证设备在使用过程中不会因电气问题导致故障。
综上所述,机房设备安装规范涉及到机房的选址、设备选型、设备安装方式、设备固定、电源供应等多个方面。
遵循这些规范可以保证机房设备的良好运行和安全性,减少设备故障和数据损失。
机柜安装操作规程机柜是用于安装和保护服务器、网络设备和其他计算设备的机械结构。
正确的机柜安装操作是确保设备正常运行和安全的关键。
以下是一份机柜安装操作规程。
一、准备工作1. 确定机房的位置和布局,选择合适的机柜尺寸和数量。
2. 准备所需的工具和材料,包括螺丝刀、螺丝、螺母、螺栓、导轨、地线等。
3. 在机房墙壁上标记好机柜的位置,并清空该位置。
二、机柜安装1. 将机柜移至标记好的位置,并用水平仪调整机柜水平度,确保机柜稳定。
2. 使用螺丝和螺栓将机柜固定在机房墙壁或地板上,使其牢固安装。
3. 根据机柜的高度和尺寸,安装相应数量的导轨。
导轨应与机柜底部和上部牢固连接,并且可以滑动和锁定。
4. 安装机柜前门和侧门,确保门口与机柜的结合处平整。
5. 安装机柜顶部和底部的通风风扇或散热器,确保设备正常散热。
6. 安装地线,将机柜与地面连接,以防止静电积聚和设备受损。
7. 安装机柜内的固定架和支架,以支撑和固定安装设备。
根据设备的尺寸和重量,选择合适的固定架和支架。
8. 安装滑轨,使设备可以方便地滑进和滑出机柜。
三、设备安装1. 根据设备的尺寸和重量,选择合适的位置安装设备。
确保设备间留有足够的空间,便于维护和散热。
2. 使用螺丝和螺母将设备固定在机柜的固定架和支架上。
确保设备稳固地固定在位置上,防止晃动和摇动。
3. 连接设备的电源线和网络线。
确保连接牢固,并检查电源和网络的正常工作。
四、安全检查1. 检查机柜的稳定性和水平度,确保机柜固定牢固且不会倾斜。
2. 检查机柜的门锁和侧门锁,确保锁定机制可靠。
3. 检查机柜的通风系统和散热设备的工作是否正常。
4. 检查设备的安装是否牢固,没有松动或摇晃的现象。
5. 检查设备的电源和网络连接是否正确,确保设备正常工作。
五、记录和维护1. 记录机柜的位置、型号、安装日期和设备清单等信息,以便后续维护和管理。
2. 定期检查机柜的稳定性和连接性,及时修复或更换松动或损坏的部件。
机房设备安装施工方案一、项目背景随着信息技术的快速发展,机房作为IT系统的核心基础设施,承担着存储、计算、网络传输等重要任务。
在机房建设过程中,机房设备的安装施工方案至关重要。
本文将介绍机房设备安装施工方案,以确保机房设备安全、高效运行。
二、安装施工流程1. 确定机房设备布局在开始安装施工前,需要仔细规划机房设备的布局。
根据机房的尺寸和需求,合理划分设备区域,确保设备之间的空间充足。
布局时还需考虑设备的散热和通风问题,防止设备过热。
2. 安装电源和接地设施机房设备的正常运行离不开稳定的电源供应和良好的接地。
在安装施工过程中,需要进行以下步骤: - 铺设电缆线路,包括主电源线路和备用电源线路。
- 安装稳压电源设备,确保供电稳定。
- 安装接地引线,确保机房设备的接地可靠。
3. 安装机柜和机架机柜和机架是机房设备的重要支撑设施。
在安装过程中,需要注意以下事项:- 根据设备尺寸和数量,选择适当的机柜和机架。
- 按照规划布局,将机柜和机架固定在合适的位置。
- 铺设地板瓷砖或地板垫,以减轻机架和机柜的震动和噪音。
4. 安装服务器和网络设备服务器和网络设备是机房的核心设备,需要根据具体需求进行安装配置。
具体步骤如下: - 将服务器和网络设备放置在机架中,并通过导线连接。
- 进行设备初始化设置,确保其与其他设备的正常通信。
- 安装服务器的操作系统和相关软件。
5. 安装安全设备为了保护机房设备和数据的安全,还需要安装安全设备,包括防火墙、入侵检测系统等。
安装步骤如下: - 将安全设备放置在合适的位置,并连接电源和网络线路。
- 进行设备初始化设置,配置相关规则和策略。
- 定期更新安全设备的固件和软件版本,以提升安全性能。
6. 进行测试和调整安装施工完成后,需要进行设备测试和调整,以确保设备正常运行。
主要步骤如下: - 进行设备连接和通信测试,确保设备之间的数据传输正常。
- 进行负载测试,验证设备的性能和稳定性。
通信设备工程安装施工规范根据通信设备的类型,本规范分为程控交换设备、传输设备、电源设备、接 入网设备、数据通信设备五个部分。
第一部分 程控交换设备工程安装施工规范 一安装工艺 1 机架设备1.1 机房机架设备位置安装正确,符合安装工程设计平面图要求。
1.2 用吊垂测量,机架安装垂直偏差度应不大于 1.3大列主走道侧必须对齐成直线,误差不大于 5mm 。
相邻机架应紧密靠拢; 整列机面应在一平面上,无凹凸现象。
1.4 各种螺栓必须拧紧,同类螺丝露出螺帽的长度应一致。
1.5 机架上的各种零件不得脱落或碰坏,漆面如有脱落应予补漆。
各种文 字和符号标志应正确、清晰、齐全。
1.6 机架、列架必须按施工图的抗震要求进行加固。
1.7 告警显示单元安装位置端正合理,告警标志清楚。
2机台和外围终端设备2.1 机台位置应安装正确,台列安装整齐,机台边缘应成一直线,相邻机 台紧密靠拢,台面相互保持水平,衔接处无明显高低不平现象。
2.2 终端设备应配备完整,安装就位,标志齐全、正确。
3 总配线架及各种配线架3.1 总配线架底座位置应与成端电缆上线槽或上线孔洞相对应。
跳线环位置应平 直整齐。
3.2 总配线架滑梯安装应牢固可靠、滑动平稳,滑梯轨道拼接平正,手闸灵敏。
3.3 总配线架及各种配线架(含数字配线架、中间配线架等)各直列上下两端垂 直误差应不大于3mm ,底座水平误差每米不大于 2mm 。
3.4 配线架接线板安装位置应符合施工图设计,各种标志完整齐全。
3.5 配线架必须按施工图要求进行抗震加固。
3.6总配线架直列告警装置及总告警装置设备安装齐全。
4电缆走道及槽道4.1 电缆走道及槽道的安装位置应符合施工图设计的规定,左右偏差不得超过50mm 。
4.2 安装走道应符合下列规定:1)2)3)4.3 4.3 安装沿墙单边或双边电缆走道时,在墙上埋设的支持物应牢固可靠,沿水平 方向的间隔距离均匀。
安装后的走道应整齐一致,不得有起伏不平或歪斜现象。
机房设备安装规程
1、基本要求
(1)在机房装修进场前,必须组织装修单位、水电施工单位、土建单位会审,确
定机房所需水、电需求以及结合设备尺寸确定门高度、宽度,符合后期设备进出机房的要求;
(2)核算UPS电池组、精密空调、服务器等设备重量,计算机房楼板单位面积
有效载荷是否符合要求,如达不到要求,协调土建单位对相应区域进行加固;
(3)设备安装前,机房必须符合如下几个标准:
1)机房内所有装修工序已全部完成,并符合设计的要求;
2)所有线缆已敷设进入机房,并完成编号与线缆校接;
3)精密空调所需进出水已连接到指定位置;
4)所需机房配电已送至设计位置并达到功率要求;
5)机房安全卫生环境已达到设计要求;
2、机柜及控制台安装规程
(1)安装前必须检查机柜排风设备是否完好,设备托板数量是否齐全以及滑轮、
支撑柱是否完好等;
(2)机柜安装标准:
1)机柜型号、规格,安装位置,应符合设计要求。
机柜安装垂直偏差度应不大于3mm,水平误差每平方米不应大于2mm。
几个机柜并排在一起,面板应在同一平面上并与基准线平行,前后偏差不得大于3mm;两个机柜中间缝隙不得大于3mm。
对于相互有一定间隔而排成一列的设备,其面板前后偏差不得大于5mm;
2)机柜的各种零件不得脱落或碰坏,漆面如有脱落应预以补漆,各种标志应完整、清晰;
3)机柜安装应牢固,有抗震要求时,按施工图的抗震设计进行加固;
4)机柜不宜直接安装在活动地板上,宜按设备的底平面尺寸制作底座,底座直接与地面固定,机柜固定在底座上,然后铺设活动地板;
5)安装机柜面板,架前应预留有800mm空间,机柜背面离墙距离应大于600mm,以便于安装和施工;
6)壁挂式机柜距地面宜为1200mm;
7)机柜内的设备、部件的安装,应在机柜定位完毕并固定后进行,安装在机柜内的设备应牢固、端正;
机柜内设备摆放位置示意图如下:
网络机柜
服务器机柜
视频机柜
8)机柜上的固定螺丝、垫片和弹簧垫圈均应按要求紧固不得遗漏;
9)卡入跳线架连接块内的单根线缆色标应和跳线架的色标相一致,大对数线缆按标准色谱的组合规定进行排序;
10)端接于RJ45口的配线架的线序及排列方式按有关国际标准规定的两种端接标准之一(T568A或T568B)进行端接,但必须与信息插座模块的线
序排列一致;
11)接线端子各种标志应齐全,数据配线架及交换机设备安装完成后,标贴
机打标签:注明对应房间号以及端口号。
机柜内布线(光纤、双绞线、电话线和视频线)示意图如下:
光纤布线
双绞线布线
电话(大对数线缆)布线
视频布线
(3)控制台安装标准:
1)控制台位置应符合设计要求;
2)控制台应安放竖直,台面水平;
3)完整,无损伤,螺丝紧固,台面整洁无划痕;
4)台内接插件和设备接触应可靠,安装应牢固;内部接线应符合设计要求,
无扭曲脱落现象;
5)控制台后面板距墙不应小于0.8m,两侧距墙不应小于0.8m,正面操作距
离不应小于1.5m;
6)控制台的主电源引入线宜直接与电源连接,应尽量避免用电源插头;
控制台效果图如下:
3、设备安装规程
(1)控制室设备在上架安装前逐个通电进行检测,在设备处于正常工作状态后,
方可安装;
(2)监视器(显示器/DLP大屏)的安装标准:
1)监视器可装设在固定的机柜和屏幕墙上,也可装设在控制台操作柜上。
但
必须采取通风散热措施;
2)监视器的安装位置应使屏幕不受外来光直射,当有不可避免的光时,应采
取遮光措施;
3)监视器的外部可调节或控制部分,必须暴露在便于操作的位置。
监视墙液晶拼接墙
移动平板电视DLP拼接大屏
(3)不间断电源施工标准
1)不间断电源的整流装置、逆变装置和静态开关装置的规格、型号必须符合
设计要求。
内部接线连接正确,紧固件齐全,可靠不松动,焊接连接无脱落、虚焊现象;
2)不间断电源的输入、输出各级保护系统和输出的电压稳定性、波形畸变系数、频率、相位、静态开关的动作等各项技术性能指标试验调整必须符合产品技术文件要求,且符合设计文件要求;
3)不间断电源装置间连线的线间、线对地间绝缘电阻值应大于0.5MΩ;
4)不间断电源输出端的中性线(N级),必须与由接地装置直接引来的接地干线相连接,做重复接地;
5)安放不间断电源的机柜组装应横平竖直,水平度、垂直度允许偏差不应大于1.5‰,紧固件齐全;
6)引入或引出不间断电源装置的主回路电线、线缆和控制电线、线缆必须分别穿保护管敷设,在线缆支架上平行敷设应保持150mm的距离;电线、线缆的屏蔽护套接地连接可靠,与接地干线就近连接,紧固件齐全;
7)不间断电源装置的可接近裸露导体应接地(PE)或接零(PEN)可靠,且标识清
楚;
8)不间断电源正常运行时产生的A声级噪声,不应大于45dB;输出额定电
流为5A及以下的小型不间断电源噪声,不应大于30dB。
(4)接地与安全防护施工标准
1)施工前对接地体设计位置的地下水位、土壤成分结构、土壤导电率等状
况进行检查,各项检查值是否符合技术规范要求;
2)接地安装应配合土建施工同时进行,做好隐蔽工程,室外接地极必须在
场地平整前进行开挖预埋;
3)机房内接地母线的路由、规格应符合设计规定。
施工时必须满足下列要
求:
a)接地母线表面应完整,并应无明显锤痕以及残余焊剂渣;铜带母线应
光滑无毛刺。
绝缘线的绝缘层不得有老化龟裂现象;
b)接地母线应铺放在地槽和线缆走道中央,或固定在架槽的外侧。
母线
应平整,不歪斜、不弯曲。
母线与机柜或机顶的连接应牢固端正;
c)铜带母线在线缆走道上应采用螺丝固定。
铜绞线的母线在线缆走道上
应绑扎在梯铁上;
4)施工完成后所有接地极的接地电阻必须进行测量;经测量达不到设计要
求时,应在接地极回填土中加入无腐蚀性长效降阻剂;当仍达不到要求时,应经过设计单位的同意,采取更换接地装置的措施。
系统采用专用接地装置时,其接地电阻不得大于4Ω;采用综合接地网时,其接地电阻不得大于1Ω;
机柜接地机房接地铜排
机房内部接地
室外接地体
4、设备安装质量检验评定表(表9)设备安装质量检验评定表
系统(工程)名称:。
