风力发电机组安装工程--强条执行检查表
- 格式:doc
- 大小:40.50 KB
- 文档页数:2
风力发电机组检查表
一、外观检查
- [ ] 检查风力发电机组的外观是否有明显损坏或破裂。
- [ ] 检查风叶是否完整,有无断裂或变形。
- [ ] 检查塔筒和机舱外壁是否有腐蚀或漏水迹象。
二、机舱检查
- [ ] 检查机舱内部是否干燥,有无异常气味或积水。
- [ ] 检查主要电气设备和仪表是否正常工作。
- [ ] 检查电缆连接是否牢固。
三、主轴和发电机检查
- [ ] 检查主轴和发电机是否有异响或振动。
- [ ] 检查主轴润滑油是否充足,有无泄漏。
- [ ] 检查发电机的输出电压和频率是否正常。
四、控制系统检查
- [ ] 检查控制系统的储能装置是否工作正常。
- [ ] 检查控制系统的软件程序是否运行正常。
- [ ] 检查机舱内的温度和湿度是否在正常范围内。
五、安全系统检查
- [ ] 检查风力发电机组的安全系统是否正常工作。
- [ ] 检查防雷装置和避雷针是否完好并接地良好。
- [ ] 检查紧急停机装置是否灵敏可靠。
六、数据记录和报警
- [ ] 检查数据记录仪是否正常工作并准确记录数据。
- [ ] 检查报警系统是否设置合理并能正常发出报警信号。
- [ ] 检查各种传感器和监控设备是否正常工作。
以上为风力发电机组检查表,请按照表中的项目一一检查,确保风力发电机组的正常运行和安全性。
如发现任何问题,请立即采取适当的措施修复或维护。
施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/02施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/03施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/04施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/04施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/04施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/04施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/05施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/06施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/07施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/08施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/08施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/09施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/10施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/05施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/11施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/13施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/13施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/14施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/15施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/16施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/17施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/18施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/19施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/20施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/20施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/21施工质量强制性条文执行登记表编号:-001 HD/FD/QT/AZ/22。
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表
HD/FD/QT/AZ/04
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表
施工质量强制性条文执行记录表。
风力发电机组安装工程强条执行检查表工程建设标准强制性条文执行检查记录表分部工程序号标准条文检查控制措施执行时间执行人检查时间检查人落实情况备注吊装一《风力发电机组安全要求》GB18451.1-20011 10.5接地系统WTGS的设计应包括局部接地电阻系统,以满足IEC 60363(电器设备正确操作)和IEC61024-1(防雷)的要求。
设计文件中应指出适合接地电极的土壤条件。
推荐土壤条件的同时,还需要指出可能遇到的其他一些不适宜的土壤。
接地设备(接地电阻、接地导线、主接地端点和接地棒)的选择和安装应按IEC 60364-5-54进行。
任何工作在交流1000V或直流1500V以上的电气设备,都能为维护而接地。
现场检查、旁站2 10.6防雷按照IEC 61024-1进行WTGS的防雷设计。
在安全不会受损的前提下,不需将保护范围扩大到所有WTGS的零件。
现场检查3 12.1WTGS的安装工作应由经专门培训或经此项业务指导过的人员进行。
WTGS场地应便于准备、维护、操作和管理,以使工作安全有效的进行。
入口位置要适当,不能任意设置。
并将工作进行结果按时记录。
列出工作计划清单,准备好工作记录本,必要的时候,安装人员应使用眼、脚、耳和头部防护用具。
攀登人员应进行一定程度的专业训练,并使用安全带,安全攀登辅助设施或其他装置。
所有设备都必须保持完好状态,并适合其工作性质。
起重机、卷扬机和提升设备,包括所有吊索,吊环和其他器具,都必须适合安全提升的要求。
检查人员资格证书4 12.10风力发电机组的竖立WTGS的竖立应有经过培训和指导的人员用合适和安全和安全的方法进行。
竖立过程中,WTGS的电气系统,不要接通电源。
电气设备的供电工作应遵守制造厂说明。
现场检查工程建设标准强制性条文执行检查记录表分部工程序号标准条文检查控制措施执行时间执行人检查时间检查人落实情况备注5第12.11条拉锁、电缆、转动接头、起重把杆和其他器具的联接和组装是否合适;提升装置的联接是否符合安全要求。
施工质量强制性条文执行记录表编号:240002000100-001 HD/FD/QT/AZ/02施工质量强制性条文执行记录表编号:240002000200-001 HD/FD/QT/AZ/03施工质量强制性条文执行记录表编号:240002000300-001 HD/FD/QT/AZ/04施工质量强制性条文执行记录表编号:240002000400-001 HD/FD/QT/AZ/04施工质量强制性条文执行记录表编号:240002000400-001 HD/FD/QT/AZ/04施工质量强制性条文执行记录表编号:240002000500-001 HD/FD/QT/AZ/04施工质量强制性条文执行记录表编号:240002000600-001 HD/FD/QT/AZ/05施工质量强制性条文执行记录表编号:240003000100-001 HD/FD/QT/AZ/06施工质量强制性条文执行记录表编号:240003000200-001HD/FD/QT/AZ/07施工质量强制性条文执行记录表编号:240003000300-001HD/FD/QT/AZ/08施工质量强制性条文执行记录表编号:240003000400-001 HD/FD/QT/AZ/08施工质量强制性条文执行记录表编号:240003000500-001 HD/FD/QT/AZ/09施工质量强制性条文执行记录表编号:240003000600-001 HD/FD/QT/AZ/10施工质量强制性条文执行记录表编号:240003000700-001 HD/FD/QT/AZ/05施工质量强制性条文执行记录表编号:240004000100-001 HD/FD/QT/AZ/11施工质量强制性条文执行记录表编号:240004000200-001 HD/FD/QT/AZ/13施工质量强制性条文执行记录表编号:240004000300-001 HD/FD/QT/AZ/13施工质量强制性条文执行记录表编号:240004000400-001 HD/FD/QT/AZ/14施工质量强制性条文执行记录表编号:240004000500-001HD/FD/QT/AZ/15施工质量强制性条文执行记录表编号:240005000100-001 HD/FD/QT/AZ/16施工质量强制性条文执行记录表编号:240005000200-001 HD/FD/QT/AZ/17施工质量强制性条文执行记录表编号:240005000300-001 HD/FD/QT/AZ/18。
施工质量强制性条文执行记录表编号:240002000100-001 HD/FD/QT/AZ/02施工质量强制性条文执行记录表编号:240002000200-001 HD/FD/QT/AZ/03施工质量强制性条文执行记录表编号:240002000300-001 HD/FD/QT/AZ/04施工质量强制性条文执行记录表编号:240002000400-001 HD/FD/QT/AZ/04施工质量强制性条文执行记录表编号:240002000400-001 HD/FD/QT/AZ/04施工质量强制性条文执行记录表编号:240002000500-001 HD/FD/QT/AZ/04施工质量强制性条文执行记录表编号:240002000600-001 HD/FD/QT/AZ/05施工质量强制性条文执行记录表编号:240003000100-001 HD/FD/QT/AZ/06施工质量强制性条文执行记录表编号:240003000200-001 HD/FD/QT/AZ/07施工质量强制性条文执行记录表编号:240003000300-001 HD/FD/QT/AZ/08施工质量强制性条文执行记录表编号:240003000400-001 HD/FD/QT/AZ/08施工质量强制性条文执行记录表编号:240003000500-001 HD/FD/QT/AZ/09施工质量强制性条文执行记录表编号:240003000600-001 HD/FD/QT/AZ/10施工质量强制性条文执行记录表编号:240003000700-001 HD/FD/QT/AZ/05施工质量强制性条文执行记录表编号:240004000100-001 HD/FD/QT/AZ/11施工质量强制性条文执行记录表编号:240004000200-001 HD/FD/QT/AZ/13施工质量强制性条文执行记录表编号:240004000300-001 HD/FD/QT/AZ/13施工质量强制性条文执行记录表编号:240004000400-001 HD/FD/QT/AZ/14施工质量强制性条文执行记录表编号:240004000500-001 HD/FD/QT/AZ/15编号:240005000100-001 HD/FD/QT/AZ/16编号:240005000200-001 HD/FD/QT/AZ/17施工质量强制性条文执行记录表编号:240005000300-001 HD/FD/QT/AZ/18施工质量强制性条文执行记录表编号:240005000400-001 HD/FD/QT/AZ/19施工质量强制性条文执行记录表编号:240005000500-001 HD/FD/QT/AZ/20施工质量强制性条文执行记录表编号:240007000100-001 HD/FD/QT/AZ/20施工质量强制性条文执行记录表编号:240007000200-001 HD/FD/QT/AZ/21施工质量强制性条文执行记录表编号:240007000300-001 HD/FD/QT/AZ/22急诊病历质量考核标准.41。
风机安装强条执行记录检查表1. 引言本文档是风机安装强条执行记录检查表,用于记录和检查风机安装过程中的各项要求是否得到满足。
该检查表旨在确保风机安装过程中的安全和质量。
2. 项目信息项目名称风机安装项目地点[填入项目地点]安装人员[填入安装人员姓名]检查人员[填入检查人员姓名]项目开始日期[填入开始日期]项目结束日期[填入结束日期]3. 检查内容序号检查内容是否满足要求3.1 安装位置[是 / 否]3.2 电源连接[是 / 否]3.3 风机固定[是 / 否]3.4 控制系统连接[是 / 否]3.5 管道连接[是 / 否]3.6 安全保护措施[是 / 否]3.7 其他特殊要求[是 / 否]4. 检查结果4.1 安装位置•[ ] 安装位置是否符合规范要求。
•[ ] 是否考虑到风机与周围设备的安全距离。
•[ ] 是否与相关部门确认并遵守环保要求。
4.2 电源连接•[ ] 电源连接是否正确,是否符合电气安全标准。
•[ ] 电源线是否防水,是否采取了防护措施。
•[ ] 是否测试过电源连接的稳定性和安全性。
4.3 风机固定•[ ] 风机是否牢固地固定在所需位置。
•[ ] 固定螺栓是否紧固。
•[ ] 是否进行了振动测试,风机是否有松动或异常振动现象。
4.4 控制系统连接•[ ] 控制系统是否正确连接到风机。
•[ ] 控制系统是否进行了功能测试。
•[ ] 控制系统是否与其他设备协调工作。
4.5 管道连接•[ ] 管道连接是否正确并进行了严密性测试。
•[ ] 管道连接位置是否合理,是否符合管道安全要求。
•[ ] 是否存在泄漏或渗漏现象。
4.6 安全保护措施•[ ] 安全保护措施是否到位,是否符合安全要求。
•[ ] 是否安装了过载保护装置。
•[ ] 是否考虑到紧急停机和应急救援措施。
4.7 其他特殊要求•[ ] 是否根据特殊要求进行了相应的安装和测试。
•[ ] 是否与相关部门确认特殊要求的合规性。
•[ ] 是否记录了特殊要求的安装细节和测试结果。

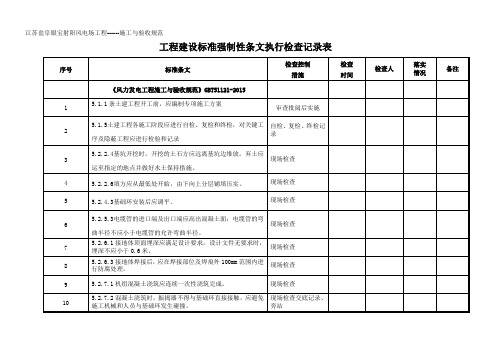

工程建设标准强制性条文执行检查记录表
序号标准条文检查控制
措施
检查
时间
检查人
落实
情况
备注
《风力发电场安全规程》DL796-2001
1 5.1风电机开始安装前,施工单位应向建设单位提交安全措施。
组织
措施、技术措施,经审查批准后方可开始施工。
安装现场应成立安
全监察机构,并设安全监督员
审查批阅后实施
2 5.4风电机安装场地应满足吊装需要,并应有足够的零部件存放场地检查施工现场是否满足要求
3 5.5施工现场临时用电应采取可靠的安全措施。
现场检查
4 5.6施工现场应根据需要设置警示性标牌、围栏等安全设施。
现场检查
5 5.9安装现场应配备对讲机。
现场检查
6
5.10风电机安装之前必须先完成风电机基础验收,并清理风电机基
础
是否签署移交签证
7 5.11吊装前吊装人员必须检查吊车各零部件,正确选择吊具。
现场检查
8 5.12起吊前应认真检查风电机设备,防止物品坠物。
现场检查
9 5.13吊装现场必须设专人指挥。
指挥必须有安装工作经验现场检查
10 5.14 起重机械操作人员在吊装过程中负有重要责任。
吊装前,吊装
指挥和起重机械操作人员要共同制定吊装方案。
吊装指挥应向起重
机械操作人员交待清楚工作任务。
现场检查交底记录
工程建设标准强制性条文执行检查记录表
序号标准条文检查控制
措施
检查
时间
检查人
落实
情况
备注
11 5.15遇有大雾、雷雨天、照明不足,指挥人员看不清各工作地点,
或起重驾驶员看不见指挥人员时,不得进行起重工作。
现场检查、旁站
12 5.16在起吊过程中,不得调整吊具,不得在吊臂工作范围内停留。
塔上协助安装指挥及工作人员不得将头和手伸出塔筒之外。
现场检查、旁站
13 5.17所有吊具调整应在地面进行,在吊绳被拉紧时,不得用手接触
起吊部位,以免碰伤。
现场检查、旁站
14
5.18机舱、桨叶、叶轮起吊风速不能超过安全起吊数值。
安全起吊
风速大小应根据风电机设备安装技
检查技术资料
15 5.19起吊塔筒吊具必须齐全,起吊点要保持塔筒直立后下端处于水
平位置。
应有导向绳导向。
现场检查、旁站
16 5.20起吊机舱时,起吊点应确保无误。
在吊装中必须保证有一名工
程技术人员在塔筒平台协助指挥吊车司机起吊。
起吊机舱必须配备
对讲机,系好导向绳。
现场检查、旁站
17 5.21、起吊桨叶必须保证有足够起吊设备。
应有两根导向绳。
导向
绳长度和强度应足够。
应用专用吊具,加护板,工作现场必须配备
对讲机。
保证现场有足够人员拉紧导向绳,保证起吊方向,避免触
及其他物体。
现场检查、旁站
18 5.23新安装风电机在正式启动前应做以下工作:
5.23.1测量绝缘,做好记录。
5.23.2相序校核,测量电压值和电压平衡性。
5.23.3应用力矩扳手将所有螺栓拧紧到标准力矩值。
检查技术资料。
