施工工期进度计划及措施方案为了确保施工工期的进度,我们制定了以下的施工工期进度计划及措施方案。
一、施工工期进度计划1.制定详细的施工计划:在施工前,我们将制定一个包含所有施工任务的详细计划,包括各个工程阶段的起止时间、每个任务的负责人以及各任务之间的依赖关系。
通过这种方式,可以确保每个任务都得到了妥善的安排,并且在整个施工期间没有发生重大阻碍。
2.制定里程碑:在施工计划中,我们将设立一些重要的里程碑,用于评估工作的进展情况。
里程碑将与各个工程任务的完成时间相关联,并根据预期的时间表进行安排。
这可以帮助我们及时发现可能的滞后问题,并采取相应的措施来解决。
3.定期会议:我们将定期召开会议,与项目团队成员讨论工作进展情况,并解决可能出现的问题。
这样可以确保每个成员了解他们的工作职责以及任务的优先顺序,并提供任何必要的支持和资源。
4.监控和评估:我们将使用项目管理软件和工期管理工具来监控施工工期的进展情况,并进行适时的评估。
通过这种方式,我们可以迅速识别任何潜在的延误,并采取相应的措施来防止进度的延迟。
5.引进合适的资源:为确保施工工期的准时完成,我们将根据实际需要引进合适的人力和物力资源。
我们会根据工作量的变化来安排合适的人员,并提供所需的设备和材料。
这样可以确保项目的进展不会受到资源短缺的限制。
二、施工工期措施方案1.风险评估和管理:在施工项目开始前,我们将对可能产生延误的风险进行评估,并制定相应的风险管理计划。
我们将识别可能的风险因素,制定解决方案,并建立相应的沟通机制,以便及时发现和处理潜在的延误问题。
2.项目组织和领导:我们将建立一个高效的项目组织结构,并明确每个成员的角色和职责。
我们会确保每个成员了解他们的任务和目标,并提供所需的支持和指导。
此外,我们还会指定一个经验丰富的项目经理来负责全面管理工期进度。
3.资源管理:我们将制定详细的资源管理计划,确保所需的材料和设备可以按时到位。
我们会与供应商建立紧密的合作关系,并定期与他们沟通,以确保物资的供应和交付不会延误施工工期。
工期进度计划一、背景介绍工期进度计划是指在项目实施过程中,为了合理安排工作进度、控制工期,制定的详细计划。
它包括项目的起止时间、关键节点、工作内容、工期安排等信息,是项目管理的重要工具之一。
本文将详细介绍工期进度计划的标准格式及其内容要求。
二、标准格式工期进度计划的标准格式一般包括以下几个部分:1. 项目概述在这一部分,需要对项目进行简要的概述,包括项目的名称、目标、范围、重要性等内容。
同时,还需明确项目的起止时间和总工期。
2. 项目组织结构在这一部分,需要列出项目的组织结构,包括项目经理、项目团队成员及其职责分工。
此外,还需说明项目团队的沟通渠道和工作流程。
3. 项目工作分解结构(WBS)在这一部分,需要将项目的工作分解为若干个可管理的工作包。
每个工作包都应包含工作内容、工作负责人、工作时间和工作成果等信息。
同时,还需将工作包之间的依赖关系进行明确的描述。
4. 关键节点计划在这一部分,需要列出项目的关键节点,即项目中必须按时完成的重要里程碑。
对于每个关键节点,需要明确其起止时间、工作内容和负责人等信息。
5. 工期安排在这一部分,需要按照项目工作分解结构和关键节点计划,制定详细的工期安排表。
工期安排表应包含每个工作包的起止时间、负责人、工期和前置任务等信息。
同时,还需考虑资源的可用性和依赖关系,确保工期的合理性和可行性。
6. 里程碑计划在这一部分,需要将关键节点和重要的里程碑整合到一个里程碑计划表中。
里程碑计划表应包含每个里程碑的名称、起止时间、工作内容和负责人等信息。
通过里程碑计划表,可以清晰地了解项目的进展情况。
7. 进度控制在这一部分,需要明确项目的进度控制方法和措施。
具体包括进度监控的频率、进度报告的形式、进度偏差的处理方式等内容。
同时,还需制定相应的风险应对计划,以应对可能出现的工期延误等问题。
三、内容要求工期进度计划的内容要求如下:1. 准确性:工期进度计划应准确反映项目的实际情况和需求,确保工期的合理性和可行性。
工期进度计划一、任务背景工期进度计划是指在项目实施过程中,根据项目的具体要求和工作内容,制定出合理的时间安排和进度计划,以确保项目能够按时完成。
本文将详细介绍工期进度计划的标准格式和内容要求。
二、标准格式工期进度计划的标准格式包括以下几个部分:1. 项目概述:简要描述项目的背景、目标和重要性,以便读者能够全面了解项目的整体情况。
2. 项目里程碑:列出项目的关键里程碑,包括开始日期、结束日期和关键活动,以便读者清楚了解项目的重要节点。
3. 工作分解结构(WBS):将项目的工作分解为各个可管理的工作包,每个工作包都有自己的开始日期、结束日期和负责人,以便读者了解项目的具体工作内容和责任分工。
4. 进度计划表:按照时间顺序列出各个工作包的开始日期、结束日期和完成情况,以便读者清楚了解项目的整体进度。
5. 关键路径:通过网络图和关键路径法确定项目的关键路径,以便读者了解项目的关键活动和关键路径的时间安排。
6. 里程碑图:用图表形式展示项目的关键里程碑和关键活动,以便读者直观地了解项目的时间安排和进度情况。
7. 项目风险分析:对可能影响项目进度的风险进行分析和评估,以便读者了解项目的风险情况和应对措施。
8. 资源分配:列出项目所需的各种资源,包括人力、物资和设备等,以便读者了解项目的资源需求和分配情况。
9. 里程碑评审:规定项目各个里程碑的评审时间和评审标准,以便读者了解项目的评审流程和标准。
三、内容要求工期进度计划的内容要求如下:1. 准确性:工期进度计划应准确反映项目的实际情况和时间要求,确保计划的可行性和可操作性。
2. 详细性:工期进度计划应包含项目的各个细节和关键信息,确保读者能够全面了解项目的进度安排和工作内容。
3. 可视化:工期进度计划应以图表、表格等形式展示,以便读者能够直观地了解项目的时间安排和进度情况。
4. 可操作性:工期进度计划应具有可操作性,即能够指导项目团队按照计划进行工作,并能够及时调整和更新。

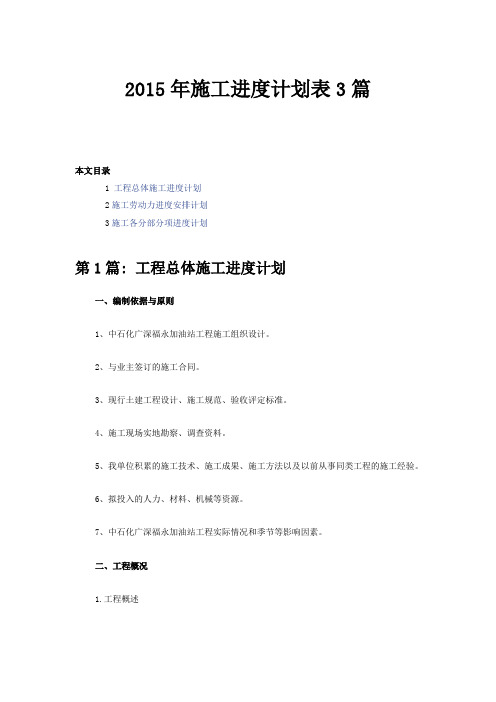

2015年施工进度计划表3篇本文目录1工程总体施工进度计划2施工劳动力进度安排计划3施工各分部分项进度计划第1篇: 工程总体施工进度计划一、编制依据与原则1、中石化广深福永加油站工程施工组织设计。
2、与业主签订的施工合同。
3、现行土建工程设计、施工规范、验收评定标准。
4、施工现场实地勘察、调查资料。
5、我单位积累的施工技术、施工成果、施工方法以及以前从事同类工程的施工经验。
6、拟投入的人力、材料、机械等资源。
7、中石化广深福永加油站工程实际情况和季节等影响因素。
二、工程概况1.工程概述本工程位于深圳市宝安区广深高速公路福永段东侧的一地块,站区用地面积6991.93平方米、建筑总面积2927.00平方米、建筑覆盖率27﹪、建筑容积率0.42、建筑物为三栋二层,加油站设置埋地油罐总储量180m³、加油机10台、停车位29个、站内设变配电房一个。
本工程为三类工业建筑,使用年限50年,耐火等级为二级,抗震设防裂度为7度,工程除加油棚采用钢筋混凝土柱和轻钢结构屋面外,其余建筑物均采用钢筋混凝土框架结构体系。
2. 主要的分项工程主要的分项工程包括:本工程设计范围为站房、加油棚土建工程,餐厅、洗手间与配套用房土建工程,装备快修、设备仓库土建工程,室外工程(含围墙、沉砂池、计量工具间、消防器材间、招牌基础),室外道路工程,油罐区设备基础工程,电气安装工程,给排水安装工程,弱电工程,变配电工程,工艺设备电气安装工程,工艺土建工程(含加油岛、人孔井、消防砂池、卸油口、工艺管沟、电缆沟)等。
第2篇:施工劳动力进度安排计划结合本工程特点,根据施工进度计划,分阶段主要劳动力需要计划表如下。
1、按照重点工程与其他工程均衡生产的原则协调安排施工,加大设备及劳动力的投入,加强组织协调,合理配置资源,发挥科技先导作用,优化施工技术方案和工艺,强化全员“安全、质量、工期”意识。
加强与建设单位、监理单位、设计单位和地方政府的联系与合作,积极主动搞好本工程的协调工作,争取各方面的大力支持。
工期进度计划一、项目概述本项目是一个工程项目,旨在建造一座高层建造。
项目包括设计、施工、材料采购等多个阶段,计划工期为12个月。
二、工期计划目标1. 确保项目按时完成,保证工程质量;2. 合理安排施工进度,提高工作效率;3. 控制项目成本,避免延期造成的额外费用;4. 提前预测可能浮现的风险,制定相应的应对措施。
三、工期计划内容1. 前期准备阶段(1个月)- 完成项目可行性研究报告;- 确定项目需求和目标;- 筹备项目资金和人力资源。
2. 设计阶段(3个月)- 进行土地测量和勘察工作;- 制定建造设计方案;- 编制施工图纸;- 完成设计审查。
3. 材料采购阶段(2个月)- 确定项目所需材料清单;- 寻觅供应商并进行比价;- 签订采购合同;- 完成材料交付和验收。
4. 施工阶段(6个月)- 确定施工队伍和施工方案;- 进行基础工程施工;- 进行主体结构施工;- 进行装修和设备安装;- 进行竣工验收。
四、工期计划安排1. 制定详细的工期计划表,包括每一个阶段的开始时间和结束时间;2. 根据工期计划表,确定每一个阶段的工作内容和工作量;3. 确定每一个阶段的关键节点和关键任务,制定相应的措施保证按时完成;4. 定期对工期计划进行跟踪和监控,及时调整计划,确保项目按时完成。
五、工期计划风险管理1. 风险识别:对可能影响工期的风险进行全面的分析和识别;2. 风险评估:对每一个风险进行评估,确定其概率和影响程度;3. 风险应对:制定相应的风险应对措施,包括预留时间、加强管理等;4. 风险监控:定期对风险进行监控和评估,及时调整工期计划。
六、工期计划执行与控制1. 分配任务:根据工期计划,将任务分配给相应的团队成员;2. 监督执行:对各个任务的执行情况进行监督和检查,及时解决问题;3. 进度控制:根据实际发展情况,及时调整工期计划,保证项目按时完成;4. 信息沟通:保持与各相关方的良好沟通,及时反馈项目发展情况。
工期进度计划一、项目背景本项目为某公司新建厂房工程,旨在满足公司扩大生产规模的需求。
项目总面积为10000平方米,包括主厂房、办公楼、仓库等建筑物。
为确保项目按时交付,需要制定工期进度计划,明确各项工作的时间安排和进度要求。
二、项目目标1. 按照设计要求和施工规范,按时完成项目建设。
2. 确保施工过程中的质量控制,保证工程质量符合相关标准。
3. 合理安排资源,控制项目成本,确保项目在预算范围内完成。
4. 加强施工现场安全管理,确保施工过程中无事故发生。
三、工期进度计划1. 前期准备阶段(2周)- 完成项目启动会议,明确项目目标、任务和责任分工。
- 确定项目组成员,明确各自职责和工作计划。
- 完成项目资料收集和整理,包括设计文件、施工图纸等。
- 确定施工方案,制定详细的施工计划和工期安排。
- 确保施工现场的准备工作,包括场地平整、材料采购等。
2. 土建施工阶段(8周)- 进行场地勘测和测量,确保施工准确性。
- 进行地基处理和基础施工,确保建筑物的稳固性。
- 进行主体结构施工,包括梁柱、楼板等。
- 进行外墙施工和屋面施工,确保建筑物的密封性。
- 完成室内装修和设备安装,包括地面铺设、墙面装饰、设备调试等。
3. 系统设施安装阶段(4周)- 进行电气系统的安装和调试,确保供电正常。
- 进行给排水系统的安装和测试,确保正常运行。
- 进行通风空调系统的安装和调试,确保室内环境舒适。
- 进行消防系统的安装和测试,确保安全性。
4. 竣工验收阶段(2周)- 进行工程竣工验收,确保符合相关标准和规范。
- 整理施工资料,包括竣工图纸、验收报告等。
- 进行最终整改和修复,确保项目完工质量。
四、工期进度控制1. 制定详细的工期进度计划,明确各项工作的时间节点和关键路径。
2. 每周召开工期进度会议,对比实际进度和计划进度,分析偏差原因并及时调整。
3. 加强施工现场的协调和沟通,确保各个工种的协同作业。
4. 配备足够的施工人员和设备资源,确保施工进度不受限制。
工期进度计划一、项目概述本项目为某高速公路的修筑工程,总工期为两年。
为了确保工程按时完成,需要制定详细的工期进度计划。
二、计划编制依据1. 项目合同:根据项目合同中规定的工期要求,编制工期进度计划。
2. 技术要求:考虑工程的技术要求和施工工艺,制定合理的工期安排。
3. 项目资源:根据项目所需的人力、物力、财力等资源的可用性,合理安排工期。
三、计划编制步骤1. 项目分解:将整个工程按照不同的施工阶段进行分解,确定每一个阶段的工期。
2. 任务分配:将每一个阶段的工作任务分配给相应的施工单位或者个人。
3. 工期评估:根据历史数据和专业经验,对每一个工作任务的工期进行评估,并确定最终的工期安排。
4. 进度计算:根据工作任务的优先级和依赖关系,计算每一个任务的开始时间、完成时间和工期。
5. 优化调整:根据计划编制的初步结果,对工期进行优化调整,确保整个工程的工期合理且可行。
6. 编制报告:将工期进度计划编制成报告,包括每一个阶段的工期安排、任务分配和进度计算等内容。
四、工期进度计划内容1. 项目概述:对项目的背景、目标和重要性进行介绍。
2. 工期目标:明确整个工程的总工期目标,例如两年完成。
3. 工期计划表:按照时间顺序列出每一个阶段的工作任务、开始时间、完成时间和工期。
4. 资源分配:对每一个工作任务分配相应的人力、物力和财力资源。
5. 里程碑节点:标注工程的重要节点,例如开工、完工等。
6. 进度图表:使用甘特图或者其他图表形式展示工期进度计划,直观明了。
7. 风险评估:对工期进度计划可能面临的风险进行评估,并提出相应的应对措施。
五、计划执行和监控1. 执行计划:根据工期进度计划,组织施工人员按时完成各项任务。
2. 进度监控:定期对工期进度进行监控,及时发现问题并采取相应的措施。
3. 进度报告:定期向项目相关方报告工期进度情况,包括已完成的任务、进行中的任务和延期的任务等。
4. 问题解决:对于浮现的工期延误或者其他问题,及时进行分析和解决,确保项目按时完成。
工期进度计划与措施一、施工进度计划1、进度计划控制原则1.1在保证工程质量的前提下,合理安排人力、物力、财力的投入。
1.2运用科学的管理方法和先进的机械设备,合理地进行资源分配是本工程进度控制的原则。
2、总进度计划安排2.1施工准备:包括材料准备、机械设备准备、管理系统和人力资源准备、技术准备施工现场临时设施准备以及材料定货等施工准备工作。
2.2施工验收准备:对施工现场进行全面清理、清除面层污染物,协助业主何等好验收和交接工作。
2.3竣工验收、退场2.4卫生清洁:我公司计划在本工程施工过程中全程进行卫生清洁,施工中做到随放随清完工垃圾,每天派专人将施工垃圾倾倒到指定地点,防止施工垃圾污染施工场地和已经完成的成品。
3、工期目标工程总工期:为60日历天。
二、进度控制及保证措施1、组织保证制度1.1项目经理为工期进度第一责任人,施工员为工期进度负责人,班组长为工期进度执行人。
工期进度责任层层落实到人,奖罚分明,保证工期顺利进行。
1.2将工期进度计划分解为月进度计划、周进度计划、日进度计划,施工员负责检查每天工期执行情况,并当天反馈到项目经理,如工期执行不到位,对责任人进行罚款,并立即安排施工人员对拖延工期的项目予以加班完成,确保日进度计划,才能够保证周进度、月进度,乃至整个工程进度计划。
1.3成立强有力的管理班子,管理人员也实行两班制,晚班各个专业及岗位均要有人员正常上班,以应对施工需要及紧急情况。
1.4每项工序开工前,均要做好施工样板,待样板通过验收,施工人员按样板进行施工,使工人施工有可比性,且直观,避免返工,可以加快施工进度。
2、人员保证制度2.1合理安排人员,确保节假日不停工。
2.2公司抽调充足的施工技术人员,并留有后备人员,一旦工地需要即时增派。
2.3合理安排工期及工艺流程,施工工序要穿插进行,安排专职协调员,不要因穿插进行而导致工地施工混乱。
2.4安排专职的安全员,即时检查工地安全隐患,随时排除隐患,避免工地发生重大安全事故,为工地顺利进行打下良好的基础。
工期进度计划标题:工期进度计划引言概述:工期进度计划是项目管理中至关重要的一环,它能够帮助项目团队合理安排工作,确保项目按时完成。
本文将从工期进度计划的定义、制定方法、重要性、实施过程和监控与调整等方面进行详细阐述。
一、工期进度计划的定义1.1 工期进度计划是项目管理中的一个重要工具,用于规划和跟踪项目的进度。
1.2 工期进度计划包括项目的开始日期、结束日期、里程碑节点和关键路径等信息。
1.3 工期进度计划通常以甘特图或网络图的形式呈现,清晰展示项目的时间安排。
二、工期进度计划的制定方法2.1 确定项目的目标和里程碑,明确项目的关键路径和关键活动。
2.2 根据项目需求和资源情况,制定详细的时间表和工期计划。
2.3 与项目团队成员进行沟通和协调,确保工期进度计划的可行性和有效性。
三、工期进度计划的重要性3.1 工期进度计划可以帮助项目团队合理安排工作,避免资源浪费和时间延误。
3.2 工期进度计划可以提前发现项目进度的问题和风险,及时采取措施进行调整和优化。
3.3 工期进度计划可以帮助项目经理和团队成员更好地管理时间和任务,提高工作效率和质量。
四、工期进度计划的实施过程4.1 确保项目团队成员了解工期进度计划的内容和要求,明确各自的责任和任务。
4.2 定期跟踪和更新工期进度计划,及时调整和优化项目的时间安排。
4.3 与项目利益相关方进行沟通和汇报,确保他们了解项目的进展和计划。
五、工期进度计划的监控与调整5.1 建立有效的监控机制,定期收集和分析项目的进度数据,发现问题和风险。
5.2 根据监控结果和分析,及时调整和优化工期进度计划,确保项目按时完成。
5.3 与项目团队成员和利益相关方进行沟通和协调,共同努力实现项目目标和成果。
总结:工期进度计划在项目管理中起着至关重要的作用,它能够帮助项目团队合理安排工作,确保项目按时完成。
通过制定、实施、监控和调整工期进度计划,项目团队可以更好地管理时间和任务,提高工作效率和质量,实现项目的成功。
工期进度计划标题:工期进度计划引言概述:工期进度计划是工程项目管理中至关重要的一环,它是指在项目执行过程中,根据项目的具体情况和要求,制定出合理的时间计划和进度安排,以确保项目按时完成。
工期进度计划的编制不仅能够匡助项目团队合理安排工作,提高工作效率,还能够匡助项目经理监控项目进度,及时发现问题,做出调整,确保项目按时交付。
一、确定项目工期1.1 确定项目的起止时间:在制定工期进度计划之前,首先要确定项目的起止时间,明确项目开始和结束的具体日期,以便后续的工期安排。
1.2 分析项目任务和工作量:对项目的任务和工作量进行详细分析,确定每一个任务所需的时间和资源,以便合理安排工期。
1.3 考虑项目的风险因素:在确定工期时,还需要考虑项目可能面临的风险因素,如人力资源不足、技术难题等,以便提前做好应对措施。
二、制定工期进度计划2.1 制定工作分解结构(WBS):将项目分解为若干个可管理的工作包,明确每一个工作包的起止时间和交付物,以便更好地控制项目进度。
2.2 制定关键路径:确定项目中的关键路径,即影响整个项目工期的关键任务序列,以便优先安排关键任务的工作,确保项目按时完成。
2.3 制定里程碑计划:在工期进度计划中设置里程碑,即项目的重要节点,以便监控项目进度,及时发现问题,做出调整。
三、执行工期进度计划3.1 分配任务和资源:根据工期进度计划,合理分配任务和资源,确保每一个任务按时完成。
3.2 监控项目进度:定期对项目进度进行监控和评估,及时发现偏差和问题,做出调整,确保项目按时交付。
3.3 沟通与协调:及时与项目团队成员沟通,协调各方利益,解决工期进度计划执行中的问题和障碍。
四、调整工期进度计划4.1 分析偏差原因:当项目进度浮现偏差时,需要及时分析偏差的原因,找出问题所在。
4.2 调整工期计划:根据偏差的原因,对工期进度计划进行调整,重新安排工作和资源,确保项目能够按时完成。
4.3 风险管理:在调整工期进度计划时,还需要考虑项目可能面临的风险因素,及时做出风险管理措施,确保项目进度不受影响。
密山灌区密山市连珠山镇片区连珠山村等6村土地整治项目第八标段2015年4月份施工
进度计划安排
1、渠道衬砌工程施工计划:2015年3月28日至2015年4月12日进行塔头1斗渠0+623-1+700衬砌施工,每日衬砌施工90米。
衬砌施工首先进行清雪、抽水、晾晒渠道,同时备料(砼板、砂垫层、土工膜),根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线,人工整形后,铺土工膜、砂垫层,铺砼板,使用机械设备:挖掘机1台、运板车4台、自卸翻斗车2台、农用四轮车4台、铲车1台,配备衬砌渠道施工人员30人进行衬砌施工。
2、建筑物工程施工计划:
(1)节制闸1
2015年3月29日开始节制闸开挖、抽水、处理基础。
2015年4月1日至2015年4月3日节制闸铺设保温板、绑扎钢筋、支基础模板。
2015年4月4日节制闸基础浇筑砼。
2015年4月8日至2015年4月12日节制闸闸室基础、消力池两侧挡墙绑扎钢筋、支模板。
2015年4月13日节制闸闸室基础、消力池两侧挡墙浇筑砼。
2015年4月15日至2015年4月16日节制闸吊装闸门,绑扎钢筋,支闸室模板。
2015年4月17日节制闸闸室浇筑砼。
2015年4月19日至2015年4月22日节制闸绑扎钢筋、支启闭台模板。
2015年4月23日节制闸启闭台浇筑砼。
2015年4月25日至2015年4月27日节制闸回填、上下游进出口段整形、浇筑衬砌砼。
(2)下地涵129
2015年3月28日开始下地涵129开挖基坑。
2015年3月28日至2015年4月2日下地涵129全部完成。
(3)下地涵131
2015年3月30日开始下地涵131开挖基坑。
2015年3月30日至2015年4月4日下地涵131全部完成。
(4)下地涵133
2015年4月1日开始下地涵133开挖基坑。
2015年4月1日至2015年4月6日下地涵133全部完成。
(5)新增下地涵8-1
2015年4月3日开始下地涵8-1开挖基坑。
2015年4月3日至2015年4月8日下地涵8-1全部完成。
(6)新增下地涵8-2
2015年4月5日开始下地涵8-2开挖基坑。
2015年4月5日至2015年4月11日下地涵8-2全部完成。
(7)新增下地涵8-3
2015年4月7日开始下地涵8-3开挖基坑。
2015年4月7日至2015年4月13日下地涵8-3全部完成。
(8)下地涵200
2015年4月9日开始下地涵200开挖基坑。
2015年4月9日至2015年4月15日下地涵下地涵200全部完成。
(9)下地涵198
2015年4月11日开始下地涵198开挖基坑。
2015年4月11日至2015年4月17日下地涵下地涵198全部完成。
(10)下地涵206
2015年4月13日开始下地涵206开挖基坑。
2015年4月13日至2015年4月19日下地涵下地涵206全部完成。
(11)下地涵157
2015年4月15日开始下地涵206开挖基坑。
2015年4月15日至2015年4月21日下地涵下地涵206全部完成。
(12)下地涵149
2015年4月17日开始下地涵149开挖基坑。
2015年4月17日至2015年4月23日下地涵下地涵149全部完成。
建筑物施工使用机械设备:挖掘机1台、搅拌机1台(固定)、发电机2台、水泵4台、铲车1台、农用四轮车4台,建筑物施工配备人员28人,每座建筑物8人进行施工。
密山市东方水利水电工程公司
密山市土地整治项目连珠山八标项目部 2015年3月27日。
