路桥工程建设中路桥过渡段的施工处理摘要:在路桥过渡段日常施工过程中,地基沉降或路基与桥梁本身桥台的刚度和韧性往往存在差异。
路桥工程过渡段各类病害,将极大影响过往车辆安全。
为解决这类问题,必须采用先进的路桥过渡段施工技术,根据实际情况科学合理施工,确保路桥工程施工质量。
关键词:路桥工程建设;路桥过渡段;施工处理一、路桥过渡段常见病害及原因分析(一)地基方面的原因大部分桥涵属于软弱地基,通常位于沟壑区和地下水丰富的地区。
在道路使用过程中,地基的承载能力受到限制,车辆的重力压缩逐渐使地基变形,最终导致地基沉降。
软土地基中的高水位导致地基含水量高,土层中软孔比大,增加了地基沉降的概率,而高压缩性地基沉降更为严重。
基础沉降造成了一定的安全隐患。
施工过程中地质钻孔检测点少,检测深度不够,未及时发现软基,软基范围,深度,承载力未知。
(二)桥台台背路堤压实度在现有的公路建设中,填筑材料一般采用透水材料,其孔隙率较大。
由于道路重力和车辆压力的双重影响,导致孔隙率降低,填筑材料变得更加密集,这将导致路基沉降,桥头跳车。
路基填料是一项严格的建筑工程,其压实度受多方面的影响,包括建筑材料,施工顺序,机械使用,甚至施工经验等。
这导致在实际施工中,路基填料压实度很难符合工程设计要求。
(三)路桥过渡段的设计及处理在当前的路桥建设中,止推块通常由更坚硬的钢筋混凝土制成,用这种方法构造的止推块整体刚度较大,连接路刚度不均匀,连接路柔性较高,刚度较低。
在道路使用过程中,车辆荷载引起两侧刚度不同,从而引起桥台的塑性变形[1]。
二、路桥工程建设过程中过渡段问题探究(一)地基因素造成的问题在道路桥梁工程施工中,许多桥涵道路属于软基区。
一方面沟壑纵横,地下水较多,另一侧道路在使用过程中因超重造成地基承载力有限,迫使地基变形。
最终发生地基下沉。
软基下通常有相当大的地下水,地下水水位一般较高。
这样的客观条件会导致地基含水量的不断增加,由于水的不断侵蚀,土层变软,空隙变大。

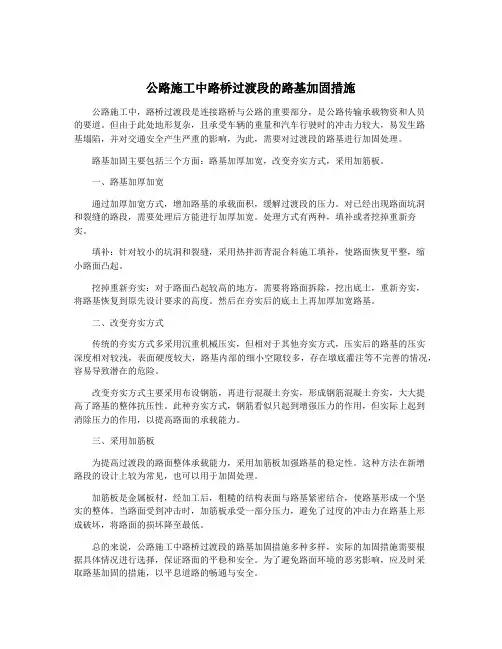

公路施工中路桥过渡段的路基加固措施公路施工中,路桥过渡段是连接路桥与公路的重要部分,是公路传输承载物资和人员的要道。
但由于此处地形复杂,且承受车辆的重量和汽车行驶时的冲击力较大,易发生路基塌陷,并对交通安全产生严重的影响,为此,需要对过渡段的路基进行加固处理。
路基加固主要包括三个方面:路基加厚加宽,改变夯实方式,采用加筋板。
一、路基加厚加宽通过加厚加宽方式,增加路基的承载面积,缓解过渡段的压力。
对已经出现路面坑洞和裂缝的路段,需要处理后方能进行加厚加宽。
处理方式有两种,填补或者挖掉重新夯实。
填补:针对较小的坑洞和裂缝,采用热拌沥青混合料施工填补,使路面恢复平整,缩小路面凸起。
挖掉重新夯实:对于路面凸起较高的地方,需要将路面拆除,挖出底土,重新夯实,将路基恢复到原先设计要求的高度。
然后在夯实后的底土上再加厚加宽路基。
二、改变夯实方式传统的夯实方式多采用沉重机械压实,但相对于其他夯实方式,压实后的路基的压实深度相对较浅,表面硬度较大,路基内部的细小空隙较多,存在墩底灌注等不完善的情况,容易导致潜在的危险。
改变夯实方式主要采用布设钢筋,再进行混凝土夯实,形成钢筋混凝土夯实,大大提高了路基的整体抗压性。
此种夯实方式,钢筋看似只起到增强压力的作用,但实际上起到消除压力的作用,以提高路面的承载能力。
三、采用加筋板为提高过渡段的路面整体承载能力,采用加筋板加强路基的稳定性。
这种方法在新增路段的设计上较为常见,也可以用于加固处理。
加筋板是金属板材,经加工后,粗糙的结构表面与路基紧密结合,使路基形成一个坚实的整体。
当路面受到冲击时,加筋板承受一部分压力,避免了过度的冲击力在路基上形成破坏,将路面的损坏降至最低。
总的来说,公路施工中路桥过渡段的路基加固措施多种多样,实际的加固措施需要根据具体情况进行选择,保证路面的平稳和安全。
为了避免路面环境的恶劣影响,应及时采取路基加固的措施,以平息道路的畅通与安全。

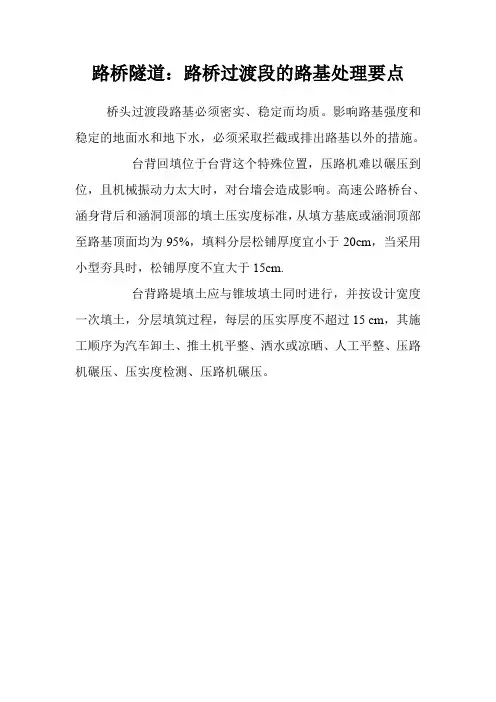

路桥隧道:路桥过渡段的路基处理要点桥头过渡段路基必须密实、稳定而均质。
影响路基强度和稳定的地面水和地下水,必须采取拦截或排出路基以外的措施。
台背回填位于台背这个特殊位置,压路机难以碾压到位,且机械振动力太大时,对台墙会造成影响。
高速公路桥台、涵身背后和涵洞顶部的填土压实度标准,从填方基底或涵洞顶部至路基顶面均为95%,填料分层松铺厚度宜小于20cm,当采用小型夯具时,松铺厚度不宜大于15cm.
台背路堤填土应与锥坡填土同时进行,并按设计宽度一次填土,分层填筑过程,每层的压实厚度不超过15 cm,其施工顺序为汽车卸土、推土机平整、洒水或凉晒、人工平整、压路机碾压、压实度检测、压路机碾压。

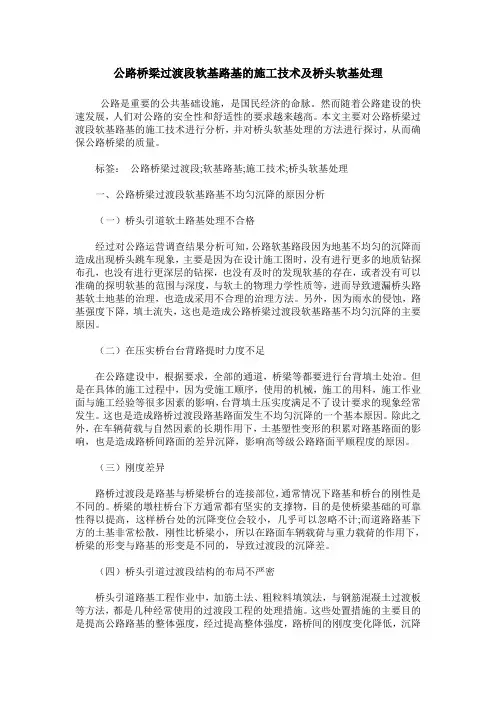

公路桥梁过渡段软基路基的施工技术及桥头软基处理公路是重要的公共基础设施,是国民经济的命脉。
然而随着公路建设的快速发展,人们对公路的安全性和舒适性的要求越来越高。
本文主要对公路桥梁过渡段软基路基的施工技术进行分析,并对桥头软基处理的方法进行探讨,从而确保公路桥梁的质量。
标签:公路桥梁过渡段;软基路基;施工技术;桥头软基处理一、公路桥梁过渡段软基路基不均匀沉降的原因分析(一)桥头引道软土路基处理不合格经过对公路运营调查结果分析可知,公路软基路段因为地基不均匀的沉降而造成出现桥头跳车现象,主要是因为在设计施工图时,没有进行更多的地质钻探布孔,也没有进行更深层的钻探,也没有及时的发现软基的存在,或者没有可以准确的探明软基的范围与深度,与软土的物理力学性质等,进而导致遗漏桥头路基软土地基的治理,也造成采用不合理的治理方法。
另外,因为雨水的侵蚀,路基强度下降,填土流失,这也是造成公路桥梁过渡段软基路基不均匀沉降的主要原因。
(二)在压实桥台台背路提时力度不足在公路建设中,根据要求,全部的通道,桥梁等都要进行台背填土处治。
但是在具体的施工过程中,因为受施工顺序,使用的机械,施工的用料,施工作业面与施工经验等很多因素的影响,台背填土压实度满足不了设计要求的现象经常发生。
这也是造成路桥过渡段路基路面发生不均匀沉降的一个基本原因。
除此之外,在车辆荷载与自然因素的长期作用下,土基塑性变形的积累对路基路面的影响,也是造成路桥间路面的差异沉降,影响高等级公路路面平顺程度的原因。
(三)刚度差异路桥过渡段是路基与桥梁桥台的连接部位,通常情况下路基和桥台的刚性是不同的。
桥梁的墩柱桥台下方通常都有坚实的支撑物,目的是使桥梁基础的可靠性得以提高,这样桥台处的沉降变位会较小,几乎可以忽略不计;而道路路基下方的土基非常松散,刚性比桥梁小,所以在路面车辆载荷与重力载荷的作用下,桥梁的形变与路基的形变是不同的,导致过渡段的沉降差。
(四)桥头引道过渡段结构的布局不严密桥头引道路基工程作业中,加筋土法、粗粒料填筑法,与钢筋混凝土过渡板等方法,都是几种经常使用的过渡段工程的处理措施。
路桥过渡段施工方案
为了确保过渡段施工的顺利进行,我们制定了以下的施工方案:
一、施工准备阶段:
1. 编制施工组织设计和施工方案;
2. 确定施工队伍和分工,明确工作任务;
3. 调查研究施工现场,了解地质、水文及环境等情况;
4. 采购、储备施工所需设备、材料和人员。
二、施工工艺和措施:
1. 确定施工过程中的安全措施,为施工现场设置警示标志,保证施工期间的安全;
2. 设立施工现场办公区和人员生活区,保证工作人员的生活需求;
3. 确定施工队伍的责任和权限,加强施工管理和监管,确保施工过程的规范和顺利进行;
4. 定期检查施工材料的质量和施工设备的性能,确保施工质量;
5. 采用先固定后铺设的工艺,先把过渡段的固定部分完成后,再进行铺设;
6. 进行路基处理,确保路基的平整和稳定性;
7. 进行过渡段的支撑和固定工作,保证其在施工过程中的安全和稳定;
8. 进行过渡段的铺设,确保其与路桥之间的连接牢固和平顺;
9. 进行施工质量的检验和验收,确保施工质量符合规范要求。
三、施工时间和进度安排:
1. 制定详细的施工计划,包括施工阶段、工序,以及品种、数
量、质量要求等;
2. 根据施工计划,制定施工时间表和进度安排,确保施工能够按时完成;
3. 加强施工队伍的管理和协调,合理安排施工人员的工作时间和工作强度;
4. 通过定期检查和监测,及时发现和解决施工中的问题,确保施工进度的顺利进行。
以上就是我们的过渡段施工方案,希望能够对您提供帮助。
在施工过程中,我们将严格按照施工方案进行施工,并加强施工管理和监督,确保施工质量和安全。
如果有任何问题,请及时与我们联系,我们将竭诚为您提供服务。

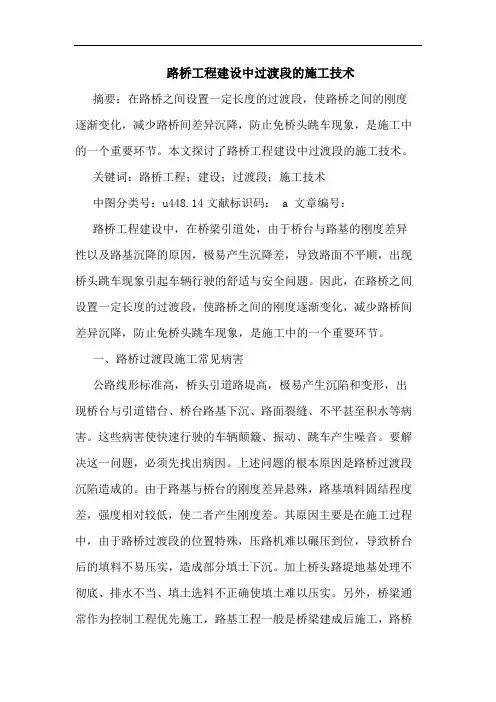

路桥工程建设中过渡段的施工技术摘要:在路桥之间设置一定长度的过渡段,使路桥之间的刚度逐渐变化,减少路桥间差异沉降,防止免桥头跳车现象,是施工中的一个重要环节。
本文探讨了路桥工程建设中过渡段的施工技术。
关键词:路桥工程;建设;过渡段;施工技术中图分类号:u448.14文献标识码: a 文章编号:路桥工程建设中,在桥梁引道处,由于桥台与路基的刚度差异性以及路基沉降的原因,极易产生沉降差,导致路面不平顺,出现桥头跳车现象引起车辆行驶的舒适与安全问题。
因此,在路桥之间设置一定长度的过渡段,使路桥之间的刚度逐渐变化,减少路桥间差异沉降,防止免桥头跳车现象,是施工中的一个重要环节。
一、路桥过渡段施工常见病害公路线形标准高,桥头引道路堤高,极易产生沉陷和变形,出现桥台与引道错台、桥台路基下沉、路面裂缝、不平甚至积水等病害。
这些病害使快速行驶的车辆颠簸、振动、跳车产生噪音。
要解决这一问题,必须先找出病因。
上述问题的根本原因是路桥过渡段沉陷造成的。
由于路基与桥台的刚度差异悬殊,路基填料固结程度差,强度相对较低,使二者产生刚度差。
其原因主要是在施工过程中,由于路桥过渡段的位置特殊,压路机难以碾压到位,导致桥台后的填料不易压实,造成部分填土下沉。
加上桥头路堤地基处理不彻底、排水不当、填土选料不正确使填土难以压实。
另外,桥梁通常作为控制工程优先施工,路基工程一般是桥梁建成后施工,路桥过渡段集中填筑,几乎没有静置沉降和趋于稳定的时间,导致运行后的初期沉降变形较大。
二、路桥工程建设中过渡段的施工技术1、设置搭板。
搭板的设置方法有三种:方法一从理论上讲是完美的,在搭板长度l 范围内,在车辆荷载作用下,路面的弯沉逐渐变化,但这种方法给实际施工带来很大困难。
方法二,它的特点是克服了方法一的施工困难,而且又有效地解决刚柔过渡的问题。
方法三是采用预留反向坡度,即搭板与桥台连接处标高一致,而与路面连接端则高于设计标高,形成一个预留的反向坡,坡度大小根据路桥之间的沉降差而定,此法的关键在于考虑路线纵断面平顺的前提下,确定沉降差和预留反向坡度。
路桥过渡段的处理方法近年来,随着高速铁路建设的迅猛发展,一些用来处置公路桥头跳车的方法被铁路方面越来越多地借鉴。
一、桥头设搭板和枕梁上置式钢筋混凝土搭板是搭板立面布置的基本形式,图5-2为公路处理桥头跳车最常用的形式。
它一端支撑在桥台上,另一端简支于枕梁上。
搭板既可水平放置,也可倾斜放置。
板厚可均匀,也可渐变。
搭板的设计按简支板进行,枕梁按弹性地基梁计算。
搭板的长度一般都小于10m,以5~6m最多,个别情况可达15m。
图5-2 桥头设搭板和枕梁二、粗粒级配料填筑将级配粗粒料(如碎石、砂砾石、水泥石灰稳定砂石土、低等级混凝土等)用于路桥过渡段的填筑,无论是铁路系统,还是公路系统,都是一种最常用的减小路桥间沉降差的处理方法。
1.施工步骤及方法(1)清理基坑及压实。
台后基坑往往是不规则的,一般都偏小,必须按要求的尺寸进行清理。
基坑尺寸合格后,应及时进行基底压实。
无法使用压路机时,可用质量为300~700kg的小型手推式电动打夯机压实。
压实合格后,方准正式填筑。
(2)填筑青石碴。
每层青石碴的松铺厚度应小于或等于20cm,并摊铺均匀。
整平后,用质量为500~700kg的小型手推式电动打夯机压实。
至没有明显碾压痕迹后,用灌沙法测定干容重。
若合格,则转入下一层,直至达到要求的标高。
(3)填筑二灰碎石。
每层二灰碎石的松铺厚度应小于或等于20cm。
含水量适宜的混合料采用集中机拌,运至工地摊铺、整平,用12~15t的压路机慢速碾压。
对于边角部位,可用质量为500~700kg的小型手推式打夯机补压。
质量合格后,即可转入下一层。
2.处理效果该工程建成通车后,日平均交通量在1万辆以上。
经多次现场观测,未发生异常情况,基本成功地解决了跳车问题。
三、加筋土路基结构实验研究表明,使用加筋土路基结构来处理桥台跳车有两大作用:一是能大大减小桥背路基的沉降;二是能将桥背土路基与桥台交界处的台阶式跳跃沉降变成连续斜坡式沉降。
一般认为,只要是连续性斜坡式沉降,且总沉降在4~5cm 之内,就能消除跳车现象。

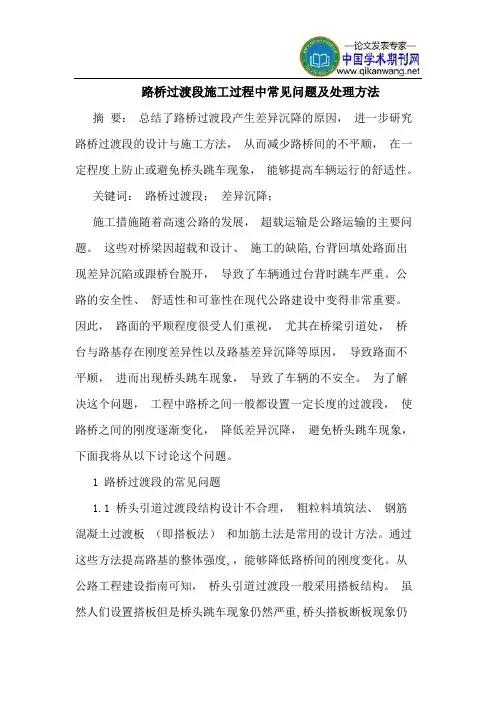

路桥过渡段施工过程中常见问题及处理方法摘要:总结了路桥过渡段产生差异沉降的原因,进一步研究路桥过渡段的设计与施工方法,从而减少路桥间的不平顺,在一定程度上防止或避免桥头跳车现象,能够提高车辆运行的舒适性。
关键词:路桥过渡段;差异沉降;施工措施随着高速公路的发展,超载运输是公路运输的主要问题。
这些对桥梁因超载和设计、施工的缺陷,台背回填处路面出现差异沉陷或跟桥台脱开,导致了车辆通过台背时跳车严重。
公路的安全性、舒适性和可靠性在现代公路建设中变得非常重要。
因此,路面的平顺程度很受人们重视,尤其在桥梁引道处,桥台与路基存在刚度差异性以及路基差异沉降等原因,导致路面不平顺,进而出现桥头跳车现象,导致了车辆的不安全。
为了解决这个问题,工程中路桥之间一般都设置一定长度的过渡段,使路桥之间的刚度逐渐变化,降低差异沉降,避免桥头跳车现象,下面我将从以下讨论这个问题。
1 路桥过渡段的常见问题1.1 桥头引道过渡段结构设计不合理,粗粒料填筑法、钢筋混凝土过渡板(即搭板法)和加筋土法是常用的设计方法。
通过这些方法提高路基的整体强度,,能够降低路桥间的刚度变化。
从公路工程建设指南可知,桥头引道过渡段一般采用搭板结构。
虽然人们设置搭板但是桥头跳车现象仍然严重,桥头搭板断板现象仍然常见。
从设计上讲有以下常见情况:1)根据桥的大小来设置桥头搭板长度一致主要为: a.大中桥,搭板长度为 8m; b.小桥,填土高度小于 0.5m 的通道以及涵洞,一般的搭板长度为 5m。
但是,桥头引道路堤是处于高填方路段,软基路段桥涵结构与桥头路堤相比较而言沉降量大,一定要加长搭板长度,避免差异沉降,进而降低桥头跳车现象。
2)由于未考虑地基上的板计算,导致了未考虑台背路堤沉降,雨水冲刷带走台背填土等原因自然原因导致搭板与台背路堤脱空的不利受力状态。
严重的搭板设计强度不足,产生断板,引起桥头线形突变,在一定程度上诱发车辆跳车现象。
3)桥头搭板一般不作专项设计。

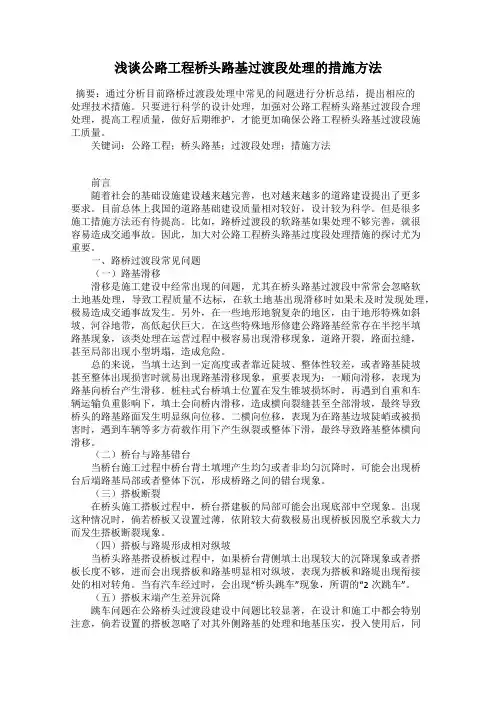

浅谈公路工程桥头路基过渡段处理的措施方法摘要:通过分析目前路桥过渡段处理中常见的问题进行分析总结,提出相应的处理技术措施。
只要进行科学的设计处理,加强对公路工程桥头路基过渡段合理处理,提高工程质量,做好后期维护,才能更加确保公路工程桥头路基过渡段施工质量。
关键词:公路工程;桥头路基;过渡段处理;措施方法前言随着社会的基础设施建设越来越完善,也对越来越多的道路建设提出了更多要求。
目前总体上我国的道路基础建设质量相对较好,设计较为科学。
但是很多施工措施方法还有待提高。
比如,路桥过渡段的软路基如果处理不够完善,就很容易造成交通事故。
因此,加大对公路工程桥头路基过度段处理措施的探讨尤为重要。
一、路桥过渡段常见问题(一)路基滑移滑移是施工建设中经常出现的问题,尤其在桥头路基过渡段中常常会忽略软土地基处理,导致工程质量不达标,在软土地基出现滑移时如果未及时发现处理,极易造成交通事故发生。
另外,在一些地形地貌复杂的地区,由于地形特殊如斜坡、河谷地带,高低起伏巨大。
在这些特殊地形修建公路路基经常存在半挖半填路基现象,该类处理在运营过程中极容易出现滑移现象,道路开裂,路面拉缝,甚至局部出现小型坍塌,造成危险。
总的来说,当填土达到一定高度或者靠近陡坡、整体性较差,或者路基陡坡甚至整体出现损害时就易出现路基滑移现象,重要表现为:一顺向滑移,表现为路基向桥台产生滑移。
桩柱式台桥填土位置在发生锥坡损坏时,再遇到自重和车辆运输负重影响下,填土会向桥内滑移,造成横向裂缝甚至全部滑坡,最终导致桥头的路基路面发生明显纵向位移。
二横向位移,表现为在路基边坡陡峭或被损害时,遇到车辆等多方荷载作用下产生纵裂或整体下滑,最终导致路基整体横向滑移。
(二)桥台与路基错台当桥台施工过程中桥台背土填埋产生均匀或者非均匀沉降时,可能会出现桥台后端路基局部或者整体下沉,形成桥路之间的错台现象。
(三)搭板断裂在桥头施工搭板过程中,桥台搭建板的局部可能会出现底部中空现象。
路桥过渡段路基路面搭板的设计与施工分析
路桥过渡段是地面或桥梁与路堤之间的连接部分,它是为了实现道路的有效衔接而设
计的。
在路桥过渡段的设计与施工中,路基路面搭板的设计与施工是至关重要的,并且需
要特别注意。
路基路面搭板的设计需要考虑以下几点:
1. 底层设计
底层通常由灰土或砾石铺成,厚度一般为20-30厘米。
这一层需要确保平整度和稳定性,以便为上层的路面提供良好的支撑。
中层通常由碎石层构成,厚度一般为15-20厘米。
这一层需要保证良好的排水和加强
路基的稳定性。
在碎石层外面可以加一层橡胶隔离层,以缓解桥梁结构的振动对路面的影响。
3. 路面设计
路面需经过充分的设计和计算,以满足路段承载能力的要求。
路面混凝土通常采用高
强度混凝土,厚度一般为15-20厘米。
在路基路面搭板的施工中,应该特别注意以下几点:
1. 根据设计要求进行施工
施工人员应严格按照路基路面搭板的设计要求进行施工,遵循标准操作程序和施工技术。
2. 注意施工质量
施工前应检查施工现场,确保施工条件良好,材料质量符合要求。
在施工过程中应随
时检查,避免施工中出现问题。
在施工结束后还应进行整体质量检查,确保施工质量合
格。
3. 保证施工安全
施工过程中,应严格遵守安全规定,采取必要的安全措施,防止施工过程中出现事故。
在施工现场应设置安全警示牌,明确安全警示区域,以防止施工人员误入危险区域。
同时,施工现场应配备足够的救护设备和人员,以保证施工安全。
道路工程中路桥过渡段的设计与施工员对桥头跳车的危害己经有了比较清晰的认识和足够的重视,在具体的工程设计中也采取了不少处治措施,取得了一些成功的实例。
但从实际情况看,桥头跳车现象不仅在旧的桥头路堤存在,在许多新建的高等级公路上也较普遍。
究其原因,主要有:对桥头路堤缺乏比较详尽的地质和水文调查,没有针对引起桥头跳车的主要原因而对症下药;只注重于桥头跳车处治方法的工程实践,较少进行系统的研究;路桥过渡段作为一个复杂体系,桥头跳车的处治应突出综合处治的思想。
路桥过渡段产生不均匀沉降的原因1、桥台台背路堤压实度不满足要求从公路工程建设可知,几乎所有桥梁、通道和明涵等都要求台背填土处治。
然而,台后填土压实度由施工用料、施工顺序、施工机械、施工经验、施工作业面等工程管理因素的影响,施工过程涉及各个方面。
从公路调查结果可知,台背填土普遍存在压实不足的问题,这是造成路桥过渡段不均匀沉降的基本原因之一此外,在公路营运过程中,路基在车辆荷载以及自然因素作用下会形成土基塑性变形的积累,导致路桥间的差异沉降,从而影响高等级公路路面的平顺程度。
2、桥头引道软土地基处治不佳从公路调查结果表明,软基路段由于地基沉降引起的桥头跳车现象仍然存在。
分析其原因,主要是施工图设计时,地质钻探布孔过少,钻探深度不够,未能及时发现软基存在,或者未能准确探明软基范围和深度,软土的物理力学性质等等,导致桥头路堤软土地基处治遗漏,或采取的处治方法不恰当。
此外,采用的软基处治理论计算方法和选用的计算参数与软基实际情况存在一定差距,导致软基处治设计未能达到预期效果,不能满足交通部《公路软土地基路堤设计与施工技术规范》的技术要求。
在桥头引道,由于存在软土地基,桥台台背路堤施工时填土压实不足,雨水侵蚀造成路堤填土流失和强度降低,这是造成路桥过渡段路堤沉降的主要原因。
然而,桥台基础设计是按规范容许沉降值实施控制设计,一般情况下实际发生的沉降值较设计时小。
因此,路桥过渡段的结构设计主要在于如何做好软基路堤沉降防治等路桥顺接构造物的设计。
路桥过渡段路基路面搭板的设计与施工分析路桥过渡段是连接匝道和高架桥的路段,为了保证轮胎和桥梁之间的缓冲和过渡,常常需要设置路基路面搭板。
下面将从设计和施工两个方面进行分析。
设计方面。
搭板的设计需要考虑桥梁的形状、跨度和高差等因素。
一般来说,桥梁的跨度越大,搭板的长度就越长,宽度和厚度也需要相应增加。
搭板的形状通常为矩形,以便于加工和安装。
在高差方面,搭板的坡度需根据实际情况进行调整,一般不宜超过6%。
还需要考虑搭板的材料选择,常见的有钢材、混凝土和木材等。
钢材的强度高、耐磨性好,但价格较高;混凝土的成本较低,但施工相对复杂;木材的价格低廉,但耐久性较差,需要定期修缮。
根据工程实际情况和经济性原则,选择合适的材料进行设计。
施工方面。
搭板的施工一般包括搭建支架、安装搭板和固定等步骤。
首先需要搭建起支架,支架的稳定性和平整度对后续施工起着决定性作用。
其次是安装搭板。
搭板的长度应与桥面的宽度相适应,安装时需进行准确定位和固定,确保搭板与桥面之间无空隙。
最后是固定。
通常采用的固定方式有对接焊接、螺栓连接和钢筋扣合等。
对于钢材搭板,一般采用对接焊接或螺栓连接的方式;对于混凝土搭板,一般采用钢筋扣合的方式。
在固定过程中,还需进行严密性检查,确保搭板牢固可靠。
还需对搭板进行养护和维修。
搭板施工完成后,需进行养护,防止由于材料缺陷或施工失误导致的损坏。
在施工期间,需进行定期巡检,及时发现并修复搭板的破损或松动等问题。
根据搭板的使用寿命和性能要求,还需进行定期维修和更换。
路桥过渡段路基路面搭板的设计与施工包括设计搭板的形状、尺寸和材料选择,搭建支架、安装搭板和固定等施工操作,以及对搭板的养护和维修。
设计和施工过程中需要综合考虑桥梁的形状、跨度和高差等因素,选择合适的搭板材料,并确保搭板的稳定性和平整度。
在安装和固定过程中,需对搭板进行准确定位和牢固固定,最后进行严密性检查。
在使用期间,需进行定期巡检和维修保养,保证搭板的良好使用状态。
浅谈路桥过渡段的施工技术摘要:随随着我国经济建设步伐的不断加快,对路桥设施的建设数量和规模的要求也在不断扩大,对路桥设施的施工要求也在不断提高,尤其是路桥项目的质量的要求也不断增高,在路桥设施的使用中一些问题也逐渐暴露出来,作者针对路桥设施的过渡段施工和维护中经常出现问题,提出了解决办法和相应的施工技术要点。
关键词:路桥过渡段施工技术要点前言:随着社会经济的快速发展,人民生活质量的的不断提高,对相应的基础设施建设提出了更高更新的要求,对建筑工程质量和的要求也不断提高。
路桥工程项目作为社会公用基础设施建设的重要内容,严重影响了我国的经济发展,路桥设施的工程质量,直接关系到了国家和人民的生民财产安全。
路桥设施的过渡段作为较为容易出现问题的功能部件,一直受到相关施工技术人员的重视,作者根据自己实际工作经验,对过渡段的路基路面容易出现的问题进行了总结,对相关的施工技术进行了详细的阐述。
1、路桥工程过渡段中的常见的质量问题路桥的过渡段主要包括桥涵等构造物与两端路堤联接的路段,总的来说,主要是由于不均匀沉降现象的发生,造成了过渡段的路基以及桥涵常因出现台阶,在车辆荷载的作用下,台阶为中间突出的情况。
一旦达到相应的程度,就会造成行车时出现明显的颠簸跳动,影响车辆的行驶速度。
如果想有效地解决这个问题,应从设计与施工两方面进行改善。
2、路桥过渡段的相关施工技术要点2.1搭板的利用一般来说,可以在以下情况下采用搭板:首先,按桥台连接处标高设置搭板,搭板与路面连接端高于设计标高,形成预留的反向坡,采用这种方法,应预先考虑纵断面平顺的情况下,确定沉降差和预留坡度。
一般来讲,搭板的锚固有横纵两种方法:横向的锚固符合在车辆荷载作用下搭板自由端发生竖向位移的受力状态,并有利于桥台受力。
其次,就是完全根据理论,在搭板长度范围内,将搭板角度进行调整,使之符合在车辆荷载作用下的路面弯沉变化,这样,即可符合力学性能,又能节省施工材料,但在实际施工中,由于施工难度和测量计算等问题的巨大影响,基本上不予采用。
路桥过渡段路基路面设计要点及沉降处理措施路桥过渡段是连接路桥和普通道路的重要部分,一般由过渡段路基和过渡段路面组成。
过渡段路基路面设计要点及沉降处理措施对于保障道路的安全和稳定具有重要意义。
本文将围绕这一主题展开,探讨路桥过渡段路基路面设计的关键要点及沉降处理措施。
一、过渡段路基路面设计要点1. 材料选择与施工工艺路基的材料选择和施工工艺是影响路桥过渡段路基设计的关键要点之一。
通常情况下,过渡段路基采用水泥土、碎石和填料等材料进行填筑,其厚度应根据实际需求进行合理设计。
在施工工艺上,应注意保持路基的平整度和稳定性,确保其承载能力和耐久性。
2. 施工质量控制过渡段路基的施工质量直接关系到道路的使用寿命和安全性。
在施工过程中,应严格按照设计要求进行施工,采用科学合理的施工工艺和施工方法,保证路基的均匀密实和平整度。
3. 路基变形控制由于路桥过渡段处于两种不同结构的交接处,需要特别注意路基的变形控制。
在设计过渡段路基时,应结合地质条件和交通荷载对路基的变形进行合理预测和控制,采取相应的加固措施,保证路基的稳定性和安全性。
4. 排水设计排水是影响路桥过渡段路基设计的关键因素之一。
应根据过渡段路基的实际情况和地质条件进行合理的排水设计,确保路基的排水畅通和路面的干燥,防止雨水对路基和路面的侵蚀和破坏。
5. 路面设计过渡段路面设计应根据交通流量和交通荷载进行合理设计,选择适宜的路面材料和路面结构,确保路面的平整度和耐久性。
在施工中应注意保持路面的平整度和抗滑性,确保行车的安全和舒适性。
二、沉降处理措施1. 精密测量对于路桥过渡段路基沉降情况的监测是非常重要的。
通过精密测量的手段,可以及时发现路基沉降的情况,并进行有效的处理措施。
定期对过渡段路基的沉降情况进行监测,并根据监测结果制定相应的维护计划。
2. 补充填土加固对于发现的路桥过渡段路基沉降问题,可以采取补充填土的加固措施。
通过对沉降部位进行补充填土,可以有效提高路基的承载能力和稳定性,延长路基的使用寿命。
路桥过渡段施工方案1. 引言路桥过渡段施工是道路和桥梁建设中非常重要的环节,它负责连接道路和桥梁的过渡部分,确保行车的平稳和安全。
本文旨在提供一份详细的施工方案,以确保路桥过渡段施工的顺利进行。
2. 施工前准备施工前准备工作对于施工的成功和顺利进行至关重要。
以下是施工前的准备工作:2.1 施工方案的制定施工方案是施工过程中的指导文件,它包括施工的具体步骤、施工方法和安全措施等。
在制定施工方案时,需要考虑地质条件、施工期限和预算等因素,确保施工方案的可行性和合理性。
2.2 材料准备在施工过程中需要使用大量的材料,包括混凝土、钢筋和沥青等。
在施工前,需要进行材料的采购和运输工作,确保施工过程中材料的及时供应。
2.3 设备准备施工过程中需要使用各种设备,包括起重机、挖掘机和压路机等。
在施工前,需要对设备进行检修和调试,确保设备的正常运行。
2.4 人员安排施工过程中需要一支合适的施工队伍,包括工程师、技术人员和施工工人等。
在施工前,需要对人员进行培训和安全教育,确保施工过程中人员的安全和协作。
3. 施工流程3.1 地面整平在施工前,需要对地面进行整平,确保施工的基础条件。
地面整平工作可以使用挖掘机和压路机等设备进行,通过填土和夯实等操作,使地面平坦坚固。
3.2 桥梁支座的安装在地面整平完成后,需要进行桥梁支座的安装工作。
桥梁支座的安装相当重要,它可以支撑桥梁的重量和承载力。
在安装过程中,需要注意支座的位置和方向,确保其正确安装。
3.3 路面铺设桥梁支座安装完成后,需要进行路面的铺设工作。
铺设路面可以使用混凝土或沥青等材料进行,通过挖掘机和压路机等设备进行施工,确保路面的平稳和牢固。
3.4 施工质量检查在施工过程中,需要进行施工质量的检查。
检查内容包括路面平整度、支座的牢固程度和施工工艺的合理性等。
通过质量检查,可以及时发现并解决施工中的问题,确保施工质量符合要求。
3.5 安全措施的实施在整个施工过程中,需要始终重视安全措施的实施。
道路桥梁施工过渡段软基处治措施发布时间:2022-12-26T04:36:14.741Z 来源:《工程建设标准化》2022年第16期8月作者:于宁[导读] 在道路桥梁工程施工时,路桥过渡段经常会出现一些问题,主要表现在路面不平整、断裂、不均匀沉降、桥头跳车等于宁中化学交通建设集团有限公司山东济南250102摘要:在道路桥梁工程施工时,路桥过渡段经常会出现一些问题,主要表现在路面不平整、断裂、不均匀沉降、桥头跳车等。
因此为了保证公路桥梁的安全使用,就需要关注软基问题的施工处治,做好路桥过渡段路软基施工和管理尤为重要。
本文主要研究了道路桥梁施工过渡段软基处治措施,以供参考交流。
关键词:道路桥梁;过渡段;软基;处治措施引言由于路桥两种结构物刚度不同,行车时会引起桥梁的竖向刚度的突变,从而引发路基不均匀沉降、路面不平整、桥头跳车等病害。
应充分了解工程地质条件,合理设计,强化施工,最大限度地减少路桥间的沉降差,以保证道路的稳定,为后续的公路桥梁建设工作和使用打好基础。
1 过渡段软基路基施工的难题道桥施工中可能会遇到过渡段软基路基施工难题,若处理不好,道桥路基路面工程的施工质量将受到严重影响,甚者还会导致路面不平,危害路面行车安全。
道桥过渡段软基路基的危害及其沉降原因主要包括以下几个方面:1.1 桥头容易渗水在道路桥梁正常通行后,很多桥梁首部都会出现严重的渗水情况,分析总结出的主要原因是,施工人员在使用细砂料时,不能结合实际,不够科学合理,导致大量颗粒发生流失。
结构层或是土基在这种情况下就容易含水量增大,也就会出现我们看见的渗透流水现象。
1.2 桥头引道软土地基沉降在大量的工程实践中,很多车辆出现跳车现象,都是因为路面不平,而路面不平又来源于不均匀的引道部分的软基路基沉降。
这一问题的产生,是由于设计施工图纸阶段,设置的钻探布孔较少,对桥孔尺寸测量不准,或是钻探深度不足等原因,综合作用下导致桥梁首部的整理处治方案滞后或是不善。
路桥工程建设中路桥过渡段的施工处理摘要:在路桥工程建设中,桥头跳车、路面凹陷是常见的、多发性的病害,这些现象严重影响到行车的安全性,因此在施工过程中加强预防是非常重要的,本文主要分析了路桥建设中路桥过渡段常见病害产生的原因,并提出相应的预防措施。
关键词:路桥建设路桥过渡段病害预防
一、路桥过渡段常见病害及原因分析
1.1地基方面的原因
①由于桥涵通常位于沟壑地段,地下水位较高,且多属于软弱基础,在路基营运荷载的作用下,使地基产生压缩变形,形成地基沉陷。
②软弱地基一般都具有天然含水率高,孔隙比大、压缩性高地基沉降更为严重。
软基路段由于地基沉降引起的桥头跳车现象主要是施工图设计时,地质钻探布孔过少,钻探深度不够,未能及时发现软基存在,或者未能准确探明软基范围和深度以及软土的物理力学性质等等,导致桥头路堤软土地基处治遗漏,或采取的处治方法不恰当。
1.2 桥台台背路堤压实度
公路建设中几乎所有桥梁、通道和明涵等都要求台背填土处治。
台背填料一般为渗透性材料,空隙率大,施工中很难将填料颗粒间的孔隙完全消除。
在公路自重及车辆的垂直荷载与振动荷载作用下,孔隙率降低,密实度逐渐增大,便在一定期限内产生路基沉降,
造成跳车。
台背填土压实度受施工的用料、顺序、机械、经验和施工作业面等工程管理因素的影响,普遍存在台背填土压实度未能满足设计要求的现象。
1.3路桥过渡段的设计及处理
构筑物桥台一般采用刚性较大的钢筋砼浇注而成,具有较大的整体刚度,而与之相连的道路,则是刚度较小,柔性较大的弹塑性体,在车辆荷载作用下,这个刚度差引起道路与桥台之间产生较大的塑性变形和刚度突变,增强了桥头跳车的震动效果。
二、路桥过渡段的施工处理
2.1地基处理
路桥施工中处理好桥背软弱地基是控制桥头跳车的重要措施,公路路桥过渡段的地基条件应保证路基的工后沉降≤10cm,沉降差小于5cm,沉降坡差≤0.4%的控制标准。
常用的软土地基处理方法有:塑料排水板法、粉喷桩法、强夯法和爆破法等各种方法的机理及适应性各有特点,施工过程中要根据当地工程实际情况加以选择采用。
为了保证软基排水固结的施工质量,消除软基路堤不均匀沉降的现象,必须尽可能地提前软土地基路段的施工时间,尤其是桥台地段的施工时间,争取更长的预压时间,以减少软基路堤工后沉降。
2.2台背填料及压实
路桥过渡段填料应选用干容重较大的砂类土或渗水性较好的材
料,禁使用淤泥、沼泽土以及含草皮、树根、生活垃圾、杂物和含水量过大的土作为填料。
台背回填位于台背这个特殊位置,压路机难以碾压到位,且机械振动力太大时,对台墙会造成影响,因此台背回填料的压实质量是影响台背回填沉降及跳车的一个重要因素。
在台背回填区范围内宜选用摩擦角大、强度高、压实快、透水性好的填料,如岩渣、砾石、砂砾等。
高速公路桥台、涵身背后和涵洞顶部的填土压实度标准,从填方基底或桶洞顶部至路基顶面均为95%,填料分层松铺厚度宜小于20cm,当采用小型夯具时,松铺厚度不宜大于15cm。
2.3路堤处理
路堤加铺土工格栅,通过土工格栅(室)与土体的相互作用,改善局部荷载作用下土体内部的受力态,将荷载扩散到一个较大的范围内,从而达到减少外部荷载对土体的压缩沉降,延长沉降特征长度,使台背与填土交界部位的阶梯状沉降变为连续渐变沉。
当土工格栅与土一起承受车辆荷载和土体自身荷载的同时,土工格栅能使土体的抗剪强度得到充分发挥,约束土体的侧向变形,控制路基填土的侧向位移,增强路基的整体稳定性,从而增大了路基的变形模量。
2.4 合理设置桥台搭板
搭板设置可以使在柔性路堤产生的较大沉降逐渐过渡至刚性桥台上,使车辆通过时跳跃现象大为减少。
目前搭板的设计还没有有
统一模式,一般按照下述原则确定其长度:①路面设计使用年限内,由于道路下沉引起路面纵坡变化,要求搭板随路堤沉降后倾角在
1/200 至1/300 范围内变化;②搭板的长度能跨越桥台台背难以压实的土体,或跨越按计划在台背预留的土方缺口长度;③根据搭板的受力状态,用弹性地基或简支梁计算搭板长度。
为避免二次跳车,常在搭板的尾端加设一段浅埋的变厚式埋板,其长度一般取3~5m,对于水泥混凝土路面,也可将与搭板连接处的路面板改为变厚式板。
在搭板、埋板或变厚式板的下层,为保证与桥台连接部位的刚柔层次在水平和垂直方向均能渐次变化,建议采用强度及回弹模量均高于其它路段相对应的路面结构层材料,以提高该部位的整体受荷和抗冲能力,有利于减少错台幅度,调整不均匀沉陷,改善桥头跳车或二次跳车现象。
2.5合理设置过渡段
由于不同的结构型式,从桥台刚度大的混凝土结构逐步过渡到柔性的填土路基结构和沥青混凝土路面结构,其强度不一致。
因此,软土地基处治时,各段不同强度之间需设置强度过渡段。
同样地面上的路堤亦需要设置强度过渡段。
过渡性路面可采用预制水泥混凝土六棱块、条石铺砌、半刚性过渡层或沥青过渡层等类型。
其中水泥混凝土六棱块和条石铺砌仅适应于水泥混凝上路面,最大优点是翻修处理速度快,但不易铺砌平整,行车仍有抖动感觉,且其砌缝应采用防水材料,以防渗入雨水损害路基。
但最简便而有效的方法
是沥青过渡层类型,其优点是当出现较大沉降时,可及时补充铺设一层沥青混凝土或沥青砂,便能确保行车畅顺,有效避免跳车现象。
三、结束语
通过以上分析我们不难看出,加强对路桥工程过渡段的施工管理可以有效控制公路病害的发生,提高路桥的使用效益,保证行车的安全。
