五级围岩爆破设计
- 格式:doc
- 大小:117.47 KB
- 文档页数:9
浅谈白茫雪山3#隧道Ⅴ级围岩施工工艺(魏格洛,郝春风)摘要:本文依照白茫雪山3#隧道的特殊地理条件,简要介绍在高海拔地区隧道施工中Ⅴ级围岩的施工技术措施。
可为同行提供参考。
关键词:白茫雪山3#隧道高海拔Ⅴ级围岩施工工艺龙建路桥股份有限公司承建的云南省国道214线香格里拉至德钦二级公路路基五合同段的施工生产任务,其中白茫雪山3#隧道主洞建筑限界净宽10m,净高5m,隧址区地处“世界屋脊”著称的青藏高原南东缘,海拔4000-4200m之间,氧气稀薄。
项目区内侵蚀切割剧烈,山体表层覆盖较厚的第四系松散堆积物,下伏地层岩性主要由侏罗系砂岩夹泥灰岩,三叠系砂岩、板岩、页岩、安山岩、安山武岩等,二叠系片岩及印支期花岗岩组成。
隧道全长3951m,明洞及洞门27m,Ⅳ级围岩段1536m,Ⅴ级围岩段2388m。
其中Ⅴ级围岩段实际情况为极破碎第四系松散堆积层,岩体极不稳定,每5-8m变化频繁,碎石夹土,极易坍塌,对施工生产造成巨大影响。
为保证施工安全,保证工程质量,加快施工进度,我标段特制定下述施工方案。
采用施工方法为上、下导坑开挖,中间留核心土。
基本施工顺序:施工测量→掌子面上导坑开挖→初期支护→下导坑开挖→初期支护及辅助施工措施→仰拱施工→洞身防水→边墙基础→二次衬砌→洞内装饰一、隧道掘进施工1、施工测量由隧道专业测量工程师进行隧道中线,水平的测量工作。
按设计结构尺寸画出隧道开挖轮廓线,并用红色漆线显示在隧道的开挖断面上。
2、超前小导管沿测量放样开挖的外轮廓线按设计图纸的位置施工超前小导管。
采用YT28风动凿岩机钻孔或凿岩机直接将小钢管打入岩层,压注水泥浆。
(1)、小导管施工要求a、小导管采用φ50钢管在现场加工成型。
小导管长度5.0m,一端做成尖角,并且在管壁每隔15cm范围内交错打孔,孔直径为6mm~8mm,以便于浆液扩散。
b、小导管沿隧道开挖轮廓线布置,环向间距0.4m、纵向间距3.5m,外插角根据岩层走向控制在15°左右,搭接长度不小于100cm。
隧道爆破设计方案(台阶法)一、工程概述本合同段有四座隧道。
隧道区域处于构造剥蚀丘陵—低山地貌区,主要出第四系全新统残坡积碎石土、中元古武当山群片岩和上元古界震旦系上统灯组片岩。
本段内短隧道为Ⅳ、Ⅴ级围岩,中长隧道为Ⅲ、Ⅳ、Ⅴ级围岩,其中Ⅳ级围岩采用台阶法爆破开挖(Ⅴ级围岩主要采取人工配合机械开挖,不需要爆破)、锚、喷、格栅、网、初期支护,全断面复合式衬砌。
爆破方法采用光面爆破。
二、光面爆破的特点光面爆破施工,可以减少对围岩的扰动,增强围岩的自承能力,特别是在不良地质条件下效果更为显著,不仅可以减少危石和支护的工程量,而且保证了施工的安全;由于光面爆破使开挖面平整,岩石无破碎,减少了裂隙,这样可以大大减少超欠挖量。
据有关资料统计,光面爆破与普通爆破相比,超挖量由原来的15%~20%降低到4%~7%,不但减少出碴量,而且还很大程度的减少了支护的工作量,从而降低的成本,加快了施工进度。
根据公路隧道“新奥法”施工的需要和工程地质条件,结合施工现场实际情况,我标段的四座隧道中的Ⅲ、Ⅳ级围岩决定采用光面爆破施工。
三、光面爆破方案的确定目前,大断面隧道光面爆破施工有2种方法:一是预留光爆层法;二是全断面一次性开挖法。
根据施工现场的实际条件及围岩情况,本段隧道采用全断面一次性开挖法。
四、台阶法(Ⅳ级围岩)光面爆破设计方案(结合前文内容)1.光面爆破不偶合系数、装药直径公式:/k i D d d == 式中 D 一不偶合系数; dk —炮眼直径,mm; di —炸药直径,mm;a —爆生气体分子余容系数; P —爆生气体初始压力;cσ—岩石的三轴抗压强度;r —绝热指数,;在实际操作过程中,对于周边眼的药卷,我们采取将标准φ32mm 的2号岩石乳化炸药沿轴线对半切(相当于φ20mm )。
这个数值与理论计算值相近,则实际周边眼不偶合系数D=dk/di =42/20=2.1,符合规范中软岩装药不耦合系数D=2.0-2.5的要求。

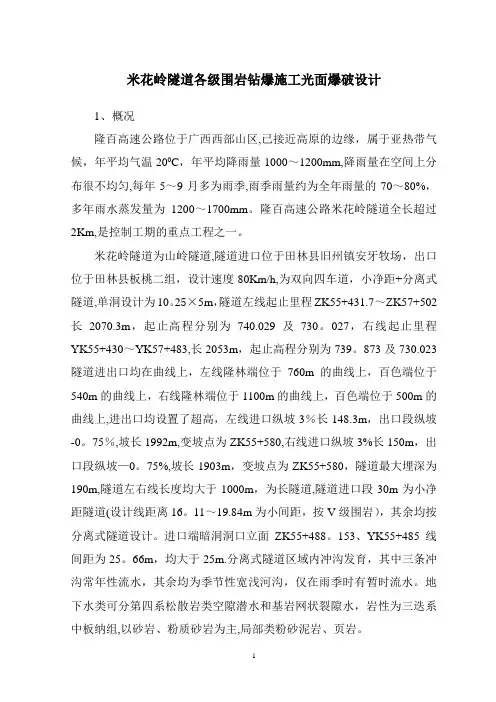

米花岭隧道各级围岩钻爆施工光面爆破设计1、概况隆百高速公路位于广西西部山区,已接近高原的边缘,属于亚热带气候,年平均气温200C,年平均降雨量1000~1200mm,降雨量在空间上分布很不均匀,每年5~9月多为雨季,雨季雨量约为全年雨量的70~80%,多年雨水蒸发量为1200~1700mm。
隆百高速公路米花岭隧道全长超过2Km,是控制工期的重点工程之一。
米花岭隧道为山岭隧道,隧道进口位于田林县旧州镇安牙牧场,出口位于田林县板桃二组,设计速度80Km/h,为双向四车道,小净距+分离式隧道,单洞设计为10。
25×5m,隧道左线起止里程ZK55+431.7~ZK57+502长2070.3m,起止高程分别为740.029及730。
027,右线起止里程YK55+430~YK57+483,长2053m,起止高程分别为739。
873及730.023隧道进出口均在曲线上,左线隆林端位于760m的曲线上,百色端位于540m的曲线上,右线隆林端位于1100m的曲线上,百色端位于500m的曲线上,进出口均设置了超高,左线进口纵坡3%长148.3m,出口段纵坡-0。
75%,坡长1992m,变坡点为ZK55+580,右线进口纵坡3%长150m,出口段纵坡—0。
75%,坡长1903m,变坡点为ZK55+580,隧道最大埋深为190m,隧道左右线长度均大于1000m,为长隧道,隧道进口段30m为小净距隧道(设计线距离16。
11~19.84m为小间距,按V级围岩),其余均按分离式隧道设计。
进口端暗洞洞口立面ZK55+488。
153、YK55+485线间距为25。
66m,均大于25m.分离式隧道区域内冲沟发育,其中三条冲沟常年性流水,其余均为季节性宽浅河沟,仅在雨季时有暂时流水。
地下水类可分第四系松散岩类空隙潜水和基岩网状裂隙水,岩性为三迭系中板纳组,以砂岩、粉质砂岩为主,局部类粉砂泥岩、页岩。
2、设计依据2.1《重庆交通科研设计院两阶段施工图设计》(2007年12月) 2。
第1篇一、工程概述本项目为某隧道工程爆破施工,隧道全长m,属于中隧道,最大埋深约为23m。
隧道地质较复杂,IV级围岩占56%,隧道进、出口浅埋,岩溶较发育,地质情况复杂。
为确保施工安全、高效,特制定本爆破工程施工组织设计。
二、施工方案1. 施工方法:采用光面爆破施工,减少对围岩的扰动,增强围岩的自承能力。
2. 爆破设计:(1)爆破参数:根据地质条件及围岩情况,采用3n2b—3(n为炮孔间距,b为炮孔深度)的爆破参数。
(2)炮孔布置:按照光面爆破要求,合理布置炮孔,确保爆破效果。
3. 爆破材料:选用符合国家标准的炸药、雷管等爆破材料。
4. 爆破作业:(1)炮孔钻进:采用钻机进行炮孔钻进,确保炮孔深度、角度、间距符合设计要求。
(2)装药:按照设计要求进行装药,确保装药量准确。
(3)雷管连接:按照雷管性能和设计要求进行雷管连接,确保连接牢固。
(4)起爆:采用电雷管起爆,确保起爆成功。
三、安全管理1. 施工现场设立安全警戒区域,确保无关人员远离现场。
2. 爆破作业人员具备相关资质证书,接受专业培训。
3. 爆破设备进行检查、维护,确保设备安全可靠。
4. 制定应急预案,应对突发情况。
四、环保措施1. 采用环保型爆破剂,减少对环境的影响。
2. 控制爆破震动,降低对周围海域生态的影响。
3. 爆破残渣进行分类、回收、处理,确保环境卫生。
五、施工进度安排1. 施工准备阶段:1个月。
2. 爆破施工阶段:2个月。
3. 爆破残渣清理阶段:1个月。
4. 整体施工周期:4个月。
六、质量保证1. 严格按照设计要求进行爆破施工,确保爆破效果。
2. 定期对爆破施工质量进行检查,发现问题及时整改。
3. 施工过程中,对爆破效果进行评估,确保满足设计要求。
通过以上爆破工程施工组织设计,确保本项目爆破施工安全、高效、环保,为隧道工程的顺利进行提供有力保障。
第2篇一、项目背景某爆破工程位于我国某地,工程规模较大,涉及地表和地下爆破作业。
项目主要目的是为了满足周边基础设施建设的需求,包括道路、桥梁、隧道等。

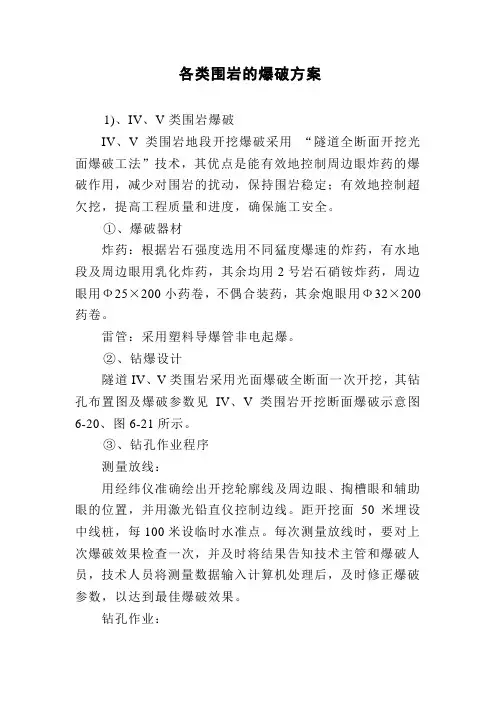

各类围岩的爆破方案1)、IV、V类围岩爆破IV、V类围岩地段开挖爆破采用“隧道全断面开挖光面爆破工法”技术,其优点是能有效地控制周边眼炸药的爆破作用,减少对围岩的扰动,保持围岩稳定;有效地控制超欠挖,提高工程质量和进度,确保施工安全。
①、爆破器材炸药:根据岩石强度选用不同猛度爆速的炸药,有水地段及周边眼用乳化炸药,其余均用2号岩石硝铵炸药,周边眼用Ф25×200小药卷,不偶合装药,其余炮眼用Ф32×200药卷。
雷管:采用塑料导爆管非电起爆。
②、钻爆设计隧道IV、V类围岩采用光面爆破全断面一次开挖,其钻孔布置图及爆破参数见IV、V类围岩开挖断面爆破示意图6-20、图6-21所示。
③、钻孔作业程序测量放线:用经纬仪准确绘出开挖轮廓线及周边眼、掏槽眼和辅助眼的位置,并用激光铅直仪控制边线。
距开挖面50米埋设中线桩,每100米设临时水准点。
每次测量放线时,要对上次爆破效果检查一次,并及时将结果告知技术主管和爆破人员,技术人员将测量数据输入计算机处理后,及时修正爆破参数,以达到最佳爆破效果。
钻孔作业:A、炮眼位置及数量严格按照光爆设计图施作。
特别是周边眼和掏槽眼的位置、间距及个数,未经主管技术工程师的许可不得随意改动。
B、准确定位台车液臂,钻孔位置误差不大于5厘米,方向平行,严禁相互交错。
C、周边眼钻孔外插角度控制在4°以内。
D、同类炮眼钻进深度要达到设计要求,眼底保持在一个沿垂面上。
④、装药爆破A、成立光爆小组,实行定人、定位、定标准、定段别的岗位责任制,不准乱装药。
B、装药前,仔细检查炮孔的位置、深度、角度是否符合设计要求,有不正确者采取补救措施或废弃重钻。
同时认真进行清孔,将所有炮孔中的残碴积水排除干净,用高压风吹净尘沫。
C、装药时严格按照设计的装药结构和装药量施作。
D、掏槽眼和辅助眼采用连续装药,周边眼采用不偶合装药,炮眼直径42mm,药卷直径采用Φ25mm的小直径药卷,用塑料翼片扩张式套管将药卷固定在炮孔中央部位,底部装加强药卷。
兰州交通大学地下施工课程设计题目_____________________班级_____________________姓名_____________________学号_____________________指导老师____________兰州交通大学土木工程学院2012年6月目录一、工程概况 21.1地质概况 31.2设计参数 31.3支护参数错误!未定义书签。
二、开挖施工方案 32.1开挖方法 32.2施工工序流程 42.3运输作业 42.4开挖作业 4三、主要技术措施错误!未定义书签。
3.1超欠挖控制措施 63.2开挖中的测量控制 6四、施工方法74.1开挖断面施工74.2、爆破设计94.3、洞身初期支护94.4、防排水设计144.5、防坍技术措施154.6、监控量测154.7、供风、供水、供电和照明15五、施工注意事项错误!未定义书签。
5.1施工注意原则错误!未定义书签。
六、质量管理166.1质量目标176.2 质量管理机构及保证体系176.3质量检查程序错误!未定义书签。
6.4工程质量保证措施 17七、安全、环保及文明施工177.1安全方针及目标187.2 安全施工保证措施19一、工程概况1.1施工概况双线铁路隧道V级围岩段施工。
V级围岩复合式衬砌(双侧沟加中心沟,断面加宽)。
1.2设计参数1.平纵断面:隧道洞身设计为双线铁路隧道,全隧线间距为2722m。
隧道出口段纵向坡度为-10‰。
1.3支护参数按照Ⅴ级围岩支护参数施工。
初期支护以网喷混凝土+锚杆+型钢钢架组成,拱部锚杆采用φ22组合中空注浆锚杆,长4.0m,环纵间距1.5×1.5m;边墙采用φ22砂浆锚杆,长4.0m,环纵间距1.2×1.0m;锚杆呈梅花状布置。
拱部140°范围内布设φ42超前注浆小导管,长度L=4.5米,环向间距0.4m;I18临时钢架拱、墙、仰拱架设;纵向连接筋环向间距1.0米,采用φ22钢筋制作;拱部、边墙喷射C20混凝土,喷射混凝土厚度为20cm。

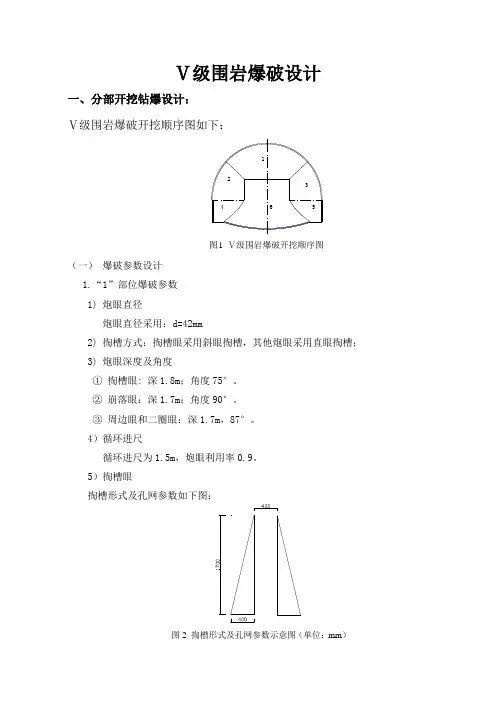

Ⅴ级围岩爆破设计一、分部开挖钻爆设计: Ⅴ级围岩爆破开挖顺序图如下:(一) 爆破参数设计 1.“1”部位爆破参数1) 炮眼直径炮眼直径采用:d=42mm2) 掏槽方式:掏槽眼采用斜眼掏槽,其他炮眼采用直眼掏槽; 3) 炮眼深度及角度① 掏槽眼: 深1.8m ;角度75°。
② 崩落眼:深1.7m ;角度90°。
③ 周边眼和二圈眼:深1.7m ,87°。
4)循环进尺循环进尺为1.5m ,炮眼利用率0.9。
5)掏槽眼掏槽形式及孔网参数如下图:掏槽孔装药量计算:按装药系数确定直孔掏槽的炮孔装药量:Q=ηlq1 =0.50×1.8×0.78=0.702kg,取Q=0.75kg。
6)崩落孔爆破及参数参数抵抗线:根据经验取抵抗线W=700mm。
炮孔间距取:a r=(0.8~1.3)Wa r=1.0×700=770mm,在实际爆破过程中取a r=750mm。
崩落孔装药量:Q=qa r wl=0.7×0.75×0.70×1.5=0.55kg,取Q=0.60kg。
7)周边孔爆破及参数周边孔参数按经验公式计算孔间距:E=(8~12)d,在计算时取E=12×42=504mm,故取E=500mm。
抵抗线:W=(1.0~1.5)E,在计算时取W=1.2×500=600mm。
装药集中度:q=0.04~0.19kg/m,取q=0.13kg/m,故Q=0.13×1.5=0.195kg,取Q=0.30kg。
8)炮孔堵塞长度l0的计算l0=(0.2~0.5)W,取l0=0.3×0.8=0.24m,在实际施工中取l0=300mm。
2.“2”和“3”部位爆破参数1)炮眼直径炮眼直径采用:d=42mm2)循环进尺循环进尺为1.5m,炮眼利用率0.9。
3) 炮眼深度及角度①崩落眼:深1.7m;角度90°。
哈牡客专SG-5标亚布力隧道级Ⅴ级围岩爆破设计技术交底编制:复核:审核:中铁五局哈牡客专SG-5标综合三队2016年3月5日亚布力隧道IV级围岩开挖技术交底一、工程概况亚布力隧道DK203+896~DK204+790段全长896m,其中Ⅴ级围岩489m,Ⅳ围岩405m,隧道区的分布底层为粉质粘土、花岗岩,地表上覆约0.3m厚的腐殖土,DK204+347~DK204+340段7米DK204+370~DK204+380段10米,围岩级别Ⅴe,浅埋富水地段岩层,全风化或强风化及破碎。
呈砂砾状,角砾碎最大石状松散结构。
该段正常涌水量1531m3/天,最大涌水量3756m3/天,根据设计图纸,开挖方式采用三台阶临时横撑法开挖。
为了提高工程质量,保证施工安全,控制隧道超欠挖,节约成本,创建优质工程,特编制《Ⅴ级围岩爆破技术交底》,用以指导现场生产。
一、设计原则根据地质条件、开挖断面、开挖进尺、爆破器材等条件编制了爆破方案,Ⅴ级围岩采用三台阶法弱爆破。
1、根据围岩特点合理选择周边眼间距及周边眼的最小抵抗线,辅助炮眼交错均匀布置,周边炮眼与辅助炮眼眼底在同一垂直面上,掏槽炮眼加深20cm。
2、严格控制周边眼的装药量,采用间隔装药,使药量沿炮眼全长均匀分布。
3、选用低密度低爆速、低猛度的炸药,采用乳化炸药及岩石膨化硝铵炸药,塑料导爆管电雷管起爆。
4、采用毫秒微差有序起爆,一般周边眼最后起爆,以减小起爆时差。
二、Ⅴ级围岩钻爆设计参数隧道开挖采用控制爆破,根据地质情况,采用二级楔形掏槽爆破的方式。
周边眼间距0.55m 。
炮眼设计见台阶法开挖炮眼布置图,钻爆参数表。
开挖每循环进尺控制在1.2m 围内。
台阶法开挖炮眼布置图(附后) 上台阶断面装药指标上台阶面爆破装药参数项目 装药 数量 断面 面积 循环 进尺 爆破 体积 炮眼 个数 炸药 单耗 炮眼利 用率 单位 kg m 2 m m 3 个 kg/m 3 % 数量31.849.431.259.31090.5390项目 炮眼类型炮眼深度(m) 每孔装药量(kg/卷) 炮眼 个数 装药集中度(kg/m) 总装药量(kg) 药卷直径 (mm) 掏槽眼 1.5 0.45/3.0 10 0.32 4.5 φ32mm 辅助眼 1.3 0.3/2.0 30 0.25 9 φ32mm 内圈眼 1.3 0.3/2.0 19 0.25 5.7 φ32mm 周边眼 1.3 0.225/1.5 32 0.25 7.2 Φ32mm 底板眼 1.3 0.3/2.018 0.18 5.4 φ32mm合计10931.8下台阶半断面爆破装药参数表注:中台阶辅助眼个数为8个,装药参数及钻孔深度,根据下下台阶参数执行。

Ⅴ级围岩爆破设计一、分部开挖钻爆设计: Ⅴ级围岩爆破开挖顺序图如下:(一) 爆破参数设计 1.“1”部位爆破参数1) 炮眼直径炮眼直径采用:d=42mm2) 掏槽方式:掏槽眼采用斜眼掏槽,其他炮眼采用直眼掏槽; 3) 炮眼深度及角度① 掏槽眼: 深1.8m ;角度75°。
② 崩落眼:深1.7m ;角度90°。
③ 周边眼和二圈眼:深1.7m ,87°。
4)循环进尺循环进尺为1.5m ,炮眼利用率0.9。
5)掏槽眼掏槽形式及孔网参数如下图:掏槽孔装药量计算:按装药系数确定直孔掏槽的炮孔装药量:Q=ηlq1=0.50×1.8×0.78=0.702kg,取Q=0.75kg。
6)崩落孔爆破及参数参数抵抗线:根据经验取抵抗线W=700mm。
炮孔间距取:ar=(0.8~1.3)War =1.0×700=770mm,在实际爆破过程中取ar=750mm。
崩落孔装药量:Q=qarwl=0.7×0.75×0.70×1.5=0.55kg,取Q=0.60kg。
7)周边孔爆破及参数周边孔参数按经验公式计算孔间距:E=(8~12)d,在计算时取E=12×42=504mm,故取E=500mm。
抵抗线:W=(1.0~1.5)E,在计算时取W=1.2×500=600mm。
装药集中度:q=0.04~0.19kg/m,取q=0.13kg/m,故Q=0.13×1.5=0.195kg,取Q=0.30kg。
8)炮孔堵塞长度l的计算l 0=(0.2~0.5)W,取l=0.3×0.8=0.24m,在实际施工中取l=300mm。
2.“2”和“3”部位爆破参数1)炮眼直径炮眼直径采用:d=42mm2)循环进尺循环进尺为1.5m,炮眼利用率0.9。
3) 炮眼深度及角度①崩落眼:深1.7m;角度90°。
②周边眼和二圈眼:深1.7 m,87°。
公路隧道五级围岩矿山法施工技术要点摘要:随着科学技术的不断进步,社会经济的飞速发展,我国人口急剧膨胀,人类的活动由地上逐渐扩展到了地下,特别是近几年地下工程蓬勃的发展,促进了地下工程施工技术的蓬勃发展。
本文根据工程实际,对大断面连拱隧道五级围岩矿山法施工在具体工程中存在的优缺点,以及施工的具体步骤和施工技术进行了研究。
关键词:隧道;五级围岩;矿山法引言根据国内目前的施工技术现状,大断面连拱隧道施工方法归纳起来大致可分为以下三种:①三导洞分步施工法;②中导洞施工法;③左右分修复合式中墙施工法。
本文根据某高速公路工程项目隧道工程的施工,通过对大断面连拱隧道V级围岩矿山法分步施工方法进行了施工方案研究,总结了一套关于大断面连拱隧道V级围岩中矿山法施工方法的具体步骤,指导实际工程施工。
1、矿山法施工简介矿山法是一种暗挖方法,主要应用于围岩段的开挖。
矿山法在使用时具有一下几个优点:①掘进速度快;②造价低;③安全性高;④适应性强。
因此广泛应用于隧道工程中。
中洞法作为矿山法的一种,具有很有优点:①可操作性强,机械化程度低,挖土可用人工采用简便挖掘机具;②安全性好,在先完成中墙和第一期底板,后再进行开挖时可将临时支撑和拱架都支撑于坑道中墙及第一期底板上;③造价低、经济性强。
中洞法适用于土类软岩类的地质条件较好且施工受地下水影响较少的工程项目;④出土效率高,开挖上部断面时的大量石渣可通过上下导坑间一系列漏渣孔装车后从下导坑运出;⑤灵活性好,可因地制宜地选择断面形状和尺寸;⑥工序间干扰较少,完成中洞后,可左右侧同时施工。
2、矿山法施工技术要点分析2.1 先导洞后全断面扩挖法先导洞后全断面扩挖法是在施工过程中先沿隧道的中线、在整个长度范围内先开挖导洞,然后再扩大开挖至设计断面的地下工程施工方法。
在施工的过程中可对隧道范围内的地质进行连续的地质情况调查,能进行涌水和瓦斯的预防及连续排放,能在扩大开挖之前提前加固岩体;能使岩体中的高应力预先释放从而提高施工的安全度;有利于扩挖期间的通风;便于增加一些中间入口,可多头同时扩挖,节约开挖时间。
隧道工程爆破设计一、工程概况1、地理位置济南至莱芜高速公路长城岭隧道进口位于章丘市文祖镇三槐树村,出口位于莱芜市雪野镇大厂村。
施工现场周围无大型建筑物,仅有少量的民用建筑.长城岭隧道中间处LK40+740里程地表处有与隧道中心线几乎垂直的古齐长城,是重点保护对象。
2、工程简况长城岭隧道全长左幅854(右幅759)米,合计1613米,开挖断面达165m2。
其中左幅Ⅲ级围岩160米,Ⅳ级围岩480米,Ⅴ级围岩214米;右幅Ⅲ级围岩145米,Ⅳ级围岩371米,Ⅴ级围岩243米,隧道爆破方量约为247454m3。
洞口路基段长170米,挖方段主要为隧道洞口处,约18248m3。
3、长城岭隧道开挖施工方法长城岭隧道Ⅳ级围岩及Ⅴ级围岩段采用单侧壁导坑法开挖,开挖进尺控制在0。
75~1.0m以内,弱爆破技术,小型挖掘机装渣,小型拖拉机运输至洞口处,再由装载机配合大型载重自卸车运输至弃渣场。
Ⅲ级围岩采用台阶开挖法进行,光面控制爆破及减震爆破技术.上台阶采用小型挖掘机扒渣至下台阶,再由装载机配合大型载重自卸车运输至弃渣场。
爆破进尺控制在1。
5米以内。
4、洞外路基施工方法土方路基挖方地段直接采用大型挖掘机进行挖除,石方地段采用自上而下松动控制爆破,并采取防护措施。
出渣由挖掘机挖装,载重自卸车运输至弃渣场.5、水文地质概况隧道岩体以灰岩为主,岩石较坚硬,节理裂隙发育。
挖方路基石方地段岩石为强风化~弱风化的灰岩,岩体破碎,完整性差。
线路范围的水文地质条件简单,属裂隙水.6、爆破要求(1)长城岭隧道中部穿过古齐长城,爆破施工时对文物保护要求较高.隧道在爆破开挖时,允许控制在0。
2cm/s以内。
(2)洞口周围的民用砖房采用爆破振动安全标准为2cm/s以内。
(3)对于露天控制爆破个别飞石的警戒距离不小于300m,个别飞石最大距离控制在45m以内.(4)爆破环境技术要求详见《图1 爆破环境平面布置图》.(5)爆破工程量计算二、爆破方案选择1.设计依据(1)济莱高速公路第六合同段施工第一册《总体设计路线路基路面桥涵交叉其它》、第二分册《隧道》;(2)中华人民共和国爆破安全规程(GB6722—2003);(3)公安部《爆破作业人员安全技术考核标准》;(4)中铁隧道集团在以往施工的类似本工程的成功经验和资料.2.爆破方案选择(1) 根据围岩特点合理选择周边眼间距及周边眼的最小抵抗线,辅助炮眼交错均匀布置,周边炮眼与辅助炮眼眼底在同一垂直面上,掏槽炮眼加深20cm。
各级围岩爆破施工方法隧道爆破技术要求隧道爆破技术是隧道施工中必不可少的一环。
在进行隧道爆破前,需要根据围岩的特点,选择合适的周边眼的间距、最小抵抗线和炮眼深度,并在内圈眼与掏槽眼之间交错布置辅助炮眼。
同时,周边炮眼、内圈眼和辅助炮眼的眼底应该在同一垂直面上,掏槽炮眼要加深10厘米。
在装药时,需要严格控制周边眼的装药量,并尽可能将药量沿眼长均匀分布,以实现同步起爆。
周边眼应使用小直径药卷、低猛度和低爆速的乳化炸药。
在瓦斯隧道安全施工要求的情况下,可以使用煤矿许用的含水炸药,但必须采用煤矿许用电雷管连续正向装药,严禁反向装药,雷管以外不得装药。
同时,严禁使用秒及毫秒级电雷管,使用煤矿许用毫秒延期电雷管时,最后一段延期时间不得大于130毫秒。
爆破参数计算公式为Q=qV,其中Q为一个爆破循环的总用药量,q为爆破每立方米岩石所需炸药的消耗量,V为一个循环进尺所爆落的岩石体积(紧方)。
为了实现良好的临空面,采用毫秒差有序起爆,并采用串联的爆破网络,接头要拧紧,明线部分要包裹绝缘层。
在岩石中,炮眼深度不足0.9米时,装药长度不得大于炮眼深度的1/2,炮眼深度为0.9米以上,装药长度不得大于炮眼深度2/3,煤层中,装药长度小于炮眼深度1/2.所有炮眼剩余部分用水泡泥和黏土泡泥,水泡泥外剩余泡眼部分应用黏土泡泥封满填实,严禁使用煤粉、块状材料或其它可燃材料做炮泥。
各级围岩爆破的施工方法在进行洞身开挖时,需要根据围岩的级别和工期选择合适的施工方法。
例如,在III级围全断面岩爆破设计中,主洞开挖施工时长为35个月,需要选择合适的爆破参数计算公式,以确保爆破效果的最大化。
对于不同级别的围岩,需要采用不同的爆破设计,以确保施工的顺利进行。
在Ⅲ级围岩地段,采用光面爆破技术进行全断面法施工。
钻孔采用风动凿岩机,装药使用塑料导爆管非电起爆系统,毫秒微差有序起爆。
碴料采用自卸汽车运输,装载机和侧卸装载机装载。
每循环进尺为3.2m,全断面开挖掘进作业循环时间见下表。
大别山隧道五级围岩开挖施工方案一、工程概况二、施工目标1.确保施工过程中的安全,避免围岩塌方和隧道坍塌事故的发生。
2.提高工程进度,保证工期的完成。
3.保护环境,减少对周边地质环境的破坏。
三、施工方法1.预处理措施在隧道施工前,需对周边围岩进行预处理,包括清理杂物、减少围岩的锈蚀和湿度等。
在施工过程中,应对围岩进行喷射补强,以增强围岩的稳定性。
2.预支护结构针对五级围岩的特点,需采用预支护结构。
首先,在施工前需设置钢筋混凝土支护水马。
然后,在开挖过程中,采用锚索和网片作为初期支护,以增加围岩的稳定性,并减少可能的围岩塌方风险。
3.异常围岩处置在施工过程中,如遇到异常围岩(如片状岩、页岩等),需进行特殊处置。
可以采用爆破等方式将其处理,并及时清理岩石碎片,防止对施工带来不利影响。
4.考虑水文条件在施工前,需充分考虑该地区的水文条件。
如有可能,需进行围岩抽水处理,以减少施工过程中的水压对围岩稳定性的影响。
5.安全措施在施工过程中,需设置足够数量的安全出口和排风设备,以应对可能发生的事故和突发情况。
同时,施工人员应严格按照安全操作规程进行工作,保证施工过程的安全。
四、施工进度安排1.预处理阶段:清理围岩、喷射补强等工程。
时间:2个月。
2.预支护结构阶段:安装钢筋混凝土支护水马、锚索和网片。
时间:3个月。
3.正式开挖阶段:采用机械化开挖方法进行隧道开挖。
时间:6个月。
4.异常围岩处置阶段:如出现异常围岩,对其进行处理。
时间:根据实际情况确定,预计2个月。
5.收尾阶段:清理施工现场、恢复环境等工作。
时间:1个月。
五、环境保护措施在施工过程中,需采取一系列的环境保护措施,包括:1.安装排污设备,对施工过程中的污水进行处理和过滤,以减少对水环境的污染。
2.清理施工现场产生的垃圾和渣土,妥善处理和回收利用。
3.考虑施工现场周边的植被保护,尽量减少对自然生态环境的破坏。
4.加强工地管理,培训工作人员的环保意识,确保环境保护工作的顺利开展。
各类围岩的爆破方案1)、IV、V类围岩爆破IV、V类围岩地段开挖爆破采用“隧道全断面开挖光面爆破工法”技术,其优点是能有效地控制周边眼炸药的爆破作用,减少对围岩的扰动,保持围岩稳定;有效地控制超欠挖,提高工程质量和进度,确保施工安全。
①、爆破器材炸药:根据岩石强度选用不同猛度爆速的炸药,有水地段及周边眼用乳化炸药,其余均用2号岩石硝铵炸药,周边眼用Ф25×200小药卷,不偶合装药,其余炮眼用Ф32×200药卷。
雷管:采用塑料导爆管非电起爆。
②、钻爆设计隧道IV、V类围岩采用光面爆破全断面一次开挖,其钻孔布置图及爆破参数见IV、V类围岩开挖断面爆破示意图6-20、图6-21所示。
③、钻孔作业程序测量放线:用经纬仪准确绘出开挖轮廓线及周边眼、掏槽眼和辅助眼的位置,并用激光铅直仪控制边线。
距开挖面50米埋设中线桩,每100米设临时水准点。
每次测量放线时,要对上次爆破效果检查一次,并及时将结果告知技术主管和爆破人员,技术人员将测量数据输入计算机处理后,及时修正爆破参数,以达到最佳爆破效果。
钻孔作业:A、炮眼位置及数量严格按照光爆设计图施作。
特别是周边眼和掏槽眼的位置、间距及个数,未经主管技术工程师的许可不得随意改动。
B、准确定位台车液臂,钻孔位置误差不大于5厘米,方向平行,严禁相互交错。
C、周边眼钻孔外插角度控制在4°以内。
D、同类炮眼钻进深度要达到设计要求,眼底保持在一个沿垂面上。
④、装药爆破A、成立光爆小组,实行定人、定位、定标准、定段别的岗位责任制,不准乱装药。
B、装药前,仔细检查炮孔的位置、深度、角度是否符合设计要求,有不正确者采取补救措施或废弃重钻。
同时认真进行清孔,将所有炮孔中的残碴积水排除干净,用高压风吹净尘沫。
C、装药时严格按照设计的装药结构和装药量施作。
D、掏槽眼和辅助眼采用连续装药,周边眼采用不偶合装药,炮眼直径42mm,药卷直径采用Φ25mm的小直径药卷,用塑料翼片扩张式套管将药卷固定在炮孔中央部位,底部装加强药卷。
哈牡客专SG-5标
亚布力隧道级Ⅴ级围岩爆破设计技术交底
编制:
复核:
审核:
中铁五局哈牡客专SG-5标综合三队
2016年3月5日
亚布力隧道IV级围岩开挖技术交底
一、工程概况
亚布力隧道DK203+896~DK204+790段全长896m,其中Ⅴ级围岩489m,Ⅳ围岩405m,隧道区的分布底层为粉质粘土、花岗岩,地表上覆约0.3m厚的腐殖土,DK204+347~DK204+340段7米DK204+370~DK204+380段10米,围岩级别Ⅴe,浅埋富水地段岩层,全风化或强风化及破碎。
呈砂砾状,角砾碎最大石状松散结构。
该段正常涌水量1531m3/天,最大涌水量3756m3/天,根据设计图纸,开挖方式采用三台阶临时横撑法开挖。
为了提高工程质量,保证施工安全,控制隧道超欠挖,节约成本,创建优质工程,特编制《Ⅴ级围岩爆破技术交底》,用以指导现场生产。
一、设计原则
根据地质条件、开挖断面、开挖进尺、爆破器材等条件编制了爆破方案,Ⅴ级围岩采用三台阶法弱爆破。
1、根据围岩特点合理选择周边眼间距及周边眼的最小抵抗线,辅助炮眼交错均匀布置,周边炮眼与辅助炮眼眼底在同一垂直面上,掏槽炮眼加深20cm。
2、严格控制周边眼的装药量,采用间隔装药,使药量沿炮眼全长均匀分布。
3、选用低密度低爆速、低猛度的炸药,采用乳化炸药及岩石膨化硝铵炸药,塑料导爆管电雷管起爆。
4、采用毫秒微差有序起爆,一般周边眼最后起爆,以减小起爆时差。
二、Ⅴ级围岩钻爆设计参数
隧道开挖采用控制爆破,根据地质情况,采用二级楔形掏槽爆破的方式。
周边眼间距0.55m 。
炮眼设计见台阶法开挖炮眼布置图,钻爆参数表。
开挖每循环进尺控制在1.2m 围内。
台阶法开挖炮眼布置图(附后) 上台阶断面装药指标
上台阶面爆破装药参数
项目 装药 数量 断面 面积 循环 进尺 爆破 体积 炮眼 个数 炸药 单耗 炮眼利 用率 单位 kg m 2 m m 3 个 kg/m 3 % 数量
31.8
49.43
1.2
59.3
109
0.53
90
项目 炮眼类型
炮眼深度(m) 每孔装药量(kg/卷) 炮眼 个数 装药集中度(kg/m) 总装药量(kg) 药卷直径 (mm) 掏槽眼 1.5 0.45/3.0 10 0.32 4.5 φ32mm 辅助眼 1.3 0.3/2.0 30 0.25 9 φ32mm 内圈眼 1.3 0.3/2.0 19 0.25 5.7 φ32mm 周边眼 1.3 0.225/1.5 32 0.25 7.2 Φ32mm 底板眼 1.3 0.3/2.0
18 0.18 5.4 φ32mm
合计
109
31.8
下台阶半断面爆破装药参数表
注:中台阶辅助眼个数为8个,装药参数及钻孔深度,根据下下台阶参数执行。
项目 炮眼类型 炮眼深度(m) 每孔装药量(kg/卷) 炮眼 个数 装药集中度(kg/m) 总装药量(kg) 药卷直径 (mm) 辅助眼 1.3 0.3/2 12 0.23 3.6 φ32mm 周边眼 1.3 0.225/1.5 5 0.17 1.1 φ25mm 底板眼 1.3 0.3/2 4 0.23 1.2 φ32mm 合计
21
5.9
下台阶断面装药指标
项目 装药 数量 断面 面积 循环 进尺 爆破 体积 炮眼 个数 炸药 单耗 炮眼利 用率 单位 kg m 2 m m 3 个 kg/m 3 % 数量
5.9
13
1.3
17
21
0.35
90
设计钻爆参数说明:
上台阶采用控制爆破,周边眼间距E=55c m,抵抗线W=70cm,底板眼间距E=80cm。
下台阶采用松动爆破,周边眼间距E=65c m,抵抗线W=80cm,底板眼间距E=90cm,中台阶周边眼、抵抗线同下台阶。
炮眼深度:掏槽眼眼深1.4m,其它炮眼深1.2m。
采用YT-28手持式凿岩机钻眼,二级楔型掏槽。
起爆药卷采用Φ32mm药卷乳化炸药,其它炮眼采用Φ32mm药卷岩石膨化硝铵炸药。
周边眼采用不偶合空气间隔装药,其它炮眼采用连续装药结构。
相连炮眼用同段雷管起爆。
起爆方式为孔内微差起爆。
三、爆破效果监测及爆破设计优化
1、爆破效果检查
①超欠挖检查。
②开挖轮廓圆顺,开挖面平整度检查。
③爆破进尺是否达到爆破设计要求。
④爆出石碴块度是否适合装碴要求。
⑤周边炮眼痕迹保存率,硬岩≥80%,中硬岩≥60%并在开挖轮廓面上均匀分布。
⑥两次爆破衔接台阶不大于10cm。
2、爆破设计优化
每次爆破后检查爆破效果,分析原因及时修正爆破参数,提高爆破效果,改善技术经济指标。
①根据岩层节理裂隙发育、岩性软硬情况,修正眼距、抵抗线、
用药量。
②根据爆破后石碴的块度修正参数。
石碴块度小,说明辅助眼布置偏密;块度大说明辅助炮眼布置偏疏,应均匀布置辅助眼间距,及时调整效应的炮眼药量。
③根据开挖面凹凸情况修正钻眼深度,爆破眼眼底基本上落在同一断面上。
3、控制爆破技术措施
①根据围岩特点合理选择周边眼间距及周边眼的最小抵抗线。
周边眼间距比一般比其他炮眼的间距小。
②严格控制周边眼的装药量,采用间隔装药,使药量沿炮眼全长均匀分布。
③采用低密度低爆速、低猛度的炸药,采用乳化炸药,塑料导爆管非电毫秒雷管起爆。
④周边眼同时起爆。
采用毫秒微差顺序起爆,以减小起爆时差。
⑤控制爆破的分区起爆顺序:掏槽眼→辅助眼→周边眼→底板眼。
炮眼掏槽眼开始由内向外逐层起爆。
为使控制爆破有良好的效果,还应使辅助眼在布置时尽量接近开挖轮廓形状,控制爆破层厚度尽可能一致。
⑥严格掌握钻眼作业,使三种炮眼的位置及方向准确无误,否则控制爆破的效果会明显降低,达不到光面爆破的目的。
⑦掏槽眼布置时掌握好炮眼的三度:深度、密度和斜度,为使产生一个较大的临空面,采用较大的炸药单位消耗量和较大的装药系数,以
增大爆破粉碎区,将石渣抛出槽口;采用反向连续装药和双雷管起爆;掏槽炮眼加深20cm
⑧辅助眼采用连续装药,由内向外,逐层布置,逐层起爆,逐步接近开挖断面轮廓形状。
⑨周边眼底端位于岩质较松软或较破碎状时(Ⅱ类),炮眼放在设计轮廓线以内,炮眼方向以3%~5%(相对隧道中心线)的斜率外插,这是为了控制超欠挖和便于下一循环落眼;对于中硬岩层可将周边眼放在设计轮廓线上。
⑩为保证开挖面平整,辅助眼和周边眼眼底落在同一垂直面上。
四、安全质量保证措施
1、爆破后15分钟后方可进入爆破面检查,检查有无瞎炮及可疑现象,瞎炮未经处理,不得进行下道工序作业,每班必须有专职人员在放炮后进行找顶撬帮工作,放炮后每一次找顶必须有监护人,使用的工具轻便。
2、爆破器材加工和爆破作业严格执行国标《爆破安全规程》。
3、严格按照技术室下发的钻爆设计进行钻眼、装药和引爆,并及时反馈信息,以便修正钻爆参数。
4、钻眼前定出开挖断面中线、水平线和断面轮廓,标出炮眼位置。
5、经检查符合设计要求后方可钻眼,炮眼的深度、角度、间距按设计要求确定,并符合下列精度要求:掏槽眼:眼口间距误差和眼底间距误差不得大于5cm;辅助眼:眼口排距、行距误差不得大于5cm;周边眼:沿隧道设计断面轮廓线上的间距误差不得大于5cm,周边眼外斜
率不得大于5cm/m,眼底不得超出开挖断面轮廓线10cm,最大不得超过15cm;内圈眼至周边眼的排距误差不得大于5cm。
6、当开挖面凹凸较大时,按实际情况调整炮眼深度,并相应调整装药量,力求除掏槽眼外的所有炮眼眼底在同一垂直面上。
7、装药前将炮眼内泥浆、石屑吹洗干净。
所有装药的炮眼均堵塞炮泥,周边眼的堵塞长度不小于20cm。
五、管理措施
1、制定科学施工方案和详细钻爆设计。
2、加强和搞好隧道钻爆技术攻关,针对不同围岩、同一围岩不同岩质在现场进行试验来确定各爆破参数,以获得良好的效果。
3、加强内部承包责任制,制定质量奖惩制度,奖罚分明,工程质量和经济利益挂钩,增强广大职工的责任心。
4、加强职工上岗钻爆技术的培训。
5、加强现场技术指导,确保炮眼精确测量,方向准确,深度一致。
6、根据实际开挖钻爆效果,及时优化设计,修正钻爆参数。
六、文明施工及环境保证措施
1、噪声防治:依据《工业企业噪声卫生标准》,合理安排工作人员轮流操作施工机械,减少接触高噪声的时间,或穿插安排高噪声和低噪声的工作;对距噪声源较近的施工人员,除采取戴防护耳塞或头盔等劳保措施外,还适当缩短其劳动时间;注意保养机械和正常操作,尽量使施工机械的噪声维持其最低声级水平;为保证施工现场居民的夜间休息,对居民区150m以内施工现场的施工时间加以限制。
2、洞内防尘措施,应在隧道内拱部每隔100m设置一处雾化管,起到降尘、防尘作用。
3、对全体施工人员要进行防火教育,安排专职消防巡视员,严禁野外用火,带明火到施工场地,用火地区要采取一定隔离防火措施,生活区及工地重要电器设备周围,设置接地或避雷装置,防止雷击起火。
4、在施工现场配备足够的消防设施,消除一切可能造成火灾、爆炸事故的根源,严格控制易燃物和助燃物的贮存。
4、洞内设置专门的吸烟区,旁边设放废桶装水,防止烟蒂乱扔引起火灾。
