建设工程项目前期手续办理程序(顺序)建设工程前期手续流程在进行建设工程之前,需要完成一系列的手续流程。
以下是这些流程的详细说明:一、建设用地批准书(审批时限为20个工作日)需要提交的材料包括建设用地批准书申请表、国有土地出让合同和地形图。
建设用地的获取方式可以是招标或者拍卖。
二、土地确权(审批时限为7个工作日)需要提交的材料包括建设用地确权申请表、土地权属文件(土地证或出让合同)、投资计划和地籍图3份。
三、选址意见书(审批时限为30个工作日,可延长10个工作日)需要提交的材料包括选址意见书申报表、项目建议书批准文件或土地转让协议及用地平面图,以及对拟建项目的选址要求说明或论证材料。
四、立项需要提交的材料包括立项申请书、营业执照、环境评估报告(环境保护申报登记表)、选址意见书、董事会决议、土地协议、土地确认书、投资项目核准登记表和外商投资项目核准申请书。
五、报建登记表需要提交的材料是建设项目报建登记表。
六、设计招标需要提交的材料包括立项批准文件、投资计划、设计招标备案登记表、设计招标备案书、建设工程投标单位登记表和委托设计协议书。
七、委托设计方案需要提交的材料包括委托设计书和规划要点。
八、建筑设计方案审批(审批时限为9个工作日)需要提交的材料包括建筑设计方案申报表、1/500地形图、土地合同、投资计划和方案3份(效果图、总平面图、各层平面、立面、剖面)。
九、建设用地规划许可证(审批时限为20个工作日,可延长10个工作日)需要提交的材料包括建设用地规划许可证申请表、选址意见书、地形图、批准的规划成果或总平面布置图和环境评估报告。
十、钻探需要提交的材料包括建设工程岩土勘察备案登记表、甲方提供设计生产工艺条件和出具地质报告(试桩)。
十一、委托施工图设计(审批时限为30个工作日)十二、施工图审查需要进行规划部门审核和建筑管理审核(收费)。
十三、报消防审批需要提交的材料包括建筑消防设计防火审核申报表、立项计划、设计消防专篇、总平面图、建筑施工图、消防系统图、灭火配置设计图纸及说明、相关采暖、通风、防烟、防爆、变电设计图纸和装订成册(A4纸)。
工程前期手续办理规章制度一、申请许可证1.项目立项阶段(1)项目概况及立项申请书:申请者应提供项目概况和立项申请书,包括项目的基本情况、技术方案、投资估算等内容,并由相关部门审查确认。
(2)项目可行性研究报告:项目的可行性研究报告是评估项目是否可行的重要依据,包括项目的市场分析、技术条件、经济效益等内容。
2.拟建工程项目规划许可证(1)准备规划申请资料:申请者应准备完整的规划申请资料,包括项目的位置、用地规划、布局方案、设计方案等内容,并填写规划申请表。
(2)提交申请资料:申请者应向相关部门递交完整的规划申请资料,并等待部门审查认可。
3.拟建工程项目建设工可报告(1)建设工可报告的编制:申请者应编制完整的建设工可报告,包括项目的建设方案、设计方案、工程量清单等内容,并由专业人员进行签署。
(2)提交建设工可报告:申请者应将建设工可报告提交给相关部门,并等待审查认可。
二、现场勘察阶段1.项目勘察前行政许可(1)准备申请资料:实施项目勘察前,申请者应准备完整的勘察申请资料,包括项目的位置、用地规划等内容。
(2)向相关部门申请许可:申请者应向地方行政部门申请项目勘察前行政许可,并等待审批结果。
2.项目勘察报告编制(1)项目现场勘察:申请者应进行项目的现场勘察,并收集相关数据。
(2)勘察报告编制:根据现场勘察结果,申请者应编制勘察报告,包括项目的地质情况、用地条件、行政管理等内容。
三、设计阶段1.设计方案初审(1)设计方案编制:设计单位应根据勘察报告编制设计方案。
(2)初审申报:设计单位应将初审设计方案提交给相关部门进行初审,并等待审批意见。
2.施工图审查(1)完善设计方案:设计单位应根据初审意见完善设计方案,并编制施工图。
(2)提交施工图及施工许可证:设计单位应将施工图及施工许可证提交给相关部门进行审查,取得施工许可证后方可施工。
四、施工阶段1.项目施工前报建手续(1)施工前报建资料准备:施工单位应准备好施工前报建资料,包括施工计划、施工方案、安全预案等。
项目前期手续办理流程项目前期手续办理是项目启动的重要环节,也是项目成功的关键一步。
在项目前期,需要进行各种手续的办理,以确保项目的合法性和顺利进行。
下面将详细介绍项目前期手续办理的流程。
一、确定项目需求。
在项目前期,首先需要明确项目的需求和目标。
这包括项目的性质、规模、预期效益等方面的内容。
只有明确了项目的需求,才能有针对性地办理相关手续。
二、立项申请。
立项申请是项目前期手续办理的第一步。
项目负责人或相关部门需要向上级主管部门提交项目立项申请书,申请书中需要包括项目的名称、目标、预期效益、预算等内容。
经过审批通过后,项目才能正式启动。
三、编制可行性研究报告。
可行性研究报告是项目前期手续办理的重要文件之一。
项目负责人或相关部门需要对项目进行可行性分析,包括市场分析、技术可行性、经济效益等方面的内容,并将分析结果编制成可行性研究报告提交给相关部门审批。
四、申请立项批复。
在完成可行性研究报告后,项目负责人或相关部门需要向上级主管部门申请项目立项批复。
立项批复是项目前期手续办理的关键一步,只有获得批复后,项目才能正式启动。
五、规划项目预算。
项目预算是项目前期手续办理的重要内容之一。
项目负责人或相关部门需要根据项目的需求和目标,编制详细的项目预算,并将预算方案提交给相关部门审批。
六、办理项目立项手续。
在完成以上步骤后,项目负责人或相关部门需要向主管部门递交相关的文件和资料,办理项目立项手续。
这包括填写立项申请表、提交可行性研究报告、项目预算方案等内容。
七、获得立项批复。
经过上述步骤的办理后,项目负责人或相关部门将等待上级主管部门的审批结果。
一旦获得立项批复,项目就正式获得了合法性的认可,可以进入下一阶段的准备工作。
八、签订相关协议。
在获得立项批复后,项目负责人或相关部门需要与相关单位或个人签订相关的协议,包括合作协议、投资协议、技术转让协议等。
这些协议将为项目的后续工作提供法律保障。
九、办理相关手续。
除了以上步骤外,项目前期还需要办理一些其他相关手续,如申请土地使用证、环评报告、建设工程规划许可证等。

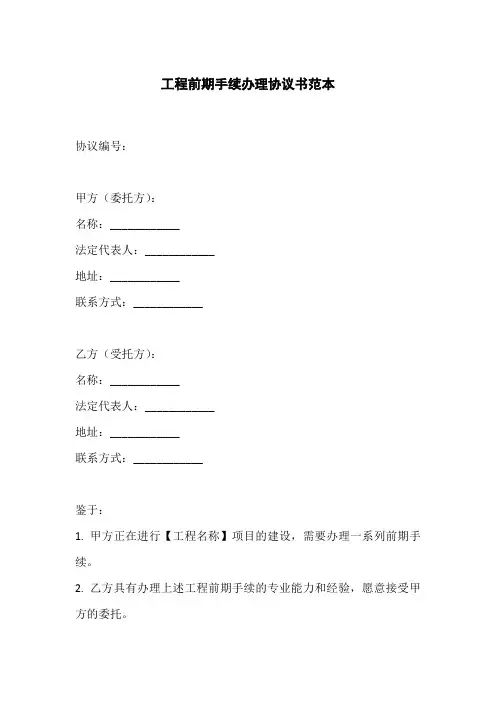

工程前期手续办理协议书范本协议编号:甲方(委托方):名称:____________法定代表人:____________地址:____________联系方式:____________乙方(受托方):名称:____________法定代表人:____________地址:____________联系方式:____________鉴于:1. 甲方正在进行【工程名称】项目的建设,需要办理一系列前期手续。
2. 乙方具有办理上述工程前期手续的专业能力和经验,愿意接受甲方的委托。
第一条委托事项甲方全权委托乙方办理【工程名称】项目的以下前期手续:1.1 土地使用权证申领;1.2 建设项目立项审批;1.3 规划设计方案审批;1.4 施工图审查及备案;1.5 环评、安评、能评等相关审批;1.6 其他与本工程前期手续相关的必要行政审批工作。
第二条办理期限乙方承诺在收到甲方齐全有效的资料之日起【具体期限】内完成上述手续的办理。
第三条权责约定3.1 甲方负责提供真实、准确、完整的相关材料,并配合乙方办理各项手续。
3.2 乙方应按照国家法律法规和相关行政部门的规定,合法合规地进行手续办理,并确保手续的真实性和完整性。
3.3 乙方在办理过程中产生的必要费用,经双方协商一致,由甲方按照实际发生额支付。
第四条违约责任如因一方违约导致无法按期完成手续办理,违约方应承担相应的违约责任,包括但不限于支付违约金、赔偿由此给对方造成的经济损失。
第五条争议解决因本协议引起的或与本协议有关的任何争议,双方应首先通过友好协商解决;协商不成的,任何一方均有权向【约定法院】提起诉讼。
第六条协议生效及终止本协议自甲乙双方签字盖章之日起生效,至乙方完成全部委托事项且双方清理完债权债务关系时终止。
甲方(盖章):法定代表人(或授权代表)签字:日期:____年__月__日乙方(盖章):法定代表人(或授权代表)签字:日期:____年__月__日。
工程项目前期手续办理合同甲方(业主):________乙方(承包商):________鉴于甲方拟建的工程项目需要办理前期手续,甲乙双方本着平等自愿、诚实信用的原则,经协商一致,就甲方委托乙方办理该工程项目前期手续事宜达成如下协议:一、合同目的甲方委托乙方负责办理工程项目所需的全部前期手续,包括但不限于立项、规划、用地、施工许可等相关手续,以确保项目合法合规地开展。
二、服务内容1. 乙方应根据甲方提供的项目资料,按照国家及地方相关法律法规的要求,完成所有前期手续的申报工作。
2. 乙方应协助甲方准备并提交所需的各类文件、图纸和报告。
3. 乙方应负责与政府相关部门沟通协调,确保手续办理的顺利进行。
三、服务期限自本合同签订之日起至前期手续全部办理完毕之日止。
四、服务质量乙方应保证所提供的服务符合国家及地方相关规定,确保手续的有效性和合法性。
如因乙方原因导致手续办理延误或失败,乙方应承担相应的法律责任。
五、费用支付甲方应按照合同约定向乙方支付服务费。
具体支付方式和时间由双方另行约定。
六、保密条款双方应对在执行本合同过程中获知的对方的商业秘密和技术秘密负有保密义务,未经对方书面同意,不得向第三方泄露。
七、违约责任任何一方违反本合同约定的,应承担违约责任,赔偿对方因此遭受的损失。
八、争议解决本合同在履行过程中发生的任何争议,双方应首先通过友好协商解决;协商不成的,任何一方均有权向合同签订地人民法院提起诉讼。
九、其他事项本合同未尽事宜,可由双方另行签订补充协议予以明确。
十、生效条件本合同自双方签字盖章之日起生效。
十一、附则本合同一式两份,甲乙双方各执一份,具有同等法律效力。
甲方(盖章):________乙方(盖章):________签订日期:____年__月__日。
工程前期手续办理制度一、总则1.为了保障工程质量,提高工程安全水平,加强工程前期手续办理工作,保证工程施工的顺利进行,制定本制度。
2.本制度适用于各级各类工程项目的前期手续办理工作。
3.各单位应当根据本制度的要求,认真落实,加强工程前期手续办理工作,确保工程施工的顺利进行。
二、工程前期手续办理流程1.工程前期手续办理的程序包括:项目立项、前期准备、招标投标、合同签订等。
2.项目立项阶段应当根据工程的性质和规模确定项目的施工单位,并制定施工方案。
3.前期准备阶段应当做好勘察、设计等工作,明确工程的具体要求。
4.招标投标阶段应当按照相关规定进行招标投标,确保施工单位的资质和信誉。
5.合同签订阶段应当根据招标结果签订合同,并制定施工计划。
三、工程前期手续办理的责任分工1.项目负责人应当负责项目的整体规划和实施,确保项目的顺利进行。
2.技术负责人应当负责工程的技术方案和施工图纸的编制,确保工程的质量和安全。
3.财务负责人应当负责工程的预算和资金的管理,确保工程的资金充足。
4.安全负责人应当负责工程的安全管理和施工的安全措施,确保工程的安全进行。
四、工程前期手续办理的监督检查1.工程前期手续办理应当接受相关部门的监督和检查,确保工程的合法合规。
2.工程前期手续办理的监督检查应当及时记录相关问题,并提出整改意见。
3.工程前期手续办理的监督检查应当定期进行,确保工程的顺利进行。
五、工程前期手续办理的奖惩制度1.对工程前期手续办理工作出色的单位和个人应当给予表彰和奖励。
2.对工程前期手续办理工作存在违规行为的单位和个人应当给予处罚和问责。
3.奖惩制度应当公开透明,确保公平公正。
六、工程前期手续办理的信息化建设1.工程前期手续办理的信息化建设应当根据实际情况和发展需求进行,提高工作效率。
2.工程前期手续办理的信息化建设应当加强对数据的管理和保护,确保数据的安全。
3.工程前期手续办理的信息化建设应当提高工作的便捷性和准确性,确保工作的顺利进行。

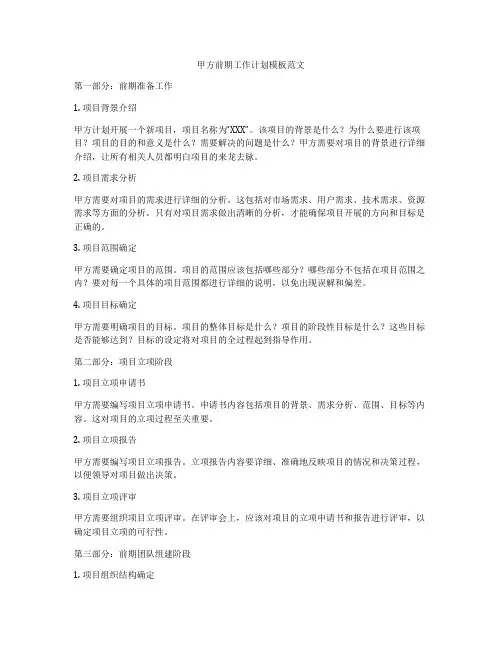

甲方前期工作计划模板范文第一部分:前期准备工作1. 项目背景介绍甲方计划开展一个新项目,项目名称为“XXX”。
该项目的背景是什么?为什么要进行该项目?项目的目的和意义是什么?需要解决的问题是什么?甲方需要对项目的背景进行详细介绍,让所有相关人员都明白项目的来龙去脉。
2. 项目需求分析甲方需要对项目的需求进行详细的分析。
这包括对市场需求、用户需求、技术需求、资源需求等方面的分析。
只有对项目需求做出清晰的分析,才能确保项目开展的方向和目标是正确的。
3. 项目范围确定甲方需要确定项目的范围。
项目的范围应该包括哪些部分?哪些部分不包括在项目范围之内?要对每一个具体的项目范围都进行详细的说明,以免出现误解和偏差。
4. 项目目标确定甲方需要明确项目的目标。
项目的整体目标是什么?项目的阶段性目标是什么?这些目标是否能够达到?目标的设定将对项目的全过程起到指导作用。
第二部分:项目立项阶段1. 项目立项申请书甲方需要编写项目立项申请书。
申请书内容包括项目的背景、需求分析、范围、目标等内容。
这对项目的立项过程至关重要。
2. 项目立项报告甲方需要编写项目立项报告。
立项报告内容要详细、准确地反映项目的情况和决策过程,以便领导对项目做出决策。
3. 项目立项评审甲方需要组织项目立项评审。
在评审会上,应该对项目的立项申请书和报告进行评审,以确定项目立项的可行性。
第三部分:前期团队组建阶段1. 项目组织结构确定甲方需要确定项目的组织结构。
项目的组织结构应该是什么样?项目的各个部门和岗位应该如何分工协作?只有明确了项目的组织结构,才能有序地进行项目工作。
2. 团队成员招聘甲方需要组织团队成员的招聘工作。
招聘应该从哪些渠道进行?招聘的条件和标准是什么?招聘工作的进度如何?3. 团队培训甲方需要进行团队成员的培训工作。
培训内容包括项目的背景、需求、范围、目标,项目的组织结构和工作分工等。
只有确保团队成员对项目有充分的了解,才能确保项目的顺利开展。
办理工程前期手续规章制度第一章总则第一条为规范工程前期手续的办理流程,保障工程建设的顺利进行,特制定本规章制度。
第二条本规章制度适用于所有涉及工程建设的单位和个人。
第三条工程前期手续包括项目立项、招投标、设计审查、施工许可等流程。
第四条各单位和个人必须严格按照本规章制度的要求,完成工程前期手续的办理。
第五条监管单位应当加强对工程前期手续办理的监督检查,确保各项手续合法、合规。
第六条违反本规章制度的单位和个人,将受到相应的处罚。
第二章项目立项第七条项目立项应当符合国家规定的立项程序和条件。
第八条项目立项审批文件应当真实、完整,不得造假。
第九条项目立项资料应当包括项目建设依据、项目规划、项目概算等内容。
第十条项目立项文件应当在规定时间内提交相关部门审批。
第十一条项目立项后,应当公开项目信息,接受社会监督。
第十二条项目立项的违规行为将受到相应的处罚。
第三章招投标第十三条招标单位应当依法组织招标活动,确保公平竞争。
第十四条招标文件应当真实、完整,不得篡改。
第十五条招标文件应当在规定时间内发布,广泛邀请投标人参与。
第十六条投标人应当严格按照招标文件的要求进行投标。
第十七条招标评标应当公开、公正、透明,遵守相关规定。
第十八条招投标违规行为将受到相应的处罚。
第四章设计审查第十九条工程设计文件应当符合国家规定的设计规范和标准。
第二十条设计审查应当由具有相应资格的设计单位进行。
第二十一条设计文件应当在规定时间内提交审查。
第二十二条设计审查应当遵循严格的审查标准,确保设计合理、安全。
第二十三条设计审查违规行为将受到相应的处罚。
第五章施工许可第二十四条施工单位应当依法取得施工许可证,方可开工建设。
第二十五条施工许可证应当真实、完整,不得伪造。
第二十六条施工单位应当按照施工许可证的要求进行施工,并定期向相关部门报告工程进度。
第二十七条施工许可证违规行为将受到相应的处罚。
第六章监督检查第二十八条监管单位应当定期对工程前期手续的办理情况进行检查。

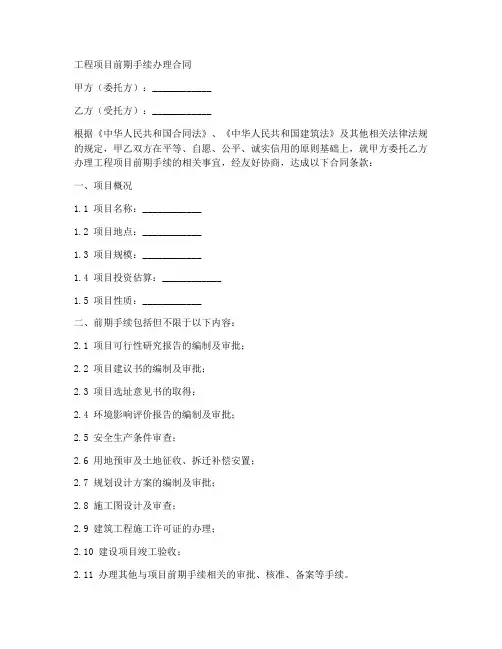

工程项目前期手续办理合同甲方(委托方):____________乙方(受托方):____________根据《中华人民共和国合同法》、《中华人民共和国建筑法》及其他相关法律法规的规定,甲乙双方在平等、自愿、公平、诚实信用的原则基础上,就甲方委托乙方办理工程项目前期手续的相关事宜,经友好协商,达成以下合同条款:一、项目概况1.1 项目名称:____________1.2 项目地点:____________1.3 项目规模:____________1.4 项目投资估算:____________1.5 项目性质:____________二、前期手续包括但不限于以下内容:2.1 项目可行性研究报告的编制及审批;2.2 项目建议书的编制及审批;2.3 项目选址意见书的取得;2.4 环境影响评价报告的编制及审批;2.5 安全生产条件审查;2.6 用地预审及土地征收、拆迁补偿安置;2.7 规划设计方案的编制及审批;2.8 施工图设计及审查;2.9 建筑工程施工许可证的办理;2.10 建设项目竣工验收;2.11 办理其他与项目前期手续相关的审批、核准、备案等手续。
三、合同金额3.1 乙方向甲方提供的服务费用为人民币(大写):____________元整(小写):____________元。
3.2 支付方式:(1)合同签订后3个工作日内,甲方支付乙方合同金额的50%作为预付款;(2)乙方完成项目前期手续后,甲方支付乙方合同金额的50%作为进度款;(3)剩余的合同金额作为质量保证金,在项目前期手续通过验收后支付。
四、合同履行4.1 乙方应按照甲方的要求,及时完成项目前期手续的办理,并确保手续的合法、合规;4.2 乙方应保证项目前期手续的质量和进度,如因乙方原因导致手续办理不顺利或延期,乙方应承担相应的违约责任;4.3 甲方应按照合同约定支付乙方服务费用,如甲方逾期支付,应承担相应的违约责任;4.4 甲方应提供乙方办理项目前期手续所需的资料和配合事项,如因甲方原因导致手续办理不顺利或延期,甲方应承担相应的违约责任。

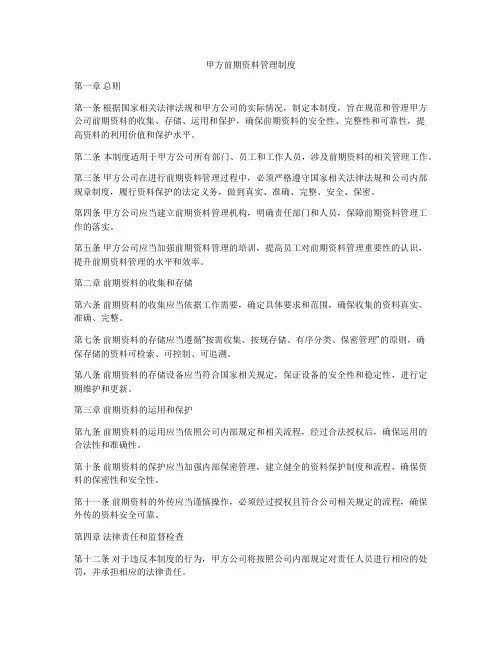

甲方前期资料管理制度第一章总则第一条根据国家相关法律法规和甲方公司的实际情况,制定本制度,旨在规范和管理甲方公司前期资料的收集、存储、运用和保护,确保前期资料的安全性、完整性和可靠性,提高资料的利用价值和保护水平。
第二条本制度适用于甲方公司所有部门、员工和工作人员,涉及前期资料的相关管理工作。
第三条甲方公司在进行前期资料管理过程中,必须严格遵守国家相关法律法规和公司内部规章制度,履行资料保护的法定义务,做到真实、准确、完整、安全、保密。
第四条甲方公司应当建立前期资料管理机构,明确责任部门和人员,保障前期资料管理工作的落实。
第五条甲方公司应当加强前期资料管理的培训,提高员工对前期资料管理重要性的认识,提升前期资料管理的水平和效率。
第二章前期资料的收集和存储第六条前期资料的收集应当依据工作需要,确定具体要求和范围,确保收集的资料真实、准确、完整。
第七条前期资料的存储应当遵循“按需收集、按规存储、有序分类、保密管理”的原则,确保存储的资料可检索、可控制、可追溯。
第八条前期资料的存储设备应当符合国家相关规定,保证设备的安全性和稳定性,进行定期维护和更新。
第三章前期资料的运用和保护第九条前期资料的运用应当依照公司内部规定和相关流程,经过合法授权后,确保运用的合法性和准确性。
第十条前期资料的保护应当加强内部保密管理,建立健全的资料保护制度和流程,确保资料的保密性和安全性。
第十一条前期资料的外传应当谨慎操作,必须经过授权且符合公司相关规定的流程,确保外传的资料安全可靠。
第四章法律责任和监督检查第十二条对于违反本制度的行为,甲方公司将按照公司内部规定对责任人员进行相应的处罚,并承担相应的法律责任。
第十三条甲方公司应当定期对前期资料管理的情况进行监督检查,保障资料的安全性和完整性,提升前期资料管理的水平。
第十四条对于发现的前期资料管理不当或存在安全隐患的情况,应当及时进行整改,并采取相应措施,确保前期资料管理工作的正常进行。
建设单位办理前期手续的流程On February 12, 2022, investing in oneself is the best way.甲方工作概要即所谓的要盖100多个红园图章第一篇甲方在开发前期的工作一、确定投资建设工程项目对项目从前期开发角度入手,进行合理分析和有效测算,为公司决策提供重要依据;二、建设项目用地计划办理1.所需资料a.地形图划示用地范围,标明大约面积b.与地块出让单位签署的用地协议2.办理程序a.备齐资料b.到地块所在地土地部门办理三、建设工程项目建议书的编制与报批1.编制及所需资料a.开发单位营业执照b.开发资质证书c用地计划审核意见d.建筑设计方案总平面图等e.其他相关资料2.报批程序与报批资料a.将所需资料备齐送至投资咨询公司,委托其编制项目建议书b.准备关于项目建议书报批申请报告c.将项目建议书与申请报告送计委报批注:投资3000万元以下项目由区计委立项;超过3000万元以下项目由区计委转报有关部门审批四A、建设工程项目选址意见申办1. 所需资料a.批准的项目建议书或其他计划文件复印件一份b.地形图均应划示用地范围4份c.土地权属证复印件1份d.联建协议书复印件1份e.选址论证f.上海市建设项目选址意见书申请表到区规划局领取2. 申办程序a.准备数份项目建议书批复及数份地形图b.将上述资料分送有关部门签署选址意见并加盖公章c.将有关部门的意见备齐,同时备齐1项所有资料,送区规划局规划科办理四B、建设用地规划许可证申办1. 所需资料a.建设工程的计划批准文件批准的项目建议书或其他计划文件复印件一份b.地形图均应划示用地范围6份其中一份应有消防、环保、交通、防疫、水利等部门选址意见及公章c.国有土地使用权出让合同文件及副图1份d.上海市建设项目选址意见书申请表到区规划局领取e.申请报告红头文件f.其他需说明的图纸或文件2. 申办程序a.备齐上述所有资料b.送区规划局规划科办理五、建设工程项目地名报批1. 所需资料a.项目批文批准的项目建议书或其他计划文件复印件一份b.地形图均应划示用地2份c.总平面图3份d.建设用地规划许可证及批文e.申请报告红头文件f.其他需说明的图纸或文件2. 申办程序a.备齐上述所有资料及1500元支票b.送区地名办办理六、建设工程项目报建1. 所需资料a.上海市建设工程报建表到市报建处领取b.企业法人营业执照及有关证明原件和复印件c.项目建议书批文原件及复印件d.银行出具的建设资金落实证明验资报告e.上海市建设单位工程技术人员和管理人员核定申报表到市报建处领取f.专业技术人员和管理人员技术职称证书原件及复印件g.住宅项目配套建设审核申请表h.住宅新开工审核通知单七、工程项目设计招标办理1. 所需资料a.报建工程项目IC卡b.上海市建设工程设计招标项目登记表c.上海市建设工程设计招标文件报批表到市招标办领取d.上海市建设工程设计评标小组报批表到市招标办领取e.工程设计任务书f.建设用地规划许可证g.工程项目选址意见批文2.办理程序a.备齐上述资料b.到市设计招标办办理八、设计方案评标会召开及设计单位中标办理1. 所需资料a.项目设计方案、建设用地规划许可证、项目选址意见书、设计任务书、项目建议书批文等若干份b.会议通知书2. 办理程序a.备齐上述资料b.提前三天分送各评委c.到市招标办召开评标会会务费300元中标办理a.设计方案评标会会议纪要b.评委评标意见书九﹑建设工程规划设计要求申办1. 所需资料a.上海市建设工程规划设计要求申请表到区规划局领取1份b.计划批准文件1份c.土地使用权属证件1份d.房屋权属证1份e.危房鉴定报告f.地形图划示用地范围2份办理程序a.备齐上述资料b.送区规划局规划科办理十﹑工程项目设计方案深化﹑修改根据规划局批文要求修改设计方案十一﹑设计方案审定会召开1. 所需资料a.设计方案文本12份b.项目建议书批文,建设用地规划许可证及批文,区府土文件若干份c.请柬2. 申办程序a.备齐上述资料b.分送至计委﹑规划局﹑防疫站﹑环保局﹑消防处﹑住宅局﹑园林局等部门c.召开方案审定会十二﹑设计方案送审报批1. 所需资料a.选址意见书b.规划设计要求通知单c.地形图划示用地范围d.设计方案2份e.地名批文f.项目建议书批文办理程序a.备齐上述资料b.到区规划局规划科办理十三﹑可行性研究报告编制与报批1. 所需资料a.用地计划审核意见书b.项目建议书批文c.用地计划许可证及批文d.区府土文件e.营业执照f.开发资质证书g.住宅项目配套条件审核申请表h.资本金出资承诺书i.设计方案文本j.其他相关文件2. 办理程序a.备齐上述资料b.送投资咨询公司编制并准备一份可行性研究报告申请报批文件红头文件c.送计委报批十四﹑扩大初步计划根据方案审定会各职能部门方案会审意见进行扩初设计十五﹑扩初会召开1. 所需资料a.扩初设计文本若干份b.请柬2.申办程序a.备齐上述资料b.分送至计委﹑规划局﹑防疫局﹑环保局﹑消防处﹑住宅局﹑园林局交通﹑环卫﹑自来水公司﹑煤气公司﹑供电局﹑电话﹑有线电视等部门c.召开扩初会议十六、扩初意见征询及扩初批复1.所需资料a扩初会议纪要b.根据扩初意见修改后的总平面图及扩初文本c.关于要求报批扩初的申请报告红头文件由各职能部门签署征询意见的总平面图2.申办程序a.备齐上述资料b.分送至计委、规划局、防疫局、环保局、消防处、住宅局、园林局等部门征询意见c.送规划局规划科报批十七、住宅项目配套条件审核报批1.所需资料a.住宅项目配套建设条件审核报批住宅局领取b.项目建议书或可行性报告研究报告批文c.地形图和管线图划示用地范围d.总平面图若干份e.建设用地规划许可证及批文f.其他相关资料2.申办程序a.备齐上述资料b.送住宅局总师室办理十八、勘察招投标与勘察单位的中标办理1.所需资料a.上海市建设工程勘察招投项目登记表b.上海市建设工程勘察招投文件报批表到市招标办领取c.上海市建设工程勘察评标小组报批表到市招标办领取d.设计中标通知书2.申办程序a.备齐上述资料b.到市勘察招标办办理十九、建设用地批准书申办1.所需资料a.上海市建设用地批准书申请表到区土地局领取b.土地出让协议c.其他相关文件2.申办程序a.备齐上述资料b.到区土地局签署协议c.付款,领取用地批准书二十、施工图设计设计单位根据扩初批复意见进行施工图设计二十一、住宅项目开发计划办理1.所需资料a.住宅项目新开工申请表到区住宅局领取b.项目配套建设条件审核意见通知书c.建设项目立项批准文件d.建设用地规划许可证或建设使用地批准书e.申请单位现有空置房情况f.住宅建设配套费交纳情况2.申办程序a.备齐上述资料b.到区住宅局办理二十二、建设项目转正1.所需资料a.项目转正申请报告红头文件b.可行性研究与扩初批复2.申办程序a.备齐上述资料b.送计委办理二十三A、建筑工程项目规划许可证办理1.所需资料a.总平面图10份b.建筑图7套c.结构图基础2套d.给排水图3套e.建设项目计划批准文件及项目转正单f.土地使用权或用地批准书g.应拆房屋权属证明h.地形图划示用地范围及建筑物位置10份i.分层面积表j.建.筑工程预算书k.消防、环保、卫生防疫、园林、住宅配套、人防等有关部门审核意见单2.申办程序a.备齐上述资料b.分送消防、环保、卫生防疫、园林、住宅配套、人防办、交通、建管所、规土办等部门签署意见c.将意见汇总送至区规划局二十三B、施工招标办理1.所需资料a.市招标办授权管理通知b.招标项目登记表c.项目建设有关批复d.总平面图e.报建表f.住宅项目新开工计划g.住宅项目配套条件审核h.设计中标通知书i.法人证明或对其代理人的委托书j.委托机构招标协议k.代理机构资质l.资金落实情况证明m.监理单位资质n.监理合同o.建设单位资质p.建设单位申请材料q.公开招标发布信息r.公开招标报名登记表s.公开招标入围条件t.投标单位资质审核u.招标文件报批表v.招标文件w.工程量清单x.招标文件答疑会会议纪要y.标底A1.开标情况汇总表B1.询标记录C1.评标方法D1.评标资料E1.决标情况汇总表F1.中标通知书G1.外地施工企业任务量单H1.中标单位投标资料I1.未中标单位投标资料J1.施工合同K1.设计监理项目流转表L1.建设项目IC卡2.办理程序a.申请授权b.发布招标信息c.接受施工单位报名d.初选入围施工单位,发标书e.招标文件答疑会f.开标g.准备1项所有资料及工程造价万分之四支票一张h.办理中标手续二十四、施工监理单位甄选略比施工招标简单,此处从略二十五、施工许可证办理1.所需资料a.申请表b.建设规划许可证c.资金入账凭证d.三通一平的有关证明e.施工合同副本,廉洁协议f.监理合同,住宅项目监理登记证g.建设工程项目质量和安全监督申报所需资料h.项目施工许可证施工单位i.勘察、设计中标通知书j.设计监理流转表k.住宅项目建设开工计划2.办理程序a.将图纸分送设计监理、质监站审核b.根据设计监理及质监站审核意见进行图纸修改c.备齐所有资料d.送市建官处办理二十六、商品房计划申请1.所需资料a.开发单位资质证书b.营业执照c.规划许可证d.建设用地批准书e.固定资产填报表f.项目转正单2.办理程序a.备齐资料b.送计委办理二十七、工程开工1.所需资料a.施工图纸b.建设工程规划许可证c.建设工程施工许可证2.办理程序a.发放图纸b.技术交底c.工程开工二十八、验线1.所需资料a.申报表b.建设工程规则许可证c.验线通知单2.办理程序a.准备资料b.验线第二篇甲方在施工过程中的工作投资控制、质量控制、进度控制;应对方方面面的检查指导,对监理的考核,对施工队伍的管理;发包人供应物的组织;及时回应设计、监理、施工等单位提出的种种问题;……第三篇甲方在建设后期的主要工作一、各部门配套征询1.所需资料a.项目有关批文若干份b.总平面图若干份2.办理程序a.备齐上述资料b.分送供电局、煤气公司、自来水公司、电话局、有线电视台、环卫所及污水处理厂的部门进行配套意见征询并盖章二、扩初会议召开1.所需资料a.总平面图若干份b.地形图若干份c.水、电、煤气、弱电等图若干套其中供电图纸应包括变电站定位、小高成供电方案等内容;供水图纸应包括水泵房定位、多层供水方案、小高层供水方案等内容d.会议通知2.办理程序a.备齐上述资料b.提前五天分送各有关部门c.招开扩初会议确定供水、供电方案及垃圾收集站、变电站、水泵房位置三、供水前期业务记录卡办理1.所需资料a.地形图一份b.项目批文复印件一份c.总平面图一份d.申请报告2.办理程序a.备齐上述资料b.到上海市自来水公司江西中路484号办理四、给水管网工程可行性研究报告办理1.所需资料a.地形图一份b.总平面图一份c.项目批文及其他相关资料复印件一份2.办理程序a.备齐上述资料b.请自来水公司人员现场查看c.付款5000元,交付可行性研究报告五、供电规划图设计1.所需资料a.总平面图2份b.地形图一份2.办理程序a.备齐上述资料b.送供电局c.设计人员现场查看,设计出图六、各配套部门外线设计及施工图纸审核1.所需资料a.总平面图若干份b.水、电、煤气、电视、电话等图纸根据扩初意见修改后的图纸若干套c.建筑立面图若干套d.供电规划图供电外线设计及供电图纸审核需要2.办理程序a.备齐上述资料b.送各有关部门审核并请各部门进行外线设计七、水泵房及变电站手续办理1.所需资料a.总平面图b.变电站、水泵房定位图2.办理程序a.备齐上述资料b.分送供电局及自来水公司进行电气及供水设计,并鉴定合同c.设计变电站、水泵房土建图d.技术交底e.工程施工f.设备安装、调试g.竣工验收八、订购配套设备根据图纸及各部门对产品的要求订购各部门指定的产品电表箱、电缆熔丝箱、计量柜、水表箱、浮球阀、短管、分配器及放大器等设备九、各配套部门申请手续办理1.所需资料或条件A.供电a.申请报告应说明总户数、总用电量、建筑面积等指标2份b.住宅用电申请表c.已付市政配套费复印件d.已定表箱依据复印件e.工程委托监理合同f.低压用户工程委托书g.工房公灯工程委托书h.派出所编定门牌号复印件i.配套公建的申请报告j.配套公建的设备清单k.路灯申请报告l.路灯委托合同m.地形图一份n.总平面图三份o.供电规划图p.变电站定位图B.供水a.申请报告2份b.征询单1份c.供水前期办理记录卡批复1份d.门牌号证明2份e.地形图1份f.给排水总图1:5001份g.消防批文1份h.地下车库消防批文1份i.建设工程规划许可证j.建设工程项目表1份k.综合管线图1份C.煤气包括住宅煤气申请和公建煤气申请a.地形图3份b.综合管线图3份c.总平面图3份d.给排水总图1:5003份e.煤气透视图3份f.申请报告2份g.委托书2份h.保证书2份i.小区总平面图软盘1张j.付增容费D.电话通信a.地形图1份b.总平面图1份c.管线总平面图1:1001份d.弱电施工图全套,包括系统图及平面图,1:1001套e.配套费发票复印件E.雨污水a.排污申请报告2份b.项目批文1份c.地形图1份d.管线平面图1份e.检测水样1份f.排水量申请核定表g.付款每平方米元2.办理程序a.备齐上述资料b.分送各部门处理十、各类配套款支付1.供电付款a.小区内供电贴费550元/千瓦b.电表保证金单相表80元/只三相表150元/只c.外线电缆工程,按工程决算付款d.购电缆熔丝箱530元/只e.公建设施供配电贴费及工程款,按决算支付2.供水付款a.小区内给排水管网费元/平方米b.贴水费元/平方米3.煤气付款a.煤气外管21元/平方米b.多层煤气内管元/平方米c.小高层煤气内管元/平方米d.委托办理费元/平方米4.有线电视付款a.办理委托合同b.分期付款3元/平方米,其中代付330元/户,应向业主收回5.电话付款a.签订住宅建设电话通信工程承包合同b.分期付款多层20元/平方米,小高层元/平方米十一、配套协调会召开1.所需资料a.各配套单位配套施工图b.会议通知2.办理程序a.备齐上述资料b.提前五天发会议通知c.召开配套协调会,合理安排进场顺序依次为雨污水——自来水公司——煤气公司——电缆公司——电话局——有线电视——环卫所——信报箱安装十二、配套工程施工各配套单位按照协调会所确定施工次序依次进场施工或穿插施工十三、配套工程竣工验收根据施工图纸及各部门要求对各配套工程进行验收十四、各类计量器具安装1.电表安装单向表10元/只三相表20元/只2.水表安装手续办理及水表安装3.煤气表安装a.通知物业公司b.每户收款,领表及配件c.安排日期安装十五、新建住宅配套工程交付使用1.供电确定停电日期,拆除临电,办理交付使用手续;2.供水每一单元及公建通水,办理交付使用手续;3.煤气、有线电视、电话、环卫等交付使用手续办理;4.通邮办理新建住宅投递通邮申请及交付使用手续;第四篇甲方在建设后期的主要工作组织回访、应对投诉;……结语1、甲方工作永远不可能被其他方所代替,就是国际上超一流的咨询公司,也只能代理建设单位的部分工作;2、大本毕业后经过5~10年的艰辛努力能独立拿下“甲方工作”的可谓“凤毛麟角”,难能可贵;3、如果您确实已经对“甲方工作”“游刃有余”,在京、津、沪、深年薪8~40万应该没问题;。
在施工前,对很多甲方来说,由于想要尽快开工,加上又不愿意压资金。
因此,一旦想开工,就是马不停蹄。
即便是一具老牌的地产公司,也会显得没有头绪或丢三落四。
以下是我们的经验,一开工甲方要准备好:1.控制点及其坐标在施工队进场前,要向有关政府部门要场地附近的至少2个城市测绘控制点。
要指明位置、给出坐标和高程。
2.弄清楚场地周边的市政道路的标高,最好是到相关部门去拿一套图纸或者复印件,图中要有道路标高、交叉点、边线点的坐标。
市政给水、排水管网图。
水电接驳口。
3.办好临时用水、用电手续并接通。
办好道路接口、环保审批等续。
4.必要的施工图纸,如总平面布置图、桩基施工图。
这包含一个前提是给予设计方必要的规划红线、蓝线图等。
按规范是要完成审图后才能施工。
但有时可边施工边审图。
5.已完成地质勘探和有地勘报告。
6.完成了土方、基坑开挖、支护等工作。
如果按要求要做监测,还要有监测。
7.如果要防治白蚁,还要同时做防治喷药工作。
8.施工道路(场外和场内道路)、临时设施(围墙、工棚)的用地、建设工作。
9.施工过程中各方包括建设单位、设计单位、监理单位、质监、安监、工程勘探参与人员的落实、联络方式。
10.施工方的进场须知及进场手续的办理。
当然是包括施工方的施工合同、招投标等工作。
11.场地移交。
包括围墙、临时用水用电、场地资料(地上地下、邻里建筑等)、土地工程竣工验收并移交、基坑工程验收和移交。
控制点的移交。
如合同和现场还有其他的移交内容,也要办好相应手续。
项目部管理设想一、前期手续主要1.办理计委批复手续2.办理用地许可手续3.设计方案的确定;4.办理地名命名手续5.可行性报告的编制;6.办理初步设计方案批复;7.地质勘察招标及编制勘察报告8.办理投资额核定审批表手续;9.施工图设计10.办理施工图审查、人防审核、消防审核、环评批复、林水等手续11.办理排污纳管申请、档案承诺、白蚁防治、环境评估手续12.办理规划许可证手续13.监理单位招标并确定14.办理项目报建及招标手续15.办理质监、施工许可证手续1-15条为确保开工前各项手续齐全,确保项目的合法性,确定项目的定位和规模;二、施工图设计阶段16.车库布置一次成型(与电信.广电.物业单位确定机房和物业仓库及设施);17.户型布置一次成型(与设计和公司各部统一意见);18.立面装饰一次成型(与设计和公司各部统一意见);19.屋面防水做法一次成型(与设计和公司各部统一意见);20.楼梯栏杆及面层和楼梯入口做法一次成型(与设计和公司各部统一意见);21.室内装饰做法一次成型(与设计和公司各部统一意见);1-6条为确保招标工程清单与结算工程清单基本一致三、施工图图纸会审阶段1.确定每套住宅内水电设施到位要求;2.确定甲供材料的品种及专业分包的项目;3.与施工.监理共同审查设计图纸存在的问题;4.解决图纸审查中心提出的问题;5.按项目工程实际情况制定本项目的《工作制度》;6.编制项目工程质量控制点和控制质量.进度.安全.投资目标;7.按确定的《工作制度》拟定施工.监理合同补充条款;1-7条并结合第一条为确定分包价格提供依据和项目实施提供技术保障;四、开工前的准备阶段1.施工现场土方回填、施工道路、围墙,施工用通水通电;2.落实工程定位测量及规划验线工作;3.绘制车库平面布置(含水电)并进行编号(工程部负责);4.绘制每套住宅平面布置(含水电),并按民政批准文件进行编号(工程部负责);5.计算住宅.车库和营业房套内和销售面积;(工程部及预算部、销售部负责);6.编制项目实施计划和人员配备要求;。
甲方工程施工全过程一、前期准备阶段在进行工程施工之前,甲方需要进行一系列的前期准备工作,确保项目能够顺利进行。
前期准备阶段主要包括以下内容:1. 确定项目需求:在项目启动之初,甲方需要明确项目的需求和目标,包括工程规模、质量要求、工期等方面的要求,以便明确工程施工的方向和目标。
2. 编制施工方案:甲方需要制定详细的施工方案,包括施工组织设计、施工技术方案、施工进度计划等内容,以确保工程施工过程能够按照计划进行。
3. 立项手续办理:甲方需要办理相关的立项手续,包括工程批准手续、建设用地规划许可手续等,确保项目符合相关法律法规的要求。
4. 土地征收和拆迁工作:如果工程需要进行土地征收和拆迁工作,甲方需要与相关部门进行协调,确保土地征收和拆迁工作能够顺利进行。
5. 签订施工合同:甲方需要与承包商签订施工合同,明确双方的权利和义务,以确保工程施工按照合同内容进行。
6. 筹备施工资金:甲方需要妥善筹备施工资金,确保工程施工过程中的资金需求得到满足。
二、施工准备阶段施工准备阶段是工程施工的重要阶段,主要包括以下内容:1. 确定施工队伍:甲方需要组建合适的施工队伍,包括工程管理人员、技术人员、施工工人等,确保工程施工队伍的整体素质和施工能力。
2. 准备施工设备:甲方需要准备施工所需的设备和材料,确保施工过程中的施工计划能够顺利进行。
3. 制定施工计划:甲方需要制定详细的施工计划,包括施工工序、施工进度、施工任务分工等内容,以确保工程施工能够按照计划进行。
4. 立项手续办理:甲方需要完成施工前的相关立项手续,包括施工方案审批、施工许可证办理等,确保工程施工符合相关法律法规的要求。
5. 建立工地安全管理制度:甲方需要建立健全的工地安全管理制度,确保工程施工过程中的安全风险得到有效控制。
6. 现场踏勘:甲方需要对工程施工现场进行踏勘,了解现场的情况和环境,为后续施工工作做好准备。
三、施工阶段施工阶段是工程施工的关键阶段,主要包括以下内容:1. 施工组织实施:甲方根据施工方案和施工计划,组织施工人员进行施工工作,确保工程施工按照计划进行。
编号:房地产项目前期手续委托办理协议甲方:乙方:签订日期:年月日甲方:乙方:甲乙双方在自愿平等互惠互利的基础上,根据《中华人民共和国民法通则》和《中华人民共和国合同法》及相关规定,就甲方委托乙方进行项目前期手续办理事宜,友好协商达成如下条款,以资共同遵守。
一、项目概况1.1项目名称1.2项目位置1.3项目占地面积二、服务方式、内容、期限2.1服务方式:甲方支付费用委托乙方进行项目前期手续的办理。
2.2服务内容:2.2.1乙方为甲方提供项目前期手续办理咨询。
2.2.2乙方协助甲方完成“XXX”项目的用地指标申报资料提交及用地指标批复工作。
2.2.3乙方协助甲方完成土地取得后的项目“四证”即国有土地使用证、建设用地规划许可证、建设工程规划许可证、建设工程施工许可证的办理工作。
2.3服务期限:一年,如因甲方原因延期,双方另行协商。
三、服务费用及支付方式3.1总费用为500000元,大写伍拾万元整,为甲方支付乙方项目咨询服务的劳务费,不包含项目手续办理过程中的前期缴费及报告编制等相关业务性支出。
3.2费用分三次支付。
协议签订后支付十万元,建设用地指标批复后支付二十万元,前期四证手续办理完成后支付二十万元。
如因手续办理工作需要,经双方协商,费用可以提前支付。
四、各方责任4.1甲方责任4.1.1保证项目土地合法取得并合法建设。
4.1.2及时向乙方提供报批用相关资料。
4.1.3负责与政府部门洽谈,取得政府部门的各项政策支持。
4.1.4按时结算服务费。
4.2乙方责任4.2.1保守商业秘密。
4.2.2在约定时间内完成各项手续办理工作。
4.2.3为甲方项目后续开发建设提出合理化建议五、其他5.1在合同履行过程中,如产生争议,双方协商解决。
甲方:乙方:年月日年月日。
1、到国土局办理土地证、2、到发改局立项。
3、到规划局办理用地规划许可证、用地红线图。
4、到规划局办理建设工程规划许可证、建筑红线图。
5、消防审批、人防审批、绿化、环保审批、档案馆备案、质监部门签订质监合同。
6办理施工许可证。
7、五通一平(项目所在地通水、通电、通路、通讯、通气、平整场地)。
前期主要就这些了。
另,防雷审批,白蚁防治。
建设单位申请领取施工许可证,应当具备下列条件,并提交相应的证明文件:(一)已经办理该建筑工程用地批准手续。
(二)在城市规划区的建筑工程,已经取得建设工程规划许可证。
(三)施工场地已经基本具备施工条件,需要拆迁的,其拆迁进度符合施工要求。
(四)已经确定施工企业。
按照规定应该招标的工程没有招标,应该公开招标的工程没有公开招标,或者肢解发包工程,以及将工程发包给不具备相应资质条件的,所确定的施工企业无效。
(五)有满足施工需要的施工图纸及技术资料,施工图设计文件已按规定进行了审查。
(六)有保证工程质量和安全的具体措施。
施工企业编制的施工组织设计中有根据建筑工程特点制定的相应质量、安全技术措施,专业性较强的工程项目编制了专项质量、安全施工组织设计,并按照规定办理了工程质量、安全监督手续。
(七)按照规定应该委托监理的工程已委托监理。
(八)建设资金已经落实。
建设工期不足一年的,到位资金原则上不得少于工程合同价的50%,建设工期超过一年的,到位资金原则上不得少于工程合同价的30%。
建设单位应当提供银行出具的到位资金证明,有条件的可以实行银行付款保函或者其他第三方担保。
(九)法律、行政法规规定的其他条件。
各地的规定略有不同。
主要是甲方提供。
建设工程项目策划及手续办理实务
一、项目策划阶段
1.1 项目可行性研究
- 市场调研与分析
- 技术方案评估
- 经济效益分析
- 环境影响评估
1.2 项目决策与立项
- 项目建议书编制
- 项目审批及备案
- 项目实施计划制定
二、项目前期手续办理
2.1 用地手续办理
- 土地使用权申请
- 土地征用及补偿
- 地质勘察与评估
2.2 规划许可手续办理
- 选址意见书申请
- 建设用地规划许可证
- 建设工程规划许可证
2.3 环境影响评价手续
- 编制环境影响评价报告 - 环境影响评价公示
- 环境影响评价审批
三、施工准备阶段
3.1 施工图设计文件审查
- 建筑、结构设计文件
- 水电、暖通设计文件
- 智能化系统设计文件
3.2 施工许可证办理
- 工程施工许可证申请
- 施工现场管理手续办理 - 临时用地及用电用水手续
3.3 施工合同签订
- 招投标程序
- 合同条款审核
- 合同签订及备案
四、竣工验收阶段
4.1 竣工验收申请
- 竣工测绘报告
- 竣工图资料编制
- 验收申请报批
4.2 房地产权证办理
- 房地产测绘报告
- 房地产权证申请
- 房地产权籍登记
4.3 其他手续办理
- 消防验收
- 环保验收
- 供电、供水等报装手续
通过对上述各阶段的策划及手续办理,可以有效控制项目实施的风险,确保项目顺利完成并投入使用。
施工合同甲方职责详述一、概述施工合同是建设单位(甲方)与施工单位(乙方)之间明确双方在工程建设过程中权利、义务和责任的一种法律文件。
在施工合同中,甲方作为建设单位,承担着一定的职责和义务。
本文将详细阐述甲方在施工合同中的职责。
二、甲方职责1. 办理工程前期手续甲方应负责办理工程前期各项手续,包括但不限于:项目审批、核准、备案、规划许可、土地使用权取得、环境影响评价、安全生产条件审查等。
甲方应确保工程前期手续合法、合规,为工程的顺利开展创造条件。
2. 参与招投标工作甲方应参与投标队伍的考察、选择工作,对投标单位的资质、业绩、信誉等进行综合评估。
甲方还应负责招标文件的起草、工程招标、施工合同的签订工作。
在招投标过程中,甲方应保证公平、公正、公开,选定具有实力和信誉的施工单位。
3. 组织图纸会审和技术交底甲方应熟悉施工图纸,组织图纸会审和技术交底,对图纸中存在的问题和建议及时向分管领导汇报,会同相关部门共同解决。
甲方应确保图纸会审和技术交底工作的顺利进行,为工程的顺利开展奠定基础。
4. 落实三通一平甲方应负责施工现场的“三通一平”工作,即:水通、电通、道路通和场地平整。
甲方应确保施工现场具备施工条件,为乙方提供合格的施工环境。
5. 协调施工现场内外部关系甲方应负责协调施工现场内外部关系,包括但不限于:与政府部门、企事业单位、居民群众等沟通协调,解决施工过程中可能出现的矛盾和问题。
甲方应确保施工现场的和谐稳定,为工程的顺利开展创造良好环境。
6. 检查质量管理体系甲方应检查乙方建立健全质量管理体系,审核施工方案和施工方法。
甲方应加强对工程现场的巡视和监督检查,对违章操作现象及时进行纠正,做好工序交接检查和隐蔽工程的检查验收工作。
7. 审核甲供材料计划甲方应审核乙方提交的甲供材料计划。
甲方对进场材料、设备按设计要求及相关规范进行检查验收,确保进场材料、设备质量。
8. 控制工程进度和投资甲方应审核乙方编制的总进度计划,对计划中的具体措施、进度控制方法、进度目标实现的可能性及风险分析进行检查论证。
前期手续办理计划
一、办理规划定点
1.承办部门:规划局
2.申报资料:
●建设项目计划批文;
●详细性规划设计审查批复意见;
●1:500地形图两份;
3.办结时限:18个工作日。
二、建设工程建筑设计方案
1.承办部门:设计院
2.提供资料:
●建设项目计划批文
●建设工程单体方案设计要求通知书
●详细性规划设计审查批复意见及详图
●1:500地形图
3.办结时限:28个工作日。
三、建筑方案设计审查
1.承办部门:规划局
2.申报资料:
(1)书面申请(建筑设计报审表);
(2)建设工程规划设计要求通知书及附图;
(3)符合设计资质和相应规范标准要求的设计成果;其中总平面图
两份(1:500,3号图纸)、效果图一份(1—3号图纸);相应图纸文件的电子文档一套;总平面图,平、立、剖面图须装订成册;(4)部分项目需提供一下资料
(5)须经专家评审论证的建筑设计,需附评审会议纪要;
(6)建筑日照分析报告
(7)消防、环保、文物、名胜、地质灾害、地震安全等相关主管部门的审查意见(办理建设工程规划设计要求通知书和详细规划审查核准意见书时已提交的不必重复提交);
(8)根据建设项目的特殊性需补充提交其他的相关资料;
(9)办结时限:120个工作日。
四、建设工程施工图纸
1.承办部门:设计院
2.提供资料:
(1)建设工程单体方案设计审查意见;
(2)建设工程规划设计要求通知书及附图;
(3)详细性规划设计审查批复意见及详图;
(4)1;500地形图;
(5)岩土工程勘察报告
(6)批准后的建设工程单体方案设计一套
3.办结时限:22个工作日。
五、建筑工程园林绿化设计
1.承办部门:设计院;
2.提供资料:
(1)建设工程单体方案设计审查意见;(2)建设工程规划设计要求通知书及附图;(3)详细性规划设计审查批复意见及详图3.办结时限:10个工作日。
六、交通影响评估报告及停车位布置图1.承办部门:设计院;
2.申报资料:
(1)建设工程单体方案设计审查意见;(2)建设工程规划设计要求通知书及附图;(3)详细性规划设计审查批复意见及详图;(4)1:500地形图;
3.办结时限:16个工作日。
七、办理工程建设项目报建证
1.承办部门:市建设委员会
2.提供资料:
(1)计委批准的当年投资计划;
(2)工程建设项目报建申请表
3.办结时限:6个工作日。
八、施工图纸联合审查
行政审批中心(施工图联合审查办公室)2.申报资料:
(1)计划批文;
(2)建设工程设计规划要求通知书;
(3)地质勘察报告;
(4)《工程设计招投标意见书》;
(5)施工图纸设计文件4套;
(6)批准后的建设工程单体方案设计一套;
(7)园林绿化图纸;
(8)交警停车布置图;
3.办结时限:50个工作日。
九、建设工程规划许可证
1.承办部门:规划局
2.申报资料:
(1)书面申请(申请表);
(2)建设项目有效批复、核准、备案文件原件一份;(3)土地证复印件一份(核验原件);
(4)经联合审查批准的施工图纸两套;
(5)城建综合配套费及人防工程异地建设费交讫凭证;(6)根据建设项目的特殊性应提交相关的资料;
3.办结时限:13个工作日。
十、规划放、验线
1.承办部门:规划局
2. 申报资料:
(1)书面申请(建设工程放、验线申请表);
(2)建设工程规划许可证及附图;
(3)规划局批复定点图;
(4)现场放线图示数据等技术成果资料;
(5)根据建设项目的特殊性应提交相关的资料;
3.办结时限:15个工作日。
十一、建设工程施工、监理招投标
1.承办部门:招标代理公司、市招标办
2.申报资料:
(1)计委计划批文;
(2)市规划局建设工程设计规划要求通知书、定点红线图、建设工程设计方案规划审查意见书;
(3)建设用地规划许可证;
(4)建设工程规划许可证;
(5)报建证;
(6)施工单位已具备《营业执照》、《资质证书》、《安全资格证》等证件;
(7)从事招标代理、工程造价咨询及经济咨询业务的中介机构具有相应的资格,持有有关证明、证件
3.办结时限:13个工作日。
十二、建设工程施工许可证
1.承办部门:市建委
2.申报资料:
(1)市建筑工程施工许可申请表(原件3 份);
(2)建设工程用地批准手续(复印件一份,验原件);
(3)建设工程规划许可证(复印件一份,验原件);
(4)施工图联审备案书(复印件一份,验原件);
(5)经过备案的施工合同和应实行监理的监理合同,施工单位中标通知书(复印件一份,验原件);
(6)建设单位资金到位证明(原件一份);
(7)施工单位安全生产许可证(复印件一份,验原件);
(8)在市建设工程交易中心办理各项手续,交纳各项费用的申报表(复印件一份,验原件);
(9)已交纳两项基金的证明:新型墙体材料专项基金,8元/平方米。
散装水泥专项基金,2元/平方米。
已交纳两项基金的证明(复印件一份,验原件);
(10)建设工程档案建档及报送服务合同书(复印件一份,验原件);(11)建筑渣土处置手续(复印件一份,验原件);
3.办结时限:20个工作日。
