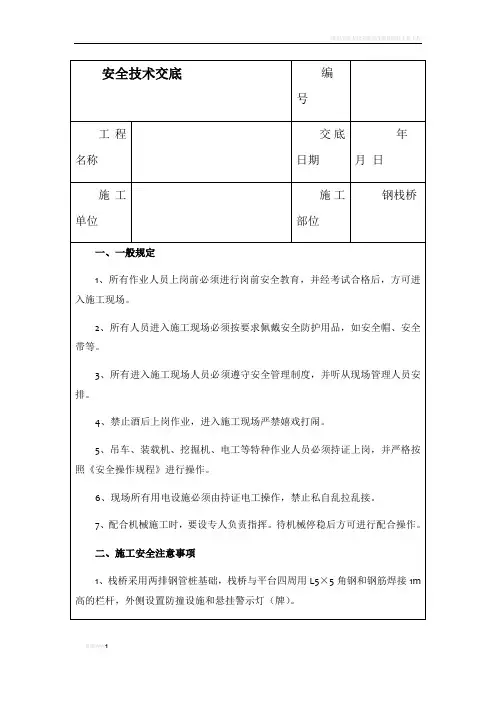

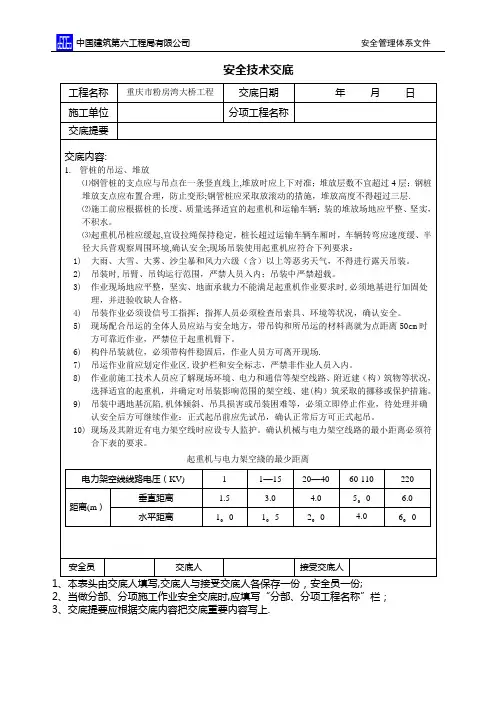

钢栈桥施工:安全技术交底-制度大全钢栈桥施工:安全技术交底之相关制度和职责,施工单位(公章):合同号:№A01-9监理单位:长沙华南土木工程监理有限公司编号:工程项目名称下路柳江特大桥施工内容钢栈桥搭设安全技术交底内容一、一般规定1、所有作业人员上岗前必须进行岗...施工单位(公章): 合同号:№A01-9监理单位:长沙华南土木工程监理有限公司编号:工程项目名称下路柳江特大桥施工内容钢栈桥搭设安全技术交底内容一、一般规定1、所有作业人员上岗前必须进行岗前安全教育,并经考试合格后,方可进入施工现场。
2、所有人员进入施工现场必须按要求佩戴安全防护用品,如安全帽、安全带等。
3、所有进入施工现场人员必须遵守安全管理制度,并听从现场管理人员安排。
4、禁止酒后上岗作业,进入施工现场严禁嬉戏打闹。
5、吊车、装载机、挖掘机、电工等特种作业人员必须持证上岗,并严格按照《安全操作规程》进行操作。
6、现场所有用电设施必须由持证电工操作,禁止私自乱拉乱接。
7、配合机械施工时,要设专人负责指挥。
待机械停稳后方可进行配合操作。
二、施工安全注意事项1、栈桥采用两排钢管桩基础,栈桥与平台四周用L5×5角钢和钢筋焊接1m高的栏杆,外侧设置防撞设施和悬挂警示灯(牌)。
2、钢管桩倾斜率控制在1%以内,平面位置偏差在10cm以内。
3、钢管桩打设到位后,按设计标高将多余部分割除,表面加焊10mm钢板,钢板与钢管之间必须满焊。
两根工字钢翼板之间必须加焊,且焊缝总长不少于40cm。
4、工字钢尽量摆在钢管中心,偏位不大于10cm。
5、贝雷梁安装到位后,用10号槽钢焊接U型卡将其固定。
三、施工安全措施1、施工现场严格按要求设好防护措施,并设防护艇在上下游疏导交通。
2、临时码头、栈桥、水上平台的搭设,严格遵照航道部门的规定,不得破坏河堤、侵入航道。
3、同航道部门协商,划出专门的施工水域,布设航标,引导船只安全通过水域。
施工用的船舶、机械严禁侵入航道。

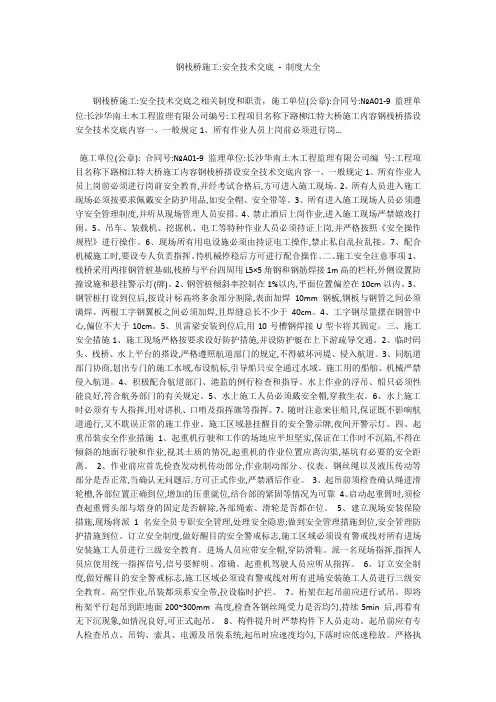

钢栈桥施工安全技术交底一、施工前的准备工作1. 初步了解项目背景和要求在进行钢栈桥施工前,施工单位需要对项目的背景和要求进行初步了解。
包括项目的位置、规模、功能,以及设计图纸、技术要求等方面的内容。
2. 确定施工计划和施工顺序施工单位需要制定详细的施工计划和施工顺序,并与相关人员进行沟通和确认。
施工计划应包括施工时间、工序安排、施工人员配备等内容。
3. 确认施工场地和设备情况施工单位需要对施工场地和设备进行勘察和确认,包括场地的平整度、承重能力,以及所需的施工设备和工具是否齐全可用。
4. 安全环保措施的准备施工单位需要准备好必要的安全环保措施,包括施工期间的安全警示标志、安全防护设施等。
同时,应提前安排专人负责安全工作,并进行相关培训。
二、钢栈桥施工的安全措施1. 施工现场的安全防护在施工现场周围设置警示标志,保证施工区域的安全。
同时,在必要的区域设置警示线和安全防护栏,防止未经授权的人员进入施工现场。
2. 安全教育和培训在施工前,对参与施工的人员进行安全教育和培训,使他们了解施工过程中的安全规范和操作要求。
并定期组织安全培训,提高施工人员的安全意识和技能。
3. 机械设备的安全操作在使用机械设备进行施工时,必须按照操作规范进行操作。
操作人员应具备相应的证书和经验,严禁无证人员操作设备。
同时,对设备进行定期维护和检查,确保其安全可靠。
4. 高空施工的安全措施钢栈桥施工中存在高空作业的情况,因此需要采取相应的安全措施。
如搭设安全网、设置安全护栏、使用安全带等,保证施工人员的人身安全。
5. 应急预案的制定在施工前,应制定详细的应急预案,应对可能发生的意外情况。
包括火灾、坍塌、事故等,人员必须清楚应急通道和撤离路线,掌握相关应急设备和装置的使用方法。
三、施工过程中需要注意的事项1. 施工现场的整洁与安全施工现场必须保持整洁,并及时清理施工过程中产生的垃圾和杂物。
同时,严禁乱堆乱放材料,确保施工现场的安全有序。

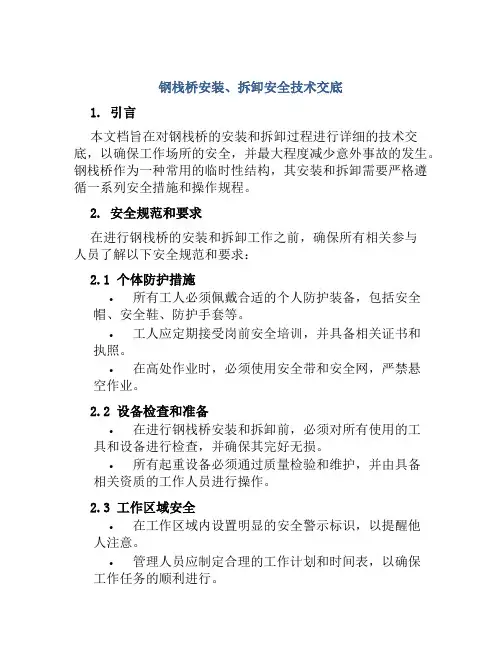

钢栈桥安装、拆卸安全技术交底1. 引言本文档旨在对钢栈桥的安装和拆卸过程进行详细的技术交底,以确保工作场所的安全,并最大程度减少意外事故的发生。
钢栈桥作为一种常用的临时性结构,其安装和拆卸需要严格遵循一系列安全措施和操作规程。
2. 安全规范和要求在进行钢栈桥的安装和拆卸工作之前,确保所有相关参与人员了解以下安全规范和要求:2.1 个体防护措施•所有工人必须佩戴合适的个人防护装备,包括安全帽、安全鞋、防护手套等。
•工人应定期接受岗前安全培训,并具备相关证书和执照。
•在高处作业时,必须使用安全带和安全网,严禁悬空作业。
2.2 设备检查和准备•在进行钢栈桥安装和拆卸前,必须对所有使用的工具和设备进行检查,并确保其完好无损。
•所有起重设备必须通过质量检验和维护,并由具备相关资质的工作人员进行操作。
2.3 工作区域安全•在工作区域内设置明显的安全警示标识,以提醒他人注意。
•管理人员应制定合理的工作计划和时间表,以确保工作任务的顺利进行。
•确保工作区域内通风良好,并清理杂物和障碍物。
3. 钢栈桥安装程序3.1 准备工作•确定安装钢栈桥的位置和方向,并进行相应的测量和标记。
•清理工作区域,并确保安装所需的空间和平整的地面。
•检查钢栈桥零部件的完整性和质量。
3.2 安装前的检查•将钢栈桥的各个零部件排列整齐,并进行可视检查。
•检查连接件和螺栓的紧固情况,确保无松动和损坏。
•修复或更换任何存在缺陷或损坏的部件。
3.3 钢栈桥安装•依次将钢栈桥的零部件按照正确的顺序进行组装。
•在组装过程中,确保正确调整角度和位置,并拧紧连接件。
•在安装过程中使用合适的起重设备,并确保其稳定和安全。
3.4 现场检查和测试•重新检查钢栈桥的安装情况,确保零部件无误。
•进行结构稳定性测试,包括静载试验和震荡试验。
•确保所有测试符合安全标准。
3.5 完工验收和记录•进行安装完成的终验,并填写相关安装记录。
•妥善保管所有安装文档和记录,以备日后参考和审查。
栈桥施工安全技术交底一、前言栈桥作为连接陆地与海洋的重要通道,在实际应用中发挥着重要的作用。
然而,在进行栈桥的施工过程中,由于环境条件的复杂性及建设工艺的多样性,栈桥施工安全问题随时可能出现,对人员和工程造成重大威胁。
因此,在进行栈桥施工工作之前,一系列的安全技术交底工作显得尤为重要和必要。
二、栈桥施工的安全因素在进行栈桥施工之前,必须要深入了解到施工现场的环境及现场人员。
这样有助于制定科学的施工计划及周全的安全措施。
了解栈桥施工的安全因素将有助于设计栈桥施工方案、制定施工计划及制定安全控制方案。
常见的栈桥施工安全因素主要包括:1. 施工现场环境因素施工现场环境因素包括气候、地质、土壤、水质、人力资源及应急设施等多个方面。
当环境因素复杂多变时,施工单位须特别关注因施工过程中环境变化可能导致的安全环境事故。
2. 施工材料的安全问题材料一旦出现损坏、缺陷或安装不当等情况,就会带来成千上万的安全隐患,其中的危害不容小视。
因此,在进行栈桥施工工作之前,必须要充分了解施工所用材料及质量状况,并有针对性地制定施工计划及安全措施。
3. 施工设备的安全问题施工设备的安全对施工目标的完成及人员安全都具有不可替代的重要作用。
在进行栈桥施工之前需对所使用的设备进行全面检查和维修、保养,确保设备达到安全可靠的要求。
4. 人员安全问题栈桥施工对人员的安全保障是至关重要的,因此,人员的安全工作是施工中最基本的安全事项之一。
在进行施工工作之前,需要对相关人员进行培训,并提高其安全意识和技能,避免因人为因素导致的安全事故。
三、栈桥施工安全技术交底内容1. 栈桥施工工艺为确保栈桥施工的安全性及质量,根据施工方案和现场实际情况进行施工工艺交底。
主要内容如下:•施工方案的编制和审批•工程实施的具体步骤•施工工艺的顺序和程序•施工质量控制的技术要求•常见问题的预防和应对措施2. 栈桥施工安全技术交底在进行栈桥施工之前,在人员、技术方面交底工作尤为重要,主要内容如下:•安全生产制度和安全管理责任的交底•满足建构要求及遵守有关安全规章制度的总体要求•工作环境的安全交底•工作人员的安全交底及相应证件的审核•栈桥施工安全检查制度及其实施方法的交底•紧急救援、应急措施及报警方法的交底3. 栈桥施工场地问题栈桥施工中,场地的选择、场地的区分及布置,以及场地的安全问题是必须关注的内容。
钢栈桥:安全技术交底记录-制度大全
钢栈桥:安全技术交底记录之相关制度和职责,安全技术交底:一、危险源及可能导致的事故:1、危险源、危险因素:溺水、高空坠落、物体打击、触电、坍塌、机械伤害、起重伤害、违反操作规程操作、疲劳作业等。
2、如不注意有可能发生相应...
安全技术交底:
一、危险源及可能导致的事故:
1、危险源、危险因素:溺水、高空坠落、物体打击、触电、坍塌、机械伤害、起重伤害、违反操作规程操作、疲劳作业等。
2、如不注意有可能发生相应事故。
在高空作业和水上施工过程中可能出现的事故类型主要有:施工人员高处坠落造成的伤害事故,人员落水造成的淹溺伤害事故,垂直交叉作业造成的物体打击事故,临时用电防护不当造成的触电事故。
二、应对措施和操作规程要点:
(一)水上施工安全措施:
⑴水上作业开工前应报告当地港航监督部门。
⑴施工所使用的船只应经船检部门检查合格后方可使用。
施工期间按规定应设置临时码头、航行标志及救护、消防等设施。
⑴船只在航行前,应检查各部位的机械与设施是否良好,不得带病作业。
⑴应掌握和及时了解当地的气象和水文情况,遇有大风天气应检查和加固船只的锚缆等设施。
遇有雨、雾天,视线不清时,船只应显示规定的信号,必要时应停止航行或作业。
⑴定位船及作业锚碇后,应在涉及航域范围内设置警示标志。
抛锚时,锚链滚滑附近不得站人。
⑴船只靠岸后(或在两船间倒运货物时)应搭设跳板、扶手或安全网,经踏试稳定牢置,方可上下人或装卸货物。
⑴装船时严禁超载、偏载,必要时应回配重,调整平衡,卸船时应分层均匀卸运。
⑴打桩船、起重船施工前应了解作业区域的水深、流速、河床地质等有关情况,为船舶行驶,抛锚、定位做好安全准备工作。
⑴抛锚、就位应保持船体稳定。
如用两艘船体连结时,必须连接牢固,稳定可靠。
⑴使用轮胎或履带吊车在船上打桩、起重作业时,船体应按施工要求进行加固,并在吊车轮胎(或履带)下加铺垫板。
⑴牵引或在旁侧拖带作业船时,严禁超载,牵引(或拖带)用的钢丝绳必须连结牢固。
⑴交通船应按规定的载人数量渡运,严禁超员强渡,船上应配有救生设备。
船行中途遇有阵风、雨时,乘船人员不得走动或站立。
⑴水上作业平台交通船上必须备有救生圈,水上施工人员必须戴安全帽,穿救生衣。
⑴水上施工时必须有专人指挥,用对讲机、口哨及指挥旗等指挥。
⑴随时注意来往船只,保证既不影响航道通行,又不耽误正常的施工作业。
施工区域悬挂醒目的安全警示牌,夜间开警示灯。
(二)起重吊装安全作业措施:
①吊装作业派专人指挥,参加吊装的人员要掌握作业的安全要求。
一切人员都不准在起吊和运行的吊机下站立,吊装作业区严禁非工作人员入内。
②吊装作业前必须严格检查起重设备各部件的可靠性和安全性,并进行试吊。
③各种起重机具不得超负荷使用。
④钢丝绳安全系数须大于
1.2,断丝超过15%者必须更换,钢丝绳及卡子要勤检查、勤保养。
凡发现钢丝绳有扭结、变形、断丝、磨损、腐蚀等现象达到破损限度时,必须及时更换。
(三)电气焊工安全措施:
⑴电焊工操作施工安全
①电焊工须特种作业证上岗,作业证过期未年审的不准作业。
②电焊机外壳,必须接地良好,要有触电保护器,电源的拆装应由电工完成。
③电焊机要设置单独的开关,开关应在防雨的开关箱内。
④焊钳与把线必须绝缘良好,连接牢固,更换焊条要戴手套,在潮湿地点工作,应站在绝缘胶板或木板上。
⑤雷雨时,应停止露天施焊作业。
⑥施焊场地周围应清除易燃易爆物品,或进行覆盖、隔离,并在施焊部位配备灭火器材。
⑦焊点下方未设接焊时不准施焊作业。
⑧作业结束,应切断焊机电源,并检查作业地点,确认无起火危险后,方可离开现场。
⑴氧炔割焊操作施工安全
①气焊工须持特种作业证上岗,作业证过期未年审的不准施焊作业。
②施焊场地周围应清除易燃易爆物品或进行覆盖、隔离,并在施焊部位配备灭器材。
③乙炔气瓶必须装减压阀和防回装置,乙炔气瓶与氧气瓶之间距离不得小于5m,严禁平放、曝晒、距易燃易爆物品和明火的距离不得小于10m。
检验是否漏气,要用肥皂水,禁用明火。
氧气瓶、氧气表及焊割工具上,严禁沾染油脂。
④气瓶的购运,储存和领用必须严格执行公安部门的有关规定。
经常检查氧气瓶与磅表头处的螺绞是否滑牙,橡皮管是否漏气,焊枪嘴和枪身有无阻塞现象。
⑤点火时,焊枪口不准对人,正在燃烧的焊枪不得放在工件或地面上,带有乙炔和氧气时,不准放在金属器内,以防气体逸出发生燃烧事故。
严禁在带压力的容器或管道上施焊,焊接带电的设备必须先切断电源。
⑥作业结束,应将气瓶气阀关好,拧上安全罩,检查作业地点,确认无着火危险方可离开。
(四)安全用电措施:
①电力干线采用非裸体电线架设,统一布置电力线路,不准私接乱拉电线。
②电器设备的安全措施:对电器设备的外壳要进行防护性的接地,防护性接零或绝缘,严禁带电移动电焊机等用电设备;派专人负责电器的安全工作;进行用电安全教育,定期检修电器设备。
③通过水中的电线要套在橡胶管内,保证良好的防水性。
(五)现场安全管理:
①凡进入现场的人员,服从值班员指挥,遵守各项安全生产管理制度,正确使用个人防护用品。
操作人员必须配戴安全帽,水上施工人员还需穿救生衣,未戴安全帽者不得进入施工现场进行施工。
禁止穿拖鞋、高跟鞋或光脚进入施工现场。
②夜间施工作业时必须具有足够的照明强度,危险区要悬挂警告标志,作业人员上岗前应经工班长或安全员教育和检查后才能入岗,任何人员未经安全员批准,不得擅自进入现场。
三、应急措施:
1、如发生安全事故马上通知上级领导,启动经理部生产安全应急预案。
2、如有人落水,立即呼救,组织船只、人员进行抢救。
3、如有人受伤,可就地进行急救和包扎、止血;如呼吸停止,要马上进行人工呼吸,坚持不懈,稍醒后急送医院。
4、如果有人触电,要立即关掉电源并通知供电部门断电,不要随便操作,避免跨步电压触电或形成回路触电
