PHC预应力砼管桩静压施工工法
- 格式:doc
- 大小:633.50 KB
- 文档页数:14
静压phc管桩施工方案静压PHC(Pre-stressed High Strength Concrete)管桩施工方案1.施工准备工作1.1 确定施工场地,清理场地杂物与障碍物,保证施工作业的顺利进行。
1.2 经过地质勘探,确定施工深度与桩径。
1.3 准备好所需的施工材料和设备,包括钢筋、钢管、混凝土、起吊设备等。
2.组织施工人员及分工2.1 指派项目经理负责整个施工过程的管理和协调。
2.2 配置专业技术人员,负责工程设计、监督和质量检验。
2.3 配置作业人员,包括钢筋工、混凝土搅拌工、机械操作工等。
3.施工工艺与步骤3.1 钢筋制作根据设计要求,制作好纵向和横向的钢筋骨架,并采用预压工艺对钢筋进行预应力处理。
3.2 钢管制作采用优质无缝钢管,按照设计要求切割成段,并进行脱脂、除锈处理。
3.3 施工孔凿打使用挖掘机将施工现场的土方清理干净,然后按照设计要求进行桩孔凿打,确保孔径和深度的准确性。
3.4 钢筋连接将制作好的钢筋骨架放入桩孔中,根据设计要求进行钢筋的连接和固定,确保钢筋的位置和数量正确。
3.5 钢管安装将制作好的钢管段按照设计要求安装到钢筋骨架上,并采用锚固件对钢管进行固定,确保钢管的垂直度和位置准确。
3.6 翻植与压桩使用专业的起吊设备,将准备好的沉重锤子吊起,然后对钢管进行翻植和压桩,确保桩的均匀受力和精确沉桩。
3.7 混凝土灌注在桩孔中预留出足够的灌浆口,并使用混凝土搅拌车将混凝土输送到施工现场,然后进行混凝土的灌注。
4.施工安全措施4.1 施工现场应设置明显的警示标志与隔离设施,确保施工区域的安全。
4.2 施工人员应佩戴好个人防护装备,如安全帽、安全鞋等。
4.3 机械设备应保持良好的工作状态,并进行定期的维护和检修。
4.4 在施工过程中,应定期对桩体进行检查和测试,确保施工质量和安全性。
以上是静压PHC管桩施工方案的基本内容,通过合理安排施工工艺和措施,可以保证工程的顺利进行和质量的达标。

PHC静压管桩施工工法执笔人:三分公司熊小武、禹宏伟一、前言随着人们生活水平的提高,环保意识的不断增强,以及城市对噪音、废水、废气控制越来越严格,桩基础施工必须考虑是否影响周边生活环境。
目前,预应力管桩施工方法主要有静压法和锤击法,锤击法施工时产生高分贝噪音、振动等影响周边居民生活环境。
静压法施工不产生震动、噪音、废水、废气,是一种环保的施工方法。
预应力高强砼管桩(PHC)在建筑市场得到广泛应用,据不完全统计占桩基市场达40%以上。
PHC管桩能够获得如此大的应用市场的主要原因是它具有耐打、耐压,穿透能力强;单桩竖向承载力高,抗震性能好,耐久性好,造价适宜,施工工期短;施工现场文明整洁等特点,受到建设、施工单位和设计人员的普遍欢迎。
预应力高强砼管桩有进一步发展趋势。
二、工法特点1、施工时无噪声、无震动、无污染,对周边环境无影响。
2、人为干扰因素少,施工质量有保证。
在压桩过程中,压桩力可直观、安全、准确地读出并自动记录下来,因而对桩承载力控制及判断精确度高。
3、利用电力,具有液压操作,自动化程度高;运转灵活,桩位定点精确,可提高桩基施工质量。
4、施工工期短,施工速度快,压桩速度每分钟可达2m ,比锤击法可缩短工期1/ 3。
5、施工应力小且容易控制,可避免打碎桩头,与锤击法相比可大大降低桩头损坏的可能。
6、与锤击法相比,管桩的配筋率和混凝土强度等级均可降低一个等级,从而降低PHC 管桩的制作成本。
经统计,可节约钢材约47 %,节约水泥约12 %。
三、适用范围本工法适用于软土、填土、一般粘性土层中,特别适合于居民稠密和危房附近环境保护要求严格的工业与民用建筑的低承台桩基础,也适用于铁路、公路、水利等工程的桩基础施工。
不宜用于以下典型的工程地质条件:孤石和障碍物多的场地,有薄而坚硬夹层的场地、“上软下硬、软硬突变”,以及基岩埋藏较浅且倾斜较大的场地等,杂填土或人工扰动的地基土等。
四、工艺原理静压法施工是通过压桩机的自重和桩架上的配重作反力将预应力管桩压人土中的一种沉桩工艺。
PHC预应力砼管桩静压施工工法三篇篇一:PHC预应力砼管桩静压施工工法一、前言预应力混凝土管桩是采用先张法预应力离心成型工艺,并经过10个大气压、180 ℃左右的蒸汽养护,采用工厂化生产的一种等截面空心圆筒型的混疑土预制构件。
在施工现场,采用锤击或静压的方式沉入地下作为建(构)筑物的基础。
这是一种新型的基桩,是近年来快速发展兴起的一种地基基础处理形式。
根据混凝土强度及壁厚分为PC、PHC(高强)、PTC(薄壁)三种类型,其中以预应力高强混凝土管桩(简称PHC桩)应用最为广泛。
因其施工工艺简单、单桩承载力高、质量可靠、单位造价便宜等诸多优点,是目前预制桩同类型基础中比较先进的一种基础类型,同时与诸如混凝土灌注桩等其它不同类别的基桩相比,其技术先进且质量稳定。
PHC管桩静压法施工,是通过桩机自带吊装设备或另配吊机吊装、喂桩,压桩机以其自重和桩架上的配重作反力将PHC管桩压人土中的一种沉桩工艺,与锤击法管桩施工工艺相比具有低噪音、低污染的环保特性,对土层及周边建(构)筑物影响小、桩身质量破坏小的特点。
预应力管桩发展前期仅仅应用在沿海及软弱地层地区,经权威数据统计,PHC 管桩在桩基中的比例不足10%,管桩在中东部地区会有着很大的发展前景,其先进的技术对于同类型工程有着借鉴意义和推广应用价值。
在天津站改扩建无站台柱雨棚工程桩基施工中,采用了静压施工技术进行了施工,收到了良好的社会效益与经济效益。
二、工法特点PHC管桩施工工艺主要有锤击法和静压法两种,在管桩发展前期主要是锤击机械引领着管桩的施工作业,近几年来,随着大吨位( 8000KN ) 的液压压桩机的问世和静压沉桩施工工艺的完善,静压法施工工艺与锤击法相比具有明显的优点,因此发展十分迅速,正在逐步取代锤击法施工的工艺。
1、质量可靠、单桩承载力高由于管桩材料为预应力高强混凝土,高速离心成型工艺和二次湿热养护工艺工厂化制作,桩身质量及沉桩长度可用直接监测,管桩质量可靠;施工中采用静压桩机进行沉桩施工,压桩力可通过压力表直观、安全、准确地反映,因而对桩体承载力的控制、判断精确度高;静压法沉桩与锤击法沉桩施工相比,因沉桩过程是慢速均匀加载,无冲击和反射应力波,对桩身冲击应力小,施工质量易保证。
预应力高强砼(PHC)静压管桩施工工法第一篇范本:预应力高强砼(PHC)静压管桩施工工法一.引言预应力高强砼(PHC)静压管桩是一种常用的地基处理方法,广泛应用于建筑、桥梁、水利工程等领域。
本文档旨在介绍PHC静压管桩施工的详细工法,以便工程师和相关人员进行参考和实施。
二.工法准备1. 工程准备:a) 拟定工程计划,明确工期、质量要求和施工方法等。
b) 编制施工图纸,标明桩基础的数量、位置和尺寸等。
2. 材料准备:a) 采购预应力高强砼管桩及相关材料,确保质量合格。
b) 准备钢筋、水泥等施工所需的辅助材料。
三.施工步骤1. 桩位标定:a) 根据施工图纸确定桩的位置和数量。
b) 标定桩位的轴线和标高,并进行测量校对。
2. 钻孔准备:a) 根据设计要求确定钻孔的直径和深度。
b) 使用合适的钻杆和钻头进行钻孔,同时进行取土样品进行分析。
3. 钢筋安装:a) 按照设计要求和钢筋数量进行加工和切割。
b) 将钢筋安装入桩基孔洞中,使用支架固定,以保证桩身的稳定和结实。
4. 浇筑混凝土:a) 准备好预应力高强砼,确保质量符合要求。
b) 将混凝土逐层浇注入桩孔中,同时进行振捣和压实。
四.施工注意事项1. 拉拔过程中,必须严格控制预应力的大小,以确保桩的正常工作性能。
2. 施工中应采取相应的安全措施,保证工人的安全。
3. 施工现场应保持整洁,及时清理废料和污染物。
五.附件本文档涉及的附件包括:施工图纸、材料验收记录、试验报告等。
六.法律名词及注释1. 预应力:利用钢筋的拉力来抵消混凝土的压力,提高结构的承载能力。
2. 高强砼:强度达到或超过C50的混凝土。
第二篇范本:预应力高强砼(PHC)静压管桩施工工法一.简介本文档旨在详细介绍预应力高强砼(PHC)静压管桩的施工工法,包括工法准备、施工步骤和注意事项等内容。
旨在为工程师提供参考和实施指南。
二.工法准备1. 工程准备:a) 制定工程计划,明确工期、质量要求和施工方法等。

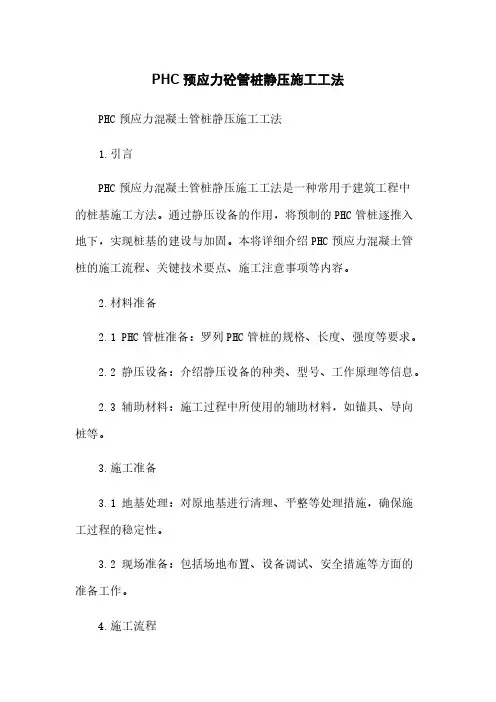

PHC预应力砼管桩静压施工工法PHC预应力混凝土管桩静压施工工法1.引言PHC预应力混凝土管桩静压施工工法是一种常用于建筑工程中的桩基施工方法。
通过静压设备的作用,将预制的PHC管桩逐推入地下,实现桩基的建设与加固。
本将详细介绍PHC预应力混凝土管桩的施工流程、关键技术要点、施工注意事项等内容。
2.材料准备2.1 PHC管桩准备:罗列PHC管桩的规格、长度、强度等要求。
2.2 静压设备:介绍静压设备的种类、型号、工作原理等信息。
2.3 辅助材料:施工过程中所使用的辅助材料,如锚具、导向桩等。
3.施工准备3.1 地基处理:对原地基进行清理、平整等处理措施,确保施工过程的稳定性。
3.2 现场准备:包括场地布置、设备调试、安全措施等方面的准备工作。
4.施工流程4.1 桩位布线:详细说明桩位的布置及设置要求。
4.2 设备安装:介绍静压设备的安装、校准及预应力钢束的连接等步骤。
4.3 桩基施工:包括预应力管桩的逐推过程、静压设备的操作与控制、管桩连接等。
4.4 防护与检测:介绍施工过程中的安全防护要求以及对施工质量的检测措施。
5.施工注意事项5.1 设备操作:说明静压设备的操作规范、注意事项及故障处理方法。
5.2 现场安全:施工现场的安全注意事项,并提供相应的安全防护措施。
5.3 施工质量:强调施工过程中对质量的要求,包括管桩沉降、预应力张拉力等方面的控制。
5.4 环保要求:提及施工过程中的环境保护要求,如噪音、粉尘等的控制措施。
6.施工工艺6.1 钢筋加工:介绍预应力钢束的加工要求、质量控制措施等。
6.2 管桩连接:详细描述管桩连接的方法、工艺及质量要求。
6.3 预应力组浆:介绍预应力组浆的原理、材料要求等内容。
6.4 其他工艺:施工过程中的其他工艺要求,如注浆、压浆等。
附件:1. PHC管桩相关图纸及规格表格2. 静压设备操作手册3. 现场安全操作规程4. 相关检测报告和记录表格法律名词及注释:1. 建筑法:指定了建筑工程施工管理的法律法规。

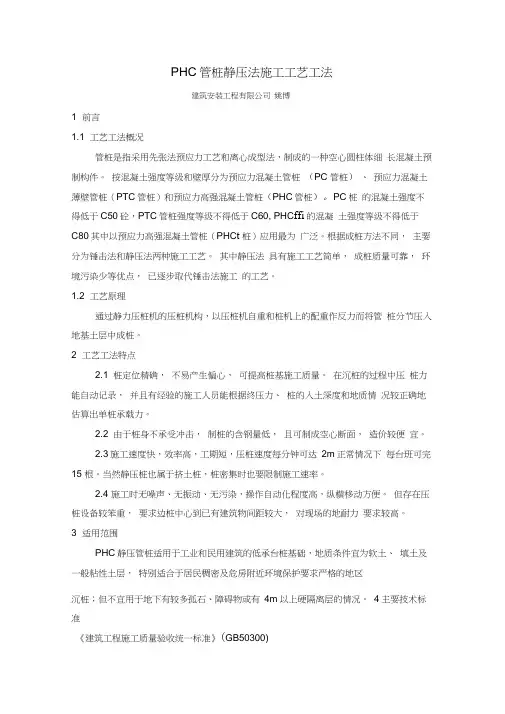

PHC管桩静压法施工工艺工法建筑安装工程有限公司姚博1 前言1.1 工艺工法概况管桩是指采用先张法预应力工艺和离心成型法,制成的一种空心圆柱体细长混凝土预制构件。
按混凝土强度等级和壁厚分为预应力混凝土管桩(PC 管桩)、预应力混凝土薄壁管桩(PTC管桩)和预应力高强混凝土管桩(PHC管桩)。
PC桩的混凝土强度不得低于C50砼,PTC管桩强度等级不得低于C60, PHC ffi的混凝土强度等级不得低于C80其中以预应力高强混凝土管桩(PHC t桩)应用最为广泛。
根据成桩方法不同,主要分为锤击法和静压法两种施工工艺。
其中静压法具有施工工艺简单,成桩质量可靠,环境污染少等优点,已逐步取代锤击法施工的工艺。
1.2 工艺原理通过静力压桩机的压桩机构,以压桩机自重和桩机上的配重作反力而将管桩分节压入地基土层中成桩。
2 工艺工法特点2.1 桩定位精确,不易产生偏心,可提高桩基施工质量。
在沉桩的过程中压桩力能自动记录,并且有经验的施工人员能根据终压力、桩的入土深度和地质情况较正确地估算出单桩承载力。
2.2 由于桩身不承受冲击,制桩的含钢量低,且可制成空心断面,造价较便宜。
2.3施工速度快,效率高,工期短,压桩速度每分钟可达2m正常情况下每台班可完15 根。
当然静压桩也属于挤土桩,桩密集时也要限制施工速率。
2.4 施工时无噪声、无振动、无污染,操作自动化程度高,纵横移动方便。
但存在压桩设备较笨重,要求边桩中心到已有建筑物间距较大,对现场的地耐力要求较高。
3 适用范围PHC静压管桩适用于工业和民用建筑的低承台桩基础,地质条件宜为软土、填土及一般粘性土层,特别适合于居民稠密及危房附近环境保护要求严格的地区沉桩;但不宜用于地下有较多孤石、障碍物或有4m以上硬隔离层的情况。
4主要技术标准《建筑工程施工质量验收统一标准》(GB50300)《建筑地基基础工程施工质量验收规范》(GB50202)《建筑地基基础设计规范》(GB50007)《建筑桩基技术规范》(JGJ94)《建筑桩基检测技术规范》(JGJ106)《先张法预应力混凝土管桩》(GB13476)《预应力混凝土管桩》(03SG409)5施工方法5.1静压法施工按照压桩机不同分为顶压式和抱压式两种。

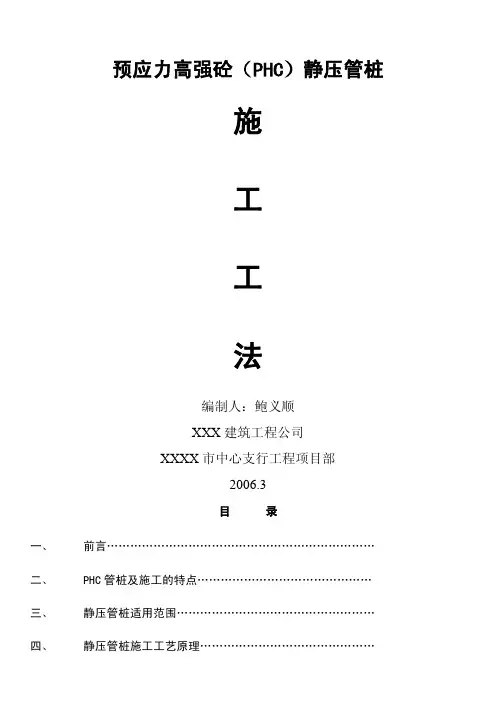

预应力高强砼(PHC)静压管桩施工工法编制人:鲍义顺XXX建筑工程公司XXXX市中心支行工程项目部2006.3目录一、前言……………………………………………………………二、 PHC管桩及施工的特点………………………………………三、静压管桩适用范围……………………………………………四、静压管桩施工工艺原理………………………………………五、静压管桩施工工艺……………………………………………六、劳动组织………………………………………………………七、材料及机具设备………………………………………………八、质量标准及质量控制…………………………………………九、工程验收………………………………………………………十、安全措施………………………………………………………十一、技术经济分析…………………………………………………十二、工程应用实例…………………………………………………预应力高强砼(PHC)静压管桩施工工法预应力高强砼管桩(简称PHC桩)是在近现代高性能砼(HPC)和预应力技术的基础上发展起来的砼预制构件,我国近年来从日本、美国等发达国家引进先进生产技术而研究开发的一种新型预制桩。
该产品是专业工厂里按照国标GB50007-2002先张法预应力砼管桩设计规范设计制造,采用先张法预应力和离心成型工艺,经过蒸压养护而制成的一种空心筒体的等截面构件,运往施工现场后,通过锤击或静压的方法沉入地下作为建(构)筑物的基础,这是一种新型的基桩,它具有:产品工厂流水线生产,质量稳定可靠;桩身砼强度高,耐锤打性好,贯穿能力强;单桩承载力高,单位承载力价格便宜;对不同地质条件和不同沉桩工艺适应性强;运输、吊装轻便,施工速度快,工期短,施工现场简洁文明以及成桩质量监测方便等一系列优点,是我国目前各种预制方桩理想的更新换代产品,已被建设部列为科技成果重点推广项目。
该技术应用于我公司承建的人行马鞍山市中心支行发行库及营业办公用房工程及甬台温铁路工程,均取得了不错的技术经济和社会效益。
预应力高强度混凝土管桩(PHC)桩打入施工方案及工艺方法基础基础采用0500静压预制预应力高强度混凝土管桩。
一、施工准备(1)、熟悉工程地质资料、桩基施工平面图、桩基施工组织设计或方案。
(2)、桩基的轴线和标高均应测定完毕,并经过检查办理了复核签证手续。
(3)、施工时,应预先进行钎探,将探明打桩位置的石块、废铁等障碍物清除或采取其它处理措施。
(4)、场地应辗压平整,其表土承载力应满足要求,保证桩机在移动时稳定垂直。
雨季施工,必须采取有效的防雨措施。
(5)、根据轴线放出桩位线,用短木桩或短钢筋打好定位桩,并用白灰做出标志,便于施打。
(6)、正式施工前必须按设计要求先打试验桩,以确定桩长和贯入度并校验打桩设备、施工工艺及技术措施是否符合要求。
二、施工工艺方法本工程利用原有地面作为施工面,在原有地面上破孔压桩,送桩深度W2m(或按设计要求),即先进行桩基施工后再开挖地下室。
1.工艺流程(压力表等机具检测)f测量定位f桩机就位f底桩就位、对中和调直f压桩f接桩f再压桩f再接桩f压至持力层f收锤f验收f(下一桩位)。
2.静压预制桩操作工艺(1)合理确定压桩顺序。
由于本工程工期紧,根据统筹考虑,具体施工流向见后附图。
(2)垂直控制:管桩吊入桩机后通过上下双梁定位压桩,先粗平主机室内的平水仪后,地面上的指挥员和记录员用吊线在两垂直方向反复对比,校正桩的垂直度。
(3)定桩位:以桩位上的测放点(钢筋头)为中心,用圆木板心对中桩位,画圆圈于地上,桩入土时,桩周边刚好与圈边重合,利用桩机的沿十字轴线运行的特点快速对准桩位,桩机对中时可同时进行纵横移动或回转。
(4)压桩:静压沉桩是通过机上的自重利用液压结构将桩压入地基土中,达到设计承载力的2倍。
桩尖部分刺入土体使其产生冲剪破坏,且伴随发生沿桩身土体的剪切破坏和对桩周土进行排挤,引起地基土侧向应力增加,故在密实沙层中,压到一定深度后,阻力增大到一定程度后就难以继续压入,但在软粘性土中,孔隙水受此冲剪挤压作用,形成不均匀水头,产生巨大的水压力,破坏土体结构,使桩周土体抗剪强度大幅度降低,产生软化(粘性土)或液化(松散粉土)形成滑动磨擦,故能将桩送入很深的土层中。
目录一、编制依据、编制范围............................... 错误!未定义书签。
1、编制依据........................................ 错误!未定义书签。
2、编制范围........................................ 错误!未定义书签。
二、工程概况.......................................... 错误!未定义书签。
三、工程地区自然条件.................................. 错误!未定义书签。
1、地形地貌特征.................................... 错误!未定义书签。
2、地质、水文特征.................................. 错误!未定义书签。
3、气候特征........................................ 错误!未定义书签。
四、总体施工安排...................................... 错误!未定义书签。
1、配备管理及施工人员.............................. 错误!未定义书签。
2、总体施工方案.................................... 错误!未定义书签。
3、总体进度安排.................................... 错误!未定义书签。
4、机械及检测设备配置.............................. 错误!未定义书签。
5、主要材料准备.................................... 错误!未定义书签。
五、工艺试验的目的及选择.............................. 错误!未定义书签。

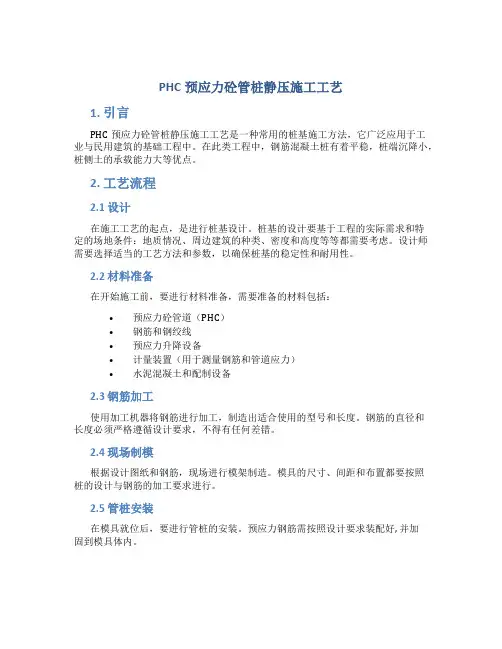

PHC预应力砼管桩静压施工工艺1. 引言PHC预应力砼管桩静压施工工艺是一种常用的桩基施工方法,它广泛应用于工业与民用建筑的基础工程中。
在此类工程中,钢筋混凝土桩有着平稳,桩端沉降小,桩侧土的承载能力大等优点。
2. 工艺流程2.1 设计在施工工艺的起点,是进行桩基设计。
桩基的设计要基于工程的实际需求和特定的场地条件:地质情况、周边建筑的种类、密度和高度等等都需要考虑。
设计师需要选择适当的工艺方法和参数,以确保桩基的稳定性和耐用性。
2.2 材料准备在开始施工前,要进行材料准备,需要准备的材料包括:•预应力砼管道(PHC)•钢筋和钢绞线•预应力升降设备•计量装置(用于测量钢筋和管道应力)•水泥混凝土和配制设备2.3 钢筋加工使用加工机器将钢筋进行加工,制造出适合使用的型号和长度。
钢筋的直径和长度必须严格遵循设计要求,不得有任何差错。
2.4 现场制模根据设计图纸和钢筋,现场进行模架制造。
模具的尺寸、间距和布置都要按照桩的设计与钢筋的加工要求进行。
2.5 管桩安装在模具就位后,要进行管桩的安装。
预应力钢筋需按照设计要求装配好, 并加固到模具体内。
2.6 预应力张拉管道灌浆养护完成后,进行预应力张拉,当达到设计要求的预应力值后,要即时停车,并采用伸长绳测量管道预应力值并提交报告,以满足安全性和可持续性的要求。
2.7 管道成型在进行预应力张拉后, PHC管道利用机器和设备进行收割,收割长度要根据实际情况调整。
2.8 管道安装将 PHC 管道安装到钢筋混凝土的基座上,并用石跟安装固定桩管。
2.9 现场浇筑施工队员就位,根据设计要求,进行水泥混凝土的调制,并进行浇筑,确保PHC 钢筋混凝土管道与土壤之间紧密连接,以满足将来建筑的需要。
3. 施工注意事项在 PHC 钢筋混凝土管道施工中,要遵循以下注意事项:•要严格按照设计要求进行施工•施工现场必须保持安全,建立完善的安全制度•建立严密的质量监控系统,保证各个环节的质量•钢筋和 PHC 管道必须保持充分的预紧距离(工艺静压)(正确的预应力值)。
PHC管桩静压施工方案1. 引言PHC管桩是一种预制混凝土管桩,具有强度高、稳定性好的特点,被广泛应用于各类土木工程中。
静压施工是PHC管桩的一种常见施工方法,本文将介绍一种典型的PHC管桩静压施工方案。
2. 施工准备2.1 施工材料和设备准备在进行PHC管桩静压施工之前,需要准备以下材料和设备:•PHC管桩:具有符合设计要求的PHC管桩,长度和直径根据具体工程要求确定;•注浆材料:常用的注浆材料有水泥浆、水泥碱性材料和聚氨酯等;•静压设备:包括静压机、静压管、静压头等;•监测设备:包括桩身下沉监测仪、注浆压力监测仪等。
2.2 施工人员准备施工人员应经过相关培训,并具备以下能力和素质:•掌握PHC管桩静压施工的技术要求;•具备使用静压设备和监测设备的能力;•具备安全意识和危险防范能力;•遵守施工规范和操作规程。
3. 静压施工流程3.1 桩位布置根据设计图纸确定桩位,并在施工场地上进行标记。
根据施工进度和安全要求,合理布置桩位和施工序列。
3.2 桩孔开挖按照设计要求进行桩孔的开挖工作,确保桩孔的尺寸和位置准确无误。
开挖过程中要注意与邻近各种设施的保持安全距离。
3.3 清洁桩孔将桩孔内的杂物、泥土等清理干净,确保桩孔内壁干净光滑,并且无积水。
3.4 安装静压管根据设计要求和桩孔尺寸,在桩孔中安装静压管。
静压管应安装垂直,并与桩孔壁紧密接触。
3.5 安装PHC管桩将PHC管桩逐节安装到静压管内,桩身与静压管和桩孔壁之间应有一定的间隙,便于后续注浆。
3.6 扩底使用静压机对桩底进行静压扩底处理,一般以达到设计扩底标高并满足桩身稳定为目标。
3.7 测量监测在施工过程中,应不断进行测量监测。
包括桩身下沉、注浆压力、管桩轴力等指标的监测。
根据实际情况及时调整施工参数。
3.8 注浆充填在桩孔内通过静压管对PHC管桩进行注浆充填,注浆过程中要保持适当的注浆压力和注浆速度。
注浆材料应在施工过程中严格按照质量要求控制。
目录1工程概况 (1)2设计要求 (1)3PHC桩制作 (1)4产品质量要求及保证措施 (3)5PHC桩沉桩设备选用 (3)6施工机具及材料进场作业道路 (4)7施工顺序的确定 (4)8PHC管桩施工 (4)9质量保证措施 (7)10施工进度计划 (10)11劳动力、设备配备计划 (10)12安全、文明施工及环境保护的措施 (11)附:PHC(AB)管桩结构图 (12)浙能嘉兴独山煤炭中转码头项目内港池和内河码头工程PHC管桩专项施工方案1 工程概况本工程除西侧护岸W-HA-01段基础采用Φ600钻孔灌注嵌岩桩外,其余护岸基础全部为AB型Φ600mmPHC管桩,单根长度为25~38m,共计681,总长24200m。
2 设计要求2.1 PHC桩及端板结构图、存储、堆放、运输、拼接、沉桩等应符合《先张法预应力混凝土管桩》(GB13476-2009)的相关要求2.2 沉桩时,按照部颁《港口工程桩基规范》(JTJ254-98)要求做好沉桩记录和测定最后贯入度。
施工时沉桩以标高控制。
2.3 正式施工前应进行试沉桩,确定桩头伸入基础的长度符合设计要求。
2.4 PHC桩的接桩位置相邻桩位应相互错开,不允许所有接桩断面处于同一高程。
2.5 PHC桩高应变动力检测为总桩数的3%,共20根。
低应变动力检测为总桩数的10%,共67根。
3 PHC桩制作本工程所用AB型PHC桩单根长度为25~38m,全部由市场采购。
目前,我项目部已与平湖市的浙江宏建建设有限公司管桩分公司签订了供桩意向书,并会同监理及业主单位前去厂家考察,预制厂家相关生产资质条件以及生产施工工艺等资料报经监理及业主同意批准。
管桩由汽车运至现场打设。
PHC桩预制由厂家按国标制作,主要工艺流程见下图,这里不再具体展开叙述。
3.1 PHC管桩制作主要工艺流程PHC桩预制施工工艺流程图3.2 桩的贮存、搬运、运输和出厂3.2.1 贮存1)堆放桩的场地必须平整、结实,不得产生过大的不均匀沉降。
PHC静压桩施工方案1. 引言静压桩是一种基础工程施工技术,它通过预制桩体在地下构造中形成承载层,以支撑建筑物或其他结构的重力和水平荷载。
PHC静压桩是一种采用预应力混凝土管桩制作的静压桩,具有高强度、高承载能力和优良的抗震性能。
本文将介绍PHC静压桩的施工方案。
2. 方案概述本方案旨在实现PHC静压桩的高效施工,保证桩身质量,确保工程质量和安全。
3. 施工准备施工前需要进行以下准备工作:•完成勘察设计,确定桩的位置和布置。
•制定施工方案,并组织施工人员进行技术交底和培训。
•准备好施工所需的材料和设备,包括PHC管桩、沉桩机、测量设备等。
•安排施工人员的劳动保护和安全教育。
4. 施工工艺4.1 沉桩准备•根据设计要求,确定沉桩机的起沉位置和顺序。
•在起沉位置挖坑,确保坑底水平稳固。
•检查桩机的各项操作装置和安全装置,确保正常。
4.2 沉桩操作•将PHC管桩吊装到指定位置,与沉桩机连接。
•将沉桩机移动到桩的起沉位置,进行起桩操作。
•沉桩过程中,要保持沉桩机的稳定,避免侧倾和旋转。
•桩顶沉桩深度达到设计要求后,停止起桩操作。
4.3 后处理•检查桩顶的垂直度和偏差,以确保施工符合要求。
•清理桩周土壤和杂物,保持桩身的整洁。
•进行桩顶封闭处理,预防后期渗水。
5. 质量控制为确保施工质量,需要进行以下控制措施:•对PHC管桩进行抽样检测,检验其质量和承载能力。
•在沉桩过程中,及时记录沉桩机的起沉数据,并进行监测分析。
•进行桩顶的质量检查,包括尺寸、垂直度和偏差等。
•对施工现场进行定期检查,确保施工符合规范要求。
6. 安全措施施工中应注意以下安全事项:•施工人员必须佩戴符合要求的劳保用品,包括安全帽、防护眼镜、安全鞋等。
•施工现场应设置明显的安全警示标志,确保施工区域安全。
•操作人员需熟悉操作规程和安全操作规范,确保施工安全。
•沉桩机和相关设备必须经过验收合格,确保安全可靠。
7. 环境保护施工中应注意环境保护,包括:•遵守环保法规,防止噪音、震动等对周边环境的影响。
PHC预应力高强混凝士管桩施工工法一、前言PHC预应力高强混凝士管桩是一种新型的地基处理技术,由于其高强度、耐久性和施工方便等优点,近年来越来越广泛地应用于各种地基处理工程中。
本文主要介绍PHC预应力高强混凝士管桩施工工法,包括其工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等内容。
二、工法特点PHC预应力高强混凝士管桩是一种整体浇注、挤压成型的钢筋混凝土桩。
其工法特点如下:1.施工速度快:采用表面光洁的钢模具和高强度混凝土,不用震捣就可以得到光滑初凝的混凝土内壁,施工速度比传统工法快2-3倍。
2.构造简单:PHC管桩引入了预应力设计理念,可以大幅减少桩长和桩径。
其结构简单,适用于各种基础和地质条件。
3.施工工艺简单:PHC预应力管桩施工工艺简单,采用机械化施工,适用于各种不同施工环境和条件。
4.质量可靠:PHC预应力高强混凝士管桩的强度高、耐久性好,具有优良的受力性能和稳定性。
5.施工后对环境污染小:施工过程中产生的废弃物少,施工后对环境污染小,符合绿色环保的要求。
三、适应范围PHC预应力高强混凝士管桩适用于各种基础工程中,如房屋、厂房、桥梁、隧道、码头等基础、地质条件复杂的工程。
其适应范围如下:1.各种单桩、桩墙基础。
2.钢筋混凝土桩加固。
3.海洋工程和港口工程。
4.高速公路和地铁的桥梁、隧道、边坡、护壁等工程。
5.石油、化工、电力、生物技术等各种工艺设备基础。
四、工艺原理PHC预应力高强混凝士管桩由高强度钢筋和高强度混凝土组成,通过预应力和压实挤压成型工艺来实现桩的强度和稳定性。
该工艺采用先挤压再灌浆的工艺,经过以下几个步骤:1.设置钢模具:预制各种规格的钢模具,根据设计要求在地下挖掘孔洞,安装模板。
2.精确定位:对模板进行精确固定和定位,确保在施工过程中孔洞位置不发生位移。
3.浇筑混凝土:在钢模具中浇筑新鲜混凝土,控制混凝土质量。
4.挤压成型:在混凝土初凝后,采用外力挤压挤压成型。
phc管桩静压施工方案PHC管桩静压施工方案一、工程概况本工程是为了满足建设项目的基础需求,采用PHC管桩静压施工方法,用于承托建筑物荷载的传递及地基的加固。
二、施工原理PHC管桩静压施工方法是在地表进行的一种无振动桩施工方式。
施工过程中,使用静压机将PHC管桩以静载荷施加至设计要求的深度,经过固化后形成承载层。
三、施工步骤1. 准备工作(1)确定施工现场,设置施工区域和安全防护措施;(2)准备施工所需的设备、工具和材料;(3)对施工设备进行检查和维护,确保其正常运转;2. 桩位布置根据设计要求和现场实际情况,确定桩位的位置和间距,标示出桩位中心线。
3. 打桩孔(1)按照设计要求和桩位标示确定桩孔位置;(2)采用钻孔机对桩孔进行钻孔,孔径和孔深按设计要求进行控制;(3)在钻孔过程中注意清理孔内的杂物和泥浆。
4. 安装PHC管桩(1)将PHC管桩按照设计要求锚固在钻孔孔底,保证与孔壁之间有一定间隙;(2)在PHC管桩顶部设置注浆管,用于灌注注浆材料。
5. 施加静载荷(1)在PHC管桩顶部安装静载机进行施工;(2)逐渐增加压力,使PHC管桩下沉至设计要求深度;(3)保持一段时间,使桩身固化。
6. 桩顶浇筑(1)在PHC管桩顶部进行预埋件安装,以便与上部结构连接;(2)在PHC管桩顶部浇筑砼封顶在孔口。
7. 测试与检查(1)对已完成的PHC管桩进行质量检查,确保达到设计要求;(2)进行静载荷测试,确保承载力满足设计要求。
四、施工注意事项1. 施工人员必须经过专业培训,熟悉施工工艺和操作规程;2. 施工设备必须经过安全检查,并保持完好的状态;3. 检查孔内是否存在障碍物,防止影响桩身的下沉;4. 静载荷施加过程中要注意控制桩身的沉降速度,避免过快造成不均匀沉降;5. 确保PHC管桩顶部没有偏斜,以确保上部结构的正常连接;6. 确保桩顶浇筑质量,防止孔口坍塌。
五、质量控制1. 根据设计要求,对PHC管桩进行质量检验,包括外观质量、尺寸和强度等;2. 进行静载荷试验,记录荷载与沉降的关系曲线,评估PHC管桩的承载能力;3. 在施工过程中进行现场质量检查,发现问题及时整改。
静压法PHC预应力混凝土管桩施工工艺预应力混凝土管桩是采用先张法预应力离心成型工艺,并经过10个大气压、180℃左右的蒸汽养护,采用工厂化生产的一种等截面空心圆筒型的混疑土预制构件。
在施工现场,采用锤击或静压的方式沉入地下作为建(构)筑物的基础。
根据混凝土强度及壁厚分为PC、PHC(高强)PTC(薄壁)三种类型,本工程采用预应力高强混凝土管桩(简称PHC桩)。
PHC管桩静压法施工,是通过桩机自带吊装设备或另配吊机吊装、喂桩,压桩机以其自重和桩架上的配重作反力将PHC管桩压人土中的一种沉桩工艺一、工艺原理静力压桩是通过静力压桩机的压桩机构,将预制钢筋混凝土桩分节压入地基土层中成桩。
一般都采取分段压入、逐段接长的方法。
其施工程序为:①.测量定位,压桩机就位,吊桩插桩;②.桩身对中调直,静压沉桩,接桩;③.再次静压沉桩,终止压桩,经检查验收后转移桩机。
在桩机就位后,利用适合吨位的吊车(或压桩机自带的起吊设施)吊起管桩进行喂桩,通过静压桩机中心的夹具对桩进行夹抱,调整垂直后进行施压。
施压时,静压桩机机身通过油缸支持安装在大小步履上的小车,小车在大小步履轨道上由油缸控制运动,抱压桩时,借助自重及配重,以器缸液压互联动力系统方式通过夹头相交压力施加压桩力,管桩在自重及配重静压力作用下逐渐将桩压入地基土中,然后通过焊接将上下两节管桩连接实现接长,并通过送桩器将桩顶送到设计标高的一种成桩工艺。
压桩时,用起重机将预制桩吊运或用汽车运至桩机附近,再利用桩机自身设置的起重机将其吊入夹持器中,夹持油缸将桩从侧面夹紧,调正位置即可开动压桩油缸。
先将桩压入土中1米左右后停止,矫正桩垂直度后,压桩油缸继续伸程动作,把桩压入土层中。
伸长完后,夹持油缸回程松夹,压桩油缸回程。
重复上述动作,可实现连续压桩操作,直至把桩压入预定深度土层中。
压同一根(节)桩时应连续进行,当压力表数值达到预先规定值,便可停止压桩。
压桩过程中应检查以下内容:①.压力,桩垂直度及接桩间歇时间;②.桩的连接质量和压入深度;此外,还应对承受反力的结构应加强观测。
预应力高强度混凝土管桩(PHC)桩打入施工方案及工艺方法基础基础采用¢500静压预制预应力高强度混凝土管桩。
一、施工准备(1)、熟悉工程地质资料、桩基施工平面图、桩基施工组织设计或方案。
(2)、桩基的轴线和标高均应测定完毕,并经过检查办理了复核签证手续。
(3)、施工时,应预先进行钎探,将探明打桩位置的石块、废铁等障碍物清除或采取其它处理措施。
(4)、场地应辗压平整,其表土承载力应满足要求,保证桩机在移动时稳定垂直。
雨季施工,必须采取有效的防雨措施。
(5)、根据轴线放出桩位线,用短木桩或短钢筋打好定位桩,并用白灰做出标志,便于施打。
(6)、正式施工前必须按设计要求先打试验桩,以确定桩长和贯入度并校验打桩设备、施工工艺及技术措施是否符合要求。
二、施工工艺方法本工程利用原有地面作为施工面,在原有地面上破孔压桩,送桩深度≤2m(或按设计要求),即先进行桩基施工后再开挖地下室。
1.工艺流程(压力表等机具检测)→测量定位→桩机就位→底桩就位、对中和调直→压桩→接桩→再压桩→再接桩→压至持力层→收锤→验收→(下一桩位)。
2.静压预制桩操作工艺(1)合理确定压桩顺序。
由于本工程工期紧,根据统筹考虑,具体施工流向见后附图。
(2)垂直控制:管桩吊入桩机后通过上下双梁定位压桩,先粗平主机室内的平水仪后,地面上的指挥员和记录员用吊线在两垂直方向反复对比,校正桩的垂直度。
(3)定桩位:以桩位上的测放点(钢筋头)为中心,用圆木板心对中桩位,画圆圈于地上,桩入土时,桩周边刚好与圈边重合,利用桩机的沿十字轴线运行的特点快速对准桩位,桩机对中时可同时进行纵横移动或回转。
(4)压桩:静压沉桩是通过机上的自重利用液压结构将桩压入地基土中,达到设计承载力的2倍。
桩尖部分刺入土体使其产生冲剪破坏,且伴随发生沿桩身土体的剪切破坏和对桩周土进行排挤,引起地基土侧向应力增加,故在密实沙层中,压到一定深度后,阻力增大到一定程度后就难以继续压入,但在软粘性土中,孔隙水受此冲剪挤压作用,形成不均匀水头,产生巨大的水压力,破坏土体结构,使桩周土体抗剪强度大幅度降低,产生软化(粘性土)或液化(松散粉土)形成滑动磨擦,故能将桩送入很深的土层中。
预应力高强混凝土管桩专项施工方案我单位技术科组织专业人员对本工程进行了技术会审,本工程施工技术要点为预应力高强混凝土管桩施工,为此我公司对此项进行了专业方案编制。
一、工程概况本工程为济南市槐荫区教育局吴家堡幼儿园综合楼工程,工程位于槐荫区吴家堡镇政府南侧,设计基础形式为静压管桩基础;我单位中标后,本工程施工所用管桩生产厂家将采用“山东平安建设集团有限公司”生产的预应力高强混凝土管桩PHC-A500(100)。
二、预应力砼管桩特性及特点1、质量可靠、单桩承载力高由于管桩材料为预应力C80高强混凝土,高速离心成型工艺和二次湿热养护工艺工厂化制作,桩身质量及沉桩长度可用直接监测,管桩质量可靠;施工中采用静压桩机进行沉桩施工,压桩力可通过压力表直观、安全、准确地反映,因而对桩体承载力的控制、判断精确度高。
由于PHC 管桩桩身混凝土强度高,可打入密实的砂层和强风化岩层,由于挤压作用,桩端承载力可比原状土质提高60%-75% ,桩侧摩阻力提高20%-40%,并因PHC管桩为高强度混凝土预应力构件,尤其抗压、抗弯性能好,其桩身承载力比其它桩种高2-5倍。
2、施工速度快管桩为工厂预制混凝土构件,采用高压、蒸汽养护,生产周期短,一般3-5天即可出厂,可提前批量生产,不占用施工养护周期。
静压法沉桩施工,在普通地质条件下,2-3分钟即可压入10m长一棵管桩,施工时间主要用在桩头、接桩焊接及倒运管桩、移动桩机等其他工作项目上。
而且沉桩完毕后,桩体即有强度,承载力达到最终承载力的80%以上。
3、施工污染少、安全环保,对周边影响小。
静压法沉桩施工管桩,因采用电力液压驱动操作,无震动、无噪音。
由于是缓慢匀速压入,对土体振动小,为周边环境影响小。
而且管桩均为成品,与混凝土灌注桩相比无砂石料、混凝土及泥浆等污染。
4、适应性能好,应用较广泛。
PHC管桩能够穿透普通软土层及粉沙粘土层,配上开口型桩尖减少挤土效应后,具有良好的穿透土层能力,尤其是采用静压沉桩方式。
遇到特殊土质如软硬不均、上软下硬、软硬突变的土层,穿透能力更优于锤击法沉桩方式。
锤击桩法沉桩方式,因一惯的高度(即冲击力)在突遇复杂土层时极易将桩体打坏破损,造成质量事故。
三、施工工序安排1、施工现场准备工作⑴甲方负责场场地的“三通一平”。
负责施工前探明和清除一切地面及地下障碍物:如旧房基础,地下管线及回填的建筑垃圾等。
保证施工时桩下无地下管道、无地下电缆等;场地平整压实,场地平整度小于1%,虚土压实,保证接地压力大于16t/m2;保证桩机设备、运输车辆及吊车的安全运行。
⑵甲方提供正式设计图纸及有关设计资料。
⑶甲方提供水准点,将水准点引入现场,并请监理人员复核验收。
⑷甲方进行拟建物轴线测定工作,经有关部门验收合格后,施工单位施放桩位,监理复核施工桩位放线。
⑸根据工程要求,现场配足照明设施,以便夜间安全施工,水源须引至现场。
四、材料准备1、PHC管桩根据设计图纸,提报管桩加工生产计划,工厂化加工成品出厂。
管桩材料规格、型号及外观质量应符合国家标准图集03SG409及《先张法预应力砼管桩》(GB13476-1999)的标准规定。
材料进场后根据规范要求对管桩外观质量及尺寸进行检查,并向厂家索要相关合格证明文件、外加剂检验报告以及必要时的管桩力学性能检测报告等。
2、PHC管桩生产工艺流程,见图-1。
3、管桩内部结构图见图-2。
图-1 PHC管桩生产工艺流程图表-1 本工程PHC管桩的配筋及力学性能(局部)外径D (mm)壁厚t(mm)单节桩长(m)混凝土强度等级型号预应力钢筋螺旋筋规格混凝土有效预压应力(MPa)抗裂弯矩检验值Mcr(KN·m)极限弯矩检验值Mu(KN·m)竖向承载力设计值Rp(KN)理论重量(Kg\m)500 100 ≤15 C80 A 10ø9.0Φb53.9 99 1483150 327 AB 10ø10.7 5.3 121 200B 13ø10.7 7.2 144 258C 13ø12.6 9.5 166 332图-2 管桩内部结构图五、机械设备1、成桩设备采用静压桩机进行沉桩施工,根据设计荷载以及各地区的土质情况、施工经验进行选择合适的桩机类型,也可根据打桩前的试桩得到的相关地层、压桩力等参数进行选择。
2、其他配合机具设备装卸倒运管桩可采用普通汽车吊,一般选用20T即可,要考虑行走方便。
测量及检测器具主要有测放桩位的电子全站仪,控制桩身垂直度的经纬仪,控制桩顶标高的水准仪,以及测量管桩外观尺寸的卷尺、游标卡尺等。
六、施工工艺及操作要点(一)、PHC管桩静压法沉桩施工工艺流程图-1 施工工艺流程图(二)、施工操作要点1、测量定位放线⑴根据甲方给出的建筑物轴线,再根据建筑物的桩位图放出具体的桩位,轴线和桩位偏差不大于20mm,桩位经甲方、监理复核后才能施工。
⑵为了避免因压桩产生侧向和垂直方向的变形,应在远离压桩区域(不小于30米)设置轴线控制点和两个桩位控制点,施工期间每天对轴线控制点和定位点进行复核。
⑶桩位定位前应检查各轴线交点的距离是否与桩位图相符,然后使仪器通过直角坐标或极坐标法测放样桩,做好距离和角度的记录以便复测桩位。
⑷桩位放出后,在中心采用30cm长Ф8钢筋或者竹筷插入土中,根据需要做好标识:钢筋(或竹筷)端头系上红布条或点上白灰,然后画出桩外皮轮廓线的圆周,便于对位、插桩。
2、桩机就位在对施工场地内的表层土质试压后,确保承载力满足静压机械施工及移动过程中不至于出现沉陷,对局部软土层可采用事先换填处理或采用整块钢板铺垫作业。
桩机进场后,检查各部件及仪表是否灵敏有效,确保设备运转安全、正常后,按照打桩顺序,移动调整桩机对位、调平、调直。
3、管桩的验收、堆放、吊运及插桩1)、管桩的进场验收桩在运入施工现场时,检查出厂合格证、生产龄期,细心检查起吊、运输、堆放等过程有否损伤,并做好验收交接记录,对不符合验收标准的桩不予接收。
(预制桩外观质量检验标准表)桩尖中心线2)、管桩的堆放现场管桩堆放场地应平整,采用软垫(木垫) 按二点法做相应支垫,且支撑点大致在同一水平面上,见图-2。
当管桩在场地内堆放时,不宜超过4层;当在桩位附近准备施工时宜单层放置,且必须设支垫。
管桩堆放要按照不同型号、规格分类堆放,以免调运施工过程中发生差错。
图-2 二点支垫示意图3)、管桩吊运及插桩单根管桩吊运时可采用两头勾吊法,竖起时可采用单点法,见图-3。
管桩起吊运输过程中应免平稳轻放,以免受振动、冲撞。
图-3 管桩起吊示意图管桩吊起后,缓缓将桩一端送入桩帽中,待管桩放入桩机夹桩箱内扶正就位后,根据需要焊接开(闭)口型桩尖,然后将桩插入土中0.5m-1.0m的深度后,用两台经纬仪(在接近90度的夹角方向)双向控制桩的垂直度,条件不具备也可采用两个线锤进行垂直度控制。
通过桩机导架的旋转、滑动进行调整,确保管桩位置和垂直度符合要求后压桩。
4、压桩⑴.压桩刚开始时速度不宜过快。
当桩尖插入桩位土体0.5米后,压紧预制桩,再次进一步校正桩的垂直度,观测桩身、桩架是否垂直,桩机平台是否水平,符合要求后启动压桩油缸,将桩徐徐压入。
⑵.压桩过程中要密切注意观察桩身是否发生位移、偏斜,若桩在初压时发生位移、倾钭应及时纠正。
必要时应将桩拔出,清理桩位下障碍后,再回填土重新压桩。
如桩机压力偏小,压不到要求标高时,采取措施增加配重,确保压至标高。
当桩压至设计标高后,应准确记录终止压桩时的压力表读数。
并认真填写压桩原始记录。
⑶.压桩过程中应控制沉桩速率,以减小土体孔隙水压力的增长速率,防止对周围土体及相邻桩发生严重挤压,造成地面隆起及相邻桩产生偏移。
⑷.桩位偏差和垂直度应符合GB50202—2002规范要求,详见下表。
预制桩桩位的允许偏差(mm)5、截桩当管桩露出地面或未能送到设计桩顶标高时,需要截桩。
截桩要求必须用专门的截桩器,严禁用大锤横向敲击、冲撞。
6、管桩与承台连接1)、承台开挖可采用普通挖土机开挖,开挖过程中注意不得碰损桩头,在挖至桩头标高附近时,停止开挖。
桩间土采用人工配合进行挖除。
管桩施工完毕后当天承载力没有完全达到设计强度,根据不同的土质情况,需要7天以上的嵌固期,所以承台开挖要与试验检测结合起来进行安排,保证施工连续。
2)、承台是将上部结构的力传递给管桩基础的受力构件,所以管桩要与承台之间实现有效的锚固连接。
图纸设计管桩伸入承台内100mm,在施工完基础素混凝土垫层后,管桩内有积水应排出,并用吊筋下放3mm厚的圆形钢板托板,伸入管桩内1000mm-1500mm左右,待承台浇注混凝土时一同灌入同标号混凝土增强桩头受力截面。
同时在桩端头板上焊接伸入承台的锚固钢筋,伸入承台内,然后进行承台钢筋的绑扎作业。
关于管桩与承台连接构造做法,施工过程中可参照《预应力砼管桩》(03SG409)图集进行施工。
七、质量标准及控制1、质量标准PHC静压管桩施工质量验收标准,执行设计要求和国家标准《建筑地基基础工程施工质量验收规范》(GB50202-2002)、《先张法预应力混凝土管桩》(GB13476-1999)及桩基施工的相关技术规程的规定。
PHC静压管桩质量检验标准见下表-4。
表-4 管桩质量检验标准2、质量控制要点1)、进场材料质量验收与控制施工前应对成品管桩做外观尺寸及外观质量验收,并查看合格证明文件及相关外加剂的含量证明,必要时索要管桩的抗弯、抗裂性能检验报告;接桩用焊条等应有产品合格证书并送样复检,压桩用压力表也应进行检查。
对于堆放在施工场地内的成品管桩,要加强成品保护,严禁机械碰撞,合理安排管桩堆放场地及进场次序,减少二次倒运,并在二次倒运的过程中平稳、轻放,减少对桩身的振动损伤。
2)、场地土承载力要求场地要平整坚硬,在较软的场地中适当铺设道渣,不能使桩机在打桩过程中产生不均匀沉降,静压桩桩机对施工场地要求较高,由于桩机及配重重量较大,为防止桩机下陷而造成桩身倾斜、桩机挤压对桩位的影响,影响施工质量及施工安全,必须对施工场地进行局部回填平整或铺垫整块钢板,采取必要的措施提高地基承载力,使其达到静压桩施工要求。
3)、桩位、垂直度及标高控制在打桩前应调查场地土土质情况,尤其是地表土层是否有大量的废弃混凝土块等杂填土质、是否有地下废弃混凝土结构、构筑物及地下管线等障碍。
需将地下障碍物清除干净,并分层回填夯实后再进行管桩施工。
障碍物的存在、地表土质松软均易导致桩位偏移。
桩身垂直度应重点控制第一棵桩身的垂直,从十字交叉的两个方向进行观测,及时发现偏差后,拔出管桩回填后重新施工,不得强行回扳校正,以免将桩扳裂以致断桩。
桩身的不垂直沉入,偏心受力容易将桩体压碎裂而降低桩体的承载力。
标高控制,通过正确引测到施工现场附近的水准控制点进行观测。
