高压旋喷桩施工组织设计方案
- 格式:doc
- 大小:116.00 KB
- 文档页数:13
高压旋喷桩施工组织方案高压旋喷桩施工方案一、工程概况DK362+850~DK362+920段软土地基采用旋喷桩加固,桩径0.6m,桩间距1.40m,正三角形布臵,桩长11m,桩顶铺0.5m厚的碎石垫层,内铺立体土工格栅(80KN/m),总长度约9152延米,单桩承载力不小于180KN。
二、施工组织安排1、队伍安排为了尽快进行下步路基填筑工序施工,现安排1个施工工班负责DK362+850~DK362+920段高压旋喷桩施工工作。
2、水电供应施工用水利用运水车运至施工现场,现场用电采用发电机自发电。
3、施工便道施工便道为既有道路直通施工现场。
5、工期安排:从2012年3月29日至2012年4月15日全部完成。
见“高压旋喷桩施工进度横道图”高压旋喷桩施工进度横道图三、施工配臵1、人员配臵主要人员一览表2、机械配臵主要机械设备一览表四、高压旋喷桩施工方法和施工工艺(一)、施工步骤:1、施工准备:1)技术准备根据设计要求本线高压旋喷桩先进行配方试验。
以满足水泥土无侧限抗压强度不小于设计要求。
配方试验在室内进行。
室内配方试验配制试样时,其配合比必须与实际施工的配合比相符。
因此,根据实际采用的喷射参数计算单位时间中水泥浆用量及水的用量,并根据单位时间内被处理土量,计算出水泥土混合液中各种成分即水泥、外加剂、土粒和水的比例。
用这样的方法在室内制作试件,其配合比相当于某一特定的喷射注浆施工条件,可以判断不同喷射条件下的加固强度,以及选用适当的参数,以满足预期的设计要求。
配合比试验结束后,形成完整的试验报告,并递交监理工程师审核,经监理工程师认可后,方可用于施工。
每工点施工前按照室内配合比进行成桩工艺性试验(不少于3根),以复核地质资料以及设备、工艺、是否适宜,开挖检查固结体尺寸及连续性,验证喷射注浆方法对地层的适应性和可靠性;取样制作标准试件进行各种力学物理性能试验,验证试验结果是否与理论配合比一致;进行载荷试验和透水试验等,验证试验结果是否满足设计要求,最终通过试喷结果合理选择喷射技术参数。

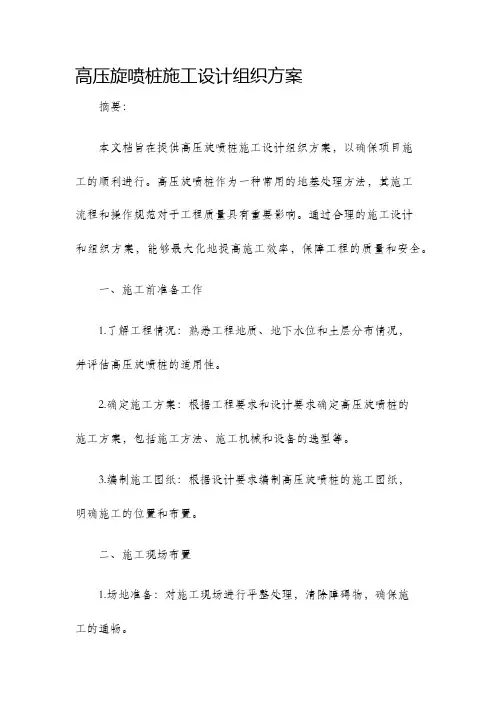

高压旋喷桩施工设计组织方案摘要:本文档旨在提供高压旋喷桩施工设计组织方案,以确保项目施工的顺利进行。
高压旋喷桩作为一种常用的地基处理方法,其施工流程和操作规范对于工程质量具有重要影响。
通过合理的施工设计和组织方案,能够最大化地提高施工效率,保障工程的质量和安全。
一、施工前准备工作1.了解工程情况:熟悉工程地质、地下水位和土层分布情况,并评估高压旋喷桩的适用性。
2.确定施工方案:根据工程要求和设计要求确定高压旋喷桩的施工方案,包括施工方法、施工机械和设备的选型等。
3.编制施工图纸:根据设计要求编制高压旋喷桩的施工图纸,明确施工的位置和布置。
二、施工现场布置1.场地准备:对施工现场进行平整处理,清除障碍物,确保施工的通畅。
2.安全措施:设置必要的安全警示标志,以及施工现场的警示线和围栏,确保施工安全。
3.施工材料准备:准备好所需要的高压旋喷桩施工材料,如水泥、石子和混凝土等,确保供应充足。
三、施工操作程序1.打桩前准备:根据施工图纸确定套筒孔位,准确测量位置,并确保钢筋的正确安装和定位。
2.施工操作流程:(1) 安装高压旋喷桩施工机械和设备;(2) 将套筒降至设计标高;(3) 洗孔:利用高压水和回转钻进入套筒内进行清洗,确保孔洞的干净和稳定;(4) 拔套筒:利用护筒回转机构将套筒按设计要求回转并拔出;(5) 搅拌和注入混凝土:在孔内注入预先配制好的混凝土,同时搅拌,确保混凝土的均匀性;(6) 完成一根旋喷桩的施工后,按要求记录施工数据和质量检测结果。
四、质量控制与安全注意事项1.质量控制:严格按照施工图纸和设计要求进行施工,确保高压旋喷桩的质量达到设计要求。
2.安全注意事项:(1) 施工现场应设置合理的警示和防护措施,如安全警示标志、警示线和围栏等,确保施工安全。
(2) 操作人员应穿戴好安全装备,如安全帽、安全靴和防护眼镜等。
(3) 定期检查施工机械和设备的使用状况,及时进行维护和保养。
(4) 进行施工操作时,要注意操作规范,防止发生意外。
高压旋喷桩施工方案五篇篇一:高压旋喷桩施工方案工程概况2.1 工程位置及设计概况2.1.1 工程位置XX附属结构一号风道及A西北口位于XXX2.1.2 设计概况XX附属结构一号风道及A西北口、C东南口、疏散口、二号风道围护结构采用钻孔灌注桩+咬合旋喷桩止水帷幕,一号风道及A西北口、二号风道围护结构钻孔灌注桩为A、B、C、D四种桩,C东南口、疏散口围护结构为A、B、E、F四种类型桩,其中A、B、C型号桩直径为1000,间距为1500mm,D型号桩为800mm,间距为1400mm,E、F 型号桩直径为600mm,间距1200mm,咬合旋喷桩止水帷幕设计情况与钻孔灌注桩桩径有关系,具体情况见下图2.01咬合旋喷桩止水帷幕平面布置图(包括图1、图2、图3),咬合旋喷桩具体设计情况见表2.01咬合旋喷桩工程数量统计表图2.01 咬合旋喷桩止水帷幕平面布置图2.2 工程地质与水文地质条件2.2.1 工程地质XX以厚层粘土、粉土、粉质粘土为主,地层主要为人工堆积层、新近沉积层、第四纪全新世冲洪积层四大层,本场区按地层岩性及其物理力学性质进一步分为10个大层,各地层特征自上而下依次如下:①粉土填土、③粉土、③-1 粉质粘土、③-2 粘土、③-3 粉细砂④粉质粘土、④-1 粘土、⑤-1 细中砂⑥-1 粘土⑥-2 粉土。
2.2.2 水文地质XX附近的地下水主要为上层滞水、潜水和承压水。
上层滞水水位标高为34.65~36.13m,水位埋深为2.6m~4.0m,含水层主要为粉土填土1层。
潜水水位标高为29.12~31.20m,水位埋深为7.5m~9.7m,含水层主要为粉土3层.承压水水位标高为21.21~22.20m,水位埋深为16.5~17.6m,含水层主要为细中砂5-1层,上层滞水分部不均匀,水位不连续,主要接受大气降水、绿地灌溉和自来水、雨水、污水等地下管线的垂直渗漏补给;潜水主要接受侧向径流及越流补给,以侧向径流、向下越流方式排泄;承压水主要接受侧向径流及越流补给,以侧向径流、向下越流方式排泄。
高压旋喷桩施工组织设计一、编制原则及依据1、编制原则:科学组织、合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,避开冬雨季施工,在保证安全、确保质量、满足工期、有利环保的原则下对施工方案进一步优化。
2、编制依据:施工组织设计、类似施工经验、相关设计规范、设计图纸二、施工工期及质量、安全施工目标1、工期目标:计划于10月1日开工,于11月29日完成,施工时以业主批准的实际开工日期为准。
2、质量目标:业主要求本工程质量等级为符合质量验收标准,在确保工程质量达到要求的基础上,努力将本工程建成各方都能满意的优质工程。
3、安全目标:(1)安全生产,无伤亡事故;(2)杜绝重大机械设备事故;(3)杜绝交通事故。
三、工程质量保证措施1、在项目部经理、总工程师领导下,由专职工程师组成质检部负责质量管理工作。
2、项目经理部设质检科对本项目部施工项目实施全过程进行质量控制;施工作业队设专职质检员负责全队施工质量检查,班组设专人做好自检。
3、开工前项目部组织有关人员编制《项目质量计划》,建立健全质量保证体系,落实各类人员的职责,确保项目质量目标的实现。
4、每月由质量管理委员会进行月检查考核,对项目部工程质量情况进行考核评分,根据考核评比得分,决定质量流动红旗的优胜单位并和经理部工资总额挂钩。
5、坚持实行质量月报和质量事故报告制度,各作业队质检员每月26日~28日将质量月报送至质检科,一旦出现质量事故,24小时内必须将事故报告(写明事故原因)送质检科。
6、施工班组坚持"三检制",即自检、专检、交接检。
7、在整个施工操作过程中,贯穿工前有交底、工中有检查、工后有验收的"一条龙"操作管理方法。
做到施工操作程序化、标准化、规范化,确保施工质量。
8、确保施工过程、成品、半成品的质量检验等级为优良,并在其接受、使用、安装、交付的各个阶段进行标识,防止混用,在需要时能够实现其可追溯性。
高压旋喷桩专项施工方案三篇篇一:高压旋喷桩专项施工方案1、工程概况XXXX一期工程包括1-3、5-10、12-16、20-23号楼、地库一至四、地库六及配建1,工程地点位于XX市XX区XX国家农业科技园区内,北至XX辅道,东至其他建设用地,南至XX,西至XX东路。
本次项目用地位于地块西南部分。
总建筑面积44310.66m2,其中最大单体建筑面积为4466.88m2;本工程结构类型为框架、剪力墙结构;层数为-1、2、3、4、6层;最大建筑高度20.2米,最大跨度9.5米,最大基坑深度4.9米。
土方开挖22.08万方。
高压旋喷桩施工技术是70年代日本首先提出,它是在静压灌浆的基础上,引进水力采煤技术而发展起来的,是利用射流作用切割掺搅地层,改变原地层的结构和组成,同时灌入水泥浆或复合浆形成凝结体,借以达到加固地基和防渗的目的,本工程采用最新型PH-5D型高压旋喷桩机。
2、编制根据及工艺特点《建筑地基处理技术规范》《建筑地基基础工程施工质量验收规范》设计专项图纸;见附图(1)施工机具设备简单,施工简便。
(2)具有较好的耐久性,且料源广阔,价格低廉。
(3)噪声小,无污染。
3、适用范围(1)受土层、土的粒度、土的密度、硬化剂粘性、硬化剂硬化时间影响小,可广泛应用于淤泥、淤泥质土、粘性土、粉质粘土、(亚粘土)、粉土(亚砂土)、砂土、黄土及人工填土中的素填土甚至碎石土等多种土层。
(2)可作为既有建筑和新建建筑的地基加固之用,也可作为基础防渗之用;可作为施工中的临时措施(如深基坑侧壁挡土或挡水、防水帷幕等),也可作为永久建筑物的地基加固、防渗处理。
(3)当用于处理泥炭土或地下水具有侵蚀性、地下水流速过大和已涌水的地基工程时,宜通过试验确定其适用性。
4、工艺原理及设计要求4.1加固原理高压喷射注浆法是利用钻机把带有喷嘴的注浆管钻进土层的预定位置后,以高压设备使浆液或水、的高压射流从喷嘴中喷射出来,冲切、扰动、破坏土体,同时钻杆以一定速度逐渐提升,将浆液与土粒强制搅拌混合,浆液凝固后,在土中形成一个圆柱状固结体(即旋喷桩),以达到加固地基或止水防渗的目的。
某工程高压旋喷桩施工组织设计一、项目概况工程高压旋喷桩施工是指在地区进行基础施工工程,其中包括高压旋喷桩施工工程。
该施工工程主要包括桩基础工程建设,用于支撑大型建筑物的基础。
二、施工目标1.完成工程指定的高压旋喷桩施工任务;2.保证施工质量,确保高压旋喷桩的稳定性和承载能力;3.严格按照施工图纸和设计要求进行施工,确保安全性;4.保证施工进度和工期。
三、施工准备1.指定项目负责人和各部门负责人;2.确定施工队伍人员,保证人员配备足够;3.购置和租赁所需设备,并对设备进行检查和保养;4.调查施工现场情况,查看地质、水文等环境条件;6.制定施工方案和安全措施,并进行技术交底。
四、施工方案1.组织工程人员进行施工前的交底和培训,确保施工人员掌握施工工艺和安全规范;2.桩位标定:根据设计图纸确定桩位,并进行现场标定,确保桩位准确;3.桩孔施工:用高压旋喷桩机进行桩孔钻探,达到设计要求的直径和深度,同时注意配合地质条件进行调整,确保桩孔质量;4.旋喷桩灌注:在桩孔底部,通过旋喷机进行打桩灌注,将砂浆注入桩孔,并在一定的高度浇筑胶结剂,确保旋喷桩的稳定性和承载力;5.桩身质量检测:在灌注完成后,对旋喷桩的桩身进行质量检测,确保桩身合格;6.桩尖开挖:根据设计要求,在桩孔底部进行开挖,确保桩尖符合设计要求并能达到承载标准;7.检测和验收:对施工完成的高压旋喷桩进行检测和验收,确保施工质量符合要求。
五、安全措施1.建立项目安全管理体系,制定施工安全责任制;2.负责人必须具备施工安全管理知识和技能,并持证上岗;3.配备必要的安全警示标志,包括警示牌、喷灯、防护网等;4.组织进行安全技术交底和安全生产教育培训,确保施工人员具备安全意识和操作技能;5.检查设备和施工工具,确保其安全可靠;6.定期检查施工现场,发现安全隐患及时处理;7.定期组织安全演练和应急演练,提高应急处置能力。
六、项目实施计划1.制定详细的施工计划,包括施工工序、时间安排等;2.确保施工进度和工期,并及时跟进进度情况;3.做好施工记录和施工报告,随时关注工程质量。
目录附件:1.工程概况1.1拟建建筑物概况成都益联投资有限公司拟建的益联·逸景苑项目位于彭州市致和镇青林村,紧邻成彭快铁。
益联·逸景苑项目总规划用地面积约140958m2,规划总建筑面积约558479 m2.拟建物由高层、多层商业附属建筑物和纯地下室组成,多层和地下室为框架结构,高层住宅为剪力墙结构.该工程由北京中建建筑设计院有限公司设计。
各建筑物性质详细情况见表1-1。
拟建筑物性质一览表表1-11.2拟建场地工程地质条件根据西北有色勘测工程公司提交的《成都益联投资有限公司益联·逸景苑项目岩土工程勘察报告》、《益联·逸景苑1、2和5号楼施工勘察报告》揭示,拟建场地地面相对平坦,场地地层结构简单,主要由第四系全新统人工填土(Q4ml)、第四系全新统冲洪积(Q4al+pl)成因的粉质粘土、砂土及卵石组成.现自上而下分述各岩土层如下:1.2。
1素填土(Q4ml)①:褐灰色,松散~稍密,稍湿。
以粉质粘土为主,局部含植物根系、卵石和建筑垃圾等物。
全场地分布。
厚度0.40m~1.10m.1.2.2粉质粘土(Q4al+pl)②:褐黄色,稍湿;可塑状为主;成份以粉、粘粒为主,含少量铁锰质氧化物及其结核,局部地段夹薄层粉土团块;切面稍具光泽,无摇振反应,干强度中等,韧性中等.最大层厚2。
20m。
分布广泛,局部缺失。
1。
2.3细砂(Q4al+pl)③:褐黄、灰色;稍密;稍湿。
以长石、石英为主,含少量云母、暗色矿物。
多呈薄层状、透镜状分布于卵石层顶板之上或夹于卵石土中,混少量卵石。
场地内局部地段分布,揭露最大层厚1。
80m。
1。
2。
4卵石(Q4al+pl)④:褐黄、褐灰色,稍湿~饱和.卵石成份以花岗岩、玄武岩为主。
亚圆形~圆形。
磨圆度中等.粒径一般2~10cm,混漂石量较大,最大粒径达30cm以上。
填隙物以细砂、砾石为主.卵石呈中等风化~微风化。
卵石土埋藏于自然地面以下0.40~3.40m.1.3水文地质条件1.3.1地下水类型及赋存条件场地内地下水主要为赋存于第四系砂卵石中的孔隙潜水。

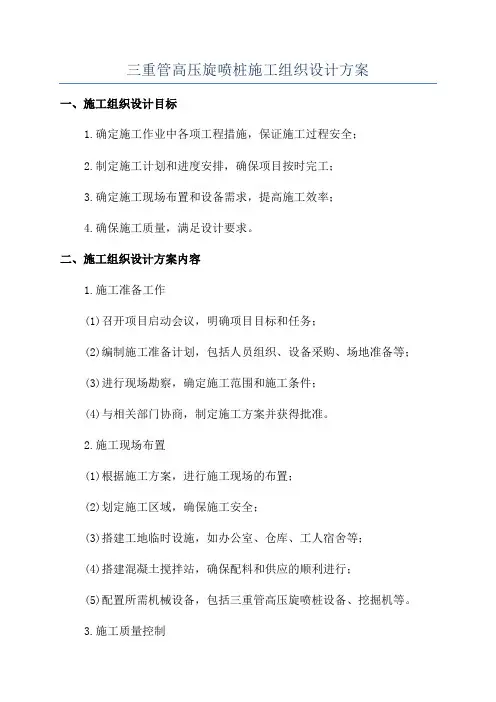

三重管高压旋喷桩施工组织设计方案一、施工组织设计目标1.确定施工作业中各项工程措施,保证施工过程安全;2.制定施工计划和进度安排,确保项目按时完工;3.确定施工现场布置和设备需求,提高施工效率;4.确保施工质量,满足设计要求。
二、施工组织设计方案内容1.施工准备工作(1)召开项目启动会议,明确项目目标和任务;(2)编制施工准备计划,包括人员组织、设备采购、场地准备等;(3)进行现场勘察,确定施工范围和施工条件;(4)与相关部门协商,制定施工方案并获得批准。
2.施工现场布置(1)根据施工方案,进行施工现场的布置;(2)划定施工区域,确保施工安全;(3)搭建工地临时设施,如办公室、仓库、工人宿舍等;(4)搭建混凝土搅拌站,确保配料和供应的顺利进行;(5)配置所需机械设备,包括三重管高压旋喷桩设备、挖掘机等。
3.施工质量控制(1)制定施工质量控制计划,明确各项质量要求;(2)对施工材料进行检验,确保质量符合要求;(3)进行施工前试验和监测,对施工过程进行质量控制;(4)定期检查施工现场,发现并及时纠正质量问题;(5)完成施工后的验收工作,确保质量达到设计要求。
4.施工进度控制(1)制定施工进度计划,明确各项工作任务和时间节点;(2)制定施工进度表,记录施工进度并进行动态跟踪;(3)积极采取措施,提高施工效率,确保按计划完成工程;(4)及时调整施工进度,适应突发情况和工程变化;(5)做好施工日志和工程记录,为施工总结和后期交接提供依据。
5.施工安全控制(1)制定施工安全管理计划,明确安全要求和措施;(2)人员组织教育,加强安全意识和知识培训;(3)检查和维护施工设备,确保其安全性能;(4)提前预警和应对突发事件,保障施工安全;(5)定期组织安全会议和检查,总结安全工作经验。
6.施工质量验收(1)按照设计要求和规范要求进行质量验收;(2)进行工程结构抽查和强度测试,确保施工质量;(3)进行不良地质研究和灾害评估,确保工程安全;(4)结合设计图纸和技术规范,进行施工质量评定;(5)编制施工质量报告,总结施工质量经验,并提出改进意见。

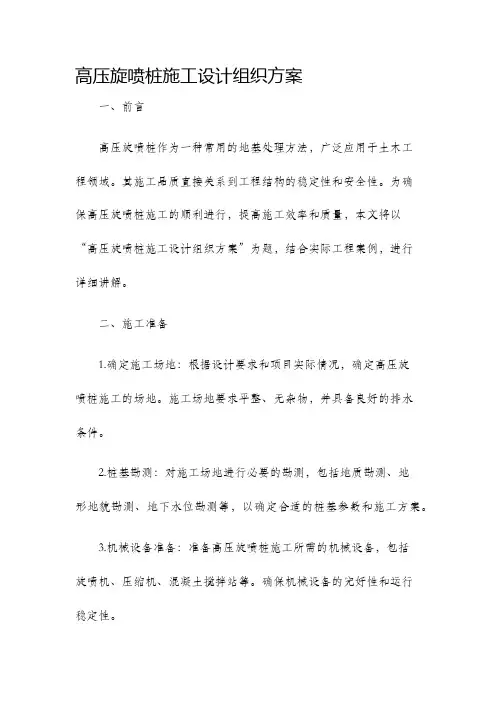

高压旋喷桩施工设计组织方案一、前言高压旋喷桩作为一种常用的地基处理方法,广泛应用于土木工程领域。
其施工品质直接关系到工程结构的稳定性和安全性。
为确保高压旋喷桩施工的顺利进行,提高施工效率和质量,本文将以“高压旋喷桩施工设计组织方案”为题,结合实际工程案例,进行详细讲解。
二、施工准备1.确定施工场地:根据设计要求和项目实际情况,确定高压旋喷桩施工的场地。
施工场地要求平整、无杂物,并具备良好的排水条件。
2.桩基勘测:对施工场地进行必要的勘测,包括地质勘测、地形地貌勘测、地下水位勘测等,以确定合适的桩基参数和施工方案。
3.机械设备准备:准备高压旋喷桩施工所需的机械设备,包括旋喷机、压缩机、混凝土搅拌站等。
确保机械设备的完好性和运行稳定性。
三、施工组织1.成立施工组织管理机构:根据项目规模和施工要求,成立高压旋喷桩施工组织管理机构,包括施工组织领导小组、技术负责人、安全负责人等。
2.编制施工方案和施工图纸:根据设计要求,编制高压旋喷桩的施工方案和施工图纸。
施工方案要详细、合理,确保施工过程的安全性和质量。
3.人员组织和培训:确定施工人员的组织架构和工作职责,并进行必要的培训,确保施工人员具备相应的技术和操作经验。
4.施工队伍安排:根据施工计划和施工要求,合理安排施工队伍,确保施工进度和质量的控制。
5.物资准备和管理:根据施工计划,提前准备好施工所需的物资和材料,建立健全的物资管理制度,确保施工的顺利进行。
6.施工环境治理:在施工过程中,及时处理施工现场的污水、噪音、尘土等问题,保持施工环境的清洁和安全。
四、施工过程1.桩基开挖:根据施工图纸和设计要求,采用适当的开挖方法,对桩基进行准确的开挖。
同时要注意保护周边环境和设备设施的安全。
2.桩基清理:清理桩基底部的杂物和泥土,确保桩基的牢固性和质量。
3.旋喷桩施工:根据设计要求和施工方案,采用高压旋喷的方式进行桩身施工。
在施工过程中,要注意控制旋喷机的压力和转速,保持旋喷桩的均匀性和密实性。
目录一、编制依据 (2)二、工程概况 (2)三、旋喷桩施工原理 (4)四、旋喷桩施工工艺 (5)五、质量控制 (8)六、雨季赶工措施 (11)七、安全保证措施 (12)八、文明施工保证措施 (18)九、环境保护保证措施 (16)十、服从配合管理 (17)一、编制依据1.《西宁市第六污水处理厂工程岩土工程详细勘察报告》2.甲方提供的设计图纸3.《建筑工程施工质量验收统一标准》(GB50300-2013)4.《工程测量规范》(GB50026-2007)5.《建筑地基基础工程施工质量验收规范》(GB50202-2002)6.《混凝土结构工程施工质量验收规范》(GB50204-2015)7.《建筑桩基技术规范》(JGJ94-2008)8.《建筑深基坑工程施工安全技术规范》(JGJ311-2013)9.《建筑基坑工程监测技术规范》(GB50497-2009)10.《建筑地基处理技术规范》(JGJ79-2012)11.《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)12.《2015-2016青海省最新建设工程质量管理条例,质量验收规范标准》二、工程概况根据设计,根据支护设计图纸,本工程占地面积约7万平方米,基坑大致呈梯形状。
基坑东侧平均开挖深度为7.5米,支护结构为双排高压旋喷桩,桩径600mm,横向间距400mm,竖向间距500mm,桩长12m,桩顶标高按现场场地标高施工。
旋喷桩孔位平面图如下:桩位平面图主要机具配备如下:拌浆机2台,空压机2台,高喷台车2台,高压泵2台,灌浆泵2台,铲车1台,吊车1台,挖掘机1台(平整场地)。
配备施工人员12人,施高压旋喷桩采用间隔跳桩法施工,须待其邻近的桩基施工结束,且强度达到设计要求后进行。
项目部组织机构根据本工程的具体特点,重点抓“施工管理,质量管理,安全管理,确保工期”这四项工作,组织指导施工。
具体落实和体现在:按照项目施工模式组织项目经理部,配备施工经验丰富的专业技术人员和职能人员,组建各职能部门,实行项目经理负责制的管理体制;以项目班子为核心,组建施工队伍,配备先进的机具、设备,以科学的手段、先进的技术优质高速地完成本工程的施工任务。

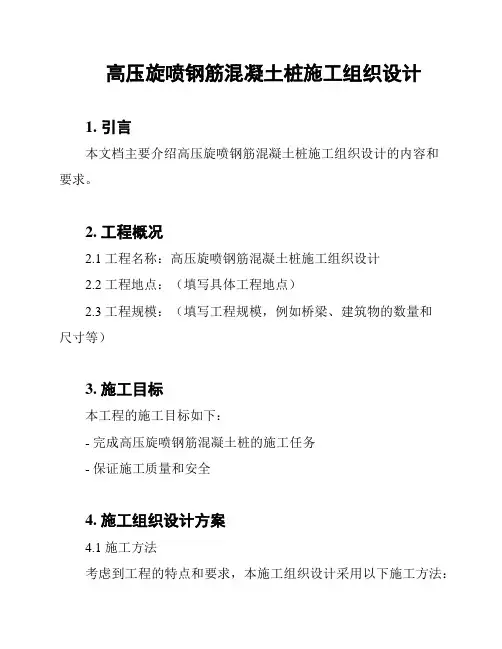

高压旋喷钢筋混凝土桩施工组织设计1. 引言本文档主要介绍高压旋喷钢筋混凝土桩施工组织设计的内容和要求。
2. 工程概况2.1 工程名称:高压旋喷钢筋混凝土桩施工组织设计2.2 工程地点:(填写具体工程地点)2.3 工程规模:(填写工程规模,例如桥梁、建筑物的数量和尺寸等)3. 施工目标本工程的施工目标如下:- 完成高压旋喷钢筋混凝土桩的施工任务- 保证施工质量和安全4. 施工组织设计方案4.1 施工方法考虑到工程的特点和要求,本施工组织设计采用以下施工方法:- 高压旋喷钢筋混凝土桩施工方法4.2 施工工序根据施工方法的要求,本工程的施工工序如下:1) 前期准备工作:包括场地清理、施工材料准备等;2) 桩基施工:按照设计要求进行高压旋喷钢筋混凝土桩的施工;3) 施工质量检验:对每一桩进行质量检验,确保施工质量符合要求;4) 完工验收:对整个工程进行验收,确保施工质量和安全达到标准。
4.3 施工组织架构根据施工工序的要求,本工程的施工组织架构如下:- 总监理工程师:负责整个工程的监理和质量控制;- 施工队伍:包括所需的施工人员和设备;- 现场管理人员:负责组织和协调施工过程中的各项工作;- 安全员:负责工程安全管理。
5. 施工时间计划根据工程规模和施工方法的要求,本工程的施工时间计划如下:- 施工开始日期:(填写具体施工开始日期)- 施工结束日期:(填写具体施工结束日期)- 施工工期:(填写施工工期,单位可以为天、周、月等)6. 施工风险控制考虑到工程的风险因素,本施工组织设计制定了以下施工风险控制措施:- 预先评估风险并采取相应的控制措施;- 加强安全培训和教育,提高施工人员的安全意识;- 定期检查和维护施工设备,确保设备的正常运行;- 建立紧急预案,应对可能发生的紧急情况。
7. 结束语本文档总结了高压旋喷钢筋混凝土桩施工组织设计的要求和内容,为确保工程的顺利进行和施工质量的控制提供了指导。
以上是对高压旋喷钢筋混凝土桩施工组织设计的简要介绍,详细内容请参考相应的施工组织设计文件。
高压旋喷桩设计方案一、背景介绍在土木工程领域中,旋喷桩是一种常用的地基处理技术,特别适用于土层较深、坚硬的地区。
为了提高旋喷桩的施工效率和强度,我们设计了一种高压旋喷桩方案。
二、方案概述本方案采用高压泵将水泥浆注入喷杆,在旋转的同时通过高压泵持续喷射,形成高强度水泥土桩。
具体方案包括以下几个步骤:1.准备工作:确定施工位置和旋喷桩的设计参数,包括直径、长度、间距等。
2.设备准备:配置高压水泵、旋喷机、喷射杆等设备,并测试设备的工作状态。
3.施工过程:–3.1 按照设计要求,在施工位置钻孔,直径略大于旋喷桩的直径。
–3.2 将喷射杆插入孔洞,并通过回转装置固定,保证喷射杆的稳定性。
–3.3 启动高压泵,将水泥浆注入喷射杆中,并通过高压泵持续喷射。
–3.4 同时进行喷射杆的旋转,使得水泥浆充分混合,提高桩的密实度和强度。
–3.5 根据设计要求,持续喷射并旋转,直至喷射杆完全退出孔洞。
4.后续处理:检查旋喷桩的质量,进行必要的修整,并严格按照设计要求记录和报告施工情况。
三、施工方案本方案的施工方案主要包括以下几个方面:1.设计参数确定:根据项目要求和地质条件,确定旋喷桩的设计参数,包括桩径、桩长、喷射杆间距等。
2.设备配置:准备好高压泵、旋喷机、喷射杆等设备,并进行设备调试和测试,确保正常工作。
3.施工准备:清理施工现场,确定施工位置和孔洞布置。
布置标志线,并按照设计要求钻孔。
4.喷射杆安装:将喷射杆插入钻孔,并通过回转装置固定,确保喷射杆的稳定性。
5.喷射施工:启动高压水泵,将水泥浆注入喷射杆,同时启动旋喷机进行喷射。
喷射的同时,喷射杆进行旋转,保证水泥浆的均匀分布。
6.检测和记录:根据设计要求,对喷射桩进行检测和记录,包括喷射桩的强度、密实度等指标的检测。
7.后续处理:根据实际情况,对喷射桩进行必要的修整和加固,确保施工质量。
四、施工注意事项在进行高压旋喷桩施工时,需要注意以下几点:1.施工现场安全:施工现场必须设置标志线,并配备相关人员进行安全指导和监督,确保施工安全。
高压旋喷桩施工方案一.施工方案高压旋喷桩设置于电梯井坑外主动区,桩直径800mm,搭接200mm,双排布置,有效桩长4.00〜5.00m,桩顶标高为各塔楼区底板底,桩底标高应按设计图纸。
1.场地平整:先进行场地平整,清除桩位处地上、地下的一切障碍物,并做好排浆沟。
2、测量定位:高压旋喷桩轴线及标准确定:高压旋喷桩轴线根据施工图布放施工区域边界线、轴线及桩位,采用经纬仪或全站仪进行测放。
如高压旋喷桩桩位与现有已施工工程桩桩位存在冲突,则根据实际情况适当偏移或跳开施工。
3、桩机对位:保持桩机周正、平衡,钻头中心对准桩位中心,确保桩位准确及桩身垂直度。
单桩中心偏差小于IOmm,垂直偏差不超过1.5%o4、配制水泥浆:灌浆采用RO.42.5MPa普通硅酸盐水泥,浆液水灰比为1.5,采用高速搅拌机搅拌,纯拌合时间不少于Imin,且应连续制浆。
5、桩编号:为了便于施工及确定桩位,对每根桩进行编号。
6、高压旋喷灌浆施工(1)地面试喷:钻孑廉收、高喷台车就位并对准孔口后,为了直观检查高压系统的完好性以及是否能够满足使用要求,首先应进行地面试喷。
(2)开喷:喷管先至指定深度后,拌制水泥浆液,即可供浆、供风、供水开喷。
待各压力参数和流量参数均达到要求,目孔口已返出浆液时,即可按既定的提升速度进行喷射灌浆。
(3)高喷灌浆保持全孔连续一次作业,作业中因拆卸喷射管而停顿后,重复高喷灌浆长度不小于0.3m。
(4)在高喷灌浆过程中,出现压力突降或骤增、孔口回浆浓度和回浆量异常,甚至不返浆等情况时,查明原因后即时处理。
(5)当孔内出现严重漏浆,拟采取以下措施进行处理:A.降低喷射管提升速度或停止提升;B.降低喷水压力、流量进行原地灌浆;C.喷射水流中掺加速凝剂;D.加大浆液密度或灌浆水泥砂浆、水泥粘土浆;E.向孔内冲填砂、土等堵漏材料。
7、在高喷灌浆过程中,水泥用量为每延米300kg,根据现场实验情况,经过计算钻进速度10-20r∕min x喷浆量1251.∕mir∖旋喷速度69kg∕min、提升速度0.23m∕min0(1)供浆正常情况下,孔口回浆密度变小、不能满足设计要求时,拟采取加大进浆密度或进浆量的措施予以处理。
高压旋喷桩施工方案(完整版)一、工程概况本工程为高压旋喷桩施工项目,主要目的是为了提高地基承载力和稳定性,防止地面沉降。
工程地点位于某市,总施工面积约为1000平方米。
该区域地层主要为粘性土和砂土,地下水位较高。
二、施工准备1. 现场勘查:在施工前对现场进行详细勘查,了解地质情况、地下管线等,为后续施工提供依据。
2. 人员组织:组建专业的施工队伍,包括项目经理、技术负责人、质量检测员等,确保施工质量和进度。
3. 设备与材料准备:根据工程需要,准备高压旋喷桩施工所需的设备、材料等,并确保其质量符合要求。
4. 临时设施搭建:搭建施工现场所需的临时设施,如宿舍、仓库等,确保施工顺利进行。
三、施工机械在高压旋喷桩施工过程中,我们将使用以下主要施工机械:1. 高压旋喷钻机:用于钻孔和插入注浆管,是施工中的主要设备。
2. 高压注浆泵:用于将浆液压入地层,实现高压旋喷注浆。
3. 空压机:用于提供压缩空气,维持注浆管内的压力。
4. 混凝土搅拌机:用于制备浆液,保证浆液的质量。
5. 运输车辆:用于运输施工材料和设备,保证施工的顺利进行。
四、人员计划为了确保高压旋喷桩施工的顺利进行,我们将组织一支专业、经验丰富的施工队伍。
具体人员计划如下:1. 项目经理:负责整个施工项目的组织、协调和管理,保证项目的顺利进行。
2. 技术负责人:负责制定施工方案、技术交底和解决施工中遇到的技术问题。
3. 质量检测员:负责质量检测和控制,保证施工质量符合设计要求。
4. 钻孔工:负责钻孔和插入注浆管的工作。
5. 注浆工:负责注浆工作,控制注浆压力和注浆量。
6. 设备操作工:负责操作和维护施工设备,保证设备的正常运行。
7. 其他辅助人员:负责施工现场的清理、材料搬运等辅助工作。
五、施工工艺1. 定位放线:根据设计图纸,对桩位进行定位放线,并设置控制点。
2. 钻孔:采用钻机进行钻孔,孔径为110mm,孔深根据设计要求确定。
3. 高压旋喷注浆:将注浆管插入钻孔底部,通过高压注浆泵将浆液注入地层中。

目录一、编制依据 (1)二、工程概况 (1)三、自然及地质条件 (1)四、高压旋喷桩工程概述 (3)五、施工进度计划及保证措施 (3)六、施工工艺流程 (5)七、质量保证体系 (8)八、安全、文明施工保证措施 (10)一、编制依据1、“广州市黄埔区穗东街夏园社区(农村)生活污水治理工程”招标文件及有关附件;2、广州市黄埔区穗东街夏园社区(农村)生活污水治理工程施工图;3、本项目工程的工程量清单;4、与本工程相关的国家现行的相关规范及标准;5、本公司以往承建类似工程的经验。
二、工程概况项目名称:广州市黄埔区穗东街夏园社区(农村)生活污水治理工程建设地点:广州市黄埔区夏园社区项目性质:排水工程项目目标:改善农村水环境质量和农民居住条件,缓解本片区对河涌污染问题建设内容与规模:本项目主要包括污水工程、道路工程、交通工程等三、自然及地质条件1、气象本项目区域属亚热带季风气候,热源丰富,无霜期长,雨量充沛。
本区自然灾害有热带气旋、暴雨、洪涝、寒潮、低温阴雨和强对流天气等,夏季洪涝和夏秋台风是主要灾害性天气。
2、河流、水文场区内及附近主要的河涌有南湾涌、西窖涌、东窖涌,属于珠江水系。
南湾涌属于珠江支涌,由北向南径流,南湾涌主涌主要流经南湾村,与东窖涌汇合后,经西窖涌,墩头涌,继续向南、向西,最终汇入珠江。
南湾涌位于黄埔区东南部,发源于北部王塔母山,流域面积4.73km2,流域内地势北高、南低,植被较好。
河涌全长5.526km(从源头分水岭算起),向南过广深公路后蜿蜒途径夏园村、墩美村,在墩美村南部形成分汊,主涌仍向南流经南湾村,最后经南湾水闸汇入东窖村;另一汊流(夏园涌)折向东南,进入萝岗区境内,经夏园水闸汇入东窖涌。
3、地形、地貌场地现状复杂,地表主要为民房及鱼塘,其中:民房密布,民房之间巷道狭窄,鱼塘水深约1~2m,水质较差。
地面标高约6.5~7.5m,鱼塘底标高约3.5~5.5m。
位于预埋管线的鱼塘区域已回填,回填物主要为建筑垃圾。
4、不良地质作用及地质灾害根据设计图纸明说,本次勘察范围内不存在滑坡、危岩和崩塌、泥石流、采空区、活动断裂等不良地质作用及地质灾害。
场地及周边浅部土层分布软土,若受人为活动,如工程降水、大面积堆载等影响,可能引起地面沉降等次生地质灾害现象。
5、工程地质条件根据野外地质钻探,场地普遍为第四系松散层覆盖,下伏基岩为白垩系上统三水组康乐段(K2S1)泥质粉砂岩、下古生界(Pz1)花岗岩。
第四系松散层主要包括人工填土层、冲击层、残积层。
6、对工程不利的埋藏物的特征、分布地下管线:场地周边民房密布,地下排水、排污管道、地下光电缆等错综复杂,地下管网复杂。
7、地表水及地下水(1)、地表水场地附近分布多个鱼塘,居民生活区中的生活污水等直入鱼塘之中,水质主要受周边居民生活污水影响。
(2)、地下水类型场地地下水按含水介质类型(含水层的空隙性质)不同可分第四系浅部土层中的孔隙水和深部基岩裂隙水。
场地内粉质黏土层、淤泥层、残积层、基岩全风化层为相对隔水层。
四、高压旋喷桩工程概述根据地勘报告,本项目设计范围内存在淤泥层,且淤泥层厚度较大,工程所处位置交通不便,施工空间狭小。
软基处理采用高压旋喷桩进行处理。
高压旋喷桩采用42.5R级普通硅酸盐水泥。
桩身28天无侧限抗压强度为 2.0MPa,复合地基承载力特征值达到100Kpa。
水泥参考用量200kg/m,水灰比1~1.5。
高压旋喷桩桩径D=0.55m,桩端打入持力层不少于50cm。
高压旋喷桩布置情况详见《旋喷桩平面布置图》五、施工进度计划及保证措施根据施工计划安排,高压旋喷桩于2016年11月1日开始施工,总工期37天,计划在2016年12月7日完工。
施工进度保证措施如下:1、组织措施。
(1)项目经理部负责施工进度控制工作,施工前按照硬性工期的要求编制详细的水泥供货计划、土方开挖进度计划、资源配置计划等,施工后组织工程进度检查、协调、监督。
(2)合理安排工作面及流水线,确保水泥的供应,加快工程的进度。
2、技术措施(1)制定合理的方案,确保工程的顺利进行。
(2)进行工艺示范,提高工人的技术水平,加快施工进度。
3、材料设备措施(1)与信誉好的水泥专业生产厂家合作,保证水泥的质量及供货。
选调性能最优的机械为本工程服务,在施工中加强维护和保养,减少故障发生。
(2)现场施工管理和技术人员,预先提出需用工程材料计划,并根据施工进度安排,提出详细的材料需用计划,明确材料进场时间,物料采购组按时组织合格的材料进场,满足施工需要。
六、施工工艺流程1、旋喷桩施工工艺流程2、施工方法(1)、场地平整,先进行场地平整,清除桩位处地上、地下的一切障碍物,场地低洼处用粘性土料回填夯实,并做好排浆沟。
(2)、测量定位首先采用全站仪根据高压旋喷桩的里程桩号放出试验区域的控制桩,然后使用钢卷尺和麻线根据桩距传递放出旋喷桩的桩位位置,用小竹签做好标记,并撒白灰标识,确保桩机准确就位。
(3)、机具就位:人力缓慢移动至施工部位,由专人指挥,用水平尺和定位测锤校准桩机,使桩机水平,导向架和钻杆应与地面垂直,倾斜率小于1.5%。
对不符和垂直度要求的钻杆进行调整,直到钻杆的垂直度达到要求。
为了保证桩位准确,必须使用定位卡,桩位对中误差不大于5cm。
(4)、启动钻机边旋转边钻进,至设计标高后停止钻进:采单管旋喷法施工。
该方法插管与钻孔两道工序合二为一,即钻孔完成时插管作业同时完成。
在插管过程中,为防止泥砂堵塞喷嘴,高压水喷嘴边射水、边插管,水压力一般不超过1MPa,至设计标高后停止钻进。
(5)、浆液配置:高压旋喷桩的浆液,采用42.5R普通硅酸盐水泥,水泥浆液配制严格按设计要求控制为水灰比1~1.5。
搅拌灰浆时,先加水,然后加水泥,每次灰浆搅拌时间不得少于2分钟,水泥浆应在使用前一小时制备,浆液在灰浆拌和机中要不断搅拌,直到喷浆前。
喷浆时,水泥浆从灰浆拌和机倒入集料斗时,过滤筛,把水泥硬块剔出。
水泥浆通过胶管送到旋转振动钻机的喷管内,最后射出。
(6)、喷射注浆在插入旋喷管前先检查高压设备和管路系统,设备的压力和排量必须满足设计要求。
各部位密封圈必须良好,各通道和喷嘴内不得有杂物,并做高压水射水试验,合格后方可喷射浆液。
旋喷作业系统的各项工艺参数都必须按照预先设定的要求加以控制,并随时做好关于旋喷时间、用浆量,冒浆情况、压力变化等的记录。
喷射时,先应达到预定的喷射压力、喷浆旋转30秒,水泥浆与桩端土充分搅拌后,再边喷浆边反向匀速旋转提升注浆管,注浆时钻杆的旋转速度一般控制在10~20r/min,钻杆提升速度为100~250mm/min,直至距桩顶1米时,放慢搅拌速度和提升速度。
保证桩顶密实均匀。
中间发生故障时,应停止提升和旋喷,以防桩体中断,同时立即检查排除故障,重新开始喷射注浆的孔段与前段搭接不小于1m,防止固结体脱节。
(7)、冲洗:喷射施工完成后,应把注浆管等机具设备采用清水冲洗干净,防止凝固堵塞。
管内、机内不得残存水泥浆,通常把浆液换成清水在地面上喷射,以便把泥浆泵、注浆管和软管内的浆液全部排除。
(8)、重复以上操作,进行下一根桩的施工。
3、施工注意事项:(1)、施工前,要求检查旋喷管的高压水与空气喷射情况,各部位密封圈是否封闭,合格后方可喷射浆液。
(2)、喷射时,先应达到预定的喷射压力、喷浆量后再逐渐提升注浆管。
中间发生故障时,应停止提升和旋喷,以防桩体中断,同时立即进行检查排除故障,为防止注浆间断造成固结体内出现软弱夹层,影响固结体均匀性和整体性,必须进行搭接处理。
搭接长度不小于10cm。
(3)、旋喷过程中,冒浆量控制在10%~20%之间。
(4)、高压喷射注浆完毕后,应迅速拔出喷射管。
(5)、施工中做好泥浆处理,及时将泥浆运出。
(6)、相邻两桩施工时间间隔不小于48h。
(7)、质量检验在旋喷注浆结束28天后进行,检验桩的数量为总桩数桩1%,且每个施工作业点不少于6根。
高压旋喷桩检查项目七、质量保证体系成立以项目经理为首的质量保证体系,项目总工具体负责工程质量的日常管理工作、工程创优、持续改进,由质检工程师负责日常质量检查工作,工序验收工作,做到责任分明、奖罚分明,有章可循,有据可依。
1、制定各部门的岗位质量责任制,执行工程质量奖惩条例。
2、认真理解和执行本合同的技术规范和合同指定的标准,熟悉设计图纸,领会设计图纸意图,严格按照设计要求、技术规范和质量标准进行施工和检验评定。
3、工程所用的水泥在使用前,必须通过试验室验确定,并有监理工程师在场且认可后再投入使用。
4、严格实行自检、互检和专检“三检”制,定期或不定期进行质量检查、开展工程质量评比。
5、建立开工前技术交底制度,同时工程开工前应按规范要求编制分项工程施工方案,经监理工程师审批后实施。
6、施工测量由专职的测量人员进行放样测量,并有监理工程师在场且认可后再施工。
7、原材进购必须有出厂质量证明书方可进购,进场后必须进行质量检验合格后方可使用。
8、雨、夜施工技术措施8.1、现场在雨季安排专人值班,密切注意天气变化情况,做好防范工作。
8.2、配备若干块蓬布用于各水泥堆放场地的防雨保护。
8.3、临时道路及水泥堆放场地两侧找坡3‰,以防雨水流入道路和水泥堆放场地中央,保持道路平整、排水通畅,无淤泥积水。
8.4、六级以上大风和暴雨期间,应停止机械高空作业。
8.5、水泥应按不同品种、标号、出厂日期等分堆堆放,挂牌标识,施工中应遵循“先收先发,后收后发”的原则,避免久存的水泥受潮,影响工程质量。
水泥堆放场地上铺一层红砖和一层油毡,四周要排水通畅,且高于路面30cm。
8.6、备的电闸采取防雨、防潮的措施,安装接地保护装置,且防漏电、触电。
对现场电缆接头加强检查以防漏电,并架高明牌警示。
8.7、雨中严禁高空作业,雨后应对电气设备进行安全检查,经确认安全后方可继续施工。
8.8、夜间施工:对水池、电箱等应设明显的标识,并派专门人员进行巡查,防止漏水、漏电及机械伤害事故的发生。
八、安全、文明施工保证措施1、安全保证措施1.1、建立健全安全生产规章制度和安全生产责任制度,贯彻管生产必须管安全的原则,牢固树立安全第一的观念,把安全生产责任落实到人。
使安全生产有章可循,有法可依,形成制度。
1.2、经常组织学习有关安全生产法规和安全生产操作规程,施工前进行安全技术交底,抓好安全教育,增强安全意识。
1.3、机械操作员等特殊工种人员必须经专门培训,经考试合格取得操作证,方可上岗作业。
1.4、高压旋喷桩等在进行作业时,严格按照机械技术操作规程进行作业;做到管理人员不违章指挥,作业人员不违章操作。
1.5、施工用电实行“三相五线制”和一机一闸一漏一保护的制度,并符合有关施工用电的规章制度。
1.6、施工时,对高压泥浆泵要全面检查和清洗干净,防止泵体的残渣和铁屑存在;各密封圈应完整无泄漏,安全阀中的安全销要进行试压检验,确保能在额定最高压力时断销卸压;压力表应定期检查,保证正常使用,一旦发生故障,要停泵停机排除故障。
