住宅楼及地下车库筏板基础钢筋技术交底
- 格式:doc
- 大小:250.00 KB
- 文档页数:13
筏板钢筋工程技术交底一、项目简介筏板钢筋工程是建造工程中的一项重要工作,它涉及到筏板的稳定性和承载能力。
本文将详细介绍筏板钢筋工程的技术交底内容。
二、筏板钢筋工程技术交底内容1. 工程概况筏板钢筋工程是指在建造地基上进行的钢筋加固工作。
本项目位于某市某区,总面积约1000平方米。
筏板的设计要求是能够承受X吨的荷载,并保持稳定性。
2. 施工准备在进行筏板钢筋工程之前,需要进行充分的施工准备工作。
包括但不限于:- 准备施工图纸和设计文件。
- 确定施工方案,包括钢筋类型、规格和数量。
- 准备所需材料和设备,如钢筋、钢筋焊接机、切割机等。
- 安排施工人员,包括钢筋工、焊工等。
3. 钢筋加工与安装钢筋加工是筏板钢筋工程的关键环节,它直接影响到筏板的稳定性和承载能力。
具体步骤如下:- 根据设计要求,选择合适的钢筋规格和型号。
- 使用切割机将钢筋切割成合适的长度。
- 进行钢筋的加工,包括弯曲、焊接等。
- 根据施工图纸和设计要求,按照一定的间距和布置方式将钢筋安装在筏板上。
4. 钢筋焊接钢筋焊接是筏板钢筋工程中的重要环节,它可以提高钢筋的连接性和整体稳定性。
具体步骤如下:- 清理焊接区域,确保焊接表面干净。
- 使用焊接机进行焊接,确保焊接质量。
- 检查焊接点的质量,确保焊缝坚固。
5. 工程验收筏板钢筋工程完成后,需要进行工程验收,以确保工程质量和安全。
具体步骤如下:- 检查筏板的稳定性和承载能力,确保满足设计要求。
- 检查钢筋的连接性和整体稳定性,确保焊接质量。
- 进行相关测试,如荷载测试、振动测试等。
- 编制工程验收报告,记录工程质量和验收结果。
三、安全注意事项在进行筏板钢筋工程时,需要注意以下安全事项:1. 施工现场应设置明显的警示标志,确保施工区域的安全。
2. 施工人员应佩戴个人防护装备,如安全帽、安全鞋等。
3. 使用切割机和焊接机时,应注意操作规程,避免意外伤害。
4. 钢筋加工和安装时,应注意钢筋的搬运和安装过程,避免钢筋滑落或者伤人。

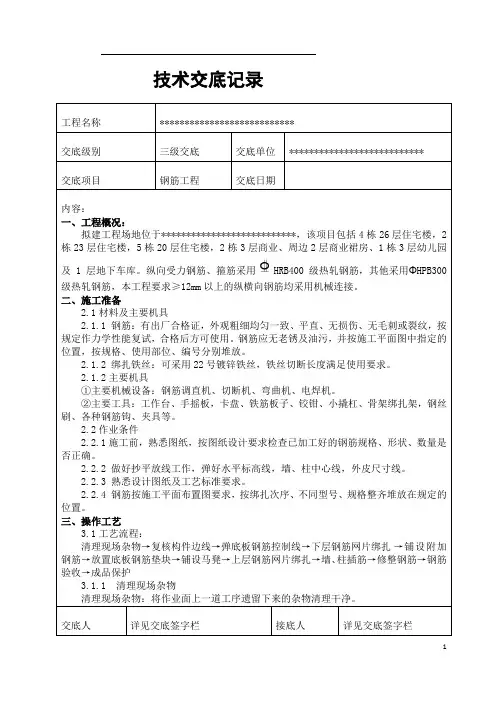

技术交底记录内容:一、工程概况:拟建工程场地位于***************************,该项目包括4栋26层住宅楼,2栋23层住宅楼,5栋20层住宅楼,2栋3层商业、周边2层商业裙房、1栋3层幼儿园及1层地下车库。
纵向受力钢筋、箍筋采用HRB400级热轧钢筋,其他采用ΦHPB300级热轧钢筋,本工程要求≥12mm以上的纵横向钢筋均采用机械连接。
二、施工准备2.1材料及主要机具2.1.1 钢筋:有出厂合格证,外观粗细均匀一致、平直、无损伤、无毛刺或裂纹,按规定作力学性能复试,合格后方可使用。
钢筋应无老锈及油污,并按施工平面图中指定的位置,按规格、使用部位、编号分别堆放。
2.1.2 绑扎铁丝:可采用22号镀锌铁丝,铁丝切断长度满足使用要求。
2.1.2主要机具①主要机械设备:钢筋调直机、切断机、弯曲机、电焊机。
②主要工具:工作台、手摇板,卡盘、铁筋板子、铰钳、小撬杠、骨架绑扎架,钢丝刷、各种钢筋钩、夹具等。
2.2作业条件2.2.1施工前,熟悉图纸,按图纸设计要求检查已加工好的钢筋规格、形状、数量是否正确。
2.2.2 做好抄平放线工作,弹好水平标高线,墙、柱中心线,外皮尺寸线。
2.2.3 熟悉设计图纸及工艺标准要求。
2.2.4 钢筋按施工平面布置图要求,按绑扎次序、不同型号、规格整齐堆放在规定的位置。
三、操作工艺3.1工艺流程:清理现场杂物→复核构件边线→弹底板钢筋控制线→下层钢筋网片绑扎→铺设附加钢筋→放置底板钢筋垫块→铺设马凳→上层钢筋网片绑扎→墙、柱插筋→修整钢筋→钢筋验收→成品保护3.1.1 清理现场杂物清理现场杂物:将作业面上一道工序遗留下来的杂物清理干净。
交底签字栏。
筏板钢筋工程技术交底一、任务概述筏板钢筋工程是建造施工中重要的一环,它承担着支撑和加固建造物的重要作用。
本文将详细介绍筏板钢筋工程的技术要求、施工流程和质量控制措施。
二、技术要求1. 材料要求筏板钢筋采用HRB400级别的钢筋,其抗拉强度不低于400MPa,屈服强度不低于235MPa。
钢筋的直径和长度应符合设计要求,并且具备质量合格证明。
2. 钢筋的加工和质量要求(1) 钢筋的加工应符合设计要求,包括弯曲、剪断等工艺。
加工后的钢筋应具备良好的弯曲性能和连接性能。
(2) 钢筋的表面应光洁无锈蚀,并且不得有明显的裂缝、疤痕等缺陷。
(3) 钢筋的连接应采用可靠的方法,如焊接、扣压等。
连接点应坚固可靠,不得浮现松动、脱落等现象。
3. 筏板钢筋的布置要求(1) 筏板钢筋的布置应符合设计图纸的要求,包括间距、层数、截面尺寸等。
布置应均匀、合理,能够满足承载和抗震要求。
(2) 钢筋的交叉连接点应采用搭接或者焊接的方式,连接点应坚固可靠,不得浮现松动、脱落等现象。
(3) 钢筋与模板的间隙应符合设计要求,不得超过规定范围。
钢筋与模板的接触应密切,不得浮现空隙。
4. 施工工艺要求(1) 施工前应对施工现场进行清理,确保无杂物和污染物。
(2) 施工过程中应按照设计要求进行钢筋的加工和布置。
加工和布置应精确无误,不得浮现错位、缺漏等情况。
(3) 施工过程中应注意钢筋与其他构件的配合,确保连接密切、无缝隙。
(4) 施工完毕后应进行检查和验收,确保钢筋工程符合设计要求和相关规范。
三、质量控制措施1. 材料质量控制(1) 采购钢筋时应查验供应商提供的质量证明和合格证明,确保钢筋质量合格。
(2) 钢筋运输过程中应注意防止损坏和锈蚀,保证钢筋的质量完好。
(3) 钢筋在仓库中应分类存放,防止混淆和交叉污染。
2. 加工质量控制(1) 加工钢筋时应严格按照设计要求进行,确保尺寸和形状的准确性。
(2) 加工过程中应注意保护钢筋的表面,防止损伤和锈蚀。

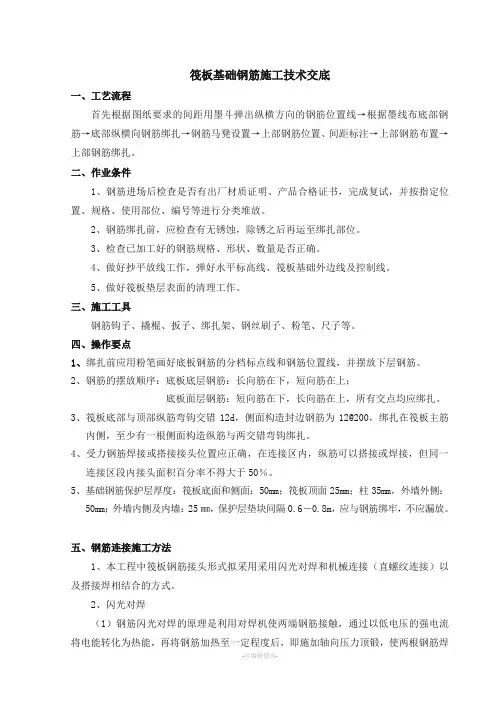

筏板基础钢筋施工技术交底一、工艺流程首先根据图纸要求的间距用墨斗弹出纵横方向的钢筋位置线→根据墨线布底部钢筋→底部纵横向钢筋绑扎→钢筋马凳设置→上部钢筋位置、间距标注→上部钢筋布置→上部钢筋绑扎。
二、作业条件1、钢筋进场后检查是否有出厂材质证明、产品合格证书,完成复试,并按指定位置、规格、使用部位、编号等进行分类堆放。
2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。
3、检查已加工好的钢筋规格、形状、数量是否正确。
4、做好抄平放线工作,弹好水平标高线、筏板基础外边线及控制线。
5、做好筏板垫层表面的清理工作。
三、施工工具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、尺子等。
四、操作要点1、绑扎前应用粉笔画好底板钢筋的分档标点线和钢筋位置线,并摆放下层钢筋。
2、钢筋的摆放顺序:底板底层钢筋:长向筋在下,短向筋在上;底板面层钢筋:短向筋在下,长向筋在上,所有交点均应绑扎。
3、筏板底部与顶部纵筋弯钩交错12d,侧面构造封边钢筋为12@200,绑扎在筏板主筋内侧,至少有一根侧面构造纵筋与两交错弯钩绑扎。
4、受力钢筋焊接或搭接接头位置应正确,在连接区内,纵筋可以搭接或焊接,但同一连接区段内接头面积百分率不得大于50%。
5、基础钢筋保护层厚度:筏板底面和侧面:50mm;筏板顶面25mm;柱35mm,外墙外侧:50mm;外墙内侧及内墙:25㎜,保护层垫块间隔0.6-0.8m,应与钢筋绑牢,不应漏放。
五、钢筋连接施工方法1、本工程中筏板钢筋接头形式拟采用采用闪光对焊和机械连接(直螺纹连接)以及搭接焊相结合的方式。
2、闪光对焊(1)钢筋闪光对焊的原理是利用对焊机使两端钢筋接触,通过以低电压的强电流将电能转化为热能,再将钢筋加热至一定程度后,即施加轴向压力顶锻,使两根钢筋焊接在一起。
(2)采用预热闪光焊,包括一次闪光预热,二次闪光及顶锻等工艺过程,一次闪光是将钢筋端面闪平,预热的方法为断续闪光预热及将两钢筋端面交替的轻微接触和分开,发出断面闪光来实现预热。
下面是赠送的合同范本,不需要的可以编辑删除!!!!!!教育机构劳动合同范本为大家整理提供,希望对大家有一定帮助。
一、_________ 培训学校聘请_________ 籍_________ (外文姓名)_________ (中文姓名)先生/女士/小姐为_________ 语教师,双方本着友好合作精神,自愿签订本合同并保证认真履行合同中约定的各项义务。
二、合同期自_________ 年_________ 月_________ 日起_________ 年_________ 月_________ 日止。
三、受聘方的工作任务(另附件1 )四、受聘方的薪金按小时计,全部以人民币支付。
五、社会保险和福利:1.聘方向受聘方提供意外保险。
(另附2 )2.每年聘方向受聘期满的教师提供一张_________ 至_________ 的来回机票(金额不超过人民币_________ 元整)或教师凭机票报销_________ 元人民币。
六、聘方的义务:1.向受聘方介绍中国有关法律、法规和聘方有关工作制度以及有关外国专家的管理规定。
2.对受聘方提供必要的工作条件。
3.对受聘方的工作进行指导、检查和评估。
4.按时支付受聘方的报酬。
七、受聘方的义务:1.遵守中国的法律、法规,不干预中国的内部事务。
2.遵守聘方的工作制度和有关外国专家的管理规定,接受聘方的工作安排、业务指导、检查和评估。
未经聘方同意,不得兼任与聘方无关的其他劳务。
3.按期完成工作任务,保证工作质量。
4.遵守中国的宗教政策,不从事与专家身份不符的活动。
5.遵守中国人民的道德规范和风俗习惯。
八、合同的变更、解除和终止:1.双方应信守合同,未经双方一致同意,任何一方不得擅自更改、解除和终止合同。
2.经当事人双方协商同意后,可以变更、解除和终止合同。
在未达成一致意见前,仍应当严格履行合同。
3.聘放在下述条件下,有权以书面形式通知受聘方解除合同:a 、受聘方不履行合同或者履行合同义务不符合约定条件,经聘方指出后,仍不改正的。

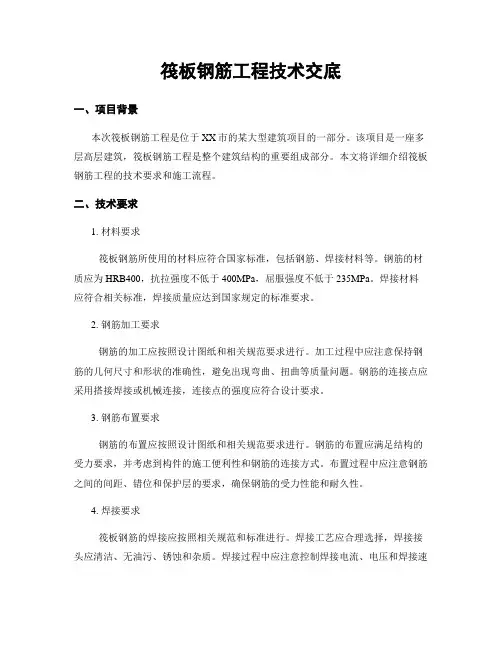

筏板钢筋工程技术交底一、项目背景本次筏板钢筋工程是位于XX市的某大型建筑项目的一部分。
该项目是一座多层高层建筑,筏板钢筋工程是整个建筑结构的重要组成部分。
本文将详细介绍筏板钢筋工程的技术要求和施工流程。
二、技术要求1. 材料要求筏板钢筋所使用的材料应符合国家标准,包括钢筋、焊接材料等。
钢筋的材质应为HRB400,抗拉强度不低于400MPa,屈服强度不低于235MPa。
焊接材料应符合相关标准,焊接质量应达到国家规定的标准要求。
2. 钢筋加工要求钢筋的加工应按照设计图纸和相关规范要求进行。
加工过程中应注意保持钢筋的几何尺寸和形状的准确性,避免出现弯曲、扭曲等质量问题。
钢筋的连接点应采用搭接焊接或机械连接,连接点的强度应符合设计要求。
3. 钢筋布置要求钢筋的布置应按照设计图纸和相关规范要求进行。
钢筋的布置应满足结构的受力要求,并考虑到构件的施工便利性和钢筋的连接方式。
布置过程中应注意钢筋之间的间距、错位和保护层的要求,确保钢筋的受力性能和耐久性。
4. 焊接要求筏板钢筋的焊接应按照相关规范和标准进行。
焊接工艺应合理选择,焊接接头应清洁、无油污、锈蚀和杂质。
焊接过程中应注意控制焊接电流、电压和焊接速度,确保焊缝的质量和牢固性。
焊接完成后,应进行可视检查和非破坏性检测,确保焊接质量符合要求。
三、施工流程1. 准备工作在进行筏板钢筋工程施工前,应对施工现场进行清理和整理,确保施工区域的平整和安全。
同时,准备好所需的施工材料、设备和工具,包括钢筋、焊接材料、焊接机、切割机等。
2. 钢筋加工和布置钢筋加工前,应对钢筋进行清洁和检查,确保钢筋的质量和完整性。
根据设计图纸和相关要求,进行钢筋的加工和布置。
加工过程中应注意安全操作,避免钢筋的损坏和变形。
3. 焊接工艺在进行钢筋的焊接前,应对焊接设备进行检查和调试,确保设备的正常运行。
根据设计要求,选择合适的焊接工艺和焊接参数。
焊接过程中应注意焊接顺序、焊接位置和焊接质量的控制。

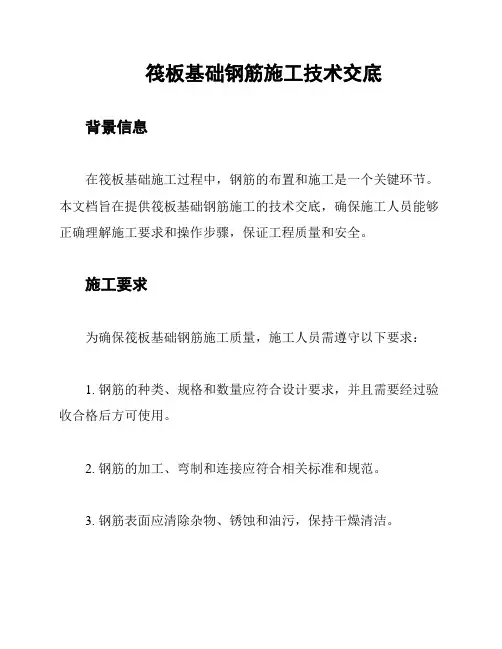

筏板基础钢筋施工技术交底背景信息在筏板基础施工过程中,钢筋的布置和施工是一个关键环节。
本文档旨在提供筏板基础钢筋施工的技术交底,确保施工人员能够正确理解施工要求和操作步骤,保证工程质量和安全。
施工要求为确保筏板基础钢筋施工质量,施工人员需遵守以下要求:1. 钢筋的种类、规格和数量应符合设计要求,并且需要经过验收合格后方可使用。
2. 钢筋的加工、弯制和连接应符合相关标准和规范。
3. 钢筋表面应清除杂物、锈蚀和油污,保持干燥清洁。
4. 钢筋的布置应按照设计图纸要求进行,保证钢筋与混凝土之间的粘结力和整体性。
5. 钢筋的间距、重叠长度和锚固长度应符合设计要求,确保钢筋的受力性能。
6. 施工现场应保持整洁有序,确保安全施工,并采取必要的安全措施,如佩戴安全帽、手套和防护眼镜。
操作步骤下面是筏板基础钢筋施工的操作步骤:1. 在进行钢筋施工前,先根据设计要求和图纸进行钢筋的编制和预制工作。
2. 将预制好的钢筋搬运至施工现场,并按照设计要求进行验收和定位。
3. 清理筏板基础的表面,确保无尘杂物。
4. 根据设计要求,将钢筋按照布置图纸位置和间距进行放置,并使用支撑物保持位置稳定。
5. 重叠长度的钢筋应按要求重叠,并采取相应的连接方式进行牢固连接。
6. 对于需要锚固的钢筋,应先进行锚固处理,并保证锚固的牢固性。
7. 完成钢筋布置后,进行最后的检查,并确保钢筋的位置、间距和质量符合要求。
安全注意事项在进行筏板基础钢筋施工时,施工人员需注意以下安全事项:1. 佩戴安全帽、手套和防护眼镜,确保施工人员的人身安全。
2. 使用合适的工具和设备进行施工,避免出现工具失控或工器具损坏的情况。
3. 施工现场应保持整洁,清除杂物和障碍物,防止绊倒和碰撞事故的发生。
4. 使用合适的姿势和力量搬运和安装钢筋,避免背部和肌肉受伤。
5. 注意施工现场的通风和排水情况,确保施工环境良好。
6. 如遇特殊情况或操作困难,及时与相关负责人沟通,并寻求帮助或专业建议。

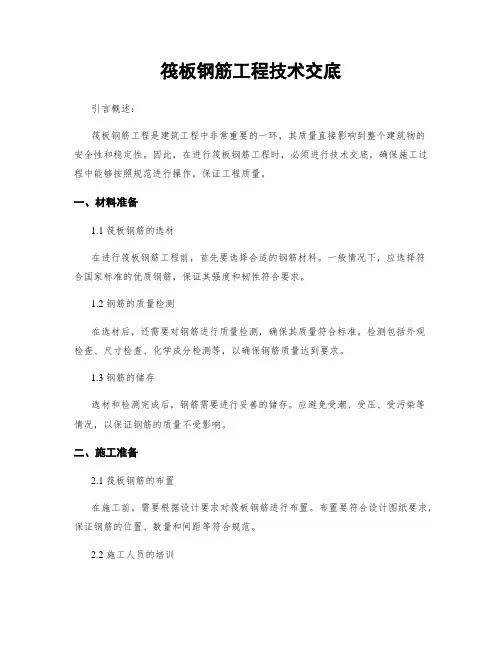

筏板钢筋工程技术交底引言概述:筏板钢筋工程是建筑工程中非常重要的一环,其质量直接影响到整个建筑物的安全性和稳定性。
因此,在进行筏板钢筋工程时,必须进行技术交底,确保施工过程中能够按照规范进行操作,保证工程质量。
一、材料准备1.1 筏板钢筋的选材在进行筏板钢筋工程前,首先要选择合适的钢筋材料。
一般情况下,应选择符合国家标准的优质钢筋,保证其强度和韧性符合要求。
1.2 钢筋的质量检测在选材后,还需要对钢筋进行质量检测,确保其质量符合标准。
检测包括外观检查、尺寸检查、化学成分检测等,以确保钢筋质量达到要求。
1.3 钢筋的储存选材和检测完成后,钢筋需要进行妥善的储存。
应避免受潮、受压、受污染等情况,以保证钢筋的质量不受影响。
二、施工准备2.1 筏板钢筋的布置在施工前,需要根据设计要求对筏板钢筋进行布置。
布置要符合设计图纸要求,保证钢筋的位置、数量和间距等符合规范。
2.2 施工人员的培训施工前,需要对参与筏板钢筋工程的施工人员进行培训。
培训内容包括钢筋的安装方法、安全注意事项、施工规范等,确保施工人员具备必要的技术和安全意识。
2.3 施工现场的准备施工前,需要对施工现场进行准备工作。
包括清理现场、搭建安全防护设施、准备施工所需的工具和设备等,确保施工顺利进行。
三、施工过程3.1 钢筋的安装在进行筏板钢筋工程时,需要按照设计要求对钢筋进行安装。
安装要求钢筋位置准确、间距一致、连接牢固,确保钢筋的稳定性和承载能力。
3.2 钢筋的绑扎安装完成后,需要对钢筋进行绑扎。
绑扎要求牢固、整齐,确保钢筋之间的连接紧密,不得出现错位、断裂等情况。
3.3 施工记录的填写在施工过程中,需要及时填写施工记录。
记录包括施工人员、施工日期、施工内容、质量检查等信息,以备日后查阅和验收。
四、验收和整改4.1 施工质量验收施工完成后,需要进行质量验收。
验收内容包括钢筋的位置、数量、连接质量等,确保施工质量符合要求。
4.2 整改不符合项如果在验收中发现不符合要求的地方,需要及时进行整改。

筏板钢筋工程技术交底一、任务背景筏板钢筋工程是建造施工中的一项重要工作,主要用于加固地基,提高建造物的稳定性和承载能力。
为了确保工程质量,提高施工效率,本次技术交底旨在详细介绍筏板钢筋工程的施工要求、工艺流程和质量控制措施。
二、施工要求1. 材料准备:根据设计要求,选用符合标准的钢筋材料,并进行验收。
钢筋的直径、强度等参数应符合设计要求。
2. 钢筋加工:钢筋应在专业加工厂进行加工,确保尺寸精确、弯曲度合格,并进行防锈处理。
3. 钢筋的布置:根据设计图纸,按照规范要求进行钢筋的布置。
钢筋的间距、搭接长度、固定方式等应符合设计要求。
4. 焊接工艺:对于需要焊接的钢筋,应采用符合规范的焊接工艺,焊缝应坚固、均匀,无裂纹、气孔等缺陷。
5. 钢筋的保护:在施工过程中,应采取措施保护钢筋不受损坏,防止锈蚀和弯曲变形。
三、工艺流程1. 施工准备:清理施工现场,搭建安全防护设施,检查施工工具和设备的完好性。
2. 钢筋加工:将钢筋送至加工厂进行加工,包括剪断、弯曲、焊接等工序,确保钢筋的准确尺寸和质量。
3. 钢筋布置:根据设计要求,将加工好的钢筋按照图纸布置在预定位置,注意间距、搭接长度和固定方式的要求。
4. 钢筋绑扎:采用专业绑扎工具,将钢筋进行捆扎,确保钢筋之间的连接坚固。
5. 焊接工艺:对于需要焊接的钢筋,按照规范要求进行焊接,焊接点应坚固、均匀,焊缝应符合要求。
6. 钢筋保护:在钢筋布置完成后,应采取措施保护钢筋不受损坏,如覆盖防护层、避免机械碰撞等。
四、质量控制措施1. 材料验收:对进场的钢筋材料进行验收,检查其规格、强度等参数是否符合设计要求。
2. 加工质量检查:对加工好的钢筋进行尺寸测量、弯曲度检查等,确保加工质量合格。
3. 布置质量检查:对钢筋的布置进行检查,包括间距、搭接长度、固定方式等是否符合设计要求。
4. 焊接质量检查:对焊接点进行检查,确保焊缝坚固、均匀,无裂纹、气孔等缺陷。
5. 施工过程监控:在施工过程中,设立监控点,进行监测和记录,及时发现问题并采取措施解决。
筏板钢筋工程技术交底一、项目背景筏板钢筋工程是建造施工中的重要环节,主要用于加固筏板的稳定性和承载能力。
本文将详细介绍筏板钢筋工程的技术要求和施工流程,以确保工程质量和安全。
二、技术要求1. 材料选择筏板钢筋应选用符合国家标准的优质钢材,具有良好的可焊性和抗腐蚀性能。
钢筋直径和钢筋间距应符合设计要求。
2. 筏板钢筋的布置筏板钢筋的布置应按照设计图纸要求进行。
钢筋的间距、直径和层数应符合设计要求,并保证钢筋与模板之间的间隙符合规范要求。
3. 钢筋的加工和连接钢筋的加工应符合国家标准和设计要求。
在加工过程中,应注意保持钢筋的几何尺寸和形状,并确保钢筋的表面光洁、无裂缝和锈蚀。
钢筋的连接应采用焊接或者机械连接,连接点应坚固可靠。
4. 筏板钢筋的固定在筏板钢筋施工过程中,应采用适当的固定措施,确保钢筋的位置和间距符合设计要求。
常用的固定方法有焊接、钢筋扎带等。
5. 钢筋的验收在筏板钢筋施工完成后,应进行验收。
验收内容包括钢筋的尺寸、布置、连接和固定等方面。
验收应严格按照像关规范和设计要求进行,确保钢筋工程的质量。
三、施工流程1. 施工准备(1)组织施工人员进行安全教育和技术交底,确保施工人员熟悉工程要求和施工流程。
(2)准备施工所需的材料、设备和工具,并进行检查和验收。
2. 钢筋加工和布置(1)按照设计要求,对钢筋进行加工,包括剪切、弯曲等。
(2)根据设计图纸,将钢筋按照要求布置在筏板上,注意保持钢筋的间距和位置准确。
3. 钢筋连接和固定(1)进行钢筋的连接,可以采用焊接或者机械连接的方式。
(2)对连接点进行检查,确保连接坚固可靠。
(3)采用适当的固定措施,保持钢筋的位置和间距稳定。
4. 钢筋验收(1)按照设计要求和相关规范进行钢筋的验收。
(2)检查钢筋的尺寸、布置、连接和固定等方面,确保符合要求。
5. 清理和整理施工完成后,对施工现场进行清理和整理,确保安全和环境卫生。
四、安全注意事项1. 施工人员应穿戴合适的个人防护装备,如安全帽、防护鞋等。
筏板基础钢筋技术交底筏板基础钢筋这活儿,可不像咱平时系个鞋带那么简单!这可是建筑施工中的关键一环,要是弄不好,那麻烦可就大了。
咱先来说说筏板基础钢筋的准备工作。
就好比你要出门旅行,得先把行李收拾好不是?钢筋得先检查检查,看看有没有生锈的、弯曲的或者有裂纹的。
有一次我在工地上,就碰到一批钢筋,表面锈迹斑斑,这可不行啊!咱得赶紧处理,不然用到工程里,那就是埋下了隐患。
然后就是钢筋的加工。
这就像厨师切菜,得按照规定的尺寸和形状来。
比如说,弯起钢筋的弯折角度,那得精确到度,多一度少一度都不行。
我记得有个新手工人,把角度弄错了,结果重新加工,浪费了不少时间和材料,被工头好一顿批评。
接下来是钢筋的绑扎。
这可是个细致活儿,就跟姑娘绣花似的,得有耐心。
钢筋的间距要均匀,绑扎要牢固。
有一回,我看到一个绑扎点松了,那钢筋就像调皮的孩子,随时都可能跑出来捣乱。
所以啊,每个绑扎点都不能马虎。
在布置钢筋的时候,得注意主受力钢筋和分布钢筋的位置。
主受力钢筋就像是家里的顶梁柱,得放在重要的位置,分布钢筋就是辅助的,要配合好主受力钢筋。
这就像一场拔河比赛,主受力钢筋是主力队员,分布钢筋是啦啦队,大家齐心协力才能赢。
还有啊,钢筋的接头位置也有讲究。
不能随便接,得按照设计和规范的要求来。
不然,接头在不该在的地方,就像人的关节出了问题,整个结构的稳定性就没法保证了。
在施工过程中,要随时检查钢筋的位置和数量。
这就好比你数数自己兜里的钱,少了可不行。
要是发现钢筋位置不对或者数量不够,得赶紧调整和补充。
最后,完工了也别着急庆祝,还得进行验收。
验收人员那眼睛可尖了,一点点小问题都能给你挑出来。
所以咱们自己得先把工作做到位,让人家挑不出毛病。
总之,筏板基础钢筋这活儿,得细心、耐心、用心,才能干好。
可别小看了这些钢筋,它们就像是建筑的筋骨,支撑着整个大楼的重量。
咱们把这活儿干漂亮了,才能让大家住得安心、放心!希望大家都能记住这些要点,把工作干得妥妥的!。

2017□□□单位(子单位)工程名称兰州市中天健广场(七里河)项目11#楼、12#楼及车库分部(子分部)工程名称基础工程分项工程名称筏板钢筋施工单位甘肃建投建设有限公司项目经理高洋交底人接受交底人数作业班组钢筋班组(3)3个接头试件的抗拉强度应达到《钢筋机械连接通用技术规程》中相应等级的强度要求。
(4)接头的现场检验按验收批进行。
同等级、同型号、同规格的接头,以500个为一批进行检验与验收,不足500个也作为一个验收批,并按接头数的10%进行外观质量检查。
4)质量检查(1)丝头外观质量:表面不得有影响接头性能的损坏及锈蚀。
(2)丝头外形质量:丝头长、有效螺纹数不得小于规定:标准型丝头有效螺纹长度不得小于1/2套筒长度,且允许误差+2P。
牙形饱满,无断牙、秃牙缺陷,且与牙形规的尺寸吻合,牙形表面光洁的为合格品。
(3)丝头尺寸的检验:用专用的螺纹环规检验,其环通规应能顺利地旋入,环止规旋入长度不得超过3P。
环通规环止规(4)套筒螺纹牙型应饱满,表面不得有裂纹,表面及内螺纹不得有严重的锈蚀和其他肉眼可见的缺陷。
内螺纹尺寸检验:用专用的螺纹塞规进行内螺纹检验,其塞通规应能顺利旋入,旋止规旋入长度不得超过3P。
2017□□□单位(子单位)工程名称兰州市中天健广场(七里河)项目11#楼、12#楼及车库分部(子分部)工程名称基础工程分项工程名称筏板钢筋施工单位甘肃建投建设有限公司项目经理高洋交底人接受交底人数作业班组钢筋班组(5)钢筋连接接头:钢筋连接完毕后标准型接头连接套筒外应有外露有效螺纹,且外露单边有效螺纹不超过2P。
4.4 绑扎1、工艺流程清理→弹线→承台、集水坑钢筋绑扎→基础底板纵向下部钢筋→基础底板横向下部钢筋→垫块→安装水、电管线→支撑马凳→基础底板横向上部钢筋→基础底板纵向上部钢筋→剪力墙、柱插筋→插筋定位加固→剪力墙垫块→水平梯子筋→自检→交接检→质检2、在防水保护层上放出轴线、墙、柱、门洞位置线。
技术交底记录鲁JJ—005工程名称万科·假日润园住宅小区施工单位北京首钢建设集团交底部位1#~19#楼及地下车库工序名称钢筋工程交底提要:交底内容:一、主要施工工艺及技术措施1、本工程主楼筏板基础主筋为三级钢18、20, 拟采用绑扎搭接,搭接长度LaE=**37D,剪力墙上部结构钢筋直径较小采用绑扎搭接(直径小于16mm),双排双向钢筋网片,竖向筋在内,水平筋在外,暗柱及车库框架柱直径≥18mm的钢筋拟采用电渣压力焊或机械连接,焊接质量应符合<《钢筋机械连接通用技术规程》>要求,梁直径≥18mm的钢筋采用直螺纹套筒连接;直径≤16mm的钢筋均采用搭接;筏板及车库基础保护层为40mm,上部结构柱保护层为30mm,梁保护层为30mm,墙、板为20mm;2、主楼上部结构纵向钢筋接头,应选择受力较小部位,梁上部钢筋可选在跨中1/3净跨范围接头,相邻两跨的下部钢筋直径位置相同时,可选在支座或支座两侧内接长。
上述接头(支座除外),钢筋接头面积百分率不应超过50%,板的底部钢筋伸入支座长度应≥5d,且应伸入到支座中心线。
3、主筋搭接范围内箍筋间距不大于5d,且不大于100mm。
4、双向板的底部钢筋,短跨钢筋在下排,长跨钢筋在上排,并置于梁下部钢筋之上。
当板底与梁相平时,板下部钢筋按1:12斜度深入梁内并置于梁下部钢筋之上。
5、板筋锚固如下所示:主梁内在次梁作用处,箍筋应贯通布置,凡未在次梁两侧注明箍筋者,均在次梁两侧各设附加箍筋3Cd,箍筋直径d及肢数同所在梁.间距为非加密区箍筋间距的2倍,主次梁梁顶标高相平时,次梁上部钢筋应放在主梁上部钢筋之上。
6、底板钢筋深入支座≥100mm,且需至少伸至梁中线;7、梁纵向钢筋在节点的水平锚固长度受限时,可采用纵向钢筋向下(上)弯折,其弯折前水平段投影长度不应小于,弯折后竖直段纵向受拉钢筋绑扎搭接长度取15d。
8、当梁宽与柱或墙宽相同时,梁外侧纵向钢筋应稍微弯折,置于柱、墙主筋的内侧,悬挑梁负筋在相邻跨的长度不应小于相邻跨净跨的 150mm鲁JJ—00540mm900mm500mm50mm18mm18mm11G11G11G鲁JJ—005<600< 6 0 011G11G6mm8mm50mm50mm2mm1mm2米鲁JJ—0052kg50mm50mm200mm75mm鲁JJ—00520mm11G750mm鲁JJ—005m100mm200mm30mm1000mm0.6m鲁JJ—0058mm16mm500mm500mm50mm鲁JJ—005600mm50mm50mm鲁JJ—0050℃3、接头连接程序1)钢筋就位—→拧下钢筋丝头保护帽—→接头拧紧—→作标记—→施工检验2)操作要点钢筋就位:将丝头检验合格的钢筋搬运至待连接处。
接头拧紧:用扳手和管钳将连接接头拧紧。
作标记:对已经拧紧的接头作标记,与未拧紧的接头区分开钢筋接头连接方法如图:钢筋连接在进行钢筋连接时,钢筋规格应与连接套筒规格一致,并保证丝头和连接套筒内螺纹干净、完好无损。
连接钢筋时对准轴线将钢筋拧入相应的连接套筒。
项目(专业)交底人接受人技术负责人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005工程名称万科·假日润园住宅小区施工单位北京首钢建设集团交底部位1#~19#楼及地下车库工序名称钢筋工程交底提要:交底内容:接头拼接完成后,使两个丝头在套筒中央位置互相顶紧,套筒每端不得有一扣以上的完整丝扣外露,加长型接头的外露丝扣数不受限制,但有明显标记,以检查进入套筒的丝头长度是否满足要求。
钢筋接头拧紧后应用力矩扳手按不小于表中的拧紧力矩值检查,并加以标记。
滚轧直螺纹钢筋接头拧紧力矩值。
滚轧直螺纹钢筋接头拧紧力矩值钢筋直径/mm ≤18~20 ≤22~25 ≤28~32 拧紧力矩值/160230300注:当不同直径的钢筋连接时,拧紧力矩值按较小直径的钢筋的相应值取用。
4、钢筋接头检验工艺检验:在正式施工前,按同批钢筋、同种机械连接形式的接头形式的接头试件不少于3根,同时对应截取接头试件的母材,进行抗拉强度试验。
现场检验:按检验批进行同一施工条件下采用同一批材料的同等级、同形式、同规格的接头每500个为一验收批,不足500个接头的也按一个验收批,取样后的钢筋用电弧焊焊接。
对接头的每一验收批,必须在工程结构中随机截取3个试件做抗拉强度试验,当3个接头试件的抗拉强度符合下表中相应等级的要求时,该验收批评为合格。
项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技 术 交 底 记 录工程名称 万科·假日润园住宅小区 施工单位 北京首钢建设集团交底部位 1#~19#楼及地下车库工序名称钢筋工程交底提要:已连接的钢筋直螺纹套筒未连接的钢筋鲁JJ —005交底内容:接头等级Ⅰ级Ⅱ级Ⅲ级抗拉试验00mst st ukf f f≥或1.10≥0mst ukf f≥01.35mst ykf f≥注:mstf-接头试件实际抗拉强度0stf-接头试件中钢筋抗拉强度实测值ukf-钢筋抗拉强度标准值yk f-钢筋屈服强度标准值现场连续检验10个验收批抽样试件抗拉强度试验1次合格率为100%时,验收批接头数量可以扩大1倍。
七、钢筋工程质量控制措施1、钢筋工程是一项繁杂的分项工程必须严加管理每道工序,重点加强以下管理环节和质量控制:2、钢筋工程目标:提高机械化程度,加强钢筋成型精确度,细化绑扎工艺,重点控制审图把关、锚固长度、搭接长度、钢筋间距、保护层厚度,克服钢筋质量通病,确保钢筋一次验收合格。
3、坚持设计交底,认真审核和熟悉施工图纸钢筋工程有关参加人员均要通过设计交底,了解设计意图,审核设计图纸所注尺寸、标高及结构构件尺寸是否交圈和有误,结合规范、标准审核结构构件主筋、构造筋分布情况。
重点审核各节点钢筋构造,钢筋绑扎、搭接、锚固、接头等有关做法问题,在图纸无误,洽商基本具备的条件下,编制钢筋加工配料表。
4、钢筋加工配料表按工程部位,层层编制,钢筋级别、直径、下料长度、弯曲成型尺寸、接头位置和根数分别列项,每种钢筋要编号,钢筋编号要与施工图纸相对应。
形状复杂的钢筋,必须对应附放大图。
钢筋代换一定要符合要求。
5、严把钢材进场和复试质量关:钢筋进场要分批、分级别、分规格堆放,堆放垛底应用I20a垫起,不得落地堆放。
每垛钢筋应编号,每垛钢筋应有标牌,注明级别、直径、复试单编号。
钢筋半成品加工质量控制钢筋调直、平直、切断下料、弯曲成型,焊接绑扎等半成品要注意以下事项:6、钢筋调直工序:三级盘条钢筋,一般采用钢筋调直机调直,个别不易调直的,严禁用大锤敲直,可用扳手校直,以防损坏钢筋。
7、钢筋切断下料:钢筋切断下料一般以钢筋配料表提供的钢筋级别、直径、和下料长度为依据。
下料前,要检查钢筋原材料质量,钢筋表面应洁净。
8、钢筋弯曲成型:箍筋弯勾为135度时,弯勾平直部分10d,要加强自检、互检和专业检验;钢筋弯折处项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录工程名称万科·假日润园住宅小区施工单位北京首钢建设集团交底部位1#~19#楼及地下车库工序名称钢筋工程鲁JJ—005交底提要:交底内容:的弯折直径三级钢弯曲90度或135度时,弯曲直径D不得小于5d;9、本工程钢筋连接:HRB400,直径大于18mm(含)的钢筋采用直螺纹连接,直径小于18mm以下采用绑扎搭接。
钢筋机械连接接头的位置应相互错开。
在任一接头中心至长度为钢筋直径35倍区段范围内,有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率应符合下列规定:受拉区的受力钢筋接头率不宜超过50%;在受拉区的受力钢筋受力小的部位,A级接头百分率可不受限制;接头宜避开有抗震设防要求的框架的梁端和柱端的箍筋加密区;当无法避开时,接头应采用A级,且接头百分率不应超过50%;受压区和中部钢筋受力较小部位,A级和B级接头百分率可不受限制。
10、钢筋的绑扎接头符合下列规定:接头的末端距钢筋弯折处不得小于10d,接头不得位于最大弯矩处;钢筋搭接处,应在中心和两端用铁丝扎牢;;各受力钢筋之间的绑扎接头位置应相应错开,从任一绑扎接头中心至搭接长度的倍区段范围内,绑扎接头的受力钢筋截面占受力钢筋总截面面积在受拉区不大于25%,受压区不大于50%。
八.钢筋绑扎与安装质量问题:钢筋绑扎时要注意:钢筋规格、根数、位置、接头位置,连接接头位置,搭接锚固长度、箍筋数量、位置、箍筋封闭、保护层等。
1、钢筋的定位和间距控制:墙体、柱子在底板中定位措施:墙、柱的钢筋采用定位垫块保证墙、柱主筋间距位置准确,墙、柱钢筋保护层采用水泥垫块。
2、钢筋保护层控制:控制墙体、柱、梁侧面钢筋保护层用的各种垫块、卡具、支架的规格、尺寸应准确,并具有相应的抗压、耐碰撞强度,摆放或吊挂的位置、间距与钢筋直径大小相匹配。
本工程采用大理石垫块和定型支架和钢筋马凳。
施工时应确保浇注、振捣砼时不移位、不脱落,凡有透过砼表面层的钢筋支撑头或马凳支承点,其端头应预先涂防锈漆或加塑料套垫。
不得使用灰浆皮、钢筋头、石子、碎砖、木片等杂物充当垫块。
3.钢筋绑扎与安装质量问题:钢筋绑扎时要注意:钢筋规格、根数、位置、接头位置,连接接头位置,搭接锚固长度、箍筋数量、位置、箍筋封闭、保护层等。
4、钢筋的定位和间距控制:墙体、柱子在底板中定位措施:墙、柱的钢筋采用定位垫块保证墙、柱主筋间距位置准确,墙、柱钢筋保护层采用水泥垫块。
项目(专业)交底人接受人技术负责人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005工程名称万科·假日润园住宅小区施工单位北京首钢建设集团交底部位1#~19#楼及地下车库工序名称钢筋工程交底提要:交底内容:九、钢筋成品保护:1、钢筋堆放时,应避免淋到雨雪,钢筋使用前,检查钢筋是否生锈,生锈的钢筋做除锈处理。
保证混凝土对钢筋的握裹力。
2、浇筑混凝土时,要避免将竖向钢筋污染,对主筋采取包裹措施防止污染。
3、柱子钢筋绑扎后,不准踩踏。
4、楼板的弯起钢筋、负弯矩钢筋绑好后,不准在上面踩踏行走。
浇筑混凝土时派钢筋工专门负责修理,保证负弯矩筋位置的正确性。
5、模板内面涂隔离剂时不要污染钢筋。
6、安装电线管、暖卫管线或其他设施时,不得任意切断和移动钢筋。
项目(专业)交底人接受人技术负责人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制。
