地下车库钢筋工程技术交底
- 格式:docx
- 大小:1.40 MB
- 文档页数:7
钢筋工程技术交底内容引言概述:钢筋工程技术交底是指在施工过程中,施工方向工程人员交底施工工艺、工程质量要求、安全注意事项等内容给施工人员,以确保施工过程的顺利进行,并保证工程质量和施工安全。
本文将详细阐述钢筋工程技术交底的内容,包括施工工艺、质量要求、安全注意事项等方面。
一、施工工艺1.1 钢筋加工工艺在钢筋工程中,钢筋的加工是非常重要的一环。
施工人员需要了解钢筋的加工工艺,包括钢筋的切割、弯曲和焊接等。
切割时应使用合适的切割工具,确保切割平整、无裂缝;弯曲时应掌握合适的弯曲半径和角度,避免钢筋过度弯曲导致强度下降;焊接时应按照规范要求进行焊接,保证焊接强度和质量。
1.2 钢筋的布置工艺钢筋的布置是钢筋工程中另一个重要的环节。
施工人员需要了解钢筋的布置工艺,包括钢筋的间距、连接方式和固定方法等。
间距应符合设计要求,保证钢筋与混凝土的密切结合;连接方式应选择适当的连接件,确保连接坚固可靠;固定方法应采用专用的钢筋支架或者固定夹具,保证钢筋的位置和稳定性。
1.3 钢筋的安装工艺钢筋的安装是钢筋工程中的最后一道工序。
施工人员需要了解钢筋的安装工艺,包括钢筋的定位、支撑和固定等。
定位时应按照设计要求将钢筋放置在正确的位置,避免浮现偏差;支撑时应使用合适的支撑材料,确保钢筋的垂直度和稳定性;固定时应采用专用的固定夹具或者绑扎方法,保证钢筋的坚固固定。
二、质量要求2.1 钢筋的材质要求钢筋的材质是保证工程质量的基础。
施工人员需要了解钢筋的材质要求,包括钢筋的牌号、抗拉强度和化学成份等。
钢筋应符合国家标准和设计要求,保证其强度和耐久性。
2.2 钢筋的尺寸要求钢筋的尺寸也是工程质量的重要方面。
施工人员需要了解钢筋的尺寸要求,包括钢筋的直径、长度和弯曲半径等。
钢筋的尺寸应符合设计要求,保证其与混凝土的密切结合和工程的承载能力。
2.3 钢筋的表面质量要求钢筋的表面质量对工程质量和耐久性有着重要影响。
施工人员需要了解钢筋的表面质量要求,包括钢筋的锈蚀、氧化和油污等情况。
(完整版)钢筋工程施工技术交底钢筋工程施工技术交底简介本文档旨在对钢筋工程施工技术进行详细交底,确保施工人员了解和正确实施相关技术要求。
施工前准备1. 钢筋检查与预设位置确认:- 检查已到场的钢筋是否符合规格要求,并与设计图纸进行对比。
- 确认钢筋的预设位置是否与设计要求一致,并做好标记。
2. 钢筋切断与焊接:- 使用合适的切割工具,按照设计要求进行钢筋切断。
- 钢筋焊接时,应采取适当的焊接方法和操作规范,确保焊接牢固可靠。
施工过程中要点1. 钢筋安装:- 根据设计图纸要求,将钢筋按照规定位置和排布形式进行安装。
- 安装时应注意钢筋的间距、偏移、绑扎等要求,确保施工质量和结构安全。
2. 钢筋连接与打结:- 钢筋连接时,需要采用适用的连接方法,并符合相关规范要求。
- 打结时,应掌握正确的打结方法和力度,确保连接牢固可靠。
3. 钢筋保护:- 在施工过程中,应保持钢筋的清洁,并防止受到外界污染。
- 如果有需要,应采取适当的保护措施,防止钢筋锈蚀和损坏。
4. 钢筋质量检验:- 在施工完成后,应进行钢筋的质量检验,以确保其符合相关要求。
- 检验项目包括钢筋尺寸、强度、焊接质量等,必要时可以委托第三方进行检测。
施工结束后注意事项1. 施工现场整理:- 施工结束后,应将现场进行整理和清洁,确保安全和环境卫生。
2. 施工记录和验收:- 必须做好施工记录,包括施工过程中的注意事项、钢筋的使用情况等。
- 钢筋施工完成后,必须进行验收,确保钢筋工程的质量和安全性。
以上是钢筋工程施工技术交底的内容要点,请施工人员在施工过程中认真遵守,并随时与相关人员进行沟通和协调,确保施工质量和安全。
如有疑问或需要进一步指导,请及时与项目相关负责人联系。

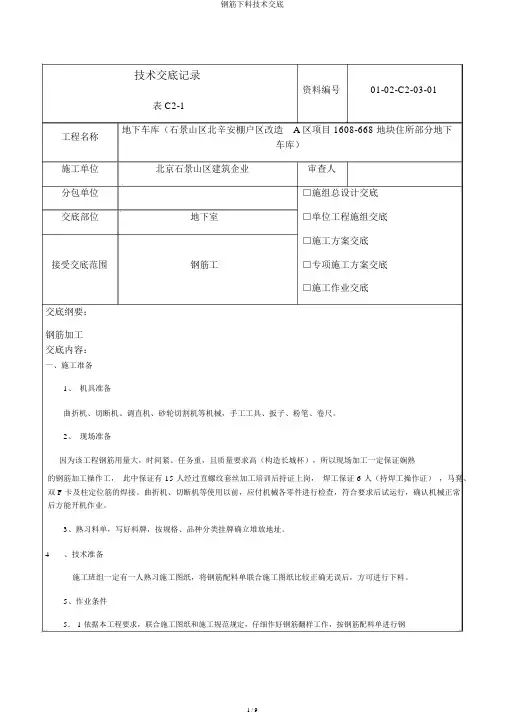

技术交底记录资料编号01-02-C2-03-01表 C2-1工程名称地下车库(石景山区北辛安棚户区改造 A 区项目 1608-668 地块住所部分地下车库)施工单位北京石景山区建筑企业审查人分包单位□施组总设计交底交底部位地下室□单位工程施组交底□施工方案交底接受交底范围钢筋工□专项施工方案交底□施工作业交底交底纲要:钢筋加工交底内容:一、施工准备1、机具准备曲折机、切断机、调直机、砂轮切割机等机械,手工工具、扳子、粉笔、卷尺。
2、现场准备因为该工程钢筋用量大,时间紧、任务重,且质量要求高(构造长城杯),所以现场加工一定保证娴熟的钢筋加工操作工,此中保证有 15 人经过直螺纹套丝加工培训后持证上岗,焊工保证 6 人(持焊工操作证),马凳、双 F 卡及柱定位筋的焊接。
曲折机、切断机等使用以前,应付机械各零件进行检查,符合要求后试运行,确认机械正常后方能开机作业。
3、熟习料单,写好料牌,按规格、品种分类挂牌确立堆放地址。
4、技术准备施工班组一定有一人熟习施工图纸,将钢筋配料单联合施工图纸比较正确无误后,方可进行下料。
5、作业条件5. 1 依据本工程要求,联合施工图纸和施工规范规定,仔细作好钢筋翻样工作,按钢筋配料单进行钢筋下料。
5. 2 钢筋进场后,要仔细查对钢筋级别、规格以及钢筋外观的检测。
5. 3 所有使用的钢筋一定经过试验合格后方可使用。
二、施工方法1、钢筋的表面应干净,无油渍、污渍和铁锈等,若有在使用前消除干净。
2、选好料牌按规格、品种、尺寸分类挂好,而后开始划线,从长切到短,分规格长短码放,底部垫好交底人接受交底人数交底时间2018 年 2 月 4 日接受交底人注: 1 本表由施工单位填写。
2内容许多时本表作为首页,交底内容可续页交底内容:3、每切一种料牌的钢筋,先切下一根,检查一下尺寸能否正确,切合要求后才开始大量量加工,如出现偏差要实时改正。
若发生振动比较大时,要切一部分后再复尺寸一次,防备出现偏差。
地下室钢筋工程技术交底一、工程概述地下室钢筋工程是建造施工中的重要环节,用于增加结构的承载能力和抗震性能。
本文将详细介绍地下室钢筋工程的施工流程、材料要求以及质量控制措施。
二、施工流程1. 钢筋加工:根据设计图纸和钢筋加工图纸,对钢筋进行切割、弯曲和焊接等加工工艺,确保钢筋的几何尺寸和形状符合设计要求。
2. 钢筋预埋:在地下室墙体、柱子和梁的模板中,按照设计要求将预先加工好的钢筋预埋在混凝土中,确保钢筋与混凝土的粘结坚固。
3. 钢筋绑扎:在钢筋预埋完成后,对钢筋进行绑扎,确保钢筋之间的连接坚固,同时避免钢筋之间的错位和偏移。
4. 钢筋间距检查:在绑扎完成后,进行钢筋间距的检查,确保钢筋的布置符合设计要求,避免浮现过密或者过松的情况。
5. 钢筋保护层检查:在绑扎完成后,进行钢筋保护层的检查,确保钢筋与混凝土之间的保护层厚度符合设计要求,避免因保护层过薄而导致的钢筋锈蚀和腐蚀。
6. 钢筋焊接:对于需要焊接的钢筋,进行焊接工艺的操作,确保焊接点的强度和坚固程度。
7. 钢筋验收:在钢筋施工完成后,进行验收工作,包括钢筋的几何尺寸、焊接质量、绑扎坚固性等方面的检查,确保钢筋工程质量符合相关标准和规范要求。
三、材料要求1. 钢筋:应符合设计要求和相关标准,具有足够的抗拉强度和弯曲性能,表面应光滑,无明显的锈蚀和腐蚀。
2. 钢筋焊条:应符合相关标准和规范要求,焊接强度高,焊接质量稳定可靠。
3. 钢筋绑扎线:应符合相关标准要求,具有足够的抗拉强度和耐腐蚀性能。
4. 钢筋保护层:应符合设计要求,厚度均匀,保证钢筋与混凝土之间的粘结坚固性。
四、质量控制措施1. 施工前,应对施工现场进行清理和整理,确保施工区域的干净和整洁,为钢筋施工提供良好的工作环境。
2. 施工中,严格按照设计图纸和施工工艺要求进行操作,保证钢筋的几何尺寸和位置的准确性。
3. 施工过程中,对钢筋的加工、预埋、绑扎、焊接等工艺进行严格的质量检查和监控,确保施工质量符合相关标准和规范要求。
地下室钢筋工程技术交底一、任务背景地下室钢筋工程是建造施工中的重要环节,钢筋的正确安装和交联是确保地下室结构安全和稳定的关键。
本文将对地下室钢筋工程的技术交底进行详细说明,包括施工前准备、钢筋安装要求、交联方式等。
二、施工前准备1. 确定钢筋规格和数量:根据设计图纸,确认地下室钢筋的规格、数量和种类,确保与设计要求一致。
2. 钢筋材料检查:对于每批钢筋材料,进行外观检查和验收,确保其质量合格。
3. 施工场地准备:清理施工场地,确保施工区域的平整、干燥,清除杂物和障碍物。
三、钢筋安装要求1. 钢筋加工和预处理:根据设计要求,对钢筋进行加工和预处理,包括剪切、弯曲等,确保钢筋尺寸和形状符合要求。
2. 钢筋安装位置确定:根据设计图纸,确定钢筋的安装位置和间距,标记好每根钢筋的位置。
3. 钢筋安装方法:采用专业工具和设备进行钢筋的安装,确保钢筋的垂直度和水平度符合要求。
4. 钢筋连接和交联:根据设计要求,采用焊接、扎绑或者机械连接等方式进行钢筋的连接和交联,确保连接坚固、稳定。
四、交联方式1. 焊接交联:采用电焊机对钢筋进行焊接,确保焊缝坚固、无裂纹,焊接点的质量符合要求。
2. 扎绑交联:使用钢筋扎带或者钢丝扎带将钢筋进行扎绑,确保扎带紧固度适宜,扎带位置均匀。
3. 机械连接交联:采用机械连接件将钢筋连接在一起,确保连接件的质量可靠,连接点的强度符合要求。
五、质量控制1. 钢筋安装质量检查:对每根钢筋进行检查,包括尺寸、形状、位置、连接等,确保符合设计要求。
2. 钢筋交联质量检查:对焊接点、扎带位置和机械连接件进行检查,确保连接坚固、稳定。
3. 施工记录和报验:及时记录钢筋安装和交联的过程和结果,按要求进行质量报验。
六、安全注意事项1. 施工人员必须穿戴符合要求的个人防护装备,包括安全帽、防护眼镜、防护手套等。
2. 施工现场必须设置明显的安全警示标志,确保施工区域的安全。
3. 施工人员必须熟悉并遵守相关的安全操作规程,严禁违章操作。
钢筋工程施工安全技术交底引言概述在钢筋工程施工中,安全是至关重要的。
为了确保施工过程中的安全性,钢筋工程施工安全技术交底是必不可少的环节。
本文将详细介绍钢筋工程施工安全技术交底的内容和要点。
一、施工现场安全交底1.1 施工现场安全规划:在施工现场进行安全规划是确保施工安全的第一步。
包括确定施工区域的安全范围,标识危(wei)险区域和安全通道,设置安全警示标志等。
1.2 施工现场安全设施:施工现场应配备必要的安全设施,如安全网、防护栏杆、安全帽、防滑鞋等。
同时,应确保这些设施的完好性和有效性,及时进行维护和更换。
1.3 施工现场安全措施:在施工现场,应采取一系列安全措施,如设置安全警示标识、安排专人负责安全管理、定期进行安全检查等,以确保施工过程中的安全。
二、钢筋加工安全交底2.1 钢筋加工设备安全操作:钢筋加工设备是钢筋工程施工中不可或者缺的工具。
在进行钢筋加工时,操作人员应熟悉设备的使用方法,遵守操作规程,确保操作过程中的安全。
2.2 钢筋加工场所安全要求:钢筋加工场所应保持整洁,避免杂物堆放,确保通道畅通。
同时,应设置防护措施,如防护网、防护栏杆等,以防止意外伤害的发生。
2.3 钢筋加工人员安全防护:钢筋加工人员应佩戴防护用品,如手套、护目镜等,以保护自身安全。
同时,应注意操作规范,避免操作失误造成伤害。
三、钢筋安装安全交底3.1 钢筋安装位置确认:在进行钢筋安装前,应根据施工图纸和设计要求,确认钢筋的安装位置。
同时,要注意避开其他施工部位,避免发生碰撞和交叉施工。
3.2 钢筋安装工艺要求:钢筋安装需要按照一定的工艺要求进行,包括钢筋的连接方式、固定方式、间距要求等。
操作人员应熟悉这些要求,并按照要求进行安装,以确保安全和质量。
3.3 钢筋安装过程安全控制:在钢筋安装过程中,应加强安全控制措施。
如设置安全警示标识,保持安全通道畅通,定期检查已安装的钢筋等,以确保施工过程中的安全。
四、钢筋混凝土浇筑安全交底4.1 浇筑前的准备工作:在进行钢筋混凝土浇筑前,应进行充分的准备工作。
钢筋工程技术交底(完整版)钢筋工程技术交底是钢筋工程中非常重要的一步,确保钢筋施工质量和工程安全。
本文将介绍钢筋工程技术交底的内容和注意事项。
一、技术交底的目的技术交底是为了使施工人员能够准确、全面地掌握工程设计要求以及工程图纸中钢筋的数量、规格和布置要求,从而保证施工的质量、安全和进度,并保障工程的质量和验收。
二、技术交底的内容2.1 工程设计要求交底前需仔细阅读钢筋施工图和工程设计文件,了解本工程设计的基本要求、技术参数、施工方案、钢筋用量等内容,确保对设计要求有全面的了解。
2.2 钢筋材料技术交底时需交代清楚使用的钢筋材料的品牌、规格、等级、数量等。
必要时还要说明钢材的供应情况及入库检查情况。
2.3 钢筋加工在技术交底中需要详细交代钢筋的剪切、焊接等加工工艺操作要求,以及要求严正禁止超量切割索垫、焊接普通钢筋和热轧带肋钢筋等不符合标准的操作。
2.4 钢筋成品交底时需要交代清楚钢筋制品的钢筋等级、规格、长度及数量,钢筋制品的标记和区分等情况,以及钢筋成品加工、质量检验、运输等应注意的事项。
2.5 钢筋布置在技术交底中最为重要的内容就是钢筋的布置要求。
钢筋布置应符合工程图纸中的计算与设计要求,并严格根据需求进行加固、连接等处置。
三、技术交底的注意事项3.1 注意交底的时间交底时应以乙方施工计划为准,尽早用图纸、文字等方式进行技术交底,确保钢筋施工事项得以及时安排并有利于施工进度及质量的完成。
3.2 注意交底的内容技术交底内容除了上述本身涉及的钢筋品种、数量、规格、加工方式及加工质量标准外,还应包括施工安全、施工程序、施工人员数量、施工人员分工等工作细节。
3.3 注意交底的过程不能简单化、略去或者随意改变交底报告中细节内容;并且不能独断地进行下一阶段的工作,导致潜在隐患或偏差。
3.4 注意交底的效果钢筋工程的施工质量和工程安全问题是直接关系到工程质量和验收的,交底的目的是为了使施工人员全面掌握施工要求和细节内容,切实提高施工人员的技能水平,并保证工程的质量和验收。
地下室钢筋绑扎安全技术交底为了确保地下室钢筋绑扎工作的安全进行,防止发生事故及工作质量问题,本次将对地下室钢筋绑扎的安全技术进行交底。
以下是具体安全技术要点,请各位参与工作人员务必遵守。
一、工作前准备1.穿戴个人防护用品:工人在进行钢筋绑扎工作时,必须全程穿戴符合标准的防护服、安全帽、防护眼镜、防护手套、防护鞋等个人防护用品,以确保人身安全。
2.检查工具及设备:在工作开始前,应检查所用的安全工具和设备是否完好无损,确保无任何故障和缺陷。
3.清理工作区域:地下室工作区域应保持整洁无障碍,防止工作人员在移动和操作钢筋时跌倒或被工具和杂物绊倒。
二、钢筋绑扎技术1.钢筋切割与定位:在进行钢筋绑扎之前,需要根据设计要求和施工图纸确定钢筋的位置和尺寸,并使用合适的工具将钢筋进行切割和定位。
2.钢筋绑扎方式:钢筋绑扎一般采用花篮绑扎法,即将钢筋用金属线或塑料线束缚在一起,确保其牢固度和稳定性。
绑扎时要注意力度,太松会影响钢筋的固定效果,太紧则会导致钢筋变形和脱落。
3.绑扎节点处理:对于钢筋的绑扎节点,应根据设计要求和施工图纸要求对节点进行处理。
节点处的钢筋绑扎要求更加严格,确保交接处的稳固和承载能力。
4.固定和支撑:在完成钢筋绑扎后,必须及时进行固定和支撑处理。
固定钢筋时需要使用合适的固定件(如夹具、卡箍等),确保钢筋不会在负重或外力作用下滑动或脱落。
三、安全操作要点1.正确使用工具和设备:在进行钢筋绑扎工作时,应使用正确的工具和设备,并按照正确的使用方法进行操作,避免不当使用导致的伤害事故。
2.注意钢筋锈蚀和损坏:在绑扎钢筋之前,应仔细检查钢筋表面是否有明显的锈蚀和损坏情况,如有发现应及时报告,进行修复或更换。
3.避免交叉绑扎:尽量避免钢筋的交叉绑扎,避免影响混凝土的浇筑和固化。
4.注意操作空间和高度:在进行钢筋绑扎工作时,要注意操作空间的狭窄和高度的限制,避免因操作不便造成的事故。
5.协同作业和沟通:在地下室钢筋绑扎工作中,如果有多个工人同时进行作业,要加强协同和沟通,确保各项工作有序进行,避免交叉和冲突。
钢筋工程技术交底15篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!钢筋工程技术交底15篇【第1篇】基础及地下室钢筋工程-安全技术交底交底内容:1、施工人员进入施工现场必须戴安全帽,系好帽带。

一、交底目的为确保车库钢筋施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特进行安全技术交底。
二、交底对象所有参与车库钢筋施工的施工人员、管理人员及监理人员。
三、交底时间[具体时间]四、交底内容1. 施工准备- 人员:所有参与施工的人员必须经过专业培训,持有相关操作证书,并熟悉本交底内容。
- 工具:确保所有施工工具和设备处于良好状态,定期检查维护。
- 材料:钢筋、水泥、砂石等原材料必须符合设计要求和国家标准。
2. 施工区域安全- 施工区域应设置明显的安全警示标志,禁止无关人员进入。
- 施工现场应保持整洁,不得堆放杂物,确保通道畅通。
- 高空作业区域应设置安全防护网,并配备安全带等防护设施。
3. 钢筋加工安全- 钢筋下料、弯曲、切断等加工工作应在地面进行,严禁高空操作。
- 钢筋切断机、弯曲机等设备操作前,必须检查设备状态,确保安全。
- 操作人员应穿戴防护手套、防护眼镜等个人防护用品。
4. 钢筋绑扎安全- 绑扎钢筋时应遵循从下往上的原则,确保钢筋位置准确。
- 绑扎过程中,应随时检查钢筋的绑扎质量,防止脱落。
- 高空绑扎钢筋时,操作人员必须佩戴安全带,并确保安全带连接牢固。
5. 模板支设安全- 模板支设前,应检查模板的完好性,确保无裂缝、变形等缺陷。
- 支设模板时,应严格按照设计要求进行,确保模板稳定性。
- 支设完成后,应进行验收,确认无安全隐患。
6. 钢筋焊接安全- 焊接作业前,应检查焊机状态,确保设备安全可靠。
- 焊接过程中,操作人员应佩戴防护眼镜、防护手套等防护用品。
- 焊接作业区域应设置隔离区域,防止火花飞溅。
7. 起吊作业安全- 起吊作业前,应检查吊具、吊索具等设备,确保完好。
- 起吊过程中,应缓慢操作,严禁超载起吊。
- 起吊作业区域应设置警戒线,禁止无关人员进入。
8. 现场管理- 施工现场应设立安全员,负责日常安全巡查和监督。
- 施工人员应严格遵守安全操作规程,发现安全隐患及时上报。
钢筋工安全技术交底内容一、安全常识1、进入施工现场必须戴好安全帽,高空作业系好安全带,正确使用个人劳动防护用具,操作人员必须身体健康。
2、施工现场作业人员严禁酒后上岗,疲劳作业、带病作业。
3、进入施工现场必须遵守施工现场安全管理制度,严禁违章指挥,违章作业,施工人员对违章指挥有拒绝权;做到四不伤害:不伤害自己,不伤害他人,不被他人伤害,保护他人不受伤害。
二、钢筋制作1、钢材半成品等,应按规格,品种分别码放整齐达到一头齐,每种都有标牌。
2、制作场要平整,钢筋加工机械按工序传递安装牢固,工作台要稳固,防护罩齐全。
3、拉直钢筋,安全防护是大事,卡头要牢,地锚要坚实。
在拉筋区域2米内禁止有行人。
4、多人合运钢筋,起落转停动作要一致,人工上下传递不得在一道垂直线上,防止散落伤人。
一、钢筋绑扎:1、在高空、深坑绑扎钢筋和安装半成品料时,必须搭设工作段后,上人要走坡道。
2、绑扎立柱、墙体钢筋时不得在绑好的钢筋骨架上攀登上下,在4米以上柱墙体要搭设临时作业台,临时支撑,防止倾倒伤人。
3、绑扎基础钢筋时应按施工设计规定摆放钢筋支撑不得任意减少。
施工马凳及时放置,不得踩踏钢筋造成移位。
施工时注意脚下安全。
4、绑扎外墙边柱要加强外挂架临边防护。
5、钢筋骨架起落时,下方不准行走站人。
二、钢筋机械:1、切断机待运转正常后方可断料手与刀口距离不得少于15CM。
2、切长料时,操作配合好动作一致,切短料时,不得用手垂直接送取料。
3、切断机旁要设料台,严禁在运转中清理刀口附近的料头。
4、弯曲机要紧贴档板,注意回转方向,弯长料要有专人配合,防止碰伤他人。
5、对焊机,要设在干燥、平整、接地可靠、线绝缘良好的场地上。
6、作业时要戴好个人防护用品,站在操作台上,工作棚要防火,周围无易燃物,并备有防火用具。
7、冷却水管要保持畅通,定期检修,铜头成品码放整齐。
交底人: 被交底人:项目部:年月日。
钢筋工程施工技术交底资料一、工程概况本项目为XXX工程,位于XXX地区,主要包括地上XX层和地下XX层,总建筑面积XXXX平方米。
结构形式为框架-剪力墙结构,基础形式为筏板基础。
钢筋工程为主要分部分项工程,本次施工技术交底旨在确保钢筋工程施工质量、安全,提高施工效率。
二、钢筋工程概况1. 钢筋种类:本项目钢筋采用HRB400、HRB335级热轧钢筋,箍筋采用HPB300级热轧钢筋。
2. 钢筋规格:主筋直径范围为16mm~32mm,箍筋直径范围为6mm~12mm。
3. 钢筋长度:根据设计要求,钢筋长度一般为结构构件长度加上500mm。
4. 钢筋连接:本项目钢筋连接采用焊接连接和机械连接两种方式。
三、施工准备1. 人员准备:确保施工队伍技术熟练、经验丰富,进行钢筋工程施工前的技术培训和安全教育。
2. 材料准备:检查钢筋品种、规格、长度是否符合设计要求,确保原材料质量。
3. 机械设备准备:配备足够的钢筋加工设备、焊接设备、运输设备等,确保设备正常运行。
4. 施工图纸及技术文件:熟悉施工图纸及有关技术文件,了解工程特点、施工要求和技术指标。
四、施工顺序1. 基础放线:根据设计图纸,进行基础放线,确定钢筋位置。
2. 画底板钢筋分格线:在底板上使用石笔或墨斗画出钢筋分格线,保证钢筋间距符合设计要求。
3. 筏板底部钢筋吊运、绑扎:按照钢筋分格线,进行筏板底部钢筋的吊运、绑扎,确保钢筋交叉点绑扎牢固。
4. 马镫设置、固定:根据节点做法示意图,设置并固定马镫,保证马镫间距符合设计要求。
5. 筏板上部钢筋吊运、绑扎:待马镫设置、固定完成后,进行上部钢筋的吊运、绑扎,确保钢筋交叉点绑扎牢固。
6. 引线:根据底板墙柱线,引至筏板上部钢筋,并进行醒目标注。
7. 插筋:依据红漆标记的墙柱线,进行插筋作业,确保插筋长度符合设计要求。
五、施工要求及质量控制1. 钢筋加工:钢筋加工应符合国家标准和设计要求,确保钢筋加工尺寸准确、表面光滑、无裂纹。
技术交底记录
用前要清除干净,钢筋平直无局部曲折。
钢筋加工过程中的废料按划定的区域堆放,不得乱扔(现场设有钢筋废料堆放池)。
长度超过1米的料头按规格码放整齐,码放时一头对齐,以备二次利用,最大限度的节约材料。
1.3.钢筋连接
1.4.钢筋的绑扎
1.4.1.基础钢筋绑扎施工
工艺流程:弹插筋位置线→运钢筋到使用部位→绑扎底板下部及地梁钢筋→水电工序插入→设置垫块→放置马凳→绑底板上部钢筋→设置定位框→插墙、柱预埋钢筋→基础底板钢筋验收
按图纸标明的钢筋间距,算出底板实际需用的钢筋,一般让靠近底板模板那根钢筋离模板边为50mm,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)和墙、柱插筋位置线。
先铺底板下层钢筋。
根据设计要求,决定下层钢筋哪个方向钢筋在下面。
在铺底板下层钢筋前,先铺集水坑、设备基坑的下层钢筋。
距基础梁边的第一根钢筋为底板筋的1/2间距。
对钢筋进行检验,钢筋绑扎时,必须将钢筋交叉点全部绑扎。
如采用一面顺扣应交错变换方向,可采用八字扣,但必须保证钢筋不产生位移。
检查底板下层钢筋施工合格后,放置底板混凝土保护层用混凝土垫块,垫块厚度等于保护层厚度40mm。
按每1000mm距离梅花型摆放。
交底日期:年月日。
地下室钢筋工程技术交底引言概述:地下室钢筋工程技术交底是建造施工中必不可少的环节,它涉及到地下室的结构安全和质量保障。
本文将从五个方面详细阐述地下室钢筋工程技术交底的内容和要点。
一、地下室钢筋工程技术交底的重要性1.1 确保地下室结构的安全性地下室作为建造的重要组成部份,承受着巨大的荷载和地下水的压力,钢筋工程技术交底能够确保地下室结构的稳定性和安全性,防止发生结构失稳和坍塌等事故。
1.2 保证地下室工程质量钢筋工程技术交底能够明确施工中的钢筋布置、连接方式等关键细节,确保施工质量符合设计要求,提高地下室的使用寿命和耐久性。
1.3 提高施工效率通过钢筋工程技术交底,施工人员能够清晰了解施工流程和工艺要求,避免施工中的错误和返工现象,提高施工效率,保证工期进度。
二、地下室钢筋工程技术交底的内容2.1 钢筋材料的选择和质量要求地下室钢筋工程技术交底需要明确钢筋材料的选择标准和质量要求,包括钢筋的强度等级、直径、表面质量等方面的要求,确保使用符合标准的钢筋材料。
2.2 钢筋的布置和连接方式钢筋的布置和连接方式直接关系到地下室结构的承载能力和抗震性能,钢筋工程技术交底需要详细说明钢筋的布置原则、间距要求以及连接方式,确保钢筋布置合理、连接坚固。
2.3 钢筋的防腐处理由于地下室环境潮湿,钢筋容易受到腐蚀,因此钢筋工程技术交底中需要明确钢筋的防腐处理方法和要求,如使用防腐涂料、防腐包裹等措施,保护钢筋免受腐蚀。
三、地下室钢筋工程技术交底的要点3.1 交底会议的召开地下室钢筋工程技术交底应当通过交底会议的形式进行,确保施工人员全面了解交底内容,明确责任和任务。
3.2 交底文件的编制交底文件是地下室钢筋工程技术交底的重要依据,应当详细记录钢筋工程的各项要求和技术细节,确保施工人员在施工过程中能够按照要求进行操作。
3.3 交底记录的保存地下室钢筋工程技术交底的记录应当保存在工程档案中,以备后期工程验收和维护使用,确保施工质量的可追溯性。
地下室钢筋绑扎技术交底一、工程概述本工程地下室施工中,钢筋绑扎是一项关键工序。
为确保钢筋工程质量,提高施工效率,特进行此次技术交底。
二、施工准备1、材料准备(1)钢筋:应有出厂质量证明书和试验报告单,钢筋表面或每捆(盘)钢筋均应有标志。
进场时应按炉罐(批)号及直径分批检验。
检验内容包括查对标志、外观检查,并按现行国家有关标准的规定抽取试样作力学性能试验,合格后方可使用。
(2)铁丝:可采用20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝的切断长度要满足使用要求。
(3)垫块:用水泥砂浆制成 50mm 见方,厚度同保护层的垫块,用于墙柱钢筋的垫块内要预埋 20~22 号火烧丝。
2、主要机具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
3、作业条件(1)按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整。
准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理。
(2)核对钢筋的级别、型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。
(3)熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作。
(4)根据地下室防水施工方案,底板钢筋绑扎前做完底板下防水层及保护层;支完底板四周模板(或砌完保护墙,做好防水层)。
三、钢筋加工1、钢筋调直采用冷拉方法调直钢筋时,Ⅰ级钢筋的冷拉率不宜大于 4%,Ⅱ、Ⅲ级钢筋的冷拉率不宜大于 1%。
2、钢筋切断将同规格钢筋根据不同长度长短搭配,统筹排料;一般应先断长料,后断短料,减少短头,减少损耗。
断料时应避免用短尺量长料,防止在量料中产生累计误差。
为此,宜在工作台上标出尺寸刻度线并设置控制断料尺寸用的挡板。
在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头等必须切除;如发现钢筋的硬度与该钢种有较大的出入,应及时向有关人员反映,查明情况。
钢筋的断口,不得有马蹄形或起弯等现象。
3、钢筋弯曲成型(1)受力钢筋①HPB300 级钢筋末端应作 180°弯钩,其弯弧内直径不应小于钢筋直径的 25 倍,弯钩的弯后平直部分长度不应小于钢筋直径的 3 倍。
钢筋工程技术交底记录一、项目概述本项目是一坐位于某地的建造工程,主要包括地下室和多层楼房的施工。
本次技术交底记录将重点介绍钢筋工程的相关内容。
二、施工单位信息施工单位:XXX建造工程有限公司施工单位负责人:XXX施工单位联系方式:XXX三、技术交底人员信息技术交底人员:XXX技术交底人员职务:XXX技术交底人员联系方式:XXX四、技术交底内容1. 钢筋工程概述钢筋工程是建造工程中重要的一部份,主要用于加固和支撑结构,确保建造物的稳定性和安全性。
在本项目中,钢筋工程包括地下室的基础钢筋、柱子钢筋、梁钢筋等。
2. 钢筋材料钢筋材料是指用于制作钢筋的金属材料,常见的有普通碳素钢筋和高强度钢筋。
在本项目中,我们将采用符合国家标准的钢筋材料,确保其质量和性能符合设计要求。
3. 钢筋施工工艺钢筋施工工艺是指钢筋的加工、安装和固定的具体步骤和要求。
在本项目中,我们将按照以下步骤进行钢筋施工:a. 钢筋加工:将钢筋按照设计要求进行切割和弯曲加工,确保其尺寸和形状符合设计要求。
b. 钢筋安装:根据施工图纸和设计要求,将钢筋安装到预定的位置,并进行固定,确保其位置准确和稳固。
c. 钢筋连接:钢筋之间的连接是钢筋工程中的重要环节,我们将采用焊接、扣件或者绑扎等方式进行连接,确保连接坚固可靠。
d. 钢筋保护:在钢筋施工完成后,我们将采取措施对钢筋进行保护,防止其受到外界环境的腐蚀和损坏。
4. 钢筋验收标准钢筋的验收是确保钢筋工程质量的重要环节。
在本项目中,我们将按照以下标准进行钢筋验收:a. 钢筋的尺寸和形状应符合设计要求,不得有明显的弯曲、裂纹等缺陷。
b. 钢筋的表面应光滑、无锈蚀、氧化等现象。
c. 钢筋的连接应坚固可靠,不得有松动、断裂等情况。
d. 钢筋的数量和位置应符合施工图纸和设计要求。
五、技术交底记录根据本次技术交底内容,我们将制作一份详细的技术交底记录,包括以下内容:1. 交底日期和地点;2. 参预交底的人员名单;3. 技术交底的内容和要点;4. 交底过程中的问题和讨论;5. 交底结果和下一步的工作安排。
地下车库钢筋工程技术
交底
WTD standardization office【WTD 5AB- WTDK 08- WTD 2C】
技术交底记录
年月日
工程名称郑州恒大绿洲三期一标段地下车
库
分部工程主体
分项工程名称:地下车库墙、柱、梁、板、梯钢筋安装工程
交底内容
一、工程概况:
本工程位于郑州市经济开发区经南三路与经开第六大街交叉口,项目名称:郑州恒大绿洲三期地下车库,结构形式为框架结构,地基类型为天然地基,基础形式为平板式筏形基础加下柱橔,共计地下二层地下二层层高,地下一层层高;总建筑面积,主要结构跨度×,建筑长度:,建筑宽度;建筑功能:地下车库和设备机房。
二、施工准备:
1、物资准备(材料及主要机具)
(1)钢筋:应有出厂合格证,试验报告。
按规定作力学性能复试,当加工过程中发生脆断等特殊情况,应需做化学成分检验,钢筋应无老锈及浊污;
(2)铁丝:应采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝);
(3)控制混凝土保护层用的砂浆垫块,塑料卡;
(4)工具:钢筋钩子、撬棍、钢筋扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
2、技术准备(作业条件)
(1)按施工现场平面图规定位置,将钢筋堆放场地进行清理,平整。
准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理;
(2)核对钢筋的级别,规格,型号,形状,尺寸及数量是否与设计图纸及加工配料单相同。
如有问题应及时解决;
三、钢筋绑扎与安装
1、工艺流程
柱钢筋绑扎
套柱箍筋→连接竖向受力筋→画箍筋间距线→绑箍筋
(1)本工程地下室层高为、,按图纸间距算出箍筋数量,在竖向钢筋连接前套好箍筋;
(2)本工程竖向钢筋采用电渣压力焊焊接工艺及直螺纹钢筋机械连接工艺,其中电渣压力焊工艺适用于14~22范围内的竖向钢筋连接,直螺纹机械连接适用于25~32范围内的竖向钢筋连接,此二者施工工艺参照本工程编制的《电渣压力焊施工方案》及《直螺纹钢筋机械连接施工方案》。
竖向受力钢筋焊接完毕,按图纸标明箍筋间距在竖向钢筋上画出箍筋位置线,箍筋的规格、尺寸严格按项目部料单进行规范下料加工及安装;
(3)柱箍筋端头弯成1350,平直长度不小于10d(d为箍筋直径);
(4)柱箍筋角部弯钩须与模板成45°,在中部弯钩须与模板成90°;框架梁须
技术交底记录
年月
分项工程名称:地下车库墙、柱、梁、板、梯钢筋安装工程
交底内容
(1)地下室剪力墙钢筋插在基础筏板底部。
墙体竖向筋为:14@150 mm、22@300 mm,墙体水平筋为16@150 mm、14@150mm;
(2)剪力墙水平分布钢筋的搭接长度不应小于。
剪力墙水平分布钢筋应伸至墙端,并向内水平弯折10d后截断(d为水平分布钢筋直径)。
(3) 当剪力墙端部有翼墙或转角墙时,内墙两侧的水平分布钢筋和外墙内侧的水平分布钢筋应伸至翼墙或转角墙外边,并分别向两侧水平弯折15d后截断。
在转角墙处,外墙外侧的水平分布筋应在墙端外角处弯入翼墙,并与翼墙外侧水平分布钢筋搭接。
(4) 剪力墙洞口上、下两边的水平纵向钢筋截面面积分别不宜小于洞口截断的水平分布钢筋总面积的1/2。
纵向钢筋自洞口边伸入墙内的长度不应小于受拉钢筋的锚固长度。
框架梁钢筋绑扎
(1)梁分为框架梁、次梁等。
梁钢筋内设有箍筋、弯起筋、拉筋、附加箍筋、吊筋。
梁的箍筋均为封闭箍,弯钩角度及弯折段直线长度按设计要求。
(2)在主次梁或次梁间相交处,两侧按图纸要求设附加箍筋和吊筋。
(3)根据要求,次梁上下主筋应置于主梁上下主筋之上;纵向框架梁的上部主筋应置于横向框架梁上部主筋之上;当两者梁高相同时纵向框架连梁的下部主筋应置于横向框架梁下部主筋之上;当梁与柱或墙侧平时,梁该侧主筋应置于柱或墙竖向纵筋之内,构造按设计说明。
(4)在梁箍筋上加设垫块,保证梁钢筋保护层的厚度。
(5)纵向受力钢筋:梁纵向受力钢筋出现双层或多层排列时,相邻两排钢筋之间须垫以直径25mm的短钢筋,间距不大于2米。
(6)箍筋:梁箍筋的接头(弯钩叠合处)须交错布置在两根架力钢筋上,箍筋转角与架力钢筋交叉点均须扎牢,绑扎箍筋时绑扣相互间须成八字形。
箍筋从距柱或梁边5cm开始配置;箍筋加密区范围≥≥500,且应≥1/4梁净跨。
(h b 为梁截面高度)
(7)梁内纵向钢筋接头位置:梁的下部钢筋连接在支座1/3处,上部钢筋连接在跨中1/3处。
楼板钢筋绑扎
(1)清扫模板上刨花、碎木、电线管头等杂物。
模板上表面刷涂脱模剂后,放出轴线及上部结构定位边线。
在模板上划好主筋,分布筋间距,用墨线弹出每两根主筋的线,依线绑筋。
(2)按弹出的间距线,先摆受力主筋,后放分布筋。
预埋件、电线管、预留孔等及时配合安装。
(3)绑扎板钢筋时,相交点必须全部绑扎八字扣。
板钢筋为双层双向筋,为确保上部钢筋的位置,在两层钢筋间加设马凳铁,马凳为砼马凳,梅花形布置。
(4)当板上部筋为负弯矩筋,绑扎时在负弯矩筋端部拉通长小白线就位绑扎,保证钢筋在同一条直线上,端部平齐,外观美观。
技术
交底人接受人负责人
技术交底记录
年月
技术交底记录
年月。
