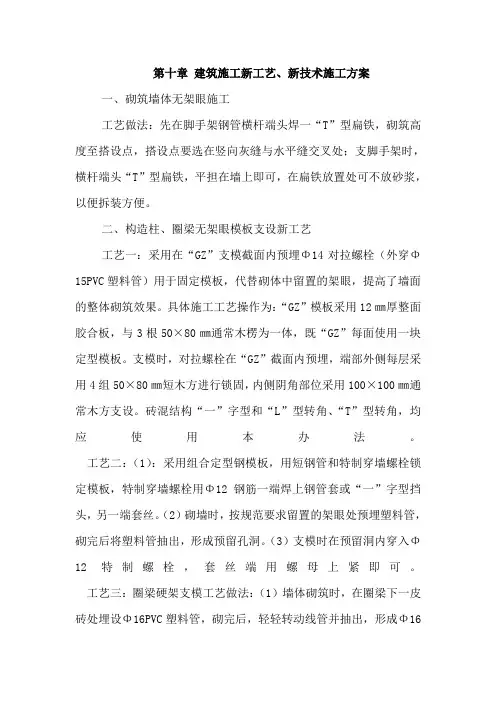

房建新技术、新工艺
- 格式:doc
- 大小:210.00 KB
- 文档页数:48
XXXXX工程
施 工 组 织 设 计
第一章、工程概况
工程,位于XXX工业园区,由XXXX兴建。经XX市规划建设局2006(082)文件批准建设,由XXX建筑设计研究院设计(甲级)。XXX监理公司监理,XXXXXX建筑公司(房屋建筑工程承包叁)总承包。建筑面积分别为:生产车间XXm2,框架X层;综合楼XXX m2,仓库XXXX框架X层。建筑物室内标高相当于黄海高程XXXX米。工程承包造价为XXXXXX万元,施工图纸经建设单位及其他单位会审已符合要求,并形成会审纪要。
一、工程简况
桩基采用φ500简易钻孔桩,生产车间桩数为104根,其中φ500桩为88根, φ600桩为16根,有效桩长35 m。设计桩顶标高为-1.550,综合楼总桩数为70根,其中φ500桩为33根;φ600桩为37根,设计桩顶标高为-1.550。有效桩长35 m。仓库总桩数为79根,其中φ500桩(L=35m)为43根;φ600桩为24根,有效桩长 L=35m, 其中φ500桩(L=37m)为12根.设计桩顶标高为-1.550。桩上做承台及地梁基础。基础砼为C20,综合楼总高度为18.8m,生产车间总高度为17.750m。仓库、生产车间总高度为17.60 m。
砌体做法见下表:
序号 部位 厚度 砌体材料 砌法 砌筑砂浆
1 ±0.000以下 240 水泥标准砖Mu10 实砌 M7.5水泥砂浆
2 楼梯间墙 240 多孔水泥砖Mu10 实砌 M5混合砂浆
3 ±0.000以上的外墙 240 多孔粘土砖Mu10 平砌
空斗 M5混合砂浆
4 卫生间隔墙 120 水泥多孔砖Mu10 实砌 M5水泥砂浆
装饰工程做法:外窗全部为塑钢窗,墙面为一般抹灰,楼地面为水泥砂浆地面,外墙高级涂料。
二、施工特点
1、本工程建筑面积不大,较多的人力、物力有利于展开流水作业,施工中必须合理组织人力、物力。
2、本工程施工要求高,在施工中重视工程质量是百年大计,确保工程质量。
3、施工中应在确保总进度计划的前提下,合理地及时调正各个时期的进度计划,采取切实可行的工期保证措施,以保证工程顺利完工。
三、施工组织设计编制依据
序号 规 范 代 号 规 范 名 称
1 GB 50194-93 建筑工程施工现场供用电安全规范
2 GB 50268-97 给排水管道工程施工验收规范
3 GB/T 50328-2001 建设工程文件归档整理规范
4 GB 50202-2002 建筑地基与基础工程施工质量验收规范
5 GB 50203-2002 砌体工程施工质量验收规范
6 GB 50204-2002 混凝土结构工程施工质量验收规范
7 GB 50207-2002 屋面工程质量验收规范
8 GB 50208-2002 地下防水工程质量验收规范
9 GB 50209-2002 建筑地面工程施工质量验收规范
10 GB 50242-2002 建筑给排水及采暖工程施工质量验收规范
11 GB 50243-2002 通讯与空调工程施工质量验收规范
12 GB 50303-2002 建筑电气工程施工质量验收规范
13 JGJ 18-96 钢筋焊接及验收规程
14 JGJ 33-96 建筑机械使用安全技术规程
15 JGJ 46-88 施工现场临时用电安全技术规程 16 JGJ 80-91 建筑施工高处作业安全技术规程
17 JGJ 88-92 龙门架及井架物料提升机安全技术规程
18 JGJ 94-94 建筑桩基技术规范
19 JGJ 103-96 塑料门窗安装及验收规程
20 JGJ 104-97 建筑工程冬期施工规范
21 JGJ/T 105-96 机械喷涂抹灰施工规程
22 JGJ 55-2000 普通混凝土配合比设计规程
23 JGJ 98-2000 建筑砂浆配合比设计规程
24 GBJ 107-87 混凝土强度检验评定标准
25 JGJ/T139-2001 玻璃幕墙工程质量检验标准
26 2002年版 国家强制性条文(房屋建筑部分)
27 设计施工图约和说明及图纸会审纪要
第二章、施工总体部署、总体施工方案、
关键工程的施工及技术措施
一、总部署及施工准备工作及施工方案、施工部署
1、施工前期准备工作
对各控制点、控制线、标高等进行引测、复核。做好各埋设基准点,以使整个现场能符合平面布置图的要求为施工做好准备工作,这些工作拟在进场前全部完成。同时,安排专人按照生活、生产基地平面分开布置原则进行临时设施搭设,这些工作拟在基础施工前完成。
2、技术准备
进场施工的有关技术人员应仔细研究设计图纸,充分理解设计意图为施工作前期准备,另一方面开展有关钢筋翻样、木工翻样、图纸会审、技术交底等准备工作,同时根据施工需要编制更为详尽的各分项工程施工作业指导书,从工程开始就受控于系统管理,从而在根本上确保工程质量。 3、机具准备
进场后,我公司将立即进行机械设备安装调试。对一些小型机具将按进场计划分批进场,并使所有进场设备处于最佳的运转状态。
4、材料准备
根据翻样单,混凝土清单等选派专人先购钢筋、水泥等材料,及时地组织采购工作,同时组织前期周转材料进场,以确保工程顺利施工。
5、施工道路和场地围护及排水
(1)施工道路厂外利用场外临时道路,场内利用厂区内水泥道路,按文明、标化工地要求对材料堆放及进行标识管理;
(2)施工现场利用厂区围墙,并在厂区内利用钢管做现场围护,并按文明、标化工地要求对围墙和场内进行适当美化。
(3)平面排水布置:在施工场地道路四周以及生活区内布置环形排水沟,设置沉淀池,场地污水经沉淀处理后方能排入厂区总排污管直通市政污水管沉淀池,派专人定时清理。
6、临时设施搭设计划
临时设施名称 计划面积(M2) 结构形式
门卫 4×3.7=14.8 一层砖砌
办公兼会议用房(甲方及监理用房) 7.5×3.5×3=78 一层砖砌
职工宿舍 7.5×3.5×15=393.75 一层砖砌
库房 60 一层砖砌
食堂 50 一层砖砌 厕所 20 一层砖砌
浴室 15 一层砖砌
职工活动室 20 一层
钢筋加工棚 150 钢管工棚
木工加工棚 80 钢管工棚
7、施工现场消防布置
(1)施工消防设施以建设单位提供的给水管网配合厂区消火栓及室内灭火机构成。临时消防工程为直接供水,选择100mm管径给水总管。
(2)在工地各区域尤其是各消防关键部位(如木料堆场、危险品仓库),在明显、易取的地方安放一定数量的灭火器,由安全员检查落实到位。
(3)灭火器由定人照管,定期更换灭火剂,确保灭火机处于正常工作状态。
二、施工组织部署及现场总平面布置图
1、安排好施工顺序
(1)主体结构施工按自下而上施工:
放线→复核→施工缝处理→柱筋预留、预埋(验收)→柱模板→浇砼(养护)→施工缝处理→平台梁板模安装、绑扎筋→预埋、预留→ 验收→砼浇筑→养护→拆模板及支撑系统→放线→砌筑。
在结构施工阶段以土建施工为主。各种预埋件、预留孔洞随土建同时进行。装饰施工阶段按先上后下顺序各专业工种与土建交叉作业,同步施工。
(2)装饰工程施工顺序:主体工程验收后即可开始装饰工程施工。 a、内装饰:原则自上而下施工,结构分段验收,内装修可提前插入进行施工。
b、外装饰:自上而下施工,顺序为:外脚手架调整→墙面清理→基层抹灰(养护)→面层施工(养护)→外墙饰面。
2、垂直运输机械设备选择及水平运输的方法、施工流水段的划分
生产车间层数为五层,综合楼层数为五层,故选择(两幢用)一台单笼快速物料提升机以解决垂直运输问题。工程流水作业,以加快施工的速度。
外运材料通过各种运输车辆加以解决,所有连接楼层内水平运输以手推车予以解决。
装饰施工阶段:
分区块按照不同的装饰要求进行以区、层及各功能间的大流水作业施工,自上而下进行,并组织足够的劳动力安排好施工的先后顺序,以保证各施工流水段施工中的衔接工作,从而发挥最佳效率,以满足工程施工要求。
3、施工用水、用电设施及设备的选择
(1)施工用水量计算
生产用水量Q1按工程用水量高峰计算Q1=16.0 L/S
施工机械水量Q2,因无特殊用水机械,从略不计。
生活用水量Q3=(P·N3· K3)/(T·8×3600)=2.08L/S
消防用水Q4本工程取10L/S
本工程用水量: Q1+ Q3=16.01+2.08=18.09L/S
管径计算(消防用水取2.5m/s)
4Q×1.1 4×18.09×1.1
D= = = 0.01 =0.1M
π·V·1000 π×2.5×1000
经计算选用 φ100上水管可满足要求。
(2)施工用电及临时变压器计算选择
施工用电量计算
施工用SSB—80A提升机:2台×11KW=22KW
砼搅拌机:2台×12KW=24KW
砂浆搅拌机:2台×4KW=8KW
电渣压力焊机:3台×40KW=120KW
钢筋切断机:1台×4KW=4KW
钢筋弯曲机:1台×4 KW =4KW
交流焊机:2台×20KW=40KW
插入振动器:6台×1.5KW=9KW
平板振动器:2台×2KW=4KW
圆盘锯:1台×3KW=3KW
平刨机:1台×3KW=3KW
其中∑P1(各种电力设备总功率)=85KW
∑P2 (电焊机总功率)=240KW 室内外照明按增加10%用电进行计算。
P=1.05(0.7×85+0.5×240)×1.1
=1.05(59.5+120)×1.1
=207.1KW
各台电动机平均效率n取0.86,使用系数Kc取0.4,则变压器视在功率:
0.4×207.1
S视= =128KVA
0.86×0.75
故选用:SJ-210/10三相降压变压器,额定容量为210KVA,额定电压为10KV,满足施工要求。
由建设单位通过预埋电缆接入工地配电间。整个工地现场严格按照JGJ59-99要求采用三相五线制架设,施工现场专用的终点直接接地的电力线路采用TN-S保护系统。
4、施工总平面布置图(附后)
由于不同施工阶段施工内容和特点不同,必然会引起施工平面布局的相应变化,我们将在具体施工时根据不同施工阶段相应调整平面布局,做到紧凑、合理,便于施工,不影响周围环境和人们的工作和生活。
第三章 施工组织管理及项目经理部机构设置
和技术力量配置
