安装延长皮带安全技术措施
- 格式:docx
- 大小:11.37 KB
- 文档页数:3

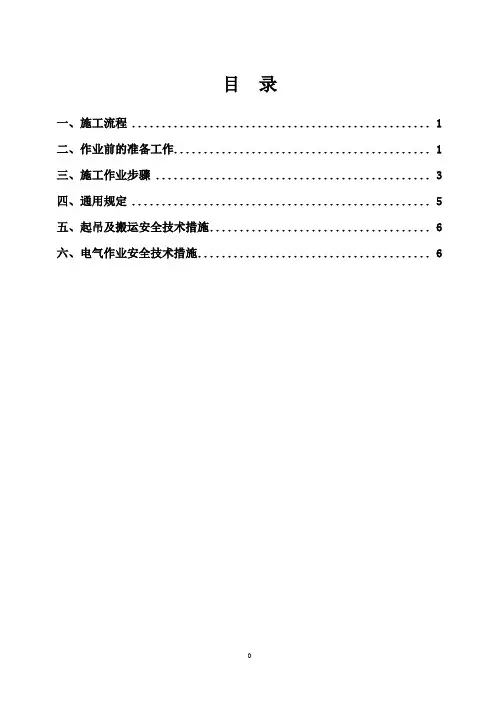

目录一、施工流程 (2)二、作业前的准备工作 (2)三、施工作业步骤 (4)四、通用规定 (6)五、起吊及搬运安全技术措施 (6)六、电气作业安全技术措施 (7)综采工作面缩短(延长)皮带安全技术措施按综采工作面实际回采施工要求,每回采100m---120m需对运输顺槽皮带进行一次缩短工作,为确保皮带在拆卸、转运、安装中能够安全施工,特编制此安全技术措施。
一、施工流程二、作业前的准备工作(1)全体作业人员必须服从施工负责人的统一指挥,未经施工负责人同意,任何人不得自作主张,擅自行事。
否则,一切后果完全由个人承担。
(2)施工负责人必须熟练掌握皮带安装、延长、缩短、维修等方面的理论知识。
并具有三年亲自组织指挥皮带安装、延长、缩短、维修等方面的实际工作经验(3)在延伸(缩短)皮带的全部过程中,从停电断带到送电试机阶段,始终保证作业人员在皮带机断电状态下作业。
保证做到“人员严禁带电作业,严禁设备运转中作业“的规定。
(4)延伸皮带前,应由技术科提前放好施工巷道延伸皮带中线,如果需要调装梁、技术科应提前设计好调装梁安装位置及方法。
(5)作业前将巷道所有顶板支护认真检查一遍,确保支护完好。
有无不安全因素,如有问题要妥善处理。
(6)按安装顺序将安装部件分别运至安装点附近。
(7)检查倒链、小链、锚链等安装工具是否可靠齐全。
(8)把安装地点整平,必要时加垫板。
(9)根据巷道中心线定出输送机安装中心线,并且在顶、底板上标出来。
(10)施工前,将延长皮带机的设备提前运送到安装位置。
(11)施工需要的设备材料和工具:①、设备材料:皮带机带面、H架、纵梁,挂钩、三联托辊、直托辊等必须符合完好标准。
②、工具:皮带钉扣机、管销、槽钢、倒链、锁带用具(穿条)、皮带扣、200方尺。
3--5吨葫芦、大锤、绳扣、24寸扳手、撬棍、花蓝螺丝、地锚、锚固剂。
(12)开工前要检查(各类保护装置是否可靠),带式输送机机头机尾信号是否声光皆备、灵敏清晰。
皮带安装专项安全措施皮带安装是一项重要的工程,需要采取一系列专项安全措施,以确保安装过程中的人身安全和设备的正常运行。
以下是一些常用的皮带安装专项安全措施:1.人员培训:在进行皮带安装前,工作人员应接受相关培训,了解皮带安装的流程、注意事项和安全操作规程。
特别是那些与皮带安装有关的专门设备的操作人员,应熟悉设备的使用方法和安全操作规程。
2.安全器具使用:在皮带安装过程中,工作人员必须佩戴必要的安全器具,如安全帽、耳塞、护目镜、防护手套等,以保护自身的安全。
3.工作区域划定:在进行皮带安装前,应划定好工作区域,并采取措施防止非相关人员进入。
工作区域应清理干净,防止杂物和障碍物对工作造成干扰。
4.工作高度限制:在进行皮带安装时,需要在高处进行工作,为了避免高处坠落事故,必须设置适当的防护措施,如安装护栏、悬挂安全绳等。
5.现场照明:为了保证工作人员能够清晰地看到工作对象,应足够照明工作区域。
同时,应避免使用反射强烈的照明设备,以防止给工作人员眩目,导致意外伤害。
6.环境通风:皮带安装通常需要在封闭的环境中进行,为了防止有害气体的积聚,必须保证工作区域的通风良好,并进行必要的气体检测。
7.使用合适的工具和设备:皮带安装过程中应使用合适的工具和设备,如吊装设备、拧紧工具等。
对于大型皮带的安装,还需要使用专门的起重设备,如起重机、吊车等。
8.安全操作规程:制定一套完整的皮带安装操作规程,包括人员分工、安全注意事项、操作流程等内容。
工作人员必须严格按照规程进行操作,确保安全。
9.接地保护:皮带安装过程中,若涉及到电气设备,必须进行接地保护,在施工现场设置接地线,以防止电击事故发生。
10.定期检查和维护:安装完成后,应进行定期的检查和维护工作,确保皮带的正常运行,并及时发现和修复潜在的安全隐患。
以上是皮带安装专项安全措施的一些常见内容,通过严格按照这些措施进行操作,可以有效提高安装过程中的安全性,减少事故发生的可能性,保障人身安全和设备的正常运行。

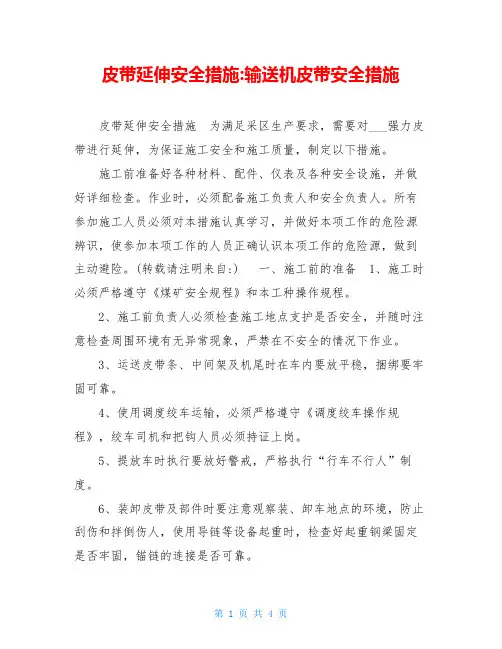

皮带延伸安全措施:输送机皮带安全措施皮带延伸安全措施为满足采区生产要求,需要对___强力皮带进行延伸,为保证施工安全和施工质量,制定以下措施。
施工前准备好各种材料、配件、仪表及各种安全设施,并做好详细检查。
作业时,必须配备施工负责人和安全负责人。
所有参加施工人员必须对本措施认真学习,并做好本项工作的危险源辨识,使参加本项工作的人员正确认识本项工作的危险源,做到主动避险。
(转载请注明来自:) 一、施工前的准备 1、施工时必须严格遵守《煤矿安全规程》和本工种操作规程。
2、施工前负责人必须检查施工地点支护是否安全,并随时注意检查周围环境有无异常现象,严禁在不安全的情况下作业。
3、运送皮带条、中间架及机尾时在车内要放平稳,捆绑要牢固可靠。
4、使用调度绞车运输,必须严格遵守《调度绞车操作规程》,绞车司机和把钩人员必须持证上岗。
5、提放车时执行要放好警戒,严格执行“行车不行人”制度。
6、装卸皮带及部件时要注意观察装、卸车地点的环境,防止刮伤和拌倒伤人,使用导链等设备起重时,检查好起重钢梁固定是否牢固,锚链的连接是否可靠。
二、工作顺序 1、首先将4~5号头中间的状态不好的皮带条开至机尾前10米左右,将皮带拉紧车全部松开,切断皮带开关电源,并悬挂警示牌。
2、在机尾处将下皮带用两道卡子固定在机尾前方断带位置上,卡子固定时要牢固可靠。
再将上皮带用两台5吨导链将皮带拽紧后,在机尾前断带处用卡子卡住,。
使用的导链、钢丝绳等要安全、牢固、可靠。
严禁使用不合格的起重设备。
3、将上皮带断开处前30米处固定第__卡子,并检查上下卡子是否紧固固可靠,确认无误后方可进行下一步施工。
4、在机尾处将输送带断开,将机尾滚筒拆下运走,将机尾拆掉,在起吊过程中检修人员不能站在吊起滚筒的下方或滚筒运行的前方等不安全的地方。
只能在起重滚筒的侧面作业,并保持一定的安全距离。
5、将在原来的底输送带拽至新皮带处,进行硫化。
同时将两车新皮带的上下两头进行硫化,硫化过程必须严格按硫化皮带程序进行。

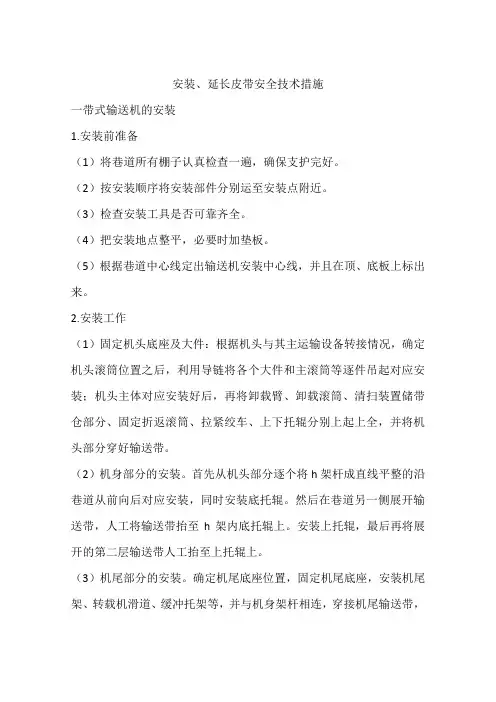

安装、延长皮带安全技术措施一带式输送机的安装1.安装前准备(1)将巷道所有棚子认真检查一遍,确保支护完好。
(2)按安装顺序将安装部件分别运至安装点附近。
(3)检查安装工具是否可靠齐全。
(4)把安装地点整平,必要时加垫板。
(5)根据巷道中心线定出输送机安装中心线,并且在顶、底板上标出来。
2.安装工作(1)固定机头底座及大件:根据机头与其主运输设备转接情况,确定机头滚筒位置之后,利用导链将各个大件和主滚筒等逐件吊起对应安装;机头主体对应安装好后,再将卸载臂、卸载滚筒、清扫装置储带仓部分、固定折返滚筒、拉紧绞车、上下托辊分别上起上全,并将机头部分穿好输送带。
(2)机身部分的安装。
首先从机头部分逐个将h架杆成直线平整的沿巷道从前向后对应安装,同时安装底托辊。
然后在巷道另一侧展开输送带,人工将输送带抬至h架内底托辊上。
安装上托辊,最后再将展开的第二层输送带人工抬至上托辊上。
(3)机尾部分的安装。
确定机尾底座位置,固定机尾底座,安装机尾架、转载机滑道、缓冲托架等,并与机身架杆相连,穿接机尾输送带,并将所有输送带接口用钉扣机钉牢,卡紧为一体。
(4)在机尾部分安装机尾移动装置(包括特制千斤顶、小链操纵阀、链轮等)。
3.试运转(1)接通机头电机和拉紧绞车电机电源。
(2)通知作业人员避开带式输送机,开动拉紧绞车拉紧输送带。
(3)按规定对连轴器、减速箱和各注油孔添加油脂。
(4)清理输送带上面和输送带下面的杂物。
(5)发出开机信号,进行开机,同时检查各部分有无异常,若无异常,安装工作结束。
二带式输送机的延长与缩短1.延长带式输送机时,先开动拉紧绞车,把储带仓内的皮带拉出来放松,然后往后拉机尾直到要延长的长度时,固定机尾。
后在靠近机尾延长的地方放加上h架和拉条,并安装上托辊和下托辊。
2.缩回带式输送机尾时,先拆除靠近机尾的中间架3~4架,用千金顶和牵引链(或电动绞车)把机尾缩回,然后开动拉紧绞车,储存或拉紧输送带,输送带缩回后将千斤顶缩回。
安装皮带安全技术措施1. 简介皮带是一种常用的输送设备,广泛应用于工矿企业的生产线上。
为了确保皮带运行的安全可靠,需要采取一系列的安全技术措施来进行安装和维护。
本文将介绍安装皮带时应采取的安全技术措施,以保证人员的安全以及设备的正常运行。
2. 安装前准备在安装皮带之前,需要进行一系列的准备工作,以确保安装过程中的安全措施得以落实。
2.1 工作区域的准备首先,需要清理并整理好工作区域,确保没有堆积的杂物和障碍物。
工作区域应经过安全评估,消除可能存在的安全风险。
2.2 安全设备和工具的准备准备好必要的安全设备和工具,如安全帽、安全鞋、手套、耳塞等。
同时,确保这些设备和工具处于良好的工作状态,以保证其有效性和可靠性。
2.3 工作人员培训和安全意识教育在进行安装工作之前,应对工作人员进行必要的培训和安全意识教育。
确保每个人都了解安全操作规程,并知晓在紧急情况下应采取的应急措施。
3. 安装过程中的安全技术措施在进行皮带的安装过程中,需采取以下安全技术措施,以保证工作人员的安全和设备的正常运行。
3.1 严格遵守安全操作规程在安装过程中,工作人员必须严格遵守安全操作规程,按照正确的步骤进行操作。
不得擅自更改或省略任何环节,避免出现安全隐患。
3.2 使用适当的安全设备工作人员在安装过程中应佩戴必要的安全设备,如安全帽、安全鞋、手套等。
同时,根据工作环境的要求,可能还需要使用其他特殊的安全设备,如防护眼镜、耳塞等。
3.3 防止各种危险因素在安装过程中,应注意防止各种危险因素的存在和发生。
比如,避免皮带过度绷紧,避免和其他机械或电气设备发生碰撞,及时清理掉皮带运输过程中可能积聚的杂物等。
3.4 定期检查和维护安装完成后,需要定期对皮带进行检查和维护,确保其正常运行。
检查的内容包括:皮带的张紧程度、橡胶涂层的磨损情况、滚筒是否正常运转等。
如发现异常情况,应及时修复或更换相关部件。
4. 安全意识培养和持续改进除了上述的安全技术措施,工矿企业还应加强安全意识培养和持续改进,确保安全管理工作能够得到有效执行。

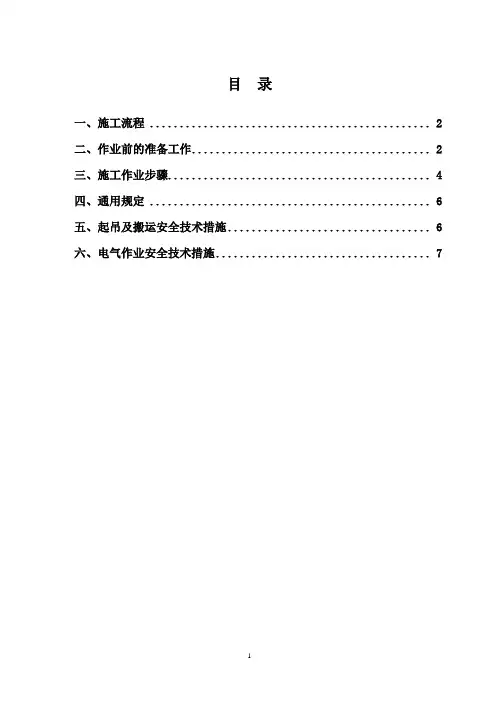

目录一、施工流程 (1)二、作业前的准备工作 (1)三、施工作业步骤 (3)四、通用规定 (5)五、起吊及搬运安全技术措施 (6)六、电气作业安全技术措施 (6)掘进工作面皮带延长安全技术措施按掘进工作面实际施工要求,每掘进100m---120m需对工作面皮带进行一次延长工作,为确保皮带在拆卸、转运、安装中能够安全施工,特编制此安全技术措施。
一、施工流程二、作业前的准备工作(1)全体作业人员必须服从施工负责人的统一指挥,未经施工负责人同意,任何人不得自作主张,擅自行事。
否则,一切后果完全由个人承担。
(2)施工负责人必须熟练掌握皮带安装、延长、缩短、维修等方面的理论知识。
并具有三年亲自组织指挥皮带安装、延长、缩短、维修等方面的实际工作经验(3)在延伸(缩短)皮带的全部过程中,从停电断带到送电试机阶段,始终保证作业人员在皮带机断电状态下作业。
保证做到“人员严禁带电作业,严禁设备运转中作业“的规定。
(4)延伸皮带前,应由技术科提前放好施工巷道延伸皮带中线,如果需要调装梁、技术科应提前设计好调装梁安装位置及方法。
(5)作业前将巷道所有顶板支护认真检查一遍,确保支护完好。
有无不安全因素,如有问题要妥善处理。
(6)按安装顺序将安装部件分别运至安装点附近。
(7)检查倒链、小链、锚链等安装工具是否可靠齐全。
(8)把安装地点整平,必要时加垫板。
(9)根据巷道中心线定出输送机安装中心线,并且在顶、底板上标出来。
(10)施工前,将延长皮带机的设备提前运送到安装位置。
(11)施工需要的设备材料和工具:①、设备材料:皮带机带面、H架、纵梁,挂钩、三联托辊、直托辊等必须符合完好标准。
②、工具:皮带钉扣机、管销、槽钢、倒链、锁带用具(穿条)、皮带扣、200方尺。
3--5吨葫芦、大锤、绳扣、扳手、撬棍、螺丝、地锚、锚固剂。
(12)开工前要检查(各类保护装置是否可靠),带式输送机机头机尾信号是否声光皆备、灵敏清晰。
(13)施工负责人现场讲清工作内容、步骤、分工及安全技术措施,指派专人清点工具,并检查是否符合施工要求。
延长皮带专项安全技术措施一、说明:为了加快施工速度,提高巷道掘进机械化程度,根据矿领导研究,2313轨道顺槽迎头煤矸运输由人力装运到刮板输送机改为耙装机转载(耙装机改造为无轨道移设,并和皮带机尾连接)到SSJ—800/2×55可伸缩带式输送机,再由皮带机转载到联络巷SGB—620/40T刮板输送机,再转运到2311胶带顺槽SGB—620/40T刮板输送机后经230西翼胶带下山转运上井。
为保证带式输送机及耙装机的安装质量和使用安全,特编制本措施。

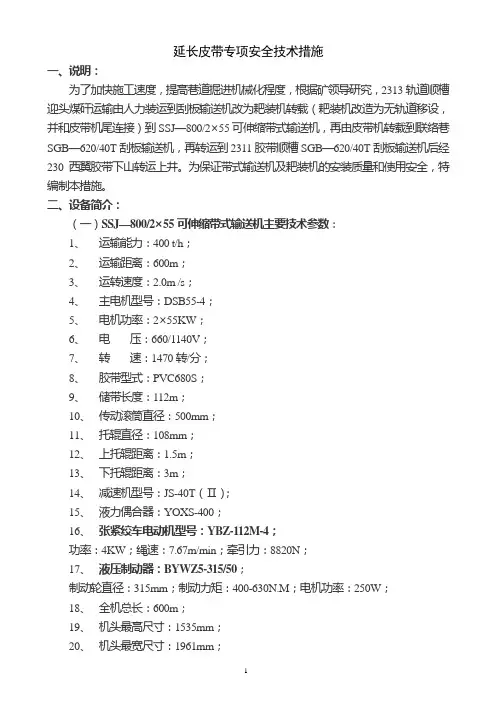

二、设备简介:(一)SSJ—800/2×55可伸缩带式输送机主要技术参数:1、运输能力:400 t/h;2、运输距离:600m;3、运转速度:2.0m /s;4、主电机型号:DSB55-4;5、电机功率:2×55KW;6、电压:660/1140V;7、转速:1470转/分;8、胶带型式:PVC680S;9、储带长度:112m;10、传动滚筒直径:500mm;11、托辊直径:108mm;12、上托辊距离:1.5m;13、下托辊距离:3m;14、减速机型号:JS-40T(Ⅱ);15、液力偶合器:YOXS-400;16、张紧绞车电动机型号:YBZ-112M-4;功率:4KW;绳速:7.67m/min;牵引力:8820N;17、液压制动器:BYWZ5-315/50;制动轮直径:315mm;制动力矩:400-630N.M;电机功率:250W;18、全机总长:600m;19、机头最高尺寸:1535mm;20、机头最宽尺寸:1961mm;21、整机重量:81.3T。
(二)P-30B型耙斗装岩机耙斗容积:0.3m3;技术生产率:35~50m3/h;主绳牵引力:13.2~17KN;工作滚筒:钢丝绳直径:14mm;容绳量:50m;空程滚筒:钢丝绳直径:12.5mm;容绳量:75m;电动机型号:JDSB-17;功率:17KW;电压:660V;转速:1480r/min;总重:4.3T;外形尺寸:6600×1305×1950mm。

安装延长皮带安全技术措施在工业生产中,皮带是一种常用的传动工具,广泛应用于各种机械设备中。
为了保证皮带的正常运行和延长使用寿命,必须采取有效的安全技术措施。
本文将介绍安装皮带和延长皮带寿命的技术措施,并提供一些实用的建议。
一、安装皮带的技术措施:1.选用合适的皮带:根据设备的传动比、功率和工作环境等因素,选择适合的皮带材料和型号。
确保皮带的强度、耐磨性和耐腐蚀性等性能符合要求。
2.正确设置皮带张紧力:皮带的张紧力对正常传动起着至关重要的作用。
应根据设备的要求和厂家提供的数据,正确设置皮带的张紧力,防止皮带松弛或过紧导致传动失效。
3.正确安装皮带:在安装皮带时,应注意以下几点:首先,确保皮带轮的轴线平行和相互垂直;其次,检查皮带轮的孔径和轴的尺寸是否匹配,避免出现偏心或轴向移动的情况;最后,正确安装皮带的张紧装置,避免皮带松弛或过紧。
二、延长皮带寿命的技术措施:1.定期检查和维护皮带:定期检查皮带的磨损情况、裂纹、老化等问题,并及时修复或更换受损的皮带。
定期润滑皮带轮轴承,防止因摩擦产生过热和磨损。
2.防止过载和振动:过载和振动是导致皮带破裂和损坏的常见原因。
因此,要合理设计和使用传动装置,避免过载和振动,减少对皮带的损害。
3.减少皮带的扭转和弯曲:过大的扭转和弯曲会使皮带产生应力集中和过早磨损。
因此,在皮带传动设计和使用过程中,要尽量减少扭转和弯曲。
4.控制环境温度和湿度:高温和高湿度环境对皮带的寿命有较大影响。
因此,在安装和使用过程中,要控制好环境温度和湿度,尽量避免对皮带的不良影响。
5.定期更换皮带:皮带作为传动部件,经过一段时间的使用后会出现磨损和老化,影响传动效果和安全性。
因此,要定期更换皮带,及时更新设备,延长使用寿命。
综上所述,安装和延长皮带寿命的技术措施十分重要。
通过正确的安装和维护,合理使用和定期更换皮带,可以有效保证设备的正常运行和安全性。
在实际工作中,应根据具体情况选择适合的技术措施,确保皮带的安装和使用达到最佳效果。
云南省大瑞煤业集团YunnanProvinceDaRuiCoalindustryGroupCompanyLimited云鹏煤矿皮带机安装、调试、检修、延伸、保养的平安技术措施生产技术科二零一四年三月煤矿会审及审批意见备案表登记编号:A-2021-贯彻学习记录讲明:经学习后,被传达人必须考试签字,并按传达内容执行。
皮带机安装、调试、检修、延伸、保养的平安技术措施依据?煤矿平安规程?中关于矿井提升运输的,为消除提升运输中的平安隐患,防止事故的发生;确保职工的生命财产平安,结合我矿的实际情况,特制定此措施。
一.组织机构成立平安领导组:组长:高小改〔矿长〕副组长:郭开福〔副矿长〕李青霖〔平安副矿长〕查小幕〔生产副矿长〕杨证评〔技术副矿长〕赵小东〔机电副矿长〕成员:张德荣王家权陈重庆余秋冬刘贤斌巴祖波高小永高岳坤方小良王云坤叶志松刘吉才第一节、皮带机安装、调试的平安技术措施一.开工前预备1技术预备〔1〕开工前对技术人员、治理人员及施工人员做好技术交底〔2〕组织施工人员学习有关技术标准、阅读图纸及相关资料,掌握有关技术要领;〔3〕编制施工措施,并组织施工人员进行贯彻学习,掌握施工要领;〔4〕核对安装工程与矿建及其它机电工程有关技术参数;〔5〕按施工需要备齐各种施工设备、工具和材料;由于施工现场的特别性,皮带机施工前必须做好如下预备工作:〔1〕清理巷道内所有杂物。
〔2〕所有应该架高的电缆和管路应该架高,这一方面为皮带机施工扫清防碍,另一方面为以后管线的维护制造条件。
3.设备、材料落实皮带机施工前,做好施工用的设备、工具、材料的预备工作,完成对施工设备、机具、材料的检验、计量、检测器具和试验仪器的校验。
这些预备工件是做好安装工程的前提,任何一项预备不当,需求脱节,都会造成停工待料,碍事工期。
二.施工方案在施工安排上,分两条线,即机械局部安装和电气设备及电控设施安装两条线。
施工时,以机械局部施工为主线,因为机械局部小件多,量大,占用时刻长,是皮带机施工的要害。

皮带安装安全技术措施皮带安装安全技术措施1. 引言1.1 目的本旨在提供一份详细的皮带安装安全技术措施,以确保在安装和维护皮带传动系统时的安全性。
1.2 范围本适合于所有涉及皮带安装的工作场所和相关人员。
2. 安全前提2.1 设计和选用在开始安装皮带传动系统之前,应根据系统要求正确设计和选用皮带、滚筒等元件。
2.2 工作场所安装工作场所应满足以下条件:- 平整且稳定的工作台面- 足够的空间,以便人员进行操作和调整- 良好的照明和通风2.3 人员培训所有参预皮带安装的人员都应接受相关培训,包括但不限于:- 皮带安装步骤- 安全操作规程- 常见问题和应对措施3. 安装过程3.1 准备工作在开始安装前,应进行以下准备工作:- 验收所使用的皮带和相关配件- 检查传动系统的位置和布局- 检查所需工具和设备的可用性3.2 皮带的安装3.2.1 清理工作面在将皮带安装到滚筒或者鼓上之前,必须确保工作面干净、无油污或者异物。
3.2.2 张紧皮带根据系统要求,适当调整和张紧皮带,确保其在工作时不会松动或者过紧。
3.2.3 检查对齐检查和调整滚筒或者鼓的对齐,确保皮带能够正确运转并避免在工作中偏移或者跳动。
3.2.4 固定皮带使用适当的固定装置将皮带坚固固定在滚筒或者鼓上,确保其在运行期间不脱落或者移位。
4. 安全注意事项4.1 个人防护装备在安装和维护皮带传动系统时,所有人员都应佩戴适当的个人防护装备,包括但不限于安全帽、安全鞋、防护手套和眼部保护。
4.2 机械能皮带传动系统可能存在运转时释放的机械能,需要注意避免任何身体部位接触到旋转的滚筒或者鼓。
4.3 断电和锁定在进行任何皮带安装或者调整操作之前,必须断开电源并进行锁定,以避免意外启动造成伤害。
4.4 安全警示标识在皮带传动系统的周围应设置明显的安全警示标识,以提醒人员注意安全事项和禁止行为。
5. 附件本所涉及的附件如下:- 图表1:皮带安装步骤示意图- 图表2:滚筒或者鼓对齐检查表6. 法律名词及注释本所涉及的法律名词及其注释如下:- 安全帽:符合国家标准 GB/T 2811-2022 的头部防护装备,用于保护头部免受外界冲击或者坠落物伤害。
皮带道延伸补充安全技术措施153东翼皮带道延伸现已施工83m,由于巷道围岩较不稳定,难以满足设计规定的半圆拱形断面,经研究决定将半圆拱形断面修改为矩形断面。
为确保施工安全,特制定如下安全技术措施:一、技术要求:1、严格按地测部门给定的中心及层位施工。
2、原规程规定半圆拱形断面修改为矩形断面。
3、原规程规定巷道跨度5.5m修改为5.1m;原规程规定巷道中高3.95m修改为3.5m。
4、本工作面为煤巷,每循环结束后,支护必须一次成巷,巷道顶板短锚索(双层金属网、钢筋梯)不得滞后1.6m,巷帮锚杆不得滞后4.0m。
5、全断面采用铺设双层金属网,网片搭接宽度必须大于200mm,网扣间距必须小于200mm,并且全断面使用钢筋梯挂到巷道底板(底部锚杆与底板大于300mm 时采用加打横向钢筋梯)。
6、巷道支护形式采用锚杆+钢筋梯+金属网+短锚索+长锚索联合支护。
巷帮2m以下采用Φ20×2200mm普通螺纹钢锚杆,间排距800×800mm;巷帮2m以上及顶板采用Φ17.8×5200mm短锚索,间排距800×800mm;顶板长锚索采用Φ17.8×8000mm,间排距1200×3200mm每排5根(详见图示)。
7、严禁超控顶作业,循环进度1600mm,最大控顶距1800mm,最小控顶距200mm;施工时如顶板破碎或压力较大时,循环进度800mm,最大控顶距1000mm,最小控顶距200mm。
8、采用吊挂式探顶杆或点锚杆做为该巷道临时支护:1)吊挂式探顶杆:探顶杆用2寸铁管制作,长度3.6m,使用专用卡具(或40T链子)固定顶板锚索上。
爆破后及时前串探顶杆,探顶杆与顶板之间用木柈刹实接顶。
探顶杆间距1.6m(分别布置在巷道中心两侧的锚索上),刹顶料采用直径1.8m-2.0m半圆木,长度1.0m(刹顶时平面朝上),成井字形搭木垛布置,顺巷道前进方向两根间距1.2m、垂直巷道前进方向两根间距0.6m。
皮带是一种常见的输送设备,广泛应用于各个领域的物流和生产流水线中。
为了确保皮带的正常运行以及工作人员的安全,正确的皮带安装和采取相应的安全技术措施是非常重要的。
1. 选择适当的皮带材料和规格在选择皮带材料和规格时,需要根据具体的应用环境和需求来确定。
确保所选材料具有足够的强度和耐磨性,并且符合相关的标准和规定。
2. 定期对皮带进行检查和维护安装皮带后,需要定期对其进行检查和维护。
检查皮带是否有磨损或者损坏,如果有,需要及时更换。
同时,还需要检查皮带的张紧度和对齐情况,确保皮带的稳定运行。
3. 确保正确的张紧度正确的张紧度对于皮带的安装非常重要。
皮带过紧会增加动力消耗和减少设备寿命,皮带过松则容易导致皮带滑动和断裂。
因此,在安装和调整皮带张紧度时,需要根据相关的要求和经验来进行,确保皮带的合适张紧度。
4. 使用安全护栏和防护装置为了保护工作人员的安全,需要在皮带周围设置安全护栏和防护装置。
这可以防止工作人员接触到运行中的皮带,避免意外伤害的发生。
5. 培训工作人员并提供个人防护装备在安装皮带之前,需要对工作人员进行相关的培训,使其了解皮带的安装和操作规程。
同时,还需要为工作人员提供必要的个人防护装备,例如手套和安全鞋,以确保他们的安全。
6. 处理故障和紧急情况在日常使用中,可能会发生皮带故障或者紧急情况,例如皮带断裂或者卡住。
在这种情况下,需要及时采取相应的紧急措施,例如切断电源、报警并进行维修。
对于这些情况,需要事先制定相应的应急预案,并进行相应的培训。
总结起来,皮带的安装安全技术措施对于保障工作人员的安全和设备的正常运行非常重要。
在进行皮带安装时,需要选择适当的材料和规格,并定期进行检查和维护。
同时,需要确保正确的张紧度、使用安全护栏和防护装置、培训工作人员并提供个人防护装备,以及制定并应急预案处理故障和紧急情况。
通过采取这些安全技术措施,可以有效地降低皮带安装过程中的风险,并保障相关工作的顺利进行。
延伸皮带安全技术措施制定部门:某某单位时间:202X年X月X日封面页延伸皮带安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《延伸皮带安全技术措施》正文如下:延伸皮带安全技术措施一、延皮带参加人员:综掘机司机和皮带司机各1名,检修工4名,杂工5名监督人员:带班长所需工具:手锤、吊链、12寸扳手等工具二、工作流程:⑴ 胶带司机停止胶带机运转,并松开拉紧绞车,后闭锁上锁,并通知胶带机机尾准备拉皮带。
⑵ 班长确认胶带机已闭锁上锁,用敲帮问顶工具对延皮带的顶帮进行处理。
⑶ 从皮带尾部的皮带连接处,将穿条取出,松开皮带。
⑷ 将新皮带用吊链吊挂于锚索上。
⑸ 用钉口机在新皮带上打扣。
将新皮带头与使用的皮带头用穿条连接。
⑹ 用链条将综掘机与皮带尾连接,并用螺栓固定好。
⑺ 启动综掘机机,开始拉皮带。
⑻ 杂工将皮带架、纵梁等按照3米的距离放置于巷帮。
⑼ 拉3米,将综掘机停机、上锁。
⑽ 拉够3米时,检修工将准备好的皮带架,从皮带底部插入。
⑾ 两名检修工一起用力,将皮带架扶起,另外两名检修工将纵梁放于皮带架上。
⑿ 调整皮带架的位置,将纵梁用销子固定好。
⒀ 重复(9)-(12),直至将一卷皮带剩5米左右。
⒁ 停止综掘机运行,切断电源,并上锁。
⒂ 三人一组,将上托辊和下托辊全部安装到位。
⒃ 将新皮带头与使用中的皮带头用穿条连接。
⒄ 通知人员撤离皮带附近,通知皮带司机,启动拉紧绞车,将皮带调整至适度。
⒅ 将皮带停电上锁,检修工对皮带架有高低不平的地方,垫木板,保证皮带架高低一致。
⒆ 解除综掘机与皮带尾的连接。
⒇ 启动综掘机,将综掘机的尾部退至皮带机尾上方,保证不洒煤;清理工作现场所有的工具及材料,启动皮带试运转;皮带运转正常后,停止皮带运转,停电上锁。
三、安全注意事项:⑴ 工作前必须严格执行停机闭锁上锁和敲帮问顶制度。
**县**煤矿主平硐2#皮带延伸安装安全技术措施编制:日期:二O一四年二月二十七日名称主平硐2#皮带延伸安装安全技术措施会审日期会审地点主持人参加会审单位及人员掘进队通防队生产技术科调度室机电队安监科生产矿长机电矿长安全矿长总工程师矿长会审意见:一、工程概况:根据我矿地面工业广场建设规划,重新规划储煤场和地面机修机修车间,因此,将取消主平硐1#转载皮带,将主平硐2#皮带延伸(延伸长度30m)与地面1#皮带相接,完善我矿运煤系统。
为保证安装期间的人员安全,特拟定本安装安全技术措施,经审批、传达、学习、签字后方可作业,全体安装人员必须严格遵照执行。
二、安装时间:**年*月*日上午***——下午***三、安装地点:主平硐2#皮带机头至主平硐井口四、施工组织:施工负责人:****施工人员:***五、施工前的准备工作:1、组织有关安装人员熟悉施工现场,根据具体情况制定出切实可行的施工方案,然后编写安装安全技术措施。
2、按照安装图纸,熟悉设备结构、组成,并在地面进行预延伸。
3、准备好安装中所需的工具、安装材料。
六、施工方案:先将所要延伸安装部分的皮带机各组装部件运到施工地点,并按照延伸安装顺序将部件摆放好,根据安装图纸将皮带机移到安装地点,并将机头用地锚固定牢固。
将皮带按照要求放好,穿好小架,安装架杆及槽型、平行托滚,然后张紧皮带并调试运行。
七、施工步骤:1、技术科将主平硐2#皮带中心线、H架的边线反向延伸直至机头安装地点。
2、准备好施工所用的工具、材料。
3、安装前由施工负责人向所有安装人员传达安装安全技术措施,讲清工作内容、步骤、分工和安全注意事项。
4、做好起吊设备和起吊用钢丝绳及绳套的检查,合乎要求后才准予使用。
5、对安装皮带位置的主平硐底板进行清理,尽量保证地板水平或保持平缓过度,与附近的其它设施距离符合要求,保证运输安全。
6、根据机头安装要求,自制安装中间架,并将机头移动到安装位置进行安装、固定牢固。
安装、延长皮带安全技术措施1. 安装皮带的安全要点在安装皮带的时候,需要注意以下安全要点:1.1 选择合适的安装位置皮带的安装位置需要满足以下条件:•可以保证皮带正常运转;•不会因为负荷的变化而导致皮带发生滑移;•可以方便地检查和调试皮带;•不会与其他设备的运行产生干涉。
1.2 选择合适的皮带类型皮带类型需要根据设备的负荷和运转条件来选择,主要包括以下几种:•聚酯骨架输送带:适用于一般条件下的长距离输送和中等负荷的运输。
•尼龙骨架输送带:适用于长距离高速输送和较大负荷的运输。
•钢丝绳芯输送带:适用于较长输送距离和高荷载的条件,可以承受较大的张力。
1.3 安全使用附件附件的选择和使用与皮带的安装位置和负荷有关,在选择并使用附件时应注意以下几个方面:•选择合适的附件类型;•保证附件与皮带之间有良好的连接;•安装附件时保持平衡和稳定。
2. 延长皮带使用寿命的措施在使用皮带的过程中,可以采取以下措施来延长其使用寿命:2.1 定期检查和保养皮带定期检查和保养可以有效地减少故障和提高使用寿命。
具体措施包括:•定期检查皮带是否存在损坏、松紧不当等情况;•清洗和润滑皮带、调整张力;•清理皮带表面和导轮,防止灰尘、油脂等积聚。
2.2 适当减轻负荷过大的负荷会加速皮带的磨损和老化,因此在使用皮带时应根据实际情况来适当减轻负荷。
2.3 避免过高的温度过高的温度会导致皮带材料老化、弹性降低等问题,在使用皮带时应尽量避免高温环境,如条件允许也可以安装散热设备。
2.4 更换皮带皮带使用一定时间之后,其弹性和承载能力会逐渐降低,因此需要定期更换。
根据皮带使用的实际情况和规定可更换周期,定期更换皮带可以有效地延长其使用寿命。
3. 皮带的安全注意事项使用皮带的过程中还需要注意以下安全事项:3.1 严禁私自改动皮带及其附件在使用皮带的过程中,严禁私自增加附件、改变皮带的张力、方向等操作,以免对设备造成不可回复的损坏。
3.2 正确操作及时排除故障无论是设备的操作还是皮带本身出现故障,都需要及时处理并排除故障,以免影响设备的正常运转和皮带的使用寿命。
安装延长皮带安全技术措施
随着现代工业的发展,延长皮带在生产过程中发挥着越来越重要
的作用。
延长皮带的安装和维护不仅关系到生产效率,也关系到工作
人员的安全。
因此,在安装延长皮带时,必须采取一系列的安全技术
措施来保证生产和工作人员的安全。
安全技术措施
1. 确定压力和张力
在安装延长皮带之前,必须明确其工作时的压力和张力。
这不仅
可以保证生产的效率,还可以确保安全。
通常情况下,破裂伸长率大
于5%的延长皮带,使用时的拉力应该是破断力的 20-40%。
2. 操作规范
在建立延长皮带安装规程时,必须考虑到所有相关因素。
例如,
在悬挂延长皮带时,必须使用专业工具(例如丝绳、链条等)来确保
安全。
此外,必须在缓慢启动和停止设备时特别小心,以避免延长皮
带因施加异常的拉力而损坏或断裂。
3. 保护设施
为了保护延长皮带和工作人员的安全,必须对安装场所进行检查,例如,防止任何掉落物体,确保场地干燥毫无危险因素。
此外,必须
在安装延长皮带时采取一系列安全措施,如软管夹、减振器、限位器等,来防止在不需要的情况下延长皮带不正常工作。
4. 保持保养
定期检查延长皮带并保持良好的维护,可以确保其正常工作,长寿命并最大化其性能速度。
此外,实施延长皮带数据监测计划可以及早发现和解决问题。
总结
安装延长皮带是个需要谨慎,且需要在重视安全的前提下进行的工序。
因此,在实际操作中,应当遵守以上安全技术措施,确保工作人员和设备的安全,并在日常维护过程中持之以恒,保证延长皮带的性能,并最大限度地提高其寿命。
安装延长皮带安全技术措施
延长皮带是一种用于运输物料的设备,在工矿生产中应用广泛。
但是,由于操作不当或者设备老化等原因,延长皮带存在一定的安全
隐患。
为了确保工人的安全,必须采取一些安全技术措施。
本篇文章
将介绍几个常用的延长皮带安装技术措施。
1. 确保延长皮带的安全性
在安装延长皮带时,要确保设备符合国家标准和安全规定,包括:•设备结构和参数应符合国家规定;
•延长皮带的安全标志应完整,清晰可辨;
•传动部位应有防护装置,以及符合标准的制动装置;
•在驱动设备附近应设置紧急停机装置。
对于老化的设备,应进行重新检测和修理或更换。
安装过程中,
操作人员应严格遵守操作规程,确保设备在正常状态下运行。
2. 动态检测延长皮带
为了确保延长皮带的安全性,安装过程中要对设备进行动态检测。
动态检测包括以下内容:
•对设备的传动部位进行动平衡检测;
•对皮带的张力进行监测;
•对皮带的轨迹进行调整。
这些都是为了确保皮带的运行状态良好,减少出现故障的可能性。
3. 安装防护罩和撕裂感应器
在延长皮带的皮带轮和驱动部位上安装防护罩可以有效地防止工
人误触输送机件和传动部位。
同时在张紧器等重要部位安装撕裂感应器,一旦发现皮带出现裂纹,设备将会自动停机,避免造成更大的损失。
4. 建立预防性维护制度
建立预防性维护制度可以大大降低设备故障率,延长皮带的使用
寿命。
在制定维护计划时,可以考虑以下内容:
•维护时间表和频率;
•维护人员的培训和安全教育;
•维护记录和统计;
•设备运行状况的监测。
维护工作应有专人负责,并遵循相关程序和标准。
5. 做好安全教育和培训
最后一个必要的技术措施,是要为工人提供安全教育和培训。
安
全教育不仅可以提高工人的安全意识,还可以帮助他们掌握正确的操
作方法,并加强故障排除的能力。
培训内容可以包括:
•设备操作方法和规程;
•安全和防护知识;
•故障判断和排除方法;
•紧急情况下的应对措施。
结论
本篇文章介绍了安装延长皮带的安全技术措施,包括确保设备安全性、动态检测设备、安装防护罩和撕裂感应器、建立预防性维护制度和做好安全教育和培训等。
这些技术措施可以保证延长皮带的安全运行并延长设备的使用寿命,更加安全稳定地进行物料运输。
