监理汇报材料(精选多篇)
- 格式:docx
- 大小:22.29 KB
- 文档页数:14
监理报告模板篇1一、工作情况初到工地,人地生疏,而本人面临着监理任务量大,监理区域广,监理工作人员少,等客观不利因素,因此在实际监理工作中,确实遇到了一些困难,面对困难本人并未退缩,知难而进,在实际工作中,积极主动接近业主和承包商与他们沟通,协调各种关系,以便尽快地开展监理工作,并抓紧时间熟悉施工图纸及有关设计说明资料,在最短的时间内了解工地状况及施工队伍的情况,很快的进入了工地监理工程师的角色。
在监理实际工作中,本人要求施工单位推行全面质量管理,建立健全质量保证体系,做到开工有报告,施工有措施,技术有交底,定位有复查,材料、设备有试验,隐蔽工程有记录,质量有质检、专检,交工有资料。
在工程质量控制方面,采取主动控制与被动控制相结合,监理工作主动进行,以预防为主,对承包商资质进行审查,重点审查企业注册证明和技术等级,交验有关证件(复印件),了解技术力量简况,主要施工安装经历等,检查砂、石、水泥、钢筋等材料的供应情况及砼、砂浆的配合比。
根据工程特点及影响工程质量的关键部位,审核承包人提交的施工组织设计,并针对其不足之处提出改进意见,核查进厂材料的原始凭证、检测报告等质量证明文件。
进行事前控制,确保工程质量事故不发生或少发生。
例如:冬季施工,气温较低,砼浇灌、砌体砌筑、墙壁抹灰等都不易保证质量,因此要求施工单位提供冬季施工方案,提前预防,避免冻害发生。
对重要工程部位及易出现质量问题的分部工程制定质量预检措施,例如:电力工程专业电缆排管埋设工程施工中,人孔井是工程的重点部位,涉及到墙体砌筑、模板、钢筋绑扎、砼浇灌等多道工序,一旦疏忽就可能造成工程质量事故,特别是位于机动车道上的人孔井,一旦出现质量问题后果严重,因此在该部位施工中,加强监控,采取旁站监理措施,严格监理各部位的施工,并对影响施工质量的因素事前提出,要求施工单位编制预防措施及施工方案,从而保证了人孔井的施工质量。
加强事中控制,在监理轩宇二建施工队的施工过程中,发现该队伍使用的建筑材料红砖有质量问题,虽然承包商有实验室的质检报告,但本着为业主负责的态度,及时对该批红砖采取平行检验手段进行抽检,确信其各项强度指标满足设计要求后方允许施工单位使用。
基础验收监理汇报材料(监理总结)一标一、项目背景本次基础验收监理涉及的项目为XX建设工程,项目位于XX地区,总投资XX 万元。
该项目的主要内容包括XX工程、XX工程和XX工程等。
二、验收过程2.1 前期准备工作在项目开始前的准备阶段,监理团队与施工单位进行了充分的沟通和协商,明确了建设工程的目标、要求和进度,以便更好地开展后续的监理工作。
同时,监理团队对施工单位提供的相关设计图纸、规划方案、施工计划等进行了详细的审查和评估,确保其符合相关法规和标准。
2.2 施工过程监理在施工过程中,监理团队密切关注施工进度、质量和安全等方面的情况,进行了全程监管。
监理人员定期到现场进行巡视和检查,对施工单位的施工工艺、材料使用、施工质量等进行了抽查和核实。
同时,对施工单位提交的施工日志、材料报审单、质量验收记录等进行了审核和备案。
2.3 现场问题处理在监理过程中,我们发现了一些现场问题,包括施工单位未按照设计要求进行施工、施工材料质量不符合标准、施工工艺存在缺陷等。
针对这些问题,我们及时与施工单位进行了沟通和协商,并提出了相应的整改意见和建议。
在沟通协商的基础上,施工单位积极配合,及时进行了整改,确保了工程质量的达标。
三、验收结果根据我们对项目的全程监理和抽查检验,结合施工单位提供的相关资料和技术数据,对工程项目进行了全面评估和验收。
验收结果如下:3.1 完成情况工程项目按照设计要求和相关标准进行了施工,经过检验,各项工程指标均符合验收要求。
3.2 优点项目具有以下优点: - 施工单位配合度高,施工进度较快; - 施工材料选用符合标准,质量过关; - 工程施工流程合理,工艺先进。
3.3 不足之处项目存在以下不足之处: - 部分施工工艺有待进一步完善; - 施工现场安全意识有待加强。
四、监理建议基于对项目的全程监理和验收结果的分析,我们对后续工作提出以下建议: 1. 加强施工工艺管理,确保施工过程符合设计要求和标准。
监理质量汇报材料
尊敬的领导:
根据您的要求,我将在监理质量汇报材料中避免使用标题,并确保文中没有重复出现标题相同的文字。
首先,我要向您汇报本期监理工作的进展情况。
在过去的一个月中,监理团队严格按照工程质量管理制度的要求,全面监管了项目施工过程。
我们重点关注了施工图纸的合规性、材料使用的准确性以及施工程序的执行情况等方面。
我们积极参与了工程现场的巡查,及时发现并处理了其中存在的一些问题,并且提供了相应的解决方案,确保了施工的质量和进度。
其次,针对工程中出现的一些质量问题,我们进行了详细的分析和研究,并提出了相应的改进措施。
在本期监理中,我们发现了部分混凝土强度不达标的问题。
我们立即要求施工方落实质量控制措施,确保后续施工中混凝土的强度符合要求。
同时,我们也加强了对施工方质量管理的监督力度,确保后续施工工艺的合规性。
另外,在监理过程中,我们还注意到某些地方出现了施工材料的浪费问题。
经过与施工方的沟通协调,我们对材料的使用进行了把关,并提出了更加合理的使用方案,以避免不必要的浪费。
最后,我要向您汇报本期监理中的一项亮点措施。
针对项目施工拆除工程带来的环境污染问题,我们积极推动施工方使用低
排放材料,并在施工现场安装了大型净化设备,有效降低了施工带来的空气污染。
我们还通过组织专业人员进行空气质量监测,确保了项目周边环境的安全和卫生。
此次汇报就是我们在本期监理工作中的主要成果和亮点。
我们将始终以负责任的态度,全力以赴,确保项目的施工质量和进度。
如果您对汇报内容有任何疑问或建议,请随时向我们提出。
谢谢!
监理工程师
日期。
建筑工程监理分部汇报材料
尊敬的领导:
为了更好地进行建筑工程监理工作,特进行了以下内容的汇报:
1. 建筑材料和设备的检查情况:根据工程进度计划,对建筑材料和设备进行了检查和验收。
经过仔细的核查和测试,所有材料和设备均符合要求,并且没有发现任何质量问题。
2. 建筑工程质量的监督情况:根据施工方案和相关规范,对建筑工程的各个环节进行了质量监督。
监管人员严格把关,确保各项工作按照标准进行,并及时发现和纠正了质量问题。
3. 施工进度的跟进情况:根据施工合同和工程进度计划,对施工进度进行了跟进和检查。
通过与施工单位的合作,确保了工程按时按量完成,并且没有发现任何延误问题。
4. 安全生产工作的管理情况:对建筑工程的安全生产工作进行了管理和监督。
定期进行安全教育和培训,落实各项安全措施,有效地预防了事故的发生,并保证了施工场地的安全。
5. 费用管理和合同执行情况:对建筑工程的费用管理和合同执行情况进行了审查和核实。
严格按照合同约定进行支付,并加强了对施工方资金使用的监督,确保了合理的费用支出和合同的有效执行。
6. 其他问题的处理:在监理过程中,还发现了一些其他问题,
如材料交货延误、施工单位人员调整等。
及时与相关单位协商解决,并及时向您报告了处理情况。
以上为建筑工程监理分部的汇报内容,希望能得到您的认可和支持。
如有需要,我们将继续努力,积极配合施工方完成建筑工程的监理工作。
谢谢!。
监理工程工作汇报材料
尊敬的领导:
本次给大家汇报一下最近的监理工程工作情况,以下是详细内容:
1. 建设进展:
a. 施工方案已经制定并得到批准,工程进展按计划进行。
b. 材料采购已经完成80%,剩余材料的采购工作正在进行中。
c. 检测和验收工作已经开始,目前已完成30%。
2. 质量问题:
a. 在前期工作中,我们发现了部分材料质量不达标的问题,
及时与供应商进行了沟通并要求更换,确保了工程质量。
b. 工程施工中,我们严格按照施工方案的要求进行操作,确
保了施工质量。
3. 安全问题:
a. 建立了完善的安全制度和管理规范,工人进行工作之前必
须接受安全培训并佩戴个人防护设备。
b. 定期组织安全检查和演练,确保工地及周边环境的安全。
4. 进度计划:
a. 项目进展符合预期,目前正按照施工进度表进行施工。
b. 在施工过程中,我们注意到了某些施工工序有些延误,正
在采取措施加快进度。
5. 成本控制:
a. 监督工程成本支出,确保在预算控制范围内,目前仍在调
整一些费用,以确保能够控制在预算范围内完成工程。
以上就是我们最近的监理工程工作情况,我们将继续密切监督工程进展,确保工程质量和安全。
感谢领导及时的指导和支持。
敬请查收。
此致,
监理工程师
日期:2022年10月15日。
监理机构内部汇报材料尊敬的领导,以下是我们监理机构最近的工作汇报:1. 项目进展情况- 完成了XX项目的监理工作。
在监督施工过程中,我们发现了一些潜在的问题并及时提出了解决方案,确保了工程质量和进度的稳定进行。
- 正在进行YY项目的监理工作。
我们密切关注施工进展和质量,并与项目团队紧密合作,及时调整和解决遇到的问题。
2. 质量控制情况- 我们对所有项目进行了严格的质量监督和控制,确保工程符合相关标准和要求。
所有发现的质量问题都及时通报给项目方,并与他们一起制定了整改措施。
- 进行了定期的质量巡查,及时发现和处理施工过程中的质量问题。
我们还与施工单位进行了沟通,确保他们采取相应的纠正措施。
3. 安全管理情况- 我们高度重视工程安全,对施工现场进行了定期的安全检查。
发现的问题及时通报给施工单位,并要求他们立即采取措施进行整改。
- 协助项目方组织安全培训和演练,提高工作人员的安全意识和应急处理能力。
与施工单位一起制定了安全措施,并确保他们得到有效执行。
4. 成本控制情况- 我们严格执行项目的成本控制要求,对项目的物资采购和费用审计进行了监督。
确保项目在预算范围内进行,并提出了一些建议来降低成本。
- 整理了各个项目的成本数据,并与项目方一起进行了费用评估和分析,确保项目的成本控制能力。
5. 其他工作情况- 协助项目方与相关部门和机构进行沟通和协调,确保项目顺利进行。
- 参与了行业内的培训和研讨会,不断提高自身专业能力。
以上是我们的工作汇报,请领导审阅。
如有需要,我们随时准备好向您汇报更多信息。
谢谢!此致XX监理机构。

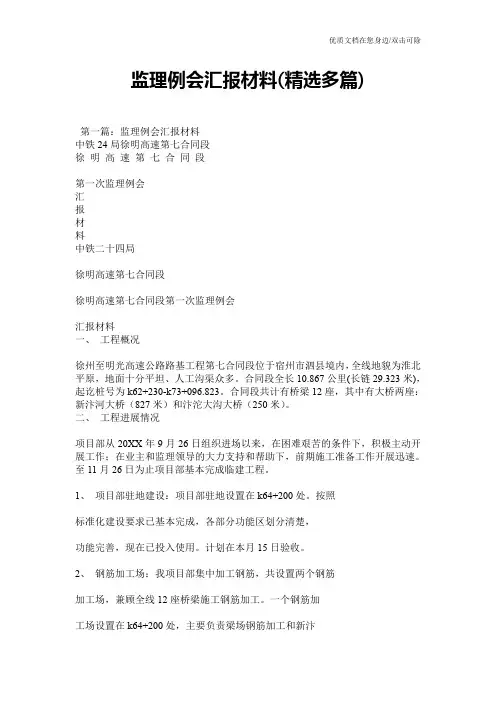

监理例会汇报材料(精选多篇)第一篇:监理例会汇报材料中铁24局徐明高速第七合同段徐明高速第七合同段第一次监理例会汇报材料中铁二十四局徐明高速第七合同段徐明高速第七合同段第一次监理例会汇报材料一、工程概况徐州至明光高速公路路基工程第七合同段位于宿州市泗县境内,全线地貌为淮北平原,地面十分平坦、人工沟渠众多。
合同段全长10.867公里(长链29.323米),起讫桩号为k62+230-k73+096.823。
合同段共计有桥梁12座,其中有大桥两座:新汴河大桥(827米)和汴沱大沟大桥(250米)。
二、工程进展情况项目部从20XX年9月26日组织进场以来,在困难艰苦的条件下,积极主动开展工作;在业主和监理领导的大力支持和帮助下,前期施工准备工作开展迅速。
至11月26日为止项目部基本完成临建工程。
1、项目部驻地建设:项目部驻地设置在k64+200处。
按照标准化建设要求已基本完成,各部分功能区划分清楚,功能完善,现在已投入使用。
计划在本月15日验收。
2、钢筋加工场:我项目部集中加工钢筋,共设置两个钢筋加工场,兼顾全线12座桥梁施工钢筋加工。
一个钢筋加工场设置在k64+200处,主要负责梁场钢筋加工和新汴河大桥桥梁钢筋加工;第二个钢筋加工场设置在k67+970处,主要负责临近桥梁的钢筋加工,现在两个钢筋加工场建设已基本完成,计划于本月19报验。
3、拌和站:拌和站设置在k64+200处,本拌和站共设置两套拌和设备,每分钟拌和量大于1立方米。
现在拌和设备已经调试完成,定于本月19日验收。
4、试验室:试验室安照标准化建设要求,硬件建设已基本完成,各种实验设备已经已经标定完成,现在计划在19日验收,通过后投入使用,尽快完成各种准备试验工作。
5、预制梁场:预制梁场地面硬化工作已经大体结束,行车安装工作完成一半,胎模施工正在进行,第一套钢模在12月中旬进场,计划在本月开始第一片预制梁施工。
施工便道:施工便道按照标准化要求,填筑两层5%灰土加泥结碎石作面层。
监理例会汇报材料(13篇)监理例会汇报材料(精选13篇)监理例会汇报材料篇1我项目部为确保按时完成和榆高速公路工程建设9.30大干目标任务,按照和榆高速公路建设管理处及和榆高速公路LJJL3监理部的要求,根据我标段现场实际情况,项目部人员已经到场39人,施工人员到场620人,具体情况汇报如下:一、施工情况:1、路基施工:我合同段截止目前裴家沟2号隧道进口至起点段路基弃方完成120834m,黄石岩隧道与裴家沟2号隧道之间路基弃方完成40213m,黄石岩隧道出口至终点路基弃方完成50959m,完成弃方合计:21200m;截止目前裴家沟2号隧道进口至起点段路基利用石方完成86377m,黄石岩隧道与裴家沟2号隧道之间路基利用石方完成23797m,合计完成利用石方110174m。
2、路基防护施工:我合同段截止目前已经完成浆砌片石2250m。
3、涵洞工程:ZK38+408钢筋混凝土盖板已完成。
ZK39+163.2钢筋混凝土圆管涵已完成。
4、隧道施工:(1)黄石岩隧道左线出口上导洞身开挖及初期支护完成322米;仰拱完成262米;二次衬砌220.6米。
(2)黄石岩隧道右线出口上导洞身开挖及初期支护完成404米;仰拱完成283米;二次衬砌212米。
(3)黄石岩隧道左线进口上导洞身开挖及初期支护完成24米;因洞口出现裂缝,处理方案下发后,我部迅速组织施工挡墙施工,挡墙施工基本完成。
(4)黄石岩隧道右线进口上导洞身开挖及初期支护完成430米;仰拱完成330米;二次衬砌294米。
(5)裴家沟2号隧道左线进口上导洞身开挖及初期支护完成329米;仰拱完成253米;二次衬砌183米。
(6)裴家沟2号隧道右线进口上导洞身开挖及初期支护完成317米;仰拱完成230米;二次衬砌170.7米。
5、改线工程截止目前改线工程完成弃方44100m3,;完成填方39063m3。
二、安全施工方面对所有进场人员进行了安全教育培训,对施工队人员进行了岗前教育培训,对各项施工作业进行了安全技术交底,警钟常鸣。

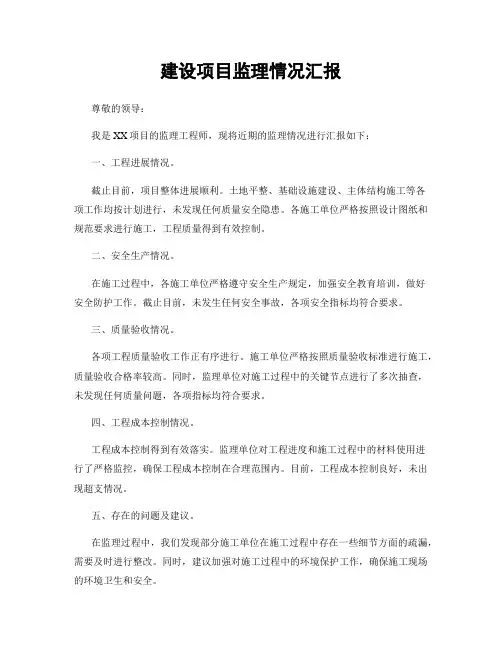

建设项目监理情况汇报
尊敬的领导:
我是XX项目的监理工程师,现将近期的监理情况进行汇报如下:
一、工程进展情况。
截止目前,项目整体进展顺利。
土地平整、基础设施建设、主体结构施工等各
项工作均按计划进行,未发现任何质量安全隐患。
各施工单位严格按照设计图纸和规范要求进行施工,工程质量得到有效控制。
二、安全生产情况。
在施工过程中,各施工单位严格遵守安全生产规定,加强安全教育培训,做好
安全防护工作。
截止目前,未发生任何安全事故,各项安全指标均符合要求。
三、质量验收情况。
各项工程质量验收工作正有序进行。
施工单位严格按照质量验收标准进行施工,质量验收合格率较高。
同时,监理单位对施工过程中的关键节点进行了多次抽查,未发现任何质量问题,各项指标均符合要求。
四、工程成本控制情况。
工程成本控制得到有效落实。
监理单位对工程进度和施工过程中的材料使用进
行了严格监控,确保工程成本控制在合理范围内。
目前,工程成本控制良好,未出现超支情况。
五、存在的问题及建议。
在监理过程中,我们发现部分施工单位在施工过程中存在一些细节方面的疏漏,需要及时进行整改。
同时,建议加强对施工过程中的环境保护工作,确保施工现场的环境卫生和安全。
综上所述,目前项目建设情况良好,各项工作有序推进,但仍需密切关注施工过程中存在的问题,及时进行整改,确保工程质量和安全。
同时,将继续加强对施工单位的监督和指导,确保工程按时、按质、按量完成。
谢谢!。
监检监理汇报材料
尊敬的领导:
根据要求,我编写了一份监检监理汇报材料,并请注意文中不能有标题相同的文字。
具体内容如下:
1. 项目概况
本项目为XXX工程,位于XXX地区,工程总投资XXX万元,计划工期XXX天。
项目涉及XXX领域,项目总承包商为XXX公司。
2. 工程进展
自上次汇报以来,工程进展如下:
a) 已完成工程XX%的施工任务,包括XXX;
b) 目前施工进度符合计划安排,未出现重大工期延误;
c) 监检监理团队对施工现场进行了多次检查,发现并指导解决了XXX问题;
d) 施工质量符合相关标准和要求,未发现严重质量事故。
3. 问题及建议
在工程施工过程中,我们发现了以下问题:
a) XXX问题:解决方法及效果;
b) XXX问题:解决方法及效果;
c) XXX问题:解决方法及效果。
针对上述问题,我们提出以下建议:
a) 建议XXX措施,以提高工程施工效率;
b) 建议XXX措施,以保证工程质量;
c) 建议XXX措施,以改善施工现场安全。
4. 收尾工作及后续计划
随着工程进展的继续,我们将继续加强监检监理工作,指导施工方按照合同要求和相关标准进行施工。
同时,我们将继续关注并及时解决工程施工过程中的问题,确保项目顺利进行。
感谢领导的关注和支持,如需了解更详细的信息,请随时与我联系。
此致
敬礼
监检监理人员。

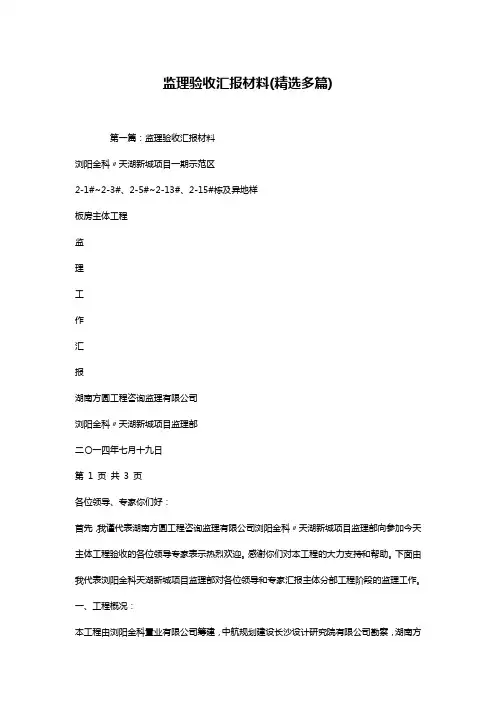

监理验收汇报材料(精选多篇)第一篇:监理验收汇报材料浏阳金科〃天湖新城项目一期示范区2-1#~2-3#、2-5#~2-13#、2-15#栋及异地样板房主体工程监理工作汇报湖南方圆工程咨询监理有限公司浏阳金科〃天湖新城项目监理部二〇一四年七月十九日第1 页共3 页各位领导、专家你们好:首先,我谨代表湖南方圆工程咨询监理有限公司浏阳金科〃天湖新城项目监理部向参加今天主体工程验收的各位领导专家表示热烈欢迎。
感谢你们对本工程的大力支持和帮助。
下面由我代表浏阳金科天湖新城项目监理部对各位领导和专家汇报主体分部工程阶段的监理工作。
一、工程概况:本工程由浏阳金科置业有限公司筹建,中航规划建设长沙设计研究院有限公司勘察,湖南方圆建筑工程设计有限公司设计,湖南方圆工程咨询监理有限公司监理,浏阳市建设工程质量监督站负责质量监察、浏阳市建设工程安全监督站负责安全监察,湖南望新建设集团股份有限公司承建。
本工程位于浏阳市柏加镇仙人造水库,地上二~三层,基础形式为天然基础,结构类型为钢筋混凝土框架结构,建筑物檐口总高度8.7~14.0m,总建筑面积约15000m2,该主体工程的混凝土标号为:c25。
二、主体工程监理概况:1、施工单位进入主体施工阶段,监理部按照已审批的监理规划及监理细则、监理工作程序及施工单位提交的审批合格的施工组织设计、施工专项方案对各工序进行质量监控,对各栋号的施工质量采取事前、事中与事后控制,确保工程质量达到承包合同、设计文件及相关验收标准的要求。
2、监理部首先对原材料进场、构配件进行严格控制,我专业监理工程师要求进场材料必须附产品出厂合格证,并及时报送我监理工程师对进场材料进行外观检验和质量证明文件审查,对按要求需做二次复试的原材料及时进行见证取样,并送检测单位检测。
对外观检验及质量保证资料均符合要求的材料才允许用于本工程上,同时在监理的过程中对材料的使用进行跟踪监督。
3、主体施工过程中主要控制了钢筋、模板、混凝土、砌体四个分项工程。
省优工程监理汇报材料尊敬的领导:首先感谢您对省优工程的关心和支持。
我作为监理人员,根据对工程进展情况的全面了解和监管,特向您汇报工程的相关情况,具体内容如下:一、工程概况该工程位于××市,总面积××平方米,由××公司承建。
工程内容包括××、××、××等部分,旨在提升市内交通流畅度和安全性。
二、进度情况目前工程已进展到第三阶段,即××阶段。
根据施工计划安排,该阶段包括××工作的完成。
目前已完成××项工作,占总工作量的×%。
在施工过程中,我们积极配合施工单位,确保各项工作按时完成。
三、质量控制为确保施工质量,我们加强了质量控制工作。
在施工过程中,我们严格按照相关规范和标准进行检查,并及时指导施工单位进行整改。
同时,我们还组织了定期质量巡查和抽查工作,对部分关键节点、重要构件进行质量把关。
四、安全管理工程安全是我们的首要任务。
我们与施工单位共同制定了安全生产责任制和安全操作规程,并进行了安全培训。
在施工过程中,我们加强了对施工现场的巡查和监控,及时发现和处理安全隐患,确保施工过程安全可控。
五、成本控制为保证工程项目在预算内完成,我们严格控制了工程成本。
通过与施工单位的紧密合作,我们有效利用材料和资源,降低了成本。
我们还定期进行了成本核算和分析,及时发现并解决与成本相关的问题。
六、其他问题在工程实施过程中,我们还遇到了一些困难和问题,如设备供应延迟、材料质量不过关等。
但我们积极与相关方沟通解决,并及时采取措施进行补救,确保工程按计划进行。
以上是对省优工程相关情况的汇报,请领导审阅。
感谢您对工程的关心和支持,我们将继续努力,确保工程圆满完成。
谢谢!。
监理汇报材料范文尊敬的领导:根据您的要求,我整理了本阶段的监理汇报材料,以下是详细内容:一、工程概况本项目是公司的项目,总建筑面积约XXXX平方米。
项目于XXXX年X月X日开工,预计于XXXX年X月X日完工。
本阶段工程主要包括基础施工、主体结构施工和装饰施工。
二、工程进展1.基础施工本阶段基础施工工作顺利进行,主要包括地基处理、基坑开挖、基础浇筑等。
施工单位按照设计图纸和规范要求进行了相应的勘测和检测工作,并采取了有效的施工措施进行监控和控制。
目前,基础施工已完成约XX%。
2.主体结构施工本阶段主体结构施工主要包括框架结构的搭建、柱梁混凝土浇筑、楼板施工等。
施工单位按照设计和施工图纸进行施工,采取了严格的质量控制措施和安全防护措施。
目前,主体结构施工已完成XX%。
3.装饰施工本阶段装饰施工主要包括室内外装饰、给排水、电气安装等。
施工单位按照设计图纸和规范进行施工,严格控制质量和安全。
目前,装饰施工已完成XX%。
三、存在的问题与解决措施1.问题:基础施工过程中发现地基土质复杂,需要进行地基加固。
解决措施:施工单位组织专业团队进行地基加固,加强地基处理的监控和控制。
2.问题:主体结构施工中,一些构件尺寸偏差较大,不符合设计要求。
解决措施:施工单位加强对测量施工的控制,对不符合要求的构件进行整改或重新施工。
3.问题:装饰施工中,一些电气安装存在安全隐患。
解决措施:施工单位加强电气安装的检查和监管,对存在问题的安装进行整改。
四、质量安全管理本项目严格按照相关法规和规范要求进行质量和安全管理,施工单位重视质量安全,制定了相关制度和管理规定,落实了安全技术措施和安全教育培训。
目前,工地安全无事故。
五、下一阶段计划1.基础施工:继续进行地基加固和基础施工。
2.主体结构施工:按计划完成柱梁浇筑和楼板施工。
3.装饰施工:继续进行室内外装饰、给排水和电气安装。
六、总结与建议本阶段工程进展顺利,但还存在一些质量问题需要及时解决。
监理例会汇报材料
尊敬的各位领导和同事们:
我是XX项目的监理工程师,今天我给大家汇报一下我们项目的最新进展情况。
1. 工程进展:
- 建筑方面:截止目前,已完成建筑物主体结构的施工,工程进展顺利。
- 安装方面:电气安装已完成80%,消防安装已完成50%,暖通安装已完成70%。
- 装修方面:地面铺设工作已完成50%,墙面装修已完成40%,水电排布工作已完成60%。
2. 质量管理:
- 建筑方面:每日对已完成结构的部分进行检查,发现并及时处理了工程质量问题。
- 安装方面:密切关注施工过程中的各项工艺要求,确保安装质量。
- 装修方面:对现场施工人员进行了组织培训,提高他们的工作质量及质量意识。
3. 安全管理:
- 建筑方面:加强保护措施,严格执行施工安全规范,防止人员伤害和工程事故的发生。
- 安装方面:加强现场巡查,及时发现并整改不安全行为及安全隐患。
- 装修方面:要求施工人员佩戴个人防护用品,确保他们的
安全。
4. 财务管理:
- 监督工程进度,保证施工周期与计划相符,控制项目成本。
- 根据合同管理要求,及时核对工程款项,确保资金的合理
运用。
5. 问题解决与协调:
- 建立并维护与各相关部门的有效沟通渠道,及时解决和协
调工程相关问题。
- 做好记录和归档工作,留下问题解决的记录和后续协调的
依据。
感谢各位领导和同事们的支持和配合,我们将继续努力,全力以赴,确保项目进展顺利,达到预期目标。
谢谢!。
监理工程资料情况汇报
尊敬的领导:
我是XX监理工程师,现就最近一段时间的监理工程资料情况向您做一次汇报。
首先,我要向您汇报的是我所负责的工程的施工图纸情况。
经过我和施工单位
的多次沟通协调,目前施工图纸已经全部齐备,并按时提交给了相关部门进行审批。
在整个过程中,我严格把关,确保施工图纸的准确性和完整性,保障了施工的顺利进行。
其次,我要向您汇报的是工程变更管理的情况。
在施工过程中,由于一些客观
原因,工程发生了一些变更,我及时与设计单位进行沟通,协调出最合理的变更方案,并及时做好了变更手续的办理工作,确保了变更过程的合规性和规范性。
另外,我还要向您汇报的是工程质量验收资料的情况。
在工程的各个阶段,我
都严格按照相关标准和规范进行了质量验收工作,并及时整理归档了验收资料,确保了工程质量的可控和可追溯。
最后,我还要向您汇报的是工程施工过程中的安全管理资料的情况。
我严格执
行了安全管理制度,及时做好了安全生产记录和事故隐患排查整改记录,确保了工程施工过程中的安全生产。
综上所述,我在工程监理工作中严格把关,认真负责,确保了工程资料的及时
完整和准确性。
同时,我也将继续努力,不断提升自身的监理水平,为工程的顺利进行提供更加有力的保障。
感谢领导对我的信任和支持。
此致。
XX监理工程师敬上。
监理工作整体情况汇报
近期,我对监理工作进行了全面的情况调查和汇总,现将整体情况进行汇报。
首先,我对监理工作的开展情况进行了梳理和总结。
在过去的一段时间里,监理工作取得了一定的成绩,监理人员积极履行监理职责,对工程施工过程进行了全程、全方位的监督和检查,确保了工程施工的质量和安全。
其次,我对监理工作中存在的问题进行了分析和总结。
在实际工作中,监理人员在监理工作中存在一些问题,比如监理人员对施工现场的管理不够严格,对施工质量把关不够严密,监理报告的编制不够规范等。
这些问题影响了监理工作的质量和效果。
针对存在的问题,我针对性地提出了改进措施。
首先,我们将加强对监理人员的培训和教育,提高其监理工作的专业水平和责任意识。
其次,我们将加强对施工现场的管理和监督,确保施工过程的安全和质量。
同时,我们将规范监理报告的编制流程,提高监理报告的准确性和规范性。
在今后的工作中,我将继续加强对监理工作的监督和管理,确保监理工作的质量和效果。
同时,我将不断总结经验,改进工作方法,提高监理工作的水平和效率。
最后,我希望全体监理人员能够共同努力,积极配合,共同推动监理工作的顺利开展,为工程施工的顺利进行和工程质量的提升做出更大的贡献。
以上就是我对监理工作整体情况的汇报,希望能够得到大家的认可和支持,谢谢!。
监理工作汇报无论是身处学校还是步入社会,我们接触到汇报的场景越来越多,汇报可以是任务开始前,也可以是任务结束之后进行的,每个阶段的汇报重点不一样,不过,你会写汇报吗?下面是小编为大家收集的监理工作汇报,欢迎大家分享。
监理工作汇报篇1尊敬的各位领导、各位专家:你们好!首先我代表山东诚信监理公司对各位专家的到来表示热烈的欢迎!受国网山东省电力公司的委托,我公司承担了聊城文昌110kV变电站工程的施工全过程监理工作任务,现将主要监理工作情况汇报如下:一、健全监理项目部组织机构,完善监理资源配置为实现“争创中国电力优质工程”的建设目标,更好的完成监理任务,我公司抽调了各专业高水平的监理人员,组成了以项目总监为第一责任人的项目监理部,建立健全了项目监理组织机构体系。
项目总监理工程师具有国家注册监理工程师;同时配备专职安全监理工程师、质量监理工程师、投资合同监理工程师、信息资料管理员、监理员等,各专业监理工程师专业知识精通、经验丰富。
二、注重前期策划与技术准备1、为确保工程质量达到国家电网公司优质工程的目标,监理项目部以公司“三标一体”管理体系平台为基础,以目标规划为切入点,制定了本工程的管理工作重点、监理流程、监理制度,并且严格按照管理工作重点开展工作,我们始终坚持目标明确、管理工作程序合理、标准统一、接口明晰、责任明确,确保了现场监理工作的规范化、标准化。
2、做好充分的技术准备,在工程准备阶段,监理部按规定编制了《监理规划》、《土建监理实施细则》、《电气监理实施细则》、《安全监理工作方案》等指导性文件,为更好的开展监理工作做好了技术准备工作。
三、工程建设过程中的质量控制在工程建设过程中,监理项目部按照“认真只能把事做对,用心才能把事做好”的工作思路,做到每项工作都要有目标、每项工作都要有计划,采取“跟踪检查、现场巡视、检查文件、现场旁站、平行检验”等监理手段,对工程实施“四控制、两管理、一协调” 。
1、加强动态管理:工程建设监理过程中,我们以监督施工单位质量保证体系正常运转为前提,以过程管理为着重点,做好事前预控、事中检查、事后把关,做到:开工报告、施工方案先审查后开工,材料先检验后使用,工序质量先检查后转序,隐蔽工程先签证后掩埋的工作原则。
监理汇报材料(精选多篇)第一篇:监理汇报材料迎吉综合服务大楼主体竣工验收监理汇报材料由湘潭市铭鸿置业有限公司投资建设的、湘潭华润建设有限公司具体实施的、湖南天鉴工程项目管理有限公司监理的迎吉综合服务大楼工程,经过5个多月的施工,经基础验收、主体结构检测、验收前中间检查,已具备主体竣工验收条件。
现将监理过程的情况简报如下,并对此次主体验收做出相应评价。
一、监理依据及围:监理依据及围:本项目监理是依据招标件、工程设计图纸及有效变更和国家现行的验收规与质量评定标准进行的。
监理围是施工阶段的质量控制、进度控制、投资控制,以及安全管理、信息合同管理与项目组织协调。
二、监理原则:以合同约定条件及“三控”指标为控制目标,以审核的实施方案为准则,坚持安全第一,质量第一,严格监理,严守质量严守标准。
三、监理过程主要措施:1、进度方面:及时向项目管理机构报告工程实施的形象进度,定期召开监理例会,汇报已完工程进度情况,找出进度偏差,并落实缩小偏差的办法和赶工措施。
三方把相应矛盾集中在例会上解决,并有效地布置相关目标。
2、质量方面:明确质量控制要点,确定重点分部和重点分项的检查项目,如土方、钢筋、模板、砼分项工程,分三个阶段进行闭环控制。
即:①准备阶段:审查方案、报验、原材料见证取样;②施工阶段:实行旁站、巡视,对工序流转进行报验核查;③验收阶段:对完成工序及分项及时进行检测和验评。
四、监理过程主要监控手法:第一是看原材料、混合料是否符合设计要求,看施工工艺是否与实施方案相符,是否违背相关标准要求,看项目部管理人员是否在岗。
第二是测量,测量建筑轴线及构件尺寸。
第三是试验,对各种材料、砼配合比及强度,钢材焊接头由监理员现场见证取样送检。
第四是指令涵,监理部会针对施工中存在的质量问题及时下达监理通知单,以提请工程队加以重视或整改。
五、监理对工程的评价:本监理部已对工程中重点对象、关键部位或薄弱环节及隐蔽工程进行了严格监控,工程中所用原材料均有合格证,已查验的取样检验报告均合格。
主体工程相关结构检测均为合格,主体工程检验批抽样检验合格,各分项所含检验批记录完整;主体分部评定合格,结构经回弹抽样检测合格,主体工程质量控制资料基本齐全,已完主体观感质量良,监理部同意施工单位自评意见。
湖南天鉴工程项目管理有限公司湘潭分公司第二监理部2014年2月6日第二篇:监理汇报材料s309惠水县城东至七里冲段公路改扩建工程(第二标段)进展监理工作汇报s309惠水县城东至七里冲段公路改扩建工程(第二标段)项目驻地监理办二零一四年七月十四日尊敬的领导:大家!再此特向各位领导汇报自我项目监理部对s309惠水县城东至七里冲段公路改扩建工程进场实施监理工作,如有不足之处,请批评指正。
一、监理项目概况1、项目名称:s309惠水县城东至七里冲段公路改扩建工程(第二标段)2、工程建设地点:贵州省惠水县。
3、工程概况:道s309惠水县城东至七里冲段穿惠水县城而过,现状为三级公路,路基宽为7.5米,长约7公里,现对省道s309惠水县城至七里冲段改扩建工程(二合同段),起点桩号k3+080,沿s309布线,经猪泥洞、水井冲、四公里、沙子坝、磨口哨、七里冲果树场、止于七里冲,全长3.93公里,建设路基宽为22.0米,路面宽度为14米,路面为沥青混凝土,建设工期为4个月。
主要工程量:路基:挖方*****m3。
填方:*****m3,弃方*****m3。
软基处理:挖换填5424m3。
m7.5浆砌片石排水沟:1019.75m3.m7.5浆砌片石截水沟:365.15m3.m7.5浆砌片石边沟:2161.3m3.400mm×400mm碎石盲沟。
桥涵工程;1m×1.5m 砼盖板涵3座;3m×2.5m砼盖板涵1座.挡土工程:m7.5浆砌片(块)石(含护肩墙、硬路肩、护墙脚、挡渣墙)5484.05m3。
路面工程:水泥稳定碎石基层*****平方,级配碎石*****平方,透层*****平方,黏层*****平方,细粒式沥青混凝土(厚50mm)*****平方,粗粒式沥青混凝土(厚40mm)2207平方,中粒式沥青混凝土(厚70mm)*****平方。
4、参建单位建设单位:惠水县交通局设计单位:中交远洲交通科技集团有限公司监理单位:贵州通力达公路工程监理咨询有限公司施工单位:四川广安建设集团有限公司二、监理目标监理机构按照监理合同,协助业主对工程建设的实施具体进行组织、管理和协调,进行全方位的项目动态管理,实现工程的五大目标,即投资控制、质量控制、进度控制、安全明生产和施工环境保护。
三、从我监理办进场至今,主要进行了如下工作:1、监理6月2号拿到图纸后组织相关人员熟悉图纸;2、6月4号到交通局汇报工作,并要求施工单位上报人员组织机构及总体施工组织设计;3、6月8号完成监理驻地建设;4、6月9号组织施工单位开会进行交流沟通,并要求施工单位完善施工准备阶段相关工作;5、6月20号下午~21号下午迎接省公路局检测;6、6月30号召开第一次工地会,(再次强调落实工前试验及提供原材料的厂家合格证和抽检试验报告,及7月4号前完成本项目的施工合同﹑监理合同的签订工作);7、对施工单位每日工程进展情况进行全程监控。
四、施工中工程进展情况1、6月10~18号因土地赔偿问题及弃土场未解决施工单位未进行大动,19号下午施工单位开始1号弃土场(牌坊对面)修路,因19号晚上暴雨20号上午小雨弃土场修路暂停;2、6月22~30号主要是因阴雨天气(表土﹑挖换)停工,现场以涵洞施工为主;3、7月1~4号(1号晚上加班维护老路﹑2号六月六活动)主要还是因1~4号阴雨天气﹑弃土(表土﹑挖换)停工;4、7月5号上午弃土场1号弃土场(牌坊对面)陷车弃方(表土﹑挖换)停工,下午施工单位自己找了一处弃土场;5、7月6号上午修1号弃土场(牌坊对面),弃方(表土﹑挖换)进度缓慢(运往施工单位自己找的一处弃土场);6、7月7号弃方(表土﹑挖换)正常施工(运往牌坊对面1号弃土场及施工单位自己找的一处弃土场);7、7月8号上午再次修1号弃土场(牌坊对面),弃方(表土﹑挖换)进度缓慢(运往施工单位自己找了一处弃土场);8、7月9~10号弃方(表土﹑挖换)进度缓慢(运往牌坊对面及施工单位自己找的一处弃土场,9号晚上通知施工单位自己找的弃土场不能再弃);9、7月11号弃方(表土﹑挖换)进度缓慢(运往1号弃土场牌坊对面及2号弃土场拌合站附近﹑2号弃土场也严重陷车);10、7月12号弃方(表土﹑挖换)进度缓慢(运往1号弃土场牌坊对面及2号弃土场拌合站附近﹑2号弃土场也严重陷车,3号弃土场牌坊附近);五、需业主办协调解决的本工程自从开工至今现阶段需业主加强征地拆迁力度尽早解决k3+620~k4+100﹑k4+400~500段路基挖方内的通信电杆及高压电杆未拆迁,全线的挖方又主要集中在这两段落,挖方不能开挖将导致填方地段不能正常施工;目前结构结构物因征地拆迁不能施工的段落有:1、路基k3+080~620路基因经过多家厂区边沟﹑护肩﹑涵洞都不能施工;2、护肩墙k4+234~260段左侧护肩;k5+150~170段左侧护肩;k5+360~400段左侧护肩;k5+644~730段右侧护肩;3、边沟k3+849~894段左侧边沟;k4+132~234段左侧边沟;k4+600~680段右侧边沟;k4+700~720段右侧边沟;k5+200~400段右侧边沟;k5+920~980段左侧边沟;k6+160~220段左侧边沟;4、涵洞k3+580﹑k3+880﹑k4+260等三个涵洞。
六、结束语在今后工作中我监理办将不断总结,强化监理队伍管理,明确下阶段各项监理工作措施,严格按照“严格监理,优质服务、公正科学、廉洁自律”的原则,认真履行监理职责,使我们在今后的监理工作中有的放矢并不断完善自身工作中的不足!贵州通力达公路工程监理咨询有限公司驻省道s309惠水县城东至七里冲段2014年8月28日公路改扩建工程驻地监理办第三篇:监理汇报**白涛化工园区热电联产新建(一期)工程监理汇报材料西北电力建设工程监理有限责任公司**白涛化工园区热电联产项目新建(一期)工程项目监理部2014年4月19日工程协调会议2014年4月19日各位领导:大家,我代表西北监理公司,对新建工程中的情况作如下发言;我们都是从不同的地方来到一起,目的就是要和大家共同完成所承担的发电工程。
我要阐述的第一部分就是:完善施工准备阶段的工作。
按照监理规要求希望各参建的施工单位将所欠缺的资料,人员资质,报验手续,提交监理部门以便协商处理。
因为准备阶段的工作是对第二阶段工程施工有很重要的关系,这对以后工作有一定的处进作用。
目前我们所进行的工作重点就是(土建施工)、(锅炉钢架组合、水冷壁组合和临时存放、空预器安装、楼梯平台栏杆组合安装)我们现已编制出(达标考核的办法)主要就是以安全、质量、进度、为主,管理方面、制度化及规化,从严从细严格施工。
第二部分就是落实施工阶段的工作:建立:安全、质量、、进度;(组织络机构)建立台账、规章制度、管理人员各负其责,做到每周例会正常进行,工作量完成情况每月底核算,对上月的工作详细总结。
针对施工现场的安全状况找出它的危险点源,根据天气变化制度一套切实可行的应急预案。
施工质量应该按照《电力建设施工质量验收及评价标准规程》2014年版执行。
对于施工过程中出现的质量问题,以规程规作为处理依据。
施工过程中的合同信息各参建单位应当相互沟通,掌握所发生的新情况,在协调方面求同存异,特别是监理方所发的罚款单,整改单如有不同意见不得任意撕毁,可以协商解决。
我对以上的发言可供大家参考和补充,愿我们合作愉快谢谢大家。
一、监理情况1、自本工程开工以来,我们根据国家《监理规划》和《监理实施细则》,按照设计件及国家、省、市、区法律、法规、强制性条、现行的施工验收规、标准及质监站的监督交底材料及时组织各专业人员进场监理。
2、在工作中以工序质量为核心,质量预控为重点,按强制性条和主控项目、一般项目进行控制验收。
3、对现场材料进行抽检、见证取样和复试、对重点部位、关键工序进行了旁站监理;对一般项目进行巡检、随机抽查、平行检查、技术复核、隐蔽验收、成型检查等,对发现的问题及时监督施工单位进行返工及整改,达到符合要求为止。
4、在安全方面我们经常督促施工单位加强安全意识,组织专项检查,严格执行国家《建筑施工安全检查标准》和《建设工程安全生产管理条例》,从开工至今无安全事故发生、无质量施工发生。
5、需解决问题:图纸设计变更到场后不能及时发放至我单位,造成监理困难。
二、中余建设施工情况1、桩基施工:截至今日已到图纸除电建临时宿舍影响及各方面原因阻止无法施工的有47根,其余剩12根(由于图纸迟迟未到)现正在施工中。
