2354-2工作面运输顺槽、回风顺槽、切眼掘进作业规程第一章巷道布置及用途一、工作面范围、概况2354已回采至一切眼位置,+37溜子道下部还未采,需另行布置2354-2,一切眼及其往南部分暂不进行回采,2354-1采至一切眼附近位置时进行收尾放顶。
2354-2工作面煤层走向为北偏东20度,沿倾向斜长约为50米,为了便于运输,必须保证2354-2运输顺槽布置在高于2354+30运输顺槽2米左右,即+33水平,在施工作业过程中,可能会因顶板变化,工作面倾向长会发生一些变化;回风顺槽从2354一切眼+33水平开门沿煤层走向布置,长约95米;运输顺槽长约100米。
二、工作面布置:1、先从一切眼+33水平开门做回风顺槽,掘28米,再往正西方向开门做二切眼(平巷)与+30运输顺槽贯穿。
2、继续往正西方向掘二切眼,遇顶板无法继续往西掘进后,沿煤层走向跟顶板掘运输顺槽。
3、运输顺槽和回风顺槽间歇作业。
4、掘至变溥带后,掘边切眼贯穿运输顺槽和回风顺槽。
(见图4 2354-2巷道布置平面示意图)第二章地质概况1、煤层情况:2354-2工作面所采煤层为V煤,煤层厚度为0.3~5米,平均厚度2.5米,煤层倾角10°~30°,平均为25°。
受地质构造影响,该区域煤层走向变化较大,大致为南偏东30°方向,在掘进施工过程中要注意控制好巷道掘进方向。
V煤为银灰色,沿走向较稳定,沿倾向有小背斜变化,煤层厚度变化大,局部夹矸,煤层容重为1.38t/m3。
2、顶底板岩性:煤层老顶为中细砂岩,厚度15~20米,直接顶为砂质泥岩,厚度9~16米,伪顶为泥岩,局部存在。
直接底砂质泥岩,厚度为2.0~4.0米,老底为中细砂岩,厚度为4~50米,老顶老底为中细砂岩,致密坚硬,直接顶底为细砂岩,不显层理。
3、水文地质采区水文地质条件简单,主要是V煤顶板砂岩孔隙裂隙水,对掘进不会造成大的影响。
工作面中无地质钻孔通过。

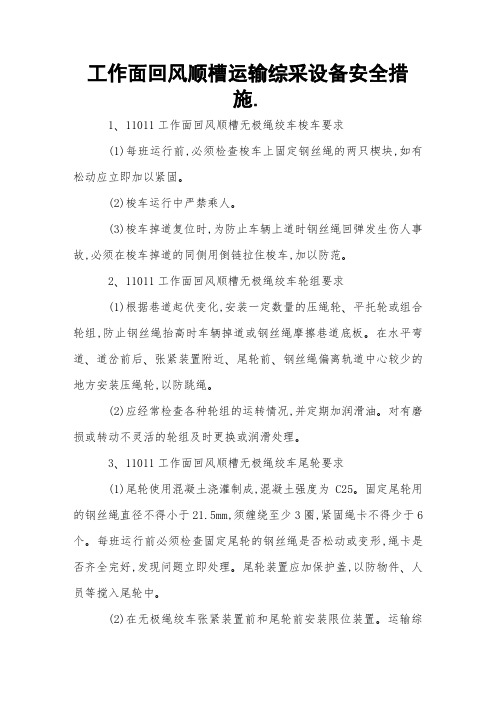

工作面回风顺槽运输综采设备安全措施.1、11011工作面回风顺槽无极绳绞车梭车要求(1)每班运行前,必须检查梭车上固定钢丝绳的两只楔块,如有松动应立即加以紧固。(2)梭车运行中严禁乘人。(3)梭车掉道复位时,为防止车辆上道时钢丝绳回弹发生伤人事故,必须在梭车掉道的同侧用倒链拉住梭车,加以防范。2、11011工作面回风顺槽无极绳绞车轮组要求(1)根据巷道起伏变化,安装一定数量的压绳轮、平托轮或组合轮组,防止钢丝绳抬高时车辆掉道或钢丝绳摩擦巷道底板。在水平弯道、道岔前后、张紧装置附近、尾轮前、钢丝绳偏离轨道中心较少的地方安装压绳轮,以防跳绳。(2)应经常检查各种轮组的运转情况,并定期加润滑油。对有磨损或转动不灵活的轮组及时更换或润滑处理。3、11011工作面回风顺槽无极绳绞车尾轮要求(1)尾轮使用混凝土浇灌制成,混凝土强度为C25。固定尾轮用的钢丝绳直径不得小于21.5mm,须缠绕至少3圈,紧固绳卡不得少于6个。每班运行前必须检查固定尾轮的钢丝绳是否松动或变形,绳卡是否齐全完好,发现问题立即处理。尾轮装置应加保护盖,以防物件、人员等搅入尾轮中。(2)在无极绳绞车张紧装置前和尾轮前安装限位装置。运输综采设备时,安排专人观察尾轮牢固情况,携带完好的漏泄移动通信手持机,一旦发现尾轮有异常,立即打点停车。4、无极绳绞车信号要求(1)为实现车辆运行快捷,开停车及时、方便,信号装置采用具有打点、通话、紧急停机多重功能的漏泄移动通信装置,并在11011工作面回风顺槽内每隔100m安装1组声光兼备信号装置。(2)信号规定:一点停,二点提,三点放,四点为点动上提,五点为点动下放,乱点为急停信号。(3)每天应派人检查11011工作面回风顺槽内所有声光兼备信号装置和漏泄移动通信装置,发现问题及时维修。5、11011工作面回风顺槽安全设施要求(1)在11011工作面回风顺槽内的斜坡道安设打杆式超速保险杠,用来阻止运行中断绳、脱钩造成跑车的车辆。(2)挡车装置必须经常关闭,只有在车辆通过时才能由跟车工操作升落挡车装置,操作时应站在安全地点。6、各部绞车运行安全措施(1)绞车司机、信号工必须持证上岗,严格遵照操作规程操作。(2)连车数量:一次只能拉一辆综采设备车,可采用10吨及以上卸扣(U型环)连接三环链或五环链,以增加连接长度,提升重量不得超过绞车的核定提升重量,并按规定连好保险绳,卸扣螺栓旋紧达到满扣。(3)运送时,运行速度不得超过0.88m/s,最大牵引重量不得超过28吨。(4)严禁蹬钩、行人。开车前跟车工必须检查牵引车数、连车的牢固情况。牵引车数超过规定,连接不良,物料捆绑不牢固,未按规定加防滑垫或装载物料超高、超宽或偏载严重有翻车危险时,严禁行车。(5)连车用的各种保险链以及车辆连接环、链和插销,必须在初次使用前和使用后每隔2年,必须逐个以2倍于其最大静荷重的拉力进行试验,发现裂纹或永久伸长量超过0.2%时,不得使用。(6)保险绳直径为φ26mm,用不少于3副绳卡固定。车辆连接结束后,应用铅丝对保险绳悬垂部分进行吊挂固定,防止行车时拖拉保险绳。(7)跟车信号工每班不得少于2人。跟车工在车辆行驶的前方行走,与车辆保持不少于20m的距离,时刻注意车辆行走前方轨道是否正常,轨道中有无影响车辆运行的杂物,并及时吹哨发出警号,使施工人员离道。跟车工要注意观察钢丝绳在轨道中的运行情况,以及车辆运行是否平稳。(8)车辆运行时,除跟车工外其他人员一律不准在巷道内行走。(9)车辆通过施工地点时,施工人员必须全部撤到安全地点,因施工造成道轨悬空的,必须将悬空处填平,轨道下应捣实,经跟车工检查无误后,方可通过。否则,车辆不得通过。(10)巷道内所有物料、设备距道轨距离不得小于0.5m。(11)斜坡道停车时,必须用合格的卡轨器将最下端车辆牢牢锁住。7、处理掉道车辆复轨措施(1)进行复轨作业前,必须先通知绞车司机,不准摘下老钩,不准松绳,实施复轨作业时,人员应站在安全地点,不准站在车辆的下方或车辆与巷帮间距狭窄有危险的地方。(2)车辆掉道后要及时停车,当班跟班队长要亲临现场,弄清原因,根据巷道高低、宽度,掉道程度等确定上道方法(千斤顶上顶、倒链吊),学徒人员严禁参加复轨工作。要使用与车辆吨位相匹配的倒链进行起吊,倒链必须完好,且能够自锁,使用锚索做起吊点,且起吊锚索不少于2根,使用起吊锚索前必须先试压,保证每根锚索的锚固力都不得小于200KN。(3)多人进行复轨作业时,应有专人指挥,统一行动,作业人员要精力集中,做到自主保安。(4)处理掉道车辆前,必须事先在掉道地点附近设警戒线,禁止其他人员进入和通过事故地点。(5)处理掉道前,必须先检查掉道车辆是否处于稳定状态,不稳定时必须先稳定再处理。(6)处理掉道车辆前,应准备好所用工具(千斤顶、倒链)和材料(道木、短道、木楔),并清理干净影响和妨碍上道的障碍物。(7)升、降、移动掉道车辆前,操作人员应选好安全地点和退路。(8)进行车辆复轨作业时,禁止使用不合格的材料、工具。如过细易发生折断的撬杠、断丝锈蚀有发生断开危险的钢丝绳等。(9)进行车辆复轨作业时,应查看车辆是否完好,如车辆轴架、下平销是否齐全完好,是否掉轮,以防止复轨作业时伤人。(10)严禁用无极绳绞车强行牵引车辆复轨。(11)上道时,应先慢慢升起掉道车辆,用道木、短道等垫稳、垫实后,再第二次升起、移动,依次类推;下落时,先慢慢升起后取出支垫物,再缓缓下落,依次类推,反复几次直至车辆复位。(12)处理掉道时,严禁掉道车辆两端同时复道,两轮掉道时,掉道车辆的非复道端必须用硬质木料垫实、掩牢,用工具将车辆抬高后,用木料随起随垫,待车轮缘与轨道边复合时,抽出垫木后放下车体。(13)上道时,严禁将身体任何部位伸入掉道车辆下方。在可能滑动、移动的方向提前用木柱打掩定位,或采取其他可靠的防车辆歪斜的措施,以防意外事故发生。8、各部绞车的钢丝绳检查措施(1)钢丝绳应每班应由绞车司机检查一次,检查绳头固定绳卡、楔块是否松动、损环;储绳筒钢丝绳排列是否整齐;是否有弯折、硬伤、打结、严重锈蚀;检查是否有断丝等情况。维修工每天检查一次。并认真填写记录。(2)有下列情况之一时,钢丝绳必须更换:①在1个捻距内断丝断面积与钢丝总断面之比达到25%的;②以钢丝绳标称直径为准计算直径减小量达到10%的;③在钢丝绳使用期间,断丝数突然增加或伸长突然加快,必须立即更换;④钢丝绳产生严重扭曲或变形的;⑤钢丝绳锈蚀严重,或点蚀麻坑形成沟纹,或外层钢丝松动的。(3)断丝处的突出部分应在检查时剪下。(4)检查结果应认真填入钢丝绳检查记录簿内。9、各部绞车运行前的检查措施(1)检查零部件、螺丝、垫圈及背帽是否完整、齐全,有无松动。(2)检查信号装置是否清晰、光亮、可靠。(3)检查电动机完好状况。(4)检查电缆悬挂是否整齐,有损伤。(5)检查、记录钢丝绳磨损情况,有无断丝,绳头是否牢固可靠。(6)检查设备是否整洁,做到设备无油污,周围无积水和杂物。10、质量标准化(1)铺设的轨道外缘距两帮设备以及风水管路的间距不得小于500mm。(2)必须使用同类型的道轨铺设,严禁不同类型道轨混用。(3)运输沿线要保持清洁无杂物、道心无积水。(4)绞车方向必须座正,运行时绳不上垛,司机应有充余的操作空间。(5)绞车最突出部位距道轨不得小于500mm,距帮不得小于200mm。(6)使用地锚稳固绞车时,采用Ф20×2400mm的锚杆,每根锚杆配2支锚固剂。。
目录第一章概况 ...................................... - 1 - 第一节概述.................................... - 1 - 第二节编写依据................................. - 1 - 第二章地面相对位置及水文地质情况................. - 2 - 第一节地面相对位置及邻近地区开采情况........... - 2 - 第二节煤(岩)层赋存特征 ....................... - 2 - 第三节地质构造................................ - 2 - 第四节水文地质................................. - 3 - 第三章巷道布置及支护说明......................... - 4 - 第一节巷道布置................................ - 4 - 第二节矿压观测................................ - 4 - 第三节支护设计................................ - 4 - 第四节支护工艺................................ - 8 - 第四章施工工艺................................... - 10 - 第一节掘进方式............................... - 10 - 第二节装载与运输............................. - 11 - 第三节管线布置............................... - 11 - 第四节设备及工具配备......................... - 12 - 第五章生产系统................................... - 12 - 第一节通风 ................................... - 12 - 第二节压风系统................................ - 15 - 第三节瓦斯管理................................ - 16 - 第四节综合防尘................................ - 17 - 第五节防灭火.................................. - 18 - 第六节安全监控................................ - 19 - 第七节供电系统................................ - 20 - 第八节排水系统................................ - 20 - 第九节运输系统................................ - 20 -第十节照明、通讯和信号 ....................... - 21 - 第六章劳动组织及循环作业......................... - 21 - 第一节劳动组织............................... - 21 - 第二节正规循环作业图表 ....................... - 22 - 第三节主要技术经济指标 ....................... - 23 - 第七章安全技术措施.............................. - 23 - 第一节一通三防............................... - 23 - 第二节顶板................................... - 25 - 第三节防治水................................. - 25 - 第四节机电.................................. - 26 - 第五节运输.................................. - 26 - 第六节巷道开口处抹角支护安全技术措施........... - 27 - 第七节其他安全技术措施........................ - 27 - 第八章灾害应急措施及避灾路线..................... - 28 - 第一节井下避灾的基本原则 ..................... - 28 - 第二节撤离灾区时应遵守的行动准则............... - 29 - 第三节灾区避难时应遵守的行动准则............... - 29 - 第四节爆炸灾害应急措施 ....................... - 30 - 第五节火灾事故的应急措施和安全撤退原则......... - 30 - 第六节顶板事故预防和处理...................... - 31 -第一章概况第一节概述一、工程名称****工作面运输顺槽。
第一章概况 ........................................................................................................................................ - 1 - 第一节概述 .............................................................................................................................. - 1 - 第二章地面相对位置及地质水文状况............................................................................................... - 1 - 第一节地面相对位置及邻近采区开采情况............................................................................... - 1 - 第二节煤(岩)层赋存特征........................................................................................................... - 2 - 第三节地质构造........................................................................................................................... - 3 - 第四节水文地质........................................................................................................................... - 3 - 第一节巷道布置............................................................................................................................. - 4 - 第二节矿压观测........................................................................................................................... - 6 - 第三节支护设计及支护材料....................................................................................................... - 9 - 第四节支护工艺......................................................................................................................... - 13 - 第四章施工工艺 ................................................................................................................................ - 14 - 第一节施工方法......................................................................................................................... - 14 - 第二节设备及工具配备............................................................................................................... - 16 - 第三节管线敷设......................................................................................................................... - 16 - 第五章生产系统......................................................................................................................... - 17 - 第一节通风系统......................................................................................................................... - 17 - 第二节供水、排水系统............................................................................................................. - 21 - 第三节消防灭火、综合防尘系统............................................................................................. - 21 - 第四节压风系统......................................................................................................................... - 23 - 第五节瓦斯防治......................................................................................................................... - 23 - 第六节安全监控系统................................................................................................................. - 24 - 第七节照明、通讯和信号......................................................................................................... - 26 - 第八节供电系统......................................................................................................................... - 27 - 第九节运输系统......................................................................................................................... - 31 - 第六章劳动组织及主要技术经济指标............................................................................................. - 31 - 第一节劳动组织......................................................................................................................... - 31 - 第三节工作面主要技术经济指标............................................................................................. - 32 -第二节作业循环方式................................................................................................................... - 34 - 第三节工作面主要技术经济指标............................................................................................. - 34 - 第七章安全技术措施......................................................................................................................... - 35 - 第一节施工准备......................................................................................................................... - 35 - 第二节“一通三防”管理......................................................................................................... - 35 - 第三节顶板管理......................................................................................................................... - 39 - 第四节设备管理......................................................................................................................... - 42 - 第五节防治水管理..................................................................................................................... - 45 - 第六节机电管理......................................................................................................................... - 46 - 第七节运输管理......................................................................................................................... - 49 - 第八节文明生产管理规定......................................................................................................... - 50 - 第九节其它措施......................................................................................................................... - 50 - 第八章灾害预防与避灾路线. (52)第一章概况第一节概述一、工程概况:(一)、巷道名称20104运输顺槽。

第一章概况第一节概述一、巷道名称南二1202运输顺槽。
二、掘进目的及用途为开采12#层做准备,满足开采时的通风、运输及行人等需要。
三、设计长度巷道设计长度:2000 m。
四、预计开竣工时间:本巷道从2011年1月份开始施工,预计2013年底完工。
附:巷道平面布置图第二节编写依据一、设计说明书及批准时间南二1202运输顺槽的设计依据是公乌素矿《南采12#层设计说明书》。
二、地质说明书及有关矿压资料本巷道掘进的地质资料的依据是《南二12#地质说明书》。
三、其它技术规范(1)《煤矿安全规程》;(2)《矿山井巷工程施工及验收规范》;(3)《煤矿本质安全管理体系考核评分标准》;(4)《煤矿安全质量标准化标准及考核评级办法》;(5)《神华乌海能源公司公乌素煤矿风险管理手册》。
第二章地面位置及地质情况第一节地面相对位置及邻近采区开采情况井上下对照关系情况表表1南二12#层1202运输顺槽为半煤岩巷,12#煤层为薄煤层,一般厚度1.3m,原煤灰份12-23%,含硫量不高,一般在1.5%以下,为中硫煤,煤质牌号为肥煤。
12#煤层顶板为深灰色砂质泥岩,层厚6.5m,直接顶为中粒砂岩,灰白色石英为主,厚度5.44m,老顶为深灰色细粒砂岩及中粒砂岩,厚度6.9m,老底岩性为细砂岩、砂质泥岩。
12#煤层走向NE25°,煤层倾角12-25°,距上部煤层9#层约40m。
煤层特征情表表2煤层顶底板情况表表3附:综合柱状图第三节地质构造根据技术科提供地质资料显示,在掘进的过程中,会遇到2条大断层,分别为F1、F2断层,F1是从开口掘进620m处,该断层为正断层,东西走向,落差H=11-15m,<70º。
F2是从开口掘进1280m处,该断层为正断层,东西走向,落差H=3m,<73º。
前面掘进的区域内局部地段有构造,影响煤层变化。
在掘进时要及时观察煤层变化。
除此之外,本矿区为低瓦斯矿井,深部瓦斯增大为2级;煤层为三类不易自然煤层,煤尘具有爆炸性。
2354-2工作面运输顺槽、回风顺槽、切眼掘进作业规程第一章巷道布置及用途一、工作面范围、概况2354已回采至一切眼位置,+37溜子道下部还未采,需另行布置2354-2,一切眼及其往南部分暂不进行回采,2354-1采至一切眼附近位置时进行收尾放顶。
2354-2工作面煤层走向为北偏东20度,沿倾向斜长约为50米,为了便于运输,必须保证2354-2运输顺槽布置在高于2354+30运输顺槽2米左右,即+33水平,在施工作业过程中,可能会因顶板变化,工作面倾向长会发生一些变化;回风顺槽从2354一切眼+33水平开门沿煤层走向布置,长约95米;运输顺槽长约100米。
二、工作面布置:1、先从一切眼+33水平开门做回风顺槽,掘28米,再往正西方向开门做二切眼(平巷)与+30运输顺槽贯穿。
2、继续往正西方向掘二切眼,遇顶板无法继续往西掘进后,沿煤层走向跟顶板掘运输顺槽。
3、运输顺槽和回风顺槽间歇作业。
4、掘至变溥带后,掘边切眼贯穿运输顺槽和回风顺槽。
(见图4 2354-2巷道布置平面示意图)第二章地质概况1、煤层情况:2354-2工作面所采煤层为V煤,煤层厚度为0.3~5米,平均厚度2.5米,煤层倾角10°~30°,平均为25°。
受地质构造影响,该区域煤层走向变化较大,大致为南偏东30°方向,在掘进施工过程中要注意控制好巷道掘进方向。
V煤为银灰色,沿走向较稳定,沿倾向有小背斜变化,煤层厚度变化大,局部夹矸,煤层容重为1.38t/m3。
2、顶底板岩性:煤层老顶为中细砂岩,厚度15~20米,直接顶为砂质泥岩,厚度9~16米,伪顶为泥岩,局部存在。
直接底砂质泥岩,厚度为2.0~4.0米,老底为中细砂岩,厚度为4~50米,老顶老底为中细砂岩,致密坚硬,直接顶底为细砂岩,不显层理。
3、水文地质采区水文地质条件简单,主要是V煤顶板砂岩孔隙裂隙水,对掘进不会造成大的影响。
工作面中无地质钻孔通过。
槽式输送机安全操作规程范文槽式输送机是一种常见的物料输送设备,广泛应用于矿山、建材、冶金等行业。
在操作槽式输送机时,必须严格按照安全操作规程进行操作,以确保人身安全和设备正常运转。
以下是一份槽式输送机安全操作规程范文,供参考:第一章总则第一条: 本规程是为了保证槽式输送机的安全、稳定运行,避免事故发生,保护生产设备和人员的安全而制订。
第二条: 本规程适用于槽式输送机的操作及维护人员,并适用于工厂、矿山及其他生产场所相关人员。
第三条: 槽式输送机的操作及维护人员必须严格遵守本规程的各项规定,主动学习有关知识,加强安全意识,确保安全生产。
第二章输送机操作规程第四条: 槽式输送机的操作人员必须持有相应的操作证书,并定期参加相应的培训和考核。
第五条: 槽式输送机的操作人员必须在操作前检查设备的工作状态,确保设备无故障并安全可靠。
第六条: 槽式输送机的操作人员必须按照正确的顺序启动和停止设备,严禁漏报、错报、乱报。
第七条: 在操作过程中,槽式输送机的操作人员要时刻注意设备的运行情况,防止物料的漏料、堵塞等情况发生。
第八条: 槽式输送机的操作人员要及时发现和处理设备异常情况,如异常声响、振动、温度升高等,必要时应立即停止设备并报告领导。
第九条: 槽式输送机的操作人员要及时清理设备间的堆积物,并保持设备外观的清洁和整齐。
第十条: 槽式输送机的操作人员发现设备存在安全隐患时,应立即报告上级并采取相应的安全措施。
第十一条: 槽式输送机的操作人员离开工作岗位前,必须关闭设备电源,并做好安全防护措施,确保设备安全。
第三章输送机维护规程第十二条: 槽式输送机的维护人员必须定期进行设备的维护保养,确保设备的正常运行。
第十三条: 槽式输送机的维护人员必须按照规定的程序进行设备的检修和更换易损件。
第十四条: 槽式输送机的维护人员必须按照规定的程序进行设备的润滑和保养,并保持设备的清洁。
第十五条: 槽式输送机的维护人员对设备进行维护时,必须关注设备的运行状态,发现异常情况及时汇报并采取相应措施。
第一章工程概况一、巷道名称及施工工程量1、巷道名称:甘肃万胜矿业有限公司甜水堡二矿1303运输顺槽。
2、工程量:1303运输顺槽开口至切眼位置全长3653.022米。
二、工作面位置、标高1303运输顺槽口坐标:X=4107213.733,Y=363911989.590, H=1381.590(底板标高),其方位α=343°06'30"。
三、编制作业规程的依据1、《煤矿安全规程》2、《煤矿技术操作规程》3、《煤矿安全质量标准化及考核评级办法》4、《二〇〇七年十一月份地质及水情水害预报》5、《甘肃万胜矿业有限公司甜水堡二矿矿建三期巷道掘砌工程》投标文件(技术部分)。
6、甘肃万胜矿业有限公司甜水堡二矿《1303运输顺槽平、剖、断面图》第二章地质及水文地质情况一、地质水文情况(一)地理位置甜水堡二矿位于甘肃省环县西北部甜水堡煤矿区的南部,其西北部与宁夏回族自治区的吴忠市辖区接壤,行政区划属甘肃省环县甜水堡镇管辖。
井田向南距环县93km,西峰251km,西安523km,北距吴忠117km。
向北经吴忠距包(头)兰(州)铁路的青铜峡车站159km,井田内有简易公路与国道G211线相通,交通比较方便。
(二)地形、地貌、自然条件矿区地处陇东黄土高原,地表大部分被第四系黄土所覆盖,多为黄土梁峁沟谷,地势高低不平,地势西南高北东低,山脉走向呈北西向,北端为平原浅滩区,南部属丘陵低山区—中低山地形,海拔一般标高一般在1500m~1560m,海拔最高1914m,最低1500m,相对高差一般为60m,最大400多米。
南部区地形切割剧烈,冲沟较发育,冲沟垂深10~30多米的不等,一般直立陡峭。
(三)工程地质特征1、井田地层井田基本被第四系黄土所覆盖,仅在沟谷内切割较深地段出露新近系地层。
钻孔揭露的地层从下至上有上三叠统延长群(T3yn)、下侏罗统富县组(J1f)、中侏罗统延安组(J2y)、中侏罗统直罗组(J2z)、中侏罗统安定组(J2a)、上侏罗统芬芳河组(J3f),新近系甘肃群(Ngn)及第四系(Q)。
二采区运输顺槽作业规程第一章概况第一节概述一、巷道名称本作业规程掘进的巷道为二采区运输顺槽。
二、掘进巷道的用途用于二采区的进风、行人、运煤、运料及管线敷设。
三、巷道设计及服务年限本工作面所掘巷道高度,随煤层高底而定,自回风巷起每隔200m开一贯眼(采用棚架支护,刮板输送机运输)以便通风。
设计长度:运输顺槽1183m。
巷道断面:运输顺槽[4×2.7]=10.8m2贯眼[(2.4+2.6)×2.2÷2]=5.5m2工程量:1183m(平距)17886.96t掘进期限:经矿有关领导决定,本巷道自2007年12月开工,预计2008年5月竣工,共计5个月。
该巷道服务年限:5年附图:巷道布置示意图第二节编写依据一、图纸本工作面所掘巷道的施工依据为《陈家湾乡煤矿9#煤层采掘规划图》二、地质说明书本工作面所掘地质资料的依据为《地质报告》和相邻工作面地质说明书。
第二章地面位置及地质情况第一节地面相对位置及邻近采区开采情况井上下对照关系表第二节煤(岩)层赋存特征煤层特征情况表煤层顶底板情况表第三节地质构造地质构造简单,根据已掘巷道揭露情况,呈一单斜构造,煤层走向东西,倾向南北,倾角大约3°—6°,另外顺槽内断层陷落柱不发育,无岩浆岩侵入。
第四节水文地质一、含水层(顶部和底部)分析井田开采9号煤层,其直接充水含水层为太原组L1,灰岩含水层,煤层开掘后,该含水层通过裂隙,导水裂隙带进入掘进工作面,是井下工作面涌水的主要裂隙水来源,但该含水层出水量较小。
上第三系,第四系松散层孔隙含水层为9号煤层间接充水含水层,通过已揭露竖井和斜井推断,属于间接充水,其出水量随着季节变化而变化,雨季出水量较大,旱季则较小。
二、其它水源的分析局部地段顶部和底部有少量涌水,但对掘进影响不大。
三、涌水量据揭露的顺槽推算,掘进时底板有少量积水,在低凹处打水窝,配备相应能力的排水设施。
第三章巷道布置及支护说明第一节巷道布置巷道参数表1、二采区运输顺槽掘进段二采区运输顺槽从皮带下山巷604m处测点按120º50′00"的方位开口,沿9#煤层底部掘进1183m停止,其工程量为17886.96t。
目录第一章概况 (3)第二章地面位置及地质情况 (4)第一节地面相对位置邻近开采情况 (4)第二节煤岩层赋存特征 (5)第三节地质构造 (6)第四节水文地质 (6)第三章巷道布置及支护说明 (9)第一节巷道布置与矿山压力 (9)第二节巷道支护 (9)第四章施工方法及工作组织 (12)第一节施工方法 (12)第二节施工工艺流程 (13)第五章掘进工作面生产系统 (18)第一节通风系统 (18)第二节瓦斯防治与安全监测系统 (21)第三节供电系统 (22)第四节压风系统 (22)第五节综合防尘系统 (23)第六节防灭火系统 (23)第七节排水系统 (24)第八节运输系统 (24)第九节照明、通信和信号 (24)第六章劳动组织与主要技术经济指标 (25)第一节劳动组织 (25)第二节作业循环 (28)第三节主要技术经济指标 (29)第四节设备及工具配备 (31)第七章安全技术措施 (32)第一节一通三防 (32)第二节爆破 (33)第三节锚杆施工安全技术措施 (36)第四节防治水及探放水 (37)第五节矿压观测及顶板管理 (38)第六节机电 (44)第七节运输 (45)第八节综掘机管理措施 (61)第九节质量管理和文明施工 (72)第八章灾害应急措施与避灾路线 (74)第一节应急措施 (74)第二节避灾路线 (79)第一章 概 况一、工程概况运输顺槽掘进工作面如下图所示,工程概况见表1-1。
北150米746米93米表1-1 运输顺槽掘进工作面工程概况序号项目内容说明1 巷道布置运输顺槽平面位置图所示2 工期要求预计2012年7月份开工,预计2012年12月份完工。
3 巷道用途满足工作面行人、通风、运输需要4 服务年限约8个月5 工程量746m6 工程投资总工程投资约522.2万元二、编制依据本作业规程是根据公司已批准的回风大巷设计,公司下达的生产计划和114地质队提供的地质报告以及《煤矿安全规程》、规范和公司等有关技术规定编制的。
目录第一章概况........................................................... - 4 - 第一节概述............................................................ - 4 - 第二节编写依据...................................................... - 4 - 第二章地质及水文情况............................................ - 4 - 第三章巷道布置及支护说明....................................... - 7 - 第一节巷道布置..................................................... - 7 - 第二节支护设计..................................................... - 7 - 第四章施工工艺....................................................... - 10 - 第一节施工方法....................................................... - 10 - 第二节施工工艺....................................................... - 10 - 第三节装、运岩(煤)方式.............................................. - 11 - 第四节管线敷设....................................................... - 12 - 第五章劳动组织与主要技术经济指标...................................... - 12 - 第一节劳动组织.................................................... - 12 - 第二节循环作业.................................................... - 13 - 第三节主要技术经济指标........................................ - 13 - 第六章生产系统................................................... - 13 - 第一节通风系统.................................................... - 13 - 第二节压风系统.................................................... - 16 -第三节防尘系统................................................... - 16 - 第四节防火系统.................................................... - 17 - 第五节供电系统.................................................... - 17 - 第六节供水系统................................................... - 18 - 第七节运输系统.................................................... - 18 - 第八节通讯系统....................................................... - 19 - 第九节监测监控系统................................................... - 19 - 第七章安全技术措施.............................................. - 20 - 第一节支护质量技术要求............................................... - 20 - 第二节“一通三防”管理............................................... - 21 - 第三节顶板管理.................................................... - 24 - 第四节防治水管理及探放水措施......................................... - 26 - 第五节掘进机管理................................................. - 28 - 第六节皮带、刮板输送机的管理......................................... - 32 - 第七节机电管理................................................... - 38 - 第八节其它........................................................ - 42 - 第八章文明生产及工程质量管理......................................... - 43 - 第九章灾害预防及避灾路线............................................. - 44 - 第一节灾害预防........................................................ - 45 - 第二节避灾路线........................................................ - 47 -附图:综合柱状图(1:200)、采掘工程平面图(1:2000)、支护断面图(1:50)、前探梁支护示意图、掘进机切割示意图、运输系统示意图、监测监控系统示意图、压风及压风自救系统示意图、防尘系统示意图、供电系统示意图、供水施救系统示意图、排水系统示意图、照明及通信联络系统示意图、循环图表、避灾路线图、紧急避险系统示意图、正规循环图表和经济技术指标表等。
第一章概况第一节概述一、巷道名称本《作业规程》掘进的巷道为30207工作面运输顺槽。
二、掘进目的及巷道用途掘进目的是为满足30207工作面的生产运输需要。
三、巷道设计长度巷道设计长度:平距为513m 。
四、预计开工时间经矿领导研究决定,本掘进工作面预计2013年6月20日开工。
第二节编写依据1、30207工作面运输顺槽工程开工通知单2、《30207工作面运输顺槽工程技术附件》3、《30207工作面运输顺槽工程掘进地质说明书》4、《煤矿安全规程》5、《煤矿各工种操作规程》6、《矿山井巷工程施工及验收规范》(GBJ50213-2010)。
7、《煤矿井巷工程质量检验评定标准》(GB510-2010)。
8、其它与本工程有关的国家及部颁现行有效的各种技术规范、规程、规定。
第二章地质及水文情况一、矿井地质及涌水量预计30207工作面运输顺槽掘进煤层位于3-1#煤层下部,全区稳定可采,上距3-1#煤层10.85-8.06m,平均9.46m,为中等煤层,煤层厚度一般为2.08m—3.82m,平均3.04m。
最厚处为NZK1901钻孔附近3.82m;最薄处为NZK1801钻孔附近2.08m。
,煤层结构简单,含夹矸0-3层。
二、防治水相关规定:1、坚持“有掘必探,先探后掘”的探放水措施。
2、建立畅通的排水系统。
3、加强水文地质观测,做好预测预报。
4、防治水钻孔设计、规定、探放水安全技术措施内容附作业规程后。
5、详见探放水安全技术措施及钻孔设计示意图、防治水规定。
3#煤30207运输顺槽掘进地质说明书概况煤层名称3#煤水平名称一水平巷道名称30207运输顺槽工作面名称30207运输顺槽地面标高(m)+1621.3~+1561采区标高(m)+1394~+1420 地面位置山西省山阴县西北部马营乡山峡村北侧井下位置与四邻关系该巷道开口位置位于3#煤回风大巷绕道内,巷道周围还未形成采面。
走向长(m )513倾向长(m)煤层情况煤(矿)层总厚(m)2.08~3.82煤层结构(m)煤层倾角(度)2°~5°3.04 0.99(0.46)1.59 2°43′煤层在采区范围内部发育完整,厚约2.08~3.82m左右,平均厚度3.04m,采区北部煤层较厚,西部逐渐变溥,最厚处为NZK1901钻孔附近3.82m;最薄处为NZK1801钻孔附近2.08m。
该煤层位于3-1#煤层下部,全区稳定可采,上距3-1#煤层10.85-8.06m,平均9.46m,为中等煤层,煤层厚度一般为2.08m—3.82m,平均3.04m。
最厚处为NZK1901钻孔附近3.82m;最薄处为NZK1801钻孔附近2.08m。
,煤层结构简单,含夹矸0-3层。
煤层顶板情况顶板名称岩石名称厚度(m)岩性特征直接顶细粒砂岩、中粒砂岩或砂质泥岩1.65-8.0(4.83)砂岩:灰白色,水平层理,较坚硬。
砂质泥岩:灰白色,性脆易碎、易风化。
直接底泥岩、砂质泥岩2.87-3.7(3.29)砂质泥岩:灰白色,性脆易碎、易风化。
泥岩:灰黑色,性脆,断口平坦。
老底地质构造情况本工作面范围内未发现有陷落柱等其他构造发育。
水文地质情况及防治水措施30207工作面运输顺槽需加强探放水工作,相邻矿井的采掘情况尚不清楚,因此,在生产中应做到“有掘必探,先探后掘”,以免发生事故。
可采煤层直接充水含水层为顶板砂岩裂隙含水层,富水性不强,地表水体和大气降水及深部奥灰水均对井田煤层开采无影响,综合评价,本采区水文地质类型为简单型。
最大涌水量300m3/d 正常涌水量180m3/d其它地质情况瓦斯低瓦斯煤尘有爆炸危险性煤的自燃容易自燃—自燃发火煤层地温正常地压正常普氏硬度(f)煤层类矸直接矸直接底储量计算块段号走向长(m)倾向长(m)面积(m2)煤厚(m)容量(t/m3)工业储量(万吨)回采率(%)可采储量(万吨)2.9 0.93第三章巷道布置及支护说明第一节巷道布置=宽5200mm³高30207工作面运输顺槽沿煤层底板掘进。
