常态土石方开挖、回填施工措施二级安全技术交底(2021新版)
- 格式:docx
- 大小:58.06 KB
- 文档页数:11

土方开挖回填安全技术交底
项目名称
建湘南路三段照明工程
分项
土方开挖和回填
披露内容:
1、根据施工方提供的管道位置,将石灰线开挖至规定深度。
2、开挖时应按规定放坡,在回填地段开挖沟槽或雨季施工时,可
酌情增加坡度或采取支护等相应措施,保证沟槽不坍塌。
在地下水位
较高的地段施工时,应采取降低水位或排水的措施。
沟槽内的积水应
及时排除,不允许沟槽内长时间泡水。
3、开挖沟槽时,沟底设计标高以上0.2~0.3m的原状土应予保留,禁止扰动。
铺管前用人工清理,如局部超挖,填砂或合格土,分层夯实。
4、当沟渠底部埋有难以清除的块石或风化岩石时,应铲除至设计
标高以下0.15~0.2m,然后铺上沙土整平夯实。
5、开挖沟槽,遇有管道、电缆、地下构筑物时,做好防护工作,
及时与项目部联系,协同有关单位共同处理。
6、管道安装敷设后尽快回填。
披露方
接受者。

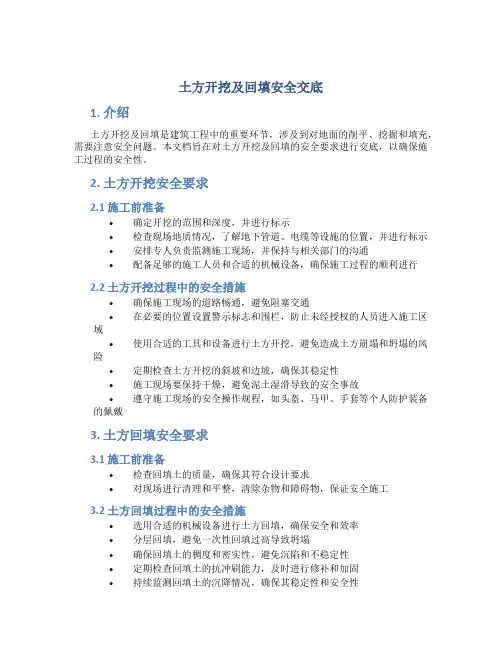

土方开挖及回填安全交底1. 介绍土方开挖及回填是建筑工程中的重要环节,涉及到对地面的削平、挖掘和填充,需要注意安全问题。
本文档旨在对土方开挖及回填的安全要求进行交底,以确保施工过程的安全性。
2. 土方开挖安全要求2.1 施工前准备•确定开挖的范围和深度,并进行标示•检查现场地质情况,了解地下管道、电缆等设施的位置,并进行标示•安排专人负责监测施工现场,并保持与相关部门的沟通•配备足够的施工人员和合适的机械设备,确保施工过程的顺利进行2.2 土方开挖过程中的安全措施•确保施工现场的道路畅通,避免阻塞交通•在必要的位置设置警示标志和围栏,防止未经授权的人员进入施工区域•使用合适的工具和设备进行土方开挖,避免造成土方崩塌和坍塌的风险•定期检查土方开挖的斜坡和边坡,确保其稳定性•施工现场要保持干燥,避免泥土湿滑导致的安全事故•遵守施工现场的安全操作规程,如头盔、马甲、手套等个人防护装备的佩戴3. 土方回填安全要求3.1 施工前准备•检查回填土的质量,确保其符合设计要求•对现场进行清理和平整,清除杂物和障碍物,保证安全施工3.2 土方回填过程中的安全措施•选用合适的机械设备进行土方回填,确保安全和效率•分层回填,避免一次性回填过高导致坍塌•确保回填土的稠度和密实性,避免沉陷和不稳定性•定期检查回填土的抗冲刷能力,及时进行修补和加固•持续监测回填土的沉降情况,确保其稳定性和安全性•施工现场要保持干燥,避免泥浆和泥水对工人的危害•对施工现场进行清理和整理,确保工作环境的整洁和安全•施工结束后,对土方回填的质量进行检查和验收,确保其符合设计要求4. 风险分析与应对措施在土方开挖及回填的施工过程中,存在以下风险: - 地质条件不稳定导致土方崩塌和坍塌的风险 - 不当操作导致机械设备事故的风险 - 不当存放导致材料堆垛失稳的风险 - 未经授权人员进入施工现场导致人身安全的风险 - 不合格的回填土导致工程质量问题的风险为了应对这些风险,需要采取以下措施: - 严格遵守施工安全操作规范,提高工人的安全意识和操作技能 - 加强施工现场的管理,确保施工过程的安全性和有序性 - 定期进行安全教育和培训,提高工人的安全意识和应急处置能力 - 建立健全的防范和事故报告机制,及时发现和处理安全问题5. 结论土方开挖及回填是建筑工程中重要的环节,需要高度重视安全问题。
一、交底目的为确保施工过程中安全生产,降低事故发生率,提高施工人员安全意识,现将本工程二级安全技术交底如下:二、工程概况1. 工程名称:[项目名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工内容:[施工内容概述]三、安全注意事项1. 人员安全(1)施工人员必须穿戴符合国家标准的安全帽、安全带、防尘口罩等个人防护用品。
(2)特种作业人员必须持证上岗,非特种作业人员不得操作特种设备。
(3)施工人员应遵守施工现场各项规章制度,不得擅自改变施工方案。
2. 机械安全(1)机械设备应定期检查、维护,确保设备性能良好。
(2)操作人员应熟悉机械设备操作规程,严格按照规程操作。
(3)机械设备运行过程中,严禁操作人员靠近危险区域。
3. 物料安全(1)施工现场材料堆放整齐,不得超高、超宽、超长。
(2)易燃、易爆、有毒有害等危险物品应隔离存放,并采取相应的安全措施。
(3)施工现场用电安全,禁止私拉乱接电线。
4. 施工现场安全(1)施工现场应设置安全警示标志,明确警示内容。
(2)施工现场道路畅通,禁止车辆随意停放。
(3)施工现场消防设施完好,消防通道畅通。
四、安全技术措施1. 人员安全措施(1)对新入场施工人员进行安全教育培训,提高安全意识。
(2)加强施工现场安全巡查,及时发现并消除安全隐患。
(3)对违章操作行为进行严肃处理,确保施工安全。
2. 机械安全措施(1)定期对机械设备进行保养、维修,确保设备正常运行。
(2)加强机械设备操作人员的安全教育,提高操作技能。
(3)制定机械设备应急预案,确保事故发生时能够迅速应对。
3. 物料安全措施(1)对易燃、易爆、有毒有害等危险物品进行分类存放,并采取相应的安全措施。
(2)加强施工现场材料管理,防止材料丢失、损坏。
(3)制定应急预案,确保事故发生时能够迅速应对。
4. 施工现场安全措施(1)设置安全警示标志,明确警示内容。
(2)加强施工现场道路管理,确保道路畅通。
技术交底记录
施工工地入口地面做硬化处理,并设置车辆冲洗台以及配套的排水、
车辆在驶出工地前,应将车轮、车身冲洗干净,不得带泥上路;进出口一百米以内的道路保持清洁,不存留泥土和建筑垃圾。
道路两侧及办公区进行绿化,裸土及时覆盖。
、施工现场的弃土、弃料及其他建筑垃圾砌筑垃圾堆放池,及时清运,若在工地内堆小时,应密闭存放或及时进行覆盖,防止风蚀起尘及水蚀迁移。
每天检查七个百分百中道路冲洗清扫,发现有未冲洗干净或者责任人渎职的,对责任。

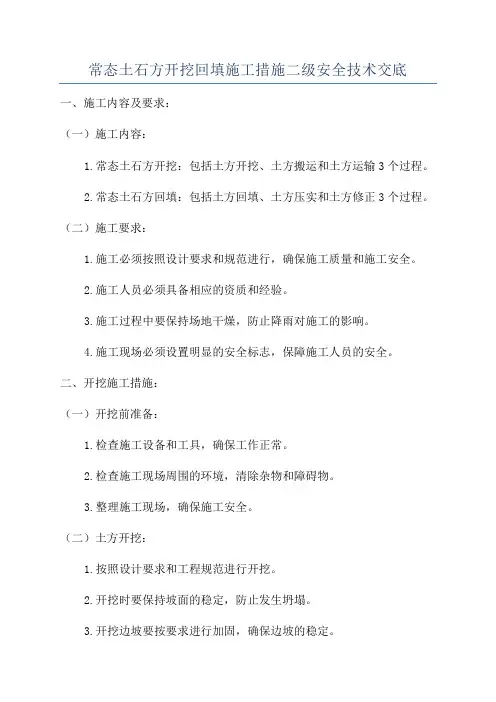

常态土石方开挖回填施工措施二级安全技术交底一、施工内容及要求:(一)施工内容:1.常态土石方开挖:包括土方开挖、土方搬运和土方运输3个过程。
2.常态土石方回填:包括土方回填、土方压实和土方修正3个过程。
(二)施工要求:1.施工必须按照设计要求和规范进行,确保施工质量和施工安全。
2.施工人员必须具备相应的资质和经验。
3.施工过程中要保持场地干燥,防止降雨对施工的影响。
4.施工现场必须设置明显的安全标志,保障施工人员的安全。
二、开挖施工措施:(一)开挖前准备:1.检查施工设备和工具,确保工作正常。
2.检查施工现场周围的环境,清除杂物和障碍物。
3.整理施工现场,确保施工安全。
(二)土方开挖:1.按照设计要求和工程规范进行开挖。
2.开挖时要保持坡面的稳定,防止发生坍塌。
3.开挖边坡要按要求进行加固,确保边坡的稳定。
(三)土方搬运和运输:1.使用合适的设备进行土方搬运,确保安全和高效。
2.选用合适的运输工具进行土方运输,减少运输距离和时间。
3.运输过程中要注意货物的稳定,防止滑落和散落。
三、回填施工措施:(一)回填前准备:1.检查回填土的质量,确保符合要求。
2.准备好压实设备和工具,确保施工进度。
(二)土方回填:1.确保回填土的均匀性和密实度,防止产生不均匀沉降。
2.回填土时要确保土层的平整和水平度,防止产生不均匀沉降和坍塌。
(三)土方压实:1.使用合适的压实设备进行压实,确保土方的密实度。
2.压实时要控制好压实力度和次数,防止产生过度压实。
(四)土方修正:1.在回填和压实后,根据实际情况进行土方修正,确保达到设计要求。
2.修正土方时要注意土方的均匀性和密实度,确保施工质量。
四、施工安全注意事项:1.施工人员必须佩戴个人防护装备,包括安全帽、防护鞋等。
2.施工现场必须设置安全警示标志,提醒人员注意安全。
3.操作设备和工具时要格外小心,防止发生意外。
4.施工过程中要定期检查设备和工具的工作状态,确保运行正常。

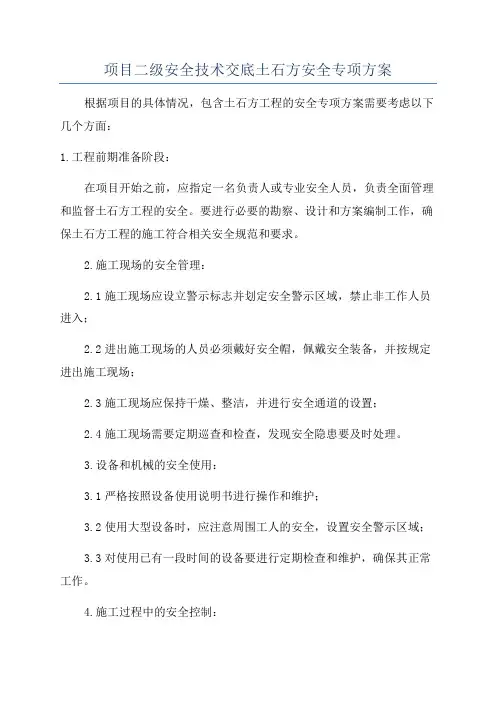

项目二级安全技术交底土石方安全专项方案根据项目的具体情况,包含土石方工程的安全专项方案需要考虑以下几个方面:1.工程前期准备阶段:在项目开始之前,应指定一名负责人或专业安全人员,负责全面管理和监督土石方工程的安全。
要进行必要的勘察、设计和方案编制工作,确保土石方工程的施工符合相关安全规范和要求。
2.施工现场的安全管理:2.1施工现场应设立警示标志并划定安全警示区域,禁止非工作人员进入;2.2进出施工现场的人员必须戴好安全帽,佩戴安全装备,并按规定进出施工现场;2.3施工现场应保持干燥、整洁,并进行安全通道的设置;2.4施工现场需要定期巡查和检查,发现安全隐患要及时处理。
3.设备和机械的安全使用:3.1严格按照设备使用说明书进行操作和维护;3.2使用大型设备时,应注意周围工人的安全,设置安全警示区域;3.3对使用已有一段时间的设备要进行定期检查和维护,确保其正常工作。
4.施工过程中的安全控制:4.1施工过程中要制定详细的施工方案,对土石方工程的施工过程进行规范控制,确保施工安全;4.2进行土石方施工前,要对施工现场进行细致的勘察,了解地质情况,采取相应的安全措施;4.3在土石方施工过程中,要对材料进行合理储存,确保不会对周围环境和工人的安全造成威胁;4.4对于需要开挖的土石方部位,要进行相应的支护工作,确保施工过程中不会发生塌方或坍塌事故;4.5如果在土石方施工过程中需要使用爆破等危险作业,必须按照规定程序进行,并设置周边安全警示半径。
5.应急预案和安全教育:5.1编制土石方安全应急预案,明确应急救援的流程和工作人员的职责;5.2工地应设置应急救援设备,并确保工人熟悉其使用方法;5.3对施工人员进行安全教育和培训,提高他们的安全意识和技能。
综上所述,土石方工程的安全专项方案主要包括工程前期准备、施工现场的安全管理、设备和机械的安全使用、施工过程中的安全控制以及应急预案和安全教育等方面。
通过细致的规划和管理,可以有效预防和控制土石方施工中的安全隐患,确保工程的安全顺利进行。
一、前言为确保施工现场安全生产,提高施工人员的安全意识,防止安全事故的发生,现将本工程的安全技术交底如下。
本交底针对施工过程中可能存在的安全隐患,对施工人员进行详细的安全技术指导,确保施工安全。
二、施工项目概况1. 工程名称:XX项目2. 施工单位:XX公司3. 施工地点:XX地点4. 施工内容:XX工程5. 施工期限:XX年XX月至XX年XX月三、施工安全注意事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场应设置明显的安全警示标志,如:警示牌、警戒线等。
3. 施工现场应保持整洁,不得堆放杂物,防止绊倒、摔伤。
4. 施工现场应合理布置施工通道,确保施工人员、材料、设备等通行顺畅。
5. 施工过程中,施工人员应严格遵守操作规程,不得违章作业。
6. 施工现场应加强用电安全管理,确保电气设备安全运行。
7. 施工现场应加强消防管理,配备足够的消防器材,定期进行消防演练。
8. 施工现场应加强机械管理,确保机械设备安全运行。
9. 施工现场应加强高空作业安全管理,严禁违规操作。
10. 施工现场应加强脚手架、模板等设施的管理,确保其稳定可靠。
四、具体施工安全技术交底1. 混凝土工程(1)混凝土搅拌、运输、浇筑过程中,操作人员应佩戴安全帽、手套等防护用品。
(2)混凝土运输车辆行驶过程中,应保持车距,严禁超速行驶。
(3)混凝土浇筑过程中,应确保模板、支撑等设施稳固,防止坍塌。
2. 土方工程(1)挖掘、运输、回填过程中,操作人员应佩戴安全帽、安全带等防护用品。
(2)挖掘、运输过程中,应确保车辆安全行驶,防止翻车、倾覆。
(3)回填过程中,应确保回填材料符合要求,防止地基不均匀沉降。
3. 钢筋工程(1)钢筋加工、运输、绑扎过程中,操作人员应佩戴安全帽、手套等防护用品。
(2)钢筋加工过程中,应确保加工设备安全运行,防止机械伤害。
(3)钢筋绑扎过程中,应确保钢筋绑扎牢固,防止脱落、倾覆。
4. 模板工程(1)模板加工、运输、安装过程中,操作人员应佩戴安全帽、安全带等防护用品。
土石方工程安全技术交底一、项目概况本土石方工程位于XX地区,总面积为XXXX平方米,工程包括挖方、填方、平整等土石方作业。
为确保工程施工过程中的安全,提高工作效率,特进行安全技术交底。
二、施工前的准备工作1. 土石方工程施工前,需进行现场勘测,了解地质情况、土壤类型、地下水位等相关信息。
2. 确定施工区域的边界和限制区域,设置警示标志,并进行必要的围挡和防护措施。
3. 准备必要的施工设备和工具,包括挖掘机、推土机、运输车辆等,并确保设备的正常运行。
4. 检查施工人员的资质和健康状况,确保其具备相应的技术能力和身体条件。
三、土石方工程施工安全措施1. 挖方作业安全措施:a. 挖方前,需清除作业区域内的杂物和障碍物,确保施工场地的整洁。
b. 挖方深度不得超过规定标准,以避免坍塌和滑坡等危(wei)险情况。
c. 挖方过程中,要保持挖掘机的稳定,避免超负荷作业,确保机械设备和操作人员的安全。
d. 挖方作业结束后,及时清理场地,确保施工区域的安全。
2. 填方作业安全措施:a. 填方前,需对填方土进行筛选和振实,确保填方土质量符合要求。
b. 填方过程中,要注意填方的均匀性和稳定性,避免浮现塌方和塌陷等安全隐患。
c. 填方高度不得超过规定标准,以避免填方体积过大导致不稳定。
d. 填方作业结束后,要进行表面平整,确保道路通行安全。
3. 土石方工程施工期间的安全措施:a. 施工现场要设置明显的安全警示标志,提醒人员注意安全。
b. 施工人员要佩戴符合要求的个人防护装备,包括安全帽、安全鞋、手套等。
c. 施工人员要经过相应的培训,了解土石方工程的安全操作规程和应急措施。
d. 施工现场要定期进行安全巡查,及时发现和处理安全隐患。
四、应急措施1. 在施工过程中,如发生坍塌、滑坡等紧急情况,施工人员应即将住手作业,迅速撤离危(wei)险区域。
2. 在施工现场设置应急通道和避难点,确保施工人员的安全。
3. 施工现场要配备相应的应急设备和器材,包括救生绳、灭火器等。
土石方工程安全技术交底一、工程基本情况工程名称:XXXX工程地点:XXXX工程范围:主要包括土石方的挖掘、运输、填筑等工程规模:总土石方量约为XXXX立方米工程期限:预计XXXX天二、安全操作规程所有参与工程的人员必须经过安全培训,熟悉并掌握安全操作规程。
严禁酒后作业,疲劳作业。
作业人员需佩戴安全帽、手套等个人防护用品。
挖掘、运输等机械操作人员需持证上岗,严格按照机械操作规程作业。
定期对机械进行维护保养,确保设备处于良好状态。
三、土石方处理措施挖掘出的土石方需按照类别分别存放,不得混杂。
挖掘出的有毒有害废弃物需按照相关规定进行无害化处理。
挖掘出的易燃易爆废弃物需进行妥善处理,避免发生火灾或爆炸事故。
对于较大石块,应采用破碎机进行破碎处理。
对于废弃的土石方,应合理利用,减少浪费。
四、安全防护措施作业现场应设置安全警示标志,确保作业安全。
高处作业需搭设脚手架或采取其他安全措施,防止坠落事故发生。
在陡坡、悬崖等危险区域作业时,应采取有效的防护措施。
对于可能发生坍塌、滑坡等地段,应采取必要的支护措施。
夜间作业应设置足够的照明设施,确保视线清晰。
五、环境保护要求施工期间应减少对周围环境的干扰和污染,采取必要的防护措施。
施工废水、废气、废渣等应按照国家有关规定进行处理,不得随意排放。
尽量减少施工噪音、振动等对周围居民的影响,采取有效的减噪减振措施。
施工结束后,应及时清理施工现场,恢复原有环境。
对于涉及到的动植物保护区域,应按照相关规定进行保护。
六、应急预案制定针对可能发生的坍塌、滑坡、泥石流等自然灾害的应急预案,明确应急组织、通讯联络、处置流程等。
配备必要的应急救援设备和器材,定期进行演练,确保人员熟悉使用方法。
对于可能发生的事故,应按照应急预案迅速启动应急响应程序,及时组织抢险救援工作。
对于受伤或中毒的人员,应及时送往医疗机构救治。
在事故调查处理中,应遵循“四不放过”原则,确保事故原因查明,责任追究到位,预防措施落实。
一、前言为确保土石方大开挖作业的安全,提高施工人员的安全意识,现将土石方大开挖作业的安全技术要求交底如下,请全体施工人员认真遵守。
二、施工前准备1. 安全教育:所有施工人员必须参加三级安全教育,考试合格后方可进入施工现场。
2. 安全装备:所有人员进入施工现场必须佩戴合格的安全帽,系好下颚带,锁好带扣,穿着适合的劳保鞋。
3. 施工方案:土石方大开挖必须严格按照施工组织设计和土方开挖方案进行,未经批准不得随意更改。
三、安全技术措施1. 边坡稳定:- 开挖深度超过1.5米时,应设人员上下坡道和爬梯,防止坠落。
- 开挖深度超过2米时,必须在边沿设两道1.2-1.5米高的护身栏杆,并在危险处夜间设红色标志灯。
- 任何人严禁在坑底休息。
2. 排水措施:- 基坑上口周边必须用细石砼做挡水台和排水沟,确保排水畅通,保证边坡稳定。
3. 照明与标志:- 夜间挖土时,施工场地应有足够的照明。
- 危险区域应设置明显的安全标志。
4. 机械操作:- 挖土机工作范围内,不准进行其他作业。
- 基坑边1米以内不得堆土、堆料、停置机具。
- 多台机械开挖时,挖土机间距应大于10米。
5. 作业指挥:- 挖土应有专人指挥,防止机械伤人或坠土伤人。
- 作业人员要经常注意边坡是否有裂缝,一旦发现,立即停止一切作业,待处理和加固后方可继续施工。
6. 环境保护:- 弃土应及时运至施工区域以外,随运随清。
- 雨季施工时,应采取防止滑坡、流沙的措施。
四、注意事项1. 施工人员必须遵守安全生产纪律,不得违章作业。
2. 严禁在施工现场吸烟。
3. 施工机械应符合要求,防护装置必须齐全可靠。
4. 挖掘机施工时,严禁人员在回转半径内逗留、行走和作业。
五、总结土石方大开挖作业安全责任重大,全体施工人员要高度重视,严格执行安全技术措施,确保施工安全。
如有违反,将严肃追究责任。
请全体施工人员认真学习并严格遵守以上安全技术交底内容,共同保障施工安全。
土石方工程安全技术交底一、项目概述本土石方工程位于某市某区,是一项重要的基础设施建设工程。
工程规模较大,主要包括挖填土方、边坡工程、基坑支护等内容。
为确保工程施工的安全性和质量,特进行安全技术交底。
二、施工单位及责任人施工单位:某建筑工程有限公司责任人:李工程师三、施工现场安全管理1.施工现场应设置明显的安全警示标志,包括施工区域划定、禁止通行标志等,以提醒施工人员和外来人员注意安全。
2.施工现场应配备足够数量的安全帽、安全鞋、手套等个人防护用品,并要求施工人员佩戴。
3.施工现场应设置安全通道,保持施工道路畅通,以便应急车辆通行。
4.施工现场应定期进行安全检查,发现问题及时整改,并记录检查情况。
四、土石方施工安全要求1.施工前应对土石方工程进行详细的勘测和设计,确保施工过程中不会对周边环境和建筑物造成影响。
2.挖填土方工程中,应根据土质情况选择合适的施工方法和设备,确保施工过程的稳定性和安全性。
3.边坡工程中,应根据边坡的高度和土质情况进行合理的坡度设计,采取相应的支护措施,防止边坡滑坡和坍塌。
4.基坑支护工程中,应根据基坑的深度和土质情况选择合适的支护方法,确保基坑的稳定性和安全性。
5.施工过程中应注意排水情况,及时清理积水,防止因积水导致的滑坡和坍塌。
五、施工人员安全培训1.施工单位应对参与土石方工程的施工人员进行安全培训,包括施工现场的安全规定、个人防护用品的正确使用方法等内容。
2.施工人员应具备相关的岗位证书,如挖掘机操作证、起重机操作证等,确保施工过程中的安全操作。
3.施工人员应定期参加安全培训和考核,提高安全意识和技能水平。
六、施工设备安全管理1.施工设备应定期进行维护和检修,确保设备的正常运行和安全性。
2.施工设备操作人员应具备相应的技术资格和证书,并严格按照操作规程进行操作。
3.施工设备的使用应符合相关的安全标准和规定,如起重机的额定载荷、挖掘机的最大挖掘深度等。
七、应急预案和安全演练1.施工单位应制定土石方工程的应急预案,明确各类事故的应急处理措施和责任分工。
土石方工程安全技术交底一、项目概述本土石方工程位于某市某区,总面积约为XXX平方米。
工程包括挖方、填方、边坡开挖等施工内容,旨在完成某市某区的土地整治和基础设施建设。
二、施工单位及责任人本土石方工程的施工单位为XXX建筑工程有限公司,负责人为XXX先生。
施工单位需按照相关法律法规和技术标准进行施工,并确保施工过程中的安全。
三、施工前的准备工作1. 土石方工程前,施工单位应与监理单位进行沟通,了解工程的具体要求和技术规范。
2. 施工单位应对施工人员进行安全教育和培训,确保每位工人了解施工过程中的安全风险和应对措施。
3. 施工单位应检查和确保施工设备的正常运行,并定期进行维护和保养。
四、施工过程中的安全措施1. 挖方作业安全措施:a. 挖方前,施工单位应对工地进行勘察,确定地质情况和土方的稳定性。
b. 施工单位应按照设计要求进行挖方,避免超挖和坡度过陡造成的安全隐患。
c. 施工单位应配备合格的挖掘机操作员,并对其进行培训和考核。
d. 挖方过程中,应保持挖掘机的平稳操作,避免发生倾覆等意外事故。
2. 填方作业安全措施:a. 填方前,施工单位应对填方区域进行平整和清理,确保填方材料的均匀分布。
b. 施工单位应按照设计要求进行填方,避免填方过高或过低造成的安全隐患。
c. 施工单位应配备合格的推土机操作员,并对其进行培训和考核。
d. 填方过程中,应保持推土机的平稳操作,避免发生倾覆等意外事故。
3. 边坡开挖安全措施:a. 边坡开挖前,施工单位应对边坡进行勘察,确定边坡的稳定性。
b. 施工单位应按照设计要求进行边坡开挖,避免开挖过深或过宽造成的安全隐患。
c. 施工单位应配备合格的挖掘机操作员,并对其进行培训和考核。
d. 边坡开挖过程中,应保持挖掘机的平稳操作,避免发生滑坡等意外事故。
五、施工现场安全管理1. 施工单位应设立专门的安全管理人员,负责施工现场的安全监督和管理。
2. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
常态土石方开挖、回填施工措施二次安全技术交底一、简要说明施工布置图、主要施工方法、关键施工技术及可能存在的问题:我们团队主要承担以下主要项目:主干渠:开挖、基础换填处理;熊庄河排水倒虹吸:导流、开挖、回填施工;鸭东三分干、亚东有两条支流和一条倒虹吸:开挖、回填施工;半坡店分水口门:开挖、回填施工。
1、施工布置图:○1进场施工道路:本标段长约3.4km,距S103省道较近,初步拟定布置2条进场道路,路面宽度8~10m,泥结碎石路面。
沿渠道布置泥结碎石道路,长度约7km,路面宽度6~8m。
现场基坑下道路应根据开挖情况合理布置。
○2生活、生产设施:我们队搭了一个营地,布设项目部、职工住房、机械修理厂。
○3弃渣场:本队可用弃渣场共二个,嵩庄弃渣场为1标、两个团队共享的废渣可用于总部的废渣容量15万方;李和庄弃场为本队的主要弃渣场,容量约133万方。
另外,本段向1标调运有用渣料86万方。
○4施工供电和照明布置:施工供电点引自昭和变电站10kv线路至营地、施工工地。
○5施工用风:团队主要供气项目包括混凝土浇筑、凿毛及少量其它工程。
拟配备2台10m3/min移动式空压机供风。
○6施工用水:地下水用于团队的施工、生产和生活用水,采用打井取水的方式获得。
2、主要施工方法简述:○1渠道工程土石方开挖:本队大部分渠道开挖深度约为9米,采取分层、分段开挖,分层厚度为3米,开挖前,应开挖渠道两侧的截水沟,按设计要求预留保护层,开挖采用反铲挖装,自卸汽车运输。
开挖施工前需将地下水降到开挖面以下,有承压水段采用轻型井点降水,其他段降水采用明挖强排法降水。
○2土石方回填: 本标段土方填筑工程所需土料,以弱膨胀性和无膨胀性土作为填筑材料。
开挖料一般情况优先考虑本标段自身利用,余量考虑调入其他标段。
挖方和填方不足部分考虑从小边庄和戴营取土场转移。
根据试验数据、压实机械的种类、回填部位,选用不同的松铺厚度,在铺筑过程中,加强松铺厚度的控制,初步拟定松铺厚度30~40cm。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改挖土工安全技术交底(2021版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.挖土工安全技术交底(2021版)一、质量标准:1、基槽工质必须符合设计要求。
2、基槽底边坡应平整,槽宽度不得小于设计要求,并留出操作面,槽底标高允许偏差为±20mm。
3、基槽内不得存积水,浮土和泥浆底部应保原始结构。
二、挖槽操作规定:1、挖槽工程应定位放线,完成后并经检查复核无误后方准施工。
2、挖槽应沿灰线里口切出土印,挖土时翻出的土不准碰坏龙门板及龙门桩。
3、土方开挖过程中如发现土质种类、地下水位等与工程地质资料不符时应报告有关部门人员及时处理。
4、开挖土方时,如发现地下电缆、管道、渗井测量标志,古墓、古井、洞穴、矿坑、文物及不易鉴别物品等,应做好现场保护工作,并立即报告施工负责人,不得擅自处理。
5、严禁超深挖掘,如发生超挖现象情况,不得随意填补,必须报告工地有关技术人员采取措施。
6禁猛打猛敲,物体间孔对位,使用杠棒找正,不能用力过猛槽应采取分层、分段的办法,操作人员的距离应至少4米。
7、挖槽应分段分层平均下挖,每下挖1m左右,修边一次,并以中心线检查宽度,校正偏差.云博创意设计MzYunBo Creative Design Co., Ltd.。
土石方工程施工安全技术交底1.大型土方和开挖较深的基坑工程,施工前要认真研究整个施工区域和施工场地内的工程地质和水文资料、邻近建筑物或构筑物的质量和分布状况、挖土和弃土要求、施工环境及气候条件等,编制专项施工组织设计(方案),制订有针对性的安全技术措施,严禁盲目施工。
2.施工机械进入施工现场所经过的道路、桥梁和卸车设备等,应事先做好检查和必要的加宽、加固工作。
开工前应做好施工场地内机械运行的道路,开辟适当的工作面,以利安全施工。
3.基坑开挖后应及时修筑基础,不得长期暴露。
基础施工完毕,应抓紧基坑的回填工作。
回填基坑时,必须事先清除基坑中不符合回填要求的杂物。
在相对的两侧或四周同时均匀进行,并且分层夯实。
4.在饱和黏性土、粉土的施工现场不得边打桩边开挖基坑,应待桩全部打完并间歇一段时间后再开挖,以免影响边坡或基坑的稳定性,并应防止开挖基坑可能引起的基坑内外的桩产生过大位移、倾斜或断裂。
5.土方开挖前,应会同有关单位对附近已有建筑物或构筑物、道路、管线等进行检查和鉴定,对可能受开挖和降水影响的邻近建(构)筑物、管线,应制订相应的安全技术措施,并在整个施工期间,加强监测其沉降和位移、开裂等情况,发现问题应与设计或建设单位协商采取防护措施,并及时处理。
相邻基坑深浅不等时,一般应按先深后浅的顺序施工,否则应分析后施工的深坑对先施工的浅坑可能产生的危害,并应采取必要的保护措施。
6.山区施工,应事先了解当地地形地貌、地质构造、地层岩性、水文地质等,如因土石方施工可能产生滑坡时,应采取可靠的安全技术措施。
在陡峻山坡脚下施工,应事先检查山坡坡面情况,如有危岩、孤石、崩塌体、古滑坡体等不稳定迹象时,应妥善处理后,才能施工。
7.基坑开挖工程应验算边坡或基坑的稳定性,并注意由于土体内应力场变化和淤泥土的塑性流动而导致周围土体向基坑开挖方向位移,使基坑邻近建筑物等产生相应的位移和下沉。
验算时应考虑地面堆载、地表积水和邻近建筑物的影响等不利因素,决定是否需要支护,选择合理的支护形式。
常态土石方开挖、回填施工措施二级安全技术交底(2021新Business leaders cannot lack safety awareness. Only when the company strengthens its safety management and construction can the personal safety of workers be guaranteed.
( 安全管理)
单位:_______________________
部门:_______________________
日期:_______________________
本文档文字可以自由修改
常态土石方开挖、回填施工措施二级安全
技术交底(2021新版)
一、简要说明施工布置、主要施工方法、关键施工技术及可能存在的问题:
我队主要承担主要项目如下:
主干渠:开挖、基础换填处理;熊庄河排水倒虹吸:导流、开挖、回填施工;鸭东三分干、鸭东二分干一支倒虹吸:开挖、回填施工;半坡店分水口门:开挖、回填施工。
1、施工布置:
○1进场施工道路:本标段长约3.4km,距S103省道较近,初步拟定布置2条进场道路,路面宽度8~10m,泥结碎石路面。
沿渠道布置泥结碎石道路,长度约7km,路面宽度6~8m。
现
场下基坑道路根据开挖情况适当布置。
○2生活、生产设施:本队设一个营地,布设项目部、职工住房、机械修理厂。
○3弃渣场:本队可用弃渣场共二个,嵩庄弃渣场为1标、二队共用弃渣可供本部弃渣容量为15万方;李和庄弃场为本队的主要弃渣场,容量约133万方。
另外,本段向1标调运有用渣料86万方。
○4施工供电和照明布置:施工供电电源点从赵河变电站引入10kv线路至营地、施工工地。
○5施工用风:本队工程主要供风项目有混凝土浇筑、凿毛及少量其它工程。
拟配备2台10m3/min移动式空压机供风。
○6施工用水:本队工程施工生产及生活用水采用地下水,采用打井取水的方式获得。
2、主要施工方法简述:
○1渠道工程土石方开挖:本队大部分渠道开挖深度约为9米,采取分层、分段开挖,分层厚度为3米,开挖施工前先把渠
道两侧的截渗沟开挖完,按设计要求预留保护层,开挖采用反铲挖装,自卸汽车运输。
开挖施工前需将地下水降到开挖面以下,有承压水段采用轻型井点降水,其他段降水采用明挖强排法降水。
○2土石方回填:本标段土方填筑工程所需土料,以弱膨胀性和无膨胀性土作为填筑材料。
开挖料一般情况优先考虑本标段自身利用,余量考虑调入其他标段。
开挖填筑不足部分考虑从小边庄及代营土料场调入。
根据试验数据、压实机械的种类、回填部位,选用不同的松铺厚度,在铺筑过程中,加强松铺厚度的控制,初步拟定松铺厚度30~40cm。
TY220推土机及时摊铺、平整工作面,并避免进料、铺料困难及窝工现象,工作面各流水作业带的接缝应连接平顺,端头处注意收坡,将接坡处未压实的虚坡填料翻松后骑缝碾压密实。
在进行土料平整、摊铺过程中,摊铺面应形成微横坡(与原地面坡同向),以利排水。
其摊铺宽度应超过设计填筑宽度30~50cm,以充分保证设计填筑宽度的土方的压实度。
根据碾压试验经工程师批准的最佳含水量,采用洒水车洒水。
洒水应随平料进行,或在碾压之前适当时间喷洒,洒水过早容易流失。
喷洒应该从一端向另一端循序渐进的进行,不能漏洒。
喷洒水量不能少于其填筑体积的最佳值,由试验确定,监理工程师批准。
洒水时不能只图表面湿润或漫天飞舞,不能造成假象,更不能将水放干完事。
现场质量检查人员一定要检查、监督施喷人员的操作方法,使铺层土料得以充分湿润,才能有利于软化土料。
在强力振动下易于减少空隙,增加密实度,才能确保达到设计干密度要求。
推土机摊铺平整形成碾压工作面,采用YZ18J(18t)振动碾碾压,边脚、小部位采用HW70蛙式打夯机、TSZ-06B手扶式振动碾压实。
振动碾应定期的检定。
工作面平整后,应及时进行碾压,采用进退错距法,错距50cm。
在错距时,为了便于施工人员控制,也可采取前进后退仅错距一次,则错距的宽度可以适当的增加一倍。
对于碾压起始和结束的部位,按正常错距无法压到要求的遍数,可以采用前进后退不错距法,压到要求的碾压
遍数,碾压遍数根据试验参数及不同机型确定,初步拟定为6~10遍。
工作面之间交接处进行搭接碾压,搭接宽度为1.0m,防止欠碾、漏压,严禁漏碾。
土方碾压结束后,应对碾压质量进行检测,现场检测项目包括压实度、干容重,按设计规范要求及现场监理工程师指定位置进行随机取样。
压实度测定用环刀法及灌砂法或灌水法进行测定,干容重用酒精燃烧法进行测定。
当检测数据达到设计规范要求时验数,填写质检单,经现场监理工程师认可后方进行下一层填筑施工工序。
如检测数据没有达到设计规范要求,应分析原因,并采取相应的措施。
属压实遍数不够者,应连续碾压,直到合格为止。
当现场监理工程师指定需进行填筑面的其它系数检测时,应密切配合,充分保证每填筑层的施工质量。
二、特殊施工部位的施工技术要求及注意事项:
○1所有部位施工安全措施必须到位,确保人员及机械安全。
○2深基坑开挖保证边坡成型度,严格控制超欠挖,根据边坡实际地质情况采取支护措施。
○3膨胀土段需在开挖施工前先在坡顶开挖排水沟,开挖成型后需进行改性土回填。
○4填筑、换填施工前完成碾压实验,确定最优填筑参数,确保填筑、换填质量符合规范要求。
三、安全、质量、进度、文明施工控制:
○1开挖质量控制:施工中,严格按自上而下的开挖原则依次施工,确保每个高度为3~5m;严格遵循“修建场内施工道路→剥离表面腐殖土和不合格料→顺坡面分梯段开挖砂卵石层建基面保护层开挖方法:机械开挖至建基面高程20cm,保护层开挖采用人工开挖施工方法,人工开挖的渣料运至边坡处,有机械进行装运清除。
○2土石方填筑质量控制:
(1)施工前,按规范要求恢复中线及复测横断面,对工程填筑土样按标准进行试验,进行与实际施工条件相仿的现场生产性试验,并将检测结果报监理工程师审批。
(2)填筑所用的各种土料均应进行开采方式、开采机械和
开采效果的实验。
土料碾压试验应进行填筑含水量检验,以保证土方填筑质量。
(3)土料运至施工现场有专职人员检验土质和含水量是否符合要求,用插钎检验铺土厚度,并进行碾压前后的砾石含量、渗透系数、压缩系数和抗剪强度等试验。
(4)施工中,通过试验求出土在一定含水量范围内达到设计密实度要求的合理铺土方式、铺土厚度、碾压机械的类型及重量、碾压遍数,用碾压遍数来控制压实度,指导施工,以现场检测为依据,每层填土压实之后,对碾压质量进行检验,土方检验方法为测试核子密度仪K30值是否达到标准,并用环刀法(或灌砂法)进行干密度和密实度检测,复核,确保压实度满足规范要求。
(5)土方填筑施工前,按设计要求或监理工程师的指示进行填方地段的清表及基底处理,将渠体填筑用地范围内的树木以及垃圾、有机物残渣等根据规范要求进行砍伐或移植、清除,将砍伐、清除的树木杂物、垃圾、有机物残渣等按现场工程师的要
求进行妥善处理或堆弃,对于原地表的草皮等植物的根系和表土,则按规范清至地面30cm以下。
清表及基底处理结束后,对填筑地段进行填前碾压,使其密实度达到规定的要求,并重测地表标高,将填筑断面和土石方调配方案提交监理工程师审核,在监理工程师对现场进行检查验收合格后再进行土石方的填筑施工。
○3土石方开挖安全控制:开挖人员严格遵守安全操作规程。
开挖作业开工前对坡顶设计线上面的边坡进行检查,如发现不安全因素,提前处理。
并将坡顶设计线外5m范围内浮石、杂物清除干净。
开钻前检查工作面附近岩石是否稳定,有无瞎炮,发现问题立即处理,严禁打残孔。
供钻孔的各种钻架要搭设牢固,送风管路的接头搭接,以防断裂喷气“甩头”伤人。
○4运输安全控制:
(1)各类车辆处于完好状态,制动有效,不带病运行,严禁人料混载。
(2)所有运载车辆均不超载、超宽、超高运输。
装碴时将
车辆停稳并制动。
(3)运输车辆文明行驶,不抢道、不违章,施工区内行驶速度不超过25km/h。
(4)加强对机动车辆及驾驶员的安全管理,加强驾驶员的行车安全教育,提高安全行车意识,做好雨季行车安全防范措施;
(5)杜绝车辆超速行驶、疲劳驾驶等违章行为,避免重大交通事故发生;
(6)在施工区内设置一切必须的信号装置,包括:标准道路信号,报警信号,危险信号,控制信号,安全信号,指示信号等。
○5进度控制:
本队渠道工程土石方开挖、填筑:2011年03月15日开始施工,2013年01月底施工完成。
严格按编制的进度计划施工,确保按计划完成土石方开挖、填筑施工。
○6文明施工控制:
(1)在生产区域内的入口位置醒目设置“一图五牌”(施工
建筑施工| Building Construction
管理资料区域平面图、施工公告牌、工程概况牌、安全生产纪录牌和安全、质量、文明施工责任牌)。
(2)搞好施工区域的防尘降噪工作。
(3)施工机械设备保持完好,车容车貌整洁干净,采取有效措施降低噪音和尾气排放污染。
可在本位置填写公司名或地址
YOU CAN FILL IN THE COMPANY NAME OR ADDRESS IN THIS POSITION
第10页。
