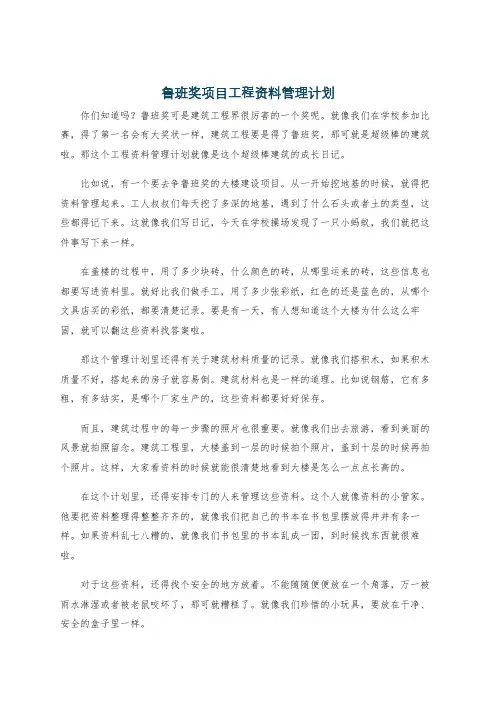

鲁班奖项目工程资料管理计划你们知道吗?鲁班奖可是建筑工程界很厉害的一个奖呢。
就像我们在学校参加比赛,得了第一名会有大奖状一样,建筑工程要是得了鲁班奖,那可就是超级棒的建筑啦。
那这个工程资料管理计划就像是这个超级棒建筑的成长日记。
比如说,有一个要去争鲁班奖的大楼建设项目。
从一开始挖地基的时候,就得把资料管理起来。
工人叔叔们每天挖了多深的地基,遇到了什么石头或者土的类型,这些都得记下来。
这就像我们写日记,今天在学校操场发现了一只小蚂蚁,我们就把这件事写下来一样。
在盖楼的过程中,用了多少块砖,什么颜色的砖,从哪里运来的砖,这些信息也都要写进资料里。
就好比我们做手工,用了多少张彩纸,红色的还是蓝色的,从哪个文具店买的彩纸,都要清楚记录。
要是有一天,有人想知道这个大楼为什么这么牢固,就可以翻这些资料找答案啦。
那这个管理计划里还得有关于建筑材料质量的记录。
就像我们搭积木,如果积木质量不好,搭起来的房子就容易倒。
建筑材料也是一样的道理。
比如说钢筋,它有多粗,有多结实,是哪个厂家生产的,这些资料都要好好保存。
而且,建筑过程中的每一步骤的照片也很重要。
就像我们出去旅游,看到美丽的风景就拍照留念。
建筑工程里,大楼盖到一层的时候拍个照片,盖到十层的时候再拍个照片。
这样,大家看资料的时候就能很清楚地看到大楼是怎么一点点长高的。
在这个计划里,还得安排专门的人来管理这些资料。
这个人就像资料的小管家。
他要把资料整理得整整齐齐的,就像我们把自己的书本在书包里摆放得井井有条一样。
如果资料乱七八糟的,就像我们书包里的书本乱成一团,到时候找东西就很难啦。
对于这些资料,还得找个安全的地方放着。
不能随随便便放在一个角落,万一被雨水淋湿或者被老鼠咬坏了,那可就糟糕了。
就像我们珍惜的小玩具,要放在干净、安全的盒子里一样。

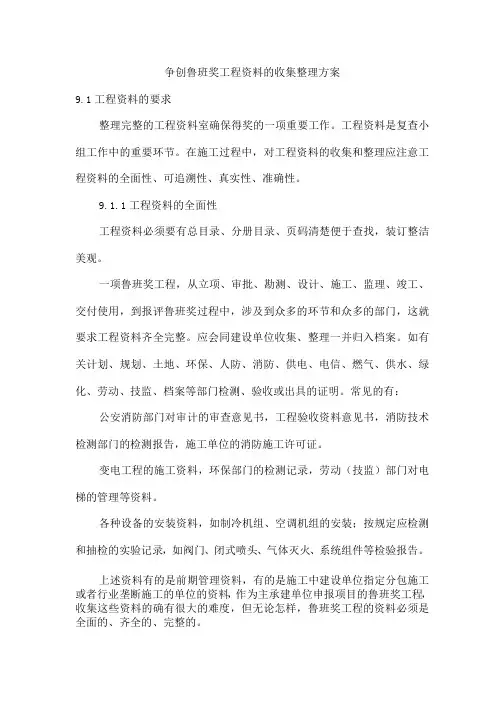

争创鲁班奖工程资料的收集整理方案9.1工程资料的要求整理完整的工程资料室确保得奖的一项重要工作。
工程资料是复查小组工作中的重要环节。
在施工过程中,对工程资料的收集和整理应注意工程资料的全面性、可追溯性、真实性、准确性。
9.1.1工程资料的全面性工程资料必须要有总目录、分册目录、页码清楚便于查找,装订整洁美观。
一项鲁班奖工程,从立项、审批、勘测、设计、施工、监理、竣工、交付使用,到报评鲁班奖过程中,涉及到众多的环节和众多的部门,这就要求工程资料齐全完整。
应会同建设单位收集、整理一并归入档案。
如有关计划、规划、土地、环保、人防、消防、供电、电信、燃气、供水、绿化、劳动、技监、档案等部门检测、验收或出具的证明。
常见的有:公安消防部门对审计的审查意见书,工程验收资料意见书,消防技术检测部门的检测报告,施工单位的消防施工许可证。
变电工程的施工资料,环保部门的检测记录,劳动(技监)部门对电梯的管理等资料。
各种设备的安装资料,如制冷机组、空调机组的安装;按规定应检测和抽检的实验记录,如阀门、闭式喷头、气体灭火、系统组件等检验报告。
上述资料有的是前期管理资料,有的是施工中建设单位指定分包施工或者行业垄断施工的单位的资料,作为主承建单位申报项目的鲁班奖工程,收集这些资料的确有很大的难度,但无论怎样,鲁班奖工程的资料必须是全面的、齐全的、完整的。
9.1.2工程资料的可追溯性“根据记载的标识、追踪实体的历史,应用情况和所处场所的能力。
”对于鲁班奖来讲主要是:原材料、设备的来源和施工(安装)过程中形成的资料。
涉及到产品的合格证,质量证明书,检验实验报告等。
进货时供应商提供是原件的应归入工程档案;提供抄件的应要求供应商在抄件上加盖印章,注明所供数量、供货日期、原件在何处,抄件人应签字。
重要部位的使用材料应在原件或抄件上注明用途,使其具有追溯性。
如设备运转记录应一机一表。
设备安装的记录表格也不能只有一个试运转表格,安装各程序的情况均应进行记录,如设备基础验收、设备开箱检查、划线定位、找正找平、拆卸清洗,联轴器同心度、隐蔽工程等均不可缺少。

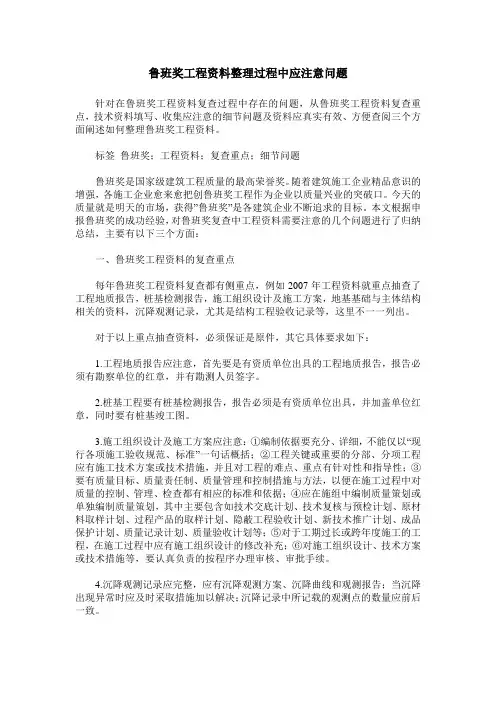

鲁班奖工程资料整理过程中应注意问题针对在鲁班奖工程资料复查过程中存在的问题,从鲁班奖工程资料复查重点,技术资料填写、收集应注意的细节问题及资料应真实有效、方便查阅三个方面阐述如何整理鲁班奖工程资料。
标签鲁班奖;工程资料;复查重点;细节问题鲁班奖是国家级建筑工程质量的最高荣誉奖。
随着建筑施工企业精品意识的增强,各施工企业愈来愈把创鲁班奖工程作为企业以质量兴业的突破口。
今天的质量就是明天的市场,获得”鲁班奖”是各建筑企业不断追求的目标。
本文根据申报鲁班奖的成功经验,对鲁班奖复查中工程资料需要注意的几个问题进行了归纳总结,主要有以下三个方面:一、鲁班奖工程资料的复查重点每年鲁班奖工程资料复查都有侧重点,例如2007年工程资料就重点抽查了工程地质报告,桩基检测报告,施工組织设计及施工方案,地基基础与主体结构相关的资料,沉降观测记录,尤其是结构工程验收记录等,这里不一一列出。
对于以上重点抽查资料,必须保证是原件,其它具体要求如下:1.工程地质报告应注意,首先要是有资质单位出具的工程地质报告,报告必须有勘察单位的红章,并有勘测人员签字。
2.桩基工程要有桩基检测报告,报告必须是有资质单位出具,并加盖单位红章,同时要有桩基竣工图。
3.施工组织设计及施工方案应注意:①编制依据要充分、详细,不能仅以“现行各项施工验收规范、标准”一句话概括;②工程关键或重要的分部、分项工程应有施工技术方案或技术措施,并且对工程的难点、重点有针对性和指导性;③要有质量目标、质量责任制、质量管理和控制措施与方法,以便在施工过程中对质量的控制、管理、检查都有相应的标准和依据;④应在施组中编制质量策划或单独编制质量策划,其中主要包含如技术交底计划、技术复核与预检计划、原材料取样计划、过程产品的取样计划、隐蔽工程验收计划、新技术推广计划、成品保护计划、质量记录计划、质量验收计划等;⑤对于工期过长或跨年度施工的工程,在施工过程中应有施工组织设计的修改补充;⑥对施工组织设计、技术方案或技术措施等,要认真负责的按程序办理审核、审批手续。
1.鲁班奖档案资料的基本要求工程档案必须齐全、完整、真实、准确,并具有可追溯性。
2.工程施工主要的技术与管理资料为了确保工程资料齐全、完整及填写规范、及时,项目部应按前期策划制订出详细的工程技术资料管理方案,确定各专业形成的资料内容,在施工过程中按管理方案进行严格控制。
3.鲁班奖复查资料的基本要求鲁班奖复查依据是按相关国家、行业、地方现行规范、规程、标准要求检查。
建设工程文件归档整理规范(GB/T50328—2001)建筑工程资料管理规程3.1地基及桩基工程工程地质勘察资料,地基与基础处理、桩基资料,回填土密实度检测记录:地基与基础施工及处理方案、原材料试验报告、基础桩验收报告、隐蔽工程记录、基坑与周边回填土的密实度检测报告;整体基础质量验收记录及检测单位的相应资质等。
重点抽查地基强度、压实系数、注浆体强度和地基承载力;复合地基桩体强度、桩体干密度以及复合地基承载力:桩基单桩承载力和桩身完整性。
3.2结构工程主体工程所使用的材料和构件要有出厂合格证和进场复试报告;主体工程的分项分部工程的质量验收资料要齐全;混凝土和砌筑砂浆的强度检测报告;混凝土同条件试件强度检测记录和非破损检测记录;钢筋接头和钢结构焊缝(螺栓)的强度检测报告;重大设计变更记录和质量事故处理记录;隐蔽工程及质量验收等记录要完整。
3.3屋面工程防水、保温隔热材料的出厂合格证(质量检测报告)进场验收记录;屋面蓄水检验记录、淋水试验记录、大雨观察记录及质量验收报告;屋面基层、细部做法、防水层和附加层、保护层与隔离层、隐蔽工程等施工记录;防水混凝土配合比、防水涂料与密封材料配合比等试验报告;屋面工程所采用的防水方式、设计防水等级、防水设防层数、所采用的施工方法、技术措施能否满足质量要求,主要检查施工组织设计、施工方案和技术交底都是鲁班奖必检项目。
3.4幕墙工程幕墙(含玻璃、金属、石材)工程的施工图、结构计算书、设计说明及其设计、施工单位的资质。
鲁班奖资料要求鲁班奖资料及要求一、鲁班奖的申报及复查流程申报流程分为网上申报和书面申报,接到通知后成立小组进行现场整改,然后进行复查及评审。
如有需要,还需进行竣工资料整改、现场、资料及DVD整改、现场及资料整改等步骤。
最后进行迎评工作,包括DVD录像制作、DVD上传及寄送等。
二、创鲁班奖工程规模及申报条件1、创鲁班奖工程规模要求住宅工程建筑面积需达到5万平方米以上,公共建筑工程需满足以下条件之一:3万座以上的体育场、5000座以上的体育馆、3000座以上的游泳馆、1500座以上的影剧院、高度350米以上的电视发射塔、建筑面积3000平方米以上的古建筑重建工程、建筑面积6万平方米以上的学校、医院、科研等群体建筑工程、建筑面积2万平方米以上的其他单体公共建筑工程。
2、创鲁班奖工程申报条件申报工程应符合法定建设程序、国家工程建设强制性标准和有关省地、节能、环保的规定,工程设计先进合理,并已获得本地区或本行业最高质量奖。
工程项目已完成竣工验收备案,并经过一年使用没有发现质量缺陷和质量隐患。
住宅工程除符合规定外,入住率应达到40%以上。
申报单位应没有不符合诚信的行为。
自2011年起,申报工程原则上应已列入省(部)级的建筑业新技术应用示范工程。
积极采用新技术、新工艺、新材料、新设备,其中有一项国内领先水平的创新技术或采用建设部“建筑业10项新技术”不少于6项。
三、鲁班奖工程的具体要求要求内容主要分为五方面,即整体工程安全适用、积极推广应用新技术、工程技术含量高、工程积极推行建筑节能、搞好环境保护、工程项目始终坚持科学管理和工程总体综合效益显著。
具体要求包括地基基础与主体结构安全、可靠、耐久,沉降观测数据正常或已经稳定,且无开裂变形情况等。
地基与桩基工程是复查中的重点项目之一。
由于地基与桩基在复查时已经隐蔽,不能直接观察,因此主要查工程的沉降变形情况。
具体来说,需要观察工程地面和散水是否有不均匀沉降产生的裂缝,以及主体工程是否有倾斜及变形裂缝。
鲁班奖申报资料的内容和要求2)基础施工照片;3)结构施工照片;4)门窗安装照片;5)屋面防水照片;6)管线敷设照片;7)设备安装照片;8)室内外装修照片。
2.景观工程照片的收集1)绿化工程照片;2)水景工程照片;3)灯光工程照片;4)雕塑工程照片;5)广场、道路工程照片;6)其他景观工程照片。
3.照片的编排1)照片的尺寸必须为5寸或6寸;2)每张照片必须注明拍摄时间、地点、拍摄者和拍摄内容;3)照片的排列顺序必须与建设进度相符合;4)照片要求色彩鲜艳、清晰,不得有模糊、重影、暗角等现象。
4.照片的张数1)结构工程照片要求不少于40张;2)景观工程照片要求不少于20张。
5.照片的保存1)照片必须保持完整,不得有缺页、缺角、污损等现象;2)照片必须按照建设进度和照片编排顺序进行保存;3)照片必须保存在干燥、通风、防潮、防火的地方,不得与易燃、易爆物品放置在一起。
要求申报资料必须准确,真实,涵盖全部内容。
资料中的数据和文字必须与工程一致。
如果有差异,必须有相应的变更手续和文件说明。
必须使用由___统一印制的《鲁班奖申报表》。
承建单位即申报单位名称要与建设工程施工合同中承建单位名称一致。
申报资料中提供的文件、证明和印章等必须清晰,容易辨认。
规划报批文件中的建筑面积必须与施工技术资料、申报资料及规划验收文件中的建筑面积一致,如果存在差距必须到规划部门办理相关手续。
提供工程款支付情况的说明,包括业主支付总承包商及总承包商支付分包商的情况。
工程录象带的内容应包括工程全貌,工程竣工后的各主要功能部位,工程施工中的基坑开挖、基础施工、结构施工、门窗安装、屋面防水、管线敷设、设备安装、室内外装修的质量水平介绍以及能反映主要施工方法和体现新技术、新工艺、新材料、新设备的措施等。
照片要求色彩鲜艳、清晰,不得有模糊、重影、暗角等现象。
结构工程照片要求不少于40张,景观工程照片要求不少于20张。

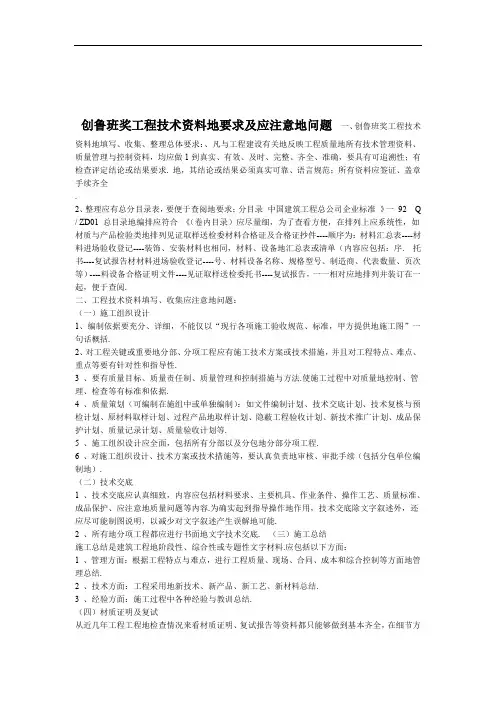

创鲁班奖工程技术资料地要求及应注意地问题一、创鲁班奖工程技术资料地填写、收集、整理总体要求:、凡与工程建设有关地反映工程质量地所有技术管理资料、质量管理与控制资料,均应做1到真实、有效、及时、完整、齐全、准确,要具有可追溯性;有检查评定结论或结果要求. 地,其结论或结果必须真实可靠、语言规范;所有资料应签证、盖章手续齐全.2、整理应有总分目录表,要便于查阅地要求;分目录中国建筑工程总公司企业标准》一92 Q / ZD01 总目录地编排应符合《(卷内目录)应尽量细,为了查看方便,在排列上应系统性,如材质与产品检验类地排列见证取样送检委材料合格证及合格证抄件----顺序为:材料汇总表----材料进场验收登记----装饰、安装材料也相同,材料、设备地汇总表或清单(内容应包括:序. 托书----复试报告材材料进场验收登记----号、材料设备名称、规格型号、制造商、代表数量、页次等)----料设备合格证明文件----见证取样送检委托书----复试报告,一一相对应地排列并装订在一起,便于查阅.二、工程技术资料填写、收集应注意地问题:(一)施工组织设计1、编制依据要充分、详细,不能仅以“现行各项施工验收规范、标准,甲方提供地施工图”一句话概括.2、对工程关键或重要地分部、分项工程应有施工技术方案或技术措施,并且对工程特点、难点、重点等要有针对性和指导性.3 、要有质量目标、质量责任制、质量管理和控制措施与方法.使施工过程中对质量地控制、管理、检查等有标准和依据.4 、质量策划(可编制在施组中或单独编制):如文件编制计划、技术交底计划、技术复核与预检计划、原材料取样计划、过程产品地取样计划、隐蔽工程验收计划、新技术推广计划、成品保护计划、质量记录计划、质量验收计划等.5 、施工组织设计应全面,包括所有分部以及分包地分部分项工程.6 、对施工组织设计、技术方案或技术措施等,要认真负责地审核、审批手续(包括分包单位编制地).(二)技术交底1 、技术交底应认真细致,内容应包括材料要求、主要机具、作业条件、操作工艺、质量标准、成品保护、应注意地质量问题等内容.为确实起到指导操作地作用,技术交底除文字叙述外,还应尽可能制图说明,以减少对文字叙述产生误解地可能.2 、所有地分项工程都应进行书面地文字技术交底. (三)施工总结施工总结是建筑工程地阶段性、综合性或专题性文字材料.应包括以下方面:1 、管理方面:根据工程特点与难点,进行工程质量、现场、合同、成本和综合控制等方面地管理总结.2 、技术方面:工程采用地新技术、新产品、新工艺、新材料总结.3 、经验方面:施工过程中各种经验与教训总结.(四)材质证明及复试从近几年工程工程地检查情况来看材质证明、复试报告等资料都只能够做到基本齐全,在细节方面仍存在较多问题,对于创鲁班奖程来说必须收集整理得更好、更完整.吨控制批量外还应注意冶炼地炉(批)号,应严格按照60 、钢材地复试除按不超过1GB 1 3 0 13 》钢筋硷用热轧光圆钢筋97 、《》《钢筋硅用热轧带肋钢筋GB 1 4 99 一等规范关于验收批量地要求进行验收 1 997 GB / T701 一低碳钢热轧圆盘条》《一97 及并取样复试,在复试报告上均应注明材质证明单地编号或炉(批)号、代表地批量与使用对于一、二级抗震等级地框架结构,还应复核复试报告中用于结构纵向受力钢筋.地部位等、钢筋地屈服强度25 1 . 地抗拉强度实测值与屈服强度实测值地比值是否符合大于或等于. 1 . 3 地规定实测值与强度标准值地比值不应大于、在钢材地材质证明上应注明进场地批量,当同一张材质证明中有不同炉(批)号地钢2材时,应分别注明进场地具体规格及每一炉(批)号地进场数量、进场时间与取样实验报除此之外,还应复核合格证与进场地规格、级别、炉告地编号并加盖监理单位工程章..(批)号是否相符,合格证中地相关数据是否符合相应规范地规定等、水泥、砖、承重砌块、防水材料等,对其材质证明与复试报告地要求与钢材相同,并3应进天地材质证明地收集齐全.天和28 应进一步加强验收批量地控制,并且水泥应注意 3. .注意装饰阶段所用水泥合格证及进场地复验行复试地,每一验收批均应进行复试、设备安装工程地材质证明或出厂合格证地收集应注意以下问题:4)每批进场材料地材质证明或出厂合格证地品种规格要收集齐全,每.批进场材料要有( 1.进场验收记录.)材质证明或出厂合格证中要注明代表批量、进场日期、安装或使用部位( 2)进口设备或材料地一系列外文证明文件要有相应地中文翻译文本,还应附有报关单及( 3. 商检证明资料(土建所用材料相同)认证3C )对于电气材料、设备等,除生产厂家出具地合格证外,还应有生产许可证、 4 (资料以及化学建材产品合格证和推广使用证,以证明所使用地材料或设备是由正规工厂生.产地安全可靠产品.)压力容器亦应附有生产许可证和实验报告( 5.电线管等应附有氧指数实验报告及消防部门认可证明( 6 ) PVC.)镀锌钢管除出厂合格证外还应附有镀锌层厚度、均匀度、牢固度地检测报告( 7、安装材料设备地复试:住宅工程使用地电能表、水表、燃气表、热量表法定计量检定5对于其他安装工程机构地检定合格证书;阀门、给排水用塑料管材等必须按规定要求复试.. 材料,当对其质量有怀疑时也应进行复试、装饰装修工程所用材料应注意:材料地燃烧性能应符合现行国家标准,并应有相应地6检验报告;所用材料地有害物质含量应符合国家有关装饰装修材料有害物质限量标准地规.装饰材料合格证明文件与复试资料一般包括:定,并应有相应地检验报告装饰材料合格证明文件(供应单位提供):门窗性能检测报告、吊顶材料性能检验报①饰面石材性能检验报告、饰面砖性能检验报告、涂饰材料性能.告、饰面板材性能检验报告检验报告、玻璃性能检验报告、壁纸与墙布防火及阻燃性能检验报告、装修用粘结剂性能一检验报告、隔声/隔热/阻燃/防潮材料·性能检测报告、材料污染物含量检测报告(民用建筑工程室内环境污染控制规范).②装饰装修材料复试:外门窗复试报告、人造木板、花岗石、安全玻璃、外墙面砖等.(五)施工实验与施工记录施工实验报告单与施工记录中相关内容应齐全、数据应准确,要有可追溯性,要求有结论地应有明确地结论性意见.1 、钢筋地焊接报告取样量与工程实际应相符,应杜绝漏取和少取现象.2 、所有有防水要求地,如楼层上地浴间、卫生间、厨房、阳台、屋面、幕墙等均应进行相应地泼水、蓄水或淋水实验,及记录地下室地防水效果检查等也应做好相应地记录.、两强试块取样3( l )结构硅试块取样:IOOM ,地同配合比地硅取样不得少于一次;每拌制100 盘且不超过a盘时,取样不得少于一次;b 每工作班拌制地同一配合比地硷不足100每一楼层、同一配合比地硅,取样不得少于一次;c取样不得少于一次;1000 M3 时一,同一配合比地硷每200 M3 d 当一次连续浇筑超过规范规定87 每次取样应至少留置一组标准养护试件,标准养护试块严格按照JGJ 1 07 一e同条件养护试件地留置应根据实际需要确. 28 天龄期),严禁超龄期现象养护与实验(—50204 定;用于测定砼结构实体强度地同条件养护试块地留取与养护应严格按规范GB. 规范地规定执行,并且应有相应地测温记录2002)屋面细石硷、地面工程硅漏取或不取样实验地现象较普遍(地面以同一配合比,同一( 2. 为一检验批)强度等级,每一层或每1000 m3)砌体砂浆取样一般能按规范执行,对于地面水泥砂浆不取样实验地现象较普遍(地面( 3. 可为一检验批)水泥砂浆以同一配合比、每一层或每1000 m2硅强度评定时出现问题比较.4 、两强试块强度评定:砂浆试块强度评定一般还未出现问题多,应注意:同一验收批:强度等级相同、配合比基本相同,并且按基础、主体、屋面细石硅、地面(1).硅、设备基础、水池水箱硅等,分别进行强度评定一组试件中强度地最大值和最小值与中间值之差均超过中间值地巧%,该组试件强度不(2)作为评定地依据时,应有对该组试件所代表地构件或部位进行非破损检测,该试块地检测. 报告不参与强度评定Sfcu = 0.06fcu , k . 0.06fcu , k 时,应取(3)当强度标准差Sfcu 地计算值小于C20 强度等级高于fcu . min ≥0.85 fcu , k 。
鲁班奖工程资料
鲁班奖是中国工程建设项目中的最高荣誉奖项之一,以鲁班作为奖杯的象征。
获得鲁
班奖的工程项目必须具备以下特点:
1. 项目规模:工程项目规模庞大,具有重要的社会、经济和技术意义。
2. 技术难度:工程项目具有较高的技术难度,需要独特的工程方案和解决方案。
3. 创新性:工程项目在设计、施工等方面具有创新性,采用先进的技术和方法。
4. 安全性:工程项目在施工过程中注重安全,保证工人和周边环境的安全。
鲁班奖工程资料主要包括以下内容:
1. 项目背景:介绍工程项目的背景、目标和意义。
2. 技术方案:详细描述工程项目采用的技术方案和创新点。
3. 工程设计:包括工程项目的设计方案、平面布置图、剖面图等。
4. 施工过程:记录工程项目的施工过程,包括施工队伍组织、施工方法和安全措施等。
5. 成果效益:详细说明工程项目的成果和效益,包括经济效益、社会效益和环境效益等。
6. 荣誉证书:包括获得鲁班奖的证书和奖杯照片。
以上是一般鲁班奖工程资料的内容,具体资料内容可能会因项目而异,这些资料可以用于展示工程项目的成果和荣誉,推动相关技术和经验的推广和应用。

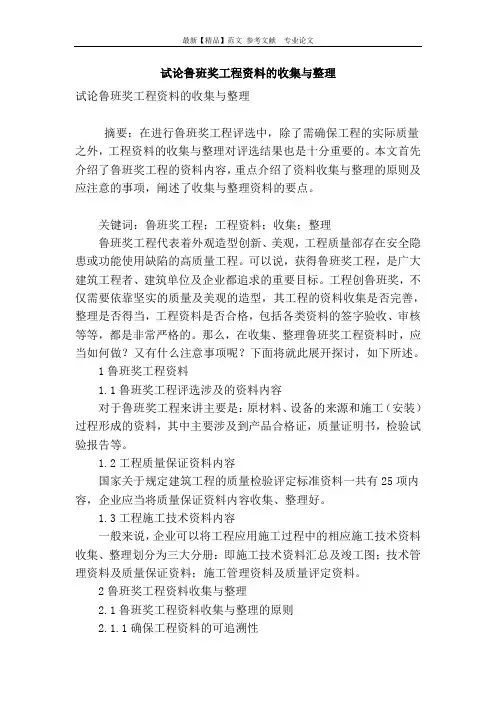

试论鲁班奖工程资料的收集与整理试论鲁班奖工程资料的收集与整理摘要:在进行鲁班奖工程评选中,除了需确保工程的实际质量之外,工程资料的收集与整理对评选结果也是十分重要的。
本文首先介绍了鲁班奖工程的资料内容,重点介绍了资料收集与整理的原则及应注意的事项,阐述了收集与整理资料的要点。
关键词:鲁班奖工程;工程资料;收集;整理鲁班奖工程代表着外观造型创新、美观,工程质量部存在安全隐患或功能使用缺陷的高质量工程。
可以说,获得鲁班奖工程,是广大建筑工程者、建筑单位及企业都追求的重要目标。
工程创鲁班奖,不仅需要依靠坚实的质量及美观的造型,其工程的资料收集是否完善,整理是否得当,工程资料是否合格,包括各类资料的签字验收、审核等等,都是非常严格的。
那么,在收集、整理鲁班奖工程资料时,应当如何做?又有什么注意事项呢?下面将就此展开探讨,如下所述。
1鲁班奖工程资料1.1鲁班奖工程评选涉及的资料内容对于鲁班奖工程来讲主要是:原材料、设备的来源和施工(安装)过程形成的资料,其中主要涉及到产品合格证,质量证明书,检验试验报告等。
1.2工程质量保证资料内容国家关于规定建筑工程的质量检验评定标准资料一共有25项内容,企业应当将质量保证资料内容收集、整理好。
1.3工程施工技术资料内容一般来说,企业可以将工程应用施工过程中的相应施工技术资料收集、整理划分为三大分册:即施工技术资料汇总及竣工图;技术管理资料及质量保证资料;施工管理资料及质量评定资料。
2鲁班奖工程资料收集与整理2.1鲁班奖工程资料收集与整理的原则2.1.1确保工程资料的可追溯性在开展工程施工前期,对于采购原材料方面,应当由材料供应商提供采购清单及原件,以便资料收集员及时将此原件归档入工程的档案资料之中,若提供抄件的应要求供应商在抄件上加盖印章,注明所供数量,供货日期、原件在何处,抄件人应签字。
所用的材料应该是在原件及抄件上注明实际用途,以便日后追溯。
工程现已广泛应用着计算机进行施工检测,其中通过计算机来完成检测数据的采集,存储,数据处理,报表编制和整理工程资料。
鲁班奖项目工程资料管理计划你们知道吗?就像我们在学校里做手工或者完成一个大的作业项目一样,那些超级厉害的建筑工程也有自己的一套“作业记录”,这就是工程资料啦。
鲁班奖可是建筑工程里非常了不起的奖项呢,就像我们在学校得到三好学生奖状一样光荣。
那这些工程资料都有啥呢?比如说,建筑这个房子的时候,用了多少块砖呀,这些砖是从哪里来的呢,就像我们做手工的时候,知道自己用的彩纸是从哪个文具店买的一样。
还有啊,工人叔叔们每天都做了哪些工作,就像我们每天写的日记,记录自己做了什么事儿。
为了管理好这些工程资料,就需要一个很棒的计划。
我们先来说说资料的收集吧。
这就像我们收集小贝壳一样。
建筑开始的时候,每来一批建筑材料,就得把这个材料的信息收集起来。
比如说,有个工程用了很多大钢梁,那就要把钢梁的大小、重量、生产厂家这些信息都记下来。
就像我们收集小贝壳的时候,要看看贝壳是大是小,是什么颜色,从哪个海边捡来的。
再讲讲资料的整理。
这就好比我们整理自己的小书桌。
如果资料乱七八糟的,那找起来可就麻烦啦。
工程资料要按照不同的类别放好。
比如说,关于建筑结构的资料放在一起,像房子的骨架相关的信息;关于水电安装的资料放在另一堆,就像家里的水管电线相关的内容。
这样的话,要是想找关于房子某个地方的电线怎么走的资料,一下子就能在水电安装那一堆里找到啦。
还有资料的保存也很重要呢。
这就像我们把自己心爱的小玩具放在一个安全的地方。
工程资料要放在干燥、安全的地方,不能被水淹了,也不能被火烧了。
有的工程可能会把资料放在专门的档案室里,就像我们把自己最珍贵的小卡片放在一个漂亮的盒子里一样。
举个例子吧,有个获得鲁班奖的大楼。
在建造的时候,有一天突然发现一块特殊的玻璃好像有点小问题。
这时候呢,工程资料就发挥大作用了。
因为资料里记录了这块玻璃的来源、安装的过程等信息。
工人叔叔们很快就根据资料找到了问题的原因,然后把玻璃修好了。
要是没有这些资料,那可就像大海捞针一样,不知道要费多少时间呢。
