工程项目管理试题答案
- 格式:doc
- 大小:32.50 KB
- 文档页数:2
一、单项选择题共20小题,每小题占分,共30分1、某工程含三个施工过程,各自的流水节拍分别为6 d、4 d、2 d,则组织流水施工时,流水步距为d;A、2B、4C、6D、12、以下属于主动控制措施的有A、应用现代化管理方法和手段跟踪、测试、检查工程实施过程,发现异常情况及时采取纠偏措施B、明确项目管理组织中过程控制人员的职责,发现情况及时采取措施进行处理C、建立有效的信息反馈系统,及时反馈偏离计划目标值的情况,以便及时采取措施予以纠正D、制定必要的备用方案,以对付可能出现的影响目标或计划实现的情况3、具有独立的设计文件,在竣工投产后可独立发挥效益或生产能力的工程称为A、单项工程B、单位工程C、分部工程D、分项工程4、各承包商之间既有合作的愿望,又不愿意互相承担在履行承包合同中的连带责任的承包模式是A、总分包模式B、平行承包模式C、联合承包模式D、合作体承包模式5、下列关于项目管理组织特点的论述,不正确的是A、直线制组织纵向专业分工合理B、直线制组织纵向信息传递迅速C、矩阵式组织中每一成员都接受双重领导D、职能式组织主要是发挥职能人员作用,从职能角度对项目进行管理6、为保证工程项目的动态控制的健全性,不可缺少下列各个环节:①、转换②、投入③、反馈④、纠正⑤对比,正确的顺序是A、⑤②③①④B、①②③④⑤C、②①③⑤④D、③④②①⑤7、项目结构分解的基本原则不包括A、确保各项目单元内容完整性,不能遗漏任何必要的组成部分;B、项目结构分解是线性的,一个项目单元可以从属于一个或几个上层项目单元;C、项目单元J所分解得到的J1,J2,……J n应具有相同的性质,或同为功能,或同为要素,或同为实施过程;D、每一个项目单元应能区分不同的责任人和不同的工作内容,应有较高的整体性和独立性;8、按编制的时间和深度分类,施工组织设计可分为投标项目的施工组织设计或规划大纲和承建项目的开工前的施工组织设计;对两者的描述不正确的是A、两者编制人不同,前者为企业总工程师,而后者为企业派出的项目部项目经理;B、目的不同,前者用于施工投标竞争,后者是施工准备和施工过程中的指导性文件;C、两者依据范围不同,前者为施工合同,而后者为招标文件;D、两者侧重点不同,前者侧重于提出自己的技术方案优势和特色,后者侧重详细设计施工中的各个工作计划和措施9、某工程有两个施工过程,技术上不准前插搭接,划分为4个流水段,组织两个专业队进行等节奏流水施工,流水节拍为4 d,则该工程的工期为A、18B、20C、22D2410、单代号网络图的基本符号中,“箭线”表示A、工作名称B、一项工作C、工作持续时间D、紧邻工作之间的逻辑关系11、某项目进行成本偏差分析,结果如下:已完工程实际施工成本—已完工程计划施工成本>0拟完工程实际施工成本—已完工程计划施工成本<0则说明A、成本超支,进度提前B、成本节约,进度提前C、成本超支,进度拖后D、成本节约,进度拖后12、设计施工总平面图的第一步应是A、布置仓库B、引入场外交通道路C、布置临时房屋D、布置场内运输道路13、单代号网络计划中工作与其紧后工作之间的时间间隔LAG i-j应该等于该工作紧后工作的A、最早开始时间与该工作最早完成时间之差B、最迟开始时间与该工作最早完成时间之差C、最迟开始时间与该工作最迟完成时间之差D、最早开始时间与该工作最迟完成时间之差14、某工程合同总价为500万元,合同中规定:甲方支付乙方60万的工程预付款,且工程材料款占工程价款的60%;试问本工程预付款的理论起扣点为A、400B、360C、300D、100E、6015、屋面防水工程的保修期限是A、2年B、3年C、4年D、5年16、产品质量特性分布一般符合分布规律;A、直线B、斜线C、曲线D、正态17、公开招标设置资格预审程序的目的是A、选取中标人B、减少评标工作量C、迫使投标单位降低投标报价D、了解投标人准备实施招标项目的方案18、施工质量控制点是施工质量控制的重点,凡属、重要部位、控制难度大影响大的施工内容均应列为质量控制点;A、关键技术B、多次使用技术C、多次使用设备D、多次使用工艺19、安全事故发生后,事故发生单位必须以最快的方式将事故的简要情况向上级主管部门,之后应该A、安全事故调查B、处理安全事故C、对事故责任者进行处理D、编写调查报告并上报20、某工程的混凝土基础为118m3,产量定额1.73m3/工日;每班工人数23人,采用一班制;则该施工过程工作持续的时间为A、9B、8C、2D、3二、多项选择题共15小题,每小题占2分,共30分;每题至少有两个答案1、单位工程施工设计中的施工方案包括A、技术方案B、合同方案C、施工组织方案D、投标方案2、工程项目控制的方式和方法不同,归纳起来可分为主动控制和被动控制;下列属于被动控制措施的是A、用现代化管理方法和手段跟踪、测试、检查工程实施过程,发现异常情况,及时采取纠偏措施B、明确项目管理组织中过程控制人员的职责,发现情况及时采取措施进行处理C、建立有效的信息反馈系统,及时反馈偏离计划目标值的情况,采取措施予以纠正D、努力将各种影响目标实现和计划实施的潜在因素揭示出来,并在计划实施过程中做好风险管理工作E、制定必要的备用方案,以对付可能出现的影响目标或计划实现的情况3、按编制主体分类的施工组织设计文件体系包括A、建设方施工组织总设计B、单项工程施工组织总设计C、单位工程施工组织设计D、施工总承包单位的施工组织总设计E、分包单位的施工组织设计4、下列属于流水施工时间参数的是A、施工过程数B、施工段数C、流水节拍D、流水步距5、关于网络计划,下列说法正确的是A、在双代号网络计划中,关键线路上可以存在虚工作B、在单代号网络计划中用节点表示工作,没有长度概念,不便于绘制时标网络计划C、在单代号网络计划中不存在虚箭线D、在双代号时标网络计划中,凡出现波形线且长度最短的线路就是关键线路E、在双代号时标网络计划中,波形线的水平投影长度就是该工作的自由时差6、以下属于产生施工质量变异系统因素的有A、材质不均匀B、技术方法或作业程序失当C、材料规格错误D、经纬仪年久失修7、分项工程是施工项目质量检验评定的基础,其评定内容由几部分组成;A、基本项目B、允许偏差项目C、旁站项目D、保证项目8、施工安全技术措施的实施保证体系包括安全教育,具体有哪些安全教育A、新进施工现场的各类施工人员,必须进行进场安全教育B、变换工种时,要进行新工种的安全技术教育C、进行定期和季节性的安全技术教育D、加强对全体施工人员节前和节后的安全教育E、坚持班前安全活动、周讲评制度9、如图所示的原始网络计划,计算工期为1个月;如果该项目需要提前一个月交付使用,则应对该原始网络计划进行工期调整,采用关键线路优化组合方法来实现,则可行的关键工作组合方案有A和工作ED、工作ME、工作N10、下列属于建筑工程保修范围的A、地基基础工程B、主体结构工程C、供热供冷工程D、门窗工程E、防水工程11、某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线B、工作C的实际进度正常C、工作D的总时差尚有一天,自由时差已变为零天D、工作B的自由时差尚有4天E、工作B的自由时差尚有5天12、施工质量计划A、施工质量计划的编制主体是监理工程师B、目前我国工程项目施工的质量计划常用施工组织设计或施工项日管理实施规划的文件形式进行编制C、工程检测项目计划及方法是施工质量计划的内容之一D、施工质量控制点的设置是施工质量计划的组成内容E、旁站监理的关键部位、关键工序与施工质量控制点是完全不同的13、建设工程索赔的起因包括A、发包人不按合同支付工程款B、设计图纸、技术规范错误C、地震D、工程师指令E、承包人没有按合同和有关规范规定进行操作,施工过程中发生人员伤亡14、建设工程施工合同示范文本规定,竣工验收条件A、完成合同和设计图纸中的主要内容B、工程质量符合有关标准、设计文件及合同要求,并经质量监督机构核定全部为优良以上C、工程所用的设备和主要建筑材料、构件应具有产品质量出厂检验合格证明和技术标准规定的必要进场试验报告D 、具有完整的工程技术档案和竣工图,已办理工程竣工交付使用的有关手续E 、已签署工程保修证书15、下列有关施工资源调整与优化的说法正确的有A 、就是在初始施工进度计划的基础上,考虑对有限资源进行统筹安排,用科学的方法解决资源供应与需求的矛盾,并在一定条件下达到资源均衡消耗的目的B 、调整与优化的基本思想就是利用关键工作的自由时差和总时差C 、调整与优化的基本思想就是利用非关键工作的自由时差和总时差D 、调整的目的有两个:一是减少某段时期的某类有限资源需求量以满足供应限量;二是使某种资源消耗量在整个施工期间处于相对均衡的状态三、综合题共3小题,第1题6分,第,2题20分,第3题14分,共40分1、某工程施工的流水节拍数如下,完成该项工程的时间及A 、B 及B 、C 之间的流水步距2、试组织无节奏流水施工,并绘制流水施工横道图,3、根据上述工序逻辑关系,绘制相应单代号网络图; 2,箭线上方为工序符号,上方括号内为该工,数据见图;2、绘制双代号早时标网络图3、钢筋的资源曲线4、若钢筋每天资源供应量只有16T,据资源曲线,要不要调整网络计划需要调整的话,如何调整不用计算,只需说出调整的基本思路即可3、工程项目施工承包方编制的施工网络计划中采取双代号网络图箭线上方为工序符号,上方括号内为直接费率千元/天,箭线下方括号内为工序最快持续时间天,数字为工序持续时间天,数据见图;问题:1、指出该施工网络计划图中错误的地方,,作出正确的网络图;2、指出该施工网络计划的关键线路3、按要求工期压缩2天,压缩哪些工作的持续时间所增加的直接费最少列表说明方案优化A 64 D 42 B 54 CE 42F 108过程答案:一、单项选择题ADADA CBCBD ABAAD DBABD二、多项选择题1、AC2、ABC3、ADE4、CD5、ABCE6、BCD7、ABD8、BCD9、ACE10、ABCE11、BD12、BCD13、ABCD14、CDE15、ACD三、综合题1、解:1、计算流水步距累加数列:A 4 7 12B 2 4 5C 3 6 8错位相减:4 7 12 0- 0 2 4 54 5 8 -5则KAB=82 4 5 0- 0 3 6 82 1 -1 -8则KBC=2计算工期工期=KAB +KBC+TC=8+2+8=1822绘制双代号早时标网络图3钢筋的资源曲线4答:需要调整;利用非关键线路上的自由时差与总时差,将非关键工作向后移动;本例中,可利用非关键工作C 的5天的自由时差,将C 工作延后移至第11天开始,即可满足每天供应量16T 的条件; 3、解1、错误的地方有:一是 E 工作没有用带箭头的箭线表示,另外编号也是错误的,应该改为二是C 工作与B 工作的编号同为2-3,应增加虚工作来区分;正确的图为钢筋日用量时间由上表可知,应该压缩C工作和E工作各两天;。
工程项目管理试题及答案-自考用单项选择题1、施工质量计划的编制主体是( C )。
A、业主B、设计方C、施工承包企业D、监理单位2、在工程的网络计划中,工作的自由时差是指在不影响( A )的前提下,该工作可以利用的机动时间。
A、紧后工作的最早开始时间B、紧后工作的最迟开始时间C、紧后工作的最迟完成时间D、本工作的完成时间3、下列关于工程项目目标的说法中,正确的是( D )。
A、目标应是长远和抽象的B、目标不应有时间限制C、目标只能由最高决策者掌握D、目标是现实的,是可达到的4、下列关于业主对工程项目管理的表述中,正确的是( B )。
A、管理目的是实现项目各利害关系人的全部期望B、业主是对工程项目进行全面管理的中心C、在项目建设过程中,业主对项目大都采用直接管理方式D、以进度为中心进行控制5、按照( A )方式,可将项目管理划分为不同的类型,包括业主方的项目管理、施工方的项目管理等等。
A、建设工程项目不同参与方的工作性质和组织特征的不同B、建设工程项目不同参与方的权利和责任的不同C、建设工程项目不同参与方的利益的不同D、建设工程项目不同参与方的地位的不同6、专业工作队在各个施工段上的劳动量要大致相等,其相差幅度不宜超过( B );A、8%~12%B、10%~15%C、18%~25%D、25%~35%7、工程项目的管理层次与管理跨度之间的关系为( D )。
A、跨度越小层次越少B、层次减少跨度不变C、跨度越大层次越大D、层次越多跨度越小8、建设工程项目管理的核心任务是项目的( D ) 。
A、目标规划B、目标比选C、目标论证D、目标控制9、以下哪个不属于施工索赔种类的有( D )。
A、工程量变化索赔B、施工条件变化索赔C、设备窝工索赔D、工人工伤索赔10、时标网络计划与一般网络计划相比,其优点是( D )。
A、能进行时间参数的计算B、能确定关键线路C、能计算时差D、能增加网络的直观性11、招标人以招标公告的方式邀请不特定的法人或者组织来投标,这种招标方式称为( A )。
第一讲1、某公司在境外投资建设的大型水电站项目因为当地原因不得不中止,使公司蒙受巨大损失,可见工程项目具有()特性。
A 独特性B 复杂性C 一次性D 目标的明确性2、以下说法正确的是()A.工程管理为工程增值主要表现在为工程建设和为工程使用(运营或运行)增值。
B.项目结构分析是工程项目实施阶段的主要工作之一。
C.开发管理的主要任务是使项目的目标得以实现。
D.项目实施的合同策划是开发管理的主要工作之一。
3、有关工程项目管理,以下说法正确的是()A.项目决策期管理工作的主要任务是通过管理使项目的目标得以实现。
B.在英国特许建造学会对工程项目管理的解释中,“自项目开始至项目完成”指的是项目的决策期和项目实施期C.编制设计任务书是项目决策阶段的任务D.工程项目管理是自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标,进度目标和质量目标得以实现。
4、对于一个建设工程项目来说,()是管理的核心。
A施工方的项目管理B供货方的项目管理C业主方的项目管理D设计方的项目管理5、项目总控是一种()的高层次的工程管理活动。
A知识密集型的、面向(服务于)项目实施的决策者B知识密集型的、面向(服务于)项目具体实施者C知识分散型的、面向(服务于)项目实施的决策者D知识分散型的、面向(服务于)项目具体实施者6、(多选)项目管理中的项目的特点的有()A一个项目必须有明确的目标B项目可以在一段无限的时间内存在的C项目是一次性的任务D多数项目在其进行过程中往往有许多不确定的影响因素7、(多选)以下可以被视为项目的有()A、某个住宅小区B、在文化体育活动中,举行一届运动会C、工业生产中开发一种新产品D、在科学研究中,为解决摸个科学技术问题进行的课题研究8、(多选)工程管理管理为工程使用增值,主要体现在()A、有利于工程维修B、有利于降低工程运营成本C、确保工程使用安全D、提高工程质量9、项目组合中的项目或项目集不一定批次依赖或有直接关系(对)10.业主方是建设工程项目生产过程的总组织者。
工程项目管理习题及参考答案一、单选题(共80题,每题1分,共80分)1、合同工期由()起计算。
A、合同内注明的开工之日B、实际开工之日C、工程师批准的开工之日D、合同签订之日正确答案:A2、在工程网络计划中,关键线路是指()的线路。
A、双代号网络计划中没有虚箭线B、双代号网络计划中由关键节点组成C、单代号网络计划中由关键工作组成D、时标网络计划中没有波形线正确答案:D3、建设单位对建设工程项目质量形成的影响,属于()因素的影响。
A、建设项目的决策B、工程项目的施工环境C、建设项目的总体规划和设计D、人的质量意识和质量能力正确答案:D4、建安工程价款的动态结算,不能采用的方法是(C )。
A、按实际价格结算法B、按主材计算价差C、修正总价法D、竣工调价系数法正确答案:C5、在工程网络计划执行过程中,如果某工作进度拖后,必影响的工作是该工作的()A、先行工作B、紧前工作C、后续工作D、平行工作正确答案:C6、工程量清单漏项或设计变更引起的新的工程量清单项目,其相应综合单价应由()提此经()确定后作为结算依据()。
A^发包人承包人B、承包人发包人C、监理工程师发包人D、承包人监理工程师正确答案:D7、下面行为中,没有违反《招标投标法》的是A、评标委员会未经其他标准的评审,将报价最低的投标人确定为排名第一的中标候选人B、中标通知书发出后,中标人发觉自己投标报价计算有误,拒绝与招标人签订合同C、招标人在确定中标人第10天,向有关行政监督部门提交了招标投标情况的书面报告D、招标人仅仅向中标人发出中标通知书,而没有将中标结果通知所有未中标的投标人正确答案:C8、某工程在施工过程中需要占用项目红线外的一部分人行道以满足施工需要,根据施工合同示范文本规定,应由()负责办理相关批准手续。
A、提出占用人行道一方B、工程师C、承包人D、发包人正确答案:D9、定额工期节约值为A、合同工期一指令工期B、合同工期一实际工期C、定额工期一实际工期D、指令工期一实际工期正确答案:C10、指令工期节约值为A、合同工期一实际工期B、定额工期一实际工期C、合同工期一指令工期D、指令工期一实际工期正确答案:D11、自招标人确定中标人之日起至招标人按项目管理权限向行政主管部门提交招标投标情况的书面报告之日止,最长不得超过A、30 日B、15 日C、10 日D、7日正确答案:D12、在下列施工组织方式中,不能实现工作队专业化施工的组织方式是()A、顺序施工和平行施工B、顺序施工和流水施工C、平行施工和流水施工D、平行施工和搭接施工正确答案:A13、网络计划中工作与其紧后工作之间的时间隔应该等于该工作紧后工作()oA、最早开始时间与该工作最早完成时间之差B、最迟开始时间与该工作最早完成时间之差C、最早开始时间与该工作最迟完成时间之差D、最迟开始时间与该工作最迟完成时间之差正确答案:A14、根据《招标投标法》的有关规定,招标人和中标人应当自中标通知书发出之日起()日内,按照招标文件和中标人的投标文件订立书面合同。
第1篇一、选择题1. 工程项目管理的核心是()。
A. 施工管理B. 质量管理C. 进度管理D. 成本管理答案:D解析:工程项目管理的核心是成本管理,包括项目的投资控制和成本控制,确保项目在预算范围内完成。
2. 工程项目管理的基本职能包括()。
A. 规划、组织、指挥、协调、控制B. 规划、设计、施工、验收、维护C. 设备选型、材料采购、施工组织、验收、保修D. 投资估算、进度安排、质量控制、合同管理、风险管理答案:A解析:工程项目管理的基本职能包括规划、组织、指挥、协调、控制,确保项目顺利进行。
3. 工程项目进度控制的主要任务是()。
A. 确保项目按期完成B. 优化施工组织设计C. 提高施工效率D. 保障施工安全答案:A解析:工程项目进度控制的主要任务是确保项目按期完成,满足合同要求。
4. 工程项目质量控制的关键是()。
A. 施工质量B. 设计质量C. 材料质量D. 人员素质答案:A解析:工程项目质量控制的关键是施工质量,确保施工过程中的每个环节都符合质量标准。
5. 工程项目成本控制的目标是()。
A. 降低项目成本B. 优化成本结构C. 提高成本效益D. 以上都是答案:D解析:工程项目成本控制的目标是降低项目成本、优化成本结构、提高成本效益,确保项目在预算范围内完成。
二、判断题1. 工程项目管理是施工企业的主要任务。
()答案:√解析:工程项目管理是施工企业的主要任务,通过科学的管理手段,确保项目顺利进行。
2. 工程项目进度控制的目标是确保项目按期完成。
()答案:√解析:工程项目进度控制的目标是确保项目按期完成,满足合同要求。
3. 工程项目质量控制的目标是确保施工质量符合设计要求。
()答案:√解析:工程项目质量控制的目标是确保施工质量符合设计要求,满足用户需求。
4. 工程项目成本控制的目标是降低项目成本,提高成本效益。
()答案:√解析:工程项目成本控制的目标是降低项目成本,提高成本效益,确保项目在预算范围内完成。
工程项目管理习题及答案工程项目管理习题及答案第一章一、选择题1、不属于工程项目管理分类的是()A.建设项目管理B.工程施工项目管理C.工程设计项目管理D.工程组织项目管理2、不属于目标控制要素的是()A.工程项目B.工程进度C.控制主体D.偏差数据3、建设工程项目的全寿命周期包括项目的()A.可行性研究阶段、设计阶段、施工阶段B.可行性研究阶段、施工阶段、使用阶段C.决策阶段、实施阶段、保修阶段D.决策阶段、实施阶段、使用阶段4、建造师执业资格注册有效期为()A.1 年B.2 年C.3 年D.4 年二、填空题1、组织运行的三个关键:____、____、____。
2、施工项目管理“三控”分别是:____、____、____。
3、工程项目资源包括:____、____、____、___、____。
4、可行性研究的内容:____、____、____三项。
5、总投资包括:____、____、____。
三、名词解释1、组织行为2、目标控制3、旁站监理四、简答题1、简述建设程序?2、简述直接投资与间接投资的特点?3、工程项目监理的主要内容?第二章一、填空题1、竣工验收阶段主要工作:___、___、___、___、___、___。
2、一级目标是:____、二级目标是____、三级目标是____。
3、施工项目组织形式主要包括:___、___、___、___、___。
4、施工准备工作的范围包括:_____、_____。
二、名词解释1、目标管理2、项目组织协调制度四、简答题1、简述施工项目管理的全过程。
2、简述施工风险的对策措施。
3、施工项目管理实施规划内容。
第三章一、选择题1、在组织流水施工时,用来表达流水施工工艺参数通常包括()。
A、施工过程和施工段B、流水节拍和流水步距C、施工过程和流水强度D、流水步距和流水强度2、某道路工程划分为4个施工过程,5个施工段进行施工,各施工过程的流水节拍分别为6、4、4、2天,如果组织成倍节拍流水施工,则流水施工工期为()天。
《工程项目管理》考试试题及答案1、根据你曾工作过的项目,说明该项目的经理卓有成效或成绩平平的原因。
你认为项目经理怎样把工作做得更好? 有成效的项目经理应具备的必要技能有那些?答:我曾经参与了某企业的项目经理成绩比较优秀,总结原因,有以下几点:1)能够从实践中获取经验,善于总结2)能够寻求别人的反应,循序渐进。
3)能够自我批评总结,改正错误、敢于负责、善于总结。
4)能够与一些具有专业的技能的项目经理进行探讨,善于学习。
5)能够组织并参加培训项目,有上进心。
6)能够以身作则且有威信。
除此之外还应该有:坚持、高尚品德、以身作则且有威信。
我认为项目经理应当做到以下几点,才能把工作做得更好:1)战略思维,将专业技能与业务需求密切结合不管自己在公司当中的位置如何,作为一名项目经理,必须从战略角度来考虑问题,了解业内行情、了解业务的发展方向、了解公司的真正需求,帮助公司实现业务目标。
2)能够预见未来一个成功的项目经理必须要有超越现实来看问题的能力,要了解公司业务的发展方向,并通过这种预见来帮助公司前进,而不仅是听命于CEO的安排。
3)充分了解公司的财政状况,做好财务控制正是因为企业对的意识越来越强,对项目投资方面更加小心,一个成功的项目经理必须具有非常强的成本意识,能够帮助高层做好成本控制。
4)具备出色而有效的沟通技巧通常,职业生涯的成功在很大的程度上依赖于有效的沟通技能。
一个成功的项目经理能够同各种人进行有效的沟通:员工、同行、外部客户、销售商和高层管理人员。
5)坚决贯彻“”的理念对于任何项目公司来说,高水平的客户服务都是非常重要的。
一个成功的项目经理会在员工的心目中贯彻一种客户优先的文化理念——不管是内部用户还是外部客户。
优秀的项目经理知道自己职业生涯的存在和发展是由于客户需要他们提供的技术,支持他们提供的服务。
这也正是成功的项目经理要同客户建立出色的关系的原因。
6)导和管理一个优秀团队尽管项目经理应该掌握一定的技术技能,但是如果他手下有一个优秀的工作小组,即使他在哪方面的能力有欠缺,也可以通过小组成员出色的才能得到弥补。
《工程项目管理》考试试题(A卷)姓名:学号:成绩:一、单项选择题(共15题,每题2分,共30分)1.对于一个建设工程项目来说,()是管理的核心。
A. 设计方的项目管理B. 施工方的项目管理C. 业主方的项目管理D. 供货方的项目管理2.每个部门只有唯一的上级部门,指令来源是唯一的,这种组织结构是()的组织结构。
A. 线性B. 职能C. 矩阵D. 事业部3.工程项目策划是()的过程。
A.知识管理 B. 风险管理 C. 人力资源管理 D. 设备采购管理4.下列说法错误的是()。
A.在设计准备阶段,通过对投资目标的风险分析、项目功能与使用要求的分析和确定,编制建设项目的投资规划。
B.在工程设计阶段,以投资规划控制方案设计阶段和初步设计阶段的设计工作,编制设计概算。
C.在工程设计阶段,以投资规划控制方案设计阶段和初步设计阶段的设计工作,编制设计预算。
D.在工程施工阶段,以投资规划、施工图预算和工程承包合同价格等控制工程施工阶段的工作,编制资金使用计划。
5.在施工过程中,投资控制的正确步骤是()。
A.预测、比较、分析、纠偏、检查 B. 分析、预测、检查、比较、纠偏C.比较、预测、分析、检查、纠偏 D. 比较、分析、预测、纠偏、检查6.在单代号网络计划中,设A工作的紧后工作有B和C,总时差分别为3天和5天,工作A、B之间间隔为8天,工作A、C之间的间隔时间为7天,则工作A的总时差为()。
A.9天 B. 10天 C. 11天 D. 12天7.建设工程项目的总进度目标指的是整个项目的进度目标,它是在项目()阶段确定的。
A.设计准备阶段 B. 决策阶段 C. 设计阶段 D. 施工阶段8.全质量控制指的是()。
A.建设工程项目各参与主体的工程质量与工作质量的全面控制B.建设项目诸多相关联的活动构成的具体过程的控制C.组织内部所有人员参与到实施质量方针的系统环境控制D.工序质量控制、分项工程质量控制、分部工程质量控制及单位工程质量控制9.为确保施工质量,使施工顺利进行,最关键应做好()控制。

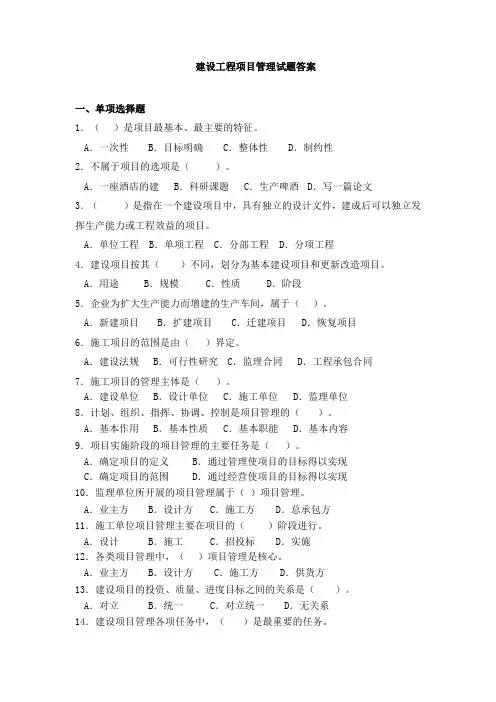

建设工程项目管理试题答案一、单项选择题1.()是项目最基本、最主要的特征。
A.一次性B.目标明确C.整体性D.制约性2.不属于项目的选项是()。
A.一座酒店的建 B.科研课题 C.生产啤酒 D.写一篇论文3.()是指在一个建设项目中,具有独立的设计文件,建成后可以独立发挥生产能力或工程效益的项目。
A.单位工程 B.单项工程 C.分部工程 D.分项工程4.建设项目按其()不同,划分为基本建设项目和更新改造项目。
A.用途B.规模C.性质D.阶段5.企业为扩大生产能力而增建的生产车间,属于()。
A.新建项目B.扩建项目C.迁建项目D.恢复项目6.施工项目的范围是由()界定。
A.建设法规B.可行性研究C.监理合同D.工程承包合同7.施工项目的管理主体是()。
A.建设单位B.设计单位C.施工单位D.监理单位8.计划、组织、指挥、协调、控制是项目管理的()。
A.基本作用B.基本性质C.基本职能D.基本内容9.项目实施阶段的项目管理的主要任务是()。
A.确定项目的定义B.通过管理使项目的目标得以实现C.确定项目的范围D.通过经营使项目的目标得以实现10.监理单位所开展的项目管理属于()项目管理。
A.业主方B.设计方C.施工方D.总承包方11.施工单位项目管理主要在项目的()阶段进行。
A.设计B.施工C.招投标D.实施12.各类项目管理中,()项目管理是核心。
A.业主方B.设计方C.施工方D.供货方13.建设项目的投资、质量、进度目标之间的关系是()。
A.对立B.统一C.对立统一D.无关系14.建设项目管理各项任务中,()是最重要的任务。
A.质量控制B.进度控制C.投资控制D.安全管理15.供货方项目管理主要在项目()阶段进行。
A.决策B.设计C.施工D.实施16.建设项目总承包(EPC),主要在项目的()阶段进行。
A.决策 B.设计 C.施工 D.实施17.政府部门对工程项目建设过程中实施的管理形式主要是()。
2020年4月高等教育自学考试《工程项目管理》试题课程代码:06087一、单项选择题1. 工程项目最基本、最原始的施工组织方式是(B)A.平行施B.顺序施工C.流水施工D.依次施工2.建设工程项目总承包的主要意义在于(D)A.“交钥匙” B.固定总价包干C.变动总价总干D.促进设计与施工紧密结合3.双代号网络计划中节点是网络中箭线之间连接点。
网络图中既有内向箭线,又有外向箭线的节点称为(A)A,中间节点B.起点节点C,终点节点D.交接节点4.下列索赔事件中,可成为业主向承包商提起索赔的事件是(D)A.由承包人提出并经监理工程师批准的工程变更B.各种额外的试验、检验,结果未发现问题C.因不可抗力引起工期延误、费用增加D. 承包商未按合同条件向分包人付款5.维修期的计算日期是从(B)A.竣工验收之日起B.竣工验收合格之日起C.合同约定的竣工之日起D.分项工程验收合格之日起6.施工成本控制的核心是(A)A.分析B.比较C.预测D.纠偏7.双代号网络图中表示工作的是(B)A.节点B.箭线及其两端节点的编号C.箭线和节点D.波形线8.PDCA循环中,质量计划阶段的主要任务是(A)A.明确目标并制定实现目标的行动方案B.展开工程的作业技术活动C.对计划实施过程进行各种检查D.对质量问题进行原因分析,采取措施予以纠正9.某项目已完工作实际费用(ACWP)、计划工作预算费用(BCWS)和己完工作预算费用(BCWP)三个参数的关系为:BCWS>ACWP>BCWP。
说明该项目(B)A.效率较低,进度较快,投入超前B.效率较低,进度慢,投入延后C.效率较高,进度较慢,投入延后D.效率较高,进度快,投入超前10.按照成本构成,下列不属于施工成本的是(D)A.人工费B.材料费C.措施费D.索赔费用11.在国家指定的媒介发布招标公告,招标人或其委托的招标代理机构应至少(A)A.一家B.两家C.三家D,四家12.在双代号网络计划中,如果两项工作M和N之间的先后顺序关系是由于资源调配需要而定的,则它们属于(D)A.搭接关系B.工艺关系C.工作程序D.组织关系13.某项目进行成本偏差分析,结果如下:(A)已完工程实际施工成本—已完工程计划施工成本>0拟完工程计划施工成本—已完工程计算施工成本<0则说明A.成本超支,进度提前B.成本节约,进度提前C.成本超支,进度拖后D.成本节约,进度拖后14.正常的直方图的分布特征是(B)A.中间低、两边高、呈对称B.中间高、两边低、呈对称C.中间高、两边低、不对称D.中间低、两边高、不对称15.已知某工作的持续时间为4天,最早开始时间为7天,总时差2天,则该工作的最迟完成的时间为(D)A.4天B.9天C.11天D.13天二、多项选择题16.下列属于质量控制工具的有(ABC)A.抽样表B.流程图C.统计技术和数学工具D.网络图E.工作分解17.项目生命周期所包含的内容有(ABCD)A.项目的时限B.项目的阶段C.项目的任务D.项目的成果E.项目的进度18.关于矩阵组织结构的描述正确的有(BD)A.指令源是唯一的B.指令源有两个C.有多个指令源D.适用于大的组织系统E.适用于小的组织系统19. 施工方项目管理规划的内容一般包括(ABDE)A.质量控制的方法和手段B.进度控制的方法和手段C.投资控制的方法和手段D.安全管理的策略E.风险管理的策略20.一家公司为了达到质量,应该对哪些人进行培训(ABCD)A.高级经理和项目经理B.计时工人C.固定工人D.中层干部E.客户三、填空题21.施工过程的连续性是指施工过程各阶段、各工序之间在时间上具有紧密衔接的特性。

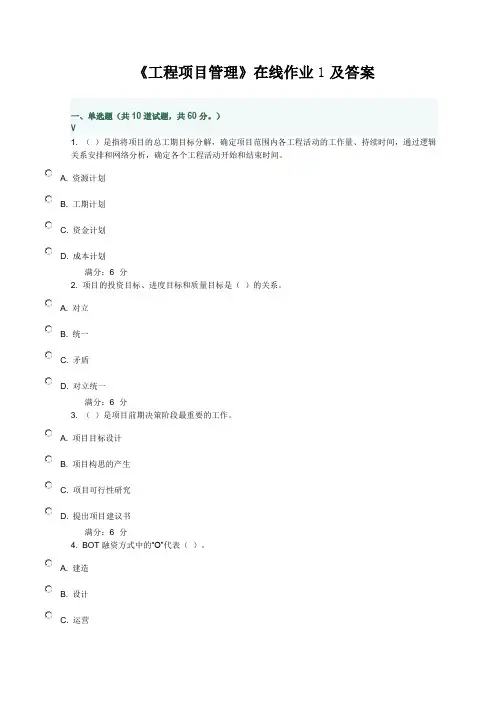

《工程项目管理》在线作业1及答案一、单选题(共 10 道试题,共 60 分。
)V1. ()是指将项目的总工期目标分解,确定项目范围内各工程活动的工作量、持续时间,通过逻辑关系安排和网络分析,确定各个工程活动开始和结束时间。
A. 资源计划B. 工期计划C. 资金计划D. 成本计划满分:6 分2. 项目的投资目标、进度目标和质量目标是()的关系。
A. 对立B. 统一C. 矛盾D. 对立统一满分:6 分3. ()是项目前期决策阶段最重要的工作。
A. 项目目标设计B. 项目构思的产生C. 项目可行性研究D. 提出项目建议书满分:6 分4. BOT融资方式中的“O”代表()。
A. 建造B. 设计C. 运营D. 移交满分:6 分5. 从项目构思到项目批准正式立项的阶段称为()。
A. 项目的前期策划阶段B. 项目构思阶段C. 项目目标设计阶段D. 项目可行性研究阶段满分:6 分6. 项目组织形式的选择必须按照具体情况分析,若企业同时承担的项目(或子项目)很多,必须采用()的组织形式。
A. 矩阵式B. 职能式C. 直线型D. 寄生式满分:6 分7. ()指投资者(项目所有者)委派业主代表,成立项目经理部,以业主的身份开展项目的整个管理工作,直接管理承包商、供应商和设计单位。
A. 业主自行管理B. 混合式的管理模式C. 代理型管理模式D. 其他形式满分:6 分8. 工程项目的(),即项目任务的委托方式。
A. 组织结构B. 承发包模式C. 融资方式满分:6 分9. 工程项目通常都有特定的目标,这些目标通常不包括()。
A. 质量目标B. 成本目标C. 时间目标D. 构思目标满分:6 分10. 工程项目的()决定了工程项目所有者的组成方式,进而决定业主的组织。
A. 承发包模式B. 管理模式C. 资本结构D. 融资方案二、判断题(共 10 道试题,共 40 分。
)V1. 工程项目的根本目的,是通过工程的建设和运行为社会提供合格的产品或服务,促进社会的可持续发展。
工程项目管理试题及答案一、选择题1. 项目管理的主要目标是:A. 实现项目目标B. 控制项目范围C. 确定项目需求D. 制定项目进度计划答案:A. 实现项目目标2. 在项目进行过程中,项目进展缓慢导致项目延期,项目经理应该首先:A. 赶工加班确保进度B. 请求项目延期C. 重新评估项目进度计划D. 寻求额外资源支持答案:C. 重新评估项目进度计划3. 项目风险管理的主要步骤是:A. 识别风险、评估风险、应对风险、监控风险B. 识别风险、制定风险管理计划、应对风险、监控风险C. 制定风险管理计划、评估风险、应对风险、监控风险D. 制定风险管理计划、识别风险、应对风险、监控风险答案:D. 制定风险管理计划、识别风险、应对风险、监控风险4. 项目变更控制的主要目的是:A. 防止项目目标发生变化B. 确保项目按计划实施C. 管理项目变更请求D. 应对项目风险答案:C. 管理项目变更请求5. 施工项目管理中,项目经理的主要职责是:A. 确定施工进度计划B. 监督安全施工C. 分配工作任务D. 协调各方面资源答案:D. 协调各方面资源二、简答题1. 请简述项目范围管理的主要内容。
答:项目范围管理是指通过确定、定义、确认和控制项目范围,来确保项目按照既定的目标和范围进行实施的过程。
具体包括:识别和记录项目需求、目标和可交付成果;界定项目的边界和范围;确认项目范围是否符合需求;控制项目范围的变更。
2. 风险管理中的风险评估主要包括哪些内容?答:风险评估主要包括以下内容:识别潜在的项目风险因素;评估各个风险因素的概率和影响程度;确定每个风险因素的优先级;分析风险因素对项目目标的可能影响;制定相应的风险应对策略。
三、案例分析某公司决定开展一项新的建筑工程项目,作为项目经理,你需要制定项目管理计划。
给定以下项目信息,请回答相关问题。
项目概况:- 项目名称:XX工程项目- 项目目标:建造一座办公大楼,包括办公区、会议室、停车场等- 项目预算:1000万人民币- 项目周期:18个月问题:1. 请列举需要考虑的项目范围管理活动。
《工程项目管理》期末考试试卷A(100分钟,开卷)一、单项选择题(每题2分,共20分)1.在我国,项目经理是一个( D )的名称。
A .专业人士B .技术职称C .管理人士D .工作岗位 2.对于一个建设工程项目而言,( D )是管理的核心。
A .施工方的项目管理 B .设计方的项目管理 C .供货方的项目管理 D .业主方的项目管理 3.国际上把建设( C )单位所提供的服务归为工程咨询服务。
A .设计B .施工C .监理D .承包4.直接工程费是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费和 ( B )。
A .施工机械安、拆费B .施工机械使用费C .燃料动力费D .施工机械场外运费5、由企业的最高领导者所发布的一个企业的质量宗旨和质量方向是指( B )。
A .质量目标 B .质量方针 C .质量战略 D .质量体系 6.项目的目标控制是项目管理的( B )任务。
A .关键B . 核心C .基本D . 主要7.某土方工程,工程量清单的工程量为1100 ,合同约定的综合单价为16元/ m3,且实际工程量减少超过10%时可调整单价,单价调整为15元/ m3,经工程师计量,承包商实际完成的土方量为1000 ,则该土方工程的价款为( B )。
A .1.76万元B .1.6万元C .1.5万元D .1.65万元8工作D 有三项紧前工作A 、B 、C ,其持续时间分别为:A 3d 、B 7 d 、C 5 d ,其最早开始别为:A 4 d 、B 5 d 、C 6 d ,则工作D 的最早开始时间为( D )。
A .6 d B .7d C .11 d D .12 d 9双代号网络中只有内向箭线无外向箭线段的结点是( B )。
A.起始结点B.结束结点C.中间结点D.任意结点 10自由时差,是各项工作在不影响紧后工作(A )时间的条件下所具有的机动时间。
A.最早开始B.最早结束C.最迟开始D.最迟结束二、多项选择题(共5题,每题2分。
【例题1】在工程项目管理中,以下哪项不属于项目目标管理的内容?A. 确定项目目标B. 制定项目计划C. 实施项目计划D. 评估项目绩效【答案】B【解析】项目目标管理主要包括确定项目目标、分解项目目标、制定项目计划、实施项目计划、监控项目进度和评估项目绩效。
制定项目计划属于项目计划管理的内容。
【例题2】在工程项目管理中,以下哪项不属于项目风险管理的内容?A. 识别项目风险B. 评估项目风险C. 制定项目风险应对策略D. 实施项目风险应对措施【答案】C【解析】项目风险管理主要包括识别项目风险、评估项目风险、制定项目风险应对策略和实施项目风险应对措施。
制定项目风险应对策略属于项目风险应对管理的内容。
【例题3】在工程项目管理中,以下哪项不属于项目沟通管理的内容?A. 确定项目沟通需求B. 建立项目沟通渠道C. 制定项目沟通计划D. 监控项目沟通效果【答案】D【解析】项目沟通管理主要包括确定项目沟通需求、建立项目沟通渠道、制定项目沟通计划和监控项目沟通效果。
监控项目沟通效果属于项目沟通监控管理的内容。
【例题4】在工程项目管理中,以下哪项不属于项目质量管理的内容?A. 确定项目质量目标B. 制定项目质量计划C. 实施项目质量计划D. 评估项目质量绩效【答案】D【解析】项目质量管理主要包括确定项目质量目标、制定项目质量计划、实施项目质量计划和评估项目质量绩效。
评估项目质量绩效属于项目质量监控管理的内容。
【例题5】在工程项目管理中,以下哪项不属于项目人力资源管理的内容?A. 组建项目团队B. 制定项目人力资源计划C. 培训项目团队成员D. 评估项目团队绩效【答案】D【解析】项目人力资源管理主要包括组建项目团队、制定项目人力资源计划、培训项目团队成员和评估项目团队绩效。
评估项目团队绩效属于项目团队管理的内容。
【例题6】在工程项目管理中,以下哪项不属于项目采购管理的内容?A. 识别项目采购需求B. 制定项目采购计划C. 实施项目采购计划D. 评估项目采购绩效【答案】D【解析】项目采购管理主要包括识别项目采购需求、制定项目采购计划、实施项目采购计划和评估项目采购绩效。
一、单项选择题1. 下列哪项不是工程项目管理的核心任务?(C)A. 项目策划B. 项目控制C. 项目协调D. 项目组织2. 工程项目管理的基本理论中,下列哪项不属于项目目标?(A)A. 成本目标B. 进度目标C. 质量目标D. 安全目标3. 下列哪项不是工程项目管理组织分工的内容?(D)A. 工作任务分工B. 管理职能分工C. 管理责任分工D. 管理权限分工4. 工程项目进度控制的基本方法中,下列哪项不属于进度控制方法?(C)A. 网络图法B. 进度横道图法C. 预算控制法D. 关键线路法5. 下列哪项不是工程项目质量管理的基本原则?(A)A. 全面质量管理B. 系统管理C. 严格标准D. 顾客满意6. 工程项目成本控制的主要目标包括哪些?(ABCD)A. 控制成本B. 优化成本C. 降低成本D. 提高成本效益7. 工程项目风险管理的主要任务包括哪些?(ABCD)A. 风险识别B. 风险评估C. 风险应对D. 风险监控8. 下列哪项不属于工程项目合同管理的内容?(B)A. 合同签订B. 合同履行C. 合同变更D. 合同解除9. 工程项目信息管理的主要任务包括哪些?(ABCD)A. 信息收集B. 信息整理C. 信息存储D. 信息传递10. 下列哪项不属于工程项目安全管理的主要任务?(D)A. 安全风险识别B. 安全风险评估C. 安全措施制定D. 安全事故处理二、判断题1. 正确2. 错误3. 正确4. 正确5. 错误6. 错误7. 正确8. 错误9. 正确10. 错误三、简答题1. 简述工程项目管理的基本任务。
工程项目管理的基本任务包括:项目策划、项目组织、项目控制、项目协调、项目评估和项目收尾。
2. 简述工程项目进度控制的基本方法。
工程项目进度控制的基本方法包括:网络图法、进度横道图法、关键线路法、进度预测法、进度调整法等。
3. 简述工程项目成本控制的主要目标。
工程项目成本控制的主要目标包括:控制成本、优化成本、降低成本、提高成本效益。
《工程项目管理》复习题及答案《工程项目管理》复习题及答案一、单项选择题(每小题1分)1、项目最主要的特征是(B )。
A.目标明确性 B. 一次性 C. 约束性 D. 生命周期性2、项目的承包商一般不包括(A )。
A业主 B 咨询公司C设计单位 D 材料供应商3、对工程地质条件复杂或有特殊要求的重大建筑工程地基,尚应进行( A )。
A. 施工勘察B. 详细勘察C. 初步勘察D. 选址勘察4、对技术复杂而又缺乏设计经验的工程项目,根据主管部门的要求,可增加(C )阶段。
A 方案优选B 初步设计C 技术设计D施工图设计5、以下(C )不是工程设计资质分类内容。
A 工程设计综合资质B工程设计专项资质C 工程设计劳务资质D工程设计行业资质6、设计是影响工程项目投资的关键环节,在初步设计阶段,影响项目投资的可能性为(A ) A 75%~95% B 35%~75% C 50%~85% D5%~35%7、(B )是流水施工的工艺参数A施工段B流水强度C 流水节拍D流水步距8、(A )是指相邻两个专业工作队在保证施工顺序、满足连续施工,最大限度搭接和保证工程质量要求的条件下,在同一施工段上相继投入施工的最小时间间隔。
A 流水步距B平行搭接时间 C 流水强度 D 流水节拍9、虚工作的特点是(D )A需要消耗时间和资源B只消耗时间而不消耗资源C 不消耗时间而只消耗资源D 既不消耗时间,也不消耗资源10、网络计划的(B )就是网络计划终点节点的标号值A 要求工期B 计算工期C 计划工期D 指令工期11、影响施工项目质量的主要因素不包括(C D )因素。
A.人;B.机械设备;C.环境;D.资金;12、某方案年设计生产能力为3万件,每件产品价格为300元,单件产品变动成本为120元,单件产品销售税金及附加(含增值税)为40元。
年固定总成本为280万元。
用产量表示的盈亏平衡点为( D )件。
A.18800 B.12700 C.21000 D.2000013、当用香蕉形曲线进行工程实际进度检查时,若描述实际进度的点落在香蕉图右侧,则表示此刻实际进度(B )。
第一讲1、某公司在境外投资建设的大型水电站项目因为当地原因不得不中止,使公司蒙受巨大损失,可见工程项目具有()特性。
A 独特性B 复杂性C 一次性D 目标的明确性2、以下说法正确的是()A.工程管理为工程增值主要表现在为工程建设和为工程使用(运营或运行)增值。
B.项目结构分析是工程项目实施阶段的主要工作之一。
C.开发管理的主要任务是使项目的目标得以实现。
D.项目实施的合同策划是开发管理的主要工作之一。
3、有关工程项目管理,以下说法正确的是()A.项目决策期管理工作的主要任务是通过管理使项目的目标得以实现。
B.在英国特许建造学会对工程项目管理的解释中,“自项目开始至项目完成”指的是项目的决策期和项目实施期C.编制设计任务书是项目决策阶段的任务D.工程项目管理是自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标,进度目标和质量目标得以实现。
4、对于一个建设工程项目来说,()是管理的核心。
A施工方的项目管理B供货方的项目管理C业主方的项目管理D设计方的项目管理5、项目总控是一种()的高层次的工程管理活动。
A知识密集型的、面向(服务于)项目实施的决策者B知识密集型的、面向(服务于)项目具体实施者C知识分散型的、面向(服务于)项目实施的决策者D知识分散型的、面向(服务于)项目具体实施者6、(多选)项目管理中的项目的特点的有()A一个项目必须有明确的目标B项目可以在一段无限的时间内存在的C项目是一次性的任务D多数项目在其进行过程中往往有许多不确定的影响因素7、(多选)以下可以被视为项目的有()A、某个住宅小区B、在文化体育活动中,举行一届运动会C、工业生产中开发一种新产品D、在科学研究中,为解决摸个科学技术问题进行的课题研究8、(多选)工程管理管理为工程使用增值,主要体现在()A、有利于工程维修B、有利于降低工程运营成本C、确保工程使用安全D、提高工程质量9、项目组合中的项目或项目集不一定批次依赖或有直接关系(对)10.业主方是建设工程项目生产过程的总组织者。
名词解释和填空
1.项目管理就是项目管理者在有限的资源约束下,通过项目经理和项目组织的合作,运用系统的观点、方法和理论,对项目涉及的全部工作进行有效的管理。
2.可行性研究是在工程投资决策之前,运用现代科学技术成果,对工程项建设方案所进行的系统、科学、综合的研究、分析、论证的一种方法。
3.可行性研究是对建设项目技术和经济是否可行而进行科学的分析和论证,为项目决策提供科学依据。
4.批准后的可行性研究报告是初步设计依据,不得随意修改或变更。
5.工程建设项目实施程序是指工程项目新建、扩建、改建活动的(1分)施工准备、施工阶段、竣工阶段应遵循的有关工作步骤。
6.按项目建设程序项目策划可分为建设前期项目构思策划和项目实施策划。
7.项目的总体策划是指在项目决策阶段所进行的全面策划。
8.项目融资策划就是选择合理的融资方案,以达到控制资金的使用成本、降低项目投资风险的目的。
9.施工项目管理的总目标是实现企业经营目标和履行施工合同。
10.工程项目信息管理是指工程项目的各类信息的收集、整理、处理、存储、传递与使用等一系列工作的总称。
11.在确定项目组织时,应考虑责、权、利的统一,其中,职责是责、权、利系统的核心。
12.项目结构分解是将整个项目系统分解成可控制的活动,以满足项目计划和控制的需求。
13.组织结构确定了正式关系与职责的形式,形成了组织的责任体系。
14.工程项目是一种投资行为和建设行为相结合的投资项目。
15.项目控制策划是指对项目实施系统和项目全过程的控制策划。
16.项目系统中的各个子系统的功能、目标和要求都不一样,常产生相互不协调或相互排斥现象。
这种子系统与子系统之间的间隔,就是系统/系统界面。
17.责任体系是项目组织责、权、利系统的核心。
18.工程项目结构分解的编码是采用父码+子码的方法编制。
19.CM合同一般采用成本加酬金的计价方式。
20.控制是指在实现行为对象目标的过程中,行为主体按预定的计划实施各项工作,由于在实施过程中会遇到许多干扰因素,行为主体应通过检查,收集实施状态的信息,并将它与原计划(标准)作比较,若发现偏差,则采取措施纠正这些偏差,从而保证计划正常实施,达到预定目标的全部活动。
21.工程项目实施控制的行为对象是工程项目的技术系统。
22.主动控制是指预先对特定条件下的项目干扰因素进行分析,并事前主动地采取预防措施,以尽可能地减少、甚至避免预定目标值与实际值的偏离。
23.工程变更是指项目实施过程中,因业主或承包商的原因引起的任务范围、工程标准等方面的变动,这种变动对合同中已确定的项目费用和进度会产生影响和变化。
24.工程项目进度控制的措施中,最关键的是组织措施。
25.单代号网络计划中,箭线表示逻辑关系。
26.检查施工进度时,从检查时刻的时间标点出发,要点划线依次连接各工作任务的实际进度点,最后到计划检查时的坐标点为止,形成前锋线。
27.工作质量是指所有工程项目的参加者为了保证工程的质量所从事工作的水平和完善程度。
28.实行质量否决权就是工程项目对项目成员评价和利益分配具有最终的否决权。
29.工程项目成本控制是指在项目管理中监控工程项目费用,记录大量的相关成本数据,分析这些数据,以保证及时采取正确的纠偏工作。
30.施工项目成本控制应当建立以项目经理为核心的项目成本控制体系。
简答题
1.在编制可行性研究报告时应注意哪些问题?
要准确简明地阐述工程项目的意义、必要性和重要性,突出针对性、要注意表达的精确性、编写可行性研究报告应严肃认真、注意内容的系统化和格式的统一、报告内容应规范。
2.工程项目协调职能包括哪些内容?
人际关系的协调、组织关系的协调、供求关系的协调、配合关系的协调、约束关系的协调
3.简述工程项目总承包模式。
工程项目总承包模式是指业主在项目立项后,将工程项目的设计,施工、材料和设备采购任务一次性地发包给一个工程项目承包公司,由其负责工程的设计、施工和采购的全部工作,最后向业主交出一个达到动用条件的工程项目。
4.用S形曲线进行进度控制时,比较两条S形曲线可得到哪些信息?
项目实际进度与计划进度比较;项目实际进度比计划进度超前或拖后的时间;项目实际进度比计划进度超前或拖欠的任务量或成本量。
5.如何加强施工成本开支的监督?
(1)落实分项工程及项目单元成本目标,落实资源消耗和工作效率指标;
(2)加强开支的事前批准、事中监督和事后审核;
(3)签订各种外包合同时,在合同价方面进行严格控制,包括价格水准、付款方式、付款期、价格补偿条件和范围
6.风险分析的主要内容有哪些?
风险存在和发生的时间分析;风险的影响和损失分析;风险发生的可能性分析;风险级别;风险的起因和可控性分析。
五、问答题
1.试述工程项目结构分解的基本原则。
(1)确保各项目单元内容的完整性,不能遗漏任何必要的组成部分
(2)项目结构分解是线性的,一个项目单元J i只能从属于—个上层项目单元J,不能同时交叉属于两个上层项目单元J和I。
否则,两上层项目单元J和I的界面不清。
一旦
发生这种情况,则必须进行处理,以保证项目结构分解的线性关系。
(3)项目单元J所分解得到的J1,J2,…,J n应具有相同的性质,或同为功能,或同为要素,或同为实施过程。
(4)每一个项目单元应能区分不同的责任人和不同的工作内容,应有较高的整体性和独立性。
(5)项目结构分解是工程项目计划和控制的主要对象,应为项目计划的编制和工程实施控制服务。
(6) 项目结构分解应有—定的弹性。
当项目实施中作设计变更与计划的修改时,能方便地扩展项目的范围、内容和变革项目的结构。
(7)项目结构分解应详细得当。
2.试述资源计划的过程。
(1)在工程技术设计和施工方案的基础上确立资源的种类、质量、用量。
(2)资源供应情况调查和询价。
调查资源的各种来源渠道,各供应商资源的供应能力、质量和稳定性,通过市场比较确定资源的供应单位,进而确定各种资源的费用。
(3)确定各种资源使用的约束条件,包括资源总量、单位时间用量限制、供应条件和过程的限制。
(4)在工程项目时间进度计划的基础上,确定资源使用计划,确定各资源的使用时间和地点。
(5)确定各种资源的采购供应方案,各个供应环节,并确定其时间安排,如材料、设备的存储、运输、采购、定货计划,人员的调遣、培训、招雇、解聘计划。
(6)确定项目的后勤保障体系,如现场的仓库、办公室、宿舍、工棚、运输工具的数量及平面布置,确定现场的水电管网及布置。
3.试述双比例单侧横道图比较过程。
双比例单侧横道图比较法适用于工作的进度按变速进展的情况。
(1分)该方法用涂黑粗线(或其他填实图案线)表示—工作任务实际进度的同时,标出其对应时刻完成任务的累计百分比。
将该百分比与其同时刻计划完成任务的累计百分比相比较,判断工作的实际进度与计划进度之间的关系,其比较方法的步骤为:
(1)根据工程项目横道图进度计划,分别描述当前各项工作任务的计划状况。
(2)在每—工作任务计划进度线的上方、下方,分别标出各主要时间工作的计划、实际完成任务累计百分比。
(3)用粗线标出实际进度线。
由实际开工标起。
同时反映实施过程中的连续与间断情况,间断时,将实际进度线作相应的空白。
(4)对照横道线上方计划完成任务累计量与同时间的下方实际完成任务累计量。
比较它们的偏差,分析对比结果。
同—时刻上下两个累计百分比相等,表明实际进度与计划一致;
同一时刻上方的累计百分比大于下方的累计百分比,表明该时刻实际进度拖后,拖后的量为二者之差;
同—时刻上方的累计百分比小于下方的累计百分比,表明该时刻实际进度超前,超前的量为二者之差。
4.试述成本控制与进度、质量控制的区别。
与进度、质量控制相比,成本控制的不确定性较大,工程项目进度与质量相对比较确定,控制方法比较可靠,可控的把握性比较大。
而成本的精确度不高。
成本控制的内容繁杂,控制成效不明显,成本控制工作比较隐含。
这主要是因为,除受各种成本因素影响外,进度、质量目标的变更与控制的结果对项目成本产生较大的影响,项目的策划、项目目标的确定对项目成本产生的影响巨大,但项目的策划与项目目标的确定却很难去科学地规范,成本控制与质量、进度控制的主要差别在于:
(1)进度控制可通过调整计划,增加作业时间、作业资源等弥补工期拖延或延误;
(2)质量控制可通过局部修补、返工、设计变更等来改进发生的质量不足;
(3)成本—旦出现超支,无法弥补,除非减少工程量或降低质量与使用要求目标;
(4)进度与质量控制的纠偏往往都会造成成本的额外增加;
(5) 一些风险因素,如市场价格的波动、工程索赔事件、国际结算汇率的变化可能对质量、进度产生的影响较小,但对工程项目成本的影响较大,几乎所有的风险都会对项目成本产生较大的影响。
