基础土方回填安全技术交底工程名称:交底项目:基础土方回填内容摘要:一、施工准备:1、材料及主要机具:①回填土优先利用基槽中挖出的原土,但不得含有杂质,使用之前应过筛,其最大粒径不大于5cm,含水应当符合规定。
②主要机具备:蛙式打夯机、手推车、筛子、木耙、铁锹(尖、平头两种),2M靠尺,胶皮管、小线和木折尺等。
2、作业条件:①回填土前应对基础进行检查验收,并要办好隐检手续,其基础砼应达到一定的强度,不因回填土而受损伤,方可回填。
②回填土压实系数为0.9,填方土料含水量与最佳含水量之差,控制在-4%~+2%范围以内。
③房心回填,应在完成上下水、管道安装后在进行,并将槽内地平上的积水、有机物等清理干净。
④施工之前应该做好水平标志,控制回填土的高度及每层的厚度,室外墙面弹测水平控制线。
二、操作工艺:1、工艺流程:基槽底地坪上清理→检查原土质、拌制灰土→分层铺土、耙平→夯打密实→检验密实度→修整、找平、验收2、填土前必须将肥槽清理到基础底面标高,将回填的松散垃圾、冰雪、保温材料、砂浆、石子等杂物清除干净。
3、检验回填土的质量,有无杂物,颗粒粒径是否符合规定,以及回填土的含水量是否控制在范围以内;在基坑上将白灰与原土按2:8拌和均匀后,再回填。
4、回填灰土应分层铺摊,每层铺土厚度为200~250mm,每层铺摊后随之耙平;5、回填灰土每层至少夯打三遍,打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉,严禁采用浇水使之下沉的所谓“水夯”法。
6、如须要分层分段夯实时,交接处应填成阶梯形,梯形的高宽比为1:2(高15cm、宽30cm),上下层错缝距离不小于1米。
7、回填灰土时,为了防止管道中心线位移或损坏管道,应用人工夯实,先在管子两侧填土夯实,并应当由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。
8、回填土每层填土夯实后,应按规范要求进行环刀取样,测出干土的质量密度(≥15KN/mз),达到要求后,再进行上一层的铺土;9、回填土夯实时,对于打夯机无法夯实的死角的周边应采取人工夯实。

土方回填工程冬季施工措施
1.在土方回填以前,将回填土堆上面约30cm左右的表层冻土挖掉。
2、在使用的回填土中,将不冻土堆在一起加以覆盖,防止冻结。
3、用人工夯实时,每层铺土厚度不超过200cm,夯实厚度为20~25cm o
4、回填土的压实系数为0.94。
5、土方回填时,不得在受冻结实,或上层有有机质(如加盖草帘的草叶等)层面上回填第二层。
6、冬期回填土方应连续进行并逐层夯实。
7、未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干质量密度,符合设计要求后才能铺摊上层土。
试验报告要注明土料种类,试验日期、试验结论及试验人员签字,未达到设计要求部位,应有处理方法和复验结果。
8、回填土下沉:因虚铺土超过规定厚度,或夯实不够遍数,甚至漏夯,坑(槽)底有有机杂物或落土清理不干净,施工用水渗入垫层中,受冻膨胀等造成。
这些问题均应在施工中认真执行规范的有关各项规定,并要严格检查,发现问题及时纠正。
9、回填土夯压不密:如回填土太湿同样夯不密实呈〃橡皮土〃现象,这时应将〃橡皮土〃挖出,重新换好土再予夯实。
10、冬期回填土方时,每层铺土厚度应比常温施工时减少20%~25%°预留沉陷量应比常温施工时增加。
灰土及回填土压实系数计算公式环刀取样中,环刀法主要用来测定灰土的压实度或者说压实系数,1、实际含水率计算公式:称湿土,记录数据,然后把土样烘干,记录数据。
湿土质量 -干土质量的 =水质量,水质量 /干土质量 *100%= 含水率。
实际湿密度计算公式:环刀与土总质量 -环刀质量 =环刀内湿土质量,湿土质量 /环刀体积 =湿土密度。
环刀体积计算方法:要用尺子测量环刀内径及内高,底面圆的面积*环刀高 =环刀内体积。
实际干密度计算公式:干密度=湿密度 /(1+ 含水率 )。
压实度计算公式:压实度 =实际干密度 /该土样最大干密度*100%,该土样最大干密度是试验室通过对该土样进行击实试验得出的。
要想求压实度,首先要做该土样的击实试验。
否则,想知道压实情况如何,就只能规定一个最小干密度,小于该最小干密度,为压实不合格。
本工程规定:灰土压实系数≥0.96 。
最少要压到 0.9 ,一般建筑设计上取 0.93 。
压实系数的意思就是相对理论压实的比例, 1 就是完全压实(当然这是不可能的 )。
垫层压实系数 A。
为土的控制干密度与最大干密度的比值。
可由公式表示:由试验室击实试验确定 ) 根据的定义:值越大,则土的控制干密度越接近最大干密度表明垫层的压实质量越好;反之,表明垫层的压实质量越差。
因此, A 的大小,表明了垫层的压实质量。
所以 A 的大小成为灰土垫层的质量检验的一种手段,一般情况下,在地基主要受力层范围以内要求A≥ 0.97 ,在地基主要受力层范围以下要求A≥ 0.95 ,并且垫层的施工应保证每层 A ,符合设计要求后方可铺设上层土。
灰土氆层压实系数压实质量A>1.01灰土垫层 A>1.0 的实际存在对于灰土垫层:从理论上讲 A 一定小于或等于 1.0 ,因为土的控制干密度p。
一定小于或等于最大干密度但是,实际上在灰土垫层质量检验的过程中,却存在着部分A>1.0 的情况。
随机抽取西安地区 5 项工程灰土垫层的质量检验结果,其A值的分布情况统计于表1。

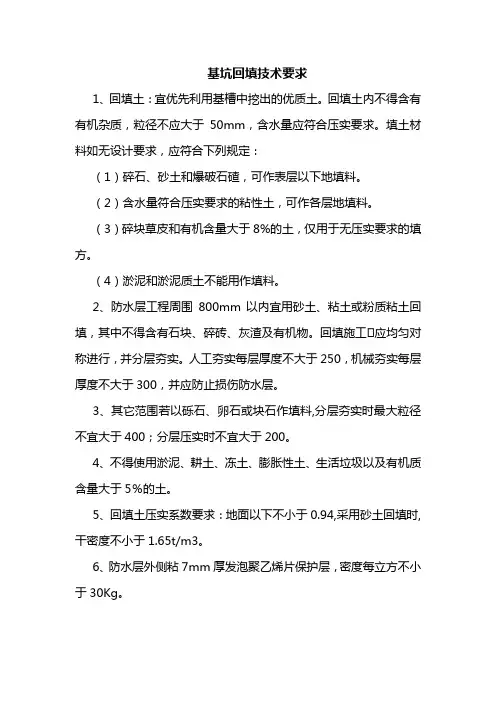

基坑回填技术要求
1、回填土:宜优先利用基槽中挖出的优质土。
回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
填土材料如无设计要求,应符合下列规定:
(1)碎石、砂土和爆破石碴,可作表层以下地填料。
(2)含水量符合压实要求的粘性土,可作各层地填料。
(3)碎块草皮和有机含量大于8%的土,仅用于无压实要求的填方。
(4)淤泥和淤泥质土不能用作填料。
2、防水层工程周围800mm以内宜用砂土、粘土或粉质粘土回填,其中不得含有石块、碎砖、灰渣及有机物。
回填施工 应均匀对称进行,并分层夯实。
人工夯实每层厚度不大于250,机械夯实每层厚度不大于300,并应防止损伤防水层。
3、其它范围若以砾石、卵石或块石作填料,分层夯实时最大粒径不宜大于400;分层压实时不宜大于200。
4、不得使用淤泥、耕土、冻土、膨胀性土、生活垃圾以及有机质含量大于5%的土。
5、回填土压实系数要求:地面以下不小于0.94,采用砂土回填时,干密度不小于1.65t/m3。
6、防水层外侧粘7mm厚发泡聚乙烯片保护层,密度每立方不小于30Kg。

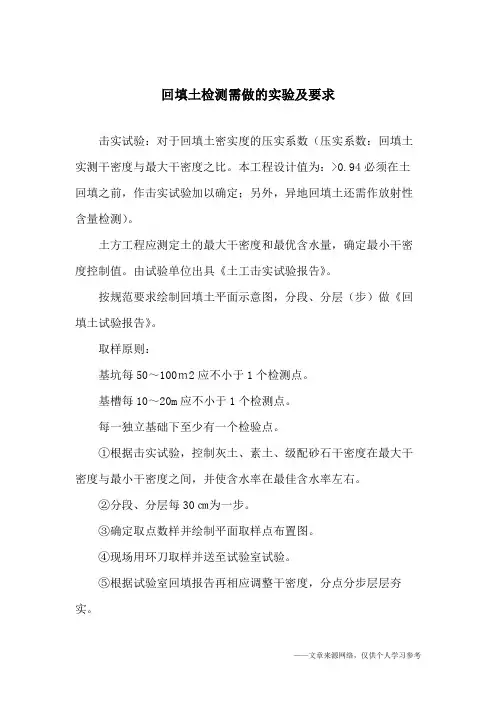

回填土检测需做的实验及要求
击实试验:对于回填土密实度的压实系数(压实系数:回填土实测干密度与最大干密度之比。
本工程设计值为:>0.94必须在土回填之前,作击实试验加以确定;另外,异地回填土还需作放射性含量检测)。
土方工程应测定土的最大干密度和最优含水量,确定最小干密度控制值。
由试验单位出具《土工击实试验报告》。
按规范要求绘制回填土平面示意图,分段、分层(步)做《回填土试验报告》。
取样原则:
基坑每50~100m2应不小于1个检测点。
基槽每10~20m应不小于1个检测点。
每一独立基础下至少有一个检验点。
①根据击实试验,控制灰土、素土、级配砂石干密度在最大干密度与最小干密度之间,并使含水率在最佳含水率左右。
②分段、分层每30㎝为一步。
③确定取点数样并绘制平面取样点布置图。
④现场用环刀取样并送至试验室试验。
⑤根据试验室回填报告再相应调整干密度,分点分步层层夯实。

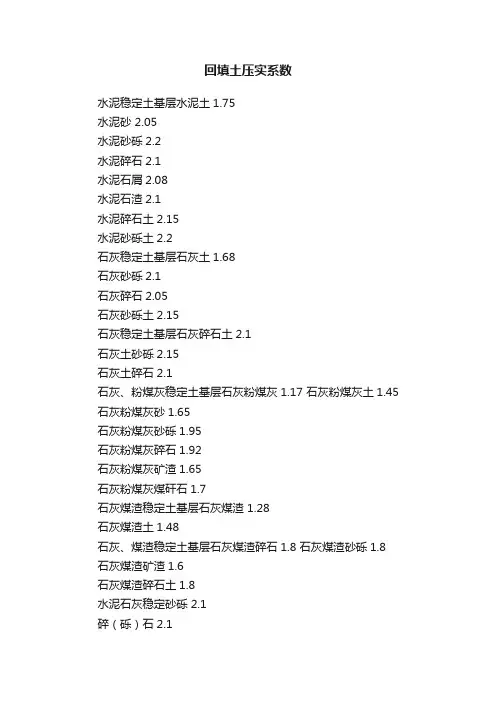

回填土压实系数水泥稳定土基层水泥土1.75水泥砂 2.05水泥砂砾2.2水泥碎石2.1水泥石屑2.08水泥石渣2.1水泥碎石土2.15水泥砂砾土2.2石灰稳定土基层石灰土1.68石灰砂砾2.1石灰碎石2.05石灰砂砾土2.15石灰稳定土基层石灰碎石土2.1石灰土砂砾2.15石灰土碎石2.1石灰、粉煤灰稳定土基层石灰粉煤灰1.17 石灰粉煤灰土1.45 石灰粉煤灰砂1.65石灰粉煤灰砂砾1.95石灰粉煤灰碎石1.92石灰粉煤灰矿渣1.65石灰粉煤灰煤矸石1.7石灰煤渣稳定土基层石灰煤渣 1.28石灰煤渣土1.48石灰、煤渣稳定土基层石灰煤渣碎石1.8 石灰煤渣砂砾1.8 石灰煤渣矿渣1.6石灰煤渣碎石土1.8水泥石灰稳定砂砾 2.1碎(砾)石2.1土1.7土砂 1.94粒料改善砂、粘土1.9砾石 2.1嵌锁级配型基、面层级配碎石 2.2级配砾石2.2嵌锁级配型基、面层填隙碎石 1.98泥结碎(砾)石2.15磨耗层砂土1.9级配砂砾2.2煤渣 1.6沥青碎石粗粒式2.28中粒式 2.27细粒式 2.26沥青混凝土粗粒式 2.37中粒式 2.36细粒式 2.35砂粒式 2.35改性沥青混凝土细粒式2.54摘自交公路发[1992]65号《公路工程预算定额》附录一。
2.各种路面材料松方干密度如下:单位:t/m3材料名称干密度粉煤灰0.75煤渣0.8土1.15矿渣 1.4煤矸石 1.4砂1.43碎石 1.45石屑 1.45碎石土 1.5石渣 1.5砾石 1.55砂砾 1.6砂砾土 1.65粘土 1.25石粉 1.4摘自交公路发[1992]65号《公路工程预算定额》附录一。
3.单一材料结构,按压实系数计算。
材料名称压实系数砂1.25砂土 1.25砂砾 1.25煤渣 1.65矿渣 1.3天然砂砾1.3风化石 1.3。

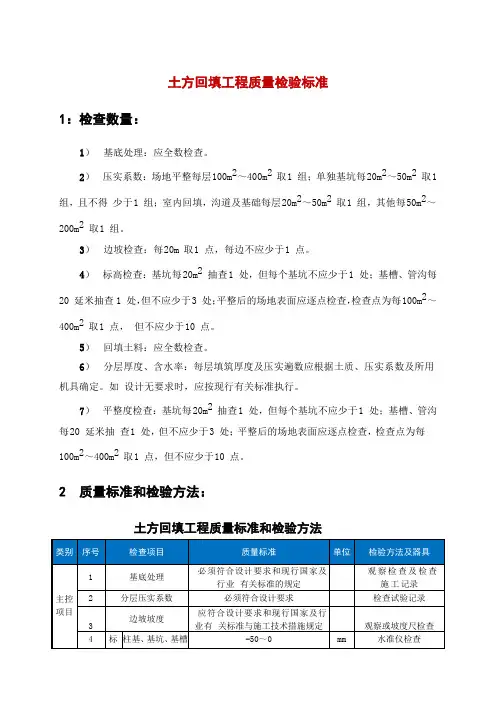

土方回填工程质量检验标准
1:检查数量:
1)基底处理:应全数检查。
2)压实系数:场地平整每层100m2~400m2 取1组;单独基坑每20m2~50m2 取1组,且不得少于1组;室内回填,沟道及基础每层20m2~50m2 取1组,其他每50m2~200m2 取1组。
3)边坡检查:每20m 取1点,每边不应少于1点。
4)标高检查:基坑每20m2 抽查1处,但每个基坑不应少于1处;基槽、管沟每20 延米抽查1 处,但不应少于3处;平整后的场地表面应逐点检查,检查点为每100m2~400m2 取1点,但不应少于10 点。
5)回填土料:应全数检查。
6)分层厚度、含水率:每层填筑厚度及压实遍数应根据土质、压实系数及所用机具确定。
如设计无要求时,应按现行有关标准执行。
7)平整度检查:基坑每20m2 抽查1 处,但每个基坑不应少于1处;基槽、管沟每20 延米抽查1处,但不应少于3处;平整后的场地表面应逐点检查,检查点为每100m2~400m2 取1点,但不应少于10 点。
2 质量标准和检验方法:
土方回填工程质量标准和检验方法。
回填夯实区施工要求1.清表的处理要求:对回填区含有植物根系、耕植土层、建筑垃圾等的杂填土必须进行彻底清除,最小清除厚度不小于500,同时应将地表积水排除干净,碾压夯实(压实度不小于0.94)后其后方可回填。
2.回填压实要求:回填压实后的地基承载力特征值fa不小于120kPa,压缩模量Es 不小于8MPa,压实度不小于0.94。
3.回填材料要求3.1. 含有机质的生活垃圾土、碎块草皮、流动状态的泥炭土、有机质含量大于8%的粘性土、淤泥和淤泥质土、细砂、粉砂、含有水溶性硫酸盐大于5%的土等不得用作填方材料。
3.2.回填料宜选用土夹石,其中土应为黏性土,含水量为19~23%,石宜采用粒径2~5cm 的卵石、碎石,也可采用强度等级为C30 以上混凝土经破碎后粒径2~5cm,不得含有碎屑。
土夹石的石所占体积百分比应不低于30%,石最大粒径不超过铺设厚度的2/3。
3.3.回填料也可根据当地情况选择适宜材料。
如砂土、碎石类土、爆破石渣可以作为下层填料,粘性土可以作为各层填料,无论采用何种回填料,都不得含有旧基础、生活垃圾、淤泥质土和树根、草皮或腐殖土等杂质。
3.4. 填筑粘性土,应在填土前检验填料的含水率。
含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加压实遍数或使用大功率压实机械等措施。
3.5. 使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动辗压时,不得超过每层铺填厚度的3/4)铺填时,大块料不应集中,且不得填在分段接头处或填方与山坡连接处。
3.6. 填料为砂土或碎石土(充填物为砂土)时,回填前宜充分洒水湿润,可用较重的平板振动器分层振实,每层振实不少于三遍。
3.7.回填土应水平分层找平夯实,分段分层填土,交接处应填成阶梯形,每层互相搭接,其搭接长度应不少于每层填土厚度的两倍,上下层错缝距离不少于1m,严禁采用水浇使土下沉的所谓“水夯”法。
水泥稳定土基层水泥土 1.75
水泥砂2.05
水泥砂砾2.2
水泥碎石2.1
水泥石屑2.08
水泥石渣2.1
水泥碎石土2.15
水泥砂砾土2.2
石灰稳定土基层石灰土 1.68
石灰砂砾2.1
石灰碎石2.05
石灰砂砾土2.15
石灰稳定土基层石灰碎石土 2.1
石灰土砂砾2.15
石灰土碎石2.1
石灰、粉煤灰稳定土基层石灰粉煤灰 1.17 石灰粉煤灰土1.45
石灰粉煤灰砂1.65
石灰粉煤灰砂砾1.95
石灰粉煤灰碎石1.92
石灰粉煤灰矿渣1.65
石灰粉煤灰煤矸石 1.7
石灰煤渣稳定土基层石灰煤渣 1.28
石灰煤渣土1.48
石灰、煤渣稳定土基层石灰煤渣碎石 1.8 石灰煤渣砂砾1.8
石灰煤渣矿渣1.6
石灰煤渣碎石土1.8
水泥石灰稳定砂砾 2.1
碎(砾)石2.1
土1.7
土砂1.94
粒料改善砂、粘土 1.9
砾石2.1
嵌锁级配型基、面层级配碎石 2.2
级配砾石2.2
嵌锁级配型基、面层填隙碎石 1.98
泥结碎(砾)石2.15
磨耗层砂土 1.9
级配砂砾2.2
煤渣1.6
沥青碎石粗粒式 2.28
中粒式2.27
细粒式2.26
沥青混凝土粗粒式 2.37
中粒式2.36
细粒式2.35
砂粒式2.35
改性沥青混凝土细粒式2.54
摘自交公路发[1992]65号《公路工程预算定额》附录一。
2.各种路面材料松方干密度如下:单位:t/m3
材料名称干密度
粉煤灰0.75
煤渣0.8
土1.15
矿渣1.4
煤矸石1.4
砂1.43
碎石1.45
石屑1.45
碎石土1.5
石渣1.5
砾石1.55
砂砾1.6
砂砾土1.65
粘土1.25
石粉1.4
摘自交公路发[1992]65号《公路工程预算定额》附录一。
3.单一材料结构,按压实系数计算。
材料名称压实系数
砂1.25
砂土1.25
砂砾1.25
煤渣1.65
矿渣1.3
天然砂砾1.3
风化石1.3。
