线路工程质量通病防治措施(通用版)
- 格式:docx
- 大小:54.44 KB
- 文档页数:18
电力送电线路新建工程质量通病及预防措施一、基础部分质量通病1、基面降不够1.1原因分析1.1.1施工人员不了解“规范”或设计要求,挖坑前未考虑边坡距离及地形高差。
1.1.2员工责任心不强,不到岗、不到位,基础型坑深没有认真核对。
1.1.3降基面桩位置不准确,上边坡未按规范要求保证足够的坡度。
1.2预防措施1.2.1施工人员要认真学习“规范”和设计图纸要求。
1.2.2员工坚持现场检查。
1.2.3挖坑前认真检查核对基面降是否达到设计要求。
2、基础成型2.1原因分析2.1.1责任心不强、质量意识不高。
2.1.2工器具陈旧,模板固定支撑不牢固。
2.1.3模板尺寸校准有误,捣振时将支撑件震松,使其发生跑位现象。
2.2预防措施2.2.1施工人员提高质量意识,认真学习《规范》及《规程》,树立精品意识的观念。
2.2.2更新工器具,不符合工艺要求的坚决淘汰不用。
2.2.3用钢管或槽钢多层固定,砼振捣中模板不变形移位。
2.2.4模板固定好后,认真校对各部尺寸,浇制时要经常检查,校核尺寸。
3、回填不夯实或夯实不好3.1原因分析3.1.1无专人负责或领工人员责任心不强。
3.1.2没有严格按要求施工,回填土中有杂草现象。
3.1.3现场检查少或无检查。
3.2预防措施3.2.1加强回填夯实的现场检查,严格按照设计要求及“规范”要求。
3.2.2加强管理,回填夯实设立专人负责。
4、保护帽成型差4.1原因分析4.1.1保护帽制作没有统一要求。
4.1.2保护帽尺寸控制不好。
4.1.3配合比不合格,养生不好。
4.2预防措施4.2.1保护帽模板根据塔型,按规定尺寸,统一制作,不同要求不同制作。
4.2.2严格按照尺寸要求、工艺要求,认真制作保护帽。
4.2.3浇制保护帽,砼配合比要正确计量。
二、铁塔部分质量通病1、螺栓规格不统一。
1.1原因分析1.1.1责任心不强,未按图纸施工。
1.1.2准备工作不充分,螺栓未预先分类标识、标识不清。
1.1.3抢进度,工艺意识不强。
铁路工程质量通病防治措施
1. 加强设计和施工管理:设计是工程的基础,必须严格按照相
关标准和规范进行。
施工过程中,需要加强管理,确保施工质量符
合设计要求。
2. 控制土方开挖质量:土方开挖是铁路工程中常见的环节,质
量控制至关重要。
要确保土方开挖面平整、坡度合适,并进行稳定
处理,防止坍塌和滑坡。
3. 加强桥梁结构施工:桥梁是铁路工程的重要组成部分,其结
构施工需要特别注意。
要确保桥梁的承载能力和稳定性,加强质量
控制并进行必要的检测。
4. 控制线路平整度:线路平整度对铁路运营和列车行驶稳定性
起到重要影响。
应严格控制线路平整度,并进行必要的调整和修复,确保列车行驶的舒适和安全。
5. 地基处理和路基加固:地基和路基的稳定性直接关系到铁路工程的质量。
对于地基条件较差的区域,应加强地基处理和路基加固,确保铁路线路的稳定性和安全性。
6. 做好防水防渗工作:铁路工程常常需要穿越湖泊、河流等水域,防水防渗工作必不可少。
要采取合适的技术措施,确保铁路线路的防水和防渗性能。
7. 巡查和维护工作:定期进行巡查和维护是保证铁路工程质量的有效手段。
及时发现和修复质量问题,能够有效预防更大的安全风险。
综上所述,铁路工程质量通病的防治措施包括加强设计和施工管理、控制土方开挖质量、加强桥梁结构施工、控制线路平整度、地基处理和路基加固、做好防水防渗工作以及巡查和维护工作。
通过实施这些措施,能够有效提升铁路工程的质量,确保工程的安全和可持续性。
送电线路工程质量通病及防范措施电线路工程因为其专业性和复杂性,常常会出现一些质量问题。
以下是电线路工程常见的质量通病及防范措施。
一、电缆安装不合格1. 问题表现:电缆安装存在固定不牢、间距不一致、弯曲程度过大等问题。
2. 防范措施:选用质量可靠的电缆固定夹具和接线端子,保证电缆的固定可靠;按照设计要求安装,确保电缆的间距一致;控制电缆弯曲程度,避免过大造成电缆损坏。
二、接地电阻过大1. 问题表现:接地电阻超过规定的标准值。
2. 防范措施:选用符合要求的接地材料和设备,确保接地的质量;在施工过程中注意接地体的埋深和接地体与周围土壤的紧密接触,避免接地电阻过大。
三、机械保护不到位1. 问题表现:机械保护层存在损坏、脱落等问题。
2. 防范措施:选择合适的机械保护材料和设备;在安装过程中确保机械保护层的完整性;对于已经损坏的机械保护层,及时修复或更换。
四、导线过载1. 问题表现:导线负载超过设计要求。
2. 防范措施:根据设计要求选择合适的导线规格和截面积;合理分配负荷,避免导线过载。
五、连接头质量不良1. 问题表现:连接头存在接触不良、接头不牢固等问题。
2. 防范措施:选用符合要求的连接头和连接材料;正确安装连接头,保证接触良好和固定可靠;在安装过程中注意检查连接头的质量。
六、绝缘性能差1. 问题表现:电缆绝缘性能不达标。
2. 防范措施:选择质量可靠的绝缘材料和绝缘设备;控制工艺参数,确保绝缘层的成型质量;检测绝缘性能,确保符合规定要求。
七、安全措施不到位1. 问题表现:施工中未采取必要的安全措施,导致事故发生。
2. 防范措施:在施工前制定详细的安全计划,明确施工过程中的安全措施;加强工人的安全培训,提高安全意识;严格按照安全规定进行施工,确保施工过程中的安全。
送电线路工程质量通病及防范措施电线路工程是电力系统重要组成部分,其质量直接关系到电力系统的可靠性和安全性。
电线路工程中存在一些常见的质量问题,了解并采取相应的防范措施对于提高工程质量具有重要意义。
下面将介绍一些常见的问题以及防范措施。
第一个通病是电线路工程设计不合理。
有些工程在建设前未进行充分调研和设计,导致线路走向不合理,容易受到外部因素的影响而发生故障。
建设单位应该在工程前进行详尽的调研和设计,合理规划线路走向,确保线路不易受到外部因素的干扰。
第二个通病是电线路工程材料选用不当。
有些工程在施工中使用劣质材料,如电缆线材、电缆附件等,在使用过程中易发生老化、漏电等问题。
为了防范这种情况的发生,建设单位应选择具备相关质量认证的材料供应商,确保选用的材料符合相关标准和规定。
第三个通病是电线路工程施工不规范。
有些工程在施工过程中存在施工质量差、施工工期延误等问题。
为了防范这种情况的发生,建设单位应要求施工单位具备相关施工资质,并对施工单位进行严格监督和管理,确保施工过程中符合相关施工规范和标准。
第四个通病是电线路工程安全意识不强。
有些工程在运维过程中存在安全隐患没有及时发现和解决的问题。
为了防范这种情况的发生,建设单位应加强安全教育和培训,提高工作人员的安全意识和应急处置能力,确保工程在运维过程中的安全性。
为了应对这些通病,建设单位可采取以下防范措施:1. 加强前期调研和设计,确保线路走向合理,不易受到外部因素的干扰。
2. 选择具备相关质量认证的材料供应商,确保选用的材料符合相关标准和规定。
4. 加强安全教育和培训,提高工作人员的安全意识和应急处置能力,确保工程在运维过程中的安全性。
线路工程质量通病防治措施引言线路工程作为基础设施建设的重要部分,直接影响着交通运输的安全和效率。
然而,在线路工程建设中,常常会出现一些质量问题,给道路的使用和维护带来不便和风险。
为了保障线路工程建设的质量,我们需要针对其中的通病问题,提出相应的防治措施。
本文将重点介绍在线路工程建设中常见的质量通病问题,并提供相应的防治措施,以期对相关从业人员和监管部门提供一定的参考价值。
1. 施工工艺不规范施工工艺不规范是导致线路工程质量问题的重要原因之一。
不规范的施工工艺可能会导致道路材料的使用不当、施工误差、工程设计和现场施工不匹配等问题。
防治措施:•加强施工技术人员的培训,提高其工艺操作的规范性和熟练度;•严格按照相关规范和标准要求进行施工,确保施工工艺的合理性和规范性;•加强监督检查,定期进行工程质量验收,及时纠正和修复不合格问题。
2. 材料质量不合格线路工程中使用的材料质量直接关系到工程的安全和寿命。
然而,由于一些不负责任的材料供应商或施工方,造成了材料质量不合格的情况。
防治措施:•加强对材料供应商的资质审查,选择信誉良好、质量可靠的供应商;•坚持材料质量检测,对每批次的材料进行抽查和检验,确保材料质量符合标准要求;•定期进行材料检测,对已使用的材料进行抽样检验,及时发现和排除质量问题。
3. 施工质量监督不到位施工质量监督环节的不到位是导致线路工程质量问题的另一个重要原因。
如果施工质量监督不到位,施工方可能存在违规操作、材料替换、施工质量瑕疵等问题。
防治措施:•加强对施工方的监督管理,建立完善的施工质量监督制度;•聘请专业监理人员参与施工过程,监督施工方的操作;•加大对施工质量的检查频率和力度,及时发现并处理不合格问题。
4. 设计方案缺陷线路工程设计方案的缺陷也是导致质量问题的一个重要因素。
不完善或不合理的设计方案可能会导致施工过程中出现难以解决的问题,进而影响工程的质量。
防治措施:•加强对设计方案的审查,确保方案的可行性和合理性;•加强设计与施工的衔接,保持及时沟通和协商,解决设计方案与实际施工的冲突问题;•加强对设计方案的追踪和评估,及时调整和完善设计方案。

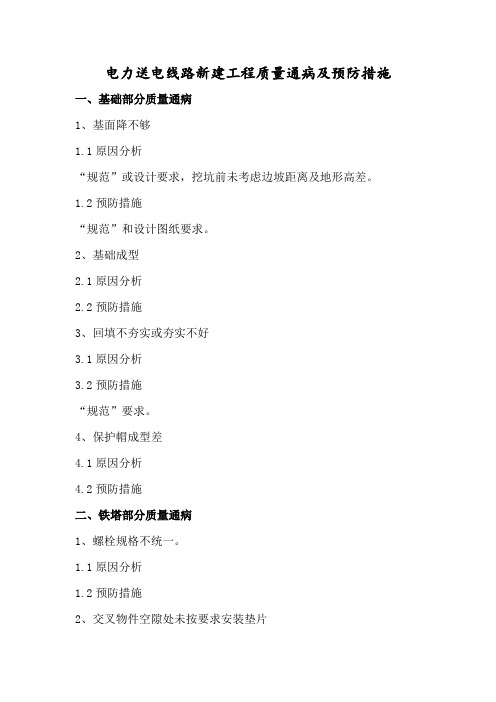

电力送电线路新建工程质量通病及预防措施一、基础部分质量通病1、基面降不够1.1原因分析“规范”或设计要求,挖坑前未考虑边坡距离及地形高差。
1.2预防措施“规范”和设计图纸要求。
2、基础成型2.1原因分析2.2预防措施3、回填不夯实或夯实不好3.1原因分析3.2预防措施“规范”要求。
4、保护帽成型差4.1原因分析4.2预防措施二、铁塔部分质量通病1、螺栓规格不统一。
1.1原因分析1.2预防措施2、交叉物件空隙处未按要求安装垫片2.1原因分析2.2预防措施“规范”要求,加强质量意识教育。
3、螺栓紧固达不到要求3.1原因分析3.2预防措施三、架线部分质量通病1、导地线展放磨损1.1原因分析1.2预防措施2、导地线弛度超标2.1原因分析2.2预防措施四、接地部分1、接地体埋设深度不够,引下线工艺差。
1.1原因分析1.2预防措施“规范”要求进行埋设。
xxKV送电线路改建工程质量通病预防措施一、基础部分质量通病1、基面降不够1.1原因分析“规范”或设计要求,挖坑前未考虑边坡距离及地形高差。
1.2预防措施“规范”和设计图纸要求。
2、基础成型2.1原因分析2.2预防措施3、回填不夯实或夯实不好3.1原因分析3.2预防措施“规范”要求。
4、保护帽成型差4.1原因分析4.2预防措施二、铁塔部分质量通病1、螺栓规格不统一。
1.1原因分析1.2预防措施2、交叉物件空隙处未按要求安装垫片2.1原因分析2.2预防措施“规范”要求,加强质量意识教育。
3、螺栓紧固达不到要求3.1原因分析3.2预防措施三、架线部分质量通病1、导地线展放磨损1.1原因分析1.2预防措施2、导地线弛度超标2.1原因分析2.2预防措施四、接地部分1、接地体埋设深度不够,引下线工艺差。
1.1原因分析1.2预防措施“规范”要求进行埋设。
送电线路工程质量通病及防范措施电线路工程是建设电力系统的重要环节,其质量直接关系到电网运行的安全稳定性和可靠性。
在电线路工程中常常存在一些质量通病,这些问题不仅影响工程的使用寿命和安全性,也对电网的正常运行产生负面影响。
对电线路工程的质量通病及防范措施进行全面了解和掌握,对于提高电网建设水平和质量具有重要意义。
一、送电线路工程质量通病1. 材料质量不达标送电线路工程的关键材料是输电电缆和绝缘子。
但是在实际施工中,由于一些施工单位为了降低成本,选择了质量不达标的电缆和绝缘子材料,导致送电线路质量问题。
2. 施工质量不合格电线路工程的施工质量不合格是导致工程问题的主要原因之一。
施工单位在施工过程中存在违规操作、施工人员不符合规范等情况,导致了送电线路工程的质量问题。
3. 设计不合理送电线路工程如果在设计阶段存在问题,比如线路走向不合理、绝缘子布置不合理等,都会导致工程质量问题。
4. 工程管理不严格电线路工程的质量问题也与工程管理不严格有关。
如果施工单位管理不到位,施工过程中出现质量问题时,无法及时发现和解决,导致了工程质量问题。
1. 严格材料管理在电线路工程中,材料的选用直接影响到工程的质量。
应严格按照国家标准选用优质的输电电缆和绝缘子材料,严格执行材料进场检验和使用规范,杜绝使用质量不合格的材料。
2. 严格施工管理施工质量是直接关系到工程质量的重要因素。
应加强对施工单位的管理,规范施工操作,保证施工人员符合相关技术规范和安全操作规程,及时发现和解决施工中的问题。
3. 加强设计审核在工程的设计阶段,应加强对送电线路工程设计的审核,确保设计方案合理、可行,并符合相关规范和标准,避免设计不合理导致的质量问题。
4. 强化工程监督在送电线路工程建设过程中,应加强对工程的监督,严格执行工程质量检验规程和标准,及时发现和制止工程中存在的质量问题。
5. 提高施工标准在电线路工程的施工标准方面,要求施工单位严格遵守国家相关规定,确保施工符合标准要求,减少施工过程中的差错和事故,保证工程的质量和可靠性。
送电线路工程质量通病及防范措施随着现代社会对电力供应的需求不断增加,送电线路工程的建设变得越来越重要。
在送电线路工程的建设过程中,常常出现质量问题,给工程的安全运行带来了隐患。
为了确保送电线路工程的质量,本文将分析送电线路工程存在的通病,并提出针对性的防范措施。
一、送电线路工程质量通病分析1. 施工过程中存在的材料质量问题送电线路工程的材料包括电缆、绝缘子、支架等,而这些材料的质量直接关系到送电线路工程的安全运行。
由于市场上存在一些假冒伪劣产品,加之施工单位对材料的把关不严,造成了材料质量问题的存在。
2. 设计规范不足送电线路工程的设计规范是确保工程质量的重要依据,然而很多施工单位并不重视设计规范的落实,导致了设计规范不足的情况发生。
这样一来,在工程建设过程中就容易出现偏离设计要求的情况,影响到工程的质量。
3. 施工管理不到位送电线路工程的施工管理是确保工程质量的关键环节,然而在实际施工过程中,很多施工单位存在管理不到位的情况。
施工人员素质低下、施工现场管理混乱等问题频发,导致工程质量无法得到保障。
4. 未经严格验收送电线路工程的验收是工程质量的最后一道关卡,然而在实际操作中,很多工程的验收并不严格,导致了一些质量问题未能被查出。
二、送电线路工程质量防范措施1. 严格把关材料质量为了确保送电线路工程的质量,施工单位应严格把关材料的质量。
在选材过程中要选择正规生产厂家的产品,并对进场材料进行全面检测,杜绝假冒伪劣产品的使用。
2. 加强设计规范的落实施工单位应加强对设计规范的落实,确保施工过程中能够严格按照设计要求进行操作。
对于偏离设计要求的情况要及时进行整改,确保工程质量。
3. 健全施工管理制度施工单位应加强施工管理,建立健全的管理制度。
对施工人员进行规范培训,明确施工流程,加强现场管理,保证施工质量。
4. 严格工程验收在送电线路工程的验收过程中,要严格按照规定进行验收,确保每一个环节都得到合格的验收。
集电线路架线施工工程质量通病及预防措施一、集电线路架导线施工工程质量通病及预防措施1.质量通病1)导线磨损;导线铝股磨伤,在导线的表面出现毛刺、划痕或断股现象。
2)导地线、光缆弧垂超差;导线在紧线时弧垂偏差超过规范规定﹢5%,-2.5%的标准,各相导线相间弧垂偏差超过200mm。
地线、光缆在紧线时弧垂偏差超过规范要求,地线、光缆对导线线间距离不满足规范及图纸要求。
2.预防措施1)导线磨损预防措施(1)在导线不能脱离的地面和跨越架位置采取有效的防磨措施。
(2)在锚线绳与导线相磨部位加装胶皮护套,避免导线与锚线绳直接接触。
(3)合理布置附件安装工器具,在导线与工器具相磨部位采取有效的防磨措施。
(4)装卸、运输导线过程中应采取保护措施,防止导线磨损和碰伤。
(5)放线时应保证线轴出线导线展放偏向在一条直线上,展放时设专人举行看护,防止导线与线轴盘边沿发生摩擦。
2)导地线、光缆弧垂超差预防措施(1)放线滑车利用前要检查保养,保证转动灵活,消除其对导线弧垂的影响。
(2)弧垂观测前应复查弧垂数值表,现场配备温度计,按现场温度举行观测。
(3)画印及断线位置应标识清楚、准确。
(4)紧线时采用塔上驰度观测仪和经纬仪,举行多档观测控制;挂线后,对主要档举行复测、调解。
(5)避免在较恶劣的天气紧线。
二、集电线路导地线压接工程质量通病及防备措施1.质量通病1)耐张管管口导线散股;压接管管口导线松股,导线外层的铝股之间出现间隙或导线层与层之间出现间隙。
2)耐张管铝件飞边、毛刺;耐张管铝件受上下模具挤压后,在边缘产生藐小的金属毛刺以及飞边现象,未按照规范要求打磨光滑。
3)耐张管弯曲超标;耐张管压接后有明显弯曲,且超过2%L。
2.预防措施1)耐张管管口导线散股防备措施(1)严厉按照施工工艺施工,耐张管旋转偏向应与导线绞制偏向一致。
(2)压接前,应对管口导线采用绑扎铝线防止散股措施。
(3)穿管前,应将压接管出口附近2米的导线调直。
输电线路施工质量通病防治措施一、线路复测通病防治(1)路径、塔位、档距、高程、转角及边线对山坡的安全距离不够。
(2)跨越高速公路、铁路等塔位安全距离不够。
(3)已打好的中心桩不牢固或受到2次换位导致中心桩错位。
防治措施:线路路径、塔位、档距、高程、转角及边线对山坡的安全距离应进行复核;跨越高速公路、铁路等塔位,应满足规范要求与被跨越物保持一定的安全距离;中心桩、应采用砂浆浇筑300mm×300mm×50mm立柱保护。
二、土石方工程通病防治(1)土方开挖后,回填土防沉层不够,基面下沉。
(2)施工垃圾以及挖掘出的土方随意堆放,破坏周围植被。
防治措施:杆塔基础的坑深应以设计施工基面为基准。
杆塔基础坑的回填,一般应分层夯实,每回填300mm厚度夯实一次,回填土中不得有影响夯实的杂物;特殊地质的基坑(泥水坑、冻土坑等)的回填,严格按规范要求回填夯实;回填后在坑口地面上筑防沉层,其宽度不小于坑口宽度,其高度不应掩埋铁塔构件,要平整规范;基础施工完成后及时清理施工现场,做到工完料尽场地清;开挖弃土严格按照图纸要求进行外运,同时恢复现场植被,防止水土流失及地质滑坡。
三、基础工程通病防治(1)基础试块不及时制作或制作不规范达不到设计要求。
(2)基础浇制现场控制不当,出现跑浆、漏浆、混凝土离析、基础立柱几何变形等现象。
(3)拆模后,基础表面粗糙,出现蜂窝麻面现象。
(4)基础养护不及时,粗线裂纹。
(5)基础倒角不美观防治措施:试验室出具的设计配合比必须附有试配强度报告;必须执行“试块应在现场从浇筑中的混凝土取样制作。
其养护条件应与基础基本相同”的规定(GB/50332、GB/50204);基础模板应能可靠地承受浇筑混凝土的重量和侧压力,防止出现基础立柱几何变形;模板接缝处应采取粘贴胶带等措施,防止出现跑浆、漏浆现象;浇制中设专人控制混凝土的搅拌和振捣,现场质检人员要随时检查混凝土的搅拌和振捣过程,防止过度振捣造成的离析;混凝土垂直自由下落高度不得超过2m,否则应使用溜槽、串斗,防止混凝土离析;多方位均匀下料,防止地脚螺栓受力不均与基础立柱不同心;混凝土初凝前,采用多点控制的方法对基面高差进行测量。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改线路工程质量通病防治措施(通用版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes线路工程质量通病防治措施(通用版)1.编制目的本措施适用于xxx输电线路工程监理部对现场全面监督管理。
为认真贯彻执行强制性条文,确保xxx输电线路工程的建设质量,实现“达标投产”、“创优工程”目标,特制定本措施。
2.编制依据(1)《输变电工程建设标准强制性条文实施管理规程>(Q/GDW2482008)(2)关于印发《国家电网公司输变电工程达标投产考核办法》的通知(国家电网基建[2011]146号)(3)关于印发《国家电网公司输变电工程质量通病防治工作要求及技术措施》的通知(基建质量[2010]19号)(4)关于印发《国家电网公司电力建设工程施工质量监理管理办法》的通知(国家电网基建[2010]166号(5)《国家电网公司基建质量管理规定》(国家电网基建[2011]1759号;(6)关于印发《国家电网公司直流线路工程创优总体策划(试行)》的通知(直流线路[2012]210号)(7)关于强化输变电工程施工过程质量控制数码照片采集与管理的工作要求(基建质量【2010】322号)(8)经批准的监理规划、细则、设计文件等3.组织管理3.1.工程建设监理部(l)制定本工程监理部的《质量通病防治措施》。
(2)应依据本措施,审查施工单位提供的项目管理实施规划(施工组织设计)、重要施工技术方案,提出具体要求和监控措施,并针对工程的具体情况将工程结构质量、使用功能作为监理工作的控制重点,并列入《专业监理实施细则》中。
(3)审核施工单位编制的《施工质量检验项目划分表》,并约定工程项目的质量控制点w点、H点、s点。
(4)应将通病防治列入工程检查验收内容,认真做好隐蔽工程和工序质量的验收,工序质量验收不合格的,不得进行下道工序。
(5)按有关规定做好旁站监理和见证取样工作,特别是要做好原材料进场、基础砼浇制、接地焊接与敷设、导地线压接等检查工作。
(6)配备常规的便携式检测仪器,加强对工程质量的巡视和平行检验,发现问题及时处理。
(7)工程完工后,应编制质量通病防治工作总结,并纳入工程质量评估报告中。
3.2.设计单位(l)应严格执行国家有关强制性标准规范、规定,强化各专业协调配合,对容易产生质量通病的部位和环节,进行深入细致的设计;在工程设计中应当按本措施落实相应的设计措施。
(2)将通病防治的设计措施和技术要求向相关单位进行设计交底。
(3)结构在规定的设计使用年限内必须有足够的可靠性,地基基础应满足承载力稳定性要求,地基变形应满足规范规定的允许值。
桩基及处理后的地基应进行承载力的检验。
3.3.施工单位(l)在图纸会审时应将不符合本措施的情况及时告知设计单位,由设计单位进行变更。
(2)针对工程实际情况,施工单位应认真做好项目管理实施规划(施工组织设计),落实设计图纸会审中保证施工质量的技术措施,对容易产生质量通病的部位提出并采取相应的技术保障措施,必须将本措施规定的内容纳入项目管理实施规划(施工组织设计),经监理部审查、业主项目部批准后实施。
(3)做好原材料、构配件和工序质量的报验工作。
在采用新材料时,除应有产品合格证、有效的新材料鉴定证书外,还应进行必要检测。
(4)工程完工后,施工单位应记录、收集和整理质量通通防治的相关资料,认真编写《工程质量通病防治内容总结报告》。
4.路径复测质量通病防治的控制措施(l)杆(塔)位置的复核应符合和满足设计施工图的平、断面要求。
复核重要跨越物间的安全距离,对新增加的跨越物应及时做好详细记录,报监理并通知设计单位校核,予以更证。
(2)线路方向桩、转角桩、杆塔中心桩应采取可靠的保护措施,防止丢失和移动,以便后期供验收时使用。
(3)线路途经山区时,应校核边导线在风偏状态下对山体的距离,是否满足设计要求。
5.基础分坑、开挖质量通病防治的技术措施(l)遇特殊地质条件(如:流沙、泥水、稻田、山地等),开挖前应将杆塔中心桩引出。
辅助桩应采取可靠保护措施,并做好详细的平面位移图,待基础浇制完成后,必须恢复塔位中心桩。
(2)拉线(杆)基础分坑时应以中心桩高程为准,其主杆、拉线坑埋深应符合设计要求。
(3)基坑开挖时应设专人检查基础坑的深度,及时测量根开、对角线,防止出现超深或欠挖以及控制好各部位几何尺寸,以免返工。
(4)掏挖基础如需放炮时,应编制好专项施工措施,采用多点放小炮的方式,严禁放大炮爆破,避免破坏原地质结构。
(5)基坑开挖完成后要及时进行下道工序验收上道工序,上道工序合格后,方可进行下道工序施工,当温度降至0°C以下时应采取防冻措施,严禁坑底受冻。
雨、雪天气后,必须把坑积水(雪)和淤泥清理干净方可进行后续施工。
6.基础位移、扭转质量通病防治的控制措施(l)基坑开挖前要对基础中心桩进行二次复核,并设置稳固的辅助桩位,确认桩位及各个基础腿的方位准确。
(2)基础支模后、浇制前和浇制中要多次核对基础模板、地脚螺栓或插入角钢的方位,保证其准确性,浇制前施工单位要通知监理人员现场复核、确认,签字后方可进行浇制施工。
(3)当基坑有积水时,回填前应先将水排完,报现场监理确认、签字,然后四周均匀填土、夯实,并随时检查基础是否位移。
7.混凝土质量通病防治的控制措施(l)混凝土施工前应取得有资质的试验室出具的设计配合比(附有试配强度报告)。
进入冬期施工或更换添加剂时,应根据规范重新进行配合比设计。
设计配比开工前应报监理部审查、核实。
(2)基础试块养护条件应与基础养护条件相同。
记录试块养护期的日平均温度,当等效养护龄期逐日温度累计达到600°C.d时方可送检,O°C及以下的龄期不计入,等效养护龄期不应小于14d,也不宜大于60d,监理随行参加送样检查。
(3)基础模板应有足够的强度、刚度、平整度,应对其支撑强度和稳定性进行计算。
基础模板应能可靠地承受浇筑混凝土的重量和侧压力,防止出现基础立柱几何变形;模板接缝处应采取粘贴胶带等措施,防止出现跑浆、漏浆现象。
(4)浇制中设专人控制混凝土的搅拌和振捣,现场质检人员要随时检查混凝土的搅拌和振捣过程,防止出现振捣不均匀或振捣过度造成的离析。
(5)混凝土垂直自由下落高度不得超过2m,超过时应使用溜槽、串斗,防止混凝土离析。
(6)基础浇制时,应多方位均匀下料,浇制过程中要时刻监控地脚螺栓的垂直度,防止地脚螺栓受力不均产生倾斜和与基础立柱不同心。
(7)混凝土初凝前,采用多点控制的方法对基面高差进行测量,杜绝二次抹面。
8.基面整理不规范质量通病防治的控制措施(1)回填时应在坑口地面上筑防沉层。
防沉层应平整规范,其宽度不小于坑口宽度,其高度不应掩埋铁塔构件。
(2)基础施工完成后及时清理施工现场,做到工完料尽场地清。
(3)清理现场时应恢复现场植被,防止水土流失及地质滑坡。
9.基础表面观感差质量通病防治的控制措施(l)对施工用模板的涂刷应及时,并且使用质量好的脱模剂,如环氧树脂型脱模剂等,以阻止锈源的产生。
监理人员现场复核验收。
(2)采用优质脱模剂,目前工地上使用的优质脱模剂主要为环氧树脂型脱模剂,不污染混凝土,表面光洁,色泽均匀,并且可多次倒用。
当使用液压油作脱模剂时,尽量选用质量好的品种。
如没有合适的优质脱模剂,可采用一定比例来掺配以调和其颜色,通常柴油和机油按1:4的比例进行掺配,也可收到较好的颜色效果。
(3)尽量减少各种污染源,净化环境,以保护混凝土颜色不受或少受侵害。
(4)严格控制水泥来源,避免不同厂家水泥混用,监理人员现场见证。
(5)工地混凝土拌和应做到混凝土配合比各组分用量准确,特别是用水量的准确,确保水灰比在极小范围内波动;严格控制混凝土的拌和质量,适当延长混凝土的拌和时间,确保拌和质量稳定。
监理人员严格按照《旁站方案》进行旁站。
(6)合理安排施工,自拌混凝土浇制前应备好充足的使用材料和人员,仔细检查施工器具,确保工地浇筑作业的连续,避免施工缝的出现。
对运输距离远以及温度高的夏季,混凝土掺一定量的缓凝剂,适当延长混凝土凝结时间,以应对工地出现的各种突发事件。
(7)基础拆模一定要达到规定的时间才允许进行。
拆摸前要报监理,得到允许后才能进行拆模。
10.保护帽质量差质量通病防治的控制措施(l)模板应有足够的强度、刚度、平整度,模板应能可靠地承受浇筑混凝土的重量和侧压力,防止出现几何变形;模板接缝处应采取粘贴胶带等措施,防止出现跑浆、漏浆现象。
(2)混凝土振捣应适度,严格按规范执行,减少漏振和过振现象(3)为使保护帽顶面不积水,顶面应有散水坡度。
(4)外观质量同第8点控制措施。
11.接地沟埋设深度不够质量通病防治的控制措施(l)接地网地沟开挖时要充分考虑敷设接地体时出现弯曲的情况,留出深度富裕量,且沟底部要求平整。
(2)接地体敷设时要边压平边回填,保证埋深,要求旁站监理现场验收、签证。
(3)杆塔引下线应竖直埋入土中,直至设计埋深。
12.接地体焊接质量通病防治的控制措施(1)施焊人员必须持焊工考试合格证方准上岗,不准无证施焊;施焊前应根据图纸要求严格进行焊接工艺评定,焊接工艺评定合格后,焊工方可遵照工艺评定的参数进行施焊。
(2)接地体焊接前应清除焊接部位的铁锈等附着物;(3)接地体的焊接应使用搭接的方式,搭接长度为接地体直径的6倍或满足设计要求,并双面焊接;(4)接地体的焊接部位应使用防锈漆进行防腐处理。
13.接地体引下线安装工艺质量通病防治的控制措施(l)接地引下线与杆塔的连接应接触良好,应平服于基础及保护帽。
(2)接地引下线方位与铁塔接地孔位置相对应。
露出地表部位应平直美观。
(3)当引下线直接从架空地线引下时,引下线应紧靠杆身,并应每隔一定距离与杆身固定。
14.螺栓紧固不到位质量通病防治的技术措施(l)在地面组装的塔材螺栓要一次性紧固到位。
(2)采用力臂加长的力矩扳手紧固。
(3)在技术交底中进行强调,以增强作业人员的责任心。
(4)螺母平面必须与构件紧密接触;交叉铁所用垫块要与间隙相匹配,使用垫片时不得超过2个。
15.铁塔构件变形、镀锌层磨损等质量通病防治的技术措施(l)对塔材的运输和装卸,应采取防止变形及磨损的措施。
(2)塔材进场后施工单位向监理部提出申请,由监理部组织厂家、施工单位等进行开箱检查,外观检查塔材材质、数量和锌层厚度及焊接等,并行成开箱检查记录。
