房地产开发成本测算大全房地产开发成本是指房地产企业为开发一定数量的商品房所支出的全部费用。
构成房地产开发企业产品的开发成本,相当于工业产品的制造成本和建筑安装工程的施工成本.如要计算房地产开发企业产品的完全成本,还要计算开发企业(公司本部)行政管理部门为组织和管理开发经营活动而发生的管理费用、财务费用,以及为销售、出租、转让开发产品而发生的销售费用。
构成1.土地使用权出让金。
国家以土地所有者身份,将一定年限内的土地使用权有偿出让给土地使用者。
土地使用者支付土地出让金的估算可参照政府前期出让的类似地块的出让金数额并进行时间、地段、用途、临街状况、建筑容积率、土地出让年限、周围环境状况及土地现状等因素的修正得到;也可依据所在城市人民政府颁布的城市基准地价或平均标定地价,根据项目所在地段等级、用途、容积率、使用年限等因素修正得到。
2.土地征收及拆迁安置补偿费。
(1)土地征收费。
国家建设征收农村土地发生的费用主要有土地补偿费、劳动力安置补助费、水利设施维修分摊、青苗补偿费、耕地占用税、耕地垦复基金、征地管理费等。
农村土地征收费的估算可参照国家和地方有关规定进行。
(2)房屋征收安置补偿费。
在城镇地区,国家和地方政府可以依据法定程序,将国有储备土地或已由企、事业单位或个人使用的土地出让给房地产开发项目或其他建设项目使用。
因出让土地使原用地单位或个人造成经济损失,新用地单位应按规定给以补偿。
它实际上包括两部分费用,即房屋征收安置费和征收补偿费。
3.前期工程费。
前期工程费主要包括:(1)项目的规划、设计、可行性研究所需费用。
一般可以按项目总投资额的一定百分比估算。
通常规划及设计费为建安工程费的3%左右,水文地质勘探费可根据所需工作量结合有关收费标准估算。
(2)“三通一平”等土地开发费用。
主要包括地上原有建筑物、构筑物拆除费用、场地平整费和通水、通电、通路的费用等。
这些费用可以根据实际工作量,参照有关计费标准估算。
房地产开发成本测算大全房地产开发成本是指房地产企业为开发一定数量的商品房所支出的全部费用;构成房地产开发企业产品的开发成本,相当于工业产品的制造成本和建筑安装工程的施工成本;如要计算房地产开发企业产品的完全成本,还要计算开发企业公司本部行政管理部门为组织和管理开发经营活动而发生的管理费用、财务费用,以及为销售、出租、转让开发产品而发生的销售费用;构成1.土地使用权出让金;国家以土地所有者身份,将一定年限内的土地使用权有偿出让给土地使用者;土地使用者支付土地出让金的估算可参照政府前期出让的类似地块的出让金数额并进行时间、地段、用途、临街状况、建筑容积率、土地出让年限、周围环境状况及土地现状等因素的修正得到;也可依据所在城市人民政府颁布的城市基准地价或平均标定地价,根据项目所在地段等级、用途、容积率、使用年限等因素修正得到;2.土地征收及拆迁安置补偿费;1土地征收费;国家建设征收农村土地发生的费用主要有土地补偿费、劳动力安置补助费、水利设施维修分摊、青苗补偿费、耕地占用税、耕地垦复基金、征地管理费等;农村土地征收费的估算可参照国家和地方有关规定进行;2房屋征收安置补偿费;在城镇地区,国家和地方政府可以依据法定程序,将国有储备土地或已由企、事业单位或个人使用的土地出让给房地产开发项目或其他建设项目使用;因出让土地使原用地单位或个人造成经济损失,新用地单位应按规定给以补偿;它实际上包括两部分费用,即房屋征收安置费和征收补偿费;3.前期工程费;前期工程费主要包括:1项目的规划、设计、可行性研究所需费用;一般可以按项目总投资额的一定百分比估算;通常规划及设计费为建安工程费的3%左右,水文地质勘探费可根据所需工作量结合有关收费标准估算;2“三通一平”等土地开发费用;主要包括地上原有建筑物、构筑物拆除费用、场地平整费和通水、通电、通路的费用等;这些费用可以根据实际工作量,参照有关计费标准估算;4.建安工程费;它是指直接用于建安工程建设的总成本费用;主要包括建筑工程费建筑、特殊装修工程费、设备及安装工程费给排水、电气照明、电梯、空调、燃气管道、消防、防雷、弱电等设备及安装以及室内装修工程费等;在可行性研究阶段,建安工程费可采用单元估算法、单位指标估算法、工程量近似匡算法、概算指标估算法以及类似工程经验估算法等估算;5.基础设施费;它又称红线内工程费,包括供水、供电、供气、道路、绿化、排污、排洪、电讯、环卫等工程费用,通常采用单位指标估算法来计算;6.公共配套设施费;它主要包括不能有偿转让的开发小区内公共配套设施发生的支出;其估算可参照“建安工程费”的估算方法;7.不可预见费;它包括基本预备费和涨价预备费;依据项目的复杂程度和前述各项费用估算的准确程度,以上述1~6项之和为基数,按3%一5%计算;8.开发期间税费;开发项目投资估算应考虑项目在开发过程中所负担的各种税金和地方政府或有关部门征收的费用;在一些大中城市,这部分费用在开发建设项目投资构成中占较大比重;应根据当地有关法规标准估算;核算房地产开发成本核算是指企业将开发一定数量的商品房所支出的全部费用按成本项目进行归集和分配,最终计算出开发项目总成本和单位建筑面积成本的过程;房地产开发成本核算经过整顿,有关法规制度已比较完善,房地产开发将在有序,规范的道路上运作,房产商要想获得经营利润,除了必须提供适销对路的房源外,还应该降低开发成本,重点控制房地产开发成本构成,严格控制各项费用支出,并严格进行房地产开发成本计算;成本分类房地产开发成本核算就其用途来说,大致可分为三部分:1、土地、土建及设备费用;这是房地产开发成本构成的主体内容,大致占总成本的80%,其中最重要的是土地费用;土地费用主要包括置换成本、批租费用、动迁费用等;房产商在决定是否开发一个项目以前,必须进行房地产开发成本计算,将预计的土地费用通过土地面积和容积率的换算,计算出未来所开发的每平方米商品房所占的土地成本俗称楼板价,以此来进行项目的可行性评估;2、配套及其他收费支出;主要是指水、电、煤气、大市政和公建配套费,学校、医院、商店等生活服务性设施也是不可缺少的;其他收费支出中有些虽属于押金性质,如档案保证金、绿化保证金等,但难以全部收回;这类收费项目种类繁多,标准不一,许多项目由垄断性企事业单位执行,随意性很强,标准普遍偏高;配套及其他收费项目是房地产开发成本核算中受外界因素影响最大的一块费用支出,一般占项目总投资的10%~15%.3、管理费用和筹资成本;房地产开发与其他行业相比,有建设周期长、投资数额大、投资风险高等特点,因此,大多数开发企业必须通过贷款来解决资金需要,这样就产生数额较大的利息支出;如何把这部分费用核算好,对正确进行房地产开发成本计算,将起到非常重要的作用;构成因素1.土地使用权出让金;2.土地征用及拆迁安置补偿费;1土地征用费2拆迁安置补偿费核算内容1、成本归集对象;房地产开发企业在进行成本核算时,象其他行业一样.首先应该确定成本归集对象,即成本核算单位;对于小规模的开发,如单幢或几幢房屋的开发,这个问题比较容易解决,可以将全部开发量作为成本归集对象,设立一个成本核算单位;但是对大规模的开发,如街坊改造或小区开发,就必须科学地确定成本归集对象;在这种情况下,笔者认为成本核算对象不能过细如以单幢为单位,因为这样做势必会增加工作量,使核算工作繁琐化;相反,也不能简单地以整个小区为核算单位,因为一个小区从开始建设到完全建成往往需要几年甚至十几年的时间,这样做势必使成本核算资料滞后,失去其在管理上的作用;应该以房地产开发项目的工程内容和工期进度作为确定成本归集对象的主要依据;对大的开发项目应该适当分块,比如将一个小区内不同类型的商品房按不同的开发期进行分块,便于费用的归集和成本结算,这样才能充分发挥成本核算的作用;2、成本项目的设立;正确划分成本项目,可以客观地反映产品的成本结构,便于分析研究降低成本的途径;按现行的房地产开发企业会计制度规定,“开发成本”作为一级成本核算科目,企业应在该科目下,根据自己的经营特点和管理需要,选择成本项目,并据此进行明细核算;如何确定成本项目笔者认为成本项目不能太多,对于发生次数较少,特别是单笔发生的费用,应尽量合并;如各种配套费用支出,可设立一个“配套费用”明细科目进行核算;而对金额较大并陆续发生的费用应单独设立科目核算;如土地费用、土建费用及设备费用,特别是土建费用,如系分合同发包的还应该按合同进行明细核算,以便能随时了解工作量进度和付款情况,并为工程的竣工决算提供资料;3、间接费用的核算;企业的间接费用主要包括管理费用、财务费用和销售费用;按现行房地产开发企业会计制度规定,这些费用应作为期间费用,直接计入当期损益;这样处理,对部分费用来说,有悖于会计的配比性原则;比如,为项目贷款而支付的利息以及项目的前期销售费用,这些费用的特点是数额较大、受益对象明确,如果在受益对象实现销售之前,就将其列入损益类科目进行核算,势必会形成虚假的财务成果,不能客观地反映企业的实际经营情况;因此,笔者认为,对受益对象明确的贷款利息和前期销售费用应视同资本性支出进行核算;前者列入“开发成本”,作为成本项目的一个组成部分;后者可在“递延资产”科目下开设明细专户进行核算,待开发产品实现销售后,再转入“销售费用”科目;4、项目的竣工决算;房地产开发成本核算的最终目的是计算出项目的总成本和单位可销售面积的开发成本,以便企业结出经营利润;可是现在房地产开发企业较普遍存在的现象是重视工程决算而忽视项目决算;因为工程决算在施工完成后进行,时间性比较明确,而且涉及到工程款的支付,不易拖拉;而项目决算有可能因为各种原因变得遥遥无期,比如小区个别配套没有完成不影响销售,计划中的公建设施暂时不能实施,或者押金的收回久拖不决等,都会影响整个开发项目的完全建成,进而影响项目决算;如何解决这个问题,可以通过“预提费用”科目将尚未实施的工程预算计入成本,使项目决算能按计划进行,以后待工程完成再按实际支出调整项目成本;由于这部分工程支出,通常在项目总投资中所占的比例很小,这样做对项目的总成本和单位成本不会造成较大的影响;核算步骤房地产开发成本的核算是指企业将开发一定数量的商品房所支出的全部费用按成本项目进行归集和分配,最终计算出开发项目总成本和单位建筑面积成本的过程;开发产品成本的核算程序是指房地产开发企业核算开发产品成本时应遵循的步骤和顺序;其一般程序是:1、归集开发产品费用由于开发规模的不同,房地产开发的成本归集对象也是不同的;必须科学地确定成本归集对象;在这种情况下,成本核算不能过细台以单幢为单位,因为许多直接开发费用很难分摊到每幢房屋,这样做势必会增加工作量,使核算工作繁琐化;相反,成本核算也不能简单地以小区为核算单位,而其中所开发的商品房却是陆续完工出售的,这样做势必使成本核算资料滞后,失去其成本结算和管理上的作用;本文以为:对大的开发项目应该按不同的开发期进行分块,便于费用的归集和成本结算,充分发挥成本核算的作用;1在项目开发中发生的各项直接开发费用,直接计入各成本核算对象,即借记“开发成本”总分类账户和明细分类账户,贷记有关账户;2为项目开发服务所发生的各项开发间接费用,可先归集在“开发间接费”账户,即借记“开发间接费”总分类账户和明细分类账户,贷记有关账户;3将“开发间接费”账户归集的开发间接费,按一定的方法分配计入各开发成本核算对象,即借记“开发成本”总分类账户和明细账户,贷记“开发间接费”账户;通过上述程序,将应计人各成本核算对象的开发费用,归集在“开发成本”总分类账户和明细分类账户之中;2、正确划分成本项目选择成本项目不能太多,对于发生次数较少、特别是单笔发生的费用,应尽量合并;而对金额较大、并陆续发生的费用应单独设立科目核算;为核算开发企业的开发成本,企业可根据其本身经营开发的业务要求,设置下列账户:1“开发成本”账户;本账户核算房地产开发企业在土地、房屋、配套设施和代建工程的开发过程中所发生的各项费用;本账户借方登记企业在土地、房屋、配套设施和代建工程的开发过程中所发生的各项费用,贷方登记开发完成已竣工验收的开发产品的实际成本;借方余额反映未完开发项目的实际成本;本账户应按开发成本的种类,如“土地开发成本”、“房屋开发成本”、“配套设施开发成本”和“代建工程开发成本”等设置二级明细账户,并在二级明细账户下,按成本核算对象进行明细核算;2“开发间接费”账户;本账户核算房地产开发企业内部独立核算单位为开发产品而发生的各项间接费用,包括工资、福利费、折旧费、修理费、办公费、水电费、劳动保护费、周转房摊销等;本账户借方登记企业内部独立核算单位为开发产品而发生的各项间接费用,贷方登记分配计入开发成本各成本核算对象的开发间接费;月末本账户无余额;本账户应按企业内部不同的单位、部门分公司设置明细账户;按现行的房地产开发企业会计制度规定,间接费用应作为期间费用,直接计入当期损益,这样处理,对部分费用来说,有悖于会计的配比性原则;该原则要求:企业的各项收入和与其相关联的成本、费用,应当在同一会计期间内予以确认和计量;3、计算并结转已完开发产品实际成本计算已完开发项目从筹建至竣工验收的全部开发成本;并将其结转进入“开发产品”账户,即借记“开发产品”账户,贷记“开发成本”账户;4、按已完开发产品的实际功能和去向,将开发产品实际成本结转进入有关账户;即借记“经营成本”、“分期收款开发产品”、“出租开发产品”、“周转房”等账户,贷记“开发产品”账户;可是房地产开发企业较普遍存在的现象是重视工程决算而忽视项目决策,比较实际,不易拖拉,而项目决算有可能因为各种原因显得遥遥无期,或者押金的收回久拖不决等等,这些都会影响整个开发项目的完全建成,进而影响项目决算;如何解决这个问题,本文以为完全可以通过“预提费用”科目将尚未实施的工程预算预提计入成本,以便项目决算能按计划进行,以后待工程完成后再按实际支出调整项目成本;由于这部分工程内容通常在项目总投资中所占的比例很小,所以对项目的总成本和单位成本一般不会造成较大的影响;成本控制成本控制是房地产开发企业的内功,在市场经济竞争中具有十分重要的意义,微利时代房地产开发企业成本控制的战略意义有时甚至比规模扩张更为重要;中国房地产市场存量过大,其中除宏观经济体制方面的原因外,也有其价格形成机制方面的原因;根据经济规律,商品房如果售价下调则有助于楼市跑量;开发商之所以长年不能下调售价,其中一个主要原因就是由于房地产开发企业的成本控制不力,成本居高不下的缘故;从宏观上讲,对房地产开发企业成本控制进行研究,对合理利用土地资源,避免房地产市场泡沫经济,减少国民经济损失有着一定的意义;房地产业经过几年的高速发展,已经走出了暴利的时代;深圳某知名房地产企业的董事长曾公开宣称利润低于40%的房地产项目不做,而利润能维持在12%左右就算是好的项目了;由于土地及资本市场化运作不规范以及房地产消费市场的不成熟,房地产开发企业大多处于粗放式经营管理状态;随着国家逐步加强了对房地产业的规范,特别是国家加强了对土地市场的管理与整顿如国土资源部第11号、21号、71号令等,对经营性用地取消了有不正当竞争及暗箱操作之嫌的协议取得土地使用权的方式,房地产开发企业取得土地使用权必须按照市场经济规范的要求进行,即必须以挂牌、招标、拍卖方式取得,房地产开发企业开始逐步走上了集约化经营管理的发展道路;国家加强了金融市场的宏观调控,对资本市场各种违规行为加以整顿和规范,同时抑制房地产过度的市场消费需求;使得房地产开发企业真正认识到以极高的财务杠杆进行高风险、粗放式的开发已成往事,必须踏踏实实地合理利用资金,加强成本控制,练好内功;随着中国加入WTO后房地产业的日益放开,一些资本实力雄厚或有相当融资能力境外资金的涌入如和记黄浦、新鸿基、恒基等以及国内的一些集团型企业在全国的扩张如万科、万达、世贸等,房地产市场的竞争将更加日趋激烈,在同等条件下,在未来售价不明确或只能预估售价的情况下,只有成本控制得较好的企业才有可能在土地市场竞争中有相对的比较优势,才有可能取得土地的使用权及开发权,成本控制不力的企业必将会被市场所淘汰;房地产微利时代的到来,房地产开发企业成本控制的重要性越发显现;节省成本,给利润腾出了上升的空间,也有利于市场竞争与市场跑量;从微观上讲,对房地产开发企业的成本控制进行研究对于房地产开发企业参与土地市场竞争,腾出利润空间、制定销售策略以及参与市场竞争有着重要的意义;控制措施房地产的成本控制要将成本理念贯穿于整个项目实施过程中,具体包括前期调研、设计阶段、施工阶段和竣工结算阶段;一前期调研在房地产工程开发前期,要充分考虑自身地理条件和市场要求,做好前期调研工作,论证其可行性;可行性研究对于一个房地产项目的成败起着关键的作用,但是没有几个房地产公司愿意花这份投入,就是做了也是流于形式,都是靠自己的感觉去上项目,这是非常危险的;房地产开发企业从事项目开发的根本目的是为了盈利,进行成本控制的根本目的是要取得经济效益;在选立项时就必须对开发项目进行财务分析,了解可能的预期收入、成本、利润和风险,这也是管理会计的重要内容;可行性研究是在对消费者的心理和市场容量、造价等进行准确分析、充分估计的基础上,决定该工程是否开工;如果对消费者的心理没有充分地掌握,对市场的容量没有准确地估计,一切完美的销售计划都是空中楼阁;在可行性阶段必须把资金的流量和销售计划做出来,这样就可尽量地减少开发者的现金投入,减少资金成本,让项目顺利地进行下去;二设计阶段降低建筑安装成本,首先要搞好设计阶段的投资控制;把全面造价管理工作的关键放在设计阶段;未雨绸缪,可以取得事半功倍的效果;因此,建设单位应以对建安成本影响最大的设计阶段为关键环节,注意以下三个方面:1.实行方案设计、工程设计的招投标制度;建设单位在委托设计时应大力引进竞争机制,以达到控制成本的目的;首先要通过设计招标来选择设计单位;必要时组织设计方案竞选,从中选择能保证设计质量的设计单位;在设计时,可以根据情况实行分阶段招标或委托;如一个好的项目,如果完全委托或全部由境外设计,则设计费用本身会相当高;可以将方案进行招标,中标的方案在施工图设计时,可以再组织进行招标或委托;2.加强技术沟通、实行限额设计;设计单位在工程设计中,要推行限额设计;凡是能进行定量分析的设计内容,均要通过计算;要通过技术与经济相结合的数据说话;在设计时应充分考虑施工的可能性和经济性,要和技术水平和管理水平相适应;要特别注意选用建筑材料或设备的经济性,尽量不用那些技术不过关、质量无保证、采购困难、运费昂贵、施工复杂或依赖进口的材料和设备;要尽量搞标准化和系列化的设计;各专业设计要遵循建筑模数,建筑标准,按设计规范、技术规定等进行设计;在保证项目设计达到使用功能的前提下,按分配的投资限额控制设计,严格控制技术设计和施工图设计的不合理变更,保证总投资限额不被突破;在设计招标中,应明确要求设计方提供真实的设计概算指标,特别是结构数据,如含筋量、砼量等,以方便对结构设计的造价比较;3.加强设计出图前的审核工作;加强出图前的审核工作,将工程变更的发生尽量控制在施工之前;从设计阶段所设计的成果来看,设计方案的不足或缺陷加以克服时,所花费的代价最小,可取得的效果最好;在设计出图前加强对设计图纸的审核管理工作,以求得提高设计质量,避免将设计中的不足带到施工阶段;三施工阶段施工阶段投资成本控制的关键,应该从以下三个方面进行控制:1.合理控制工程变更;工程变更包括设计变更、施工条件变更、进度计划变更和工程项目变更,这些变更主要由建设单位引起;控制施工变更的关键在于建设单位自我约束,按洽商变更程序办事;应建立工程洽商签证管理制度,明确工程、预算等有关部门、有关人员的权限、分工及职责,确保洽商签证质量,杜绝不实及虚假签证的发生;洽商变更后应根据合同规定及时办理增减预算,审核应严格执行国家定额及有关规定,经办人员不得随意变通;2.严格审核承包商的索赔要求;对于承包商索赔要求的处理,则应按合同办事;加强对索赔资料的审查,强调处理索赔的及时性,加强预见性,尽量减少索赔案的发生,以免索赔额过大引起投资失控;3.搞好材料设备的加工订货;预算人员要广泛掌握建材行情;严格按有关规定做好材料限价工作,合理控制价差水平;对施工单位自行采购的材料,属于指定价范围的,只监督质量,不干预订货;属于指导价范围的,应实行“适当参与不包办代替,推荐厂家不指定厂家,监督质量采购质量的主要责任者是施工单位及合理限价不是不顾产品质量的片面压价”的原则,设备采购实行招投标,确保质优价廉;四竣工结算阶段凡结算工程必须按设计图纸及合同规定完成,必须要有竣工验收单;如有甩项应在验收单中注明,结算中予以扣除;应做好工程洽商签证及预算增减账的清理;重点做好材料价差及竣工调价的审定工作;审核时应与原招标文件对照,凡原标底内已含项目不能重复出现;要严格按合同及有关协议的规定,合理确定技措费、提前奖和优质奖等相关费用,认真实行结算复审制度及工程尾款会签制度,确保结算质量;费用构成房地产开发费用是指与房地产开发项目有关的管理费用、销售费用和财务费用:1.管理费用;可按项目开发成本构成中前1—6项之和为基数,按3%左右计算;2.销售费用;它指开发建设项目在销售产品过程中发生的各项费用以及专设销售机构或委托销售代理的各项费用;主要包括以下三项:1广告宣传费;约为销售收人的2%一3%;2销售代理费;约为销售收入的1.5%一2%;3其他销售费用;约为销售收入的0.5%一1%;以上各项合计,销售费用约占销售收人的4%一6%;3.财务费用;它指为筹集资金而发生的各项费用,主要为借款利息和其他财务费用如汇兑损失等;提示:成本仅供参考,因各地物价与消费水平与通货影响,可能会有不同;1、桩基工程如有:70~100元/平方米;2、钢筋:40~75KG/平方米多层含量较低、高层含量较高,合160~300元/平方米;3、砼:~立方/平方米多层含量较低、高层含量较高,合100~165元/平方米;。
房地产开发企业会计科目表
房地产开发企业根据《企业会计准则应用指南》的统一规定,并根据
上表列示的82个会计科目就是房地产开发企业所使用的会计科目.其中绝大部分都是各类企业通用的会计科目,只有个别科目属于房地产业专用的会计科目。
表中所列示的会计科目中,有些会计科目一般企业可能不需要,如“应付债券”科目,只有发行债券的企业才使用,还如“持有至到期投资”科目,只有购买了长期债券,才能使用本科目.企业如果没有相关的业务,就不必要设置相关的科目。
成本类科目,这类科目有三个,即:“开发成本"、“开发间接费用”和“研发支出”。
其中前两个科目是房地产开发企业特有的科目,是用于进行房地产企业成本核算的科目。
如果房地产企业本身也有施工队伍,有施工业务,那么还需要在成本类科目中增设“工程施
工”和“施工间接费用”、“工程结算"、“机械作业"等科目。
许多会计科目需要设置明细科目,以便设置明细账,更明细地反映有关会计信息.如房地产开发企业在“原材料"总账科目下可设置“设备”、“钢材”、“水泥”等二级科目,以对库存的各种不同的建筑材料和设备分别进行核算和反映.在二级科目下,还可以按钢材的品种,设备的种类设置三级科目核算,如在“原材料-设备"二级科目下还应设置“照明设备”、“安全监控设备”等三级科目,以更详细反映各种不同设备和各种不同钢材的情况。

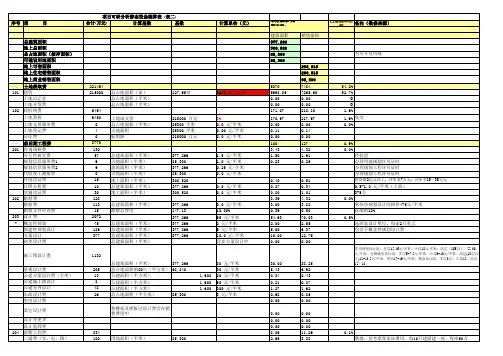

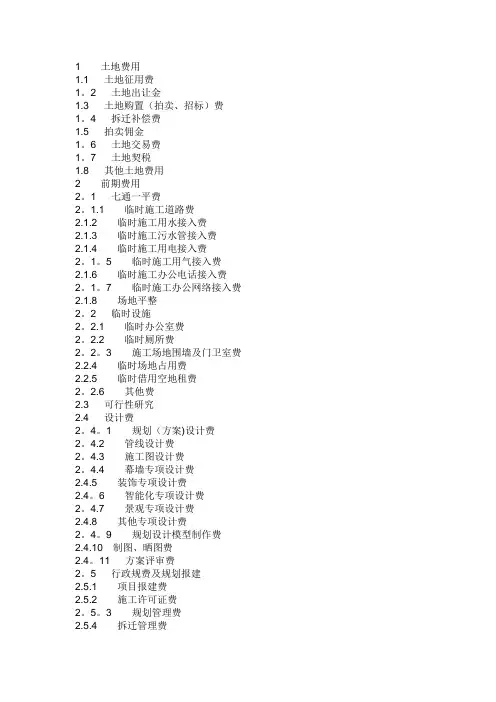

1 土地费用1.1 土地征用费1。
2 土地出让金1.3 土地购置(拍卖、招标)费1。
4 拆迁补偿费1.5 拍卖佣金1。
6 土地交易费1。
7 土地契税1.8 其他土地费用2 前期费用2。
1 七通一平费2。
1.1 临时施工道路费2.1.2 临时施工用水接入费2.1.3 临时施工污水管接入费2.1.4 临时施工用电接入费2。
1。
5 临时施工用气接入费2.1.6 临时施工办公电话接入费2。
1。
7 临时施工办公网络接入费2.1.8 场地平整2。
2 临时设施2。
2.1 临时办公室费2。
2.2 临时厕所费2。
2。
3 施工场地围墙及门卫室费2.2.4 临时场地占用费2.2.5 临时借用空地租费2。
2.6 其他费2.3 可行性研究2.4 设计费2。
4。
1 规划(方案)设计费2。
4.2 管线设计费2。
4.3 施工图设计费2。
4.4 幕墙专项设计费2.4.5 装饰专项设计费2.4。
6 智能化专项设计费2。
4.7 景观专项设计费2.4.8 其他专项设计费2。
4。
9 规划设计模型制作费2.4.10 制图、晒图费2.4。
11 方案评审费2。
5 行政规费及规划报建2.5.1 项目报建费2.5.2 施工许可证费2。
5。
3 规划管理费2.5.4 拆迁管理费2。
5。
5 审图费2。
5。
6 价格评估费2.5.7 渣土费2.5.8 施工噪音管理费2.5.9 散装水泥费2。
5.10 工程质量监督费2。
5。
11 工程造价管理费2。
5。
12 安全监督费2。
5.13 劳动定额测定费2.5。
14 招投标管理费2.5.15 房屋所有权登记费2.5。
16 综合开发管理费2。
5。
17 房屋所有权登记工本费2。
6 大配套费2.6。
1 基础设施配套费2.6。
2 白蚁预防费2.6.3 地方教育附加费2.6。
4 新型墙体材料专项费2.6.5 人防易地建设费2。
7 水文地质勘察2.7。
1 地质勘察费2.7.2 地下障碍物探测2.7.3 环境评测费2。
7。
4 水准测量工程测量2.7。

房地产成本核算自营开发工程成本的核算(一)房地产开发企业的基础设施和建筑安装等工程的施工,能够采纳自营方式,也可采纳发包方式进行。
采纳自营方式进行的基础设施和建筑安装(包括装饰)等工程,假如工程规模不大,在施工过程中发生的各项工程费用,可直截了当计人有关开发成本的核算对象,记入“开发成本——房屋开发成本”等账户的借方和“银行存款”、“库存材料”、“应对工资”等账户的贷方,作如下分录入账:借:开发成本——房屋开发成本XXX贷:银行存款XXX库存材料XXX应对工资XXX假如工程规模较大,由企业所属施工单位进行内部核算的,可依照需要设置“工程施工”账户,用来核算和归集自营工程费用,并按工程施工成本核算对象和成本项目设置工程施工成本明细分类账进行工程成本明细分类核算。
一、自营工程成本核算的对象和项目由于开发企业基础设施、建筑安装等工程具有多样性和固定性的特点,每一工程几乎都有它的专门形式和结构,需要一套单独的设计图纸,在建设它时,要采纳不同的施工方法和施工组织。
即使采纳相同的标准设计,也由于必须在指定的地点建筑,以致它们的地势、地质、水文等自然条件和交通、材料资源等社会条件不同,在建筑时,往往也需要对设计图纸以及施工方法、施工组织等作适当改变。
工程的这些特点,使工程施工具有个体性。
因此,基础设施、建筑安装等工程的施工属于单件生产,在对工程组织成本核算时,必须采纳定单成本核算法,即按照各项工程进行分别核算成本的方法。
凡是能够直截了当记入各项工程的生产费用,应直截了当计入各项工程成本;凡是不能直截了当计入各项工程而应由有关工程共同负担的生产费用,要先按照发生地点先行归集,然后按照一定的标准,定期分配计入有关工程成本。
按定单成本核算法核算工程成本,必须确定工程成本运算的对象。
工程成本核算的对象,通常是具有工程预算的单位工程。
因为单位工程是编制工程预算、工程进度打算的对象。
依照单位工程来组织工程成本核算,便于反映工程预算的执行结果,分析工程成本超降的缘故,及时反映施工活动的经济效益。

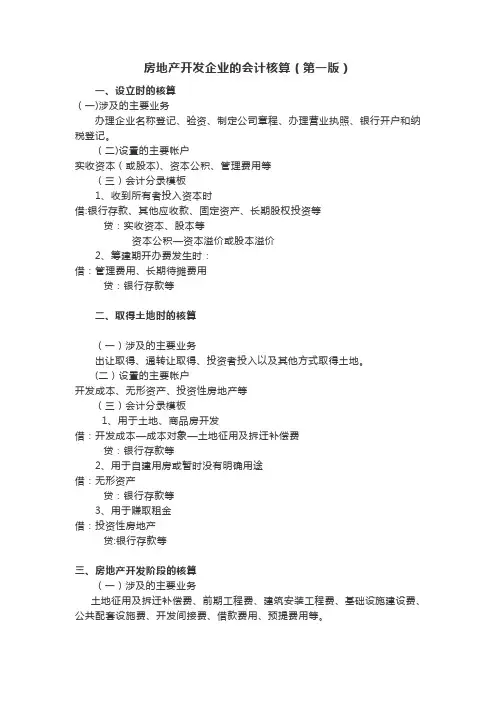

房地产开发企业的会计核算(第一版)一、设立时的核算(一)涉及的主要业务办理企业名称登记、验资、制定公司章程、办理营业执照、银行开户和纳税登记。
(二)设置的主要帐户实收资本(或股本)、资本公积、管理费用等(三)会计分录模板1、收到所有者投入资本时借:银行存款、其他应收款、固定资产、长期股权投资等贷:实收资本、股本等资本公积—资本溢价或股本溢价2、筹建期开办费发生时:借:管理费用、长期待摊费用贷:银行存款等二、取得土地时的核算(一)涉及的主要业务出让取得、通转让取得、投资者投入以及其他方式取得土地。
(二)设置的主要帐户开发成本、无形资产、投资性房地产等(三)会计分录模板1、用于土地、商品房开发借:开发成本—成本对象—土地征用及拆迁补偿费贷:银行存款等2、用于自建用房或暂时没有明确用途借:无形资产贷:银行存款等3、用于赚取租金借:投资性房地产贷:银行存款等三、房地产开发阶段的核算(一)涉及的主要业务土地征用及拆迁补偿费、前期工程费、建筑安装工程费、基础设施建设费、公共配套设施费、开发间接费、借款费用、预提费用等。

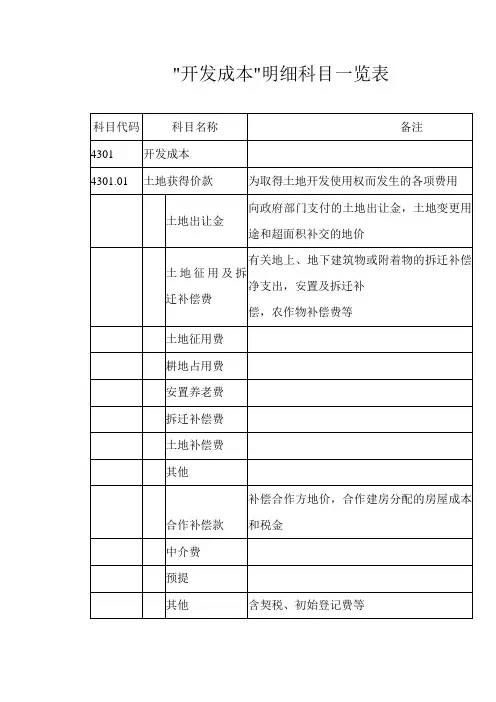

(二)设置的主要帐户开发成本、管理费用、销售费用等(三)会计分录模板1、为取得土地开发使用权(或开发权)而发生的各项费用,包括土地买价或出让金、大市政配套费、契税、耕地占用税、土地使用费、土地闲置费、农作物补偿费、危房补偿费、土地变更用途和超面积补交的地价及相关税费、拆迁补偿费用、安置及动迁费用、回迁房建造费用等。
借:开发成本—成本对象-土地征用及拆迁补偿费贷:银行存款、应付酬工薪酬等2、项目开发前期发生的政府许可规费、招标代理费、临时设施费以及水文质勘察、测绘、规划、设计、可行性研究、咨询论证费、筹建、场地通平等前期费用.借:开发成本—成本对象-前期工程费贷:银行存款、应付酬工薪酬等3、开发项目开发过程中发生的各项主体建筑的建筑工程费、安装工程费及精装修费等。
借:开发成本-成本对象—建筑安装工程费应交税费—应交增值税(进项税额)(一般计税可抵)贷:银行存款、库存商品、应付酬工薪酬等4、开发项目在开发过程中发生道路、供水、供电、供气、供暖、排污、排洪、消防、通讯、照明、有线电视、宽带网络、智能化等社区管网工程费和环境卫生、园林绿化等园林、景观环境工程费用等.借:开发成本—成本对象—基础设施建设费应交税费-应交增值税(进项税额)(一般计税可抵)贷:银行存款、库存商品、应付酬工薪酬等5、开发项目内发生的、独立的、非营利性的且产权属于全体业主的,或无偿赠与地方政府、政府公共事业单位的公共配套设施费用等.借:开发成本-成本对象—公共配套设施费应交税费—应交增值税(进项税额)(一般计税可抵)贷:银行存款等6、企业为直接组织和管理开发项目所发生的,且不能将其直接归属于成本核算对象的工程监理费、造价审核费、结算审核费、工程保险费等.为业主代扣代缴的公共维修基金等不得计入产品成本。

房地产成本核算1、土地开发成本:指房地产开发企业开发土地即建设场地所发生的各项费用支出。
2、房屋开发成本:指房地产开发企业开发各种房屋包括商品房、出租房、周转房、代建房等所发生的各项费用支出。
3、配套设施开发成本:指房地产开发企业开发能有偿转让的大配套设施及不能有偿转让、不能直接计入开发产品成本的公共配套设施所发生的各项费用支出。
4、代建工程开发成本:指房地产开发企业接受委托单位的委托,代为开发除土地、房屋以外其他工程如市政工程等所发生的各项费用支出。
1、分类归集原则。
对同一开发地点、竣工时间相近、产品结构类型没有明显差异的群体开发的项目,可作为一个成本项目进行核算。
2、产品类型区分原则。
虽在同一地点,开工时间相近,但开发的产品类型不同、使用功能不同,可作为独立的成本项目进行核算。
3、定价差异原则。
开发产品因其产品类型或功能不同等而导致其预期售价存在较大差异的,应分别作为单独的成本项目进行核算。
4、成本差异原则。
开发产品因建筑上存在明显差异可能导致其预期成本存在较大差异的,应分别作为单独的成本项目进行核算。
5、权益区分原则。
开发项目属于受托代建的或多方合作开发的,应结合上述原则分别划分成本项目进行核算。
1、土地费用估算1土地使用权出让金土地出让金的底价估算一般可参照政府同期出让的类似地块的出让金数额并进行时间、地段、用途、临街状况、建筑容积率、土地出让年限、周围环境状况及土地现状等因素的修正得到;也可以依据城市人民政府颁布的城市基准地价或平均标定地价,根据项目用地所处的地段等级、用途、容积率、使用年限等项因素修正得到。
土地有偿出让的方式包括拍卖、招标与协议。
2土地征用及拆迁安置补偿费新条例规定:拆迁补偿的方式可以实行货币补偿,也可以实行产权调换。
货币补偿的金额,应根据被拆迁房屋的区位、用途、建筑面积等因素,以房地产市场评估价格确定;实行产权调换的,应计算被拆迁房屋的补偿金额和所调换房屋的价格,结清产权调换的差价。

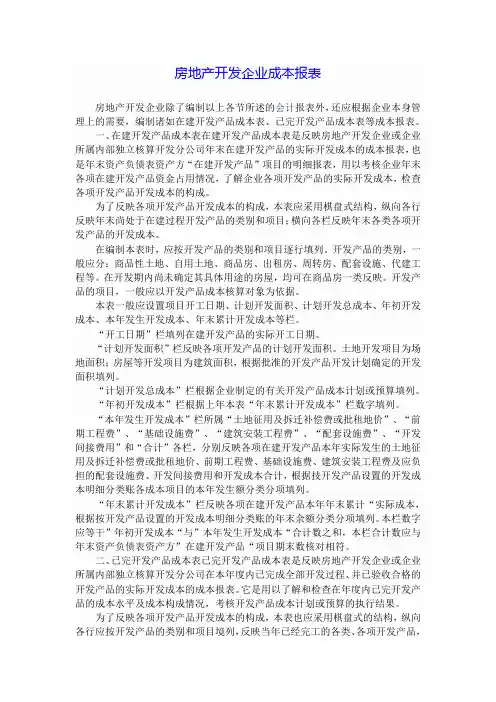

房地产开发企业成本报表房地产开发企业除了编制以上各节所述的会计报表外,还应根据企业本身管理上的需要,编制诸如在建开发产品成本表、已完开发产品成本表等成本报表。
一、在建开发产品成本表在建开发产品成本表是反映房地产开发企业或企业所属内部独立核算开发分公司年末在建开发产品的实际开发成本的成本报表,也是年末资产负债表资产方“在建开发产品”项目的明细报表,用以考核企业年末各项在建开发产品资金占用情况,了解企业各项开发产品的实际开发成本,检查各项开发产品开发成本的构成。
为了反映各项开发产品开发成本的构成,本表应采用棋盘式结构,纵向各行反映年末尚处于在建过程开发产品的类别和项目;横向各栏反映年末各类各项开发产品的开发成本。
在编制本表时,应按开发产品的类别和项目逐行填列。
开发产品的类别,一般应分:商品性土地、自用土地、商品房、出租房、周转房、配套设施、代建工程等。
在开发期内尚未确定其具体用途的房屋,均可在商品房一类反映。
开发产品的项目,一般应以开发产品成本核算对象为依据。
本表一般应设置项目开工日期、计划开发面积、计划开发总成本、年初开发成本、本年发生开发成本、年末累计开发成本等栏。
“开工日期”栏填列在建开发产品的实际开工日期。
“计划开发面积”栏反映各项开发产品的计划开发面积。
土地开发项目为场地面积;房屋等开发项目为建筑面积,根据批准的开发产品开发计划确定的开发面积填列。
“计划开发总成本”栏根据企业制定的有关开发产品成本计划或预算填列。
“年初开发成本”栏根据上年本表“年末累计开发成本”栏数字填列。
“本年发生开发成本”栏所属“土地征用及拆迁补偿费或批租地价”、“前期工程费”、“基础设施费”、“建筑安装工程费”、“配套设施费”、“开发间接费用”和“合计”各栏,分别反映各项在建开发产品本年实际发生的土地征用及拆迁补偿费或批租地价、前期工程费、基础设施费、建筑安装工程费及应负担的配套设施费、开发间接费用和开发成本合计,根据技开发产品设置的开发成本明细分类账各成本项目的本年发生额分类分项填列。
