钢筋除锈施工方案-

  • 格式:docx
  • 大小:38.70 KB
  • 文档页数:6

钢筋除锈施工方案-

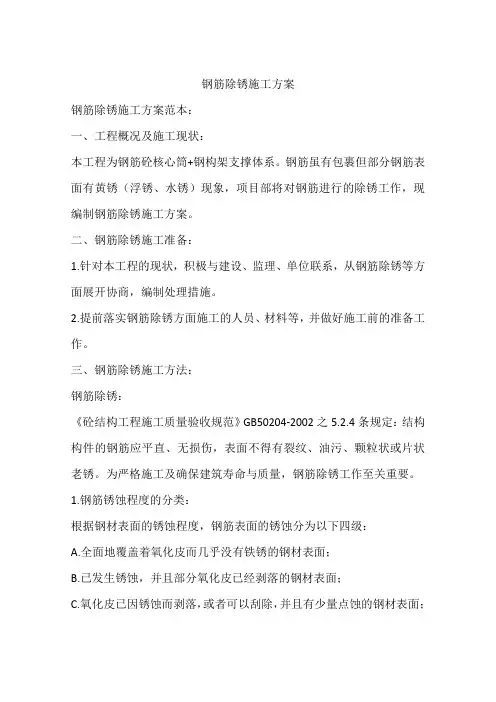

施工方案

建设单位:XXX

监理单位:监理公司

施工单位:XXX

一、工程概况

5、6号楼南侧车库因停工时间过长,导致钢筋氧化生锈,且锈蚀严重,约220吨预计约19万根。现我公司承接了钢筋拆除、除锈、重新安装的工作。车库钢筋除锈、实验应在最短时间内完成,我司计划钢筋除锈工期为7天。

二、钢筋除锈方案选择

本工程钢筋锈蚀属于中度锈蚀原位钢筋,宜采用化学除锈剂的方法。

施工方法: 1、大面积施工前对除锈方法进行小面积试验性除锈,根据结果选择合适的除锈方法。

2、钢筋化学除锈严禁使用含盐酸的除锈液除锈;

3、使用钢筋除锈剂应使用原液除锈,不得兑水使用;

4、墙梁柱钢筋除锈时为保证除锈剂喷涂到位,应拆除模板;

三、钢筋除锈工程的施工方法

施工顺序:

1、根据施工现场车库实际情况,除锈前应先将影响除锈模板、角部复杂绑扎刚进的部位拆除。

2、将港金属杂物清理干净。

3、采用除锈剂开始除锈施工,每5人、5套喷抢为一组,成排朝西腿着喷钢筋除锈剂;

钢筋除锈剂除锈施工工艺:

1、将CX-4钢筋除锈剂装入喷雾器中,直接喷于钢筋表面,(除锈剂使用时不得兑水及其他液体,必须使用原液)。以浸透钢筋锈渍为准。

2、喷涂后的钢筋表干2~4小时,干透需24小时干透后露出钢筋原色。 3、整理变形钢筋(严禁钢筋湿水)

4、浇筑混凝土;

四、质量的保障措施

本工程钢筋除锈质量外观无锈渍,表面接近钢筋原色。除锈完成后应经过权威部门鉴定,并出具合格证明文件,方为合格,才能进行下一步施工。我公司根据这些要求对项目部提出要求:施工过程严格监督检查,发现不合格产品立即整改。

2、为保证按时、保质完成工作,我们将委派有经验的管理人员现场监督指导。

3、完成工程后,我们将组织甲方、监理分段对工程进行联合验收,并将验收结果记录交公司复查。同时,将验收结果和记录归档封存。

XXX施工方案

五、进度保障措施

本工程计划总工期为9天。我们将从管理力量、技术力量、专业队伍、机具设备等多个方面优先配置资源,及时调动内部资源和力量,采取有力的赶工措施,确保工期目标的实现。

1、施工管理对进度的保证 我们将选派多年从事过类似工程的,有丰富施工经验和能力的人员担任该工程的项目经理,并派有丰富经验的技术负责人,主抓工程技术,协助工程管理工作。对专业性强的施工项目,我们还特邀请厂家亲监施工现场,组织施工。我们将实行项目经理负责制,推行项目法施工,建立工期保证体系,确保工期目标的实现。同时,我们将实施严格的管理制度,及时做好签证的相关资料搜集。

3、施工技术对进度的保证

我们将做好施工前的技术准备工作,提前进行技术交底工作,解决技术问题。积极应用新工艺、新材料,从科技含量上争取缩短工期。对每一个重要工序均事先进行研究,进行交流,提高工作效率,从而保证工期。根据实际情况,及时采用各专业间及各专业内部的流水作业,提高施工质量及工效。

4、工程质量对进度的保证

我们将严把各工序和施工质量关,力求每项工作一次性成功,杜绝返工现象,以一次成优的良好施工质量来保证工期。我们将严把材料质量关,避免因为质量问题影响工期。工程中所需订购的,提前会同业主、设计院、监理认真做好分析。我们将严守工艺操作规程,杜绝违章作业,以免由于出现质量事故而影响工程进度。加强质量意识教育,组织施工班组开展以“工期、质量、安全”为课题的活动,开展劳动竞赛活动,从而加快工程进度。加强成品和半成品的检查和保护,派专人进行巡护,避免由于损坏而出现返工现象,从而影响工期。

第一节主要施工机械设备计划安排及保证措序号:

1、喷雾器

2、洗车泵

3、污水泵

4、笤帚

5、钢筋剪

6、绑钩

主要机械设备计划是机械管理的重要环节,其相应的设备、规格、数量便显得非常关键。为确保本工程按施工工期顺利完成,必须配备足够的施工机械设备。详见表一:主要施工机械设备计划表。

劳动力需求计划及保证措施也是重要的施工环节。为此,我们制定了劳动力计划表,包括钢筋工、力工、管理人员和安全员等四个工种。具体数量见表中。

为保证施工安全,我们制定了一系列安全保证措施。首先,建立安全领导小组,由安全员担任组长,项目经理任副组长,生产经理及技术总工程师为组员。其次,安全员认真做好工人进场安全教育,工程开工前有针对性安全教育及安全指导。班组长也会认真组织好班前安全教育。同时,我们监督施工人员做到防护不到位不上岗施工,存在安全隐患不排除不施工的原则。上下基槽和安全通道存在安全隐患时,也不会施工。临时用电不经过检查或存在安全隐患时,同样不会施工。我们坚决执行国家及当地有关安全管理的规定,确保本工程安全、优质、高效的完成。
