隧道施工的基本要求
- 格式:doc
- 大小:94.00 KB
- 文档页数:12

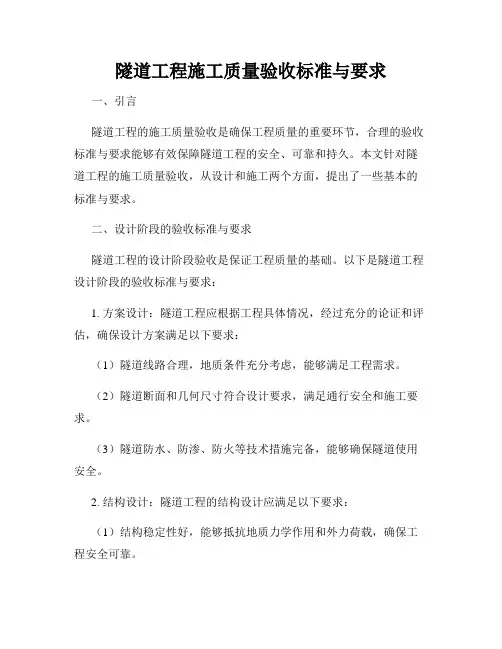

隧道工程施工质量验收标准与要求一、引言隧道工程的施工质量验收是确保工程质量的重要环节,合理的验收标准与要求能够有效保障隧道工程的安全、可靠和持久。
本文针对隧道工程的施工质量验收,从设计和施工两个方面,提出了一些基本的标准与要求。
二、设计阶段的验收标准与要求隧道工程的设计阶段验收是保证工程质量的基础。
以下是隧道工程设计阶段的验收标准与要求:1. 方案设计:隧道工程应根据工程具体情况,经过充分的论证和评估,确保设计方案满足以下要求:(1)隧道线路合理,地质条件充分考虑,能够满足工程需求。
(2)隧道断面和几何尺寸符合设计要求,满足通行安全和施工要求。
(3)隧道防水、防渗、防火等技术措施完备,能够确保隧道使用安全。
2. 结构设计:隧道工程的结构设计应满足以下要求:(1)结构稳定性好,能够抵抗地质力学作用和外力荷载,确保工程安全可靠。
(2)材料选择合理,满足隧道使用寿命要求,减少维护成本。
3. 施工图设计:施工图设计是隧道工程施工的依据,应满足以下要求:(1)图纸准确无误,尺寸精确,符合相关标准和规范。
(2)施工过程中所需材料、设备、机械等详细列明,确保施工的有序进行。
三、施工阶段的验收标准与要求隧道工程的施工阶段验收是保证施工质量的关键。
以下是施工阶段的验收标准与要求:1. 施工组织与管理:隧道工程施工过程中,施工组织与管理应满足以下要求:(1)施工人员技术过硬,具备相关资质和证书。
(2)施工计划合理,施工过程中各项工作有序进行。
(3)施工现场环境整洁,严禁乱堆乱放,确保工地安全。
2. 施工工艺与方法:隧道工程的施工工艺与方法应满足以下要求:(1)开挖工艺合理,地下水、地层塌陷等问题得到妥善处理。
(2)支护工艺稳定可靠,满足地下工程施工要求。
(3)防水、防渗、通风等工艺措施到位,确保后续使用安全。
3. 质量控制与检测:隧道工程施工过程中的质量控制与检测应满足以下要求:(1)原材料检测合格,符合相关标准和规范。

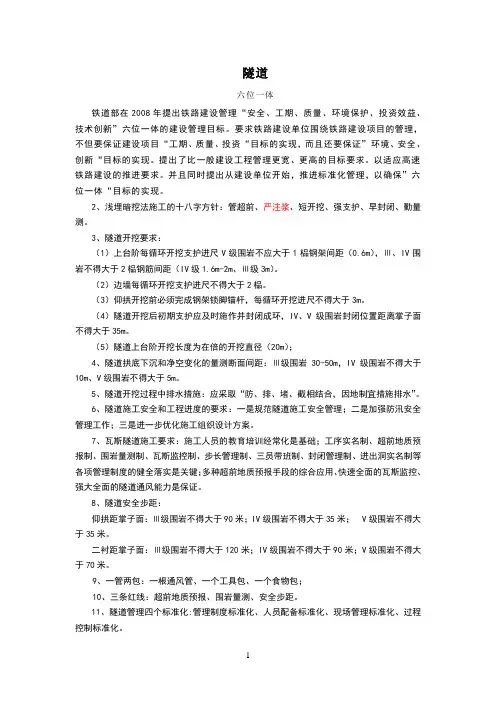

隧道六位一体铁道部在2008年提出铁路建设管理“安全、工期、质量、环境保护、投资效益、技术创新”六位一体的建设管理目标。
要求铁路建设单位围绕铁路建设项目的管理,不但要保证建设项目“工期、质量、投资“目标的实现,而且还要保证”环境、安全、创新“目标的实现。
提出了比一般建设工程管理更宽、更高的目标要求。
以适应高速铁路建设的推进要求。
并且同时提出从建设单位开始,推进标准化管理,以确保”六位一体“目标的实现。
2、浅埋暗挖法施工的十八字方针:管超前、严注浆、短开挖、强支护、早封闭、勤量测。
3、隧道开挖要求:(1)上台阶每循环开挖支护进尺V级围岩不应大于1榀钢架间距(0.6m),Ⅲ、IV围岩不得大于2榀钢筋间距(IV级1.6m-2m、Ⅲ级3m)。
(2)边墙每循环开挖支护进尺不得大于2榀。
(3)仰拱开挖前必须完成钢架锁脚锚杆,每循环开挖进尺不得大于3m。
(4)隧道开挖后初期支护应及时施作并封闭成环,IV、V级围岩封闭位置距离掌子面不得大于35m。
(5)隧道上台阶开挖长度为在倍的开挖直径(20m);4、隧道拱底下沉和净空变化的量测断面间距:Ⅲ级围岩30-50m,IV级围岩不得大于10m、V级围岩不得大于5m。
5、隧道开挖过程中排水措施:应采取“防、排、堵、截相结合,因地制宜措施排水”。
6、隧道施工安全和工程进度的要求:一是规范隧道施工安全管理;二是加强防汛安全管理工作;三是进一步优化施工组织设计方案。
7、瓦斯隧道施工要求:施工人员的教育培训经常化是基础;工序实名制、超前地质预报制、围岩量测制、瓦斯监控制、步长管理制、三员带班制、封闭管理制、进出洞实名制等各项管理制度的健全落实是关键;多种超前地质预报手段的综合应用、快速全面的瓦斯监控、强大全面的隧道通风能力是保证。
8、隧道安全步距:仰拱距掌子面:Ⅲ级围岩不得大于90米;IV级围岩不得大于35米;V级围岩不得大于35米。
二衬距掌子面:Ⅲ级围岩不得大于120米;IV级围岩不得大于90米;V级围岩不得大于70米。
土木工程隧道设计的规范要求一、导言在土木工程中,隧道是一项具有挑战性的任务,需要依据一系列的规范要求来进行设计。
本文将介绍土木工程隧道设计的规范要求,包括隧道的基本要求、布置要求、几何要求、结构要求和安全要求。
二、隧道的基本要求1. 用途:隧道设计应符合其预定的用途,包括公路、铁路、地铁等不同交通工具的通行需求。
2. 负荷:根据预计的负荷要求,如地震力、动态荷载等考虑在内,确保隧道的结构稳定性和安全性。
3. 材料选择:隧道的材料选择应符合设计要求和环境考虑,包括岩土材料、混凝土、钢材等。
三、隧道的布置要求1. 路线选择:在选择隧道路线时,应考虑地质条件、交通流量以及环境保护等因素。
2. 入口与出口:隧道的入口和出口应与道路或轨道相衔接,确保交通的顺畅和安全。
3. 进出口通风:考虑烟雾排放、防火等因素,设计进出口通风系统。
四、隧道的几何要求1. 高度与宽度:根据交通工具的要求,确定隧道的净高度和净宽度。
2. 横断面形状:在设计中应根据隧道的功能,如道路隧道、地铁隧道等确定横断面的形状。
五、隧道的结构要求1. 地基处理:根据地质条件,采取适当的地基处理措施,确保隧道的稳定性。
2. 隧道衬砌:根据设计要求,选用适当的隧道衬砌材料和结构形式。
3. 支护结构:根据地质情况和施工阶段,确定隧道的支护结构,包括钢筋混凝土衬砌、钢拱架等。
4. 排水系统:设计合理的排水系统,确保隧道内部的排水畅通。
六、隧道的安全要求1. 照明系统:设计合理的照明系统,确保隧道内良好的照明条件。
2. 防火系统:设置可靠的防火设备和灭火系统,确保隧道内火灾时的安全。
3. 紧急疏散:设置紧急疏散通道和指示标识,以便在紧急情况下进行安全疏散。
4. 通信系统:设计高效的通信系统,以确保隧道内部和外部的紧急通讯畅通。
七、总结土木工程隧道设计的规范要求涉及了隧道的基本要求、布置要求、几何要求、结构要求和安全要求。
合理的设计符合这些规范要求,可以确保隧道的结构稳定、安全性好,并满足相应的交通需求。
瓦斯隧道安全事项一、基本要求1.瓦斯隧道施工前,必须建立安全生产管理机构,建立安全生产责任制,建立健全各种安全管理制度,并确保有效实施。
2.瓦斯隧道施工前必须编制专项施工方案;必须编制相应预案。
3.瓦斯隧道施工前应对所有作业人员进行培训和安全教育并签字备查。
4.瓦斯隧道的施工应建立救护队,配备救护装备。
5.瓦斯监测应符合下列规定:①瓦斯隧道洞口必须设置经专业培训的专职瓦检员负责检测记录。
②检测瓦斯用的仪器必须定期进行校验。
凡经大修的仪器,必须经计量检定合格后方可使用。
③易产生局部瓦斯积聚的地点,必须重点检测,并采取有效措施进行处理。
④进入隧道的所有金属管线必须在洞外设置有效的接地装置,其电阻值必须符合相关规定。
二、瓦斯隧道施工安全要求瓦斯隧道施工作业应符合下列安全要求:①当开挖工作面风流中瓦斯浓度超过相关规定参数时必须停止工作,撤出工作人员,切断电源,研究预防和消除措施进行处理。
②由于临时停电或检修,主要通风机停止运转或通风系统遭到损伤的,在恢复正常通风后,所有受到停风影响的地段,必须经过检测人员检查,确认无危险后方可恢复生产。
③高瓦斯隧道掘进工作面应安设隔(抑)爆设施。
三、爆破作业爆破作业应符合下列安全要求:①严格执行“三人连锁爆破制”(指放炮前放炮员将警戒牌交给班组长,班组长派人警戒准备下达放炮命令,然后将自己的放炮命令牌交给瓦斯检查员,经检查瓦斯浓度符合要求后,再将放炮牌交给放炮员)。
②瓦斯作业面必须采用电力起爆,严禁使用半秒、秒级电雷管。
③瓦斯作业面爆破必须使用煤矿许用炸药和煤矿许用电雷管。
④洞内爆破时,人员应撤至洞外。
⑤炮孔的装药及填塞必须符合相关技术指标参数要求。
装药前应清除炮孔内的煤(岩)粉。
⑥爆破母线应采用铜芯绝缘线,严禁使用裸线和铝芯线爆破,爆破母线、连接线和电雷管脚线必须相互扭紧并悬挂,不得与轨道、金属管、钢丝绳、刮板运输机等导电体接触。
四、通风、防尘通风机必须装设在洞外或洞内新风流中,避免污风循环。
一、交底目的为确保隧道施工过程中的安全,预防各类安全事故的发生,特制定本安全技术交底,对所有施工人员进行安全教育和培训,提高安全意识,确保施工顺利进行。
二、交底内容1. 施工安全基本要求(1)施工人员必须严格遵守国家有关安全生产的法律法规和标准。
(2)施工人员必须佩戴好个人防护用品,如安全帽、手套、防尘口罩等。
(3)施工人员必须接受安全生产教育和培训,掌握安全生产知识和技能。
2. 施工现场安全管理(1)施工现场必须设置明显的安全警示标志,确保施工人员能够清晰识别。
(2)施工现场应设置安全通道,确保人员、设备和材料畅通无阻。
(3)施工现场应配备必要的安全防护设施,如安全网、防护栏、安全带等。
3. 施工人员安全操作规范(1)施工人员必须按照施工方案和操作规程进行作业。
(2)施工人员不得酒后作业,不得疲劳作业。
(3)施工人员必须遵守操作规程,不得违章操作。
4. 隧道施工专项安全措施(1)塌方预防:加强对围岩的监测,及时发现并处理松动岩石,防止塌方。
(2)触电预防:施工现场必须使用符合国家标准的电气设备,确保用电安全。
(3)物体打击预防:加强施工现场的管理,确保物品堆放整齐,防止物体坠落。
(4)高空坠落预防:高空作业人员必须佩戴安全带,确保作业安全。
(5)煤气中毒预防:加强隧道通风,确保作业环境空气质量。
(6)火灾预防:施工现场必须配备灭火器材,并定期检查维护。
5. 施工现场急救措施(1)施工现场必须配备急救药品和器材,如急救箱、担架、止血带等。
(2)施工人员必须掌握基本的急救知识和技能。
(3)发生事故时,立即启动应急预案,进行现场救援。
三、交底程序1. 施工单位组织召开安全技术交底会议,邀请施工、监理、设计等单位相关人员参加。
2. 由专职安全员对施工人员进行安全技术交底,讲解安全操作规程、安全防护措施等。
3. 施工人员认真听取交底内容,提出疑问,确保理解并掌握安全知识。
4. 施工单位、监理单位、设计单位对安全技术交底进行签字确认,留档备查。
隧道工程施工规范隧道工程是一项复杂而重要的工程,对施工规范的要求尤为严格。
本文将从隧道施工前的准备工作、施工过程中的安全措施以及施工后的验收等方面介绍隧道工程施工的相关规范和注意事项。
一、施工前的准备工作隧道工程施工前需要做好各项准备工作,以确保施工的顺利进行。
首先,施工方应仔细研究设计图纸,了解隧道的结构、尺寸和材料等要求。
其次,施工方应组织施工人员进行技术培训,确保施工人员熟悉施工工艺和操作规程。
此外,施工方还应购买符合标准要求的施工设备和材料,并检查其质量和安全性能。
最后,施工方还应制定详细的施工计划,包括工期安排、资源调配和施工进度控制等,以确保施工按照合理的时间节点进行。
二、施工过程中的安全措施隧道工程施工过程中的安全性是至关重要的,施工方应严格按照规范执行各项安全措施,确保工程的顺利进行。
首先,施工方应对施工现场进行合理布置,设置适当的安全警示标识,并确保施工现场的通风、照明和排水等设施正常运行。
其次,施工方应组织专业人员实施安全监测,并及时对施工风险进行评估和控制。
此外,施工方应为施工人员提供必要的个人防护装备,并定期进行安全教育和培训,提高员工的安全意识和应急处理能力。
最后,在施工过程中发现隐患或事故时,施工方应立即采取相应的补救措施,并做好事故记录和汇报。
三、施工后的验收隧道工程施工完成后,需进行验收工作,以确保隧道的质量和安全性能达到规范要求。
首先,施工方应按照设计要求对施工质量进行全面检查和评估,包括隧道的结构稳定性、施工材料的质量等。
其次,施工方应进行地质勘探和水文监测,确保隧道在不同地质条件下的持久稳定性。
此外,施工方还需对隧道进行功能性能测试,如排水系统、通风系统和安全疏散系统等的检测。
最后,施工方应编制详细的竣工报告,包括施工记录、验收报告和相关技术资料等,以备后期使用和维护。
综上所述,隧道工程施工规范涉及施工前的准备工作、施工过程中的安全措施以及施工后的验收等多个方面,要求施工方严格按照规范要求执行。

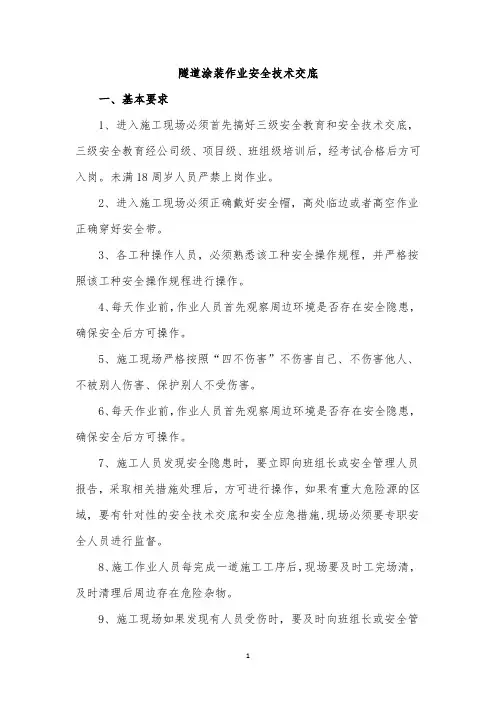

隧道涂装作业安全技术交底一、基本要求1、进入施工现场必须首先搞好三级安全教育和安全技术交底,三级安全教育经公司级、项目级、班组级培训后,经考试合格后方可入岗。
未满18周岁人员严禁上岗作业。
2、进入施工现场必须正确戴好安全帽,高处临边或者高空作业正确穿好安全带。
3、各工种操作人员,必须熟悉该工种安全操作规程,并严格按照该工种安全操作规程进行操作。
4、每天作业前,作业人员首先观察周边环境是否存在安全隐患,确保安全后方可操作。
5、施工现场严格按照“四不伤害”不伤害自己、不伤害他人、不被别人伤害、保护别人不受伤害。
6、每天作业前,作业人员首先观察周边环境是否存在安全隐患,确保安全后方可操作。
7、施工人员发现安全隐患时,要立即向班组长或安全管理人员报告,采取相关措施处理后,方可进行操作,如果有重大危险源的区域,要有针对性的安全技术交底和安全应急措施,现场必须要专职安全人员进行监督。
8、施工作业人员每完成一道施工工序后,现场要及时工完场清,及时清理后周边存在危险杂物。
9、施工现场如果发现有人员受伤时,要及时向班组长或安全管理人员报告,并参与抢救伤员,并拨打120急救。
10、施工现场安全防护,严禁私自拆除,如临边防护、洞口防护、外架连墙件、安全警示牌等。
11、严禁酒后上班,严禁穿拖鞋上班,严禁打架斗殴,凡是患有高血压、心脏病、癫痫病等作业人员严禁进入施工现场作业。
12、使用临时用电时严禁私拉乱接,需要接线时,通知专业电工接线。
13、各施工作业人员下班途中,要严格遵守交通规则,严禁无证驾驶和酒后骑车和开车。
路过人行道时候,要遵守红灯停,绿灯行,严禁横穿公路。
骑电瓶车和摩托车人员,严禁超载搭载其他人员。
二、基面清理1、建筑钢结构工程的油漆涂装应在钢结构安装验收合格后进行。
油漆涂刷前,应将需涂装部位的铁锈、焊缝药皮、焊接飞溅物、油污、尘土等杂物清理干净。
2、基面清理除锈质量的好坏,直接关系到涂层质量的好坏。
涂装工艺的基面除锈质量要求。
隧道安全施工九条规定隧道施工是一项复杂而又危险的工程,为了保障施工人员和施工环境的安全,我们制定了以下九条规定,希望大家严格遵守,共同维护施工现场的安全。
一、严格执行安全操作规程。
在隧道施工中,严格执行安全操作规程是最基本的要求。
施工人员必须严格按照规程操作,不得擅自更改作业流程,确保施工过程中的安全。
二、配备必要的安全防护装备。
在隧道施工现场,施工人员必须配备必要的安全防护装备,包括安全帽、安全鞋、防护眼镜等。
在特殊作业环境中,还需配备呼吸器等特殊防护装备。
三、严禁酒后施工。
酒后施工是极其危险的行为,不仅会危害到自己的安全,还会影响到整个施工团队的安全。
因此,严禁在施工现场饮酒,一经发现将严肃处理。
四、严格控制施工现场用火。
隧道施工现场严禁私自使用明火,必须严格控制施工现场的用火行为。
如有特殊情况需要使用明火,必须经过严格审批,并采取必要的安全措施。
五、加强施工现场通风。
隧道施工现场通风是保障施工人员健康的重要环节,必须加强通风设施的建设和管理,确保施工现场空气质量符合安全要求。
六、加强施工现场照明。
隧道施工现场照明是保障施工人员安全作业的重要条件,必须加强对施工现场照明设施的管理和维护,确保施工现场照明充足。
七、加强施工现场安全监控。
隧道施工现场安全监控是保障施工人员和设备安全的重要手段,必须加强对施工现场安全监控设施的建设和管理,确保施工现场安全监控有效运行。
八、加强施工现场安全教育。
隧道施工现场安全教育是提高施工人员安全意识和安全素质的重要途径,必须加强对施工人员的安全教育,提高他们的安全防范意识。
九、建立健全应急预案。
隧道施工现场应急预案是保障施工人员和设备在突发情况下安全的重要保障,必须建立健全应急预案,确保在发生突发情况时能够及时有效地应对。
总之,隧道施工安全是我们工作的首要任务,希望大家严格遵守以上九条规定,共同维护施工现场的安全,确保施工任务顺利完成。
一、交底目的为确保隧道施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、适用范围本安全技术交底适用于隧道施工过程中的各项作业,包括但不限于隧道开挖、支护、衬砌、爆破、运输、测量等。
三、交底内容1. 隧道施工基本要求- 施工人员必须遵守国家有关安全生产的法律法规和标准。
- 施工现场必须设立安全警示标志,确保安全通道畅通。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 隧道开挖安全- 洞口工程施工应自上而下开挖,一次完成土石方工程,严禁上下重叠作业。
- 边、仰坡以上山坡松动危石应在开挖前清除干净,施工中应经常检查,发现松动危石必须立即清除。
- 钻眼作业前应检查工作环境的安全状态,待开挖面清除浮石以及瞎炮处理完毕后方可进行钻眼作业。
- 不得在残眼中钻眼,凿岩机的支架在碴堆上钻眼时应保持碴堆的稳定。
3. 隧道支护安全- 支护材料应符合设计要求,施工过程中应严格按照设计参数进行施工。
- 支护作业时应注意防止支撑结构变形、倾斜、滑移等。
- 施工过程中应定期检查支护结构的安全性,发现异常情况应立即采取措施。
4. 隧道衬砌安全- 衬砌作业时应注意模板支撑的稳定性,防止模板变形、倾斜、倒塌。
- 起吊材料时机下严禁车辆和人员通行。
- 施工过程中应定期检查衬砌结构的完整性,确保其安全可靠。
5. 爆破作业安全- 爆破作业必须按照现行国家标准《爆破安全规程》(GB6722)要求进行。
- 爆破作业前应进行安全检查,确保爆破区域内的安全。
- 爆破后应在清除边仰坡上的松动石块后,方可继续施工。
地质不良时,边、仰坡应采取加固措施。
6. 运输安全- 隧道内运输应遵守交通规则,确保行车安全。
- 隧道内应设置安全通道,禁止无关人员进入。
- 运输车辆应定期检查,确保其安全性能。
7. 测量安全- 测量人员应遵守测量操作规程,确保测量数据的准确性。
- 测量过程中应注意防止测量设备损坏。

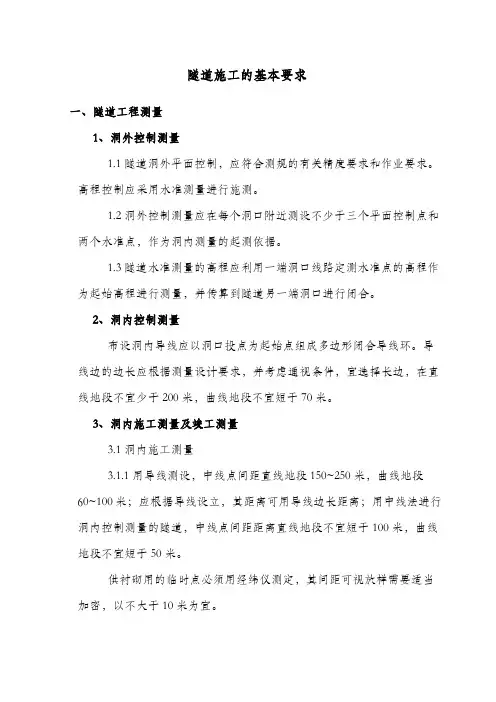

隧道施工的基本要求一、隧道工程测量1、洞外控制测量1.1隧道洞外平面控制,应符合测规的有关精度要求和作业要求。
高程控制应采用水准测量进行施测。
1.2洞外控制测量应在每个洞口附近测设不少于三个平面控制点和两个水准点,作为洞内测量的起测依据。
1.3隧道水准测量的高程应利用一端洞口线路定测水准点的高程作为起始高程进行测量,并传算到隧道另一端洞口进行闭合。
2、洞内控制测量布设洞内导线应以洞口投点为起始点组成多边形闭合导线环。
导线边的边长应根据测量设计要求,并考虑通视条件,宜选择长边,在直线地段不宜少于200米,曲线地段不宜短于70米。
3、洞内施工测量及竣工测量3.1洞内施工测量3.1.1用导线测设,中线点间距直线地段150~250米,曲线地段60~100米;应根据导线设立,其距离可用导线边长距离;用中线法进行洞内控制测量的隧道,中线点间距距离直线地段不宜短于100米,曲线地段不宜短于50米。
供衬砌用的临时点必须用经纬仪测定,其间距可视放样需要适当加密,以不大于10米为宜。
3.1.2洞内施工用的水准点应根据洞外、洞内已设定的水准点按施工需要加设,并应经常复核,其精度可按中线复测精度执行。
待控测后该水准点应再作修正。
为保证隧道底部按图纸所示的纵坡开挖并满足衬砌的正确放样,洞内每隔50米应设一个水准点,隧道中线测桩之间距,在直线上不得超过10米,在曲线上不得超过米。
3.1.3隧道的衬砌内轮廓应符合设计要求,在立模前应复核中线和高程,并放出横断面十字线方向,标出拱架顶、边墙底和起拱线高程。
立模后必须进行检查及校正,以确保无误。
3.1.4隧道贯通后,应将相向两方向测设的中线,各自向前延伸一适当距离,如贯通面附近有曲线始终点时,则应延伸至曲线以外的直线上一定距离,以确定中线调整。
3.1.5当隧道贯通后,中线及高程的实际贯通误差应在未衬砌地段进行调整。
该段的开挖及衬砌均应以调整后的中线、高程进行放样。
其调整方法按?测规?办理。
隧道工程安全总体要求包括以下几个方面:1. 安全设计:隧道的设计应符合国家相关规范和标准,满足正常使用情况下的安全要求。
设计应考虑地质情况、水文地质条件、建筑条件等因素,合理选择隧道剖面形式、洞室结构和支护措施,确保隧道的安全性和可靠性。
2. 技术措施:在施工过程中,应采取有效的技术措施保证隧道的施工安全。
包括合理的开挖方法、支护措施、排水措施等,确保隧道在施工过程中不发生坍塌、冒顶、泥水突泄等事故。
3. 预防控制:在施工过程中,应对各种可能的风险进行预防和控制。
包括加强对隧道工程施工工艺的管理和监督,确保施工过程中各项工作符合安全要求;加强对施工人员的培训和管理,确保施工人员具备足够的专业知识和技能,能够正确操作设备和工具,有效地预防和控制施工现场的各种风险。
4. 完善的安全管理体制:建立完善的安全管理体系,包括制定和完善相关安全管理制度和规章制度,明确安全责任和安全管理职责,建立健全的安全管理机构,确保安全管理工作的顺利进行。
5. 日常维护与管理:隧道建成后,应加强对隧道的日常维护和管理,定期检查隧道结构和设备的安全状况,及时发现和处理隧道的安全隐患,保持隧道的正常运行和使用功能,确保隧道的安全性。
6. 应急准备:隧道工程的安全还应考虑应急情况下的处理措施。
建立应急预案,明确各级责任,制定合理的应急措施和演练计划,提高应急处理能力,确保在突发情况下能够及时、有效地处理安全事故,并最大限度地减少损失。
7. 监督检查:隧道工程的安全还需要有相关部门和专业机构对隧道工程的安全进行监督和检查,包括对设计、施工和维护等各个阶段的安全进行检查和评估,确保隧道工程的安全符合相关规范和标准。
总之,隧道工程安全总体要求是建立在科学的设计、合理的施工和有效的管理之上,通过预防、控制和处理各种安全风险和隐患,确保隧道工程的安全运行和使用,保证公众的人身和财产安全。
隧道工程施工资质标准一、资质标准的基本要求1.具备合法资质:从事隧道工程施工的企业必须具备相应的施工资质,且资质等级必须符合隧道工程的施工规模和难度要求。
2.具备技术力量:企业必须具备相应的技术团队和专业技术人员,包括具有相应岗位职称和工作经验的工程技术人员,以及相应的技术设备和施工工艺。
3.具备安全管理体系:企业必须具备健全的安全管理体系和相关安全管理人员,严格遵守国家和地方有关安全生产法律法规的规定,确保施工过程中的安全生产。
4.具备施工经验:企业必须具备一定的隧道工程施工经验,特别是在类似项目的成功施工经验,以保证施工质量和进度的落实。
二、具体施工资质标准1.隧道工程施工一级资质标准:a.具备从事大型隧道工程施工经验,特别是在复杂地质条件下的成功施工经验;b.技术团队具备一定规模和技术水平,包括具有高级职称和丰富经验的工程技术人员;c.具备配套齐全、先进的隧道开挖、支护、透水防渗、通风、排水和其他工程技术设备;d.安全管理体系健全,有一定的施工安全管理成绩,并且没有发生重大安全事故。
2.隧道工程施工二级资质标准:a.具备从事中型隧道工程施工经验,特别是在一般地质条件下的成功施工经验;b.技术团队具备一定规模和技术水平,包括具有中级职称和一定经验的工程技术人员;c.具备基本的隧道开挖、支护、透水防渗、通风、排水和其他工程技术设备;d.安全管理体系健全,有一定的施工安全管理成绩,并且没有发生重大安全事故。
3.隧道工程施工三级资质标准:a.具备从事小型隧道工程施工经验,特别是在简单地质条件下的成功施工经验;b.技术团队具备一定规模和技术水平,包括具有初级职称和一定经验的工程技术人员;c.具备基本的隧道开挖、支护、透水防渗、通风、排水和其他工程技术设备;d.安全管理体系健全,有一定的施工安全管理成绩。
三、评定和监管机制1.资质评定:隧道工程施工资质的评定由地方质量监督部门和相关专业协会负责,通过对企业的技术实力、施工经验、安全管理体系、质量管理水平等方面的考核评定,以确定相应的资质等级。
隧道施工安全注意事项隧道施工安全注意事项:1、隧道施工安全的基本要求(1)明确方针是“安全第一、预防为主”(2)建立安全生产责任制,强调“管生产必须管安全”(3)编制施工组织的同时应制定安全生产技术措施,制定安全操作细则,并向施工人员交底。
(4)安全考试合格后,才能上岗。
(5)施工作业人员应身体健康,并定期体检,凡患有某种疾病的不得从事有关工作。
(6)作业场所应有合格的安全防护设施,现场人员应配劳动保护用品。
(7)临时房屋应修建在常年洪水位以上,应根据气象、水文、等情况做好安全防范工作。
2、洞口工程安全(1)边仰坡应自上而下挖,不得上下重叠作业。
高于2m 的边坡上作业应符合高处作业的规定(护栏、安全带、安全网)。
(2)边仰坡以上的危石应在开挖前清除。
(3)边仰坡爆被后,应清除松动石块,方可继续施工。
(4)端墙及地质不良处开挖后应进行支护和加固措施。
(5)洞口爆破工程①应设爆破警戒区,由专人警戒。
警戒范围,小药量爆破撤离距离不小于200m。
②导火索起爆时,点炮人员必须有计划地依次点炮,并选好躲炮地点③每人每次点火应以信号雷管控制点炮时间。
④严格用火柴、烟头、打火机点火。
⑤要记录起爆个数,最后一炮响后20min 才准入检查。
⑥可能发生雷电的天气,严禁使用电雷管。
⑦遇雷雨时应停止爆破作业,并迅速撤离。
(6)洞门工程应注意:①脚手架应搭设稳固,并有扶手栏杆。
②起拱线以上端墙施工应设安全网,避免坠落。
③起吊时,机下严禁车辆和人员通行。
3、开挖作业安全3.1钻眼作业(1)处理瞎炮和找顶完成后,才能钻眼。
(2)不得利用残眼钻眼(3)钻孔台车在现场停放时,应选择安全地点,将带负荷部件放松,并设制动和防滑。
3.2爆破作业(1)洞内爆破作业必须统一指挥。
(2)爆破前所有人员必须撤离独头巷道200m上下导坑100m相邻坑道及横道道50m上半断面开挖400m全断面开挖500m(3)下列情况严禁装药爆破:①照明不足②掌子面围岩破碎尚未支护③岩溶涌水、流沙、流泥等未经处理④尚未警戒好(4)爆破后必须通风排烟,15min 后检查人员方可准入进行如下检查:有无瞎炮有无残余炸药或雷管顶板、两帮有无松动围岩支撑有无损坏变形(5)爆破时,爆破工应随身配带手电筒,并设故障照明。
隧道工程施工标准要点隧道工程是以建设隧道通道为主要目标的工程项目。
在隧道工程的施工过程中,为确保工程质量和安全性,需要遵循一系列的标准要点。
本文将针对隧道工程施工的标准要点进行详细介绍。
1. 设计与规划隧道工程施工的第一步是进行设计与规划。
在这个阶段,需要考虑隧道的用途、长度、直径、横断面形状等因素,并根据地层情况和环境要求确定隧道的设计参数。
隧道的设计应满足承载力、稳定性、排水和通风系统的要求,确保隧道的安全性和稳定性。
2. 地质勘察在进行隧道工程施工前,必须进行地质勘察,以评估地下岩土的力学性质和岩土结构的分布情况。
地质勘察结果将决定施工中是否需要采取加固措施,以及隧道的施工方法和施工工艺的选择。
3. 施工方法及施工过程隧道工程的施工方法包括盾构法、爆破法、钻爆法等。
施工过程中需要注意以下要点:a. 地下水控制:隧道工程通常会遇到地下水问题,因此需要采取有效的措施来控制地下水位,保证施工的顺利进行。
b. 土压力与支护:施工过程中,地下岩土的土压力是一个重要的考虑因素。
必要时,应采取支护措施,以保证施工安全。
c. 隧道导坡:施工完成后,需要对隧道进行导坡处理,以防止土体坍塌和滑坡等情况的发生。
4. 施工质量控制隧道工程的施工质量关乎工程的可持续发展和使用寿命。
为确保施工质量,应进行以下控制措施:a. 施工材料:使用符合国家标准的建筑材料,保证施工工程的质量。
b. 施工机械和设备:确保施工机械和设备的正常运行和维修,以防止故障和事故发生。
c. 检测和监测:对施工过程进行全程监测,包括地下水位、土体应力等参数的监测,及时发现和解决施工中的问题。
5. 安全管理隧道工程的施工过程存在一定的危险性。
为确保施工安全,需要进行以下管理措施:a. 培训和教育:对施工人员进行安全意识培训和相关技能培训,提高他们的安全意识和应急处理能力。
b. 安全设施:设置防护网、报警系统和紧急疏散通道等安全设施,保障施工人员的安全。
铁路隧道安全技术规程2020
摘要:
一、铁路隧道安全技术规程2020 的背景和重要性
二、铁路隧道施工的基本要求
三、铁路隧道施工的安全技术要求
四、铁路隧道施工的质量技术要求
五、铁路隧道施工的环保技术要求
六、铁路隧道施工的技术创新
正文:
铁路隧道安全技术规程2020 是我国铁路建设的一个重要标准,它对于保障铁路隧道施工的安全、质量和环保具有重要的指导作用。
在铁路隧道施工中,必须遵循规程的要求,确保施工的质量和安全。
铁路隧道施工的基本要求包括施工前必须进行详细的设计和规划,施工过程中必须保证施工质量,施工完毕后必须进行严格的验收。
这些要求对于保证铁路隧道的安全运行至关重要。
铁路隧道施工的安全技术要求包括施工前必须进行安全评估,施工过程中必须保证安全措施的落实,施工完毕后必须进行安全验收。
这些要求对于防止施工中的安全事故具有重要意义。
铁路隧道施工的质量技术要求包括施工前必须进行质量策划,施工过程中必须保证质量措施的落实,施工完毕后必须进行质量验收。
这些要求对于保证铁路隧道的运行质量和寿命具有重要意义。
铁路隧道施工的环保技术要求包括施工前必须进行环保评估,施工过程中必须保证环保措施的落实,施工完毕后必须进行环保验收。
这些要求对于保护施工周围的生态环境具有重要意义。
铁路隧道施工的技术创新包括施工技术的创新、施工材料的创新、施工设备的创新等。
这些创新对于提高铁路隧道施工的效率和质量具有重要意义。
隧道施工原则隧道施工是一项复杂而严谨的工程,需要遵循一系列原则和规范。
本文将介绍隧道施工的一些基本原则,以帮助读者对隧道施工有更深入的了解。
1. 安全第一安全是隧道施工的首要原则。
在隧道施工过程中,必须严格遵循相关的安全规范和操作程序,确保工人和设备的安全。
同时,要进行全面的风险评估,并采取相应的措施来预防和应对可能的安全风险。
2. 精确测量隧道施工需要进行精确的测量工作,包括隧道的长度、高度、宽度等参数。
只有通过准确的测量数据,才能保证隧道施工的准确性和质量。
因此,在隧道施工中,必须使用精密的测量仪器和设备,并由专业人员进行测量操作。
3. 合理设计隧道施工的设计是关键,必须满足工程的功能需求和安全要求。
设计师需要考虑地质条件、水文地质条件、地下水位等因素,以及隧道的使用要求,合理确定隧道的断面形状、支护结构等。
同时,要根据实际情况进行设计优化,以提高隧道的施工效率和质量。
4. 适用的施工方法隧道施工涉及多种施工方法,包括盾构、顶管法、钻爆法等。
在选择施工方法时,需要考虑地质条件、隧道长度、施工时间等因素,并根据具体情况选择适用的施工方法。
同时,要对施工方法进行合理的调整和优化,以提高施工效率和质量。
5. 精细的施工计划隧道施工需要进行详细的施工计划编制,包括施工工序、进度安排、资源调配等。
施工计划要合理安排工期,确保施工进度的符合要求。
同时,要根据实际情况进行不断调整和优化,以提高施工效率。
6. 严格的质量控制隧道施工的质量控制是保证工程质量的关键。
在施工过程中,要严格按照相关的质量规范和标准进行施工,并进行全面的质量检验和监控。
同时,要及时发现和处理质量问题,并采取相应的措施进行纠正和改进。
7. 环境保护隧道施工对环境有一定的影响,特别是对地下水和土壤的保护。
因此,在施工过程中,要采取相应的环境保护措施,减少对环境的不利影响。
同时,要对施工过程进行监测和评估,确保环境保护的效果。
8. 经济效益隧道施工需要合理控制成本,提高工程的经济效益。
隧道工程施工水平标准最新隧道工程作为一项重要的交通建设项目,对施工质量要求非常高。
为了保隧道工程施工质量,相关部门制定了一系列的施工水平标准,严格要求施工单位按照标准进行施工。
隧道工程施工水平标准主要包括质量标准、安全标准、环保标准等,下面将分别介绍。
一、质量标准1. 隧道内部平整度要求:按照国家标准,隧道内部路面平整度应达到2/1000,横向坡度不大于1%,纵向坡度不大于2%。
2. 隧道防水要求:隧道防水材料应符合国家标准,施工应保证隧道的防水性能,确保隧道内部干燥。
3. 隧道设备要求:隧道内部设备应符合相关标准,具有良好的性能和稳定性,以保障隧道的正常运行。
4. 隧道结构要求:隧道结构应符合设计要求,严格按照设计图纸进行施工,确保隧道结构的稳定性和安全性。
二、安全标准1. 施工人员安全要求:施工单位应制定施工安全计划,对施工人员进行安全教育和培训,保证施工现场安全生产。
2. 施工设备安全要求:施工单位应对施工设备进行定期检查和维护,确保施工设备的安全性能。
3. 隧道施工阶段安全管理要求:施工单位应严格执行施工现场安全管理规定,加强安全监督,确保隧道施工过程中的安全。
4. 隧道通风要求:施工单位应保证隧道内通风通畅,确保施工现场的空气质量。
三、环保标准1. 隧道施工废物处理要求:施工单位应合理处理施工废物、废水和废气,达到环保排放标准。
2. 隧道施工噪音控制要求:施工单位应采取措施控制施工噪音,减少对周边环境的影响。
3. 隧道施工区域绿化要求:施工单位应对施工区域进行绿化,恢复施工区域的生态环境。
以上是隧道工程施工水平标准的一些主要内容,只有严格遵守这些标准,才能保障隧道工程的质量和安全。
同时,要求相关监管部门对隧道工程的施工进行严格监督和检查,严格控制施工质量,确保隧道工程能够达到国家标准并且符合相关安全要求。
隧道施工的基本要求一、隧道工程测量1、洞外控制测量1.1隧道洞外平面控制,应符合测规的有关精度要求和作业要求。
高程控制应采用水准测量进行施测。
1.2洞外控制测量应在每个洞口附近测设不少于三个平面控制点和两个水准点,作为洞内测量的起测依据。
1.3隧道水准测量的高程应利用一端洞口线路定测水准点的高程作为起始高程进行测量,并传算到隧道另一端洞口进行闭合。
2、洞内控制测量布设洞内导线应以洞口投点为起始点组成多边形闭合导线环。
导线边的边长应根据测量设计要求,并考虑通视条件,宜选择长边,在直线地段不宜少于200米,曲线地段不宜短于70米。
3、洞内施工测量及竣工测量3.1洞内施工测量,中线点间距直线地段150~250米,曲线地段60~100米;应根据导线设立,其距离可用导线边长距离;用中线法进行洞内控制测量的隧道,中线点间距距离直线地段不宜短于100米,曲线地段不宜短于50米。
供衬砌用的临时点必须用经纬仪测定,其间距可视放样需要适当加密,以不大于10米为宜。
,并应经常复核,其精度可按中线复测精度执行。
待控测后该水准点应再作修正。
为保证隧道底部按图纸所示的纵坡开挖并满足衬砌的正确放样,洞内每隔50米应设一个水准点,隧道中线测桩之间距,在直线上不得超过10米,在曲线上不得超过米。
,在立模前应复核中线和高程,并放出横断面十字线方向,标出拱架顶、边墙底和起拱线高程。
立模后必须进行检查及校正,以确保无误。
,应将相向两方向测设的中线,各自向前延伸一适当距离,如贯通面附近有曲线始终点时,则应延伸至曲线以外的直线上一定距离,以确定中线调整。
,中线及高程的实际贯通误差应在未衬砌地段进行调整。
该段的开挖及衬砌均应以调整后的中线、高程进行放样。
其调整方法按«测规»办理。
3.2竣工测量,应在直线地段每50米、曲线地段每20米,以及其他需要的地方,均应测量隧道净空断面,包括内拱顶高程、起拱线宽度、轨顶面以上1.1、3.0、5.8米处宽度,均以线路中心为准。
,曲线上应在缓和曲线的始终点各设一个,原曲线地段可根据通视条件加设。
隧道内水准点每千米设一个,短于1公里的隧道至少设一个。
隧道永久中线点、水准点位置应在边墙上绘出标志。
,应交净空断面测量和永久中线点、水准点的实测成果及示意图,报监理工程师审核。
二、洞口洞口段施工应遵守下列规定:1、排水系统应尽早完成;2、进洞前应将仰坡、边坡危石处理好,先加固、后开挖。
边仰坡开挖应由上而下顺序开挖,挖方全部作好后,方可进洞;3、洞口段衬砌应及时封闭成环,及早施作隧道门,增强洞口稳定性。
三、开挖1、施工要求1.1在开挖过程中应对围岩进行地质工作(观察、量测、试验、地质素描),并结合岩层构造、岩性及地下水情况判定其稳定性。
1.2应严格按施工图纸控制开挖断面,不应欠挖。
当围岩完整、石质坚硬时,允许岩石个别突出(每平方米内不大于0.1m2)侵入衬砌。
对整体式衬砌,侵入值应小于10cm;其它衬砌应小于5 cm;拱脚和墙脚以上1米范围内严禁欠挖。
1.3爆破后应有专人负责清帮找顶,同时要对开挖面和未衬砌地段立即进行检查,发现险情或隐患及时处理。
1.4隧道采用复合式衬砌时,开挖轮廓应按设计预留变形量,当设计无规定时,变形量可参照下表确定。
注:(1)深埋、软岩隧道取大值,硬岩隧道取小值。
(2)有明显流变、原岩应力较大和膨胀性围岩应根据量测数据反馈分析确定。
2、爆破作业2.1隧道开挖应根据地质条件、开挖断面、开挖方法、掘进进尺、钻眼机具和爆破器材等进行钻爆设计。
钻爆设计应根据爆破效果调整爆破参数。
岩石隧道采用光面爆破或预裂爆破。
2.2隧道开挖过程中应加强开挖面的地质素描和地质预报。
2.3周边眼的堵塞长度不宜小于20cm。
2.4安全地点至爆破工作面的距离,在独头坑道内不小于200m。
2.5光面爆破的炮眼痕迹残留率,硬岩应大于80%,中硬岩应大于等于60%,并在开挖轮廓面上均匀分布。
2.6钻爆开挖应严格控制超挖,洞身开挖的允许偏差及检验方法见下表:隧道开挖断面允许超挖值(cm)和检验方法注:1、平均线性超挖值=超挖断面面积/爆破设计开挖断面周长(不包括隧底);2、最大超挖值:指最大超挖处至设计开挖轮廓切线距离。
3、炮眼深度大于3米时,允许超挖值可根据实际情况另行规定。
3、初期支护初期支护采用喷锚构筑法施工。
3.1喷射混凝土,采用湿喷技术,立即对岩面喷射混凝土。
喷射混凝土前,应检查开挖断面的净空尺寸,清除松动岩块和拱、墙脚处的岩屑等杂物;用高压水冲洗受喷面,当受喷岩面遇水容易潮解、泥化时、采用高压风吹净岩面;当受喷面有滴水、淋水、集中出水时,应进行处理。
,要求初凝不应大于5分钟,终凝不应大于10分钟。
,粒径不大于16mm。
,细堵模数宜大于2.5,含水量控制在5~7%,含泥量不大于3%。
,由下而上依次进行。
一次喷射混凝土的最大厚度,拱部不得超过10 cm,边墙不得超过15 cm。
分层喷射混凝土时,后一层喷射应在前一层混凝土终凝后进行。
,喷射混凝土结束后4小时内不得进行下一循环爆破作业。
平均厚度大于设计厚度;检查点数的60%及以上大于设计厚度;最小厚度不得小于设计厚度的1/2,且不小于3cm。
,应作到其背面喷射密实,黏结紧密、牢固。
,不允许有开裂、漏水,也不允许任何钢件外露和混凝土侵入二次衬砌或隧道净空。
,不掺速凝剂的干混合料,存放时间不应大于2小时,掺有速凝剂的干混合料,存放时间不应大于20分钟。
,混凝土的塌落度宜为8~13 cm,混凝土拌和料的停放时间不得大于30min;,其掺量不宜大于水泥用量的5%,喷射作业时注意施工人员的人身防护;,喷头距受喷面的距离宜为 1.5~2(0.6~1.8,铁路混凝土与砌体工程施工规范)米;,其搅拌时间不得小于1.5min,在采用自落式搅拌机时,搅拌时间不得小于2min;,边墙回弹率不应大于15%;,并不得低于5℃。
冬季施工时应对液体速凝剂的储运和其拌和物采取防冻措施。
Ⅰ、对渗漏水应先进行处理,当渗漏水范围大时,可设树枝状排水导管后再进行喷射;当渗漏水严重时,可设计泄水孔,边排水边喷射;Ⅱ、喷射时,应先从远离渗漏出水处开始,逐渐向渗漏处逼近,将散水集中,安设导管,使水引出,再向导管逼近喷射;Ⅲ、改变混凝土配合比,增加水泥用量,先喷干混合料,待其与渗水融合后,再逐渐加水喷射。
3.2采用钢筋网喷射混凝土时应符合下列要求:;;,应减小喷头至受喷面的距离,并调整喷射角度,钢筋保护层厚度不得小于2 cm;,应及时清除后再喷射。
,沿环向压紧后再喷射混凝土;其他地层中,钢筋网宜在喷一层混凝土后铺挂,使其与混凝土形成一体。
采用双层钢筋网时,第二层钢筋网应在第一层钢筋网被混凝土覆盖(覆盖厚不小于3cm)及混凝土初凝后进行铺设。
3.3采用钢架喷射混凝土时应符合下列规定:;,先喷射钢架与围岩间的空隙,后喷射钢架与钢架间的混凝土;,其保护层厚度不得小于4 cm;,预留空隙值宜为5 cm;,应根据设计尺寸及所用的开挖方式分节,各节长度不宜大于4米。
,并以1:1大样控制尺寸;,节点焊接长度应大于4 cm,对称焊接。
,当各部尺寸符合要求时,方可批量生产。
周边拼装允许偏差为±3 cm,平面翘曲应小于2 cm。
,应检查开挖线断面的中线和高程。
,脚底不得有虚碴;,底板安置稳定。
;;;;,每次每侧接长1~3榀。
当须立即封闭成环时,宜两侧同时进行,每次接长1榀;,当有困难时,也可采用焊接,相邻两榀钢架间,应按设计要求连接牢固。
3.4锚杆,必须符合设计要求。
,孔距允许误差为±150mm;;,一般情况下应保持与隧道衬砌法线方向垂直。
当隧道内岩层结构面出露明显时,锚杆孔宜与岩层主要结构面垂直,锚杆垫板应与基面密贴。
,施工时取样检验强度。
,垫板的尺寸宜为150mm×150mm×6mm。
3.5超前锚杆和小导管,从钢架断面腹部穿过;;,超前锚杆外插角宜为10°~20°;,采用水泥-水玻璃双液浆时宜为1.2~1.5MPa。
,喷射混凝土厚度为5~10cm。
四、监控量测1、监控量测为施工管理及时提供以下信息:1.1围岩稳定性和支护、衬砌可靠性的信息1.2为二次衬砌提供合理的施做时间1.3为施工中调整围岩级别、修改支护系统设计和变更施工方法提供依据。
2、监控量测作业2.1水平净空变化量测、拱顶下沉量测等必测项目量测断面的间距应根据围岩级别、隧道断面尺寸、埋置深度及重要性等按下表进行。
必测项目量测断面间距和测点数量2.2水平净空变化量测应在每次开挖后尽早进行,最迟不大于24小时,而且在下一循化开挖前应完成初读数。
2.3监控量测测点应牢固可靠,易于识别并妥为保护。
拱顶下沉量测后视点必须埋设在稳定岩面上,并和水准点建立联系。
2.4拱顶下沉量测应与水平变化量测在同一量测断面内进行。
当地质条件复杂,下沉量大或偏压明显时,除量测拱顶下沉外,还应量测拱腰及基底隆起量。
2.5拱顶下沉量测与水平净空变化量测的量测频率宜相同,并应根据位移速度和距开挖面的距离选择较高的一个量测频率,分别按下表进行。
拱顶下沉量测与净空变化量测量测频率(位移速度)拱顶下沉量测与净空变化量测量测频率(距开挖面距离)当按以上两表选择量测频率出现较大差异时,应取量测频率较高的值作为实施的量测频率。
2.6浅埋地段隧道地表下沉量测,断面布置宜与洞内水平净空变化和拱顶下沉在同一横断面内。
当地表有建筑物时,应在建筑物周围增设下沉测点。
横断面方向在隧道中心及两侧间距2~5米施设下沉测点,每断面施设7~11个测点。
监测范围应在隧道开挖影响范围之外。
地表下沉量测应在开挖面前方隧道埋置深度与隧道开挖高度之何处开始,直到衬砌结构封闭、下沉基本稳定停止时为止。
地表下沉量测频率应和拱顶下沉和水平净空变化的量测频率相同。
2.7各项监控量测作业均应持续到变形基本稳定后2~3周。
3、量测结果的整理3.1根据量测数据应及时绘制拱脚水平相对净空变化、拱顶相对下沉和地表下沉的时态曲线及其与开挖工作面的关系曲线等。
3.2对初期支护时态曲线应进行回归分析,选择与实测数据拟合性好的涵数进行回归,预测可能出现的最大位移。
4、根据位移变化速度判断:当拱脚水平相对净空变化速度大于1mm/d时,表明围岩处于急剧变形状态,应加强支护系统;当变化速度小于0.2mm/d时,可认为围岩达到基本稳定。
五、衬砌1、拱脚水平相对净空变化速度小于0.2mm/d;拱顶相对下沉速度小于0.15mm/d后,可以施做二次衬砌。
2、衬砌拆模时,不承受外荷载的部位混凝土强度应达到 2.5MPa;承受围岩压力较大的部位混凝土强度应设计强度的100%;承受围岩压力较小的部位混凝土强度应设计强度的70%。
3、拆模后混凝土养护时间宜为7~14天。
