奥林匹克体育中心监理规划目录第一章工程项目概况第二章监理工作范围和内容第三章监理工作目标第四章监理工作依据第五章项目监理机构的组织形式和人员配备计划第六章项目监理机构的人员岗位职责第七章项目监理机构与各参与单位的工作关系第八章施工监理主要工作程序第九章监理工作方法及措施第十章监理工作制度第十一章监理人员工作守则第十二章现场安全及文明施工监理控制工程施工监理规划工程施工监理规划是具体指导项目监理实施工程施工监理工作的重要文件,是各专业监理工程师编写施工监理细则、开展施工监理工作的基础。
本规划分工程项目概况、监理工作范围和内容、监理工作目标、监理工作依据、项目监理机构的组织形式和监理人员岗位职责、项目监理机构与各参与单位的工作关系、监理工作方法及措施、施工监理的主要工作程序、监理工作制度、监理人员工作守则、监理设施和现场安全及文明施工监理控制等部分阐述。
第一章工程概况1、工程名称:某市奥林匹克体育中心。
2、建设地点:某市南环路以南、中心街以东,通渠路以北、酒厂街以西。
3、工程类型和特点:公共建筑,总高度约45.3米,设计30000座中型乙级体育场,共3层,基础为PHC预应力钢筋混凝土管桩。
4、工程规模:总建筑面积83900平方米,其中体育场建筑面积38355平方米(不包含观众平台一层架空建筑面积7839平方米(按1/2投影面积计算建筑面积)。
5、建设项目实施相关单位:建设单位:某市建设投资有限公司设计单位:某某建筑设计有限公司施工单位:某某建筑工程有限公司监理单位:某某工程监理有限公司6、工程项目特点概述:本工程工程量比较大,体育场属大型公共建筑,百年大计,质量要求高。
第二章监理工作范围和内容监理工作范围:负责本项目的施工阶段的监理工作,包括本工程的施工设计图范围内的全部工作内容。
监理工作内容包括:工程质量控制、进度控制、投资控制、合同与资料管理、组织协调、安全文明施工监理等工作。
具体内容主要有:一、施工准备阶段的监理工作内容1、监理单位委托监理合同签订后将项目监理机构的组织形式、人员构成及对总监理工程师的任命书面通知建设单位。

编号:ATXZ-07(QT)南京奥林匹克体育中心主体育场工程砌体结构工程施工监理实施细则监理规划号:NJAT-01审定:(项目总监理工程师)(签字)(日期)编制人:(土建监理工程师)(签字)(日期)(盖章)浙江江南工程建设监理有限公司南京奥林匹克体育中心主体育场工程工程项目监理部二OO三年二月十日南京奥林匹克体育中心主体育场工程砌体结构工程施工监理实施细则砌体结构工程是主体结构分布工程的子分部工程,是以混凝土为主制成的结构,包括素混凝土、钢筋混凝土结构和预应力混凝土结构等。
本细则针对南京奥体中心主体育场钢筋混凝土结构的施工阶段监理编制,内容分监理依据、监理内容、施工前准备、施工过程中质量管理和桩基子分部验收五个部分。
本工程牵涉的预应力基础地梁、上部结构预应力梁,另行编制监理细则。
-、工程概况南京奥体中心位于南京河西地区,江东南路以西,纬八路以南,上新河路以东,净占地面积1300亩。
主体育场位于奥体中心中心位置,南北长360m,东西宽270m,呈椭圆形,南北两头为大拱角长120m、宽 30m,东西两边为观景台,长80m、宽60m,建筑面积约127982㎡,约60000个席位,总高65m。
主体育场以17、34、67、84轴分界分东、西、南、北四个看台区,主体结构南北区为四层框架结构,高16.6m,东西区为七层(局部八层)框架结构,高31.0m(35.8m),各楼层标高分别为底层±0.00,二层+7.00,三层+11.8,四层+16.6,五层+21.4,六层+26.2,七层+31.0,八层+35.8,南北区±0.0~+7.00,+13.9~+19.5,两个标高段内设下层、中层两层看台,相应范围内及宽度为A~D轴20.4m,D~F轴7m,东西区±0.00~+11.8,+13.9~+21.4、+23.5以上(顶部为+26.2~+44.0)三个标高段设下、中、上三层看台,相应范围内及宽度为:A~E轴28.4,D~F轴11.54m,F~T轴5.2~30.50),看台坡度最大值为33.9°,体育场采用钢结构屋顶,内V形支撑屋面梁,斜拱及悬索状钢管支撑组成,最高约65m,斜拱共两个,拱高70m,拱跨340m,采用钢拱从南向北横亘于主体育场上空。

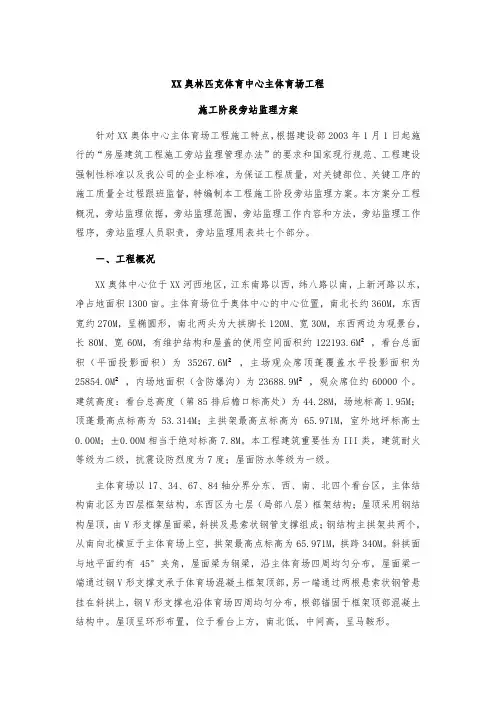

XX奥林匹克体育中心主体育场工程施工阶段旁站监理方案针对XX奥体中心主体育场工程施工特点,根据建设部2003年1月1日起施行的“房屋建筑工程施工旁站监理管理办法”的要求和国家现行规范、工程建设强制性标准以及我公司的企业标准,为保证工程质量,对关键部位、关键工序的施工质量全过程跟班监督,特编制本工程施工阶段旁站监理方案。
本方案分工程概况,旁站监理依据,旁站监理范围,旁站监理工作内容和方法,旁站监理工作程序,旁站监理人员职责,旁站监理用表共七个部分。
-、工程概况XX奥体中心位于XX河西地区,江东南路以西,纬八路以南,上新河路以东,净占地面积1300亩。
主体育场位于奥体中心的中心位置,南北长约360M,东西宽约270M,呈椭圆形,南北两头为大拱脚长120M、宽30M,东西两边为观景台,长80M、宽60M,有维护结构和屋盖的使用空间面积约122193.6M²,看台总面积(平面投影面积)为35267.6M²,主场观众席顶蓬覆盖水平投影面积为25854.0M²,内场地面积(含防爆沟)为23688.9M²,观众席位约60000个。
建筑高度:看台总高度(第85排后檐口标高处)为44.28M,场地标高1.95M;顶蓬最高点标高为53.314M;主拱架最高点标高为65.971M,室外地坪标高±0.00M;±0.00M相当于绝对标高7.8M。
本工程建筑重要性为III类,建筑耐火等级为二级,抗震设防烈度为7度;屋面防水等级为一级。
主体育场以17、34、67、84轴分界分东、西、南、北四个看台区,主体结构南北区为四层框架结构,东西区为七层(局部八层)框架结构;屋顶采用钢结构屋顶,由V形支撑屋面梁,斜拱及悬索状钢管支撑组成;钢结构主拱架共两个,从南向北横亘于主体育场上空,拱架最高点标高为65.971M,拱跨340M。
斜拱面与地平面约有45°夹角,屋面梁为钢梁,沿主体育场四周均匀分布,屋面梁一端通过钢V形支撑支承于体育场混凝土框架顶部,另一端通过两根悬索状钢管悬挂在斜拱上,钢V形支撑也沿体育场四周均匀分布,根部锚固于框架顶部混凝土结构中。
建设工程施工安全监督备案材料(一)监理单位北京**国际工程咨询有限公司**自行车馆项目监理部******自行车馆工程安全监理规划编制:审批:北京**国际工程咨询有限公司******自行车馆工程项目监理部2004年10月目录一、工程概况二、监理工作依据三、项目监理部安全管理组织机构四、安全管理工作要点及措施五、文明施工管理工作要点及措施六、安全管理工作制度一、工程概况1.地理位置:北京****;2.规模:三层、檐口高度18.8m、最高处34.3m、总建筑面积34821m2;4.工程开工、竣工日期:2003年12月-2006年12月;5.总投资:38716万元;6.建筑使用性质:体育设施;8、工程建设相关单位:建设单位:设计单位:承包单位:监理单位:7.结构形式:本工程裙房B、C、D区为单层预应力混凝土框架结构,A区主体结构分为钢结构和混凝土结构,钢结构与混凝土结构在7m平台以上完全脱开,钢结构包括屋面钢网壳结构、支撑屋盖的单肢倾斜人字形钢管柱,屋面钢网壳结构矢高比1/10、跨度130M属超限设计,A、B二个区混凝土结构的长度超过规范,属超限设计,设计采用预应力结构措施解决混凝土结构超长问题,混凝土结构分为四个区;8.工程特点:****自行车馆工程西邻**路,东侧为场馆内部道路,北面有**路,南有**路。
**自行车馆是国内第一个按国际大赛标准设计建设的室内比赛场馆,**自行车馆的建成,填补了我国自行车比赛不能进行室内国际大赛的空白,为国家组织****比赛和其它国际大赛提供了条件;本工程的结构设计基准为50年,结构使用年限为50年,结构耐久年限为100年;7.3**自行车馆按《建筑抗震设防分类标准》(GB50223-95)《**自行车馆工程设计大纲》本工程为乙类建筑;地震作用采用的抗震设防烈度为8度,抗震措施采用的设防烈度为9度;消防等级为一级;主馆内的赛道整体布置为椭圆型斜道,系钢木结构,面层为耐磨木质赛道。
奥体中心规划方案概述作为北京市的标志性建筑,奥林匹克中心人们也常常称之为“鸟巢”,是2008年北京奥运会和残奥会的主场馆。
随着奥运会的结束,奥林匹克中心逐渐成为了各种群众体育活动的场所,因此其未来规划设计显得尤为重要。
以下是新的奥体中心规划方案。
设计方案建筑功能调整新的奥体中心规划方案中,建筑功能将进行适当的调整。
除了保留原有奥运场馆的功能外,将对场馆进行差异化发展。
对于奥林匹克森林公园方面的设施,计划将其改造成为综合性的运动中心,其中包括羽毛球馆、游泳馆等各种群众参与度更高的设施。
赛事举办规划新的规划方案也将为未来可能举办的大型比赛进行规划。
比如说,北京城市马拉松是一项日益受到国内外关注的赛事,因此计划在奥体中心建造满足北马起点的观赛基地,并将当地的公路改造成适合城市马拉松比赛的标准路线。
除此之外,为了延续“春节联欢晚会”的传统,奥体中心也将成为未来一项固定的春晚场馆。
区域城市环境改造计划运动中心建筑外的环境也是重要的部分。
为了营造广场式公园,计划将更多的绿化和景观设计加入到场馆周围,使得人们在闲暇时刻也可以在这里愉悦地度过时光。
此外,为更好地解决周边交通瓶颈问题,将进一步支持城市轨道交通、巴士等公共交通建设。
意义规划新的奥体中心对于北京市不仅意味着配套公共设施的加强和升级,更有着重要的社会文化意义。
新的规划将鼓励更多的市民积极参与各类体育活动,并且具备成为国际大型赛事主办城市的能力和基础。
对于北京市而言,这将是一场具备长远意义的投资,助力展示中国新时代形象。
总结新的奥体中心规划方案将促进场馆多元化运用,加强设施和城市环境改造的力度,提升周边居民和市民的生活品质,更好地服务城市群众体育活动需求。
有望吸引更多的人们参与体育活动和文化交流,是未来奥体中心更具有代表性的崭新形象。
目录1.工程工程概况:2. 监理工作范围3.监理工作内容:4. 监理工作目的:5. 监理工作根据6.工程监理机构的组织形式:7. 工程监理机构人员装备8. 监理机构人员岗位职责9. 监理工作程序10. 监理工作及措施11. 监理工作制度12. 监理设施奥林匹克花园二北块工程监理规划2.工程工程概况:1.1工程名称:奥林匹克花园二北块1.2建立地点:东临涞亭路,南接涞寅路1.3建立:上海奥林匹克置业1.4设计:上海现代建筑设计〔集团〕1.5监理:上海三维工程建立监理1.6承包:浙江中联建立集团江苏南通二建集团第六建筑安装工程浙江舜杰建立集团1.7工程规模:本工程由6幢16层高层住宅楼、16幢12层小高层住宅楼、8幢6层多层住宅楼〔部分楼房底层为商场〕、2幢2层配套公建房、1幢2层展览、一座地下车库和室外工程组成。
住宅楼房型为A、A'、D、D'、E、E'共六种。
工程占地面积为94381.4m2建筑总面积为180236.m2。
住宅楼户数为1082户总建筑度为17.0综合容积率为1.45绿地率为63.25公共绿地率为41.25人均公共绿地率为10.30 m2/人配停车位765个〔地下422辆),室外工程由步行系统和绿化、景观系统与机动车道系统及室外给水、排水、供电、照明系统等组成。
1.8工程特点:本工程建筑物为二类高层建筑屋面防水等级为Ⅱ级、耐火等级为2级地下人防为六级人员掩蔽体工程构造平安等级为二级抗震设防类别为丙类抗震设防烈度为7度。
IV类场地根底平安等级为丙级。
2.本工程12~16层楼为剪力墙构造体系剪力墙抗震等级为三级〔部分短肢剪力墙构造按二级〕;6层楼为砖混构造体系〔部分底层为框架构造体系〕商场和展览为框架构造体系抗震等级为三级。
各楼根底A、B、C型根底为复合桩基条形根底;D、E型建筑为制方桩加筏板根底。
地下车库桩基为抗拔桩采用预制方桩加筏板根底剪墙构造体系。
本工程为混凝土采用商品混凝土。
3.本工程分三个标段进展平行总发包。

第1篇云岩区奥体中心施工方案一、项目概述云岩区奥体中心项目位于贵阳市云岩区,是贵阳市重要的体育设施建设项目。
该项目旨在提升贵阳市的体育设施水平,满足市民日益增长的体育需求,同时为各类体育赛事提供专业场地。
本项目总建筑面积约10万平方米,包括体育场、体育馆、游泳馆、运动员村等配套设施。
二、施工组织机构1. 项目经理部项目经理部是本项目施工管理的核心,负责全面协调、指挥和监督施工工作。
项目经理部下设以下几个部门:(1)工程技术部:负责项目设计、施工图纸审核、施工方案编制、施工技术交底等工作。
(2)质量安全部:负责项目质量安全监督、检查、验收等工作。
(3)物资设备部:负责项目物资采购、设备管理、材料验收等工作。
(4)施工管理部:负责项目施工组织、进度控制、现场管理等工作。
(5)财务部:负责项目财务预算、资金管理、成本控制等工作。
2. 施工队伍根据项目特点,本项目施工队伍应具备以下条件:(1)具有丰富的体育场馆施工经验。
(2)拥有一定数量的专业技术人才。
(3)具备良好的施工设备、材料储备。
(4)具备较强的组织协调能力。
三、施工进度计划1. 施工准备阶段(1个月)(1)组织施工队伍进场,进行施工人员培训。
(2)完成施工图纸会审、技术交底。
(3)完成施工现场临时设施搭建。
(4)完成施工物资、设备采购。
2. 土建施工阶段(12个月)(1)基础工程:完成基础开挖、基础垫层、基础混凝土浇筑等。
(2)主体结构:完成主体结构施工,包括柱、梁、板、墙等。
(3)屋面工程:完成屋面防水、保温、隔热等。
(4)装饰装修:完成室内外装饰装修工程。
3. 设备安装阶段(3个月)(1)完成各类体育设施设备安装。
(2)完成各类管道、线路敷设。
(3)完成设备调试、验收。
4. 竣工验收阶段(1个月)(1)完成项目竣工资料整理。
(2)进行项目质量、安全、环保等方面的验收。
(3)办理项目移交手续。
四、施工技术措施1. 土建施工(1)基础工程:采用机械开挖,严格控制基础尺寸和标高。
奥体中心规划方案奥体中心作为一个城市的重要标志性建筑,具有不可忽视的影响力和地位。
它在城市规划中扮演着重要的角色,不仅是人们进行体育活动的场所,还是展示城市文化和形象的窗口。
因此,在筹划奥体中心规划方案时,需要综合考虑各方面的因素,力求寻找最合适的方案。
首先,一个好的奥体中心规划方案应该注重人性化设计。
考虑到人们在其中进行各种活动的需求,规划方案应尽可能满足人们对舒适度和便利性的需求。
需要考虑到不同人群的特点和活动类型,为他们提供适宜的场地和设施。
例如,对于专业运动员来说,需要有高标准的训练设备和场地;对于业余爱好者来说,需要有开放性和多样性的活动场所。
通过科学的规划,奥体中心能够更好地满足人们的需求,提升参与体育活动的积极性和幸福感。
其次,一个好的奥体中心规划方案应注重可持续发展。
在设计中要考虑到环境保护和资源利用的问题。
建筑材料的选择需要符合环保标准,减少能源的消耗和废弃物的产生。
同时,需要注重景观绿化和生态破坏的修复,保护生态环境的同时,提高人们在其中活动的舒适度。
此外,规划方案中还应考虑到交通流线的布置和周边设施的配套,减少交通拥堵和能源消耗。
通过可持续发展的规划,奥体中心能够更好地适应未来的发展需求,提升城市的整体形象和品质。
第三,一个好的奥体中心规划方案应注重文化与社交联结。
奥体中心不仅仅是一个体育场馆,更是城市的文化中心和社交场所。
在规划方案中,需要有足够的文化空间和设施,为人们提供观赏演出、文化交流等活动的场所。
同时,还需要有适宜的餐饮和休闲设施,方便人们在其中进行社交活动。
通过文化和社交联结,奥体中心能够更好地满足人们对于文化生活和社交需求的追求,提高城市的文化软实力和社会凝聚力。
最后,一个好的奥体中心规划方案应注重创新和可塑性。
在规划中需要有一定的创新性和前瞻性,符合未来城市发展的需要。
同时,规划方案还需要具有一定的可塑性,能够根据未来的发展需求进行调整和优化。
通过创新和可塑性,奥体中心能够更好地推动城市的发展和变革,提升城市的竞争力和吸引力。
奥体中心站土建工程施工方案1)工程概况:车站基本情况设计结构形式及主要设计参数奥体中心站为地下二层三跨箱型框架结构,车站中心里程K1+325.982,其地下一层为站厅层,地下二层为站台层。
车站底板埋深约16-17m,顶板覆土层厚2.15m,框架梁柱体系,柱网9.75×8.3m,柱截面900×900mm,顶板厚600mm,底板厚700mm,梁宽1200mm,顶板梁高1600mm,底板梁高1600mm,结构净高6.16-5.30m。
基坑的围护结构采用Φ1500mm钻孔灌注桩加网喷砼, 桩顶设钢筋混凝土冠梁,坑内支撑采用φ609钢管,支撑长度大于20m时在中部设钢格构柱,柱基础为Φ1200mm抗拔桩,桩底至底板以下16m。
工程地质及水文地质本工程场区地面绝对标高46.2m左右,场地位于永定河冲积扇的北部边缘,工程范围内各土层自上而下依次为:填土①层,厚0.7-4.3m,层底标高39.4-45.3m;粉质砂粘土③层,厚2.6-11.3m,层底标高32.1-37.8m;粉质砂粘土④层,厚4.9-10.7m,层底标高23.6--30.2m;中细砂土⑤层,厚0.0-4m,层底标高23.8-26.8m。
本工程地基为Ⅳ类场地土。
地下水埋深0.9-5.6m,浅部地下水属潜水层,受大气降水及地表径流补给,地下水对混凝土无腐蚀性。
施工中采取基坑降水、排水措施,保证无水作业。
2)施工总平面布置:总体规划本工程设计为明挖车站。
根据本工程结构特点和现场实际情况,总体划分为两大部分、五个作业区,即车站主体结构和四个出入口。
车站主体结构由北向南施工,先做钻孔桩基础,基坑开挖到底后,由下而上施做底板、侧墙、中板和顶板等车站结构,最后回填。
出入口基本与车站同步施工,各道工序紧跟在车站主体结构之后进行,四个出入口基本同步施工,先施工明挖结构,钻孔围护桩施工完成,基坑开挖到底,施做完底板后开挖施工出入口暗挖通道段;待暗挖通道完成,再施工出入口明挖段结构。

监理实施细那么工程名称:专业:电气工程编制:审核:项目监理部〔盖章〕年月日南京奥林匹克体育中心主体育场工程电气工程施工监理实施细那么-、工程概况南京奥体中心位于南京河西地区,江东南路以西,纬八路以南,上新河路以东,净占地面积1300亩。
主体育场位于奥体中心中心位置,南北长360m,东西宽270m,呈椭圆形,南北两头为大拱角长120m、宽30m,东西两边为观景台,长80m、宽60m,建筑面积约127982㎡,约60000个席位,总高65m。
主体育场以17、34、67、84轴分界分东、西、南、北四个看台区,主体结构南北区为四层框架结构,高16.6m,东西区为七层〔局部八层〕框架结构,高31.0m(35.8m),各楼层标高分别为底层±0.00,二层+7.00,三层+11.8,四层+16.6,五层+21.4,六层+26.2,七层+31.0,八层+35.8,南北区±0.0~+7.00,+13.9~+19.5,两个标高段内设下层、中层两层看台,相应范围内及宽度为A~D轴20.4m,D~F轴7m,东西区±0.00~+11.8,+13.9~+21.4、+23.5以上〔顶部为+26.2~+44.0〕三个标高段设下、中、上三层看台,相应范围内及宽度为:A~E轴28.4m,D~F轴11.54m,F~T轴5.2~30.50m〕,看台坡度最大值为33.9°,体育场采纳钢结构屋顶,最高约65m。
屋面两斜拱面与地平面约有45°夹角,屋面梁为钢梁,沿主体育场四周均匀分布,屋面梁一端通过钢V形支撑支承于体育场砼框架顶部,另一端通过两根悬索状钢管悬挂在斜拱上,钢V形支撑也沿体育场四周均匀分布,根部锚固于框架顶部砼结构中。
屋顶呈环形布置,位于看台上方,南北低,中间高,呈马鞍形。
主体育场观众席下附属建筑共分六层,一层是商场、餐厅、厨房、设备用房和体育工艺用房。
10KW配电中心和10KV/0.4KW变电所设于本层;二层和四层是厕所和零星用房;三层和五层是包厢和小卖部等用房;六层是厕所和设备用房,场地照明电源配电室设于此层。
南京奥体中心主体育场工程施工旁站监理方案监理方案:
一、项目概况
南京奥体中心主体育场工程总投资约为35亿元,总建筑面积约为138,000平方米,总座位数达到80,000个,由南京市政府牵头,于2014年开始建设,2019年6月完工并进行了测试赛。
该项目属于国家级大型场馆工程,建设周期长,投资额巨大,建设难度大,涉及多方利益等问题。
二、监理工作的基本原则
1.严格按照国家法律、法规、行业标准和监理合同进行监理工作,坚持公正、公平、公开,确保监理工作健康有序地进行。
2.保护国家和业主的利益,确保工程质量达到设计要求和相关标准,避免工程出现结构性问题和安全事故。
3.密切配合业主和施工单位,妥善处理各方面的问题和纠纷。
4.及时发现和报告工程问题和施工质量问题,向业主提供客观的技术意见和建议,确保工程质量的改进和提高。
5.对所有监理工作说实话、讲实话,坚持原则和信仰,做到责任到人、事事有据,确保监理工作被严格执行。
三、监理工作内容。
济南奥体金融中心A楼建筑电气安装工程监理实施细则编制人:山东省建设监理咨询有限公司奥体金融中心A栋楼项目监理部二零一一年十一月编制目录一、工程项目概况------------------------------------------------------2二、专业工程特点------------------------------------------------------2三、编制依据------------------------------------------------------------6四、监理工作流程(框图)------------------------------------------6五、监理工作的控制要点---------------------------------------------8六、监理工作的方法和措施------------------------------------------24七、工程质量验收-------------------------------------------------------27一、工程项目概况1、工程名称:济南奥体金融中心A栋楼工程2、建设地点:济南奥体金融中心1-1地块的东端,北临经十路,东临转山西路。
3、结构形式:全现浇钢筋混凝土框架及框剪结构,筏板基础。
4、工程层数:地下3层,地上31层(其中裙楼4层)。
5、建筑面积:建筑面积合计为100929.63 平方米,地上主要功能包括数据中心、办公、宾馆等,地下为餐厅、金融库房、车库、设备用房等。
6、本工程施工图纸已基本到位,合同质量标准为合格,质量目标:中国建筑工程鲁班奖。
二、专业工程特点本工程电气安装工程主要包含10/0.4KV变配电、发电系统,电力配电系统,照明系统,漏电火灾报警系统,电气节能,防雷保护、安全措施及接地系统。
1、本工程正常电源由市政引来两路独立10KV高压电源。
温州奥林匹克体育中心-主体育场二期建设工程真空预压监理细则编制:审批:浙江江南工程管理股份有限公司项目监理部2019年2月目录一、工程概况 (1)二、软基处理工程质量监理工作流程 (2)三、质量控制点及目标值 (2)四、监理工作方法及预控措施 (3)前言本监理实施细则仅针对软基处理工程的质量控制监理工作,其他方面的监理工作在监理规划中已有详细阐述;在监理工作实施过程中,本监理实施细则将根据实际情况进行补充、修改和完善。
本监理实施细则的编制依据如下:1、温州奥林匹克体育中心-主体育场二期建设工程监理规划;2、温州奥林匹克体育中心-主体育场二期建设工程软基处理施工组织设计3、温州奥林匹克体育中心-主体育场二期建设工程软基处理设计施工图4、《吹填土地基处理技术/T规范》(GB51064-2015)5、《建设工程监理规范》GB/T50319-2013;6、《浙江省建设工程监理工作标准》DB33/T1104-20147、公司企业标准;8、其他相关的施工及验收规范、标准。
一、监理工作概况(一)、工程概况1、工程名称:温州奥林匹克体育中心-主体育场二期建设工程2、建设地点:温州市永强北片奥林匹克单元A-01地块内3、建设单位:温州体育发展投资集团有限公司4、设计单位:悉地国际设计顾问(深圳)有限公司5、监理单位:浙江江南工程管理股份有限公司6、施工单位:中国建设第八工程局有限公司7、施工工期:790个日历天8、工程项目组成和规模:1.1.1 工程地理位置温州奥林匹克体育中心-主体育场二期建设工程位于温州市龙湾区行政中心区南侧。
本工程北侧为永定路(双向六车道),路对面为万达广场及公园;南侧为田野及土路;西侧为强丰街及环山东路(在建),强丰街对面为国家电网变电站;东侧为已建好奥体城体育馆及其附属景观。
;场区地理环境十分优越、交通便利。
1.1.2 水文地质概况本场地地下水类型可分为上层滞水、孔隙潜水、孔隙承压水及基岩裂隙水等四类。
奥体中心规划方案1. 概述本文档旨在提供一套完整的奥体中心规划方案,以实现多功能、高效能、可持续发展的奥体中心。
在规划方案中,将重点涵盖场馆布局、交通便捷性、场馆功能分区、可持续发展等方面。
2. 场馆布局奥体中心规划方案中的场馆布局是整个规划方案的核心部分之一。
考虑到场地面积和功能需求,奥体中心计划包括以下主要场馆:2.1 主体竞技场主体竞技场位于中心区域,可容纳大型体育赛事和演出活动。
该场馆应具备良好的观众席位设计、舒适的观赛体验以及灵活的场地布置能力。
2.2 训练场馆训练场馆位于主体竞技场附近,提供专业的训练场地,以满足运动员和团队的培训需求。
2.3 体育馆体育馆将提供室内篮球、排球、羽毛球等多项体育活动的场地,同时也可以举办小型演唱会和展览等文化活动。
2.4 游泳馆游泳馆将提供室内游泳池和相关设施,以满足游泳爱好者和专业运动员的需求。
2.5 其他辅助设施在奥体中心规划方案中,还将包括室内外运动场、健身房、餐饮区域、商业区域和停车场等辅助设施,以提供更全面、便捷的服务。
3. 交通便捷性为了确保奥体中心交通便捷并减少交通拥堵,规划方案中将考虑以下措施:3.1 道路规划奥体中心周边道路将进行合理规划,以确保进出中心的交通流畅。
同时,还将提供专用的公共交通工具通行道,并设置合理的交通信号灯。
3.2 公共交通工具规划方案将加强与公共交通部门的合作,将公共交通工具延伸到奥体中心附近,并增加班次,以满足来往顾客和观众的需求。
公共交通站点将合理布置,方便乘客上下车。
3.3 自行车道和步行道奥体中心规划方案中还将考虑建设自行车道和步行道,以鼓励市民使用非机动车和步行的方式前往奥体中心,减少汽车使用量,同时也有助于提倡健康生活方式。
4. 场馆功能分区为了提供更好的运营效率和用户体验,奥体中心规划方案将根据场馆的功能需求进行合理的分区。
4.1 竞技功能区竞技功能区包括主体竞技场和训练场馆,在该区域内将提供专业的竞技场地和训练设施,以满足运动员和团队的需求。
目录第一章工程项目概况第二章监理工作范围和内容第三章监理工作目标第四章监理工作依据第五章项目监理机构的组织形式和人员配备计划第六章项目监理机构的人员岗位职责第七章项目监理机构与各参与单位的工作关系第八章施工监理主要工作程序第九章监理工作方法及措施第十章监理工作制度第十一章监理人员工作守则第十二章现场安全及文明施工监理控制工程施工监理规划工程施工监理规划是具体指导项目监理实施工程施工监理工作的重要文件,是各专业监理工程师编写施工监理细则、开展施工监理工作的基础。
本规划分工程项目概况、监理工作范围和内容、监理工作目标、监理工作依据、项目监理机构的组织形式和监理人员岗位职责、项目监理机构与各参与单位的工作关系、监理工作方法及措施、施工监理的主要工作程序、监理工作制度、监理人员工作守则、监理设施和现场安全及文明施工监理控制等部分阐述。
第一章工程概况1、工程名称:衡水市奥林匹克体育中心。
2、建设地点:衡水市南环路以南、中心街以东,通渠路以北、酒厂街以西。
3、工程类型和特点:公共建筑,总高度约45.3米,设计30000座中型乙级体育场,共3层,基础为PHC预应力钢筋混凝土管桩。
4、工程规模:总建筑面积83900平方米,其中体育场建筑面积38355平方米(不包含观众平台一层架空建筑面积7839平方米(按1/2投影面积计算建筑面积)。
5、建设项目实施相关单位:建设单位:衡水市建设投资有限公司设计单位:上海浚源建筑设计有限公司施工单位:河北泰华锦业建筑工程有限公司监理单位:河北建达工程监理有限公司6、工程项目特点概述:本工程工程量比较大,体育场属大型公共建筑,百年大计,质量要求高。
第二章监理工作范围和内容监理工作范围:负责本项目的施工阶段的监理工作,包括本工程的施工设计图范围内的全部工作内容。
监理工作内容包括:工程质量控制、进度控制、投资控制、合同与资料管理、组织协调、安全文明施工监理等工作。
具体内容主要有:一、施工准备阶段的监理工作内容1、监理单位委托监理合同签订后将项目监理机构的组织形式、人员构成及对总监理工程师的任命书面通知建设单位。
2、在签订委托监理合同及收到设计文件后,由总监主持、专业监理工程师参加编制监理规划,并经单位技术负责人审核批准,在召开第一次工地会议前,报送建设单位。
3、工程项目开工前,监理人员参加由建设单位主持召开的第一次工地会议,并负责起草会议纪要。
4、根据工程特点制定监理工作总程序,并按工作内容分别制定具体的监理工作程序。
5、在设计交底前,总监理工程师组织监理人员熟悉设计文件,并对图纸中存在的问题通过建设单位向设计单位提出书面意见和建议。
6、项目监理人员参加由建设单位组织的设计交底会,总监理工程师对设计交底会议纪要进行签认。
7、工程项目开工前,总监理工程师组织专业监理工程师审查承包到位报送的施工组织设计(方案)报审表,提出审查意见,并经总监审核、签认后报送建设单位。
8、工程项目开工前,总监理工程师审查施工单位现场项目管理机构的质量管理体系、技术管理体系和质量保证体系、及组织机构、制度等,确能保证工程项目施工质量时予以确认。
对质量管理体系、技术管理体系和质量保证体系审核一下内容:①质量管理、技术管理和质量保证的组织机构;②质量管理、技术管理制度;③专职管理人员和特种作业人员的资格证、上岗证。
9、分包工程开工前,专业监理工程师审查施工单位报送的分包单位资格报送表的分包单位有关资质资料,符合有关规定后,由总监理工程师予以确认。
10、专业监理工程师审查施工单位报送的工程开工报审表及相关材料,具备开工条件时,由总监理工程师签发,并报送建设单位。
11、专业监理工程师按以下要求对施工单位报送的测量放线控制成果及保护措施进行检查,符合要求时,在对施工单位报送的施工测量成果报验申请表予以签认:①检查施工单位专职测量人员的岗位证书及测量设备检定证书;②复核控制桩的校核成果、控制桩的保护措施以及平面控制网、高程控制网和临时水准点的测量成果。
12、总监理工程师指定的专人收集、整理、归档工程项目建设前期的重要文件①可行性研究报告;②初步设计文件③施工图设计文件;④投标文件⑤招标文件⑥工程施工预算书⑦施工方发出的施工组织设计、开工申请等文件二、工程施工阶段的监理工作内容(一)工程质量控制工作内容1、总监理工程师签认经专业监理工程师审查过的,施工单位上报的经调整、补充或变动的施工组织设计。
2、专业监理工程师要求施工单位报送重点部位、关键工序的施工工艺和确保工程质量的措施,审核同意后予以签认。
3、专业监理工程师要求施工单位报送新材料、新工艺、新技术、新设备等相应的施工工艺措施和证明材料,组织专题论证,经审定后予以签认。
4、专业监理工程师对承包商在施工中报送的施工测量放线成果进行复验和确认。
5、专业监理工程师从以下五个方面对实验室进行考核:①实验室资质等级及其试验范围;②法定计量部门对试验设备出具的计量检定证明;③试验室的管理制度;④试验人员的资格证书;⑤本工程的试验项目及其要求。
6、专业监理工程师对施工单位报送的拟进行工程材料、构配件和设备的工程材料、构配件、设备报审表及其质量证明文件进行审核,并对进场的实物按照委托监理合同约定或有关工程质量管理文件规定的比例采用平行检验或见证取样方式进行抽检。
对未经监理人员验收或验收不合格的工程材料、构配件、设备,监理人员应拒绝签认,并签发监理通知单,书面通知施工单位限期将不合格的工程材料、构配件、设备撤出现场。
7、专业监理工程师检查施工单位上报的施工机械和机具,保证施工质量。
8、项目监理机构定期检查施工单位的直接影响工程质量的计量设备的技术状况。
9、总监理工程师安排监理人员对施工过程中进行巡视和检查。
对隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位,专业监理工程师安排监理员进行旁站。
10、专业监理工程师根据施工单位报送给的隐蔽工程报验申请表和自检结果进行现场检查,符合要求予以签认。
11、对未经监理人员验收或验收不合格的工序。
监理人员拒绝签认,并要求施工单位严禁进行下一道工序施工。
12、专业监理工程师对施工单位报送的检验批、分项工程质量和检验资料进行现场检查和审核,符合要求后予以签认;总监理工程师组织监理人员对施工单位报验的分部工程和单位工程质量和检验资料进行现场检查和审核,符合要求后予以签认。
13、对施工过程中出现的质量缺陷,专业监理工程师将及时下达监理通知,要求施工单位整改,并经检查整改结果。
14、监理人员发现施工存在重大质量隐患,可能造成质量事故或已经造成质量事故时,经通过总监事先向建设单位报告后及时下达工程暂停令,要求施工单位停工整改。
整改完成后并经监理人员复查,符合规定要求后,总监将及时签署工程复工报审表。
总监下达工程暂停令和签署工程复工申请表宜事先向建设单位报告。
15、对需要返工处理或加固补强的质量事故,总监理工程师责令施工单位报送质量事故调查报告或经设计单位等相关单位认可的处理方案,项目监理机构对质量事故的处理过程和处理结果进行跟踪检查和验收。
16、总监理工程师及时向建设单位及本监理单位提交有关质量事故的书面报告,并将完整的质量事故处理记录整理归档。
17、总监理工程师组织编制监理月报,并签认后报送建设单位和本监理单位。
18、专业监理工程师行使质量否决权,协助做好付款控制。
19、专业监理工程师主持、组织质量协调会。
(二)工程造价控制的内容1、项目监理机构依据施工合同有关条款、施工图,对工程项目造价目标进行风险分析,并制定防范性对策,研究确定预防费用索赔措施,以避免、减少对方的索赔量。
2、对计划、施工、工艺、材料及设备等做必要的技术经济比较论证,以挖掘节约投资、提高经济效益的潜力。
3、及时处理费用索赔,并协助业主进行反索赔。
4、严格控制工程变更,力求减少表更费用。
总监理工程师应从工程造价、项目的功能要求、质量和工期等方面审查工程变更方案。
并宜在工程变更实施前与建设单位、施工单位协商确定工程变更的价款。
5、根据项目业主责任制和有关合同的要求,协助做好应由业主方完成的与工程进展密切相关的工作,如按期提交合格的施工现场、按质、按量、按工期提交材料和设备等。
6、专业监理工程师按施工合同约定的工程量计算规则进行现场计量,并审核施工单位填报的经专业监理工程师质量验收合格的工程量清单和按施工合同约定的支付条款,审核工程款支付申请表,并报总监理工程师审定,签署工程款支付证书,且报建设单位。
7、专业监理工程师及时建立月完成工程量和工作量统计表,对实际完成量与计划完成量进行比较、分析,制定调整措施,并在监理月报中向建设单位报告。
8、专业监理工程师及时收集、整理有关的施工和监理资料,并未处理费用索赔提供依据。
(三)工程进度控制工作内容1、专业监理工程师依据施工合同的有关条款、施工图集经过批准的施工组织设计制定进度控制方案,对进度目标进行风险分析、论证,制定防范性对策,经总监理工程师审定后报送建设单位。
2、总监审批施工单位报送的施工总进度计划,年、季、月度施工进度计划。
3、专业监理工程师对进度计划实施检查、分析,并记录实际进度及其相关情况,当实际进度符合计划进度时,要求施工单位编制下一期进度计划;当实际进度滞后于计划进度时,签发监理通知单指令施工单位采取调整措施;当实际进度严重滞后于计划进度是及时报总监理工程师,由总监理工程师于建设单位确定采取进一步措施并监督实施。
每月、季、年提交各种进度控制表。
4、协调业主方材料和设备供应进度计划并进行控制,使其满足施工要求。
5、在施工过程中,做好对人力、材料、机具、设备等的投入控制工作以及转换控制工作、信息反馈工作,使进度控制定期连续进行。
6、研究制定预防工期索赔措施,做好处理工期索赔工作。
7、总监工程师在监理月报中向业主报告工程进度和采取进度控制措施的执行情况,并提出合理预防由建设单位原因导致的工期延期及其相关费用索赔的建议。
8、开好进度协调会议,及时协调有关各方关系,使工程施工顺利进行。
(四)工程组织协调监理工作内容1、参与本工程建设的各单位的配合关系,协调业主处理有关问题,并督促总承包单位协调其分包单位的关系。
2、协调业主向各建设主管部门办理各项审批事宜。
3、协助业主处理各种与本工程项目有关的纠纷事宜。
4、在施工过程中,总监理工程师定期召开工地例会。
会议纪要由项目监理机构负责起草,并经与会各方代表会签。
5、监理工程或专业监理工程师根据需要及时组织专题会议,解决施工过程中的各种专项问题。
(五)工程信息、监理资料管理监理工作内容1、监理信息管理制度以及会议制度。
2、督促施工、材料及设备供应等单位及时整理工程技术、经济资料。
3、总监负责监理资料的管理,并制定专人完整地整理,有序分类,具体实施。
