浙江省公路工程部分补充定额
- 格式:pdf
- 大小:291.03 KB
- 文档页数:22
浙江省公路工程部分补充预算定额(2010~2011年)目录一、说明 (1)二、补充定额 (5)1-14带液压镐挖掘机破碎挖石方 (5)1-8浇筑泡沫混凝土路基(修订) (6)2-9预拌沥青碎石封层 (7)4-11水泥混凝土表面抛丸处理 (8)4-12组合式高支架现浇箱梁 (9)Ⅰ.管柱支架 (9)Ⅱ.贝雷支架 (10)Ⅲ.轻型门式支架 (11)Ⅳ.组合式高支架预压 (12)Ⅴ. 现浇箱梁(组合式高支架) (13)4-13缓凝水冲法混凝土界面处理 (16)三、附录 (17)附录一新增机械台班费用定额 (17)附录二定额基价新增材料单位质量、单价 (18)附录三定额基价新增机械代号、规格、基价表 (19)附录四定额项目对应的其他工程费及间接费取费标准工程类别划分表 (20)说明一、本补充定额是以人工、材料、机械台班消耗量表现的工程预算定额。
编制预算时,其人工费、材料费、机械使用费按照现行交通运输部《公路工程基本建设项目概算预算编制办法》的规定计算。
二、本补充定额包括带液压镐挖掘机破碎挖石方、浇筑泡沫混凝土路基(修订)、预拌沥青碎石封层、水泥混凝土表面抛丸处理、组合式高支架现浇箱梁、缓凝水冲法混凝土界面处理等6项共41个子目。
三、本补充定额是按照合理的施工组织和一般正常的施工条件编制的。
定额所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术规范、公路工程质量检验评定标准及安全操作规程取定的,除定额中规定允许换算外,均不得因具体工程的施工组织、操作方法和材料消耗与定额的规定不同而变更定额。
四、本补充定额除隧道工作按每工日7h外,其余均按每工日8h 计算。
隧道洞内工程如采用本补充定额时,所采用定额的人工工日、机械台班数量及小型机具使用费应乘1.26的系数。
五、本补充定额的工程内容均包括该项目的全部施工过程,定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
关于印发“2003版计价依据”综合解释的通知浙建站定(2006)11号各市建设工程造价管理站(处、办):本省建设工程2003版计价依据自2004年10月1日施行以来,我们陆续收到各地在执行过程中反映的一些问题。
为推进“计价规范”及03版计价依据的贯彻,根据《浙江省建设工程造价计价管理办法》(省政府第173号令)的规定,经研究,现将综合解释(一)、(二)印发给你们,与03版新计价依据配套使用。
附:综合解释(一)(安装工程)综合解释(二)(建筑工程)综合解释(一)(安装工程)1.安装工程超高增加费能否采用简便的方法计取?答:可以。
超高增加费除按各册有关规定计算外,为方便计算,亦可按以下方法计取:首先估算出超高工程量约占总工程量的百分比,然后取定超高工程所需人工费占该工程总人工费的适当比例(例:0.5%~2%),并以其为基数,按主册相应费率计算超高增加费。
不发生超高的工程不得计取超高增加费。
例:某电气安装工程总人工费是80000元,其中超高工程的人工费约占总人工费的1%,则该电气安装工程超高增加费应是80000×1%×33%=264(元),其中人工工资264元。
2.按工料单价法计算工程造价时,是否要把脚手架搭拆费作为技术措施费单列?答:安装工程按工料单价法计算工程造价时,脚手架搭拆费可按册说明的要求计算,一般计入工程直接费中,不另列为技术措施费,只有当招标文件有明确要求列为技术措施费时才单列。
3.电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
4.电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定?答:有。
执行新定额后在一般情况下(系用三相自动空气开关控制)“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”,因为用三相自动空气开关控制,定额应乘0.2系数。
浙江省公路工程概算预算编制补充规定为进一步明确公路工程基本建设项目概算、预算的编制,以合理确定概算、预算,根据交通部2007年第33号公告公布施行的《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)及《公路工程概算定额》(JTG/T B06-01-2007)、《公路工程预算定额》(JTG/T B06-02-2007)、《公路工程机械台班费用定额》(JTG/T B06-03-2007)(以下简称“新编制办法”、“新定额”),结合我省实际,现就浙江省公路工程概算预算编制补充规定如下:一、关于新编制办法、新定额执行时间和要求(一)2008年1月1日以前已开工在建的公路工程项目,已批准的概预算不再进行调整,工程实施过程中发生的调概和设计变更,其相应造价的编制应执行新编制办法和新定额。
(二)2008年1月1日以后新建的公路工程项目,根据其前期工作的进展情况,分别按以下规定执行。
1.2008年1月1日以前已完成初步设计文件批复但未开工,或初步设计文件编制完成且已报审的工程项目,其初步设计概算仍执行原办法和原定额,但施工图预算及工程实施过程中发生的调概和设计变更,其相应造价的编制应执行新编制办法和新定额。
2.2008年1月1日以后报审初步设计的工程项目,不管初步设计文件编制是否已完成,其初步设计概算及后续的施工图预算和工程实施过程中发生的调概、设计变更,其相应造价的编制均执行新编制办法和新定额。
由于需要对公路造价计算软件进行修改调试和软件市场规范,可执行6个月的过渡期,2008年6月底前允许按原编制办法和原定额编制概预算等造价,自2008年7月1日起一律执行新编制办法和新定额。
二、关于建筑安装工程费(一)直接工程费1.人工费我省新建和改建的公路工程基本建设项目,在编制概算、预算时的人工费(含机械工)按52.42元/工日的标准计取。
今后将根据我省人工工资政策的变化适时调整并发布。
人工费单价仅作为编制概、预算的依据,不作为施工企业实发工资的依据。
浙江省公路工程部分补充预算定额(2010~2011年)目录一、说明 (1)二、补充定额 (5)1-14带液压镐挖掘机破碎挖石方 (5)1-8浇筑泡沫混凝土路基(修订) (6)2-9预拌沥青碎石封层 (7)4-11水泥混凝土表面抛丸处理 (8)4-12组合式高支架现浇箱梁 (9)Ⅰ.管柱支架 (9)Ⅱ.贝雷支架 (10)Ⅲ.轻型门式支架 (11)Ⅳ.组合式高支架预压 (12)Ⅴ. 现浇箱梁(组合式高支架) (13)4-13缓凝水冲法混凝土界面处理 (16)三、附录 (17)附录一新增机械台班费用定额 (17)附录二定额基价新增材料单位质量、单价 (18)附录三定额基价新增机械代号、规格、基价表 (19)附录四定额项目对应的其他工程费及间接费取费标准工程类别划分表 (20)说明一、本补充定额是以人工、材料、机械台班消耗量表现的工程预算定额。
编制预算时,其人工费、材料费、机械使用费按照现行交通运输部《公路工程基本建设项目概算预算编制办法》的规定计算。
二、本补充定额包括带液压镐挖掘机破碎挖石方、浇筑泡沫混凝土路基(修订)、预拌沥青碎石封层、水泥混凝土表面抛丸处理、组合式高支架现浇箱梁、缓凝水冲法混凝土界面处理等6项共41个子目。
三、本补充定额是按照合理的施工组织和一般正常的施工条件编制的。
定额所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术规范、公路工程质量检验评定标准及安全操作规程取定的,除定额中规定允许换算外,均不得因具体工程的施工组织、操作方法和材料消耗与定额的规定不同而变更定额。
四、本补充定额除隧道工作按每工日7h外,其余均按每工日8h 计算。
隧道洞内工程如采用本补充定额时,所采用定额的人工工日、机械台班数量及小型机具使用费应乘1.26的系数。
五、本补充定额的工程内容均包括该项目的全部施工过程,定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。

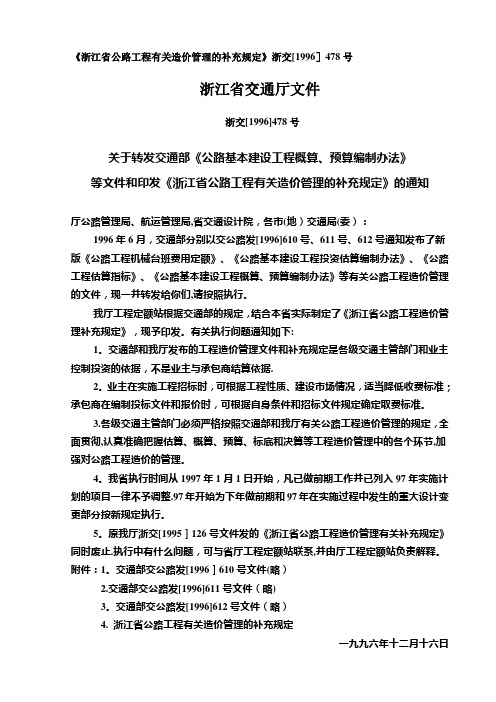

《浙江省公路工程有关造价管理的补充规定》浙交[1996]478号浙江省交通厅文件浙交[1996]478号关于转发交通部《公路基本建设工程概算、预算编制办法》等文件和印发《浙江省公路工程有关造价管理的补充规定》的通知厅公路管理局、航运管理局,省交通设计院,各市(地)交通局(委):1996年6月,交通部分别以交公路发[1996]610号、611号、612号通知发布了新版《公路工程机械台班费用定额》、《公路基本建设工程投资估算编制办法》、《公路工程估算指标》、《公路基本建设工程概算、预算编制办法》等有关公路工程造价管理的文件,现一并转发给你们,请按照执行。
我厅工程定额站根据交通部的规定,结合本省实际制定了《浙江省公路工程造价管理补充规定》,现予印发。
有关执行问题通知如下:1。
交通部和我厅发布的工程造价管理文件和补充规定是各级交通主管部门和业主控制投资的依据,不是业主与承包商结算依据.2。
业主在实施工程招标时,可根据工程性质、建设市场情况,适当降低收费标准;承包商在编制投标文件和报价时,可根据自身条件和招标文件规定确定取费标准。
3.各级交通主管部门必须严格按照交通部和我厅有关公路工程造价管理的规定,全面贯彻,认真准确把握估算、概算、预算、标底和决算等工程造价管理中的各个环节,加强对公路工程造价的管理。
4。
我省执行时间从1997年1月1日开始,凡已做前期工作并已列入97年实施计划的项目一律不予调整.97年开始为下年做前期和97年在实施过程中发生的重大设计变更部分按新规定执行。
5。
原我厅浙交[1995]126号文件发的《浙江省公路工程造价管理有关补充规定》同时废止.执行中有什么问题,可与省厅工程定额站联系,并由厅工程定额站负责解释。
附件:1。
交通部交公路发[1996]610号文件(略)2.交通部交公路发[1996]611号文件(略)3。
交通部交公路发[1996]612号文件(略)4. 浙江省公路工程有关造价管理的补充规定一九九六年十二月十六日浙江省公路工程有关造价管理的补充规定为了加强我省公路建设工程的造价管理,根据交通部交公路发[1996]612号关于发布《公路基本建设工程概算、预算编制办法》的通知和部省其他有关文件精神,结合我省本系统实际,作如下补充规定如下:一、直接费1。
浙江省交通运输厅关于发布浙江省公路工程“钢板混凝土组合梁补充预算定额”等三项补充定额标准的通
知
文章属性
•【制定机关】浙江省交通运输厅
•【公布日期】2018.05.22
•【字号】浙交〔2018〕87号
•【施行日期】2018.05.22
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】标准定额
正文
浙江省交通运输厅关于发布
浙江省公路工程“钢板混凝土组合梁补充预算定额”等三项
补充定额标准的通知
浙交〔2018〕87号
各市交通运输局(委)、义乌市交通运输局:
为响应国家宏观政策,满足我省公路工程计价需要,合理确定投资,完善定额标准,省交通工程造价站联合嘉兴、绍兴、金华和台州市交通工程造价站等单位测定编制了公路工程“钢板混凝土组合梁补充预算定额(参考定额)”“路堤就地固化(强力搅拌法)补充预算定额(参考定额)”和“高速公路改扩建工程交通组织费用指标(参考指标)”三项定额标准,并经我厅组织有关单位和专家审查通过,
现发布试行。
请各有关单位在实践中注意总结经验,如有修改意见请函告省交通工程造价站(地址:浙江省杭州市萧山区利华路899号,邮政编码:311215,联系人:陈亮,电话*************)。
附件:1.公路工程钢板混凝土组合梁补充预算定额(参考定额)(略)
2. 公路工程路堤就地固化(强力搅拌法)补充预算定额(参考定额)(略)
3.高速公路改扩建工程交通组织费用指标(参考指标)(略)
浙江省交通运输厅
2018年5月22日。

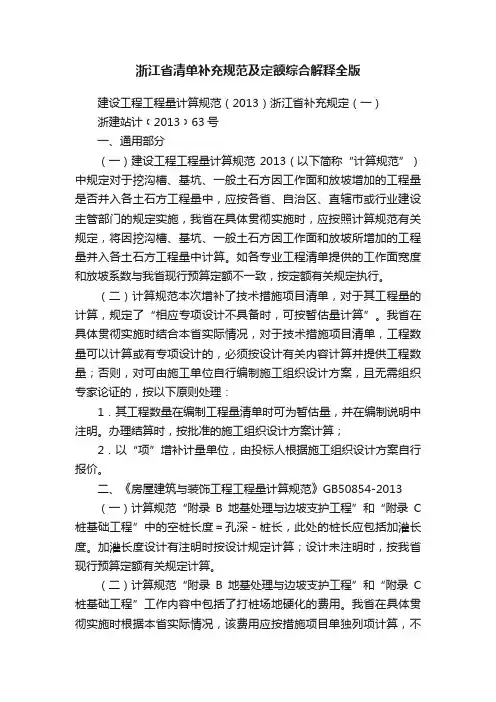

浙江省清单补充规范及定额综合解释全版建设工程工程量计算规范(2013)浙江省补充规定(一)浙建站计﹝2013﹞63号一、通用部分(一)建设工程工程量计算规范2013(以下简称“计算规范”)中规定对于挖沟槽、基坑、一般土石方因工作面和放坡增加的工程量是否并入各土石方工程量中,应按各省、自治区、直辖市或行业建设主管部门的规定实施,我省在具体贯彻实施时,应按照计算规范有关规定,将因挖沟槽、基坑、一般土石方因工作面和放坡所增加的工程量并入各土石方工程量中计算。
如各专业工程清单提供的工作面宽度和放坡系数与我省现行预算定额不一致,按定额有关规定执行。
(二)计算规范本次增补了技术措施项目清单,对于其工程量的计算,规定了“相应专项设计不具备时,可按暂估量计算”。
我省在具体贯彻实施时结合本省实际情况,对于技术措施项目清单,工程数量可以计算或有专项设计的,必须按设计有关内容计算并提供工程数量;否则,对可由施工单位自行编制施工组织设计方案,且无需组织专家论证的,按以下原则处理:1.其工程数量在编制工程量清单时可为暂估量,并在编制说明中注明。
办理结算时,按批准的施工组织设计方案计算;2.以“项”增补计量单位,由投标人根据施工组织设计方案自行报价。
二、《房屋建筑与装饰工程工程量计算规范》GB50854-2013(一)计算规范“附录B地基处理与边坡支护工程”和“附录C 桩基础工程”中的空桩长度=孔深-桩长,此处的桩长应包括加灌长度。
加灌长度设计有注明时按设计规定计算;设计未注明时,按我省现行预算定额有关规定计算。
(二)计算规范“附录B地基处理与边坡支护工程”和“附录C 桩基础工程”工作内容中包括了打桩场地硬化的费用。
我省在具体贯彻实施时根据本省实际情况,该费用应按措施项目单独列项计算,不包括在“附录B地基处理与边坡支护工程”和“附录C桩基础工程”相应清单项目的工作内容中。
(三)计算规范“附录C桩基础工程”中预制钢筋混凝土管桩(清单编码:010301002)、沉管灌注桩(清单编码:010302002)工程量计算规则为“以米计量,按设计图示尺寸以桩长(包括桩尖)计算”。
公路工程预算补充定额一.路基工程1—1 现浇混凝土边沟 工作内容:清理基底、模板制作、安装、拆除、修理、混凝土配运料、拌和、运输、浇筑、抹平、养生 单位:10m³顺序项目单位代号现浇混凝土边沟号11 人工工日131.02 15 号水泥混凝土 3 锯材m³-m³11(10.2) 0.024 425 号水泥t2432.8775水m³268126 中(粗)砂m³2865.207 碎石(4 ㎝)m³3219.088 其他材料费 9 250L 以内混凝土搅拌机元391台班5692.8 0.8710 基价元99919411—2 混凝土预制块边沟 工作内容:模板制作、安拆、混凝土构件的预制、安装、运输、砂砾垫层 单位:10m³顺序项目单位代号混凝土预制块边沟号10m³11 人工工日191.672 锯材m³110.0983 铁钉㎏15113.74 425 号水泥 5水 6 中(粗)砂 7 砂砾 8 碎石(2 ㎝) 9 其他材料费 10 250L 以内混凝土搅拌机 11 4T 以内载重汽车t243m³268m³286m³287m³320元391台班569台班6403.1 27 5.59 19.6 8.89 58.7 0.7 1.512 小型机具使用费元9986.713 基价元99939481—3 路基注浆加固工作内容:(1)水泥粉煤灰浆拌和、灰浆装车;(2)载重汽车运浆、清理及保养搅拌设备;(3)准备、确定孔位、钻孔、钻机移位、场地清理;(4)准备、清孔、插拔注浆管、压浆、清洗压浆设备、清理现场。
单位:表列单位灰浆拌和 灰浆汽车运输 钻 孔注浆顺序 号项目10 m³10 m³m单位 代号10Km 以内10 m³121人工工日10.9-2合金钻头个40--3钻杆㎏136--4水泥粉煤灰浆m³ 241--58—12#铁丝㎏153--6425 号水泥t2433.825-3 0.2 0.01 0.02-4 3 (10.2) -7水m³ 26890.1250.958粉煤灰m³ 3134.15--9其他材料费元3913.71.53.6215.641—4 防沙固沙工作内容:防沙栅栏:放样、打桩、牵引、锚固木桩、挖沟埋夹芦苇(束)、铁丝加固全部过程;芦苇方格:放样、芦苇搬运、截断、插埋、踏紧芦苇全部过程;卵砾石护坡:挂线、整平、铺石。
公路预算补充定额和公路养护工程预算定额在公路建设和养护过程中,预算定额是一项非常重要的工作。
其中,公路预算补充定额和公路养护工程预算定额更是扮演着关键的角色。
本文将为大家详细介绍这两项内容,并探讨它们的重要性和作用。
一、公路预算补充定额1.1 什么是公路预算补充定额公路预算补充定额是指在确定公路工程预算时,根据实际情况进行的一种修正和补充。
公路建设过程中,有时会遇到一些特殊情况或需要额外的费用,这时就需要进行预算补充定额的工作。
预算补充定额的制定,可以更准确地反映实际情况,确保工程顺利进行。
1.2 公路预算补充定额的作用公路预算补充定额的制定和执行,可以发挥多重作用。
它可以使预算更加准确和全面,避免因为特殊情况而导致成本的不足或过度,保证工程质量和进度。
它可以为项目实施提供更有力的经济保障,确保资金充足和合理利用。
另外,公路预算补充定额还可以为相关部门和单位提供决策参考,帮助他们更好地进行管理和监督。
1.3 我对公路预算补充定额的个人观点和理解对于公路预算补充定额,我认为其制定和执行至关重要。
在公路建设过程中,经常会遇到各种突发情况和特殊需求,如果没有及时进行预算补充定额,就会影响工程的顺利进行,甚至导致一些安全隐患。
我认为公路预算补充定额应该得到足够重视,并在实践中得到有效执行。
二、公路养护工程预算定额2.1 什么是公路养护工程预算定额公路养护工程预算定额是指在进行公路养护工程预算时,根据养护工程的性质、规模和特点等因素,确定所需费用的一种标准。
通过养护工程预算定额的制定,可以统一和规范相应的工作,并为后续工作提供可操作的依据。
2.2 公路养护工程预算定额的作用公路养护工程预算定额在公路养护工作中具有重要作用。
它可以为养护工作提供明确的成本预算,帮助相关部门和单位更好地进行资金安排和利用。
它可以规范和统一养护工作的标准和质量要求,推动养护工作的规范化和专业化发展。
另外,公路养护工程预算定额还可以为养护工作的监督和评估提供依据,确保工程的质量和效益。

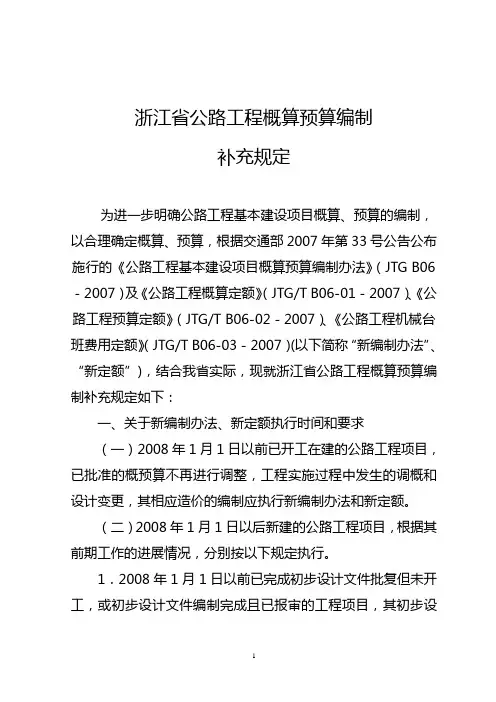

浙江省公路工程概算预算编制补充规定浙交【2008】85号文为进一步明确公路工程基本建设项目概算、预算的编制,以合理确定概算、预算,根据交通部2007年第33号公告公布施行的《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)及《公路工程概算定额》(JTG/T B06-01-2 007)、《公路工程预算定额》(JTG/T B06-02-2007)、《公路工程机械台班费用定额》(JTG/T B06-03-2007)(以下简称“新编制办法”、“新定额”),结合我省实际,现就浙江省公路工程概算预算编制补充规定如下:一、关于新编制办法、新定额执行时间和要求(一)2008年1月1日以前已开工在建的公路工程项目,已批准的概预算不再进行调整,工程实施过程中发生的调概和设计变更,其相应造价的编制应执行新编制办法和新定额。
(二)2008年1月1日以后新建的公路工程项目,根据其前期工作的进展情况,分别按以下规定执行。
1.2008年1月1日以前已完成初步设计文件批复但未开工,或初步设计文件编制完成且已报审的工程项目,其初步设计概算仍执行原办法和原定额,但施工图预算及工程实施过程中发生的调概和设计变更,其相应造价的编制应执行新编制办法和新定额。
2.2008年1月1日以后报审初步设计的工程项目,不管初步设计文件编制是否已完成,其初步设计概算及后续的施工图预算和工程实施过程中发生的调概、设计变更,其相应造价的编制均执行新编制办法和新定额。
由于需要对公路造价计算软件进行修改调试和软件市场规范,可执行6个月的过渡期,2008年6月底前允许按原编制办法和原定额编制概预算等造价,自2 008年7月1日起一律执行新编制办法和新定额。
二、关于建筑安装工程费(一)直接工程费1.人工费我省新建和改建的公路工程基本建设项目,在编制概算、预算时的人工费(含机械工)按52.42元/工日的标准计取。
今后将根据我省人工工资政策的变化适时调整并发布。
