设计变更流程管理(经典) PPT课件
- 格式:ppt
- 大小:129.50 KB
- 文档页数:10

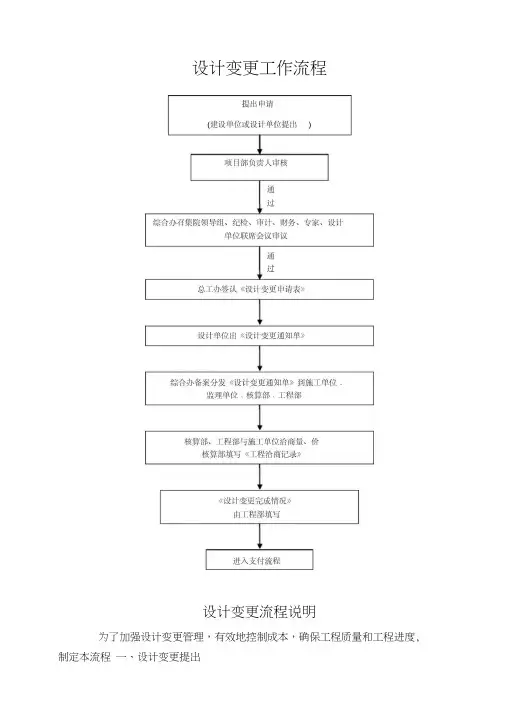

设计变更管理操作流程编制日期修订记录施工单位提出的变更由工程部接收NYYYNYNY影响报批报建不影响报批报建Y设计变更信息需及时通知工程部技术可行性论证未通过的,需向变更方提出说明,报备分管领导和总经理确认变更并与客户沟通接收变更图纸接收变更图纸接收变更图纸审核/审批设计变更经济论证CP提出现场施工因素变更管理层提出变更终止重新报建审核法律风险审核/审批审核提出客户因素变更CP提出设计优化变更申请是否影响销售承诺组织技术可行性论证出设计变更提出错漏类设计变更设计变更实施、验证是否产生签证CP现场签证管理流程CP发放设计变更图纸设计变更实施跟踪整理设计变更要求填写设计变更审批表提出设计变更初步方案设计变更月度汇总设计审核按《组织权责手册》执行综合管理中心法务岗施工单位、监理单位接收设计变更分1.目的对设计变更的内容、方案进行审查,使设计变更按规范程序进行。
2.适用范围适用于公司项目施工图完成后,施工管理阶段的所有各方面因素引起的有关设计方面的变更控制。
一般技术答疑(包括图纸会审、澄清)不适用设计变更。
3.术语和定义3.1设计变更是指:可以在竣工图上反映出来且形成工程实体的设计图纸变更。
是对原设计的错漏及欠合理、欠经济的地方进行修改完善,或根据工程施工过程提出的及销售招商环节客户提出或公司管理层提出的变更要求,对设计进行修改完善及优化,一般需要设计单位出变更图纸和对设计变更的签字、盖章。
3.2重大变更包括以下几种情况:涉及到建筑外立面、建筑面积、建筑功能布局、装饰装修方案、景观设计方案、结构型式、给排水方案、暖通方案、电气方案、智能化方案,对质量、工期、客户承诺和政府规划设计要求有较大影响的变更,或者设计变更费用在10万元以上的变更。
3.3一般变更:除重大变更外的变更都是一般变更。
4.职责4.1设计管理中心4.1.1负责收集受理设计变更信息。
4.1.2组织设计变更的技术可行性论证。
4.1.3负责设计变更图纸发放。
