工程施工计划倒排表一、项目概况项目名称:XXX工程建设地点:XXX市建设单位:XXX有限公司设计单位:XXX设计院施工单位:XXX施工公司监理单位:XXX监理公司工程类别:XXX工程工程规模:XXX平方米计划工期:XXX个月二、工程概况该工程为一个XXX工程,总建筑面积为XXX平方米,包括XXX栋建筑物。
主要包括XXX 工程内容:XXX三、施工组织设计1. 施工组织机构本工程施工组织机构包括:总监理工程师、总工程师、主要负责人、部门主管、技术员、施工人员等。
2. 相关协调单位本工程相关协调单位包括:建设单位、设计单位、监理单位、施工单位、相关部门等。
3. 安全管理措施本工程安全管理措施包括:安全技术交底、安全教育培训、安全生产标准化、安全检查巡视等。
四、工程施工计划倒排表1. 第XX周周一:XXX周二:XXX周三:XXX周四:XXX周五:XXX周六:XXX周日:XXX2. 第XX周周一:XXX周二:XXX周三:XXX周四:XXX周五:XXX周六:XXX周日:XXX3. 第XX周周一:XXX周二:XXX周三:XXX周四:XXX周五:XXX周六:XXX周日:XXX5. 工程施工进度根据上述工程施工计划倒排表,逐步推进工程施工进度,确保工程按照计划进行,顺利完成。
六、总结与展望在工程施工过程中,我们将严格执行施工计划倒排表,确保工程质量和安全,及时解决各类问题,保证工程按照计划完成。
同时,我们将不断总结经验,提高施工效率,为保质保量完成工程目标而努力。
以上是本工程的施工计划倒排表,希望能对工程施工提供一定的指导和帮助。
祝项目工程施工圆满成功!。

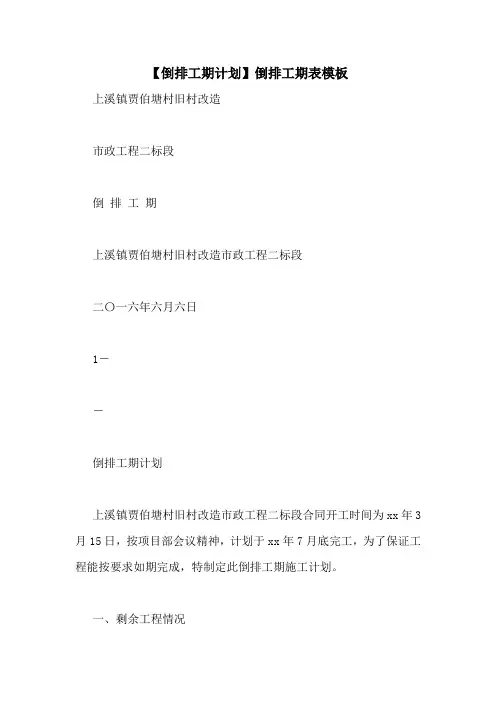

【倒排工期计划】倒排工期表模板
上溪镇贾伯塘村旧村改造
市政工程二标段
倒排工期
上溪镇贾伯塘村旧村改造市政工程二标段
二〇一六年六月六日
1-
-
倒排工期计划
上溪镇贾伯塘村旧村改造市政工程二标段合同开工时间为xx年3月15日,按项目部会议精神,计划于xx年7月底完工,为了保证工程能按要求如期完成,特制定此倒排工期施工计划。
一、剩余工程情况
排污排水管道3179.5米,各类井402座,混凝土路面10406.74平米,沥青混凝土路面3959.77平米,侧平石2469.米,人行道2557.34米,树池153个,综合管线1916米。
二、阶段性工期目标
1、管道工程xx年6月25号全部完工;
2、道路工程xx年7月15号全部完工;
3、附属工程xx年7月31号全部完工; 三、施工安排 1、管道工程
(1)6月6日-6月25日
完成34幢、33幢、32幢前道路、28幢、27幢、26幢前道路及25幢、24幢前道路的管道铺设、检查井砌筑、回填、路基整平。
(2)6月12日-6月25日
完成一号路、三号路及五号路的管道铺设、检查井砌筑、回填、路基整平。
2、道路工程
(1)6月15日-7月10日完成房前屋后混凝土路面铺设。
(2)7月01日-7月15日
完成一号路、三号路及五号路的沥青混凝土路面铺设。
-2-
2、附属工程
(1)7月10日-7月31日
完成侧平石、人行道、树池等附属工程
二〇一六年六月六日
-3-
内容仅供参考。
工期倒排计划仁怀市安康煤矿72022年复工复产暨安全质量标准化验收工期倒排时间表一、井巷修护工程序修护工程名称工程量(m)完成时间备注一队(10人)1一平总回风平巷修护905、28挂锚网、清收浮矸、杂物2二平与主斜井小斜巷355、30清收浮矸、杂物、降底、打顶子。
3三平至二平总回风上山修护705、29扩帮、打锚杆挂网、清收浮矸、杂物41101回风斜巷修护306.5~6.10清收浮矸,补锚杆、锚网,人梯,溜矸通道疏通。
56主斜井上部60m、二平石门及联络56m、三平11202运巷密闭前10m、三平至二平总回风上山70m1966.1~6、10喷浆二队(10人)7主、副水仓清淤906.10~6、20清淤泥,修复水仓8四平绕道清淤、降底906.1~6.15清淤泥、降底,钉道、修水沟二、“一通三防”(一)井下现场硬件序工程名称工程量完成时间备注一队:(5人)111203回风联络巷密闭加固、专用回风巷密闭加固,11203运输巷密闭加固、进风斜井密闭。
3座6.1~6.2对11203关联密闭进行加固处理后喷浆2二平1052回风斜巷修护、启密闭前,局扇安装、通风2台6.2~6.4局扇功率7.5某2kw31101进风斜巷启临时密闭1座6.1~6.34二平、四平建临时避难硐室2个6.3~6.55各处风门开(闭)传感器、局扇开停传感器、局扇无风保护传感器等安装13处6.1~6.5分别安装计量器、支管、阀门6二平1052回风斜巷、三平11205回风巷、四平11205运输机巷抽放主管接到指定位置300m6.5~6.15二队(5人)7二平、主斜井井底联络巷、水仓管子道、四平回风绕道4处8座风门更换与加固8座风门及墙体6.1~6.3811205回风巷口掘进安装局扇2台、风筒接到C12号层处通风2台6.3~6.5局扇功率7.5某2kw911205运输回风绕道、11205回风巷、1052回风斜巷等3处甲烷、温度、CO、6.6~6.7设备提前到位10二平石门、三平回风联络巷、四回风主山安装临时隔爆水袋3组6.7~6.8封闭全断面11主回风上山3组、11205运输回风、11205回风石门、1052回风斜巷下口6组洒水喷务水幕6.9~61112四平11205运输回风绕道掘进安装局扇2台、风筒接到C12号层处2台6.11~6.12局扇功率7.5某2kw1311205回风巷抽放钻720m6.15~6.20封孔起抽1411205运输机巷回风绕600m6.15~6.20封孔起抽151052回风斜巷穿层抽放钻孔1320m6、15~6.20封孔起抽16井下各测风站挂牌、标志、传感吊挂到位6.1~6.56.5~6.10(二)与现场相结合的软件1、1101运输上山临时密闭启封安全技术措施、审批及备案,完成时间:5月25日。

工期倒排计划表篇一: 工程进度倒排工期表工程进度倒排工期表情况自行补充。
篇二: 全部施工进度计划(倒排工期)施工进度计划一、工期进度计划1、本工程从2010年7 月日至2012年3月(按有效工期计算工期)完成全部的合同工程量及变更。
2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述挡土墙和围墙工程。
二、施工设备计划1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。
对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐。
2 、主要机械设备配制三、施工计划时间安排表1、防护工程工程施工计划时间安排表防护工程:挡土墙4000.00m3框架防护:14310? 2、路面工程施工计划时间安排表路面工程:级配砂砾垫层、水稳碎石底基层及路面砼四、施工进度横道图分段图附后:S205平武古城至白草段灾后重建提升工程第一合同段施工进度计划施工单位:攀枝花公路桥梁工程有限公司日期:2010 年7月12日篇三:2014 年项目实施倒排工期表2 014年项目实施倒排工期表填报单位:项目名称:注:1 、倒排工期表由县直牵头单位按承担项目,分项目填报;2、完成进度要根据年度目标任务用简明扼要的文字表述工程当月计划进度。
篇四: 全部施工进度计划(倒排工期)施工进度计划工程名称: 贵州省烟草公司毕节地区公司新建两烟物流中心挡土墙围墙工程一、工期进度计划1、本工程从2011年11月10日至2012年3月25日(按有效工期计算工期)必须完成全部的挡土墙工程和其挡土墙上的围墙工程。
2 、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述挡土墙和围墙工程。
二、施工设备计划1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。
完整版)倒排工期计划表黄水生态公园及XXX马蹄组市政道路(二期)工程倒排工期计划表编制单位:XXX黄水项目部。
日期:2016年3月25日年度。
月份。
主要工程项目。
单位。
数量2016年。
3月。
施工准备。
天。
22016年。
4月。
路基土石方开挖。
天。
202016年。
5月。
排水管网工程。
天。
302016年。
6月。
护坡工程。
天。
852016年。
7月。
路基工程。
天。
402016年。
8月。
桥梁桥台桩基混凝土浇筑。
天。
102016年。
9月。
桥梁预制场。
天。
152016年。
10月。
桥梁墩柱及盖梁。
天。
902016年。
11月。
T型梁的制作与安装。
天。
1202016年。
12月。
桥面工程。
天。
1052017年。
1月。
公园3区及4区硬质结构。
天。
902017年。
2月。
公园3区及4区绿化工程。
天。
702017年。
3月。
路面水稳层。
天。
502017年。
4月。
路面沥青铺装8CM。
天。
452017年。
5月。
公园1区及2区。
天。
1202017年。
6月。
公园5区。
天。
1202017年。
7月。
路面标识标线。
天。
25以上是黄水生态公园及XXX马蹄组市政道路(二期)工程倒排工期计划表。
计划表中,明确了每个月的主要工程项目,以及预计完成的天数。
这将有助于该工程的有序推进。
