门窗及幕墙施工方案
- 格式:doc
- 大小:471.50 KB
- 文档页数:49
一、工程概况1. 工程名称:XX项目门窗幕墙工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:XX平方米4. 工程承包范围:门窗安装、幕墙施工及验收二、施工准备1. 材料准备(1)门窗:铝合金门窗、塑钢门窗、钢木门窗等,符合设计要求及国家相关标准。
(2)幕墙:玻璃、铝板、石材、不锈钢板等,符合设计要求及国家相关标准。
(3)辅助材料:密封胶、保温材料、防火材料、防水材料等,符合设计要求及国家相关标准。
2. 人员准备(1)项目经理:负责整个项目的施工管理及协调工作。
(2)施工员:负责现场施工、技术交底、质量检查等工作。
(3)质量员:负责质量检验、整改及验收工作。
(4)安全员:负责现场安全监督及整改工作。
3. 施工设备准备(1)门窗安装设备:电动扳手、电钻、螺丝刀等。
(2)幕墙施工设备:吊车、切割机、焊接机、喷枪等。
(3)检验设备:钢卷尺、水平尺、角度尺等。
三、施工工艺1. 门窗安装(1)测量定位:根据设计图纸,确定门窗安装位置,并进行测量定位。
(2)预埋件安装:在墙体上预埋固定件,确保门窗安装牢固。
(3)门窗安装:按照施工顺序,将门窗安装在预埋件上,调整水平、垂直度,确保门窗安装平直。
(4)密封处理:在门窗与墙体连接处,使用密封胶进行密封处理,防止雨水渗漏。
2. 幕墙施工(1)测量定位:根据设计图纸,确定幕墙安装位置,并进行测量定位。
(2)龙骨安装:按照设计要求,安装幕墙龙骨,确保龙骨安装牢固、平直。
(3)面板安装:根据设计要求,安装幕墙面板,注意面板的平整度及缝隙处理。
(4)密封处理:在幕墙面板与龙骨连接处,使用密封胶进行密封处理,防止雨水渗漏。
四、施工重点、难点及解决措施1. 施工重点(1)确保门窗、幕墙安装牢固、平直。
(2)保证密封性能,防止雨水渗漏。
(3)提高施工效率,确保工程进度。
2. 施工难点(1)门窗、幕墙安装精度要求高。
(2)施工过程中,遇到复杂结构、高空作业等难题。
3. 解决措施(1)加强施工管理,严格执行施工规范。
本工程为XX项目幕墙门窗安装工程,主要包括铝合金门窗、玻璃幕墙等。
工程地点位于XX市XX区,总建筑面积约XX万平方米。
施工周期为XX个月。
为确保工程质量和安全,特制定本施工方案。
二、施工准备1. 技术准备(1)熟悉施工图纸,掌握设计要求,明确施工范围。
(2)了解施工规范和标准,掌握相关技术要求。
(3)组织施工人员进行技术交底,确保施工人员掌握施工技术。
2. 材料准备(1)铝合金门窗、玻璃幕墙等材料应满足设计要求,并符合国家相关标准。
(2)材料进场前,应进行验收,确保材料质量。
(3)材料存放应按照规定要求,防止损坏。
3. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)加强施工人员安全教育,提高安全意识。
(3)配备必要的施工机械设备。
三、施工方法及工艺1. 铝合金门窗安装(1)测量放线:根据设计图纸,在墙体上放出门窗安装位置。
(2)预埋件安装:在墙体上预埋金属件,用于固定门窗。
(3)门窗安装:将门窗安装到预埋件上,调整门窗位置,确保门窗水平、垂直。
(4)密封处理:在门窗与墙体之间填充密封材料,防止渗漏。
2. 玻璃幕墙安装(1)测量放线:根据设计图纸,在墙体上放出幕墙安装位置。
(2)预埋件安装:在墙体上预埋金属件,用于固定幕墙。
(3)幕墙框架安装:将幕墙框架安装到预埋件上,调整框架位置,确保框架水平、垂直。
(4)玻璃安装:将玻璃安装到幕墙框架上,确保玻璃安装牢固。
(5)密封处理:在幕墙与墙体之间填充密封材料,防止渗漏。
四、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求和国家标准。
2. 施工质量:严格按照施工规范和工艺要求进行施工,确保施工质量。
3. 安全生产:加强安全生产管理,确保施工安全。
五、进度安排1. 施工准备阶段:1个月。
2. 铝合金门窗安装阶段:1个月。
3. 玻璃幕墙安装阶段:2个月。
4. 质量验收阶段:1个月。
六、保障措施1. 加强施工组织管理,确保施工进度。
2. 严格执行施工规范和工艺要求,确保施工质量。

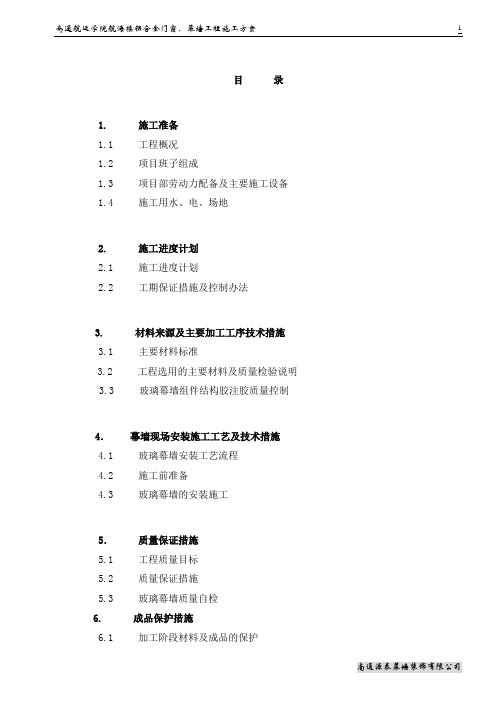

目录1. 施工准备1.1 工程概况1.2 项目班子组成1.3 项目部劳动力配备及主要施工设备1.4 施工用水、电、场地2. 施工进度计划2.1 施工进度计划2.2 工期保证措施及控制办法3. 材料来源及主要加工工序技术措施3.1 主要材料标准3.2 工程选用的主要材料及质量检验说明3.3 玻璃幕墙组件结构胶注胶质量控制4.幕墙现场安装施工工艺及技术措施4.1 玻璃幕墙安装工艺流程4.2 施工前准备4.3 玻璃幕墙的安装施工5.质量保证措施5.1 工程质量目标5.2 质量保证措施5.3 玻璃幕墙质量自检6. 成品保护措施6.1 加工阶段材料及成品的保护6.2 包装阶段材料及成品的保护6.3 运输过程中材料与成品的保护6.4 施工阶段材料、成品(半成品)的保护7. 施工配合措施7.1 与业主及土建的配合8. 安全、文明施工保证措施8.1 安全生产管理目标和文明施工管理目标8.2 安全生产及文明施工管理机构的设置和运行程序8.3 安全生产及文明施工保证措施9. 编制依据1.施工准备1.1工程概况(一)工程名称:南通航海楼门窗、幕墙工程(二)工程地点:南通市开发区(三)建设单位:南通航院(四)工程内容:铝合金门窗、玻璃幕墙(五)工程质量标准:一次性验收合格1.2项目班子组成为了创建优良工程、树立企业信誉,实现业主满意工程。
我们决定从公司各部门抽调优秀工作管理人员成立项目经理部。
项目部的各级管理部门的人员配备齐全,实行项目经理负责制,采取逐级负责,层层把关,责任明确到人、到部门,做到有计划、有落实、有检查、见效果。
详细内容如下:1.2.1项目管理机构设置1.2.2 主要管理人员表(1)为确保幕墙、门窗工程施工顺利进行,完成合同条件所规定的内容,项目经理部建立一套行之有效的各项规章管理制度,如施工质量管理、安全生产管理、进度计划管理、材料机具管理、文明施工管理、消防保卫管理等。
(2)制定岗位责任制项目经理部实行项目经理负责制。
幕墙门窗(铝合金门窗)的施工方案本工程幕墙窗采用50系列断桥隔热铝窗,其面板采用5+9A+5mm中空钢化玻璃,详见其节点:其施工方案及其特点如下:(1)铝合金窗的特点:1)轻质、高强:由于铝合金断面是空腹薄壁组合断面,不仅利于使用,而且减轻了铝合金的重量。
同时截面具有较高的搞弯刚度.另外,由于截面抗弯刚度大,故铝合金柜以窗变形小.2)密封性能好:由于铝合金本身易于挤压,因而型材的断面尺寸精确.对窗加工精度提供了基本保证。
可以选用耐久性、弹性防水性能方面均是比较好的密封材料,如对橡胶压条和砖硐系列的密封胶,在型材方面,各种密封条固定凹槽,已经将断面在挤压成型过程中一同完成,给安装封缝材料创造有利条件。
3)造型美观:铝合金窗,不需要涂漆,氧化层不褪色,不脱落,表面不需要维修。
(1)材料要求:1)铝型材的选用:6063T5/T6级合金型号,铝型材精度为高精级,型材尺寸允许偏差必须按规范执行,铝型材表面处理为粉末喷涂,表面处理层的百度为40—120um.2)铝合金门窗的配件:必须符合设计要求.3)滑轮、滑轮架:常用尼龙轮,滑轮是通过滑轮架,固定在窗上,滑轮架为镀锌钢制品, 4)密封材料:密封橡胶条,还有防水密封条.(3)施工准备:1)技术准备:施工图确认后,立即组织施工人员熟悉图纸,接受技术交底,进行图纸会审,编制作业指导书和各种材料、半成品采购计划。
提前做好各种技术准备工作,做到技术先行。
根据铝门窗幕墙施工图,对建筑物进行复测,以实际测量的尺寸为准,重新绘制施工图报业主及设计单位确认。
2)现场准备:现场临时用电和各种需要协调的工作,安排专人提前与总包协调解决。
3)设备、材料准备:认真检查铝门窗幕墙构件的加工设备(切割机、仿形铣、钻铣床等)、机具,使其保证达到构件加工精度的要求,所用量具应在计量检定合格期内。
按照设计图纸及规范要求选购材料、零附件及有效期内的结构胶和密封胶,并备有出厂合格证。
保证材料一次性配置到位。
门窗幕墙施工方案1. 引言门窗幕墙是建筑物外立面的重要组成部分,不仅影响建筑的外观美观,还起到保护内部空间、隔热、隔音和防水等功能。
本文将介绍门窗幕墙施工方案的基本步骤和注意事项。
2. 施工前准备在开始门窗幕墙的施工前,需要进行详细的施工计划和准备工作。
以下是一些需要注意的事项:•施工图和设计文件的准备:根据建筑设计规范和需求,准备施工所需的图纸和设计文件,包括平面布置图、立面图、构造图等。
•材料采购和检查:根据设计文件的要求,采购所需的门窗、幕墙材料,并进行质量检查,确保材料的质量符合标准要求。
•施工人员的培训和安全意识:对参与施工的工人进行必要的培训,包括施工技术和安全操作规范,确保施工过程安全可靠。
•施工现场的准备:清理施工现场,确保施工区域的安全和整洁,为施工做好环境准备。
3. 施工步骤3.1. 梁柱的预埋和基础施工在门窗幕墙的施工中,首先需要进行梁柱的预埋和基础施工,以确保建筑物的结构稳固。
该步骤包括以下工作:•梁柱的预埋:按照施工图纸的要求,在混凝土结构中预留梁柱的位置,并进行钢筋的绑扎和固定。
•基础施工:根据设计要求,进行混凝土基础的浇筑和养护。
3.2. 幕墙框架的安装幕墙框架是门窗幕墙的主要承重结构,安装框架是整个施工过程中的关键步骤。
以下是安装幕墙框架的基本步骤:•安装主龙骨:按照设计图纸和要求,在楼层水平线上安装主龙骨,使用膨胀螺栓或焊接进行固定。
•安装次龙骨和连接件:根据主龙骨的位置和间距要求,安装次龙骨和连接件,确保框架结构的稳固性。
•安装玻璃或其他幕墙材料:根据设计图纸的要求,安装玻璃或其他幕墙材料,使用专用的安装配件进行固定。
3.3. 门窗的安装门窗的安装是门窗幕墙施工过程的重要一部分,以下是门窗安装的一般步骤:•安装门窗框架:根据设计要求和施工图纸,在门窗洞口位置预留合适的尺寸,并使用膨胀螺栓或其他固定件进行固定。
•安装门窗玻璃:根据门窗设计和要求,安装门窗的玻璃,确保玻璃的安全和密封性。
门窗幕墙样板实施方案一、前言。
门窗幕墙是建筑外立面的重要组成部分,对建筑的整体形象和使用功能起着至关重要的作用。
因此,在进行门窗幕墙设计和施工时,需要制定详细的实施方案,以确保施工质量和效果。
本文档旨在提供一套完整的门窗幕墙样板实施方案,帮助相关人员进行规范的设计和施工。
二、设计要求。
1. 结构稳固,门窗幕墙的设计应保证结构稳固,能够承受风压、雨水冲击等外力作用,确保建筑整体安全。
2. 保温隔热,门窗幕墙应具备良好的保温隔热性能,减少能源消耗,提高建筑的节能效果。
3. 防水防潮,门窗幕墙的设计要求具备良好的防水防潮性能,确保建筑内部不受雨水渗透影响。
4. 美观大方,门窗幕墙的设计应符合建筑整体风格,美观大方,提升建筑外观形象。
5. 明确材料规格,门窗幕墙所选用的材料应符合国家标准,具备良好的耐候性和耐久性。
三、施工步骤。
1. 确定设计方案,根据建筑设计图纸和实际需求,确定门窗幕墙的设计方案,包括材料选用、结构形式、施工工艺等。
2. 材料采购,根据设计方案确定所需材料的规格和数量,进行材料采购工作,确保材料的质量和供应及时。
3. 施工准备,对施工现场进行清理和准备工作,包括搭建脚手架、调试施工设备等。
4. 结构安装,按照设计方案,进行门窗幕墙的结构安装工作,确保安装牢固、符合设计要求。
5. 密封处理,对门窗幕墙的接缝进行密封处理,确保防水防潮性能。
6. 装饰处理,对门窗幕墙进行装饰处理,包括表面涂装、装饰线条安装等,提升外观美观度。
7. 完工验收,对门窗幕墙进行完工验收,确保施工质量符合设计要求。
四、施工注意事项。
1. 安全第一,施工过程中,严格遵守安全操作规程,保证施工人员和周围环境的安全。
2. 质量控制,严格按照设计要求和施工工艺进行施工,确保门窗幕墙的质量。
3. 环保施工,施工过程中,注意环境保护,减少施工对周围环境的影响。
4. 施工进度,合理安排施工进度,确保施工按时完成。
五、总结。
门窗幕墙的设计和施工是一项复杂的工程,需要综合考虑结构、材料、施工工艺等多个方面的因素。
目录一、工程概况 (1)二、编制依据 (1)三、施工准备 (2)3.1 技术准备 (2)3.2 人员准备 (2)3。
3 材料准备 (3)3.4 施工机具及设施 (3)3.5 工序交接 (3)四、施工部署 (4)4。
1 施工段划分 (4)4。
2 施工进度控制 (4)4。
3 劳动力安排 (4)4。
4 主要材料进场计划 (5)4。
5 主要施工机具 (5)4。
6 临时加工及材料堆放场地 (5)4。
7 质量目标 (5)五、主要施工工艺及质量标准 (5)5.1 测量放线 (5)5.2 120系列明框玻璃幕墙施工方法 (6)5.3隔热窗安装 (7)5。
4外墙装饰铝板安装方法 (9)5.5 铝合金门窗及幕墙安装质量标准 (10)六、质量保证措施 (13)6.1 质量保证体系 (13)6。
2 质量保证措施 (13)6.3 质量控制要点 (14)七、安全保证措施及文明施工 (15)7.1安全保证体系 (15)7.2安全保证及文明施工措施 (16)八、成品保护措施 (17)8。
1责任划分及组织 (17)8.2成品保护要点 (18)一、工程概况北大医院二部病房楼工程位于西城区大红罗厂街1号,由北京市机械工业部设计研究院设计.采用框架结构,建筑面积61956米2。
地下2层,地上6层,建筑檐高23.97米.建筑物外立面镶贴深、浅灰色相间亚光饰面砖,外窗均采用中空铝窗隔热玻璃,铝质表面氟碳喷涂.六层外立面采用120系列明框玻璃幕墙,檐口及边角装饰线由铝单板造型。
整个大楼色彩鲜明,造型优美,线条流畅,层次分明,外装饰布置合理,体现了此建筑作为北京重点医院病房楼的典雅与庄重。
本工程玻璃幕墙的抗风压性能为三级,水密性、气密性为二级。
外窗铝型材外侧为浅绿色氟碳喷涂处理,内侧为象牙白色丙烯酸喷涂处理,铝外门内外均为浅绿色氟碳喷涂处理。
幕墙铝板采用2。
5mm厚银白色氟碳喷涂板。
本建筑地处市中心地带,交通受管制,因此本工程外墙铝合金材料、设备均采用汽车夜间运输至现场(幕墙玻璃板块及窗扇框在加工厂制作完成运至现场安装)。
详细的铝门窗及幕墙施工方案在建筑行业中,铝门窗和幕墙是常见的装饰和功能性构件,它们在建筑中起着重要的作用。
铝门窗和幕墙的施工质量直接关系到建筑物整体的美观性和使用功能。
因此,制定详细的施工方案是非常必要的,以确保施工过程顺利进行并达到预期的效果。
1. 施工前准备工作在进行铝门窗和幕墙施工之前,需要进行充分的准备工作。
首先要对施工现场进行勘察,确定建筑结构和开口尺寸,确保施工的准确性。
其次,要准备好所需的材料和工具,包括铝合金型材、密封胶、玻璃等,以及安装所需的设备和工具。
同时,准备好施工人员,确保他们拥有相关的技能和经验。
2. 施工过程2.1 铝门窗施工铝门窗的施工一般包括以下几个步骤: - 开槽:根据设计要求,在建筑物墙体上开槽,用于安装门窗的框架。
- 安装框架:将铝合金型材按设计要求焊接成框架,然后安装到开槽处,并固定好。
- 安装门扇:将门扇安装到框架上,调整好门扇的位置和平整度。
- 密封处理:使用密封胶将门窗与墙体之间进行密封处理,以防止风雨的侵入。
2.2 幕墙施工幕墙的施工相对复杂一些,一般包括以下几个步骤: - 设备安装:安装施工所需的吊装设备和安全设施,以确保施工过程安全。
- 型材安装:按设计要求将铝合金型材安装到建筑结构上,形成幕墙的框架。
- 玻璃安装:安装玻璃板到铝合金框架上,采用专业的吊装设备,确保玻璃安装的垂直度和平整度。
- 密封处理:使用专业的密封胶对幕墙进行密封处理,确保幕墙的防水性和气密性。
3. 施工验收铝门窗和幕墙施工完成后,需要进行验收。
验收主要包括外观质量、尺寸精度、安装牢固度和密封性等方面。
如发现问题,需要及时修复,直至达到规定的标准和要求。
同时,要注意施工现场的清理和安全,以确保整个施工过程的完美结束。
结语铝门窗和幕墙的施工是建筑装饰中非常重要的一环,它直接关系到建筑物的整体效果和使用功能。
因此,在确定施工方案时,要充分考虑各个环节的要求,确保施工质量达到标准。
本工程为某超高层住宅楼幕墙外装饰工程,位于我国某城市。
该住宅楼共30层,总建筑面积约5万平方米。
外装饰采用玻璃幕墙、石材幕墙和铝板幕墙,主要装饰材料包括中空玻璃、花岗岩、氟碳喷涂铝板等。
施工内容主要包括:幕墙安装、门窗安装、保温隔热、防水等。
二、施工组织设计1. 施工部署(1)成立项目施工管理部,负责整个工程的施工组织、协调、监督和管理工作。
(2)明确各工种、各工序的施工顺序,确保施工顺利进行。
(3)加强施工现场的安全、文明施工管理,确保施工质量和安全。
2. 施工准备计划(1)基层处理:对墙体进行打磨、清理,确保墙体表面平整、干净。
(2)墙面分格放线安装骨架:按照设计要求,对墙面进行分格放线,安装幕墙骨架。
(3)装饰面安装施工:根据设计要求,安装玻璃幕墙、石材幕墙和铝板幕墙。
(4)避雷接地施工:按照设计要求,安装避雷接地系统。
(5)防火措施:按照设计要求,设置防火隔离带、防火门等防火设施。
(6)防水施工措施:对幕墙接缝、窗框等部位进行防水处理。
(7)成品保护措施:对已完成施工的部位进行保护,防止污染和损坏。
三、施工方法和技术措施1. 幕墙安装(1)根据设计要求,选择合适的幕墙类型,如玻璃幕墙、石材幕墙和铝板幕墙。
(2)按照幕墙安装规范,进行骨架安装、面板安装、密封胶缝处理等工序。
(3)确保幕墙安装牢固、平整、垂直,符合设计要求。
2. 门窗安装(1)根据设计要求,选择合适的门窗类型,如铝合金门窗、木门窗等。
(2)按照门窗安装规范,进行门窗框安装、门窗扇安装、密封胶缝处理等工序。
(3)确保门窗安装牢固、密封、美观。
3. 保温隔热(1)根据设计要求,选择合适的保温隔热材料,如岩棉、泡沫塑料等。
(2)按照保温隔热规范,进行保温层施工。
(3)确保保温隔热效果达到设计要求。
4. 防水(1)根据设计要求,选择合适的防水材料,如防水涂料、防水卷材等。
(2)按照防水规范,进行防水层施工。
(3)确保防水效果达到设计要求。
目录第一章工程概况 (2)第二章编制依据 (3)第三章工程进度计划 (4)第四章人员组织结构 (6)第五章铝合金门窗、幕墙、光棚加工制作工艺说明 (7)第六章本工程的特点、难点、重点采取的相应措施 (14)第七章各分项工程的施工顺序 (16)第八章施工场地布置图 (17)第九章搬运、垂直及水平运输方式 (19)第十章测量方法 (19)第十一章安装方法、安装顺序 (21)第十二章门窗安装方法 (25)第十三章检查验收 (27)第十四章安全文明施工措施 (31)第十五章临时工程及其拆卸方案 (33)第十六章工程质量保证方案 (34)第十七章机械设备投入计划 (39)第十八章成品保护措施 (40)第十九章劳动力计划表及材料使用计划 (44)第二十章工程资料管理与工程验收 (45)第二十一章与其他单位的配合 (48)第二十二章返修保证措施 (48)工程概况1.1 工程概况工程名称:**花园****项目建设单位:****房地产有限公司建设地点:**区**镇****花园总承包单位:**(集团)股份有限公司监理单位:**监理有限公司**花园****项目建设规模五栋22-28 层的高层住宅,总建筑面积约65569.1 平方米,招标范围为铝合金门窗、玻璃幕墙、玻璃光棚等工程。
其中铝合金门窗大约1.2 万平方米,玻璃幕墙面积约为1600 平方米。
1.2 工程范围与承包方式**花园****项目铝合金门窗、幕墙及光棚总面积约为1.15 万平方米,招标范围要求在招标单位提供的铝合金门窗、幕墙、光棚招标图纸和技术要求说明的基础上,负责**花园****全部铝合金门窗、幕墙、光棚工程的深化设计、供应、制作、施工、档案整理、检验试验、工程验收、结算、保修期服务、办理有关部门规定从设计至竣工验收符合合同要求所需的各种手续;完成招标文件要求所需的全部工作等。
根据招标文件规定的范围、内容和要求,即包设计、包材料、包制作、包施工、包工期、包质量、包安全的方式进行承包。
1.3 施工管理控制目标我司针对本工程施工内容及特点拟集中优势,抽调一批具有丰富施工管理经验,年富力强、责任心强的专业人员,组成“工程项目部”(现场办公),代表我司直接对施工现场进行统一管理,统筹组织本工程的深化设计和施工。
与此同时,我司将在人力、机械、材料、资金等方面对本工程给予重点支持,确保施工的需要。
为加强施工控制,我公司针对工程质量、施工进度、安全、文明施工、环境保护、服务等控制要素制订了具体的管理目标。
1.3.1 质量目标按公司内控标准施工,按国家现行规范标准和验收标准,确保本次招标范围内的装修工程符合《建筑工程质量验收统一标准》(GB 50300-2001)规定的合格标准,并力争达到广州市“优良样板工程”标准。
1.3.2 进度目标工期遵照发包方及总包方对工期总体目标的要求,我公司保证在工程具备施工条件时立即开工,根据我司实力与以往类似工程的经验我司承诺在收到中标通知书后7 天内完成铝合金门窗、幕墙、光棚方案图纸的修改;于收到中标通知书后15 天内向发包人提交铝合金门窗、幕墙、光棚预埋件图纸;于合同签订后45 天内完成本项目的施工图设计工作并向发包人提交正式施工图纸;于结构工程完成后150 天内完成本项目全部工程经验收符合合同要求;于**花园****整个工程交付发包人时一并交付发包人。
我司将同时保证满足总包及其他后续工序之施工单位的进度要求,随时调整工程进度。
我司将暂定于2006 年3 月1 日对AB 栋开始进行窗框安装,2006 年4 月1 日对(CDE 栋)开始进行窗框安装,具体以合同文件及开工令为准。
1.3.3 安全目标安全达标,确保重大安全事故为零,将月轻伤频率控制在0.1%以下。
1.3.4 文明施工目标1、文明施工,须做到临时设备设施安全齐全,布置合理,场地干净。
2、现场材料堆放整齐,标识清楚。
3、作业现场工完料清,作业后不遗弃垃圾废料在现场。
4、员工言语文明,无打架斗殴。
5、遵照发包人对文明施工的总体要求。
1.3.5 服务目标本着“以质量为根,以诚信为本”的方针,精心组织施工,用汗水和智慧致力于满足顾客的要求,致力于优质服务的提供,致力于不断的改善。
编制依据2.1 编制依据本方案依照下列文件进行编制:一、发包人提供的“**花园**翠项目铝合金门窗、玻璃幕墙、玻璃光棚制作及安装工程”招标图纸。
二、发包人提供的“**花园**翠项目铝合金门窗、玻璃幕墙、玻璃光棚制作及安装工程”招标文件。
三、国家和行业颁布的铝合金门窗、玻璃幕墙现行设计和施工规范及标准和质量验收标准。
四、我公司企业标准、质量手册及程序文件等相关文件。
2.2 采用标准及规范我公司在本工程的设计和施工中全部采用现行中华人民共和国国标和行业的相关技术法规。
如下述规范及标准要求与标书有出入则在满足强制性条文的前提下按比较严格的规范和标准执行。
在设计和施工过程中对于暂无规范和标准可执行的项目,则以我公司企业标准为依据。
《建筑工程质量验收统一标准》GB 50300-2001《铝全金门窗工程设计、施工及验收规范》DBJ 15-30-2002;《玻璃幕墙工程技术规范》JGJ102-2003;《高层民用建筑设计防火规范》GB50045-95;《建筑防雷设计规范》GB50057;《建筑抗震设计规范》GB50011-2001;《建筑玻璃应用技术规范》JGJ113-2003;《混凝土结构设计规范》GB50010-2002;《建筑结构荷载规范》GB50009-2001;《硅酮结构密封胶》GB16776-97;《铝合金建筑型材》GB/T5237-2004;《铝合金门》GB/T8478-2003;《铝合金窗》GB/T8479-2003;《建筑幕墙》GB/T3035-1996;《钢化玻璃》GB/T9963、《浮法玻璃》GB/T11614;《硅酮建筑密封胶》GB14683-2003;《紧固件机械性能不锈钢螺栓、螺钉和螺柱》GB/T3098.6;《建筑幕墙物理性能分级》GB/T15225-94;空气渗透性能按《建筑外窗气密性能分级及检测方法》GB/T7107-2002;风压变形性能按《建筑外窗抗风压性能分级及检测方法》GB/T7106-2002;雨水渗透性能按《建筑外窗水密性能分级及检测方法》GB/T7108-2002。
《建筑幕墙空气渗透性能检测方法》GB/T15226;《建筑幕墙空气渗透性能检测方法》GB/T15227;《建筑幕墙空气渗透性能检测方法》GB/T15228;工程进度计划3.1 施工进度计划**花园****项目具有工程量大、工期紧、交叉作业多等特点。
根据招标文件要求,按发包人要求时间开工。
因此必须制订严格、科学、严谨的施工计划,才能确保工期。
一、减少设计更改,提前准备材料,拓宽加工渠道,做好准备工作。
二、加大管理力度,做到层层把关,防止材料错位,做到条理清楚。
三、施工区各自独立,各区间平行施工,区段间流水作业。
3.1.1 进度目标工期遵照发包人及总包方对工期总体目标的要求,我公司保证在工程具备施工条件时立即开工,根据我司实力与以往类似工程的经验我司承诺在收到发包人发出的中标通知书后7 天内完成铝合金门窗、幕墙、光棚方案图纸的修改;于收到中标通知书后15天内向发包人提交铝合金门窗、幕墙、光棚预埋件图纸;于合同签订后45 天内完成本项目的施工图设计工作并向发包人提交正式施工图纸;于结构工程完成后150 天内完成本项目全部工程经验收符合合同要求;于**花园****整个工程交付发包人时一并交付发包人。
我司将同时保证满足总包方及其他后续工序之施工单位的进度要求,随时调整工程进度。
3.1.2 工程施工前的准备3.1.2.1 施工准备的条件1、在中标后就要求发包人尽早签订施工合同,以便材料询价及采购工作可尽早进行。
2、施工图纸在正式出图前在公司内部组织施工图预审,由公司总工程师进行技术交底,各部门会审,安排有经验的项目经理、制作工艺员和施工人员参加,领会设计意图,将施工中可能遇到的矛盾提前解决。
3、在正式开工前对主体结构进行复测及对幕墙预埋件进行处理、设计,此两项工作在开工前完成,不占用施工工期。
4、各种构配件、玻璃单元的制作在工厂内进行,直接运至现场安装。
3.1.2.2 开工前准备工作内容1、深化设计;2、图纸会审;3、材料采购计划及材料采购;4、现场预埋件的处理;5、门窗、幕墙单元件制作计划编制;6、装修测量控制网的布设。
3.1.3 工程进度计划图3.1.3.1 **花园****项目横道图(见附后)3.2 进度保证措施3.2.1 严格进行计划管理1、根据本项目的特点及难点,安排合理的施工流程和施工顺序,尽可能提供施工条件,使各分项工程可交叉进行。
2、在工程开工前一周内,向监理及发包方提供施工总进度计划。
总进度计划中应包括深化设计工作、工厂制作工作、现场安装工作、后场准备工作及各种采购工作。
经审批的总进度计划作为施工各阶段进度控制的依据,公司本部和现场项目部均应严格按计划实施。
3、在各工序持续时间的安排上将根据以往同类工序的经验,结合本工程的特点,留有一定的余地,并充分征求有关方面意见加以确定,同时要据各个工序的逻辑关系,编制总体网络控制计划,明确关键线路,确定若干工期控制点。
4、总计划分解成每周计划,确保总体计划的工期保证体系。
现场项目部每周将工作计划上报监理和发包方,并每周核对工程进度是否与计划一致,如有不符,则应查清原因,及时补救。
根据确定的进度检查日期,及时对实际进度进行检查,并据此做出各期进度控制点,及时对实际进度与计划进度加以分析、比较,及时对计划加以调整,在具体实施时牢牢抓住关键工序及设定的各控制点两个关键点,一旦发生关键工序进度滞后,则及时采取增加劳动力或延长日作业时间的方法加以调整。
3.2.2 加快开工前工作进度1、加快施工图深化进度,提高深化设计深度在接到中标通知书后,应立即投入深化设计工作。
一般要求在接到中标通知书后一个月内应做好深化设计工作。
并尽量将图纸会审时间提前,提高深化设计的深度,确保按施工图进行构件制作,而不会存在与现场无法补救的矛盾,并经发包人确认。
2、充分做好材料准工作,保证材料供应在图纸会审并经发包人确认后,立即进行结构的备料和制作。
机械零件加工应安排在图纸会审后,项目施工人员进场前,保证施工人员进场后可立即投入施工。
大面玻璃(标准玻璃)的加工尽量提前安排,避免进场后玻璃加工不及时和供应周期无法保证等问题出现。
3.2.3 全面铺开工作面,从人力上给予保障1、本工程工期紧、工程量大、工作面很广,为确保工期,必须安排多个施工队,按工作面划分施工段,保证“全面突击,各个击破,全面完成”的战略指导思想。
2、充分发挥专业公司的人才优势。
我们将充分发挥专业公司的人才优势,在本项目配备有施工经验的业务精、技术好、能力强的项目管理班子及满足各工种工艺技能要求的足够数量的技术工人。
