桥台施工技术交底(三级)
- 格式:doc
- 大小:255.50 KB
- 文档页数:11
承台施工三级技术交底本工程为市桥工程,位于路与路交叉口,是市重要的交通枢纽。
该工程包括桥梁、道路、绿化、排水、照明等设施,总建筑面积为平方米。
其中,承台施工是该工程的关键部分,涉及到桥梁的稳定性和安全性能。
(1)技术准备:熟悉施工图纸和相关规范,进行施工现场勘测和调查,编制详细的施工组织设计。
(2)物资准备:采购所需的材料和设备,确保其质量和数量满足施工要求。
(3)劳动力准备:组织施工队伍,进行人员培训和安全教育,确保施工质量和安全。
(1)基坑开挖:采用挖掘机进行基坑开挖,人工修整。
基坑开挖前应进行支撑和防护措施的设置,防止塌方和安全事故的发生。
(2)模板安装:根据设计要求,制作和安装承台模板,确保模板的稳定性和精度。
(3)钢筋绑扎:按照设计要求,将钢筋绑扎在模板上,确保钢筋的数量、型号、间距等符合设计要求。
(4)混凝土浇筑:将混凝土浇筑在模板内,采用振捣器振捣,确保混凝土的密实度和强度。
(5)养护:拆模后应进行养护,保持承台表面湿润,防止开裂和变形。
承台施工应按照设计图纸进行,其尺寸、形状、高程等应符合设计要求。
承台模板应采用钢模板或木模板,表面应平整、光滑,无变形、开裂等现象。
模板安装应牢固、稳定,接缝严密。
钢筋应按照设计要求进行选择和加工,其数量、型号、间距等应符合设计要求。
钢筋的连接应采用焊接或绑扎方式,确保连接牢固、无松动。
混凝土的配合比应符合设计要求,坍落度应控制在适宜范围内。
混凝土浇筑应采用分层浇筑方式,每层厚度不宜过大,振捣应充分、均匀,确保混凝土密实度和强度符合要求。
承台施工完成后应及时进行养护,保持承台表面湿润,防止开裂和变形。
在养护期间应做好成品保护工作,防止损坏和污染。
在施工过程中应注意安全问题,加强安全教育和管理,确保施工人员的安全和健康。
同时应注意环境保护问题,减少噪音、扬尘等对周围环境的影响。
本工程为市桥工程,位于路与路交叉口,根据设计图纸,承台施工采用钢筋混凝土结构,共设4个承台,每个承台尺寸为5m×5m×3m,承台之间采用直径为2m的桩进行连接。
一、交底对象全体施工人员、监理人员、安全管理人员。

二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容1. 桥面系施工概述(1)工程概况:简要介绍桥面系施工的背景、规模、结构形式等。
(2)施工范围:明确桥面系施工的具体范围,包括桥面铺装、伸缩缝、排水设施、防护设施等。
2. 施工安全注意事项(1)施工人员安全:1)施工人员必须持证上岗,熟悉操作规程和安全知识。
2)施工人员进入施工现场必须穿戴好个人防护用品,如安全帽、工作服、手套、安全鞋等。
3)施工人员应严格遵守操作规程,不得违章作业。
4)施工人员应保持施工现场整洁,不得乱扔垃圾、杂物。
(2)施工机械安全:1)机械设备必须经过检验合格,符合安全标准。
2)机械设备操作人员必须持证上岗,熟悉操作规程。
3)机械设备应定期检查、保养,确保正常运行。
4)施工现场应设立警示标志,防止误操作。
(3)施工环境安全:1)施工现场应设置安全通道,确保施工人员通行安全。
2)施工现场应设置防护设施,如防护栏、防护网等。
3)施工现场应定期检查、维护,确保防护设施完好。
4)施工现场应设置排水设施,防止积水。
3. 施工质量控制(1)施工材料:选用符合设计要求、质量合格的施工材料。
(2)施工工艺:严格按照施工规范和设计要求进行施工。
(3)施工检测:定期进行施工质量检测,确保工程质量。
4. 施工进度安排(1)施工计划:明确桥面系施工的进度安排,包括各阶段施工任务、时间节点等。
(2)施工协调:加强各部门之间的沟通协调,确保施工进度。
5. 应急处理(1)突发事件:如发生火灾、触电、中毒等事故,立即启动应急预案。
(2)事故报告:事故发生后,及时向相关部门报告,采取有效措施进行处置。
五、交底要求1. 施工单位、监理单位、安全管理人员应认真学习、掌握本次安全技术交底内容。
2. 施工单位应将本次安全技术交底内容纳入施工组织设计,确保施工安全。
3. 监理单位应加强对施工过程的安全监督,确保施工安全。
桥台施工技术交底桥台施工技术交底一、背景介绍桥台是桥梁工程中的重要组成部分,其施工质量的优劣直接关系到桥梁的整体稳定性和安全性。
为了确保桥台施工的顺利进行,提高施工质量,本文将详细阐述桥台施工技术交底的要点和注意事项。
二、桥台施工流程及要点1、桥台地基处理桥台施工前,必须对地基进行处理,确保地基的稳定性和承载力满足设计要求。
处理方法可根据地质条件和工程要求选择,如夯实、碾压、换填等。
2、桥台模板安装桥台模板安装是施工过程中的重要环节,必须严格按照设计要求进行。
模板的强度、刚度和稳定性应满足要求,安装时应确保位置准确、衔接紧密。
3、桥台钢筋绑扎桥台钢筋绑扎应严格按照设计图纸进行,确保钢筋的种类、规格、数量及位置符合要求。
钢筋绑扎完毕后,应进行质量检查,确保满足设计及规范要求。
4、桥台混凝土浇筑桥台混凝土浇筑前,应做好准备工作,如确定混凝土配合比、准备好浇筑工具等。
浇筑时应注意分层进行,并加强振捣,确保混凝土密实度。
浇筑完成后应及时养护,防止出现裂缝。
三、桥台施工注意事项1、桥台施工时应严格按照设计图纸和施工规范进行,确保施工质量。
2、地基处理时应充分考虑地质条件和工程要求,确保地基的稳定性和承载力。
3、模板安装时应确保位置准确、衔接紧密,防止出现漏浆现象。
4、钢筋绑扎时应严格按照设计图纸进行,防止出现错绑、漏绑等现象。
5、混凝土浇筑时应确保密实度,防止出现空洞、裂缝等现象。
浇筑完成后应及时养护,防止出现裂缝。
四、总结本文详细阐述了桥台施工的流程及要点,并提出了相应的注意事项。
施工人员应充分了解和掌握这些要点和注意事项,严格按照设计图纸和施工规范进行施工,确保桥台施工质量和桥梁整体稳定性。
加强施工现场管理,提高施工人员的安全意识和质量意识,确保桥台施工的顺利进行。
一、交底目的为确保桥面铺装施工过程中的安全,降低事故发生率,提高施工质量,特进行本次安全技术交底。
二、交底对象全体桥面铺装施工人员、管理人员及监理人员。
三、交底内容1. 施工现场安全注意事项(1)进入施工现场必须佩戴安全帽,系好安全带,穿防滑鞋。
(2)施工现场严禁酒后作业,疲劳作业。
(3)施工区域应设置明显的警示标志,禁止无关人员进入。
(4)施工现场用电安全:电缆、电线应规范布设,不得随意拖拽;施工现场用电设备应安装漏电保护器,确保用电安全。
2. 施工机械安全操作(1)机械设备操作人员必须经过专业培训,取得操作证后方可上岗。
(2)机械设备启动前,必须检查设备各部件是否完好,确认安全后方可操作。
(3)操作机械设备时,严禁将身体任何部位伸入设备工作区域。
(4)机械设备运行过程中,严禁触摸、调整设备。
3. 施工材料安全使用(1)施工材料应存放于干燥、通风、防火、防盗的场所。
(2)易燃、易爆、有毒、有害材料应分类存放,并设置醒目标志。
(3)施工材料使用过程中,应严格按照操作规程进行。
4. 施工环境安全(1)施工现场应保持整洁、有序,防止因杂物堆积造成安全事故。
(2)施工现场应定期检查、维护排水设施,确保排水畅通。
(3)施工现场应设置消防设施,并定期检查、维护。
5. 施工过程中应注意的安全事项(1)施工过程中,应密切关注施工环境,确保施工安全。
(2)施工过程中,应严格执行施工方案,确保施工质量。
(3)施工过程中,如发现安全隐患,应立即停止施工,并及时报告。
四、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握安全操作技能。
2. 施工人员应严格遵守安全操作规程,确保施工安全。
3. 施工管理人员应加强对施工现场的安全检查,发现问题及时整改。
4. 监理人员应严格按照安全规范进行监理,确保施工安全。
五、总结本次桥面铺装三级安全技术交底,旨在提高全体施工人员的安全意识,降低事故发生率。
请各位施工人员认真学习,严格遵守安全操作规程,确保施工安全。
牢固防止施工发生松动。
(3)钢筋施工前进行调直和除锈处理。
采用钢丝刷对钢筋表面的浮锈进行清理,并将钢筋调到设计的位置,且使对应钢筋位置在同一轴线上。
(4)钢筋的连接方式严格按设计图纸说明中进行,若图纸中未进行说明,根据钢筋直径d≥12mm时,采用单面焊接方式进行,d< 12mm 时,采用绑扎搭接方式进行施工,钢筋筋绑扎搭接长度不小于35d,单面焊接长度不小于10d。
焊接钢筋采时减小焊接件温度差,焊接后的接头严禁立刻接触水。
(5)端横梁、跨中横隔板底模采用15mm 竹胶板,根据橫隔板高度,用钢筋将底模四角悬吊,将钢筋焊接在湿接缝钢筋上;侧模采用15mm 竹胶板+中48 钢管合而成,两侧模之间用中12 拉杆拉紧,拉杆应套在PVC 管内。
侧模和梁板混凝土及底模之间用双面胶粘紧防止漏浆。
拆模后将拉筋取去,PVC 管孔洞封堵。
(6)砼浇注时采用小型插入式振捣器振捣,以保证砼的密实,浇筑完成后,及时进行拉毛、保湿养护。
(7)中横梁底部中20 钢筋(N1)每两根钢筋焊接为--组,并与项板横向中20 钢筋(N2)焊接形成骨架,骨架采用双面焊。
预制箱梁伸出的项板及底板的中25 钢筋应采用中25 (N6) 连接钢筋对应焊接;预制箱梁伸出的其余钢筋可采用搭接。
在箱梁安装好后,浇筑中横梁前将对应的波纹管相接并预先穿钢束。
中横梁与湿接缝交叉处应预埋箱梁顶板湿接缝钢筋。
(8)焊接、搭接要求:焊接、搭接质量应满足单面焊焊缝长不小于10d、双面焊缝长不小于5d、搭接长不小于35d,焊缝应饱满无焊渣。
焊接应采用J502 焊条。
(9)端横梁、中横梁的支护模板采用竹胶板和方木配合使用,在立模前检查支座位置是否准确,安装上套筒、锚杆有无松动,支座钢板直接作为- -部分底模,但必须注意四周密封,不得漏浆。
安装支座钢板四周模板时,应注意坡度,保证墩顶现浇连续段预埋钢板中心外露1cm。
调整好钢筋的位置并垫好保护层垫块。
特别对中横梁两侧堵板加固要牢固,避免出现涨模及漏浆等现象。
一、工程概况1. 工程名称:[具体工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工工期:[施工工期]5. 分项工程:桥面铺装二、施工组织1. 施工流程:(1)基层处理:清除原有桥面杂物,进行打磨、清洗等基层处理工作。
(2)铺设防水层:根据设计要求,选用合适防水材料,进行桥面防水层铺设。
(3)铺设基层:根据设计要求,选用合适基层材料,进行桥面基层铺设。
(4)铺设面层:根据设计要求,选用合适面层材料,进行桥面面层铺设。
(5)施工缝处理:对施工缝进行预留、切割,并做好密封处理。
2. 人员配置:(1)项目经理:负责整个工程的组织、协调和管理工作。
(2)技术负责人:负责施工技术指导、质量把控和安全生产等工作。
(3)施工班组长:负责本班组施工任务的安排、执行和检查。
(4)施工人员:负责具体施工操作。
三、施工危险性分析1. 施工过程中可能存在的危险因素:(1)高处坠落:如施工人员在桥面施工过程中,未正确佩戴安全带。
(2)物体打击:如施工材料、工具等从高处坠落。
(3)机械伤害:如操作机械设备时,未严格按照操作规程进行。
(4)触电:如施工过程中,接触带电设备或线路。
2. 可能导致的事故伤害:(1)触电:可能导致人员触电伤亡。
(2)机械伤害:可能导致人员肢体残疾或死亡。
(3)高处坠落:可能导致人员头部、腰部等部位受伤。
(4)物体打击:可能导致人员头部、腰部等部位受伤。
四、施工安全管理措施1. 安全管理目标:(1)确保无人员伤亡事故;(2)确保无机械设备事故;(3)确保无交通责任事故;(4)确保特种人员特种设备无证上岗;(5)人员三级安全教育率100%,安全技术交底到每一个工人。
2. 职责分工:(1)工程部负责现场安全技术服务;(2)安全部负责现场安全巡视检查,督促安全隐患问题的整改;(3)桥梁施工处负责日常安全管理,对各级部门检查出的安全隐患问题整改落实。
3. 人员防护及管理要求:(1)进入施工现场必须戴安全帽,扣好帽带,并正确使用个人劳动防护用品;(2)2米以上高处作业必须系安全带,挂扣安全绳;(3)电工、电焊工、起重工必须持证上岗,无证人员禁止从事特种作业;(4)管理人员不得违章指挥,施工人员按本工种安全操作规程作业,严禁违章作业;(5)所有人员必须严格遵守项目安全管理制度和劳动纪律。
桥台技术交底—.施工准备:1、修便道,将原有桥台挖除,以利机械通行,将现场场地平整.2、提交材料用量及进场时间,每个工序进度计划,并及时通知试验室进行取样.3、做好施工现场的机械设备,材料的进场堆放整齐。
4、布置施工现场时每个构造物必须有工程概况牌。
5、进场人员齐备后通知施工科进行技术,质量安全文明现场施工,环保等进行口头及书面技术交底.二.技术准备1、根据施工科放样首先将护桩全部进行碎保护。
并插入明显标识。
如:小红旗,彩带等。
2、熟悉图纸。
将图纸中存在的问题及搞不清楚的地方记录下来报施工科进行解答.桥台基坑开挖1、定位放线,将护桩用混凝土护好,用白灰撒出中心线,边线及开挖线。
2、基坑开挖采用机械开挖,距基底预留15~20厘米,人工清理,不得超挖。
挖基时,注意原桥台基础,不得扰动原桥台基础混凝土,采用人工清理。
3、基底底部留出工作面不得小于50厘米,弃土运至弃土场,不得随意弃土。
4、基坑四周做好防护、栏杆围护,栏杆刷成红白相间的颜色。
路边用沙袋防护,并设工程概况牌。
模板施工技术交底一、材料准备、1、模板采用新模板,竹胶板及松木,对拉螺杆,山型扣,钢管台钻、电刨。
2、模板安装前,模板安装前,模板必须用砂轮机打平打光,不得有铁锈。
3、脱模剂应选用同一品种机油,禁止使用废机油。
二、施工要求1、弹出模板边线,中心线,符合尺寸后,方可进行支模。
2、桥台模板一次性设到台帽底部,模板安装采用侧立,侧墙模板一次性支到顶。
3、木模必须用电刨平,表面刷脱模剂,严禁在安装成型的模板上刷脱模板剂。
4、竹胶板背面,背钢模,以增加其刚性。
5、桥台底部模板采用横立,可用小型模板及木模,以拼成其上大模板整数。
模板拼缝处应加双面密封胶条。
6、台身支设前,先搭施工架后支模,施工架为双排架。
7、大模板相邻处,设小型模板,小模板上每60厘米打眼,穿对拉螺杆,螺杆为。
14,外套不少于3个山型扣,不少于2个螺帽。
8、钢管加固时,钢管背杆采用双杆,间距不得大于70厘米,水平杆间距不得大于70厘米,支撑墙壁上的钢管根部应垫方木。
桥台施工技术交底1、测量放线:由测量工程师根据坐标准确出桥台中线和边线后,放出基坑四周边桩(外移50cm),有红油漆作出标记,固定牢固。
2、基坑开挖:基坑采用挖掘机开挖,人工配合修整。
基坑基底尺寸比设计宽出50~100 cm,并在基坑底四周设汇水沟和集水坑,用潜水泵及时把坑内积水排出,确保坑底干燥。
3、混凝土浇筑:当基底为非粘性土或干土时,应将其湿润;如为过湿时,应在基底设计标高下夯填一层10~15 cm 厚片石或碎(卵)石层;基底面为岩石时,应加以湿润,铺一层厚2~3 cm厚水泥砂浆,在水泥砂浆凝结前浇筑第一层砼。
桥台设计为C20片石砼,填充片石的数量按规范要求不宜超过砼体积的20%,片石厚度不小于15cm。
片石抗压强度应不小于30MPa,片石在使用前应清扫、冲洗干净。
片石应均匀放置在刚浇筑的混凝土上,其净距不小于100mm,片石不得接触钢筋或预埋件。
桥台模板采用大块钢模板,砼采用搅拌站集中搅拌,罐车运至工地,溜槽或地泵入模;在施工中砼采用分层边续筑,采用插入或振动棒振捣,振动棒插入下层砼5~10cm,插入间隔小于振动棒振作用半径,不得漏捣和过捣。
振捣时观察到砼不再下沉,表面开始泛浆时,即可缓慢抽出振捣棒。
砼浇筑时要确保坑底无水,砼终凝后,方可停止抽水。
砼浇筑完毕后,及时用麻袋覆盖洒水养护。
4、砌筑(1)片石砌筑片石应分层砌筑,一般2~3层组成一个工作层,每一个工作层应大致找平。
应选用具有比较整齐表面的大尺寸石块用为角隅石及镶面石。
相对长和短的石块应交错铺在同一层并和帮衬石或腹石交错锁结。
竖缝应与邻层的竖缝错开,一般平缝宽度,当用水泥砂浆砌筑时不大于40mm,当用小石子混凝土砌筑时为30~70mm。
可以用厚度不比缝宽大的石片填塞宽的竖缝,且石片应被砂浆包裹。
(2)块石砌筑块石砌体应成行铺砌,并砌成大致水平层次。
镶面石应一丁一顺或一丁二顺砌筑。
任何层次石块高水平与邻层石块搭接至少80mm。
砂浆砌筑缝宽应不大于30mm。
桥台施工技术交底桥台施工技术交底1. 概述本文档旨在详细介绍桥台施工技术,并提供相关的操作指导和安全注意事项。
桥台施工是桥梁建设中的重要环节,包括基础施工、支撑结构的建设和梁体施工等多个阶段。
本文将对每个阶段进行细化的介绍。
2. 基础施工2.1 地基处理2.1.1 扫除地表杂物详细说明在施工前如何对桥台基础所在地进行地表杂物的扫除工作,包括清除草坪、移除垃圾等。
2.1.2 土层处理详细介绍基础施工中土层处理的方法和步骤,如土壤的挖掘、夯实和加固等。
2.2 基础浇筑2.2.1 基础模板安装描述在浇筑基础前的模板安装过程,包括模板的选择、定位和安装方法。
2.2.2 混凝土浇筑详细介绍混凝土浇筑的步骤,包括搅拌、运输、浇筑、振捣和养护等。
3. 支撑结构建设3.1 支撑体系安装3.1.1 设备选择说明选择支撑体系所需的设备、工具和材料,以确保施工的可靠性和安全性。
3.1.2 支撑体系组装详细描述支撑体系的组装过程,包括支撑柱、横梁和连接件的安装步骤和注意事项。
3.2 支撑调试3.2.1 水平调整详细说明在支撑体系安装后如何进行水平调整,以确保支撑结构的平稳和稳定。
3.2.2 垂直调整详细介绍支撑体系的垂直调整方法,包括调整螺栓和千斤顶等工具的使用。
4. 梁体施工4.1 梁体制作4.1.1 钢筋加工详细介绍钢筋的加工工艺,包括钢筋尺寸的测量、切割、弯曲和焊接等。
4.1.2 模板安装描述梁体制作中模板安装的过程,包括模板的选择、固定和支撑等。
4.2 梁体吊装4.2.1 吊装设备说明梁体吊装所需的设备、工具和材料,如吊车、起重索等。
4.2.2 吊装作业详细介绍梁体的吊装作业步骤,包括吊装计划、吊装方案和吊装控制等。
5. 安全注意事项5.1 施工现场安全详细介绍桥台施工中的安全注意事项,包括现场周边的安全防护、施工作业的安全操作等。
5.2 设备操作安全说明桥台施工中所用设备的安全操作规范和注意事项,如吊装设备、混凝土搅拌机等。
一、交底目的为确保桥梁工程安全生产,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象1. 施工单位全体施工人员;2. 施工现场管理人员;3. 施工现场监理人员。
三、交底内容1. 工程概况(1)工程名称:[桥梁名称];(2)工程地点:[具体地点];(3)工程规模:[工程规模];(4)工程类型:[工程类型]。
2. 施工安全注意事项(1)施工现场必须设置安全警示标志,明确危险区域;(2)施工现场必须配备必要的安全防护设施,如安全网、安全带、防护栏杆等;(3)施工现场应设置消防设施,确保消防通道畅通;(4)施工现场应设置急救箱,配备常用急救药品;(5)施工现场应设置警示灯,夜间施工时确保安全。
3. 施工安全操作规程(1)施工人员必须佩戴安全帽、安全带等个人防护用品;(2)施工人员必须遵守操作规程,不得违章作业;(3)高空作业人员必须系好安全带,并确保安全带牢固可靠;(4)施工机械设备必须定期检查、保养,确保设备安全;(5)施工过程中应密切注意周围环境,发现异常情况立即停止作业。
4. 施工安全检查(1)施工现场应定期进行安全检查,发现问题及时整改;(2)施工人员应主动发现安全隐患,并及时上报;(3)安全检查人员应具备相应的安全知识,能够识别安全隐患;(4)安全检查应记录在案,并定期进行总结。
5. 事故处理(1)发生事故后,应立即组织救援,确保人员安全;(2)事故发生后,应迅速查明原因,分析责任,并采取措施防止类似事故再次发生;(3)事故处理过程中,应保护现场,不得擅自移动事故现场;(4)事故处理完毕后,应向相关部门报告,并接受调查。
四、交底要求1. 施工单位应将本安全技术交底内容传达到所有施工人员;2. 施工现场管理人员应监督施工人员遵守安全技术交底内容;3. 施工人员应认真学习安全技术交底内容,提高安全意识;4. 施工单位应定期对安全技术交底内容进行修订和完善。
五、附则本安全技术交底自发布之日起施行,如有未尽事宜,由施工单位负责解释。
桥台施工技术交底一、前期准备工作在进行桥台施工前,需要进行充分的前期准备工作。
包括但不限于以下几个方面:1.地勘与设计分析:对桥台的位置、地质情况等进行全面勘察和分析,确保施工的可行性和安全性。
2.材料准备:准备施工所需的材料,包括钢筋、混凝土、模板等,并对其质量进行检查。
3.施工人员培训:对施工人员进行必要的培训,确保其具备相关的技能和知识。
4.施工设备准备:准备好必要的施工设备,如起重机械、搅拌机等,并对其进行检查和维护。
二、桥台施工步骤在前期准备工作完成后,可以按照以下步骤进行桥台施工:1.基础施工:首先进行桥台基础的施工,包括基础的浇筑和养护。
在进行基础施工时,要确保施工现场的平整,并按照设计要求进行浇筑,且在浇筑完成后,进行养护以确保基础的稳固性。
2.墩身施工:在基础养护完成后,进行墩身的施工。
首先,按照设计要求进行模板的搭建,并进行顶模安装。
然后,进行墩身混凝土的浇筑,确保浇筑过程中的振捣和抹平工作的质量。
3.墩帽施工:墩身施工完成后,进行墩帽的施工。
首先,根据设计要求搭建墩帽的模板,并进行其他辅助设施的安装,如伸缩缝等。
然后,进行混凝土的浇筑和养护,确保墩帽的稳固性和平整度。
4.桥面铺装:桥台的基本施工完成后,进行桥面的铺装工作。
根据设计要求,选用合适的铺装材料,并按照相应的工艺进行铺装。
在铺装完成后,进行必要的养护工作,确保桥面的平整和使用寿命。
三、质量控制与安全注意事项在桥台施工过程中,需要重点注意质量控制和施工安全。
以下是一些常见的质量控制和安全注意事项:1.钢筋的加工和安装要符合设计要求,并进行必要的检查和试验。
2.混凝土的配比要科学合理,施工时要遵循相应的工艺和要求。
3.模板的搭建要牢固可靠,模板表面要光洁平整,以确保混凝土的施工质量。
4.施工现场要严格执行安全操作规程,保持施工场地的整洁和通风良好。
5.对施工人员进行必要的安全培训和教育,提供相关的安全防护用品。
四、施工总结与展望通过以上的桥台施工工艺交底,我们已经了解了桥台施工的基本步骤和注意事项。
桥梁承台施工技术交底一、背景介绍桥梁是重要的交通基础设施,承台是桥梁的重要组成部分,用于支撑桥梁上部结构的重量,并将其传递给桥梁的基础。
因此,桥梁承台的施工质量直接关系到桥梁的安全和可靠性。
为了确保桥梁承台的施工能够按照规范和要求进行,交底会议的召开成为必要的环节。
二、前期准备工作1. 确定施工方案:在施工前,需要与设计单位进行沟通,明确桥梁承台的施工方案和要求。
2. 施工人员培训:对参与承台施工的施工人员进行培训,提高他们的施工技术和安全意识。
3. 施工设备准备:准备好施工所需的设备、工具和材料,确保施工过程的顺利进行。
三、施工流程1. 基坑开挖:根据设计要求,对承台的基坑进行开挖,清除杂物和地下水,确保基坑的稳定性。
2. 基础处理:对基坑底部进行夯实处理,并根据需要进行灌浆加固,以提高基础的承载能力。
3. 模板搭设:按照设计要求,搭设承台的模板,确保模板的平整、牢固,以便保证混凝土的浇筑质量。
4. 钢筋布置:根据设计要求,将钢筋进行准确的布置,包括横向和纵向的钢筋,以及承台与基础的连接钢筋。
5. 混凝土浇筑:进行混凝土的搅拌、运输和浇筑,确保混凝土浇筑的连续性和密实性。
6. 养护处理:对已浇筑完成的承台进行养护处理,包括及时覆盖、保持湿润等,以保证混凝土的正常硬化。
7. 施工验收:在施工完成后,对承台进行验收,确保施工质量符合设计要求和规范要求。
四、施工注意事项1. 安全第一:在施工过程中,要始终将安全放在第一位,严格执行安全操作规程,确保施工人员的人身安全。
2. 环境保护:对施工现场进行垃圾分类处理,并采取相应的措施减少对周边环境的污染。
3. 施工质量控制:对每个施工环节进行严格的质量控制,并进行现场检查和记录,及时发现和解决施工中的问题。
4. 施工进度控制:制定合理的施工进度计划,确保施工按时完成,减少对交通和周边环境的影响。
五、总结桥梁承台施工是一项复杂的工程,要求施工人员具备良好的技术和丰富的经验。

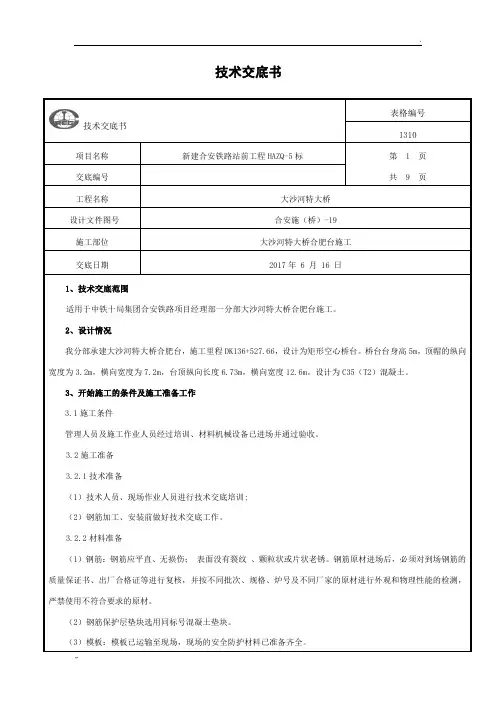

技术交底书
技术交底书表格编号1310
项目名称新建合安铁路站前工程HAZQ-5标第 1 页
共9 页交底编号
工程名称大沙河特大桥
设计文件图号合安施(桥)-19
施工部位大沙河特大桥合肥台施工
交底日期2017年6 月16 日
1、技术交底范围
适用于中铁十局集团合安铁路项目经理部一分部大沙河特大桥合肥台施工。
2、设计情况
我分部承建大沙河特大桥合肥台,施工里程DK136+527.66,设计为矩形空心桥台。
桥台台身高5m,顶帽的纵向宽度为3.2m,横向宽度为7.2m,台顶纵向长度6.73m,横向宽度12.6m。
设计为C35(T2)混凝土。
3、开始施工的条件及施工准备工作
3.1施工条件
管理人员及施工作业人员经过培训、材料机械设备已进场并通过验收。
3.2施工准备
3.2.1技术准备
(1)技术人员、现场作业人员进行技术交底培训;
(2)钢筋加工、安装前做好技术交底工作。
3.2.2材料准备
(1)钢筋:钢筋应平直、无损伤;表面没有裂纹、颗粒状或片状老锈。
钢筋原材进场后,必须对到场钢筋的质量保证书、出厂合格证等进行复核,并按不同批次、规格、炉号及不同厂家的原材进行外观和物理性能的检测,严禁使用不符合要求的原材。
(2)钢筋保护层垫块选用同标号混凝土垫块。
(3)模板:模板已运输至现场,现场的安全防护材料已准备齐全。
4、施工工艺
矩形空心桥台施工工艺流程图
4.1测量放样
采用全站仪在承台基础顶面放出桥台中线、角点,测定桥台立模角点标高。
将承台顶面混凝土接茬位置凿毛,并清洗干净。
桥台施工前先对承台基坑进行回填并夯实,使之与原地面平齐,便于承台四周脚手架的搭设。
4.2钢筋加工
钢筋统一在1#钢筋加工场内加工完成,用平板车运至施工现场。
对加工出来的半成品进行挂牌标识、分类堆放,下垫上盖防止生锈。
钢筋加工前应进行调直、清锈除污,下料和加工应严格按照设计及规范要求进行。
钢筋接头应设置在承受应力。
THANKS !!!
