高速铁路桥台施工技术交底
- 格式:doc
- 大小:154.50 KB
- 文档页数:10
高速铁路施工技术交底随着社会的发展和人民生活水平的提高,高速铁路作为一项现代化的基础建设,不仅提高了交通的便捷性,也推动了经济的繁荣。
而高速铁路的施工技术是确保铁路质量和安全的重要环节。
本文将探讨高速铁路的施工技术要点,包括线路布置、桥梁建设、隧道施工、路基工程、轨道铺设、电气化工程、信号系统以及防护设施。
线路布置是高速铁路施工中的首要任务。
首先需要进行勘察和选址,确定铁路线路的大致方向。
然后根据地形地貌、环境要求和运营效益,进行详细设计和方案调整,并考虑影响与保护措施。
在布置线路时,要充分考虑地质条件,尽量减少地震和滑坡等自然灾害对线路的影响,并为后续的桥梁和隧道建设提供合适的基础。
桥梁建设是高速铁路施工中的重点工作之一。
高速铁路常常需要跨越山河,因此大量的桥梁工程必不可少。
在桥梁建设中,需要根据地形特点和设计要求,采用合适的桥梁类型,并进行结构设计和材料选用。
同时要考虑施工的合理性和经济性,并建立科学的施工组织和管理机制,确保施工的质量和进度。
隧道施工是高速铁路建设中的难点工程。
由于隧道施工存在着地质条件复杂、环境要求高和施工风险大等特点,因此需要科学合理的施工方法和技术手段。
在隧道施工中,要进行地质勘察、设计施工方案、加固支护以及通风排水等工作,以确保施工的安全和质量。
路基工程是高速铁路建设中的基础工作。
在路基工程中,需要进行土质勘察和地基处理,确保路基的稳定性和承载能力。
同时,要进行路基的加固和排水工作,以减少地下水和降低路基沉降的风险。
路基的施工要与其他工程相协调,确保建设的顺利进行。
轨道铺设是高速铁路施工中的核心工作。
在轨道铺设中,需要对轨道进行预压、焊接和固定等工艺处理,以确保轨道的质量标准和平整度。
同时,要进行轨道和道床的检查和维护工作,及时排除隐患,确保运行的安全和稳定。
电气化工程是高速铁路建设中的关键环节。
电气化工程包括接触网、供电系统和牵引系统等部分。
在电气化工程中,需要进行供电线路的设计和施工,以及牵引系统的安装和调试。

一、交底目的为确保高速铁路桥梁施工过程中的安全,提高施工质量,明确施工人员的安全责任,特制定本安全技术交底。
二、交底内容1. 施工现场安全基本要求(1)施工人员必须遵守国家有关安全生产的法律、法规和标准,认真执行安全技术操作规程。
(2)施工现场必须设置明显的安全警示标志,确保施工人员对施工现场的危险源有充分的了解。
(3)施工现场必须配备必要的安全防护设施,如安全网、安全带、防护栏杆等。
2. 施工准备阶段安全要求(1)施工前,应对施工现场进行安全检查,确保施工环境安全。
(2)对施工人员进行安全技术培训,提高施工人员的安全意识。
(3)对施工机械设备进行安全检查,确保设备运行正常。
3. 施工过程安全要求(1)施工人员必须穿戴符合要求的安全防护用品,如安全帽、安全带、防尘口罩等。
(2)在施工过程中,必须遵守施工规范,严禁违章操作。
(3)施工现场应设置专人负责安全巡查,及时发现和消除安全隐患。
4. 桥梁主体结构施工安全要求(1)桥梁主体结构施工前,应对施工图纸进行仔细审查,确保施工方案合理。
(2)在施工过程中,应严格按照施工规范进行施工,确保工程质量。
(3)桥梁主体结构施工时,应确保模板、支架的稳定性和安全性。
5. 桥梁附属设施施工安全要求(1)桥梁附属设施施工前,应制定详细的施工方案,确保施工安全。
(2)桥梁附属设施施工过程中,应确保施工人员的人身安全。
(3)桥梁附属设施施工完成后,应进行验收,确保符合设计要求。
6. 应急预案(1)制定应急预案,明确事故发生时的应急措施。
(2)定期进行应急演练,提高施工人员的应急处理能力。
(3)在事故发生时,应立即启动应急预案,确保人员安全。
三、交底对象1. 施工单位项目负责人2. 施工单位技术负责人3. 施工单位现场负责人4. 施工单位施工人员5. 监理单位监理人员四、交底时间根据施工进度安排,在施工前及施工过程中适时进行安全技术交底。
五、交底要求1. 交底人应认真负责,确保交底内容准确、完整。

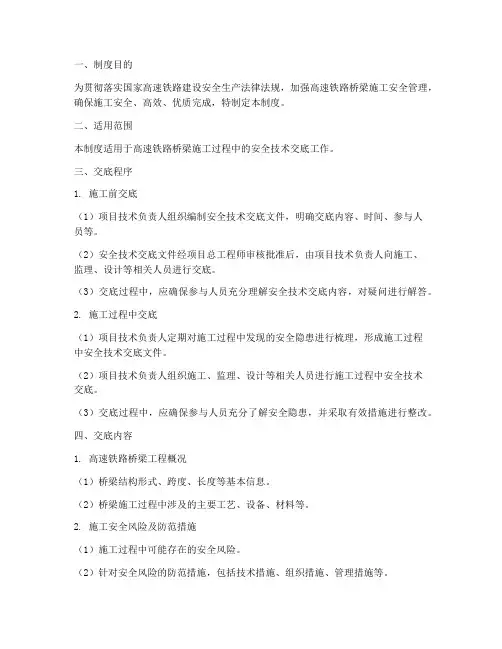

一、制度目的为贯彻落实国家高速铁路建设安全生产法律法规,加强高速铁路桥梁施工安全管理,确保施工安全、高效、优质完成,特制定本制度。
二、适用范围本制度适用于高速铁路桥梁施工过程中的安全技术交底工作。
三、交底程序1. 施工前交底(1)项目技术负责人组织编制安全技术交底文件,明确交底内容、时间、参与人员等。
(2)安全技术交底文件经项目总工程师审核批准后,由项目技术负责人向施工、监理、设计等相关人员进行交底。
(3)交底过程中,应确保参与人员充分理解安全技术交底内容,对疑问进行解答。
2. 施工过程中交底(1)项目技术负责人定期对施工过程中发现的安全隐患进行梳理,形成施工过程中安全技术交底文件。
(2)项目技术负责人组织施工、监理、设计等相关人员进行施工过程中安全技术交底。
(3)交底过程中,应确保参与人员充分了解安全隐患,并采取有效措施进行整改。
四、交底内容1. 高速铁路桥梁工程概况(1)桥梁结构形式、跨度、长度等基本信息。
(2)桥梁施工过程中涉及的主要工艺、设备、材料等。
2. 施工安全风险及防范措施(1)施工过程中可能存在的安全风险。
(2)针对安全风险的防范措施,包括技术措施、组织措施、管理措施等。
3. 施工安全操作规程(1)施工过程中应遵守的安全操作规程。
(2)各工种、各工序的安全操作要点。
4. 施工安全检查及整改要求(1)施工安全检查的频率、内容、方法等。
(2)对检查出的问题,应立即整改,确保施工安全。
5. 施工安全事故处理及应急措施(1)施工安全事故的处理程序。
(2)针对可能发生的事故,制定应急措施。
五、交底要求1. 交底人员应熟悉高速铁路桥梁施工安全技术,具备较高的业务素质。
2. 交底内容应具体、明确,便于施工人员理解和执行。
3. 交底过程中,应确保参与人员充分理解交底内容,对疑问进行解答。
4. 交底结束后,应做好交底记录,并归档保存。
六、监督与考核1. 项目部应定期对安全技术交底工作进行监督检查,确保交底制度有效执行。
止漏浆。
检查模板支撑是否牢固,防止跑模。
模板涂以优质隔离剂,保证基础混凝土表面光洁平整。
(3)肋板混凝土浇筑采用商品混凝土,砼运输车运输,严格按配合比施工,且精确计量。
浇筑时采用分层连续浇筑办法,每层厚为30cm。
振捣要求:振动移动间距不应超过振动器作用半径的1.5倍,与侧模应保持5~10cm的距离,插入下一层混凝土±5~10cm,使上下层混凝土结合牢固。
(4)肋板混凝土养护采用土工布覆盖,洒水养护,养护时间不得少于7天。
砼抗压强度达到2.5Mpa,且能保证其表面及棱角不致因拆模而受损时方可拆除侧模。
2、台帽、挡块、垫石施工,施工台帽前先进行台背透水性材料分层回填,并碾压夯实,回填至台帽底高程以下5cm,作为台帽施工时的平台。
在台帽底部铺设5cm厚C20素混凝土作为底模,垫层宽度比台帽一端宽10cm。
肋板顶应进行凿毛,要求凿除砼表面浮浆、及松散层直至见到碎石,并用水冲洗干净。
(1)钢筋制作、安装台帽钢筋骨架按设计制作,采用吊车将骨架提起,就位,人工进行调整。
安装应防止扭转变形,根据规定加焊点进行吊装。
应注意布设台帽内的垫石钢筋,当挡块、垫石钢筋与台帽钢筋相干扰时,应先保证台帽钢筋位置的正确,可适当挪动挡块、垫石钢筋。
钢筋加工要求如下:①根据图纸设计要求,钢筋工长应熟悉图纸进行钢筋抽样,抽样完毕后,方可交付钢筋工下料。
②在钢筋下料过程中,应严把质量关。
而且质检员应不定期抽查后台下料长度与钢筋工长料单长度比较,误差大于规范要求的应重新制作。
③成品堆放应标明所用部位、长度、规格。
钢筋绑扎要求:①钢筋在支架施工完成铺好底模后就可进行。
②钢筋绑扎时,箍筋应与受力钢筋垂直,箍筋弯钩应箍牢纵向钢筋,相邻箍筋的弯钩接头在纵向位置应交替布置。
区段内有接头的受力钢筋截面面积不应超过主筋的50%。
③多层钢筋应采用侧面焊缝形成骨架。
侧面焊缝设在弯起钢筋的起弯点前的水平直线段上,直线叠置部位适当设置短焊缝。
④绑扎钢筋时应满绑,不得缺扣或漏绑。

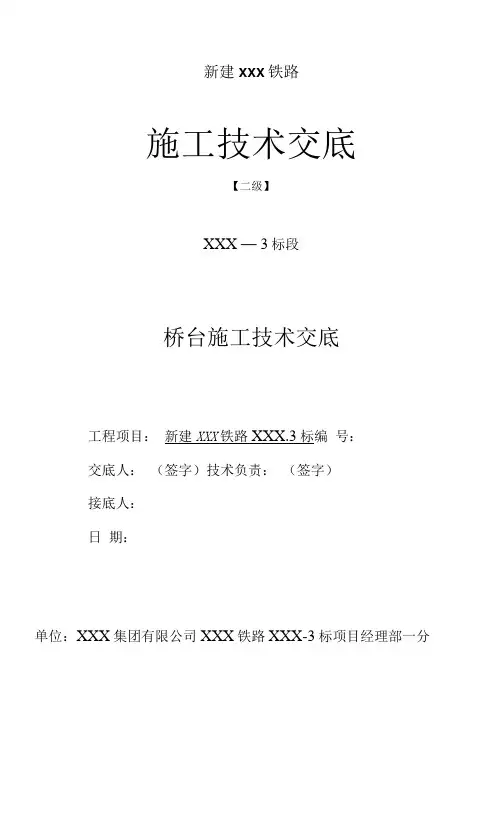

新建XXX铁路施工技术交底【二级】XXX — 3标段桥台施工技术交底工程项目:新建XXX铁路XXX.3标编号:交底人:(签字)技术负责:(签字)接底人:日期:单位:XXX集团有限公司XXX铁路XXX-3标项目经理部一分技术交底签收表交底人: 审核人:新建XXX铁路技术交底r/nu J •桥台施工技术交底⑤承台养护工作:在混凝土初凝后及时洒水并覆盖养护薄膜,养护工作必须保证混凝土面始终处于湿润状态,养护不少于14天。
⑥承台施工时按设计图纸焊接预留接地钢筋,具体施工见附图lo⑦基坑回填:台背基坑回填采用C20混凝土回填至基础顶面,收面平整,分层浇筑振捣密实,其余基坑回填采用原状土分层夯实填筑,分层厚度30cm,小夯机夯实。
3、桥台顶帽以下部位施工①施工台身与基础的时间不应相差太长,台身施工宜在基础完工后14日内进行。
②台身与承台接触面施工缝在承台混凝土强度达到lOMPa后采用电镐或风镐凿除表面浮浆、松散的混凝土,凿毛作业保证漏出的新鲜混凝土面达到施工缝总面积75%以上。
③顶帽上垫石尺寸为1.4m(顺桥向(横桥向),两垫石横向净空间距3. 4m,垫石高度35cm;垫石钢筋按垫石钢筋图加工绑扎。
④顶帽纵桥向尺寸3.2m、横桥向尺寸7. 2m,高度50cm,两层钢筋网,具体钢筋加工安装见桥台顶帽钢筋布置图;钢筋净保护层>4cm o⑤台身护面钢筋竖向主筋采用中16例20cm,水平护面箍筋中12@10cm,对拉筋610、间距见台身护面钢筋布置图各部位具体设计尺寸;钢筋净保护层34cm。
⑥模板:模板采用项目提供的定型钢模板,拼缝必须严密不漏浆,模板立模线必须由测量班使用全站仪放样墨斗弹线,模板采用螺栓连接,所有螺栓均采用双螺母,模板顶面在浇筑混凝土前必须经测量班复核无误方可开盘浇筑。
浇筑高度至于顶帽顶平齐。
⑦混凝土浇筑采用泵车泵送入模,插入式振捣棒分层浇筑振捣密实,分层厚度宜为30〜40cm。
⑧混凝土养护采用带模覆盖土工布洒水养护,养护作业必须保证混凝土面始终处于湿润状态,养护时间不少于14天。

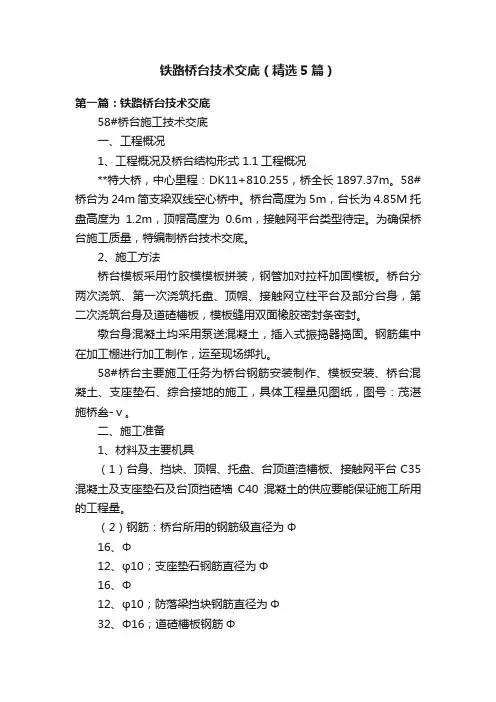

铁路桥台技术交底(精选5篇)第一篇:铁路桥台技术交底58#桥台施工技术交底一、工程概况1、工程概况及桥台结构形式 1.1工程概况**特大桥,中心里程:DK11+810.255,桥全长1897.37m。
58#桥台为24m简支梁双线空心桥中。
桥台高度为5m,台长为4.85M托盘高度为1.2m,顶帽高度为0.6m,接触网平台类型待定。
为确保桥台施工质量,特编制桥台技术交底。
2、施工方法桥台模板采用竹胶模模板拼装,钢管加对拉杆加固模板。
桥台分两次浇筑、第一次浇筑托盘、顶帽、接触网立柱平台及部分台身,第二次浇筑台身及道碴槽板,模板缝用双面橡胶密封条密封。
墩台身混凝土均采用泵送混凝土,插入式振捣器捣固。
钢筋集中在加工棚进行加工制作,运至现场绑扎。
58#桥台主要施工任务为桥台钢筋安装制作、模板安装、桥台混凝土、支座垫石、综合接地的施工,具体工程量见图纸,图号:茂湛施桥叁-ⅴ。
二、施工准备1、材料及主要机具(1)台身、挡块、顶帽、托盘、台顶道渣槽板、接触网平台C35混凝土及支座垫石及台顶挡碴墙C40混凝土的供应要能保证施工所用的工程量。
(2)钢筋:桥台所用的钢筋级直径为Φ16、Φ12、φ10;支座垫石钢筋直径为Φ16、Φ12、φ10;防落梁挡块钢筋直径为Φ32、Φ16;道碴槽板钢筋Φ16、Φ12、φ10、φ18;接触网平台筋直径待定;接地所用钢筋采用I级钢筋φ20,五种钢筋供应的数量要满足施工要求。
(3)垫块:用与该构件同强度等级的水泥砂浆来制作垫块。
(4)钢管及上、下顶托的数量要满足施工需要(支撑模板用)。
(5)主要机具的准备:①、浇筑混凝土:汽车泵1台、砼罐车4台、振捣设备3台。
②、绑扎钢筋:25T吊车1台、钢筋加工机械设施、电焊机、剧木机。
(7)、施工用水:采用附近的河水作为养护用水。
(8)、施工用电:主要使用电网供电,配臵配电箱、开关、漏电保护器等与用电相关的配套设施,施工用电的电缆线必须搭空且要符合用电安全规范以及现场文明施工要求;另配臵1台120KW的流动发电机,在电网停电时急用,以便使施工流程能顺利进行,不影响施工。
高铁桥梁工程技术交底1.1 工程概况1、×××特大桥主要为跨×××而设计,中心里程D1K828+942.3,采用1×24+(32+48+32)连续梁+24×32简支箱梁桥跨布置,桥梁全长935.893m,在D1K828+942.3跨越×××采用(32+48+32)连续梁。
桥墩采用圆端形(实心、空心)桥墩,桥台采用矩形空心桥台。
基础为桩基和明挖基础,桩基础均为钻孔灌注桩,共248根,总长度1923米;桩径为1.25m及1.5m两种,桩长8m~37.5m,全部按柱桩设计。
2、主要技术标准线路等级:客运专线设计速度目标:250公里/小时,基础设施预留进一步提速条件正线数目:双线;线间距:5m设计活载:ZK活载轨道结构类型:CRTSⅠ型双块式无砟轨道,跨区间无缝线路3、水文资料:Q1/100=236.6m3/s H1/100=1182.07m V1/100=4.03m/s Q1/300=288.9 m3/s H1/300=1182.53m V1/300=4.29 m/s4、地震资料:地震动峰值加速度0.05g,地震动反应谱特征周期为0.35s,场地类别为Ⅰ类。
5、环境类别及作用等级:地下水质类型为HCO3--Ca2+型水,地下水对混凝土结构无腐蚀性。
6、不良地质:本桥不良地质为岩溶,特殊岩土为松软土。
1.2执行、参考的规范、指南及验收标准《铁路桥涵地基和基础设计规范TB10002.5-2005》(铁建设[2005]108号) 《客运专线无碴轨道铁路设计指南》(铁建设函[2005]754号)《客运专线铁路桥涵工程施工技术指南TZ 213-2005》《客运专线铁路工程施工技术指南使用手册》《铁路混凝土工程施工技术指南TZ 210-2005》《客运专线桥梁伸缩装置暂行技术条件》(科技基[2005]101号)《客运专线桥梁混凝土桥面防水层暂行技术条件》(科技基[2007]56号) 《客运专线高性能混凝土暂行技术条件》(科技基[2005]101号)×××相关的设计图纸(铁建设[2005]160号)《客运专线铁路桥涵工程施工质量验收暂行标准》《铁路混凝土工程施工质量验收补充标准》(铁建设[2005]160号)《客运专线铁路工程施工质量验收标准使用手册》《钢筋焊接及验收规范JGJ18-2003》《铁路工程基桩检测技术规程TB10218-2008》《铁路工程结构混凝土强度检测规程TB10426-2004》《铁路混凝土与砌体工程施工规范TB10210-2001》2.1 钻孔灌注桩2.1.1施工工艺1、钻孔灌注桩钻孔的主要施工程序为:测量放样→埋设护筒→钻机就位→泥浆制备→钻进→检孔→制作安装钢筋骨架→清孔→检查验收→二次清孔→砼灌注→桩头处理→桩基检测。
意后,进入下道工序施工。
3.4人员配备具体人员配置如下表:施工工艺4.1施工流程4.2基础开挖沟槽开挖采用机械配合人工清底的方式进行,按照测量人员放样桩位及白灰线位置进行开挖,在设计基础底标高以上预留10~20cm士层不挖,采用人工开挖至设计基础底标高,以避免出现超挖,扰动原状土。
基础开挖时,用白灰画出开挖线,坑壁坡度严格按照《公路桥涵施工技术规范》(JTG/T3650-2020)中的要求进行放坡,具体要求如下表5.1,并在U型桥台扩大基础最外侧各延伸0.8m范围内进行开挖放样,将开挖线用白灰画出,检查校核,基础轴线控制桩应延长至基坑外加以固定、保护。
放样完成后,申请驻地监理工程师复查,得到确认之后,方可进行基坑开挖。
为防止地表水流流入基坑,在基坑顶面设置防止地面水流入基坑的截水沟(上口宽0.9m,下口宽0.3m,深0.3m的梯形截面),截水沟位于防护栏杆外侧,距离基坑上口边缘防护栏杆0.5m,截水沟的水最后汇入2m(长)*2m(宽)*lm(高)的集水坑中,再由抽水机抽至附近排水管网中。
开挖时在基坑中间位置开挖一条人工上下通道,以便于人工紧急情况从基坑上来。
4.3基底承载力检测挖至标高后,通知试验室进行地基承载力试验,监理验槽合格后方可进行下道工序施工。
要求地基土容许承载力大于设计承载力要求。
遇到膨胀土地区,施工时先进行基底清表,清表后换填50Cm石渣至设计基底标高。
基坑的地基承载力达不到要求时,应根据实际情况对地基进行处理,直至模板安装前,必须经过正确放样,检查无误后才立模安装。
模板的板面应平整,接缝处采用双面胶封堵,确保严密且不漏浆,基础模板与地面之间的缝隙用砂浆进行封堵;模板与混凝土的接触面应涂刷脱模剂,但不得采用废机油等油料,且不得污染钢筋及混凝土的施工缝。
安装U型基础外侧模板时,底部用短钢筋钻孔植入地基进行定位支撑,模板外侧采用钢管支撑在基坑侧壁上,考虑到基础模板高度1m,每处钢管支撑设上下两道,间距50Cnb钢管横向间距1m,钢管与模板接触端采用直径48mm 槽钢作为横向背肋,钢管尾部与基坑侧壁接触部位采用IoCm*10Cnl方木支垫,防止模板在浇筑混凝土时产生移位,模板内部采用Φ48πun钢管进行支撑,浇筑混凝土时取出。

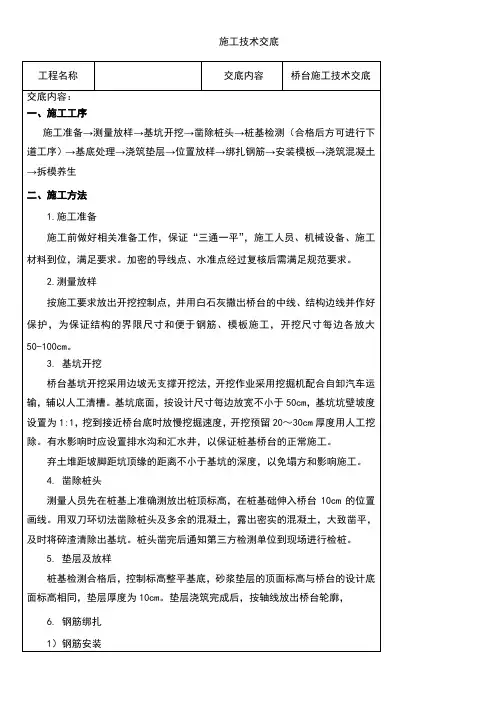

施工技术交底工程名称交底内容桥台施工技术交底交底内容:一、施工工序施工准备→测量放样→基坑开挖→凿除桩头→桩基检测(合格后方可进行下道工序)→基底处理→浇筑垫层→位置放样→绑扎钢筋→安装模板→浇筑混凝土→拆模养生二、施工方法1.施工准备施工前做好相关准备工作,保证“三通一平”,施工人员、机械设备、施工材料到位,满足要求。
加密的导线点、水准点经过复核后需满足规范要求。
2.测量放样按施工要求放出开挖控制点,并用白石灰撒出桥台的中线、结构边线并作好保护,为保证结构的界限尺寸和便于钢筋、模板施工,开挖尺寸每边各放大50-100cm。
3.基坑开挖桥台基坑开挖采用边坡无支撑开挖法,开挖作业采用挖掘机配合自卸汽车运输,辅以人工清槽。
基坑底面,按设计尺寸每边放宽不小于50cm,基坑坑壁坡度设置为1:1,挖到接近桥台底时放慢挖掘速度,开挖预留20~30cm厚度用人工挖除。
有水影响时应设置排水沟和汇水井,以保证桩基桥台的正常施工。
弃土堆距坡脚距坑顶缘的距离不小于基坑的深度,以免塌方和影响施工。
4.凿除桩头测量人员先在桩基上准确测放出桩顶标高,在桩基础伸入桥台10cm的位置画线。
用双刀环切法凿除桩头及多余的混凝土,露出密实的混凝土,大致凿平,及时将碎渣清除出基坑。
桩头凿完后通知第三方检测单位到现场进行检桩。
5.垫层及放样桩基检测合格后,控制标高整平基底,砂浆垫层的顶面标高与桥台的设计底面标高相同,垫层厚度为10cm。
垫层浇筑完成后,按轴线放出桥台轮廓,6.钢筋绑扎1)钢筋安装钢筋接头应设置在承受应力较小处,并应分散布置,配置在“同一截面”内受力钢筋的截面面积,占受力钢筋总截面面积的百分率,应符合设计要求。
当设计未提要求时,应符合下列规定:a 绑扎接头在受拉区不得大于25%,在受压区不得大于50%。
b 钢筋接头应避开钢筋弯曲处,距弯曲点的距离不得小于钢筋直径的10倍。
c 在同一根钢筋上应少设接头。
2)钢筋安装②钢筋骨架应绑扎牢固,且在混凝土浇筑过程中,不发生任何松动或大的变形。
技术交底记录施工单位:中铁八局石武客专河南段项目一分部编号:桥台施工技术交底一、桥台构造及桥台附属工程及检查设备:1、垫石尺寸按盆式橡胶支座确定(本桥台选用固定支座),满足顶梁、维修和更换支座需要。
2、顶帽纵向宽度为3.2m,横向宽度为7.2m,顶帽上设置不小于2%的排水坡。
3、台顶防水层、保护层横断面组成与梁部防水就够相同,防护墙每隔2m设置150×150mm的横向泄水孔同时在防护墙内侧桥面板处每隔2.0m设置∮160mm的泄水管,泄水管出口接PVC管,集中后沿椎体排于坡角外。
4、由于CRTSII型板式轨道底座板在台缝处连续铺设,在台端前底座板处不设置挡水台,台端防水伸缩缝应设置于台顶,桥台施工时应注意预埋伸缩缝型钢。
5、台顶施工时,应按CRTSII型板式无砟轨道设置剪力齿槽和侧向挡块并预埋钢筋,剪力齿槽和侧向挡块具体位置及细部构造图附后。
6、台尾过渡段防水按《暂规》路堤部分台尾路堤设置方式图设置。
7、台顶不设接触网立柱。
8、防护墙、人行道、栏杆及声屏障等参照梁部相关图纸并结合桥台长度进行设计。
9、台顶设置顶宽310cm的加高平台,距台端1.45m铺设泡沫塑料板区域加高平台高15mm,其它区域加高平台高65mm。
在加高平台内设置相应的防裂钢筋网片。
10、检查台阶设于台尾,左右均设,检查台阶只到锥体检查平台上。
11、桥台内空心部分设检查梯,并在台前墙两侧预留10cm排水孔。
二、技术准备应组织参与施工的技术员、测量员、领工员、安全员一起识图审图,并结合现场实际,制定切实可行的施工方案,明确各部位的责任人。
技术员做好技术交底和重点部位的监督操作,测量人员及时准确的按图纸和现场施工进度进行放线,并规范化交底,领工员则应随时关注现场进度,积极协调组织人员和机械设备,并对现场施工质量作积极的监管,防止技术事故发生,保证施工正常进行,安全员应随时观察现场边坡稳定性、操作人员安全帽、安全绳、防滑鞋等劳保用品的佩戴使用情况、防火防盗等,杜绝安全事故发生,各部门密切配合,保证现场的技术支持,做到服务现场,技术先行。
桥台施工技术交底一、前期准备工作在进行桥台施工前,需要进行充分的前期准备工作。
包括但不限于以下几个方面:1.地勘与设计分析:对桥台的位置、地质情况等进行全面勘察和分析,确保施工的可行性和安全性。
2.材料准备:准备施工所需的材料,包括钢筋、混凝土、模板等,并对其质量进行检查。
3.施工人员培训:对施工人员进行必要的培训,确保其具备相关的技能和知识。
4.施工设备准备:准备好必要的施工设备,如起重机械、搅拌机等,并对其进行检查和维护。
二、桥台施工步骤在前期准备工作完成后,可以按照以下步骤进行桥台施工:1.基础施工:首先进行桥台基础的施工,包括基础的浇筑和养护。
在进行基础施工时,要确保施工现场的平整,并按照设计要求进行浇筑,且在浇筑完成后,进行养护以确保基础的稳固性。
2.墩身施工:在基础养护完成后,进行墩身的施工。
首先,按照设计要求进行模板的搭建,并进行顶模安装。
然后,进行墩身混凝土的浇筑,确保浇筑过程中的振捣和抹平工作的质量。
3.墩帽施工:墩身施工完成后,进行墩帽的施工。
首先,根据设计要求搭建墩帽的模板,并进行其他辅助设施的安装,如伸缩缝等。
然后,进行混凝土的浇筑和养护,确保墩帽的稳固性和平整度。
4.桥面铺装:桥台的基本施工完成后,进行桥面的铺装工作。
根据设计要求,选用合适的铺装材料,并按照相应的工艺进行铺装。
在铺装完成后,进行必要的养护工作,确保桥面的平整和使用寿命。
三、质量控制与安全注意事项在桥台施工过程中,需要重点注意质量控制和施工安全。
以下是一些常见的质量控制和安全注意事项:1.钢筋的加工和安装要符合设计要求,并进行必要的检查和试验。
2.混凝土的配比要科学合理,施工时要遵循相应的工艺和要求。
3.模板的搭建要牢固可靠,模板表面要光洁平整,以确保混凝土的施工质量。
4.施工现场要严格执行安全操作规程,保持施工场地的整洁和通风良好。
5.对施工人员进行必要的安全培训和教育,提供相关的安全防护用品。
四、施工总结与展望通过以上的桥台施工工艺交底,我们已经了解了桥台施工的基本步骤和注意事项。
编制:复核:审核:签收:年月日
主送单位页数
工程名称工程部位
矩形空心桥台施工工艺流程图
4.1测量放样
采用全站仪在承台基础顶面放出桥台中线、角点,测定桥台立模角点标高。
将承台顶面混凝土接茬位置凿毛,并清洗干净。
桥台施工前先对承台基坑进行回填并夯实,使之与原地面平齐,便于承台四周脚手架的编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日。

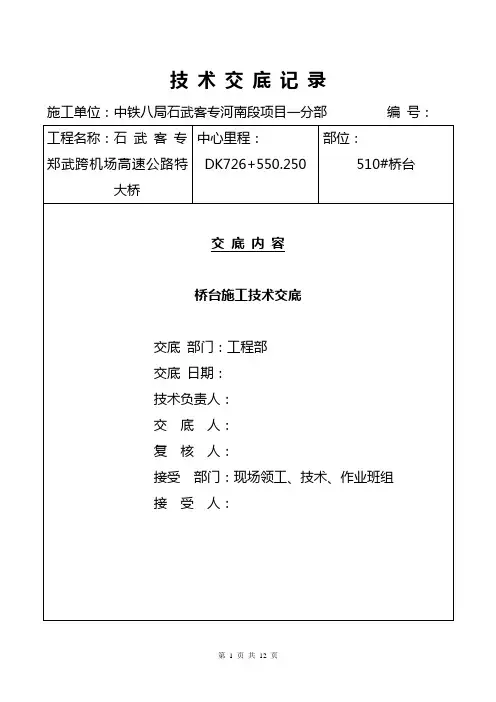

技术交底记录2015年11月19日编号:施表313)测量人员对桥台位置控制桩、水准点、导线点进行复测,仔细检查核对测量资料,对不符合测量要求的桩要重新补测,经监理工程师复核合格方可使用.4)根据设计图计算出桥台坐标,用导线控制桩实际放出桥台的平面位置作为桥台外形的控制断面,测量复核承台高程及预埋筋位置,校正轴线位置,测量人员准确放出模板安装线,结构高程由水准基点引测达到闭合.3.主要施工方法及技术措施3.1钢筋加工及安装结构钢筋在加工厂采用数控设备集中加工,对钢筋做原材试验及焊接试件和机械连接件的试验,待试件符合要求后方可进行桥台钢筋的制做与绑扎.施工中做到钢筋的直径、根数、弯曲尺寸、安装位置、搭接长度、间距等均符合设计及规范要求.钢筋接头双面焊缝的长度不小于5d;单面焊不小于10d,电弧焊缝所需长度按焊缝厚度h不小于0.3d,焊缝宽度b不小于0.8d,钢筋绑扎长度不小于45d.同一断面(35d范围内)受力钢筋的焊接接头不得大于50%.受力主筋≥25米米时采用剥肋滚轨直螺纹连接,加工的直螺纹丝头的长度、牙形、齿距等必须与连接套的长度、牙形、齿距一致,且经配套的量规检测合格.安装接头时用管钳扳手拧紧,应使钢筋丝头在套筒中央位置相互顶紧.标准型接头安装后的外露螺纹不宜超过2丝.直螺纹接头安装时的最小拧紧扭矩值钢筋的交叉点采用绑丝扎牢,中间部分交叉点可间隔交错绑扎牢,但应保证受力钢筋不产生偏移.为保证保护层厚度,在钢筋与模板之间要绑扎标准混凝土垫块,垫块与钢筋绑扎要牢固,并相互错开,布距均匀,每平米不少于4块.3.2模板工程桥台模板采用大块木模板拼装,面模采用1.5厘米厚酚醛覆膜胶合板,模板缝贴密封胶条.用铁钉将板材固定在竖向8×12厘米的木方上,方木间距20厘米,形成整体.模板拼装竖立后,横肋采用双8×12厘米方木,间距70厘米.布置ф20对拉螺栓,螺栓孔纵向间距为0.7米,横向间距0.75米.螺栓采用ф25PVC管作为套管,与模板接触面设橡胶垫.螺栓两端套扣,设双层螺母紧固.使用插入式振捣棒振捣时,移动间距不大于其作用半径的1.5倍,与侧模保持5~10厘米的距离.振捣器插入上层混凝土时要重叠,深入到下层混凝土的1/3处,插入时要垂直于混凝土面,插点要均匀,做到不漏振,不过振.振捣到混凝土停止下沉、不再冒出气泡、表面平坦泛浆时方可停振.浇筑完毕后,对砼面应及时进行修整、收浆抹平.浇筑混凝土时设木工负责看模,随时检查模板、侧撑情况,发现问题及时校正加固.在混凝土浇筑过程中要随时注意钢筋的位置,如有偏移、下沉要及时纠正;混凝土浇筑终凝后,及时覆盖塑料薄膜和洒水养护(常温下),直至规定的养护时间.操作时,不得使混凝土受到污染和损伤.混凝土抗压强度达到2.5MPa时方可拆除侧模,侧模拆除后覆盖塑料薄膜继续洒水养护,确保混凝土不开不裂.(冬季施工养护见冬季施工方案)每座桥台至少留取六组试件(2组自检,1组见证,1组监理,1组备用,1组送检前试压),认真填写试验报告.若强度不符合要求时,应及时提出报告,采取相应补救措施.4.施工质量验收标准5.冬季施工措施5.1钢筋工程。
高速铁路桥梁承台施工安全技术交底内容应知应会清单全面施工单位中交二航局交底地点编号单位工程分项工程承台施工交底主持人安全交底人交底日期交底内容:一、工艺流程二、危险性分析1、对地质情况不清楚,可能发生机械倾覆情况;2、设备带病作业,可能发生机损人伤事故;3、基坑防护不到位或集水井修筑不到位,可能发生坍塌或高处坠落事故;4、临时用电不规范,可能造成触电事故;5、钢筋绑扎及模板吊装违章操作,可能发生机损人伤事故;6、特种作业人员未持证上岗,可能发生机损人伤事故;7、个人安全防护用品穿戴和使用不规范,易造成人员受伤事故。
三、安全技术措施1、开挖基槽土方基槽土方采用挖掘机开挖,边坡根据设计要求进行支护,基槽开挖土方必须离开基槽边缘一定距离,以减小由于开挖而产生的土体不稳定性,同时,应及时将开挖土方运离基槽,待基槽回填时在运回。
开挖中,当坑沿顶面裂缝、坑边松塌或遇有涌水、涌砂影响基坑边坡稳定时,应立即加固防护。
基坑需机械抽排水开挖时,须配备足够的抽排水设备,抽水机及管路等要安放牢靠。
2、凿除桩头在凿除桩头时对于机械的操作必须遵守《机械安全操作规程》。
3、平整基底、铺设垫层铺设垫层完成后,需用平板夯或蛙式打夯机将碎石垫层夯实平整,必须注意在打夯机工作时,机械前方不得站人,以免打夯机将人砸伤,打夯机出现问题需要修理时,必须断开电源再行修理,避免打夯机突然起跳将人砸伤或是人员触电的事故出现。
4、测量定位测量定位打桩时,要注意不能对面使锤,钢钎和其他工具不得随意抛掷。
5、制作、安装钢筋钢筋施工场地应满足作业需要,机械设备的安装要牢固、稳定,作业前应对机械设备进行检查;钢筋切断机作业前,应先进行试运转,检查刃口是否松动,运转正常后,方能进行切断作业。
切长料时应有专人把扶,切短料时要用钳子或套管夹牢。
不得因钢筋直径小而集束切割。
采用人工锤击切断钢筋时,钢筋直径不宜超过20mm,使锤人员和把扶钢筋、剪切工具人员身位要错开,并防止断下的短头钢筋弹出伤人。
编制:复核:审核:签收:年月日
主送单位页数
工程名称工程部位
矩形空心桥台施工工艺流程图
4.1测量放样
采用全站仪在承台基础顶面放出桥台中线、角点,测定桥台立模角点标高。
将承台顶面混凝土接茬位置凿毛,并清洗干净。
桥台施工前先对承台基坑进行回填并夯实,使之与原地面平齐,便于承台四周脚手架的编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日
编制:复核:审核:签收:年月日。
