装配式建筑施工过程全解图解一、引言装配式建筑,也称为预制装配式建筑,是一种通过工厂制造预制构件,并在现场组装安装的建筑方法。
相比传统的施工方式,装配式建筑具有施工速度快、质量可控、环保节能等优势。
本文将通过图解的方式详细介绍装配式建筑施工过程。
二、设计和计划阶段在装配式建筑施工之前,需要进行详细的设计和计划。
首先,设计师会根据客户需求和项目要求进行初步设计,并确定适用的预制构件类型。
然后,结构工程师将根据初步设计确定的预制构件类型进行结构计算和优化设计。
接下来,在施工前的准备阶段,项目经理会编制详细的施工计划,并协调各相关方进行沟通和协作。
三、预制构件制造在装配式建筑中,预制构件是关键组成部分。
首先,根据结构图纸,在专业预制集成体加工厂开始进行预制构件的生产。
一般情况下,采用混凝土或钢结构作为基础材料。
在预制构件生产过程中,需要进行原材料的准备、模具制作、混凝土浇筑、养护等工序。
经过一系列严格控制和检验后,完成预制构件的制造。
四、运输、搭建和安装完成预制构件的制造后,需要将其运输至施工现场进行搭建和安装。
预制构件可以通过卡车或铁路等方式进行运输。
一般情况下,在工厂完成预组装,将多个构件组合成模块化单元进行运输。
到达施工现场后,通过吊装设备将预制构件精确地安装到指定位置。
然后,利用现场操作人员对构件进行调整和连接,确保其稳定性和完整性。
五、接口处理和管线安装在装配式建筑施工过程中,接口处理是很重要的一步。
接口处理包括两个方面:水平接口处理和垂直接口处理。
水平接口处理主要是指墙体之间的连接处理,采用专门设计的连接板或配件将不同墙体之间连接起来,并通过密封措施确保气密性和防水性能;垂直接口处理则是在楼板与立柱之间采用专门设计的连接件进行连接,确保整体结构的稳定性和承载能力。
同时,在安装预制构件的过程中,需要进行管线的安装和接通,并通过专门设计的管道系统进行管理。
六、堵缝处理和自检验收在装配式建筑施工过程中,堵缝处理是十分重要的一环。
PC结构施工流程
1.施工流程
PC施工:引测控制轴线→楼面弹线→水平标高测量→预制墙板逐块安装(控制标高垫块放置→起吊、就位→临时固定→脱钩、校正→粘自粘性胶皮→安装连接板→锚固螺栓安装、梳理)→现浇剪力墙钢筋绑扎〈机电暗管预埋〉→剪力墙模板→支撑排架搭设→、叠合阳台板、空调板安装→现浇楼板钢筋绑扎(机电暗管预埋)→混凝土浇捣→养护→预制楼梯→拆除脚手架排架结构→灌浆施工(按上述工序继续施工下层结构)。
灌浆施工:【灌浆钢筋(下端)与现浇钢筋连接→安放套板】(只有现浇结构与PC结构相连接的部位才有本程序施工)→调整钢筋→现浇混凝土施工→PC结构施工→本层主体结构施工完毕→高强灌浆施工。
2.流程分解图

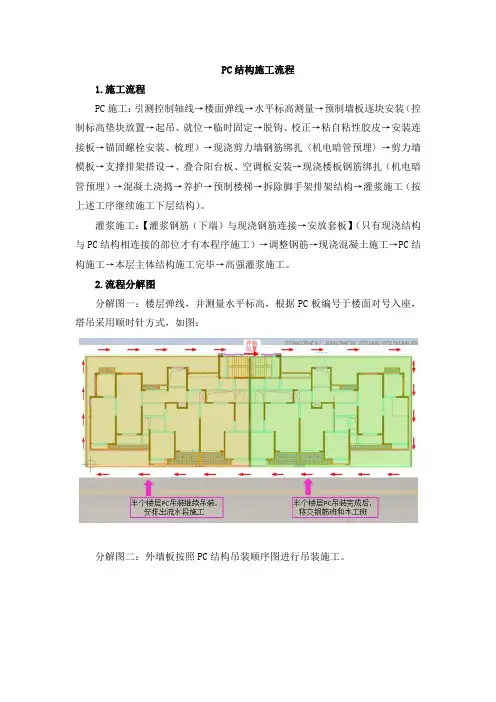

分解图一:楼层弹线,并测量水平标高,根据PC板编号于楼面对号入座,塔吊采用顺时针方式,如图:
分解图二:外墙板按照PC结构吊装顺序图进行吊装施工。
分解图三:绑扎剪力墙、柱钢筋
分解图四:外墙板吊装、校正完毕;根据日式配摸施工流程,分别进行剪力墙、梁支模,搭设楼面模板和叠合阳台板排架等
分解图五:楼层砼浇捣并养护
分解图六、楼梯施工。
装配式建筑施工过程全解及示意图解析一、引言近年来,随着工业化和城市化的快速发展,传统的施工方式已经无法满足快速建设的需求。
因此,装配式建筑作为一种新型的建筑方式,正逐渐受到广泛关注和应用。
本文将对装配式建筑施工过程进行全面解析,并通过示意图的方式进行图解。
二、什么是装配式建筑装配式建筑(Prefab Building),也称为预制组件混凝土结构(Pre-cast RC Structure),是指在工厂生产好各种建筑构件后再运至现场进行组装和安装的一种新型建筑技术。
这种方式能大幅度提高施工效率,同时也能降低成本。
三、装配式建筑施工流程1.设计与计划阶段在设计与计划阶段,首先需要根据项目要求进行方案设计和构件设计。
然后制定详细的施工计划,包括分析材料需求、确定生产流程等。
2.生产准备阶段生产准备阶段主要涉及组织自动化设备、模具制造以及原材料采购等工作。
同时,还需要对设备进行检查和维护,确保施工过程的顺利进行。
3.生产制造阶段在生产制造阶段,根据设计图纸和计划要求,将所需构件逐步生产出来。
这一阶段主要是钢筋加工、浇筑混凝土、养护等工序。
4.运输与组装阶段在构件生产完成后,通过合适的运输方式将构件运至现场。
然后,按照施工顺序进行组装和安装。
这一过程需要使用起重机械等设备,确保准确的定位和连接。
5.安装辅助结构与外立面在主体结构组装完成后,还需要进行安装辅助结构以及外立面的施工。
这包括安装楼梯、扶手、门窗等,并精心设计外墙面材料与其它建筑元素的搭配。
6.内部装修与收尾工作最后一个阶段是进行内部装修和收尾工作。
根据客户需求进行室内空间分隔、管道布置、电气设备安装等,并对整个建筑进行清洁以及检查各项功能是否正常。
四、示意图解析为了更好地理解装配式建筑施工过程,下面我们通过示意图进行具体解析。
[示意图1:设计与计划阶段]这是一个示意图,描述了装配式建筑在设计与计划阶段的主要工作。
包括方案设计、构件设计、施工计划制定等。
详细介绍装配式建筑施工的全流程装配式建筑施工的全流程一、概述装配式建筑施工是指使用标准化、系列化零部件和模块化构件,在工厂生产后再进行现场组装的建筑施工方式。
相比传统的现场施工方式,装配式建筑施工具有施工周期短、质量可控、环境友好等优势。
下面将详细介绍装配式建筑施工的全流程。
二、设计和准备工作在进行装配式建筑施工之前,首先需要进行设计和准备工作。
设计团队根据建筑需求和特点,进行结构设计、材料选择、构件尺寸确定等工作。
设计完成后,需要进行模型和图纸的制作,以便后续生产和施工使用。
同时,还需要进行场地勘察和平整,为后续装配作好准备。
三、生产和制备构件在设计完成后,需要将构件进行生产和制备。
装配式建筑的主要构件包括墙板、楼板、梁柱等,这些构件可以在工厂中进行生产。
首先,根据设计图纸,将所需材料按比例配比,然后使用专业设备对材料进行混合、搅拌,并倒入模具中进行浇筑。
浇筑完成后,将构件放置在固定的区域进行养护,待其达到所需强度后即可使用。
四、运输和装配当构件生产完成后,需要进行运输和装配。
一般情况下,装配式建筑的构件会进行分段运输,以便降低运输成本和提高运输效率。
运输时,需要注意合理摆放构件,以免损坏。
到达施工现场后,施工队伍根据设计图纸和组装顺序,进行构件的组装和安装。
一般情况下,装配式建筑采用预制楼梯、墙板的垂直组装方式,通过螺栓连接不同构件,形成整体结构。
五、安装设备和系统装配式建筑的施工还需要考虑设备和系统的安装。
在施工现场,根据建筑需求和设计要求,需要安装电力、水暖、通风等各种系统设备。
装配式建筑施工可以提前预留管道和空间,便于设备和系统的布置和维护。
安装设备和系统时,需要注意合理布局和连接,以确保其运行正常并满足建筑的功能需求。
六、调试和验收当装配式建筑施工完成后,需要进行调试和验收工作。
施工队伍需要对构件的连接、设备的运行以及系统的功能进行测试。
通过对各项工作的检查和调整,确保装配式建筑的正常运行和使用安全。
装配式建筑从生产、建造到竣工全过程超全图解,再不懂就OUT了全世界大部分国家独栋住宅或者别墅都和中国农村建房模式一样,那就是自建房。
不同的是我们还在使用红砖建造砖混结构的房子,不抗震,不保温;而在国外,木材,预制钢筋混凝土,型钢,轻钢,EPS 等建材已经完全替代红砖,装配式建筑体系也替代了现场作业,真的是材料环保,建造快速,超级保温。
很多房屋爱好者和计划自建房的朋友都有说,德国发达,当然采用装配式建筑,建造被动式房屋。
美国发达,森林多,当然用预制木结构。
还有些人说原木房屋好,可是贵,而且不习惯,我就喜欢钢筋混凝土的房子,有装配式建筑体系的混凝土预制房屋么?今天我们就跟大家分享下,采用钢筋混凝土的装配式建筑,从生产到建造,到竣工的全过程。
而且,今天我们不再说德国美国加拿大如何造房子,而是看看一些经济欠发达国家,比如:▲牙买加装配式低层住宅▲危地马拉装配式公寓▲南非装配式住宅▲菲力宾装配式建筑▲预制楼梯▲印度尼西亚装配式建筑体系建造的大楼今天我们看看这栋小房子从构件生产,基础准备,现场安装的全过程,钢筋混凝土转配式建筑你能接受了么?▲设计,3d立体设计,当然还需要标示出具体尺寸,以便工厂分解构件,逐一生产。
▲工厂里的模板,根据设计要求组合▲表层要铺一层钢筋网。
▲钢筋网与之前铺设主筋绑扎一起▲门窗洞口预留▲浇筑混凝土▲房子都要基础,工厂生产房屋构件的同时,现场就可以平整场地,夯实地基了。
(报名即将截止,4月7~9日来北京和行业大咖们一起畅聊,“新型建筑工业化创新技术交流会”给您好看!点击此处查看详情)▲脱模▲运输▲当然也有就在工地现场制作的。
▲吊装基础▲基础就位后安装混凝土底板▲墙板安装,小房子,东南西北四面墙,几分钟就搞定了。
▲屋面安装也非常快。
▲预留的洞口,构件之间连接靠高强度螺栓。
▲测试精度▲接缝摸胶▲安装屋顶装饰板房屋主体结构完成,门前的两个方柱也是预制的。
当然之后还要做防水,根据区域不同,做相应的保温处理,但这样建房子,是不是真的很快?。
装配式建筑施工过程解析图文并茂一、引言装配式建筑是一种新型的建筑模式,与传统的现场施工方式不同,它将主体结构和部分装饰材料在工厂中进行预制加工,并通过运输后现场组装完成。
本文旨在解析装配式建筑的施工过程,并通过图文并茂的方式展示其具体操作步骤。
二、装配式建筑施工过程解析1. 地基处理装配式建筑施工的第一步是对地基进行处理。
首先需要对土壤进行勘测和测试,确保地基承载力满足要求。
接下来进行挖掘和平整地面,清除杂物和障碍物。
最后,根据设计要求,在地基上铺设合适的防水层和绝缘层。
2. 基础施工在地基处理完成后,需要进行基础施工。
这包括浇注混凝土基础或安装钢结构基座等。
同时,在基础上设置排水系统以及其他必要的管道设施。
3. 主体结构组装主体结构是装配式建筑的核心部分。
通常采用预制混凝土板、轻钢龙骨或钢结构等材料进行制作。
首先,根据设计图纸,在工厂中进行预制加工。
然后,将预制构件通过运输工具送至施工现场。
在现场上,使用吊装设备将构件准确地组装起来,并通过焊接或螺栓连接固定。
4. 水电安装水电安装是装配式建筑的重要环节之一。
它包括给排水管道、电气线路、通风系统等的安装。
在主体结构组装完成后,根据施工图纸和设备规格,进行相应的水电布置和连接。
5. 外墙和屋面施工外墙和屋面是为了保护建筑免受自然环境的影响而设置的外部防护层。
在装配式建筑中,常见的外墙材料包括彩钢板、玻璃幕墙等。
屋面则可以采用预制构件或者涂层防水材料进行覆盖。
6. 室内装饰室内装饰是营造舒适室内环境的重要一步。
根据设计要求,在主体结构搭建完成后,进行地板、天花板、墙壁等的安装和装饰。
同时,安装门窗、洁具、灯具等设备。
7. 系统调试与验收施工完成后,需要对各项系统进行调试和验收。
包括水电系统、空调系统、消防系统等。
确保设备正常运行并符合相关标准和规定。
三、结束语通过本文的解析,我们可以了解到装配式建筑的施工过程及其各个环节的操作步骤。
装配式建筑以其高效快捷的特点逐渐在建筑业中得到应用,并在加快建筑进度、改善施工质量等方面展现出巨大潜力。
详解装配式建筑施工过程的全过程装配式建筑是一种以装配构件为基本单位的建筑施工方式,其有机地结合了设计、生产、运输和施工等环节。
本文将详细解释装配式建筑施工过程的全过程,包括构件预制、运输、安装和验收等关键步骤。
一、构件预制阶段1. 构件设计与加工:在装配式建筑施工过程中,首先需要进行构件设计。
设计师根据建筑需求和规范要求,确定构件的尺寸、材料及连接方式等,并交给专业厂商进行生产。
在这个阶段,可以利用计算机辅助设计(CAD)软件进行模型的绘制和参数设定,确保精度和质量。
2. 构件生产:根据设计图纸,在专业厂商内进行批量化的构件生产。
一般情况下,采用现代化技术和设备,如数控切割机、自动化焊接设备等,以提高生产效率和品质稳定性。
3. 构件质量检测:为了确保每一个构件都符合质量标准,在生产完成后,需要对构件进行严格的质量检测。
常见的检测方法包括外观检查、尺寸测量、材料成分检验等。
只有通过质量检测的构件,才能继续进行后续的运输和安装工作。
二、构件运输阶段1. 运输准备:在装配式建筑施工过程中,由于构件的规模较大且体积较重,需要使用特殊的运输工具。
在进行运输之前,需要对运输路线进行规划,并确保道路条件适合。
同时,还需要对构件进行固定和防护措施,以防止在运输过程中发生损坏。
2. 构件装车及运输:将预制好的构件安全地装上专用运输车辆,并根据实际情况选择合适的运输方式,如公路、铁路或水路等。
在整个运输过程中,需要加强沟通和协调,确保构件能够按时到达施工现场。
三、构件安装阶段1. 基础施工准备:在进行构件安装之前,首先需要完成基础的施工准备工作。
包括清理施工现场、搭建起重设备和支撑架等。
此外,还需根据设计图纸确定各个构件的位置和连接方式。
2. 构件吊装:利用起重设备,将构件从运输车辆上卸下,并进行吊装到预定位置。
这个过程需要高度的协调和稳定性,以确保构件能够准确地放置在预先设计的位置上。
3. 构件连接与固定:一旦构件吊装到位,需要进行连接和固定工作。
装配式建筑过程全解——从设计到施工的详细流程一、引言随着社会的发展和科技的进步,装配式建筑成为了当今建筑行业的一个重要趋势。
相比于传统的施工方式,装配式建筑具有快速、高效、绿色等优势,因此在各个领域得到了广泛应用。
本文将从设计到施工的角度,详细介绍装配式建筑的流程。
二、设计阶段(1)项目可行性研究:在这个阶段,需要进行市场调研和经济评价等工作,确定项目是否具备可行性。
(2)方案设计:根据项目需求以及预算限制,制定出适合的整体方案。
这个阶段通常包括总体规划设计和主要构件设计。
(3)结构分析与计算:对装配式建筑的结构进行力学分析和计算,并对各种力学指标进行评估。
(4)参数化模型生成:使用专业软件生成参数化模型,并对其进行参数调整和优化。
(5)材料选型与采购计划:根据方案设计确定所需材料,并制定采购计划。
三、制造与预组装阶段(1)工厂生产:在装配式建筑的制造与预组装阶段,需要充分利用现代化设备和技术,保证产品的质量和效率。
通常情况下,工程公司与专门生产装配式建筑的工厂进行合作。
(2)质量控制与检验:在制造过程中,需要对每个构件进行严格的质量控制,并进行必要的检验。
只有符合标准的构件才能继续使用。
(3)预组装:将各个构件按照设计方案进行预组装,以确保其相互之间的密切配合。
四、运输与现场安装阶段(1)运输计划:根据项目需求,确定合适的运输方式和路径,并制定详细的运输计划。
注意遵守相关法规和安全规范。
(2)现场准备工作:在施工现场进行必要的平整、清理等准备工作,为后续安装做好准备。
(3)吊装与安装:使用起重设备将构件吊装到指定位置,并按照设计方案进行安装。
确保每个构件的精确度和稳固性。
(4)节点连接处理:对于不同构件之间以及构件与基础部分之间存在的连接节点,需要进行合理的处理,保证连接强度和稳定性。
(5)系统设备安装:在主体构件安装完成后,进行电力、水暖等系统设备的安装。
五、施工验收与后续工作(1)施工验收:对整个装配式建筑项目进行总体验收和分项验收。
剖析装配式建筑施工过程的详细流程装配式建筑已经成为现代建筑领域中的一项重要技术,它具有施工速度快、质量可控、环保节能等诸多优势。
本文将以一个实际案例为例,剖析装配式建筑施工过程的详细流程,从设计准备到最后的完工验收。
一、设计准备在开始施工之前,首先需要进行设计准备工作。
这包括确定建筑的功能需求、结构形式和材料种类等基本要素,并委托专业的建筑设计机构进行详细设计。
同时还需要对施工场地进行勘测和土壤测试,以确保地基的承载力满足要求。
二、制定施工计划在设计确定后,施工方需要制定详细的施工计划。
这涉及到各个施工阶段的时间安排、人员调配、材料采购等工作。
同时还需要编制详细的施工图纸和技术规范,在确保安全和质量的前提下进行组织协调。
三、生产预制构件装配式建筑的核心就是预制构件的生产。
在施工前期,预制厂会根据设计图纸进行构件加工和生产。
预制构件的生产方式有多种,包括装配式钢结构、混凝土模板和木质构件等。
根据具体项目的要求,选择合适的材料和工艺进行生产。
四、运输和安装完成预制构件的生产后,需要将其运输到施工现场。
这通常采用集装箱或平板车进行运输,确保构件的完整性和安全。
在到达施工现场后,需要组织专业人员进行吊装和安装。
这一过程需要密切协调施工人员、机械设备和起重工具,确保准确无误地完成各个预制构件的连接和固定。
五、施工细节处理在主体结构搭建完成后,需要进行一系列细节处理工作。
这包括门窗安装、管道布置、电气设备配套等。
同时还需要进行防水、防火等相关施工,并按照相关规范对室内外环境进行优化调整。
六、竣工验收在全部施工完成后,需要组织相关部门对建筑进行竣工验收。
这是评估建筑是否符合法律法规要求以及设计要求的重要环节。
验收内容包括结构安全性检查、功能性能检测、消防安全验收等。
只有通过竣工验收,建筑才能正式投入使用。
结语装配式建筑施工过程的详细流程可以总结为设计准备、施工计划、生产预制构件、运输和安装、施工细节处理以及竣工验收等多个环节。
装配式建筑施工流程的详细解释与图示装配式建筑是指在工厂或制造车间中进行大规模生产和标准化加工的建筑构件,然后将这些构件运送到现场进行组装。
相较于传统的现场施工方式,它具有时间效益、质量可控、资源节约等优势。
本文将详细解释装配式建筑施工流程,并通过图示展示每个步骤。
一、设计阶段在装配式建筑施工流程中,设计阶段是非常关键的。
首先,需要优化整体结构,并确定适合标准化生产的构件。
其次,对每个构件进行详细设计,并确保其尺寸、安装方法和连接方式等符合国家相关标准。
最后,进行全面的结构计算和材料选型以保证安全性能。
图1:设计阶段流程图二、制造阶段在制造阶段,各个构件将根据设计进行生产加工。
首先,需要设立生产线,并编制具体操作规程和质量控制手册。
然后,根据需求购买材料,并经过检验合格后进行切割、焊接等加工操作。
最后,进行表面处理和喷涂等工序,使构件达到预期的外观和防腐性能。
图2:制造阶段流程图三、运输与组装阶段在完成制造后,各个构件将进行运输和组装。
首先,需要选定合适的运输方式,并确保运输过程中不会对构件产生损坏。
然后,按照施工图纸和安装说明进行装配式建筑的现场施工。
最后,进行连接、固定和检测等工作,以确保整个建筑具有稳定性和安全性。
图3:运输与组装阶段流程图四、系统调试与验收阶段在完成组装后,需要进行系统调试和验收。
首先,将建筑连接到电力、水务等系统,并进行功能测试以确保正常运行。
其次,根据国家相关标准进行结构验收和质量检测,并出具相应的合格证明。
最后,对整个建筑的环境舒适度、隔音效果等进行评估。
五、维护与管理阶段在建筑交付使用后,还需要加强维护与管理工作。
首先,制定规范且详细的维护计划,并定期巡查和维修建筑设备。
其次,在使用过程中做好安全管理和排查,防止事故发生。
最后,定期对建筑进行整体评估和健康检查,以保持其良好的使用状态。
六、装配式建筑施工流程总结装配式建筑施工流程分为设计阶段、制造阶段、运输与组装阶段、系统调试与验收阶段以及维护与管理阶段。
装配式建筑是什么?装配式建筑是如何生产的?现场又是怎样施工的?成本造价如何?要想知道答案就一起来看看吧~
装配式建筑是什么
在装配式建筑的建造中,我们可以把梁、板、柱、墙等事先做好的构件想象成一块块乐高积木,在施工现场只需把它们拼合在一起。
和搭乐高一样,装配式建筑将部分或所有构件在工厂预制完成,然后运到施工现场进行组装。
组装不只是“搭”,预制构件运到施工现场后,会进行钢筋混凝土的搭接和浇筑,以保障拼装房的安全性。
所以,这种产业化、工业化的建筑在欧美及日本等国际及地区已经广泛被采用。
装配式建筑的优点在于:
●1.有利于提高施工质量。
装配式构件是在工厂里预制的,能最大限度地改善墙体开裂、渗漏等质量通病,并提高住宅整体安全等级、防火性和耐久性。
●2.有利于加快工程进度。
效率即回报,装配式建筑比传统方式的进度快30%左右。
●3.有利于提高建筑品质。
室内精装修工厂化以后,可实现“在家收快递”,即拆即装,又快又好。
●4.有利于调节供给关系。
提高楼盘上市速度,减缓市场供给不足的现状。
行业普及以后,可以降低建造成本,同时有效地抑制房价。
●5.有利于文明施工、安全管理。
传统作业现场有大量的工人,现在把大量工地作业移到工厂,现场只需留小部分工人就可以,从而大大减少了现场安全事故发生率。
●6.有利于环境保护、节约资源。
现场原始现浇作业极少,健康不扰民,从此告别工地“灰朦朦”。
此外,钢模板等重复利用率提高,垃圾、损耗、节能都能减少一半以上。
如何生产
装配式构件是如何生产出来的?
以装配式建筑板为例,生产工序为:钢模制作→钢筋绑扎→混凝土浇筑→脱模
钢筋绑扎的时候需预留孔洞
进行钢筋绑扎的时候需将吊钩预埋其中
混凝土浇筑,流水线作业
脱模后成品装配式板
装配式构件制作完成,暂时在工厂分类堆放,就可准备运往施工现场了。
成品装配式构件装车上路运往现场
施工流程
以预制框架结构为例,一层施工完毕后,先吊装上一层柱子,接着上主梁、次梁、楼板。
预制构件吊装全部结束后,就开始绑扎连接部位钢筋,最后进行节点和梁板现浇层的浇筑。
上述步骤里技术要求最高的是什么?
答案是装配式构件的吊装。
为了确保吊装顺利进行,装配式构件运到现场后,需要合理安排堆放场地,方便吊装。
就像搬家一样,通常都会安排好物品搬运顺序,来合理减少工作量。
这个最重要的吊装步骤是如何操作的呢?
如下图所示:
装配式柱吊装
上图最抢眼的就是梳妆镜惊现施工现场,梳妆镜的用途是什么呢?梳妆镜是为装配式柱吊装准备的,下部空间狭小,不便于观察,通过镜子的反射原理,方便下层预留钢筋与上层装配式柱孔洞的插接。
装配式叠合梁吊装
装配式叠合板吊装
对于吊装难度较大的部位,还可以在现场进行预拼装或建造装配式展示区,起到示范作用。
框架结构大梁的预拼装和剪力墙住宅的展示区
吊装完毕,绑扎好现浇层的钢筋,准备浇筑现浇层混凝土
为了增加装配式构件和现浇层之间的连接,确保结构的可靠性和安全性,装配式构件表面都留有键槽或进行毛糙处理。
装配式构件之间可以有多种连接方式,目前楼板通常采用7+8的形式(70mm厚预制楼板+80mm厚现浇层)。
以主次梁连接节点为例,展示装配式构件之间连接种处理方式的多样性:
主次梁连接边节点——主梁预留槽口
主次梁连接中节点——主梁预留后浇段
主次梁连接节点——主梁设置牛腿
那么多的构件如何不出错呢?
为了确保工人不会搞错,减少施工错误,加快工程进度,每个构件其实都有自己的“身份证”,它们都拥有独一无二的ID号,方便对号入座。
●1.预制构件尺寸要遵循少规格/多组合的原则。
●2.外立面的外围护构件尽量单开间拆分。
●3.预制剪力墙接缝位置选择结构受力较小处。
●4.长度较大的构件拆分时可考虑对称居中拆开。
●5.考虑现场脱模/堆放/运输/吊装的影响,要求单构件重量尽量接近,一般不超过6吨,高度不宜跨越层高,长度不宜超过6米。
与传统现浇建筑相比,装配式房屋对设计、建造对各专业的配合度要求更高,需要各专业尽早参与配合:
●1.建筑专业
要考虑对外立面风格、保温形式、降板区域、楼梯面层做法,预埋窗框、瓷砖、石材反打等方面的影响。
●2.设备专业
涉及到预制构件的预留洞、预埋管,图纸细化工作量非常大。
●3.内装专业
涉及机电点位提资,介入时间需大大提前。
●4.施工方
需要总包、吊装单位、构件生产厂家都要提前介入。
同时,在设计过程中,还需进行BIM模拟,考虑装配式构件预留钢筋与现浇部位钢筋的位置关系和连接,以大大减少现场施工过程中构件的错位和碰撞。
BIM模拟板钢筋和接缝
BIM模拟板钢筋和接缝
BIM模拟连接节点
装配式建筑对很多现有的建筑做法都有不同的影响,其中,对外墙保温做法和石材立面做法的影响最为明显,下面两张表清楚地对比了各种做法的优缺点、成本和施工因素、适用性等方面。
保温做法对比
PC石材立面做法对比。
