绿化工程进度计划保证措施一、提前计划1.项目开工前,组织专业团队开展前期调研和方案设计,包括项目选址、土壤情况、植被种类、景观要求等方面的综合考虑,制定详细可行的工程进度计划。
2.根据项目任务和工期,制定每个施工节点的具体任务和时间节点,确保各项工作有序进行,并预留适当的缓冲时间,以应对可能出现的延误情况。
3.项目实施过程中,及时调整进度计划,根据实际情况对工期进行调整,并及时通知相关责任人。
二、合理布局1.合理安排工作区域,根据工作性质和工序的先后关系,分配合适的区域和场地,确保不同工作同时推进,避免资源浪费和工程滞后。
2.根据植被的生长规律,合理安排施工工序和时间节点,避免植物成长期与施工期重叠,确保植物生长的连续性和稳定性。
3.合理配备所需的材料和设备,并做好材料和设备的管理和调度,确保施工不因材料和设备的缺乏而延误。
三、科学管理1.建立健全的施工组织管理机制,明确责任分工,确保每个责任人清楚工作任务和工期要求,并能够按时完成工作。
2.制定详细的工作规范和操作规程,指导施工人员开展工作,确保施工过程符合要求,并及时解决工程中的问题和难点。
3.建立施工质量和安全监测机制,定期进行质量检查和安全培训,及时纠正存在的问题和隐患,确保施工过程安全、高效、优质。
四、加强监督1.各级领导和监理人员要加强对项目进展的监督和管理,定期召开工程例会,与责任人沟通交流,及时解决问题,确保项目进度的顺利推进。
2.建立项目进展的考核和奖惩机制,对延误工期的责任人进行相应的追责和处罚,对优秀表现的责任人进行表扬和激励。
3.相关部门要对工程进展情况进行监督检查,及时发现问题和隐患,并及时向责任人提出整改要求。
五、保障措施1.提前储备所需的材料和设备,建立健全的供应链体系,确保项目施工所需的材料和设备的及时供应。
2.加强人力资源管理,建立人才库和劳务用工机制,确保项目施工人员的稳定性和高效率。
3.密切与市政、园林等相关部门的沟通与合作,确保项目能够得到必要的支持和协调,保证项目顺利进行。
园林绿化工程施工进度保证措施1.制定详细的施工计划:在工程开始前,制定详细的施工计划,包括施工的各个阶段及时间节点,明确各个阶段的任务和责任分工,为施工过程提供指导。
2.做好协调与沟通:施工过程中,与相关部门和各个分包商进行密切沟通与协调,了解施工中的问题和需求,及时解决施工过程中的各类问题,以确保进度和质量。
3.人力资源的充足安排:合理安排施工人员,确保足够的劳动力参与工程施工。
同时,要对施工人员进行技术培训和安全教育,提高施工效率和工作质量。
4.合理分配资源:对资金、材料和设备的运用要进行合理的规划与分配,确保施工过程中不因资源问题而造成进度延误。
5.建立施工现场管理制度:制定严格的施工现场管理制度,包括施工人员的出勤制度、安全生产制度、进场验收制度等,保障施工过程的有序进行。
6.建立项目进度监控机制:通过建立项目进度监控机制,及时收集施工过程中的数据和信息,定期开展进度检查,制定相应的整改措施和预警机制,及时发现和解决施工过程中的问题。
7.加强施工质量管理:通过严格的施工质量检查制度,对施工过程中的质量进行监控和评估。
发现问题及时整改,确保工程质量符合规定要求。
8.引入先进施工技术:在施工过程中,积极引入先进的施工技术和设备,提高施工效率和工作质量。
9.做好安全管理:加强施工现场的安全管理,制定完善的安全生产措施,教育施工人员加强安全意识和操作规范,确保施工过程中的安全。
10.定期沟通交流:定期与业主和相关部门进行交流和沟通,了解他们的需求和意见,及时调整工程进度和计划,确保工程顺利进行。
总结来说,园林绿化工程施工进度保证措施的核心是通过合理规划、资源管理和项目管控等方法,全面保障施工进度和质量,确保工程按时按质完成。
绿化施工进度计划和各阶段进度的保证措施下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!绿化施工进度计划和各阶段进度的保证措施绿化工程的施工进度计划及其各阶段进度的保证措施,对于项目的顺利进行至关重要。
绿化施工进度计划和工期保证措施一、绿化施工进度计划1.前期准备工作(2天):-清理施工区域,清除障碍物;-运送所需材料和设备到施工现场;-协调相关部门办理绿化施工相关证件。
2.土地整地(5天):-进行场地勘测,确定土地整地方案;-清除原有植被,平整土地;-塑造地形,修建花坛、小道等。
3.植物选育和栽植(10天):-根据设计方案和环境条件,选择适宜的植物;-购买合适的植物苗木;-进行植物栽植和固定,施加适量肥料和水。
4.绿化设施安装(7天):-安装灯光设备、座椅和垃圾桶等绿化设施;-进行管道敷设和安装喷灌系统。
5.养护管理(持续进行):-定期浇水、施肥、修剪;-清理垃圾、除草、除虫。
为确保绿化施工能够按计划进行并按时完成,以下是一些工期保证措施的建议:1.施工人员合理安排:根据进度计划,合理安排施工人员的数量和工作时间,确保施工人员有足够的时间和人力资源进行作业。
2.现场管理和协调:设立专职项目经理或现场主管,负责绿化施工现场的管理和协调工作,及时解决施工中的问题,避免工期延误。
3.提前采购材料和设备:提前根据进度计划,采购所需的材料和设备,避免因材料和设备供应延迟导致施工工期延误。
4.指定专门负责督导:指定专门负责绿化施工进度的督导人员,对施工进展进行监督和管理,防止施工过程中出现拖延情况。
5.临时加班和夜间施工:在必要的情况下,可以安排临时加班或夜间施工,以确保绿化施工按时完成。
6.预留一定的工期缓冲:在制定进度计划时,预留一定的工期缓冲,以应对可能出现的意外情况,避免工期超时。
7.与相关部门合作:与相关部门建立良好的沟通和合作关系,共同协调施工工期,确保各项审批、证件办理等事宜及时进行,不因手续问题导致施工工期延误。
以上是绿化施工进度计划和工期保证措施的简要说明,通过合理的进度安排和科学的管理措施,可以最大程度地保证绿化施工按时完成,并提高施工效率。
绿化施工进度计划和各阶段进度的保证措施绿化工程是一项关乎城市环境美化和市民生活质量的重要工程。
为了确保绿化工程能够按照既定的时间节点顺利完成,我们需要制定详细的绿化施工进度计划,并采取有效的保证措施。
下面我们就来一起看看如何制定绿化施工进度计划和各阶段进度的保证措施吧!一、制定绿化施工进度计划1.1 第一阶段:前期准备(10天)在这个阶段,我们需要做以下几件事情:(1)明确绿化工程的目标和要求,制定详细的绿化设计方案。
(2)对施工现场进行勘察,了解地形地貌、土壤条件等基本情况。
(3)编制施工组织设计,明确施工队伍、材料、设备等资源配置。
(4)办理相关手续,如招投标、施工许可证等。
1.2 第二阶段:挖土、填土(20天)在这个阶段,我们需要做以下几件事情:(1)根据绿化设计方案,进行挖土、填土作业。
(2)对挖土、填土后的地面进行整平处理,确保地面平整度符合要求。
(3)对挖土、填土后的地面进行压实处理,确保土壤紧密度符合要求。
1.3 第三阶段:栽植植物(30天)在这个阶段,我们需要做以下几件事情:(1)根据绿化设计方案,选择合适的植物品种。
(2)对植物进行筛选、修剪、病虫害防治等工作。
(3)按照设计方案,进行植物的栽植、固定等工作。
(4)对新栽植的植物进行浇水、施肥等养护工作。
二、各阶段进度的保证措施2.1 第一阶段:前期准备的保证措施为了确保前期准备工作能够按时完成,我们可以采取以下措施:(1)加强沟通协调,确保各部门之间的信息畅通。
(2)合理安排时间,避免出现临时抱佛脚的情况。
(3)严格执行招投标程序,确保招标过程公平公正。
(4)加强监督检查,确保各项手续办理顺利。
2.2 第二阶段:挖土、填土的保证措施为了确保挖土、填土工作能够按时完成,我们可以采取以下措施:(1)加强现场管理,确保施工安全。
(2)合理安排施工队伍,避免出现窝工现象。
(3)加强设备维护保养,确保设备正常运行。
(4)加强质量控制,确保土壤质量符合要求。
绿化施工进度计划和工期保证措施一、施工进度总体控制计划:? 根据合同要求365天完成承包范围内工作内容,现已过半,由于施工场地等各种原因,迟迟难以推进进度。
为确保工程能够顺利完成,现行阶段性进度控制如下:湘江环境综合整治(一期)工程--绿化工程实际施工面积约54000 m2,实际施工工期122天(多个施工面同步施工作业),实际投入机械(卡特320挖掘机12台、35t铲车8台、12t吊车12辆、25t吊车12辆、50t吊车12台、),实际投入工人100(因多个施工面同步施工作业人员交叉)。
滨江公园南区绿化部分(南区节点四、南区节点三、南区节点二、南区节点一)实际施工面积约14000m2,实际施工工期32天,实际投入机械(卡特320挖掘机4台、35t铲车2台、12t吊车4辆、25t吊车4辆、50t吊车4辆、),实际投入工人80(因多个施工面同步施工人员交叉)。
注:下述以施工条件无影响为前提1、南区绿化工期:32天①施工放线:2天,投入机械、人力:工人3名。
②场地平整:2天,投入机械、人力:卡特320挖掘机4台,35t铲车2台,工人30。
③土方回填(包含坡地造型):4天,投入机械、人力:卡特320挖掘机4台,35t铲车2台,装载质量12t自卸汽车16辆,工人20名。
④土方验收:1天。
⑤乔木种植(包含大中小乔木):5天,投入机械、人力:卡特320挖掘机4台,35t铲车2台,12t吊车4辆,25t吊车4辆,50t吊车4辆,工人30名。
⑥乔木验收:1天⑦灌木种植(包含大中小灌木):4天,投入机械、人力:12t吊车4辆,工人50名。
⑧灌木验收:1天。
⑨地被、草皮(包含各类色块):8天,投入机械、人力:工人80。
⑩地被、草皮验收:1天11 绿化(保成活)养护:3天,投入机械、人力:工人15、绿化工程洒水车1台。
小计:32天。
滨江公园北区绿化部分(南区节点四、南区节点三、南区节点二、南区节点一)实际施工面积约14000m2,实际施工工期32天,实际投入机械(卡特320挖掘机4台、35t铲车2台、12t吊车4辆、25t吊车4辆、50t吊车4辆、),实际投入工人80(因多个施工面同步施工人员交叉)。
园林绿化景观工程进度计划及工期保证措施详细版一、进度计划1.前期准备阶段(1周)1)确定项目需求和设计方案;2)开展土地勘查和测量工作;3)编制施工方案和施工图纸。
2.材料采购和准备阶段(2周)1)确定所需材料列表;2)与供应商进行洽谈和签订合同;3)安排材料运输和质检。
3.土地整理和基础工程(4周)1)清理和平整工地;2)进行土地改造和地坪施工;3)修建排水系统和水源供应设施。
4.园林景观建设阶段(8周)1)按照设计方案进行树木和花卉的种植;2)建设草坪和花园;3)修建道路和人行慢跑道;4)修建景观建筑和雕塑。
5.灯光布置和系统调试阶段(2周)1)安装园林景观灯具;2)进行灯光布置和系统调试。
6.安装园林设备和附属设施(3周)1)安装公共设施,如长椅、亭子等;2)安装滑梯、秋千等儿童设施。
7.清洁和整理阶段(1周)1)进行施工现场的清洁工作;2)整理施工材料和设备。
8.客户验收和完工阶段(1周)1)邀请客户参观工程并验收;2)交付项目,并收取尾款。
二、工期保证措施1.现场施工管理a)设立施工现场的临时办公室,配备专业的施工管理团队;b)制定施工规章制度,明确各人员的职责和安全操作规范;c)定期召开施工进度会议,协调沟通各施工环节,确保工程按时进行;d)加强对施工人员的培训和监督,提高施工质量和效率。
2.物资采购管理a)提前确定项目所需材料,与供应商签订合同,并规定交货时间;b)定期检查材料的质量和数量,及时补充和更换不合格或短缺的材料;c)与供应商保持良好的合作关系,确保材料的及时供应。
3.施工进度监控a)按照工期计划编制详细的施工进度表,并将其公示于施工现场;b)每周进行进度检查,查看是否按计划进行;c)如发现工期延误,及时采取补救措施,如加班加点或增加施工人员;d)引入先进的工程管理软件,提高施工进度的监控和调度能力。
4.风险管理与预案a)针对施工过程中可能遇到的风险,制定相应的预案,并策划应急措施;b)定期进行风险评估和安全检查,确保施工过程的平稳进行;c)制定施工现场安全警示标志和应急救援预案,确保人员安全。
绿化施工进度计划及工期的承诺与保证措施一、施工进度计划及工期的承诺为确保邢台市汽车城二期园区绿化工程施工进度计划及工期我公司郑重承诺,将依照施工合同对本次施工范围内的施工进度计划及工期承担责任,承诺基本内容如下:1、保证严格按图纸、相关规范施工,并达到合格标准。
2、制定施工工期管理机构和安全管理责任制,配备足够的安全生产设备和人员,并认真落实各项施工管理规定。
3、所有工程建设施工作业人员均提前做好工期提速准备,做好思想工作。
4、保证在工期内,安全、保质、高效的完成本项目的施工任务。
5、保证在开工时,人员与机械设备能够按时到场并投入工作。
6、在接到中标通知书后,签定工程承包合同,在施工设备进场后,保证在建设单位要求的40日历天的施工工期内全部完工。
二、工程施工进度计划(一)工程进度安排的原则1、根据本工程施工现场的自然条件,合理配置生产要素,科学计划安排,精心组织施工,在确保安全、质量的前提下,满足建设单位对工期的要求。
2、实事求是,量力而行,最大限度的发挥我公司的优势,采取先进、成熟的技术措施,在提前完工的情况下,保证该工程达到优良水平。
3、统筹兼顾,合理安排工期,组织均衡生产,提高设备、器材利用率,做到少投入,多产出,确保整个工程顺利进行。
必要时交叉施工要为下一工序做好准备工作,将各工序之间地相互影响降到最小限度。
(二)工期要求工期40日历天,工程完工验收后管护期为1年,严格按照相关园林绿化管理考核办法进行管护,确保绿化植物长势良好,管护达标。
工程进度流程图:详细施工进度见“施工进度计划表表6.1”三、施工工期的保证措施工程施工中,我们将根据设计文件和有关施工规范、规程、精心编制实施性施工组织设计,确定合理的施工方案,科学规划,狠抓关键线路,突出重点,确保主体。
同时总揽全局,统筹兼顾,科学管理,确保工程保质保量按期竣工。
我们从以下几个方面,予以有利保证:(一)从优化施工方案上保证本工程绿化工程量大,含大量苗木,施工中要保持各分项施工交叉进行。
绿化工程确保工期的保证措施由于本工程施工量大,工程复杂,工期要求紧。
保证工程的如期完成是工程的关键。
(一)组织措施1、加大设备及人员投入,为确保进度计划的完成,将根据标段工作量的大小和工期的实际情况,投电动卷扬机、模板及部分施工机具,提供足够的人员、物质。
2、按照施工进度计划中的关键线路工序,合理地控制节点目标,做到每道工序环环相扣,力争沉井施工提前完成,为总体工期留有充分的时间余地,便于我们在施工线作业面上全面投入人员、设备,集中力量打歼灭战。
3、做好开工前的一切准备工作,做到人员充足、机械精良。
4、抓住工作重点,针对本工程的具体的特点,抓住影响工期的检查井工程施工时间。
5、认真制订各项目,各工序间的衔接计划,做好自检自查,确保中间验收,缩短衔接时间。
6、认真制订各工序材料用量计划,提前将有关材料落实到场,防止供料脱节。
7、为确保控制目标实现分别制定总工期目标和分期工期目标,周计划、旬计划和月计划,每周将实际完成工程量绘于项目部的施工进度控制图中及时分析滞后原因,找出具体往前超赶的方向。
8、每星期召开一次工程生产例会,协调并解决各影响工期的因素。
9、充分协调好当地群众关系,尽量采取更多的夜间施工时间。
10、增加防雨设施,减少雨天对施工的影响。
11、施工期间时将利用节假日、休息日,并采取昼夜施工来缩短工期,争取提前完成。
12、充分发挥我公司施工技术管理上的优势,组织多支作业队分组同步施工,搭接穿叉作用,立体交叉施工,确保目标工期。
(二)技术保障措施1、优化施工组织设计,做到科学施工,信息反馈及时,适当调整和优化施工计划,确保工序按时或提前完成。
2、组织流水化、程序化施工作业,保证一环扣一环的施工程序,技术人员要深入一线跟班作业,出现问题及时解决。
(三)材料保障措施1、建立材料供应保证体系,实施料源产地和现场双向质量控制,严格杜绝劣质材料进场。
2、材料计划要超前提出,并按施工计划安排,确保到位及时,同时要把握市场淡旺季节的特点,超前调查和预测市场供应情况。

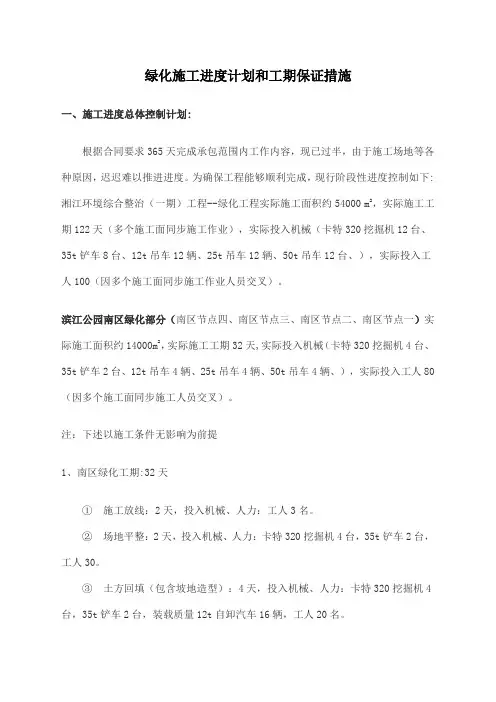

绿化施工进度计划和工期保证措施
一、施工进度总体控制计划:
根据合同要求365天完成承包范围内工作内容,现已过半,由于施工场地等各种原因,迟迟难以推进进度。
为确保工程能够顺利完成,现行阶段性进度控制如下:湘江环境综合整治(一期)工程--绿化工程实际施工面积约54000 m2,实际施工工期122天(多个施工面同步施工作业),实际投入机械(卡特320挖掘机12台、35t铲车8台、12t吊车12辆、25t吊车12辆、50t吊车12台、),实际投入工人100(因多个施工面同步施工作业人员交叉)。
滨江公园南区绿化部分(南区节点四、南区节点三、南区节点二、南区节点一)实际施工面积约14000m2,实际施工工期32天,实际投入机械(卡特320挖掘机4台、35t铲车2台、12t吊车4辆、25t吊车4辆、50t吊车4辆、),实际投入工人80(因多个施工面同步施工人员交叉)。
注:下述以施工条件无影响为前提
1、南区绿化工期:32天
①施工放线:2天,投入机械、人力:工人3名。
②场地平整:2天,投入机械、人力:卡特320挖掘机4台,35t铲车2台,工人30。
③土方回填(包含坡地造型):4天,投入机械、人力:卡特320挖掘机4台,35t铲车2台,装载质量12t自卸汽车16辆,工人20名。
④土方验收:1天。
⑤乔木种植(包含大中小乔木):5天,投入机械、人力:卡特320
挖掘机4台,35t铲车2台,12t吊车4辆,25t吊车4辆,50t吊车4辆,工人30名。
⑥乔木验收:1天
⑦灌木种植(包含大中小灌木):4天,投入机械、人力:12t吊车4辆,工人50名。
⑧灌木验收:1天。
⑨地被、草皮(包含各类色块):8天,投入机械、人力:工人80。
⑩地被、草皮验收:1天
11 绿化(保成活)养护:3天,投入机械、人力:工人15、绿化工程洒水车1台。
小计:32天。
滨江公园北区绿化部分(南区节点四、南区节点三、南区节点二、南区节点一)实际施工面积约14000m2,实际施工工期32天,实际投入机械(卡特320挖掘机4台、35t铲车2台、12t吊车4辆、25t吊车4辆、50t吊车4辆、),实际投入工人80(因多个施工面同步施工人员交叉)。
注:下述以施工条件无影响为前提
1、北区绿化工期:32天
①施工放线:2天,投入机械、人力:工人3名。
②场地平整:2天,投入机械、人力:卡特320挖掘机4台,35t铲车2台,工人30。
③土方回填(包含坡地造型):4天,投入机械、人力:卡特320挖掘机4台,35t铲车2台,装载质量12t自卸汽车16辆,工人20名。
④土方验收:1天。
⑤乔木种植(包含大中小乔木):5天,投入机械、人力:卡特320
挖掘机4台,35t铲车2台,12t吊车4辆,25t吊车4辆,50t吊车4辆,工人30名。
⑥乔木验收:1天
⑦灌木种植(包含大中小灌木):4天,投入机械、人力:12t吊车4辆,工人50名。
⑧灌木验收:1天。
⑨地被、草皮(包含各类色块):8天,投入机械、人力:工人80。
⑩地被、草皮验收:1天
11 绿化(保成活)养护:3天,投入机械、人力:工人15、绿化工程洒水车1台。
小计:32天。
沿江步行道绿化部分(A区、B区、C区、D区、E区)实际施工面积约26000m2,实际施工工期58天,实际投入机械(卡特320挖掘机4台、35t铲车4台、12t吊车4辆、25t吊车4辆、50t吊车4辆、),实际投入工人80(因多个施工面同步施工人员交叉)。
注:下述以施工条件无影响为前提
1、沿江步行道绿化工期:58天
①施工放线:2天,投入机械、人力:工人3名。
②场地平整:3天,投入机械、人力:卡特320挖掘机4台,35t铲车4台,工人50。
③土方回填(包含坡地造型):5天,投入机械、人力:卡特320挖掘机4台,35t铲车4台,装载质量12t自卸汽车16辆,工人30名。
④土方验收:2天。
⑤乔木种植(包含大中小乔木):10天,投入机械、人力:卡特320挖掘机4台,35t铲车4台,12t吊车4辆,25t吊车4辆,50t吊车4辆,工人30名。
⑥乔木验收:2天
⑦灌木种植(包含大中小灌木):8天,投入机械、人力:12t吊车4辆,工人50名。
⑧灌木验收:2天。
⑨地被、草皮(包含各类色块):15天,投入机械、人力:工人80。
⑩地被、草皮验收:2天
11 绿化(保成活)养护:7天,投入机械、人力:工人20、绿化工程洒水车2台。
小计:58天。
二、施工作业计划:
为了保证总体进度计划的实现,施工中还要编制每月、每周和每日作业计划,实行大节点、细控制。
层层目标分解,建立动态计划模式,主动控制与被动控制相结合,及时纠正偏差,以日作业计划保证周作业计划,以周计划保证月计划,月计划保证工期。
确保工期准点到达。
三、保证施工进度措施:
为了保证工程在计划工期内完成,需要在施工组织与技术管理、材料、设备上采取相应的措施,才能确保施工进度的实现。
1、指挥体系,坚强有力
建立强有力的现场项目管理部,选择一批业务素质好、技术水平高的管理人员充实到中间管理层,整个指挥体系从上到下、精明强干、职责分明、政令畅通。
既保证项目经理的领导权威性,又注意发挥职能部门的主观能动性,齐心协力作好本工程施工每一阶段的工作。
2、管理制度,严格规范
为了打好每一仗,必须使整个工程管理工作制度化、规范化,做到有章可循,有法可依,保证整个集体强大的战斗力。
现场制定严格的岗位责任制度、质量和安全保证制度以及作息时间制度、分配制度、综合治理制度等等。
3、施工准备,严密充分
充分做好生产准备和技术准备工作。
生产准备包括备足工程的模板、支
撑、脚手架等周转材料,劳动力及设备要按工期要求打紧打足,满足施工工艺的要求;提前做好各种材料、构件、成品、半成品的加工定货,根据生产安排提出计划,明确进场时间。
技术准备包括认真阅读图纸,及时组织施工图会审和技术交底工作;施工前研讨并明确各分部项工程的具体施工方法,需翻样的提前做好翻样工作;制定好各分项工程的施工实施方案,为下一道工序的施工创造条件。
4、工艺安排,合理紧凑
认真合理的组织施工,安排好每个工艺、每个专业工种的平行流水和立体交叉作业。
各分部项之间、作业班组之间要统筹兼顾,均衡施工,按照施工组织设计的要求,在各工种、各工序的投入时要严格控制,紧紧围绕主要的工期控制线安排施工。
5、施工协调,统筹得当
施工过程中的协调工作,量大面广,包括生产计划协调、材料协调、劳动力协调、机具设备协调、作业面之间的协调、专业之间的协调、以及与外部的协调等等,做好协调工作才能保证进度。
此项工作项目经理应作为头等大事来抓,进行全面协调,每周一要召开施工协调会(或生产会),进行一周工作的布置,安排任务,明确目标,落实措施;每天下午下班前召开半小时的工程例会(或称碰头会),解决当天施工过程中存在的问题,协调好下一步工作。
6、施工计划,有条不紊
计划是龙头,加强计划的指导作用是控制进度的必要手段。
施工中,在严密的施工总体控制性进度计划,分项工程的作业计划,将计划按月、周、日分
解到每个作业班组,特别是要注重保证计划的实现。
为保证计划的实现,可采取各种形式的承包责任制,将生产和职工的切身利益挂钩。
施工中要经常检查计划的执行情况,及时解决存在的问题,使施工按照预订的计划要求有条不紊地进行。
7、主动控制与被动控制相结合
事先应考虑到施工过程中会发生那些特殊情况,并采取相应对策,这是保证工程进度的重要环节之一,拟采取的具体措施有:
(1)根据本工程的结构特征、施工特点,在每道工序,每个分部项上制定严格的技术保证措施,质量保证措施和安全消防措施;
(2)有针对性地编制季节性施工方案,预先考虑到各种破坏因素,在季节性施工之前按方案的措施要求做好准备工作;
(3)为保证工程的工期、质量,应事先做好混凝土的试配、试拌和试压工作。
(4)根据分解计划的实施情况,发现偏差及时纠正、调整。
8、调整作业时间,提高机械利用率
工期紧张时,在允许的条件下,利用夜间和休息日连续作业,必要时可以24小时分班连续作业。
同时应保证机械设备完好率达95%以上,及时更换和修复已坏机械,提高机械利用率,发挥机械化施工的优势。
