止水片(铜片)施工质量验收评定表
- 格式:doc
- 大小:38.50 KB
- 文档页数:3
单位工程外观质量评定表(共2个表式)水利水电工程外观质量评定办法:单位工程完工后,由建设(监理)单位组织,负责该项工程的质量监督部门主持,由建设(监理)及质量检测等单位参加的工程外观质量评定组进行现场检验评定。
参加工程外观量评定的人员应具有工程师及其以上技术职称.评定组人数不应少于5人,大型工程不宜少于7人。
各评定项目的质量标准,应根据所评工程特点及使用要求,再评定前由设计、建设监理及施工单位共同研究提出方案,经负责该项工程的质量监督部门确认后执行.水工建筑工程单元工程质量评定表(共30个表式)本部分系根据水利电力颁发的《水利水电基本建设工程大元工程质量等级评定标准》SDJ249.1-88水利水电行业现行施工规范编制。
适用于大中型水利水电工程,小型工程可参照使用。
单元工程或工序质量检验内容按表中所列内容由施工单位自检,建设监理单位复核。
检测数量及单元工程或工序质量等级评定标准按照SDJ249.1—88执行。
评定表中加“△”的项目为主要检查(检测)项目。
工序名称前加“△”者为主要工序.“质量标准”栏中凡写有“应符合设计要求"或“设计规定”的项目,应注明设计的具体要求。
水利水电工程表1。
1岩石边坡开挖单元工程质量评定表注:“+”为超挖,“-”为欠挖.水利水电工程表1.2岩石地基开挖单元工程质量评定表注:“+”为超挖,“-”为欠挖。
水利水电工程表1.3岩石洞室开挖单元工程质量评定表注:“+”为超挖,“-”为欠挖.水利水电工程表1。
4软基和岸坡开挖单元工程质量评定表注:“+"为超挖,“-"为欠挖。
水利水电工程表1。
5混凝土单元工程质量评定表水利水电工程表1。

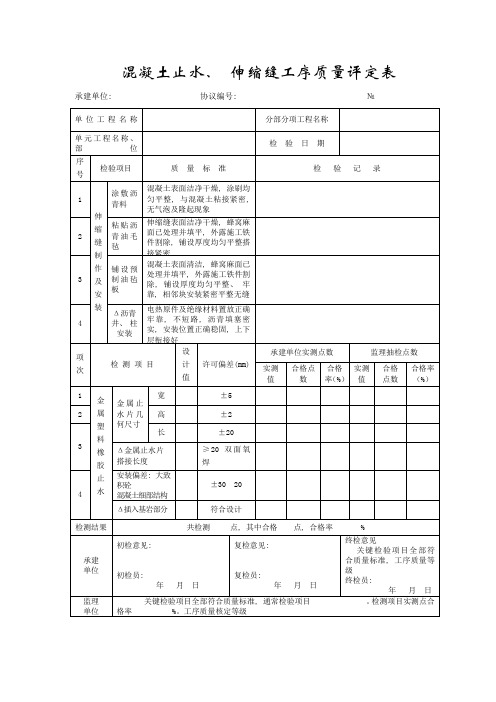

5-1基础面或混凝土施工缝处理工序质量评定表水利水电工程表1.5-2混凝土模板工序质量评定表水利水电工程表1.5—3混凝土钢筋工序质量评定表水利水电工程混凝土止水、伸缩缝和排水管安装水利水电工程表1。
5—5混凝土浇筑工序质量评定表表1。
水利工程施工质量评定第二部分水闸工程单元工程质量评定表(共有36个表)本部分表格,系根据北京市地方标准—水利工程施工质量评定第二部分《水闸》(DB11/T387.2)及水利水电行业现行施工规范编制。
本部分适用于大中型水闸(过闸流量大于100m3/s)枢纽工程施工质量评定,小型水闸工程可参照执行。
评定表中加“△”的项目为主要检查(检测)项目。
工序名称前加“△”者为主要工序。
第二部分:水闸工程单元工程施工质量评定表表01水闸工程外观质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1. 本表用于水闸单位工程外观质量评定。
2. 单位工程完工后,项目法人应组织监理、设计、施工及工程运行管理等单位组成工程外观质量评定组,现场进行工程外观质量检验评定,并将评定结论报工程质量监督机构核定。
参加工程外观质量评定的人员应具有工程师以上技术职称或相应执业资格。
评定组人数应不少于5人,大型工程不宜少于7人。
3. 检查、检测数量。
检查、检测项目经工程外观质量评定组全面检查后,检测项目抽测25%,且各项不少于10点;检查项目由工程外观质量评定组根据现场检查结果共同讨论决定其质量等级。
4. 检测评定等级标准。
测点中符合质量标准的点数占总测点数的百分率为100%,评为一级;合格率为90.0%~99.9%,评为二级;合格率为70.0%~89.9%,评为三级;合格率小于70.0%,评为四级。
5. 一级评定得分为标准得分的100%,二级评定得分为标准得分的90%,三级评定得分为标准得分的70%,四级评定得分为标准得分的0%。
6. 合计应得分是实际评定各项标准分之和,实得分是各项实际得分之和。
得分率=实得分/应得分×100%,小数点后保留一位。
外观质量检查项目和标准水利水电工程表01 水闸工程外观质量评定表水利水电工程表02 水闸工程外观质量检测表水利水电工程表02 水闸工程外观质量检测表(续)表1.4 基坑开挖单元工程质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
平班水电站主体建筑物土建施工及金属结构安装止水安装施工操作规程作业指导书一、金属止水施工1、止水铜片原材料材质、品种、规格应符合设计规定,并经检验和验证合格。
2、止水片加工应平整,表面浮皮、锈污、油渍等应清除干净,牛鼻子沥青填充饱满,结构几何尺寸不超过表1中允许偏差限值,如有砂眼、钉孔等,应予以焊补。
3、止水片深入基岩的部分必须满足设计要求。
4、止水片安装应保证牛鼻子对中并加以固定,防止在砼浇筑时变形或偏离分缝中心线,架立止水片时不得在金属止水片上穿孔。
安装偏差不得超过表1中规定的限值。
5、止水片连接采用搭接焊,搭接长度不得小于20mm,采用双面氧焊,并保证焊缝饱满,无砂眼裂缝.焊工必须经培训合格,持证上岗。
6、在砼浇筑过程中,木工值班人员应注意检查止水片变形偏移情况,如有偏移,应立即予以纠正,砼浇筑人员应给予配合.7、砼浇筑人员应加强止水片周边砼的平仓、振捣,防止骨料集中或欠振、漏振。
振捣时振捣器不得触及止水片,并保持30cm以外的距离。
二、橡胶止水片施工1、橡胶止水片材质、品种、规格应符合设计规定,并经检验和验证合格。
2、止水片深入基岩部分必须满足设计要求。
3、止水片安装时应保证牛鼻子对中,按间距50cm用铅丝对拉固定,铅丝穿孔位置距止水片边缘不得大于20mm,防止砼浇筑时变形或偏离中心线,且安装时应清除表面油渍、泥污等。
4、止水片连接采用搭接,搭接接头不得小于100mm同体材料胶结后用角铁夹紧铆定.5、砼浇筑过程中,木工值班人员应注意检查止水片变形偏移情况,如有偏移,应立即予以纠正,砼浇筑人员应予以配合。
6、砼浇筑人员应加强止水片周边砼平仓振捣,防止骨料集中或欠振、漏振,振捣器不得直接触及止水片,并保持在30cm以外距离.三、止水片加工、安装质量标准:(见表1)。
