土地平整监理实施细则
- 格式:docx
- 大小:87.65 KB
- 文档页数:14
如东县掘港镇天星村等三个村土地整理项目工程监理实施细则内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施监理现场监测标准项目监理机构(章):_____________________专业监理工程师:_________________________总监理工程师:___________________________ B1 3期: 2011.10. 28江苏省建设厅监制监理实施细则受如东县土地复垦整理中心的委托,江苏诚嘉工程咨询监理公司水利项目监理部进驻如东县掘港镇天星村等三个村土地整理项目工程现场,实施施工阶段的监理工作。
为了能使各项监理工作顺利实施,依据《如东县掘港镇天星村等三个村土地整理项目工程监理规划》的要求,特制订本监理细则,以此细则具体指导监理部的监理工作。
一、工程概况和特点:(一)工程概况:1、工程名称:如东县掘港镇天星村等三个村土地整理项目工程2、地理位置:如东县掘港镇天星村3、建设单位:如东县土地复垦整理中心4、设计单位:如东县兴洋水利建设服务有限公司5、工程规模:项目建设规模1508. 97公顷,新增垦地49. 5公顷6、该项目划分为四个施工标段,各标段工程量为:7、工期要求:2012年8月30日前全部竣工。
&质量等级:合格(二)本工程特点:本工程特点:工程量大' 施工地域广、项目建设在农户责任田周边' 施工中农户的相关协调工作较多、给施工带来不便等特点。
(三)编制依据:1 X监理合同、施工合同;2、《工程建设监理规定》;3、业主的施工图设计图纸及变更;4、已批准的监理规划及施工组织设计;5、《江苏省水利工程施工质量检验评定标准》(2002)二、监理工作流程监理工作流程图。
1)施工准备阶段监理工作流程图承包商进入子分部、各分项工序施工2)施工阶段监理工作流程分部分项工程工序施工承包商合格整改承包商监理工程师合格不合格委员会组织工程验收签认进入下一分项、分部工序施工不合格签署质量验收单工程移交、资料整理 交建设单位归档备案 三、监理工作控制目标及控制要点(-)单位、分部' 单元工程的划分1) 本工程分标段4个,一' 二' 三标单位工程各4个,四标单位工程1 个。

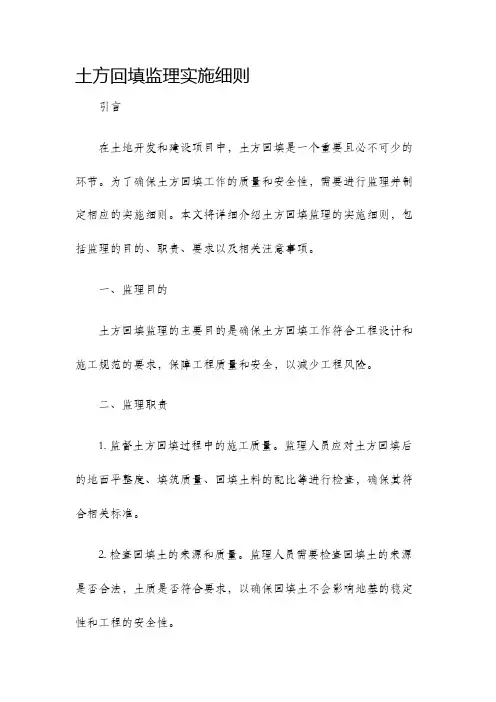

土方回填监理实施细则引言在土地开发和建设项目中,土方回填是一个重要且必不可少的环节。
为了确保土方回填工作的质量和安全性,需要进行监理并制定相应的实施细则。
本文将详细介绍土方回填监理的实施细则,包括监理的目的、职责、要求以及相关注意事项。
一、监理目的土方回填监理的主要目的是确保土方回填工作符合工程设计和施工规范的要求,保障工程质量和安全,以减少工程风险。
二、监理职责1. 监督土方回填过程中的施工质量。
监理人员应对土方回填后的地面平整度、填筑质量、回填土料的配比等进行检查,确保其符合相关标准。
2. 检查回填土的来源和质量。
监理人员需要检查回填土的来源是否合法,土质是否符合要求,以确保回填土不会影响地基的稳定性和工程的安全性。
3. 监督回填土的压实工艺。
监理人员应检查回填土的压实方法、压实设备和压实动态,在确保地基的适度压实的前提下,减少地基振动对周边环境的影响。
4. 检验回填土的质量控制。
监理人员应抽取土样进行实验室检测,以验证回填土的质量是否符合标准要求。
同时,监理人员还需核查有关土方回填过程中的质量控制文件,如相关试验报告和验收记录。
5. 监督土方回填的安全措施。
监理人员应确保土方回填过程中的安全措施是否得到落实,施工作业是否符合现行的安全规定。
三、监理要求1. 监理人员应具备相关资质和经验,并对土方回填监理的相关法律和规定有充分了解。
2. 监理人员应对施工图纸、设计说明等施工文件进行仔细审核,并提出必要的意见和建议。
3. 监理人员应制定详细的工作计划,确保监理工作的有序进行。
土地整理监理细则一、背景与目的土地整理是指通过改变土地利用方式、调整土地边界、优化土地利用结构等手段,提高土地利用效率和可持续利用能力的过程。
土地整理监理的目的在于确保土地整理项目的顺利实施,监督施工过程中的质量、安全和进度等方面,保障土地整理项目的质量和效益。
二、监理资格与职责1.监理机构应具备相应的土地整理监理资质,监理人员必须持有相关职业资格证书。
2.监理机构应当根据项目需求确定监理分工、配置监理人员,并保证监理人员具备相关专业知识和实践经验。
3.监理机构在土地整理项目中的职责包括但不限于:编制监理计划和监理方案、进行监理工程验收、监督施工进度和质量,并及时提出必要的意见和整改要求。
三、技术要求和监理程序1.监理机构应当参照国家相关标准和规范,对土地整理项目的各个阶段进行全程监理。
2.监理程序包括提前准备、施工前监理、施工过程监理和施工结束监理等阶段,监理机构应当按照监理计划和方案执行各项监理任务,确保监理工作的全面和有序进行。
3.监理机构应当及时在施工单位出具的监理通知单上签字确认,并在相关监理记录中反映监理工作的具体内容和结果。
四、监理内容1.土地整理规划与设计监理:监督土地整理项目的规划与设计过程,包括项目的规模、边界、利用方式等方面的设计,确保设计方案的合理性。
2.施工方案与施工图监理:审查施工方案和施工图纸是否符合土地整理计划和设计要求,监督施工图纸的制作过程,确保施工图纸的准确性和可行性。
3.施工过程监理:监督和检测施工单位按照规范进行土地整理工程施工,包括土方开挖、土地平整、排水设施、园林绿化等方面的施工过程,确保施工质量达到设计要求。
4.施工质量检查与验收:对施工过程中的关键节点进行质量检查和验收,确保各项施工质量指标符合规定标准。
5.工程变更和索赔管理:对施工单位提出的变更申请和索赔要求进行审查和评估,并根据合同约定,制定相应的处理措施和支付标准。
6.监理报告编制与提交:监理机构应当根据监理工作的实际情况,及时编制监理报告,并将监理报告提交给相关单位和部门。

土地复垦平整质量监理实施细则kg1. 项目背景1.1 项目概述1.2 项目目标1.3 项目范围2. 监理2.1 监理目标2.2 监理职责2.3 监理范围3. 监理流程3.1 规划阶段3.1.1 制定监理计划3.1.2 制定监理标准3.1.3 制定监理时间计划3.2 实施阶段3.2.1 监督土地复垦平整过程3.2.2 监督土地平整质量3.2.3 监督垃圾清理与处理工作 3.3 结束阶段3.3.1 检查复垦平整后的土地质量 3.3.2 提供监理报告3.3.3 完成监理总结4. 监理要求4.1 施工质量要求4.2 施工安全要求4.3 施工进度要求5. 进度控制与报告5.1 监理进度控制5.2 监理报告编制6. 风险管理6.1 风险识别与评估6.2 风险应对措施6.3 风险监控与控制附件:1. 监理合同2. 土地复垦平整图纸3. 监理报告模板法律名词注释:1. 监理:根据监理合同及相关法律法规要求,对土地复垦平整工程质量进行监督和检查的行为。
2. 施工质量要求:对土地复垦平整过程中施工质量的要求,包括土地平整、垃圾清理等方面。
3. 施工进度要求:对土地复垦平整工程进度的要求,确保按照计划完成工程。
4. 监理报告:对土地复垦平整过程中的监理情况及质量评估的报告。
1. 简介1.1 项目背景1.2 监理目标1.3 监理范围2. 监理计划2.1 项目计划2.2 监理流程2.3 监理分解3. 监理职责3.1 监理组织3.2 监理人员职责3.3 监理部门职责4. 监理活动4.1 土地复垦平整前准备工作 4.1.1 筹备会议4.1.2 制定监理方案4.1.3 制定监理计划4.2 土地复垦平整实施4.2.1 施工现场管理4.2.2 质量检查与控制4.2.3 安全监控4.3 监理报告与总结4.3.1 监理日志填写 4.3.2 监理报告编写4.3.3 监理总结与评价5. 监理要求5.1 施工质量要求5.2 施工安全要求5.3 施工进度要求6. 风险管理6.1 风险分析6.2 风险控制措施6.3 风险评估与监控附件:1. 监理合同2. 监理报告模板3. 工程图纸法律名词注释:1. 监理组织:负责土地复垦平整工程的监理组织机构,包括监理工程师、监理部门等。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==土地平整监理细则篇一:土地整理监理细则乐山市井研县研经镇同前、塘家等六个村监土地整理项目理细编制人:审批人:审核人:201X-9-18则目录1.工程概况2. 3.质量监理4.监理工作控制要点34.1施工前组织保证4.2施工中技术保证4.3 5监理工作的方法及措施5.1组织措施5.25.35.4合同及经济监理工作的方法措施5.5安全进度监理工作措施第 1 页乐山市井研县研经镇同前、塘家等六个村土地整理项目监理细则1.工程概况1.1、工程类型项目区主要工程包括:土地平整工程(主要是坡改梯、水田整理、荒草地开发);农田水利工程(主要是农渠、排灌渠、山平塘、蓄水池、提灌渠、提灌站、便民池等);道路工程(田间道和生产路);农田防护工程等。
1.2、工程数量土地平整工程:旱地坡改梯区域391.783公顷;筑埂水田99.025公顷;荒草地开发整理1.27公顷;爆破松土33.24公顷。
农田水利工程:新建提灌站1个;新建蓄水池108口;新建便民池80口;新建排灌渠1条,长1280.00m;新建田间道涵管67处;新建隧洞涵管长250.00m;整治山平塘14口;整治农渠6条,总长7070.00m;整治提灌渠1条,长1717.00m;整治排洪沟1条,长205.00m;整治囤水田99.025公顷。
田间道路工程:新建田间道1条,长1122m;整治田间道8条,长12744m;新建生产路4条,长4150m;新建进户生产路长3000m。
第 2 页农田防护林工程:1#整治田间道种树3980株,坡改梯以及荒草地开发区域种植桑树243600株。
2.监理组织机构见监理规划3.质量监理工作流程1、审查施工组织设计2、施工全过程检查,并实行工序报验制度3、(1)施工测量质量监理(2)土方工程质量监理(3)路基工程质量监理(4)水利工程质量监理(5)砼工程质量监理(6)土地平整质量监理(7)植被质量监理4、各种检验资料审核5、现场检查和抽样检查6、竣工资料审核及竣工验收4.监理工作实施细则4.1施工前组织保证质量体系必须健全,质保措施必须满足工程要求。
- -基本农田土地整理项目--土地平整工程监理实施细则编制:审核:编制日期:二○○九年四月二十三日目录一、专业工程的概况及特点二、编制依据三、监理工作流程四、监理工作的控制要点及目标值五、监理工作法及措施农田土地整理项目土地平整工程监理实施细则本细则是针对项目的土地平整单项工程而编制的,用于指导开展工程施工过程中监理工作的文件。
一、专业工程概况及特点土地平整是项目区的主要工程类型之一,是很重要的一个单项工程。
建设规模为352.11公顷,通过土地整理、归并耕地,合理减少田坎,复垦废弃工矿、沟渠,填埋坑塘等,合计净增加耕地17.91公顷。
对废弃园地进行新挖排水沟同时进行土地平整,可增加耕地面积4.56公顷;对河道两岸挡土墙的兴建可增加耕地面积4.94公顷;开发未利用荒草地7.91公顷,整理废弃坑塘1.2公顷,四项出地来源共出地18.61公顷,由于新修沟渠和道路需新占用0.7公顷耕地,使得最终净增耕地为17.91公顷,新增耕地比率5.09%。
土地平整是土地整理项目工程建设的一项重要的容,土地平整的中心任务是通过平整,使土地更适合种植或其它的需要。
本项目区的土地平整设计主要考虑在满足灌排要求的基础上,合理调配土,尽量保持平整单元挖填平衡,以减少运土工程量。
由于项目区为高产农田区,土地耕作较为成熟,田块能够满足耕作、灌溉的基本要求。
因此设计文件中在己有的田块部不再进行土地平整,仅对废弃坑塘进行回填以及废弃宅基地拆迁。
土地平整单项工程主要工程容及工程施工基本步骤如下:1、项目区零星分布的废弃园地,进行土地整理后可变为耕性良好的耕地,可新增耕地4.64公顷;整理废弃坑塘1.2公顷。
废弃坑塘填埋施工工序为:划分施工作业区或段→运土并推土填筑→耕作层以下碾压→覆盖优质表土→就地平整(按设计要求标高并结合临近地块的排灌状况)。
2、对河道两岸挡土墙的兴建可增加耕地面积4.94公顷项目区原有废坑塘进行平整后可新增耕地5.44公顷。
******土地整治项目监理第一章第二章第三章监理人员、组织机构及管理办法 (5)第四章监理工作的主要内容 (10)第五章开工前期准备阶段监理实施细则 (12)第六章工程费用(投资)监理实施细则 (18)第七章施工工质量监理实施细则 (28)第八章施工进度监理实施细则 (39)第九章合同管理监理实施细则 (49)第十章信息管理监理实施细则 (68)第十一章组织与协调监理实施细则 (71)第十二章安全监理实施细则 (72)第十三章交工及缺陷责任期监理实施细则 (74)″~23°47项目类型:土地整治。
项目规模:1400.22公顷。
地形条件:丘陵。
气候条件:年平均降水量达1370.9mm。
土壤类型:红壤土和潴育水稻土。
田块格平整:格田内土方平整692268m3,表土剥离及回填404809 m3,,田埂夯筑28519.80 m3。
新增耕地措施:客土69671.55 m3,清理石芽3483.56 m3。
农田水利①斗渠:新建8798m,改建3422m。
浆砌砼预制块渠。
②农渠:新建20598m。
浆砌砼预制块渠。
③排灌渠:新建19532m。
浆砌块石渠。
12、监理人员、组织机构及管理办法;3、监理工作的主要内容;4、监理实施细则。
四、编制依据:1、本工程的监理服务合同书;2、本工程的监理投标文件;3、本工程的监理规划;4、设计文件(图纸和设计变更);5、现行施工及验收规范;6、国家或地方的强制性条文、法律、法规。
第二章监理工作目标监理工作是围绕工程目标这一系统,以动态控制的运行机制,健全的组织管理机构和人员配备完善的管理制度,规范化的监理工作程序,现代化的工作手段,良好的企业信誉和一丝不苟的工作作风,按照监理委托合同的所有条款,站在公正的立场上,对工程项目进行全面地监督和管理。
根据我国监理行业的文件法规和业主款证书。
严格审查计日工、额外工程、设计变更、价格调整,认真仔细地做好施工现场记录,当承包商要求额外补偿索赔时,做好各种证据,资料的记录、整理,为业主把好费用关,控制好工程费用,力求工程费用不超过计划费用。
******土地整治项目监理实施细则编制:审批:广西XXX建设工程咨询有限公司X年X月目录第一章总则 (2)第二章监理工作目标 (3)第三章监理人员、组织机构及管理办法 (5)第四章监理工作的主要内容 (10)第五章开工前期准备阶段监理实施细则 (12)第六章工程费用(投资)监理实施细则 (18)第七章施工工质量监理实施细则 (28)第八章施工进度监理实施细则 (39)第九章合同管理监理实施细则 (49)第十章信息管理监理实施细则 (68)第十一章组织与协调监理实施细则 (71)第十二章安全监理实施细则 (72)第十三章交工及缺陷责任期监理实施细则 (74)第一章总则一、编制目的:根据本监理合同段的具体情况,按照现行监理规范及监理实施办法的规定,以及工程建设的一般规律,编制本工程施工监理实施细则,用以指导本监理合同段的监理工作。
协调业主、承包商及其他方之间的工作关系,确保本监理合同段的施工质量、进度、投资三大目标的实现以及搞好合同、信息管理,争创本工程建设成为优质、高效、低耗、文明、安全的优良工程。
二、工程概况:工程名称:*******************************************建设地点:XXX城厢乡马上村、泗贯村两个行政村工程投资:约3500万元地理位置:介于东经109°15′30.4″~109°17′59.7″、北纬23°42′17.7″~23°47′51.5″之间。
涉及范围:涉及马上村、泗贯村两个行政村。
项目类型:土地整治。
项目规模:1400.22公顷。
地形条件:丘陵。
气候条件:年平均降水量达1370.9mm。
土壤类型:红壤土和潴育水稻土。
田块格平整:格田内土方平整692268m3,表土剥离及回填404809 m3,,田埂夯筑28519.80 m3。
新增耕地措施:客土69671.55 m3,清理石芽3483.56 m3。
农田水利①斗渠:新建8798m,改建3422m。

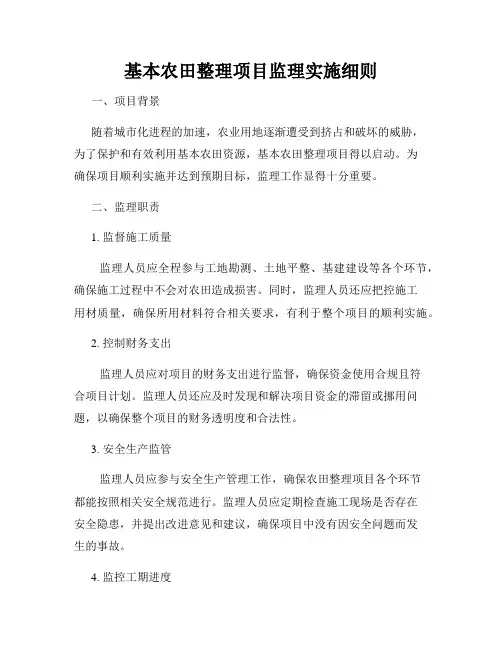

基本农田整理项目监理实施细则一、项目背景随着城市化进程的加速,农业用地逐渐遭受到挤占和破坏的威胁,为了保护和有效利用基本农田资源,基本农田整理项目得以启动。
为确保项目顺利实施并达到预期目标,监理工作显得十分重要。
二、监理职责1. 监督施工质量监理人员应全程参与工地勘测、土地平整、基建建设等各个环节,确保施工过程中不会对农田造成损害。
同时,监理人员还应把控施工用材质量,确保所用材料符合相关要求,有利于整个项目的顺利实施。
2. 控制财务支出监理人员应对项目的财务支出进行监督,确保资金使用合规且符合项目计划。
监理人员还应及时发现和解决项目资金的滞留或挪用问题,以确保整个项目的财务透明度和合法性。
3. 安全生产监管监理人员应参与安全生产管理工作,确保农田整理项目各个环节都能按照相关安全规范进行。
监理人员应定期检查施工现场是否存在安全隐患,并提出改进意见和建议,确保项目中没有因安全问题而发生的事故。
4. 监控工期进度监理人员应及时掌握项目的施工进度,并与施工方进行协调,确保项目能够按时完成。
若发现施工方存在拖延工期、不合理安排等问题,监理人员应及时提出批评和建议,并要求施工方加快进度。
5. 技术指导监理人员应对施工方提供必要的技术支持和指导,包括工艺流程、材料选用、设备使用等方面。
监理人员应具备相关专业知识,能够解答施工方的技术问题,提供合理的解决方案。
三、监理程序1. 前期准备监理人员应在项目启动前进行充分的准备工作,包括了解项目背景、确定监理目标和任务、与相关方进行沟通等。
监理人员还应熟悉项目的相关规划和技术要求,为后续的监理工作打下基础。
2. 施工监理监理人员应全程参与施工过程,定期进行检查和验收。
监理人员要对施工方的工作进行抽查,确保工程质量符合要求。
同时,监理人员还应及时发现和解决施工中可能出现的问题,确保项目进展顺利。
3. 资金监管监理人员应定期审查项目的财务支出情况,并与项目负责人进行沟通。
XXX土地整理项目监理实施细则编制人:总监理工程师:编制日期:河北润泽众信工程项目管理有限公司施工监理细则一、工程概况及有关说明1、建设项目概况○1、工程名称:XXX项目○2、工程地点:XXX村○3、建设单位:XXX国土资源局○4、项目规划单位:XXX○5、项目监理单位:河北润泽众信工程项目管理有限公司○6、施工单位:○7、建设目的:a)贯彻“十分珍惜、合理利用土地和切实保护耕地”的基本国策,具体落实《滦南县土地利用总体规划》;b)通过土地整理,增加有效耕地面积,提高土地质量;c)改善项目区的生态环境,创造良好的农业生产条件;d)增加农民收入,改善农民生活条件;e)完善项目区基础设施建设,保证项目区土地的可持续利用和生产的稳定性;f)该项目的实施,可以对我县的土地整理工作积累经验,整理后增加耕地面积。
通过对项目区170.7970公顷农地实施田、水、路、林、电综合治理,完善项目区基础设施配套工程,建成高标准、高效益、高质量的农业生产基地,使农民的生产生活条件和生态环境得到改善。
通过努力,增加有效耕地18.1015公顷,占项目区总面积的比重达到10.60%,土壤有机质、全氮、碱解氮、速效磷、速效钾等土壤养分的含量普遍提高,土地肥力达到中等以上水平。
○8、项目投资:303.83万元,其中河北省投资179.00万元,地方自筹124.83万元。
○9、工程内容:土地平整;农田水利工程;电力工程;道路工程;防护林工程;2、监理组织结构:受滦南县国土资源局的委托,我公司承担该工程项目施工阶段的监理工作。
在施工现场设立监理组,构成人员如下:项目总监理工程师:张洪涛监理工程师:丁述坤二、施工阶段质量控制:(一)、工程施工的事前控制:根据工程的特点,施工事前控制的主控目标是:1、认真核查施工单位的资质及主要施工管理人员,技术员的素质,对技术及特殊工种人员要坚持持证上岗。
2、审查施工单位提交的施工组织设计方案,提交监理初审与施工单位协调后交建设单位签发。

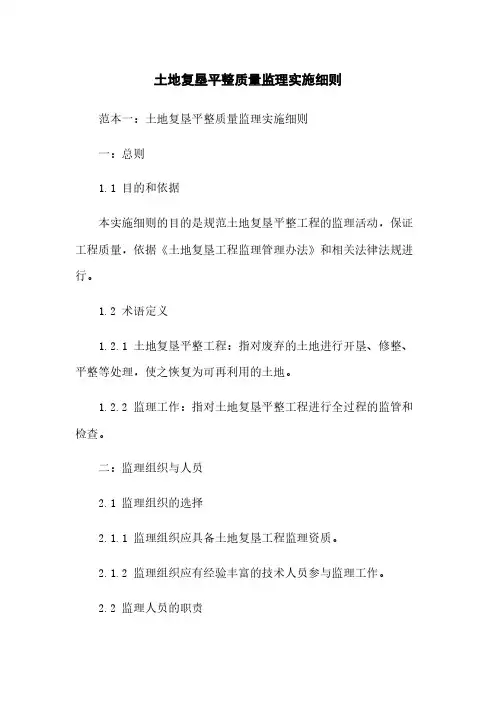

土地复垦平整质量监理实施细则范本一:土地复垦平整质量监理实施细则一:总则1.1 目的和依据本实施细则的目的是规范土地复垦平整工程的监理活动,保证工程质量,依据《土地复垦工程监理管理办法》和相关法律法规进行。
1.2 术语定义1.2.1 土地复垦平整工程:指对废弃的土地进行开垦、修整、平整等处理,使之恢复为可再利用的土地。
1.2.2 监理工作:指对土地复垦平整工程进行全过程的监管和检查。
二:监理组织与人员2.1 监理组织的选择2.1.1 监理组织应具备土地复垦工程监理资质。
2.1.2 监理组织应有经验丰富的技术人员参与监理工作。
2.2 监理人员的职责2.2.1 负责对土地复垦平整工程进行全过程的监理,包括工程设计、施工、验收等阶段。
2.2.2 对施工单位的工作进行检查和评估,及时发现并解决工程质量问题。
2.2.3 审核相关的工程资料和文件,并提出专业意见。
2.2.4 做好监理日志,记录监理过程中的重要事项和问题。
三:监理流程3.1 设计阶段监理3.1.1 审查设计文件,包括工程方案、施工图纸等。
3.1.2 针对设计方案存在的问题提出意见和建议,并与设计单位进行沟通和协商。
3.1.3 审核设计变更和设计变更方案。
3.2 施工阶段监理3.2.1 监督施工单位严格按照设计图纸和施工规范进行施工。
3.2.2 定期检查工程施工进度和质量,及时发现和纠正问题。
3.2.3 验收施工单位提交的工程验收资料。
3.3 验收阶段监理3.3.1 参加工程验收会议,并提出专业意见和建议。
3.3.2 验收工程竣工资料和成果,并评估工程质量。
四:监理报告和资料4.1 监理报告4.1.1 每月通过书面形式向建设单位提供监理工作报告,包括工程进度、质量问题、改进建议等。
4.1.2 在工程验收阶段提交监理评估报告和验收意见。
4.2 监理资料4.2.1 对土地复垦平整工程的监理过程进行记录,形成监理日志。
4.2.2 将监理过程中的重要文件和资料整理归档。
土地整治复垦项目监理实施细则一、本工程的专业特点1、本工程为什邡市土地整理复垦工程一、二、三标段,主要为一般农地整理、整治U型农渠、混凝土路面田间道、碎石路面田间道路、人行便道等。
2、工程监理的范围:本工程为什邡市土地整理复垦工程一、二、三标段工程项目。
3、本工程的单位、分部及分项工程内容的划分:二、监理工作的控制要点(一)土方路基施工监理1、监理控制要点(1)基本要点:1)在路基用地和取土坑范围内,认真清除地表植被、杂物、积水、淤泥和表土,处理坑塘,并对基底进行认真压实和处理,满足规范和设计要求。
2)不得采用设计或规范规定的不适用土料作为路基填料。
路基填料强度(CBR)应符合规范和设计规定。
3)路基必须分层填筑压实,每层表面平整,路拱合适,排水良好。
4)施工临时排水系统应与设计排水系统结合,勿使路基附近积水,避免冲刷边坡。
(2)外观要点:1)路基表面平整,边线直顺。
2)路基边坡坡面平顺、稳定、不得亏坡,曲线圆滑。
3)取土坑、弃土堆、护坡道、碎落台的位置适当,外形整齐、美观,防止水土流失。
4)设计植草的路段,未发现明显缺陷。
(二)浆砌排水沟施工监理1、监理控制要点(1)基本要点:1)砌体砂浆配合比准确,砌缝内砂浆均匀饱满,勾缝密实。
2)浆砌片(块)石的质量和规格应符合设计要求。
3)基础中缩缝应与墙身缩缝对齐。
4)砌体抹面应平整、直顺,不得有裂缝、空鼓现象。
(2)外观要点:1)砌体内侧及沟底应平顺。
2)沟底不得有杂物。
(三)涵管安装施工监理1、监理控制要点(1)基本要点:1)涵管材必须逐节检查,不合格的不得使用。
2)基础混凝土强度达到要求以上时,才可进行管节铺设。
3)涵管铺设应平顺、稳固,管底坡度不得出现反坡,管内不得有泥土、砖石、砂浆等杂物。
4)涵管道内的管口缝,当管径大于1000mm时,应在管内作整圈勾缝。
5)涵管口内缝砂浆平整密实,不得有裂缝、空鼓现象。
6)抹带前,管口必须洗刷干净,管口表面应平整密实,无裂缝现象。
土地整治工程施工监理规范土地整治是一项关乎国计民生的重要工作,对于提高土地利用效率、保障粮食安全、促进城乡统筹发展等方面都具有重要意义。
而在土地整治工程中,施工监理起着至关重要的作用,它能够确保工程的质量、进度、投资得到有效控制,保障工程的顺利实施和达到预期目标。
为了规范土地整治工程施工监理工作,提高监理水平,保障土地整治工程的质量和效益,特制定本规范。
一、监理单位与监理人员(一)监理单位监理单位应具备相应的资质和能力,具有独立法人资格,且具备良好的信誉和业绩。
监理单位应根据工程的规模、性质和复杂程度,组建专业配套、人员数量满足要求的监理项目部。
(二)监理人员监理人员应具备相应的专业知识和技能,包括土地整治工程相关的法律法规、技术标准、工程管理等方面的知识。
总监理工程师应具有丰富的工程监理经验和较高的专业技术水平,能够全面负责监理工作的组织和实施。
监理工程师应具备相应的专业知识和实践经验,能够独立承担监理工作任务。
监理员应协助监理工程师开展工作,做好旁站、记录等工作。
二、监理工作准备(一)熟悉合同文件监理人员应熟悉土地整治工程的施工合同、监理合同等相关文件,明确工程的范围、质量标准、工期要求、投资控制目标等。
(二)制定监理规划和监理细则总监理工程师应根据工程的特点和要求,组织编制监理规划,明确监理工作的目标、内容、方法和措施。
监理工程师应根据监理规划,结合工程的具体情况,编制监理细则,指导监理工作的具体实施。
(三)审查施工组织设计和施工方案监理人员应审查施工单位提交的施工组织设计和施工方案,重点审查施工方案的合理性、可行性和安全性,确保施工方案符合工程要求和相关规范标准。
三、工程质量监理(一)质量控制要点土地整治工程质量控制的要点包括土地平整工程、灌溉与排水工程、田间道路工程、农田防护与生态环境保持工程等。
对于每个子工程,应明确质量控制的关键环节和技术要求。
(二)原材料和构配件质量控制监理人员应审查施工单位采购的原材料和构配件的质量证明文件,对重要的原材料和构配件进行见证取样送检,确保其质量符合要求。
英山县农业综合开发脱贫奔小康、白马石土地治理项目监理实施细则湖北路达胜工程技术咨询有限公司英山县农业综合开发项目监理部二00九年八月二十六日目录1、总则2、工程特点3、监理工作流程4、监理工作控制要点及目标值5、监理工作的方法与措施6、三控两管一协调7、竣工验收8、工程计量脱贫奔小康土地治理项目工程监理实施细则1、总则1.1编写目的,为了指导监理人员有效地控制本工程质量,实现监理规划目标;同时也为施工人员了解工程施工程序及工程质量要求,相互勾通信息,减少失误而编制。
1.2编写依据:(1)业主和承包签订的施工合同;(2)设计图纸、文件、资料。
(3)已批准的监理规划。
(4)施工组织设计(5)与本工程施工内容相关的质量标准。
技术条款、规程、规范,《土地开发整理施工规范》,《公路工程施工规范》GL260-98,《砌体工程施工及验收规程》GB50202098;《水利水电建设工程验收规程》SL223-1999。
《建筑工程质量评定标准》GBJ301-88等编制。
(6) 1.3适用范围(7)本细则适用于中、低产田改造项目工程的监理,本细则根据项目土壤改良监理、机耕路、挡土墙及生产路工程、水利设施中农渠、沟渠、泵房及泵站上、桥梁及涵管等(8)2、本工程施工的主要内容及重点本项目工程内容及重点如下:土地平整工程:按照各标段现状图和规划图要求,将原来的田块进行平整达到高产农田的格局要求,将项目区内所有的废渠、废沟、废弃坑塘以及高低不平的零散地统一进行平整,达到集中连片,并按规划设计的渠系、林网、道路分割为标准的格田,以适宜机械化作业。
在工程施工以前需进行土方开挖、回填、平整等。
本分部中要求机械施工及人工施工相结合,施工工工艺较易,但土方量相对较大,重要的是做好土方计量工作,以达到成本控制目标,要求施工方做好施工前的测量复核工作,测量控制网数据方面要求准确,同时作好施工及签证资料以备结算。
水利设施工程:按照规划图及设计要求施工,渠及沟均要满足机耕要求,且灌排规划相结合,灌排水工程应按照农田水利标准进行施工,在各项目区均设计有农渠、斗渠、管沟、包括泵站、闸、人行桥及机耕桥等土建工程,在本分部工程中材料应用较多,工艺要求较高,也是施工及监理控制的重点所在,的材料,本分部隐蔽工程较多,也是质量控制点所在,因而本部分施工作为施工方必须有具体的施工组织设计方而且每分项均对质量要求高,在原材料的控制上要按规定检测,只能使用合格案,严格按监理程序及施工规范操作,方能达到设计及施工要求,满足灌排水需要。
云南省土地开发整理项目管理实施细则(修订稿)发布时间:2008-7-18第一章总则第一条为加强和规范云南省土地开发整理项目申报、入库审批、工程施工、竣工验收、设施管护、资金使用及管理等工作,根据《云南省土地开发整理项目管理暂行办法》、《云南省新增建设用地土地有偿使用费财务管理暂行办法》、云南省《土地开发整理项目资金管理暂行办法》、《云南省财政厅国土资源厅关于调整新增建设用地土地有偿使用费使用方式的通知》等文件精神以及有关法律、法规和政策规定,结合云南省实际情况,制定本细则。
第二条本细则适用于云南省使用中央或地方新增建设用地土地有偿使用费、耕地开垦费、土地出让金用于农业土地开发部分等省级以上财政性资金安排实施的土地开发整理项目(以下简称“项目”)的管理工作。
第三条省国土资源厅负责本省行政区域内国家和省级土地开发整理项目的入库、实施、竣工验收等行政管理工作。
所属土地整理机构具体负责土地开发整理项目的组织实施,受委托进行项目踏勘复核、入库材料和规划设计初审、项目实施监督及成果初验等技术性、事务性工作。
州(市)国土资源管理部门负责本地区行政区域内土地开发整理项目的监督管理,所属相关事业单位负责项目踏勘、材料初审等技术性事务性工作。
县(市、区)国土资源管理部门负责本行政区域内土地开发整理项目的实施管理,所属土地开发整理机构是项目实施的承担单位。
第四条各级国土资源管理部门和财政部门要积极配合,认真履行职能,加强对本行政区域内土地开发整理项目申报入库、项目实施、竣工验收、设施管护、资金使用等监督管理并提供技术服务,对拟上报的基本农田面积、灌溉水田面积、项目资金安排明细等有关情况进行核查。
所需经费由省财政厅会同省国土资源厅在省级收取的新增建设用地土地有偿使用费中解决,按不超过当年国家和省级项目投资预算的2%安排,不得截留、挪用、挤占项目经费。
第五条项目管理坚持下列基本原则:(一)权利、义务和责任相统一的原则;(二)公开、公平、公正的原则;(三)简化程序、提高效率的原则;(四)、实行统一组织,分级管理的原则。
土地复垦平整质量监理实施细则一、现状复测质量控制要求施工单位应对现状进行复测并报监理认可。
二、填方碾压质量控制填方超过1m碾压时,监理应进行现场查看及检查,并根据情况控制碾压机械及碾压遍数,压实度应符合设计要求。
三、土方综合平衡控制根据设计要求从严控制挖方,防止超挖。
填方处适当超高填设,减少二次平整工程量。
四、地边埂修筑质量控制地边埂应控制虚铺厚度,每层不超过25cm,并根据情况控制碾压机械及碾压遍数,压实度应符合设计要求。
五、平整土地外观质量控制1、要求施工单位及时测量放线,并要求施工单位做好基准桩的保护。
2、坡度控制,按设计要求控制施工单位做好田块坡度测量工作。
农田道路工程质量监理实施细则一、路基质量控制1、控制好路基放线,测量工作,施工单位应提供测量放线成本,监理复核认可。
2、原状土和回填土平整碾压,应控制好施工机械及碾压遍数,压实度符合设计要求。
3、控制好路基工程、平整度、横坡,宽度达到设计要求。
水利工程质量监理实施细则一、机井施工质量的控制1、机井定位要符合规划设计。
2、凿井单位要具备有关资质。
3、凿井过程中要控制施工单位作好各种记录,完工后要提供完整修凿井地质资料。
4、作好成井好的抽水试验,确定出水量,合同业主选择合理的井泵,安装好交业主使用。
二、渠道施工质量控制1、控制好放线测量。
2、作好渠道予制砼的配合比、模具、养护等施工控制工作。
3、控制沟槽开挖,并作好坡度测量控制。
4、检查砼予制渠道安砌及勾缝工作符合设计要求。
5、填方渠道要控制好,填好程度及碾压密实度要符合设计要求。
绿化工程质量监理实施细则1、根据设计及业主要求,控制施工单位(或业主)适时种植,并督促灌溉,使种草出苗率达到要求。
2、根据设计及业主要求,控制施工单位(或业主)适时植树并督促灌溉,力争活率达标,并制定相应的保护措施。
土方工程施工质量监理实施细则一、勘察现场、熟悉图纸1、了解现场地形、地貌及地上障碍及地面隐患。
2、核算土方工程量,审定施工方案,确定土方挖、填计划。
安岳县横庙乡芭蕉村、丰岩村、牛厂村、田柳村土地整理项目工程监理实施细则四川省纺织工业设计院2015年9月安岳县横庙乡芭蕉村、丰岩村、牛厂村、田柳村土地整理项目监理细则审核:编制:时间:四川省纺织工业设计院2015年9月土地开发整理项目工程监理实施细则一、总则1.1 本细则中指的三方为甲方(业主):安岳县国土资源局乙方(施工方):四川巴蜀水利工程有限公司丙方:四川省纺织工业设计院1.2 本细则指的本工程是指安岳县横庙乡芭蕉、丰岩、牛厂、田柳村土地整理项目l.3 甲方委托丙方对本工程实施工程建设监理。
本细则是对监理合同中监理内容的具体化。
经甲、丙方同意作为监理合同的组成部分,具体指导丙方实施各项监理工作。
1.4 监理依据是施工合同,监理合同和我国工程建设的有关法律、法律、法规、标准和规范。
1.5 丙方成立土地监理部,负责对现场的施工质量和进度投资进行控制,协调现场三方关系、处理在监理合同范围内的具体问题。
1.6 三方联系的方式应以书面形式为准。
口头或电话商谈的问题如有必要应以书面形式加以确认。
施工现场会应整理出会议纪要并经三方签字认可,应建立现场例会制度。
1.7 本细则解释权归丙方。
二、工程概况及监理工作目标2.1 工程范围1、土地平整工程坡改梯面积为792.38亩;旱地整理面积为6465.62亩;格田整理面积1693.38亩;水田整理2552.22亩。
2、灌溉与排水工程整治山坪塘19口;新建蓄水池26口;整治排灌渠梯形(0.8*0.8)4645.0米,整治排灌渠梯形(1.0m*1.2m)390.0米,整治排灌渠梯形(2.2m*1.4m)2150米,新建排水渠(U40)3065米,便桥31处,设置D400涵管258米。
3、田间道路工程整治3.5m水泥路13条,长12385.0米;整治4.0m水泥路2条,长3110.0米;配套错车道27处,限宽墩15处,土地整理区域配套1.0m宽生产路9182.0米。
整体地面监理实施细则引言概述:整体地面监理是指对工程项目地面施工过程中的质量、安全、进度等方面进行全面监督和管理的工作。
本文将从五个方面详细阐述整体地面监理的实施细则。
一、施工前准备1.1 确定监理目标:明确监理的目标和要求,包括质量、安全、进度等方面的要求,确保施工过程中的目标能够得到有效实现。
1.2 制定监理计划:根据项目的具体情况,制定详细的监理计划,包括监理人员的安排、监理任务的分配等,确保监理工作的有序进行。
1.3 开展前期调查:对施工地点进行调查,了解地面的情况,包括土壤的性质、地下管线等情况,为后续的监理工作提供准确的数据支持。
二、地面施工监理2.1 施工材料监控:对施工过程中使用的地面材料进行监控,包括材料的质量、数量等方面的监测,确保施工材料符合相关标准。
2.2 施工工艺监督:对地面施工过程中的工艺进行监督,包括施工方法、施工顺序等方面的监控,确保施工过程中的质量和安全。
2.3 施工进度控制:对地面施工的进度进行控制,包括施工计划的执行情况、施工进度的监测等,确保施工按时完成。
三、地面质量检验3.1 地面平整度检验:对地面的平整度进行检验,包括使用专业仪器进行测量和评估,确保地面平整度符合相关标准。
3.2 地面硬度测试:对地面的硬度进行测试,包括使用洛氏硬度计等仪器进行测量,确保地面硬度符合相关要求。
3.3 地面防水检测:对地面的防水层进行检测,包括使用水压试验仪器进行检测,确保地面防水层的质量。
四、地面施工安全监管4.1 安全培训和教育:对施工人员进行安全培训和教育,包括相关施工规范、安全操作流程等方面的培训,确保施工人员具备安全意识。
4.2 安全设施监督:对施工现场的安全设施进行监督,包括施工围挡、安全警示标识等方面的监测,确保施工现场的安全。
4.3 安全事故处理:对施工过程中发生的安全事故进行处理,包括事故调查、责任追究等方面的工作,确保施工过程中的安全。
五、监理报告和评估5.1 监理日志记录:对监理工作进行详细记录,包括施工过程中的问题、解决方案等方面的记录,为后期的评估提供依据。
瓜州县2015年第一批财政专项扶贫资金项目广至乡岷县村土地改良工程监理实施细则监理单位(章):玉门市中立水利工程监理有限公司总监理工程师:李克乾日期:2015年10月瓜州县2015年第一批财政专项扶贫资金项目广至乡岷县村土地改良工程第一章开工签证监理实施细则1、总则1.1为规范本工程项目开工(仓)签证的办理,特制定本细则。
1.2本细则适用于工程项目开工通知的发布,工程项目、分部工程、单元(工序)工程的开工申报。
2、工程项目开工通知的发布2.1工程承建合同文件签订后,承建单位进行施工准备工作,在接到监理人签发的进场通知后,应及时调遣人员和施工设备、材料进场,完成各项约定的施工准备工作之后,尽快提交《合同项目开工申请表》。
2.2监理人收到承建单位递交的《合同项目开工申请表》后,依据工程承建合同文件的有关规定,在承建单位完成施工准备工作后,监理人检查承建单位人员、设备和材料进场情况和检查首批开工项目的施工准备情况,并在工程用地、图纸供应等基本满足要求时,并征得业主同意后发布工程项目开工通知并抄报业主。
同时督促承建单位抓紧进行首批单位工程和分部工程开工申报,以促使工程项目及时进入实质性开工阶段。
3、工程项目开工申报3.1工程项目开工申报条件:(1)工程施工组织设计已经完成;(2)控制性进度计划编制完成;(3)施工设备已基本调集进场;(4)施工组织机构及人员配置计划完成。
3.2工程开工申报文件施工单位应于单位工程计划开工前14天,按下述要求向监理人提交单位工程开工申报文件:(1)按本细则表2格式填写的《工程开工申请单》;(2)单位工程施工组织设计及控制性进度计划表;(3)按本细则表4格式填写的《进场施工设备报验单》;(4)施工组织机构及人员配置表。
(5)施工组织设计及控制性进度计划表的编制,应符合工程承建合同文件技术条款的有关规定。
3.3工程开工申报文件的审查监理人对单位工程开工申报文件的审查,着重如下几方面:(1)质量管理体系、保证体系是否健全;(2)施工现场总体布置是否合理;特别是道路、防洪排水、器材存放、给水及供电、砼供应系统等方面;(3)深基础开挖及桩基础施工有无应对方案及针对性的保证质量及安全的措施;(4)各分部工程进度安排是否合理,是否符合工期目标要求;(5)各分部工程质量保证有无针对性措施及预控方法,有无可靠有效的技术和组织措施;(6)设备、人员配备是否合理,是否满足施工强度要求;(7)施工程序的安排是否合理。
献县西城乡蔡东村基本农田土地整理项目-- 土地平整工程监理实施细则河北深华工程建设项目管理有限公司西城乡土地整理监理部编制:审核:编制日期:二O—五年一月二十五日献县西城乡蔡东村基本农田土地整理项目土地平整工程监理实施细则第1页、专业工程的概况及特点_ 、编制依据三、监理工作流程四、监理工作的控制要点及目标值五、监理工作方法及措施献县西城乡蔡东村基本农田土地整理项目土地平整工程监理实施细则本细则是针对项目的土地平整单项工程而编制的,用于指导开展工程施工过程中监理工作的文件。
一、专业工程概况及特点土地平整是项目区的主要工程类型之一,是很重要的一个单项工程。
建设规模为25.9720公顷,通过土地整理、归并耕地,合理减少田坎,复垦废弃园地、沟渠,填埋坑塘等,合计净增加耕地20.478公顷。
对废弃园地进行土地平整,可增加耕地面积 2.4982公顷;对农村道路平整可增加耕地面积1.7517公顷;开发未利用沙地16.5066公顷;整理废弃坑塘0.0830公顷;其他草地0.3199公顷,五项出地来源共出地20.478公顷,由于新修沟渠和道路需新占用耕地,使得最终净增耕地为17.5498公顷,新增耕地率78.85%。
土地平整是土地整理项目工程建设的一项重要的内容,土地平整的中心任务是通过平整,使土地更适合种植或其它的需要。
本项目区的土地平整设计主要考虑在满足灌排要求的基础上,合理调配土方,尽量保持平整单元内挖填方平衡,以减少运土工程量。
由于项目区为高产农田区,土地耕作较为成熟,田块能够满足耕作、灌溉的基本要求。
因此设计文件中在己有的田块内部不再进行土地平整,仅对废弃坑塘进行回填以及废弃宅基地拆迁。
土地平整单项工程主要工程内容及工程施工基本步骤如下:1、项目区零星分布的废弃园地,进行土地整理后可变为耕性良好的耕地,可新增耕地2.4982公顷;整理废弃坑塘0.0830公顷。
废弃坑塘填埋施工工序为:划分施工作业区或段-运土并推土填筑-耕作层以下碾压-覆盖优质表土-就地平整(按设计要求标高并结合临近地块的排灌状况)。
2、整理废弃坑塘可增加耕地面积0.0830公顷。
其施工工序为:划分施工作业区T土方回填T场地清理T土地翻耕打破压实土层。
为了便于耕作,设计文件要求对土地增施有机肥。
3、开发未利用荒草、沙土地16.8265公顷。
其施工工序为:划分施工作业区T 深翻扩穴T开沟埋草T土方回填T场地清理T土地翻耕。
为了便于耕作,设计文件要求对土地增施有机肥。
整个土地平整单项工程根据项目工程施工标段划分,分属于二个标段,由二个不同的单位承担建设施工任务。
虽然在设计中所占投资比重不是很大,但其重要性不容忽视,尤其是在质量上的把握更为重要,相应的监理控制管理难度也较大。
且工程施工完成后,随即将投入使用,若质量上存在哪怕是较小的问题,也将在群众中造成较大负面影响,损坏项目建设在受益群众中的良好形象。
其特点和管理难度主要体现在:1、废弃坑塘回填施工中隐蔽工程的量很大,如果施工组织管理和监理控制管理不到位,一旦完成后其质量不易检查发现,可能导致质量评定结果的偏差或错误。
比如耕作层以下的填土分层碾压、翻耕等工序作业;2、本专业工程多为大型机械化作业,工作效率较高,如果质量问题发现和处理不及时,将造成较大的返工工作量,而且返工难度也非常大;3、工程计量工作要求很高,若不准确掌握原始数据,尤其是施工作业前的现状数据,极易造成计量偏差;4、在施工进度安排上因为有较大的土方来源是渠道清淤挖出土方,所以应与渠道施工交叉同步推进,减少施工中的临时占压;5、土方调配上遵循就近设计原则,科学合理安排运距,控制施工费投资。
部份涉及到标段间协调与衔接,需及时沟通不同施工单位间的关系和施工作业进度的安排。
二、编制依据1、经过审批的本项目工程建设监理规划2、《建设工程监理规范》GB50319-20003、《土地整治工程施工质量验收规范》DB42/T564-20094、《土地整治专项工程施工质量检验标准》DB42/T563-20095、《土地整治通用工程施工质量检验标准》DB42/T562-20097、《土地开发整理项目规划设计规范》TD/T1011-20008、《工程测量规范》GB50026-939、《公路桥涵设计通用规范》TJ021-8910、《道路工程制图标准》;B50162-9211、《河北省国家及省级投资土地开发整理项目工程监理规范》12、《河北省土地开发整理项目工程监理暂行办法》13、《土地开发整理项目验收规程》TD/T1013-200014、工程施工图纸、规划设计变更及其他相关文件15、经过审批的本工程施工组织设计16 、其它相关法律、法规及规范标准三、监理工作流程为实现监理控制三大方面(即投资、进度及质量控制)的相应目标,必须按如下流程图要求实施控制操作,强调程序化管理, 方能使用工程施工始终处于有序的受控状态。
四、监理工作的控制要点及目标值监理工作以质量控制为核心,抓好投资和进度控制,确保实现项目总控制目标,全面履行监理职责。
根据监理规划和对控制目标的分解,落实到土地平整单项工程的具体要求和目标,按照投资、进度和质量三个方面的控制目标及要点分述如下:1投资控制为确保项目投资控制总目标309.13万元不突破,具体到土地平整单项工程,分目标是本单项工程按施工费预算不超标。
控制要点主要有三个方面:一是加强变更管理,严格按土地开发整理项目管理暂行办法中关于变更的管理要求,按程序实施变更控制管理,重点把握施工方提出的变更申请;二是严格计量控制管理,确保工程计量的准确性,不多计,不错计,并加强对这方面工作的监督和检查。
必须始终坚持所有计量工作均约请项目建办工程组人员参加;三是在计量工作中突出重点,加强监管。
重点是对施工作业前现状有关数据的核查准确,加大复核检查密度,形成完整记录,并经过建办签认后施工;四是严格按施工合同规定进行工程款支付的管理,以已完合格的单元工程为基本支付单位,按合同约定的支付比例核准后出具工程款支付证书,确保支付签认时间和款额的准确性。
2.进度控制按总进度目标的分解,并结合当地农业生产作业的要求和项目区特定气候及地理环境的现状,对土地平整单项工程的进度安排及目标要求如下:2015年1月底开始进行坑塘回填、整理废弃坑塘、开发未利用荒草地、沙地改良、覆土翻耕施工作业,进行砂砾石田间道和生产路的施工2015年5月之前全部完成。
结合项目区特定条件,为实现控制目标,必须把握好以下控制要点:一是督促按期展开本工程施工作业,并在此前备足相关机械设备,科学合理制定好土方调运方案;二是提前配合协调组和施工单位落实好相关施工部位的清障工作,尽量确保施工中不受阻,并详查备用土源的实际可利用情况;三是督促施工单位抓紧晴好天气的施工,尽可能留有余地。
由于有效作业时间段很紧,必须充分考虑到不利气候条件影响,预留机动时间,确保进度目标实现。
3.质量控制项目总质量目标是保证全部工程合格,力争把本项目建设成全省一流项目。
土地平整工程是项目建设的一个重点内容,质量也具有较大的隐含性,不容易引起重视,故监理工作应加大控制力度,保证质量目标实现。
为了确保质量目标的实现,应抓好主控环节,主要以以下几个方面来确定控制要点:一是坑塘回填施工应侧重对回填土层碾压、表土覆盖施工等方面;二是表土覆盖的厚度和表土质量是重中之重,是质量的关键点。
具体控制要点和目标按施工操作程序分阶段列表如下。
(1)检查施工单位的工程准备工作(2)(2)检查施工单位的测量放线控制成果及保护措施(3)土地平整单项工程中单位、分部及单元工程划分要求按二个标段划分为二个子项目,各子项目下划分一个单位工程, 即废弃地平整单位工程,单位工程下按临近原则划分若干分部工程, 分部工程下按设计编号每个为一单元。
具体见项目分解列表。
(4)工程质量控制要点及要求拍摄整理前照片、整理中照片,整理后照片,要求与现场相符,与设计要求对比符合(5)工程验收1、专业监理工程师负责组织对单元工程质量验收,总监理工程师组织各专业监理工程师,依据有关法律、法规、设计文件及施工合同,对承包单位报送的工程资料进行审查,并对分部工程质量进行验收,对存在的问题及时要求承包单位进行整改。
整改完成后由总监签署分部工程报验单。
参加由相关单位和单项工程验收,并在此基础上提出工程质量评估报告。
2、验收的范围为项目分解确定的范围,包括土地平整单项工程中的所有单位、分部及单元工程。
3、验收内容包括项目建设任务完成情况、工程建设质量情况、资金使用和管理情况、土地权属调整情况、工程管理措施、投资效益分析、项目组织管理的主要措施与经验、存在的问题与改进措施以及文档管理情况等。
4、项目初步验收的条件:项目区所有工程已完工,有项目立项申请和批复文件;有规划设计和预算编制及批复文件;有实施方案、招投标书、工程合同;有项目质量监理、检验资料、工程监理总结报告;项目财务预决算与审计报告、投资效益分析报告;土地权属调整情况报告及影像等其它有关资料。
五、监理工作方法和措施监理工作的措施有组织、技术、经济及合同等方面的措施。
1 .组织措施可委任执行人员,授予相应职权,确定职责,制订相应监理工作考核标准,对实施过程中的工作进行考评、评估,以改进行工作,挖掘潜在的工作能力,加强相互沟通。
在控制过程中激励、调动和发挥实现目标的积极性、创造性,采取适当的、有效组织措施, 保证目标实现。
2.技术措施是通过技术来解决问题。
对多个可行的技术方案通过研究、分析、比较加以优选,技术经济论证,寻求降低投资的有效途径,确保质量的技术措施等。
3 .经济措施是监理工程师通过一切有效经济手段来达到项目目标的最优实施,这要求监理工程师广泛搜集、加工、整理项目经济信息和数据。
4.合同措施是监理工程师通过对承包合同的严格管理,监督承包单位切实履行合同,确保工程质量、工期及造价达到预定目标值。
总监理工程师应正确、及时地签发工程暂停及复工令;项目监理机构要管理好工程变更,正确处理索赔、工程延期及工程延误。
河北深华工程建设项目管理有限公司西城乡土地整理监理部二O—五年一月二十五日。
