石油2013长距离输送管道工程定额
- 格式:xlsx
- 大小:425.56 KB
- 文档页数:170
石油建设安装工程预算定额(2013版)动态调整中国石油工程造价管理中心2015年3月目录1. 编制说明 (1)2. 第一册设备安装工程 (2)3. 第二册金属罐、气柜及金属结构安装工程 (4)4. 第三册工艺管道安装工程 (6)5. 第四册电气设备安装工程 (9)6. 第五册自动化控制仪表及通信安装工程 (13)7. 第六册刷油、防腐蚀、绝热安装工程 (15)8. 第七册给排水、消防、采暖及通风空调安装工程 (24)9. 第八册油(气)田集输管道安装工程 (25)10. 第九册长距离输送管道工程 (29)编制说明修正与勘误表第一册 设备安装工程修正与勘误表第二册 金属罐、气柜及金属结构安装工程修正与勘误表第三册 工艺管道安装工程修正与勘误表第四册 电气设备安装工程修正与勘误表附表一、10kV以下导线架设1.导线架设工作内容:放线、连接、架线、紧线、调整弧垂、绑扎 单位:单线•km注:主要材料包括导线等。
第五册 自动化控制仪表及通信安装工程修正与勘误表第六册 刷油、防腐蚀、绝热安装工程修正与勘误表第七册 给排水、消防、采暖及通风空调安装工程修正与勘误表第八册 油(气)田集输管道安装工程修正与勘误表第九册 长距离输送管道工程修正与勘误表附表1第一章 一般段管道安装工程第五节 管口预热一、液化气加热工作内容:施工准备、管口加热、测温、包裹石棉被缓冷、机具转移 单位:km附表22. 钢管沟上组装焊接(半自动焊)工作内容: 清口、找圆、修口、洗口、对口、根焊、焊接、打磨、机具转移等单位:1000m附表32. 钢管沟上组装焊接(半自动焊)工作内容: 清口、找圆、修口、洗口、对口、根焊、焊接、打磨、机具转移等单位:1000m单位:1000m附表42. 钢管沟上组装焊接(半自动焊)工作内容: 清口、找圆、修口、洗口、对口、根焊、焊接、打磨、机具转移等附表52. 钢管沟下组装焊接(半自动焊)附表52. 钢管沟下组装焊接(半自动焊)工作内容: 清口、找圆、修口、洗口、对口、根焊、焊接、打磨、机具转移等单位:1000m单位:1000m2. 钢管沟下组装焊接(半自动焊)工作内容: 清口、找圆、修口、洗口、对口、根焊、焊接、打磨、机具转移等附表5。

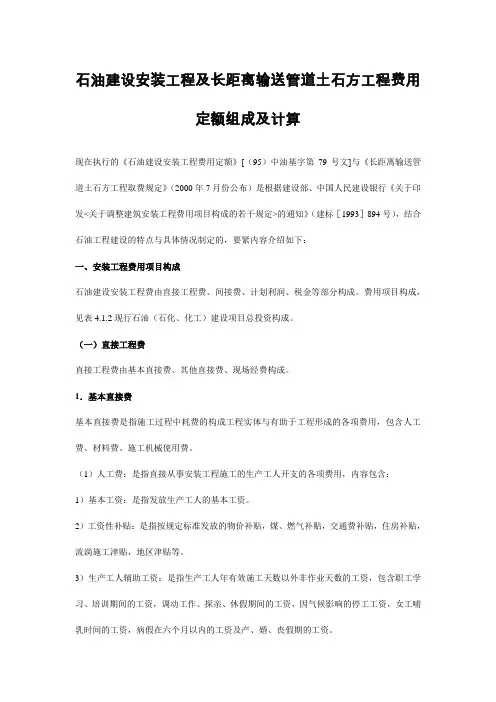

石油建设安装工程及长距离输送管道土石方工程费用定额的组成与计算现在执行的《石油建设安装工程费用定额》[(95)中油基字第79号文]和《长距离输送管道土石方工程取费规定》(2000年7月份发布)是根据建设部、中国人民建设银行《关于印发<关于调整建筑安装工程费用项目组成的若干规定>的通知》(建标[1993]894号),结合石油工程建设的特点和具体情况制定的,主要内容介绍如下:一、安装工程费用项目组成石油建设安装工程费由直接工程费、间接费、计划利润、税金等部分组成。
费用项目组成,见表4.1.2现行石油(石化、化工)建设项目总投资组成。
(一)直接工程费直接工程费由基本直接费、其他直接费、现场经费组成。
1.基本直接费基本直接费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费:是指直接从事安装工程施工的生产工人开支的各项费用,内容包括:1)基本工资:是指发放生产工人的基本工资。
2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴,地区津贴等。
3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4)职工福利费:是指按规定标准计提的职工福利费。
5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防署降温费,在有碍身体健康环境中施工的保健费用等。
(2)材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,内容包括:1)材料原价(或供应价);2)供销部门手续费;3)包装费;4)材料自来源地运至工地仓库或指定堆放地点的装卸费、运输费及途耗;5)采购及保管费。
时间:2015年5月18日地点:造价中心八楼会议室主持人:葛宪忠参加人:张景泰赵华玲孙金宏原荣华杨海军郑刚姚海波孙艳张洪利马庆竹王晓娟江涛姜青松张南赵海轮赵玉斌1、横钻孔机穿越、挤压法穿越公路没有相应定额?解释:移植《石油建设安装工程预算定额(2000版)》横钻孔机穿越、挤压法穿越相应定额。
“横钻孔机穿越、挤压法穿越工作坑设施按拆”执行《石油建设安装工程预算定额(2013版)》第九册定额,按DN1000以下管径的工作坑设施安拆定额基价的50%计取。
2、《石油建设安装工程预算定额(2013版)》没有横钻孔机设备的机械转移定额子目,可否继续应用原来的补充定额中机械转移?解释:《石油建设安装工程预算定额(2013版)》钢顶设备的机械转移不包括。
移植油总造函字(2001)19号横钻孔机设备转移补充定额,并与横钻孔机钻孔定额配套使用。
3、公路穿越操作坑,若同一操作坑为多管穿越,如何执行定额?解释:公路穿越操作坑,同一操作坑为多管穿越,按每增加一根管线,增加0.25个操作坑执行。
4、管线穿越公路是否计取管体穿越?解释:按《石油建设安装工程预算定额(2013版)》第九册管体穿越定额子目执行,DN100以下的管体穿越按DN100定额子目执行。
5、《石油建设安装工程预算定额(2013版)》第九册长距离输送管道工程预算定额(中册)第583页的“(2)钻具按拆:是指钻导向孔、扩孔、回拖的钻具按拆,不分地质,按钻机类型和管径划分:”,但是实际定额子目却是按照地质级别划分的,如何执行?解释:按定额子目执行。
6、水平定向钻穿越项目套用水平定向钻相应定额的同时,可否套用工作坑设施安拆子目?解释:《石油建设安装工程预算定额(2013版)》第九册应是顶管工作坑设施安拆,不适用水平定向钻穿越。
7、《石油建设安装工程预算定额(2013版)》第八册定额中“管线进出场(站)联头”如何执行?解释:《石油建设安装工程预算定额(2013版)》第八册中指新建管线联头,凡是“管线进出场(站)联头”都可以套用,以管径划分套用定额,计量单位为“处”,联头费由联头单位计取。
中石油天然气集团公司文件中油计[2013]523号关于印发《石油建设安装工程预算定额(2013版)》的通知各企事业单位:为加强集团公司建设项目投资管理,合理确定并有效控制工程造价,提高投资效益,特编制《石油建设安装工程预算定额(2013版)》,现予印发,自2014年1月1日起执行。
《石油建设安装工程预算定额》(中油计字[2000]第106号)、《关于<石油建设安装工程预算定额>使用中有关问题的通知》(油计字[2001]366号)、《西气东输管道工程临时补充计价依据》(油计字[2001]108号)、《西气东输管道工程临时补充计价依据(续一)》(计划[2010]681号)同时废止。
附件:《石油建设安装工程预算定额(2013版)》(纸质另发)中国石油天然气集团公司2013年12月11日《石油建设安装工程预算定额2013版》石油工业出版社,32开,全套17本。
包括:《石油建设安装工程预算定额》编制说明,1册;第一册设备安装工程(上、下册),2册;第二册金属罐、气柜及金属结构安装工程,1册;第三册工艺管道安装工程)(上、下册),2册;第四册电气设备安装工程(上、下册),2册;第五册自动化控制仪表及通信安装工程,1册;第六册刷油、防腐蚀、绝热安装工程,1册;第七册给排水、消防、采暖及通风空调安装工程(上、下册),2册;第八册油气田集输管道安装工程(上、下册),2册;第九册长距离输送管道工程(上、中、下册)3册。
石油安装预算2013新定额的取费规定有什么变化?根据《石油建设安装工程预算定额(2013 版)》关于取费的规定如下:(一)安装工程取费执行中油计字[2005]519号《石油建设安装工程费用定额》,石油工程建设各地区人工工日单价按下表执行;(二)各地区取费人工工日单价仍按中油计字[2005]519 号文中规定执行,原中油计字[2005]519号文中各地区安装工程人工工日单价与下表中人工工日单价价差部分,计取税金后列入工程造价。
石油建设安装工程预算定额2013版解释时间:2015年5月18日地点:造价中心八楼会议室主持人:葛宪忠参加人:张景泰赵华玲孙金宏原荣华杨海军郑刚姚海波孙艳张洪利马庆竹王晓娟江涛姜青松张南赵海轮赵玉斌1、横钻孔机穿越、挤压法穿越公路没有相应定额?解释:移植《石油建设安装工程预算定额(2000版)》横钻孔机穿越、挤压法穿越相应定额。
“横钻孔机穿越、挤压法穿越工作坑设施按拆”执行《石油建设安装工程预算定额(2013版)》第九册定额,按DN1000以下管径的工作坑设施安拆定额基价的50%计取。
2、《石油建设安装工程预算定额(2013版)》没有横钻孔机设备的机械转移定额子目,可否继续应用原来的补充定额中机械转移?解释:《石油建设安装工程预算定额(2013版)》钢顶设备的机械转移不包括。
移植油总造函字(2001)19号横钻孔机设备转移补充定额,并与横钻孔机钻孔定额配套使用。
3、公路穿越操作坑,若同一操作坑为多管穿越,如何执行定额?解释:公路穿越操作坑,同一操作坑为多管穿越,按每增加一根管线,增加0.25个操作坑执行。
4、管线穿越公路是否计取管体穿越?解释:按《石油建设安装工程预算定额(2013版)》第九册管体穿越定额子目执行,DN100以下的管体穿越按DN100定额子目执行。
5、《石油建设安装工程预算定额(2013版)》第九册长距离输送管道工程预算定额(中册)第583页的“(2)钻具按拆:是指钻导向孔、扩孔、回拖的钻具按拆,不分地质,按钻机类型和管径划分:”,但是实际定额子目却是按照地质级别划分的,如何执行?解释:按定额子目执行。
6、水平定向钻穿越项目套用水平定向钻相应定额的同时,可否套用工作坑设施安拆子目?解释:《石油建设安装工程预算定额(2013版)》第九册应是顶管工作坑设施安拆,不适用水平定向钻穿越。
7、《石油建设安装工程预算定额(2013版)》第八册定额中“管线进出场(站)联头”如何执行?解释:《石油建设安装工程预算定额(2013版)》第八册中指新建管线联头,凡是“管线进出场(站)联头”都可以套用,以管径划分套用定额,计量单位为“处”,联头费由联头单位计取。
石油建设安装工程预算定额2013版解释时间:2015年5月18日地点:造价中心八楼会议室主持人:葛宪忠参加人:张景泰赵华玲孙金宏原荣华杨海军郑刚姚海波孙艳张洪利马庆竹王晓娟江涛姜青松张南赵海轮赵玉斌1、横钻孔机穿越、挤压法穿越公路没有相应定额?解释:移植《石油建设安装工程预算定额(2000版)》横钻孔机穿越、挤压法穿越相应定额。
“横钻孔机穿越、挤压法穿越工作坑设施按拆”执行《石油建设安装工程预算定额(2013版)》第九册定额,按DN1000以下管径的工作坑设施安拆定额基价的50%计取。
2、《石油建设安装工程预算定额(2013版)》没有横钻孔机设备的机械转移定额子目,可否继续应用原来的补充定额中机械转移?解释:《石油建设安装工程预算定额(2013版)》钢顶设备的机械转移不包括。
移植油总造函字(2001)19号横钻孔机设备转移补充定额,并与横钻孔机钻孔定额配套使用。
3、公路穿越操作坑,若同一操作坑为多管穿越,如何执行定额?解释:公路穿越操作坑,同一操作坑为多管穿越,按每增加一根管线,增加0.25个操作坑执行。
4、管线穿越公路是否计取管体穿越?解释:按《石油建设安装工程预算定额(2013版)》第九册管体穿越定额子目执行,DN100以下的管体穿越按DN100定额子目执行。
长距离输送管道工程9-4363子目执行。
原补充定额庆油造价发2014(193)YB14-001作废。
10、《石油建设安装工程预算定额(2013版)》第二册取消储罐安装倒装部分胎具制作定额,发生时如何执行定额?解释:《石油建设安装工程预算定额(2013版)》第二册第三页第五条第七款明确说明储罐施工方法已做了综合考虑,如果采用不同方法时,定额不得调整。
11、《石油建设安装工程预算定额(2013版)》第三册阀门安装100%试压时,阀门安装定额基价乘以1.2系数,阀门与管线连接,一同试压,是否可视为阀门试压,阀门安装基价*1.2系数可否?解释:如果现场阀门100%试压时,定额基价乘1.2系数。
石油建设安装工程及长距离输送管道土石方工程费用定额组成及计算现在执行的《石油建设安装工程费用定额》[(95)中油基字第79号文]与《长距离输送管道土石方工程取费规定》(2000年7月份公布)是根据建设部、中国人民建设银行《关于印发<关于调整建筑安装工程费用项目构成的若干规定>的通知》(建标[1993]894号),结合石油工程建设的特点与具体情况制定的,要紧内容介绍如下:一、安装工程费用项目构成石油建设安装工程费由直接工程费、间接费、计划利润、税金等部分构成。
费用项目构成,见表4.1.2现行石油(石化、化工)建设项目总投资构成。
(一)直接工程费直接工程费由基本直接费、其他直接费、现场经费构成。
1.基本直接费基本直接费是指施工过程中耗费的构成工程实体与有助于工程形成的各项费用,包含人工费、材料费、施工机械使用费。
(1)人工费:是指直接从事安装工程施工的生产工人开支的各项费用,内容包含:1)基本工资:是指发放生产工人的基本工资。
2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流淌施工津贴,地区津贴等。
3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包含职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4)职工福利费:是指按规定标准计提的职工福利费。
5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防署降温费,在有碍身体健康环境中施工的保健费用等。
(2)材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用与周转使用材料的摊销(或者租赁)费用,内容包含:1)材料原价(或者供应价);2)供销部门手续费;3)包装费;4)材料自来源地运至工地仓库或者指定堆放地点的装卸费、运输费及途耗;5)采购及保管费。
石油建设安装工程预算定额2013版说明及工程量计算规则目录制作说明中油计[2013]523号发布文号施行日期2014年1月1日子目信息共九册17本指标版本2013年12月第一版;意见反馈本地定额暂未收录在线链接中油计字[2005]519号:石油建设安装工程费用定额建标[2013]44号:关于印发《建筑安装工程费用项目组成》的通知中油计[2012]534号:中国石油天然气集团公司建设项目其他费用和相关费用规定取费模板:本站收录制作的Excel版施工取费模板文件册章制作说明文件通知总说明一 1 设备安装工程1 1.1 机械设备安装2 1.2 静置设备制作及安装3 1.3 工业炉(加热炉)安装4 1.4 工业炉窑砌筑5 1.5 燃气轮机安装二 2 金属罐、气柜及金属结构安装工程1 2.1 金属储罐制作安装2 2.2 金属球罐组对安装3 2.3 低温LNG储罐制作安装4 2.4 气柜制作安装5 2.5 烟囱、烟道、火炬及排气筒制作安装6 2.6 金属结构制作安装7 2.7 综合辅助项目三 3 工艺管道安装工程1 3.1 油气处理、石油化工工艺管道安装3.1.1 管道安装3.1.2 管件安装3.1.3 阀门安装3.1.4 法兰安装3.1.5 钢板卷管制作和管件制作3.1.6 管道试压、吹扫及清洗3.1.7 管道无损检测、热处理3.1.8 管道其他项目2 3.2 低温管道安装3.2.1 低温管道安装3.2.2 低温管件连接3.2.3 低温阀门安装3.2.4 低温法兰安装3.2.5 低温管道支架安装、管内局部充氩保护四 4 电气设备安装工程1 4.1 变压器2 4.2 配电设备3 4.3 母线绝缘子安装4 4.4 电缆5 4.5 控制设备及低压电气设备安装6 4.6 电机7 4.7 起重设备电气安装8 4.8 配管、配线9 4.9 照明器具10 4.10 防雷接地装置11 4.11 35kV以下送电线路4.11.1 工地运输4.11.2 土石方工程4.11.3 基础工程4.11.4 杆塔工程4.11.5 架线工程12 4.12 电气调试4 附录主要材料损耗率表附录五 5 自动化控制仪表及通信安装工程1 5.1 过程检测仪表的安装调试2 5.2 显示及调节控制仪表的安装调试3 5.3 执行仪表安装调试及仪表回路模拟试验4 5.4 集中检测装置及仪表的安装调试5 5.5 工业计算机安装与调试6 5.6 仪表管路敷设、伴热及脱脂7 5.7 工厂扩音对讲系统安装调试8 5.8 仪表盘、箱、柜及附件安装9 5.9 仪表附件制作安装10 5.10 火灾自动报警系统安装调试11 5.11 安全防范设备安装调试12 5.12 工厂信息网络系统安装调试13 5.13 通信系统设备安装调测14 5.14 综合布线系统安装15 5.15 铺设通信管道16 5.16 敷设埋式管道光(电)缆17 5.17 光(电)缆接续与测试六 6 刷油、防腐蚀、绝热安装工程1 6.1 除锈工程2 6.2 刷油、防腐蚀工程3 6.3 绝热工程4 6.4 玻璃钢衬里工程5 6.5 橡胶板及塑料板衬里工程6 6.6 衬铅、搪铅及喷镀工程7 6.7 耐酸砖(板)衬里工程七7 给排水、消防、采暖及通风空调安装工程1 7.1 给排水、消防、采暖管道安装2 7.2 阀门、水位标尺安装3 7.3 低压器具、水表组成安装4 7.4 卫生器具制作安装5 7.5 供暖器具、小型容器制作安装6 7.6 燃气管道、附件、器具安装7 7.7 消防系统安装8 7.8 通风、空调工程八8 油(气)田集输管道安装工程1 8.1 钢质管段预制厂预制2 8.2 钢制管道预制厂防腐保温及现场内防腐3 8.3 钢质管道现场安装4 8.4 防腐保温钢质管道现场补口补伤5 8.5 埋地非金属管道运输及安装6 8.6 管道强度及严密性试验7 8.7 其他附属项目九9 长距离输送管道工程1 9.1 一般段管道安装工程2 9.2 管道跨越工程3 9.3 管道清管、试压、干燥4 9.4 阴极保护工程5 9.5 线路附属工程6 9.6 线路土建工程总说明一、《石油建设安装工程预算定额》(以下简称本定额)共分九册及编制说明。

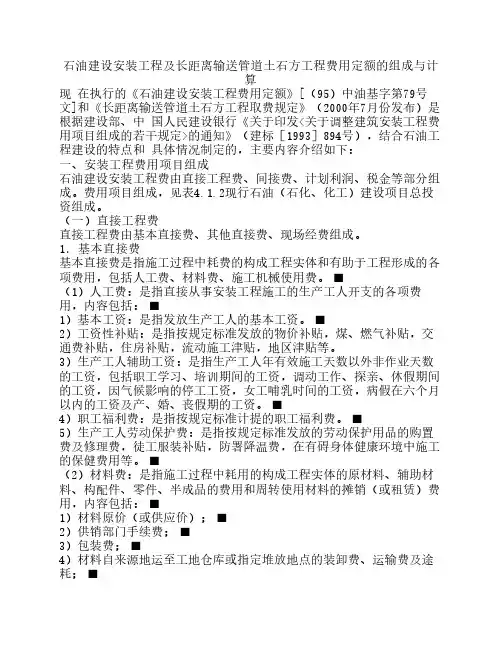

石油建设安装工程及长距离输送管道土石方工程费用定额的组成与计算现在执行的《石油建设安装工程费用定额》[(95)中油基字第79号文]和《长距离输送管道土石方工程取费规定》(2000年7月份发布)是根据建设部、中国人民建设银行《关于印发<关于调整建筑安装工程费用项目组成的若干规定>的通知》(建标[1993]894号),结合石油工程建设的特点和具体情况制定的,主要内容介绍如下:一、安装工程费用项目组成石油建设安装工程费由直接工程费、间接费、计划利润、税金等部分组成。
费用项目组成,见表4.1.2现行石油(石化、化工)建设项目总投资组成。
(一)直接工程费直接工程费由基本直接费、其他直接费、现场经费组成。
1.基本直接费基本直接费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费:是指直接从事安装工程施工的生产工人开支的各项费用,内容包括:1)基本工资:是指发放生产工人的基本工资。
2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴,地区津贴等。
3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4)职工福利费:是指按规定标准计提的职工福利费。
5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防署降温费,在有碍身体健康环境中施工的保健费用等。
(2)材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,内容包括:1)材料原价(或供应价);2)供销部门手续费;3)包装费;4)材料自来源地运至工地仓库或指定堆放地点的装卸费、运输费及途耗;5)采购及保管费。
中石油天然气集团公司文件中油计[2013]523号关于印发《石油建设安装工程预算定额(2013版)》的通知各企事业单位:为加强集团公司建设项目投资管理,合理确定并有效控制工程造价,提高投资效益,特编制《石油建设安装工程预算定额(2013版)》,现予印发,自2014年1月1日起执行。
《石油建设安装工程预算定额》(中油计字[2000]第106号)、《关于<石油建设安装工程预算定额>使用中有关问题的通知》(油计字[2001]366号)、《西气东输管道工程临时补充计价依据》(油计字[2001]108号)、《西气东输管道工程临时补充计价依据(续一)》(计划[2010]681号)同时废止。
附件:《石油建设安装工程预算定额(2013版)》(纸质另发)中国石油天然气集团公司2013年12月11日《石油建设安装工程预算定额2013版》石油工业出版社,32开,全套17本。
包括:《石油建设安装工程预算定额》编制说明,1册;第一册设备安装工程(上、下册),2册;第二册金属罐、气柜及金属结构安装工程,1册;第三册工艺管道安装工程)(上、下册),2册;第四册电气设备安装工程(上、下册),2册;第五册自动化控制仪表及通信安装工程,1册;第六册刷油、防腐蚀、绝热安装工程,1册;第七册给排水、消防、采暖及通风空调安装工程(上、下册),2册;第八册油气田集输管道安装工程(上、下册),2册;第九册长距离输送管道工程(上、中、下册)3册。
石油安装预算2013新定额的取费规定有什么变化?根据《石油建设安装工程预算定额(2013 版)》关于取费的规定如下:(一)安装工程取费执行中油计字[2005]519号《石油建设安装工程费用定额》,石油工程建设各地区人工工日单价按下表执行;(二)各地区取费人工工日单价仍按中油计字[2005]519 号文中规定执行,原中油计字[2005]519号文中各地区安装工程人工工日单价与下表中人工工日单价价差部分,计取税金后列入工程造价。
石油建设安装工程及长距离输送管道土石方工程费用定额的组成与计算现在执行的《石油建设安装工程费用定额》[(95)中油基字第79号文]和《长距离输送管道土石方工程取费规定》(2000年7月份发布)是根据建设部、中国人民建设银行《关于印发<关于调整建筑安装工程费用项目组成的若干规定>的通知》(建标[1993]894号),结合石油工程建设的特点和具体情况制定的,主要内容介绍如下:一、安装工程费用项目组成石油建设安装工程费由直接工程费、间接费、计划利润、税金等部分组成。
费用项目组成,见表4.1.2现行石油(石化、化工)建设项目总投资组成。
(一)直接工程费直接工程费由基本直接费、其他直接费、现场经费组成。
1.基本直接费基本直接费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费:是指直接从事安装工程施工的生产工人开支的各项费用,内容包括:1)基本工资:是指发放生产工人的基本工资。
2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴,地区津贴等。
3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4)职工福利费:是指按规定标准计提的职工福利费。
5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防署降温费,在有碍身体健康环境中施工的保健费用等。
(2)材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,内容包括:1)材料原价(或供应价);2)供销部门手续费;3)包装费;4)材料自来源地运至工地仓库或指定堆放地点的装卸费、运输费及途耗;5)采购及保管费。
石油建设安装工程及长距离输送管道土石方工程费用定额的组成与计算现在执行的《石油建设安装工程费用定额》[(95)中油基字第79号文]和《长距离输送管道土石方工程取费规定》(2000年7月份发布)是根据建设部、中国人民建设银行《关于印发<关于调整建筑安装工程费用项目组成的若干规定>的通知》(建标[1993]894号),结合石油工程建设的特点和具体情况制定的,主要内容介绍如下:一、安装工程费用项目组成石油建设安装工程费由直接工程费、间接费、计划利润、税金等部分组成。
费用项目组成,见表4.1.2现行石油(石化、化工)建设项目总投资组成。
(一)直接工程费直接工程费由基本直接费、其他直接费、现场经费组成。
1.基本直接费基本直接费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费:是指直接从事安装工程施工的生产工人开支的各项费用,内容包括:1)基本工资:是指发放生产工人的基本工资。
2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴,地区津贴等。
3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4)职工福利费:是指按规定标准计提的职工福利费。
5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防署降温费,在有碍身体健康环境中施工的保健费用等。
(2)材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,内容包括:1)材料原价(或供应价);2)供销部门手续费;3)包装费;4)材料自来源地运至工地仓库或指定堆放地点的装卸费、运输费及途耗;5)采购及保管费。
石油建设安装工程预算定额2013版说明及工程量计算规则《石油建设安装工程预算定额》说明及工程量计算规则二○一三年2.排水管道与市政管道以碰头井为界。
3.采暖热源管道与市政管道以连接点为界。
工程量计算规则一、管道安装按不同压力等级、材质、焊接形式,以“10m”为计量单位。
各种管道安装工程量,均按设计管道中心长度,以“延长米”计算,不扣除阀门、法兰及各种管件所占长度;主材应按定额用量计算。
二、各种管件按不同压力等级、材质、焊接形式,以“10个”为计算单位。
管件安装中已综合考虑了弯头、三通、异径管、管帽、管接头等管口含量的差异,执行相应定额子目。
三、现场加工的各种管道,在主管上挖眼接管三通、摔制异径管,均应按不同压力、材质、规格,以主管径执行管件连接相应定额,不另计制作费和主材费。
四、挖眼接管三通支线管径小于主管经1/2时,不计算管件工程量;在主管上挖眼焊接管接头、凸台等配件,按配件管径计算管件工作量。
五、管件用法兰连接时,执行法兰安装相应项目,管件本身安装不再计算安装费。
六、全加热套管的外套管件安装,定额按两半管件考虑的,包括二道纵缝和两个环缝。
两半封闭短管可执行两半弯头项目。
七、半加热外套管摔口后焊在内套管上,每个焊口按一个管件计算。
外套碳钢管如焊在不锈钢内套管上时,焊口间需加不锈钢短管衬垫,每处焊口按两个管件计算,衬垫短管按设计长度计算,如设计无规定时,可按50mm长度计算。
八、在管道上安装的仪表部件,由管道安装专业负责安装,按以下规定计算:(一)在管道上安装的仪表一次部件,执行管件连接相应定额乘以0.7系数。
(二)仪表的温度计扩大管制作安装,执行管件连接定额乘以1.5系数,工程量按大口径计算。
九、各种伸缩器制作安装,均以“个”为计量单位。
方形伸缩器的两臂,按臂长的两倍合并在管道长度内计算。
十、管道消毒、冲洗,均按管道长度,以“100m”为计量单位,不扣除阀门、管件所占的长度。
十一、管道压力试验按不同规格,不分材质,以“100m”为计量单位。
