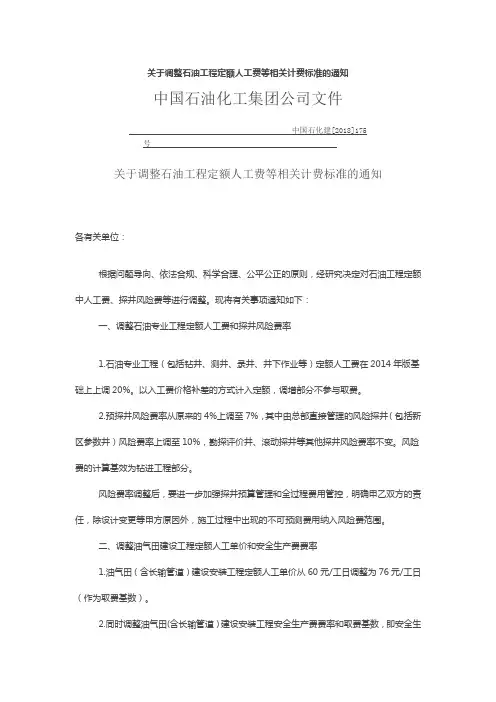

关于调整石油工程定额人工费等相关计费标准的通知
中国石油化工集团公司文件
中国石化建[2018]175
号
关于调整石油工程定额人工费等相关计费标准的通知
各有关单位:
根据问题导向、依法合规、科学合理、公平公正的原则,经研究决定对石油工程定额中人工费、探井风险费等进行调整。
现将有关事项通知如下:
一、调整石油专业工程定额人工费和探井风险费率
1.石油专业工程(包括钻井、测井、录井、井下作业等)定额人工费在2014年版基础上上调20%。
以入工费价格补差的方式计入定额,调增部分不参与取费。
2.预探井风险费率从原来的4%上调至7%,其中由总部直接管理的风险探井(包括新区参数井)风险费率上调至10%,勘探评价井、滚动探井等其他探井风险费率不变。
风险费的计算基效为钻进工程部分。
风险费率调整后,要进一步加强探井预算管理和全过程费用管控,明确甲乙双方的责任,除设计变更等甲方原因外,施工过程中出现的不可预测费用纳入风险费范围。
二、调整油气田建设工程定额人工单价和安全生产费费率
1.油气田(含长输管道)建设安装工程定额人工单价从60元/工日调整为76元/工日(作为取费基数)。
2.同时调整油气田(含长输管道)建设安装工程安全生产费费率和取费基数,即安全生
产费费率调整为2.5%、取费基数调整为直接费(不含主材费)+间接费+利润。
三、本次调整自发文之日起执行,配套预结算软件同步更新。
中国石化工集团公司
2018年4月20日
中国石油化工集团公司办公厅2018年5月2日印发。
石油建设安装工程及长距离输送管道土石方工程费用定额的组成与计算现在执行的《石油建设安装工程费用定额》[(95)中油基字第79号文]和《长距离输送管道土石方工程取费规定》(2000年7月份发布)是根据建设部、中国人民建设银行《关于印发<关于调整建筑安装工程费用项目组成的若干规定>的通知》(建标[1993]894号),结合石油工程建设的特点和具体情况制定的,主要内容介绍如下:一、安装工程费用项目组成石油建设安装工程费由直接工程费、间接费、计划利润、税金等部分组成。
费用项目组成,见表4.1.2现行石油(石化、化工)建设项目总投资组成。
(一)直接工程费直接工程费由基本直接费、其他直接费、现场经费组成。
1.基本直接费基本直接费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费:是指直接从事安装工程施工的生产工人开支的各项费用,内容包括:1)基本工资:是指发放生产工人的基本工资。
2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴,地区津贴等。
3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4)职工福利费:是指按规定标准计提的职工福利费。
5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防署降温费,在有碍身体健康环境中施工的保健费用等。
(2)材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,内容包括:1)材料原价(或供应价);2)供销部门手续费;3)包装费;4)材料自来源地运至工地仓库或指定堆放地点的装卸费、运输费及途耗;5)采购及保管费。

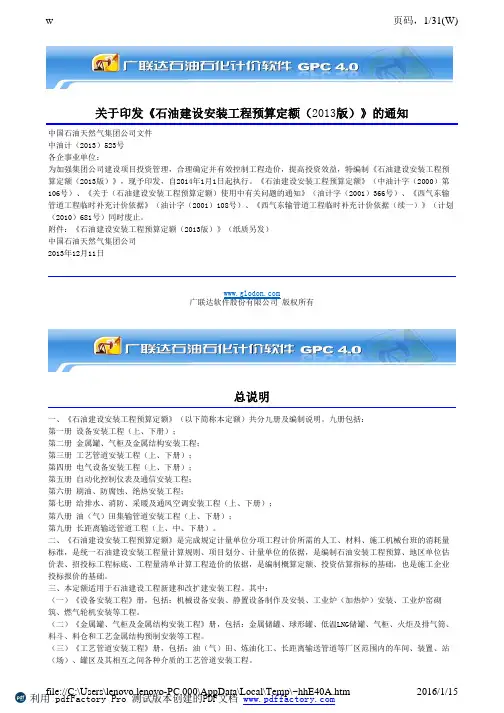

中石油天然气集团公司文件中油计[2013]523号关于印发《石油建设安装工程预算定额(2013版)》的通知各企事业单位:为加强集团公司建设项目投资管理,合理确定并有效控制工程造价,提高投资效益,特编制《石油建设安装工程预算定额(2013版)》,现予印发,自2014年1月1日起执行。
《石油建设安装工程预算定额》(中油计字[2000]第106号)、《关于<石油建设安装工程预算定额>使用中有关问题的通知》(油计字[2001]366号)、《西气东输管道工程临时补充计价依据》(油计字[2001]108号)、《西气东输管道工程临时补充计价依据(续一)》(计划[2010]681号)同时废止。

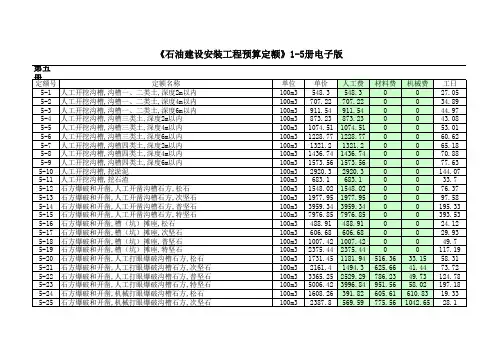

附件:《石油建设安装工程预算定额(2013版)》(纸质另发)中国石油天然气集团公司2013年12月11日《石油建设安装工程预算定额2013版》石油工业出版社,32开,全套17本。

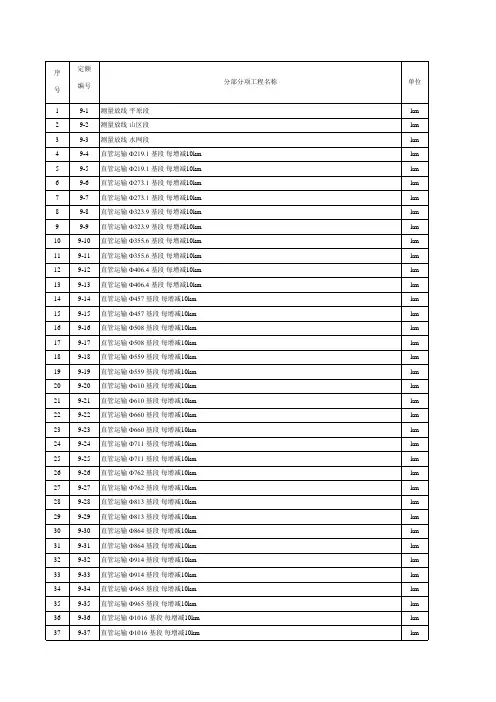

包括:《石油建设安装工程预算定额》编制说明,1册;第一册设备安装工程(上、下册),2册;第二册金属罐、气柜及金属结构安装工程,1册;第三册工艺管道安装工程)(上、下册),2册;第四册电气设备安装工程(上、下册),2册;第五册自动化控制仪表及通信安装工程,1册;第六册刷油、防腐蚀、绝热安装工程,1册;第七册给排水、消防、采暖及通风空调安装工程(上、下册),2册;第八册油气田集输管道安装工程(上、下册),2册;第九册长距离输送管道工程(上、中、下册)3册。
石油安装预算2013新定额的取费规定有什么变化?根据《石油建设安装工程预算定额(2013 版)》关于取费的规定如下:(一)安装工程取费执行中油计字[2005]519号《石油建设安装工程费用定额》,石油工程建设各地区人工工日单价按下表执行;(二)各地区取费人工工日单价仍按中油计字[2005]519 号文中规定执行,原中油计字[2005]519号文中各地区安装工程人工工日单价与下表中人工工日单价价差部分,计取税金后列入工程造价。
石油建设安装工程及长距离输送管道土石方工程费用定额的组成与计算现在执行的《石油建设安装工程费用定额》[(95)中油基字第79号文]和《长距离输送管道土石方工程取费规定》(2000年7月份发布)是根据建设部、中国人民建设银行《关于印发<关于调整建筑安装工程费用项目组成的若干规定>的通知》(建标[1993]894号),结合石油工程建设的特点和具体情况制定的,主要内容介绍如下:一、安装工程费用项目组成石油建设安装工程费由直接工程费、间接费、计划利润、税金等部分组成。
费用项目组成,见表4.1.2现行石油(石化、化工)建设项目总投资组成。
(一)直接工程费直接工程费由基本直接费、其他直接费、现场经费组成。
1.基本直接费基本直接费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费:是指直接从事安装工程施工的生产工人开支的各项费用,内容包括:1)基本工资:是指发放生产工人的基本工资。
2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴,地区津贴等。
3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4)职工福利费:是指按规定标准计提的职工福利费。
5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防署降温费,在有碍身体健康环境中施工的保健费用等。
(2)材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,内容包括:1)材料原价(或供应价);2)供销部门手续费;3)包装费;4)材料自来源地运至工地仓库或指定堆放地点的装卸费、运输费及途耗;5)采购及保管费。
关于印发《中国石油天然气集团公司建设项目其他费用和相关费用规定》的通知中油计划[2010]543号各企事业单位:为了合理确定和有效控制中国石油天然气集团公司(以下简称集团公司)建设项目投资,进一步提高投资效益,规范可行性研究投资估算和初步设计概算的编制与管理,根据国家法律、法规,结合石油建设项目的特点,集团公司组织制定了《中国石油天然气集团公司建设项目其他费用和相关费用规定》。
现印发给你们,自印发之日起施行。
原《石油建设工程其他费用规定》([95]中油基字第79号)、《石油建设工程其他费用补充规定》(石油计字[2003]71号)以及集团公司此前有关其他费用的各项规定同时废止。
第一章总则第一条为了合理确定和有效控制中国石油天然气集团公司(以下简称集团公司)建设项目投资,进一步提高投资效益,规范可行性研究投资估算和初步设计概算的编制与管理,根据国家法律、法规及有关规定,结合石油建设项目的特点,制定《中国石油天然气集团公司建设项目其他费用和相关费用规定》(以下简称本规定)及《关于实施<建设项目前期工作咨询收费暂行规定>的意见》、《关于实施<建设工程监理与相关服务收费管理规定>的意见》和《关于实施<工程勘察设计收费管理规定>的意见》。
第二条本规定适用于集团公司投资的国内油气田、长距离输送管道(以下简称长输管道)、炼油化工等新建、改扩建项目。
其他建设项目(包括液化天然气、地下储气库、城市燃气、加油(气)站、油库、装备制造等)执行油气田建设项目有关规定(特殊说明除外)。
集团公司投资的海外建设项目和合资建设项目可参考本规定。
第三条本规定是编制可行性研究投资估算和初步设计概算的依据,与《石油建设项目可行性研究投资估算编制规定》、《建设项目设计概算编制办法》、《石油建设安装工程概算指标》、《石油建设安装工程费用定额》等配套使用。
第四条除国家和集团公司有新的规定外,原则上不得增加新的费用项目,不得修改或调整本规定的费率标准和计算方法。
《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程《石油建设安装工程预算定额》1-5册电子版第五册 长距离输送管道工程。
石油建设安装工程及长距离输送管道土石方工程费用定额的组成与计算现在执行的《石油建设安装工程费用定额》[(95)中油基字第79号文]和《长距离输送管道土石方工程取费规定》(2000年7月份发布)是根据建设部、中国人民建设银行《关于印发<关于调整建筑安装工程费用项目组成的若干规定>的通知》(建标[1993]894号),结合石油工程建设的特点和具体情况制定的,主要内容介绍如下:一、安装工程费用项目组成石油建设安装工程费由直接工程费、间接费、计划利润、税金等部分组成。
费用项目组成,见表4.1.2现行石油(石化、化工)建设项目总投资组成。
(一)直接工程费直接工程费由基本直接费、其他直接费、现场经费组成。
1.基本直接费基本直接费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费:是指直接从事安装工程施工的生产工人开支的各项费用,内容包括:1)基本工资:是指发放生产工人的基本工资。
2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴,地区津贴等。
3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4)职工福利费:是指按规定标准计提的职工福利费。
5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防署降温费,在有碍身体健康环境中施工的保健费用等。
(2)材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,内容包括:1)材料原价(或供应价);2)供销部门手续费;3)包装费;4)材料自来源地运至工地仓库或指定堆放地点的装卸费、运输费及途耗;5)采购及保管费。
长距离输送管道工程工程量计算规则摘要第一章土石方工程1、土方体积,均以挖掘前的天然密实体积为准计算。
如遇有必须以天然密实体积折算时,可按下表数值计算。
2、人工平整场地,是指场地挖、填土方厚度在±30cm以内找平。
当厚度超过±30cm以外时,另行计算土方工程量。
3、计算挖沟槽工程量需要放坡时,放坡系数按下表计算。
深度在5m以内管沟最陡边坡坡度沟深超过5m的管沟边坡可按施工组织设计采取梯级开挖措施等方法开挖。
4、沟槽需要支挡土板时,其宽度按槽底宽度,单面加10cm,双面加20cm计算。
挡土板面积按槽垂直支撑面积计算,支挡土板后,不得再计算放坡。
5、挖管道沟槽,沟槽宽度应按设计规定计算,如设计无规定时,深度5m以内管沟沟底宽度应按下式规定:B=Dm+KB:沟底宽度,单位为m;Dm:钢管的结构外径(包括防腐、保温层的厚度),单位m;K:沟底加宽裕量,单位m;见下表。
注:沟下焊接弯头、弯管、碰口以及半自动焊焊接处的管沟加宽范围为工作点两头各1m。
6、岩石开凿和爆破工程量:爆破岩石,按图示尺寸以立方米计算,其沟槽深度、宽度允许超挖量:次坚石200mm,特坚石150mm,超挖部分岩石并入岩石挖方量之内计算。
7、长距离输送管道管沟回填土一律不扣除管道所占体积。
回填余土就地推平,亦不计算推平余土工程量。
石方段管沟回填细土后的剩余土石方须按规定计取土石方外运工程量。
8、土方运距:按挖方区中心至回填区中心之间的距离计算。
9、筛细土:是指管沟需回填的成品细土量,区别不同地区取土成品率。
10、水下管沟开挖:(暂略)11、井点降水:区别轻型井点、喷射井点,按不同井管深度的井管安装、拆除,以“根”为单位计算,使用按“套.天”计算。
井点套组成:轻型井点50根为一套,喷射井点30根为一套。
使用天应以每昼夜24小时为一天,使用天数应按施工组织设计规定的使用天数计算。
第二章防腐管段安装1、机械运布管计算公式:机械运布管长度=[设计线路全长-需人力抬管运输的管段长度-站场长度]×(1+管材损耗率)人工抬管运布管,另按有关规定执行。
长输管道维修定额长输管道是供应天然气、石油和其他液体或气体的重要设施,它们的维修和保养对于保障能源供应的稳定性至关重要。
长输管道维修定额是指在维修和保养长输管道时所需的时间、人力、材料和费用等各项指标的统计和计算。
本文将介绍长输管道维修定额的意义、计算方法以及一些常见的维修工作。
一、长输管道维修定额的意义长输管道维修定额的制定对于维护管道设施的正常运行和延长使用寿命具有重要意义。
它可以帮助相关单位制定合理的维修计划和预算,提前准备所需的人力和物资,避免因维修工作延误而造成的能源供应中断和经济损失。
同时,长输管道维修定额的统计和分析也为管道设计和建设提供了有价值的经验和参考。
二、长输管道维修定额的计算方法长输管道维修定额的计算是一个复杂而精细的工作,需要考虑多种因素。
首先,需要对管道的不同部位和设备进行分类,确定不同部位和设备的维修周期和维修工作内容。
然后,根据实际情况统计各项维修工作所需的时间、人力和材料等资源,并计算出相应的维修费用。
最后,根据统计和分析的结果制定相应的维修定额。
三、常见的长输管道维修工作1. 管道清洗:长期使用后,管道内壁会积累各种杂质和沉积物,影响流体的运输效率和质量。
管道清洗是一项常见的维修工作,可以采用机械刷洗、高压水冲洗等方法。
2. 漏点修复:管道在运行过程中可能会出现漏点,导致能源泄漏和环境污染。
漏点修复是一项紧急且关键的维修工作,需要迅速定位漏点并采取相应的修复措施。
3. 设备更换:长输管道的设备包括阀门、泵站、计量仪表等,它们在长期使用后可能会出现磨损、老化等问题。
设备更换是一项常规的维修工作,可以提前计划和准备所需的设备,并在合适的时间进行更换。
4. 防腐处理:长输管道经过多年的使用,可能会出现腐蚀问题,影响管道的使用寿命和安全性。
防腐处理是一项常见的维修工作,可以采用涂层、电泳等方法进行。
5. 泄露检测:长输管道的泄露可能会导致能源损失和安全事故,因此泄露检测是一项重要的维修工作。
石油建设安装工程及长距离输送管道土石方工程费用定额的组成与计算现在执行的《石油建设安装工程费用定额》[(95)中油基字第79号文]和《长距离输送管道土石方工程取费规定》(2000年7月份发布)是根据建设部、中国人民建设银行《关于印发<关于调整建筑安装工程费用项目组成的若干规定>的通知》(建标[1993]894号),结合石油工程建设的特点和具体情况制定的,主要内容介绍如下:一、安装工程费用项目组成石油建设安装工程费由直接工程费、间接费、计划利润、税金等部分组成。
费用项目组成,见表4.1.2现行石油(石化、化工)建设项目总投资组成。
(一)直接工程费直接工程费由基本直接费、其他直接费、现场经费组成。
1.基本直接费基本直接费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费:是指直接从事安装工程施工的生产工人开支的各项费用,内容包括:1)基本工资:是指发放生产工人的基本工资。
2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴,地区津贴等。
3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4)职工福利费:是指按规定标准计提的职工福利费。
5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防署降温费,在有碍身体健康环境中施工的保健费用等。
(2)材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,内容包括:1)材料原价(或供应价);2)供销部门手续费;3)包装费;4)材料自来源地运至工地仓库或指定堆放地点的装卸费、运输费及途耗;5)采购及保管费。
(3)施工机械使用费:是指使用施工机械作业所发生的机械使用费。
内容包括:1)折旧费;2)修理费;3)机械安拆和场外运输费;4)燃料动力费;5)机手人工费;6)运输机械养路费、车船使用税及保险费。
2.其他直接费其他直接费是指基本直接费以外施工过程中发生的其他费用,内容包括:(1)冬雨季施工增加费。
(2)夜间施工增加费。
(3)二次搬运费。
(4)生产工具用具使用费:是指施工生产所需不属于固定资产的生产工具及检验用具等的购置、摊销和维修费,以及支付给工人自备工具补贴费。
(5)检验试验费:是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用,以及技术革新和研究试制试验费。
(6)特殊工种培训费。
(7)工程定位复测、工程点交、场地清理等费用。
(8)特殊地区施工增加费:是指石油建设安装工程在沙漠、高原、戈壁、沼泽、水田、滩海、山区、丘陵等特殊地区施工增加的费用。
3.现场经费现场经费是指为施工准备、组织施工生产和管理所需费用,内容包括:(1)临时设施费:临时设施费是指施工企业为进行安装工程施工所必需的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
临时设施包括:临时宿舍、文化福利及公用事业房屋与构筑物,仓库、办公室、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施。
临时设施费用内容包括:临时设施的搭设、维修、拆除费或摊销费。
(2)现场管理费:1)现场管理人员的基本工资、工资性补贴、职工福利费、劳动保护费等。
2)办公费:是指现场管理办公用的文具、纸张、帐表、印刷、邮电、书报、会议、水、电、烧水和集体取暖(包括现场临时宿舍取暖)用煤等费用。
3)差旅交通费:是指职工因公出差期间的旅费,住勤补助费,市内交通费和误餐补助费,职工探亲路费,劳动力招募费,职工离退休、退职一次性路费,工伤人员就医路费,工地转移费以及现场管理使用的交通工具的油料、燃料、养路费及牌照费。
4)固定资产使用费:是指现场管理及试验部门使用的属于固定资产的设备、仪器等的折旧、修理费或租赁费等。
5)工具用具使用费:是指现场管理使用的不属于固定资产的工具、器具、家具、交通工具和检验、试验、测绘、消防用具等的购置、维修和摊销费。
6)保险费:是指施工管理用财产、车辆保险,高空、井下、海上作业等特殊工种安全保险等。
7)工程保修费:是指工程竣工交付使用后,在规定保修期以内的修理费用。
8)工程排污费:是施工现场按规定交纳的排污费用。
9)其它费用。
(二)间接费间接费由企业管理费、财务费和其它费用组成。
1.企业管理费企业管理费是指施工企业为组织施工生产经营活动所发生的管理费用,内容包括:(1)管理人员的基本工资、工资性补贴及按规定标准计提的职工福利费。
(2)差旅交通费:是指企业职工因公出差、工作调动的差旅费,住勤补助费,市内交通及误餐补助费,职工探亲路费,劳动力招募费,离退休职工一次性路费及交通工具的油料、燃料、牌照、养路费等。
(3)办公费:是指企业办公用文具、纸张、帐表、印刷、邮电、书报、会议、水、电、燃煤(气)等费用。
(4)固定资产折旧、修理费:是指企业属于固定资产的房屋、设备、仪器等折旧及维修等费用。
(5)工具用具使用费:是指企业管理使用不属于固定资产的工具、用具、家具、交通工具、检验、试验、消防等的摊销及维修费用。
(6)工会经费:是指企业按职工工资总额2%计提的工会经费。
(7)职工教育经费:是指企业为职工学习先进技术和提高文化水平,按职工工资总额的1.5%计提的费用。
(8)劳动保险费:是指企业支付离退休职工的退休金(包括提取的离退休职工劳保统筹基金)、价格补贴、医药费、易地安家补助费、职工退职金、六个月以上病假人员工资、职工死亡丧葬补助费、抚恤费,以及按规定支付给离退休干部的各项经费。
(9)职工养老保险费及待业保险费:是指职工退休养老金的积累及按规定标准计提的职工待业保险费。
(10)保险费:是指企业财产保险、管理用车辆等保险费用。
(11)税金:是指企业按规定交纳的房产税、车船使用税、土地使用税、印花税及土地使用费等。
(12)其他:包括技术转让费、技术开发费、业务招待费、排污费、绿化费、广告费、公证费、法律顾问费、审计费、咨询费等。
2.财务费用财务费用是指企业为筹集资金而发生的各项费用,包括企业经营期间发生的短期贷款利息净支出、汇兑净损失、调剂外汇手续费、金融机构手续费,以及企业筹集资金发生的其他财务费用。
3.其他费用其他费用是指按规定支付石油工程定额管理部门的石油工程定额编制费及劳动定额管理部门的定额测定费,以及按有关部门规定支付的上级管理费。
(三)计划利润计划利润是指按规定应计入安装工程造价的利润。
(四)税金税金是指国家税法规定的应计入安装工程造价内的营业税、城市维护建设税及教育费附加。
二、安装工程取费标准及其适用范围(一)安装工程费率标准根据石油工程建设的具体情况,安装工程费用定额划分为两项费率标准:(1)站场工程费率标准适用于油气田站内工程、油气加工工程及长距离输送管道工程泵站、储库工程等。
(2)输送管道工程费率标准适用于长距离输送管道及油气田输送管道工程。
(3)石油建设安装工程费率标准及其计算程序见表4.4.1。
(二)工程类别取费等级划分根据建标(1993)894号文件精神,石油建设安装工程费用定额采用按工程类别等级取费。
方法如下:(1)石油建设安装工程根据工程规模、技术难易、质量标准、施工条件及工期长短等综合划分为三个取费等级,以体现按质定价、同工同酬的公平计价原则。
(2)为了保证石油建设工程质量高、速度快,在取费等级计算上实行工程类别和企业资质等级相结合。
严格规定高级别的施工企业可以承担低类别工程的施工任务,低级别的施工企业不允许承担高类别工程的施工任务。
(3)安装工程费用定额以Ⅱ类工程费率为标准,Ⅰ、Ⅲ两类工程按Ⅱ二类工程费率乘系数调整。
安装工程类别取费调整系数表,见表4.4.2安装工程取费调整系数表。
(4)石油下游工程取费:各类生产装置和辅助生产装置按Ⅰ类工程取费,其它工程按Ⅱ类工程取费。
(详见油计字[2001]366号文件)(三)高类别地区取费调整高类别地区使用本定额时,不得调整任何费率标准,但计取各项费用按六类地区标准乘以调整系数(表4.4.3高类别地区取费调整系数表)计算。
高类别地区取费调整系数表,见表4.4.3高类别地区取费调整系数表表4.4.1 石油建序号 费率项目名称 取费基数及计算式 费 率 (%) 备 注 站场工程 输送 管道工程一 直接工程费 1.以六类地区人工工日单价23.85元作为取费基数;2.本费率为Ⅱ类工程取费标准,Ⅰ类工程调整系数为1.08,Ⅲ类工程调整系数为0.86;3.高类别地区取费按六类地区费率标准乘以(表4.4.2)调整系数;4.如(表4.4.2)、(表4.4.3)系数同时存在时,系数连乘; (一) 基本直接费 1 人工费 2 材料费 3 施工机械使用费 (二) 其他直接费 (16.9) (31.8) 4 其中:冬雨季施工增加费 1×费率 7.2 12.4 5 夜间施工增加费 1×费率 3.8 7.0 6 二次搬运费 1×费率 1.3 2.3 7 生产工具用具使用费 1×费率 3.2 5.4 8 检验试验费 1×费率 0.8 2.1 9 工程定位复测、工程点交、场地清理费1×费率 0.6 2.6表4.4.2≥100万吨/年的联合站≥50万方/日的气体处理装置≥100公里的管道工程≥80米的管道穿跨越工程油气加工装置,炼油化工生产装置和辅助生产装置油井口、计量站单井拉油装置井口至计量站的低压集油管线单独施工的10kV以下(含10kV)输电线路工程表4.4.3高类别地区取费调整系数表高类别地区调整系数备注八类庆阳地区 1.05 石油建设安装工程六类地区人工工日单价为23.85元榆林、延安地区 1.10锡林郭勒盟 1.08十一类宁夏自治区 1.05玉门地区 1.10 吐哈准东克拉玛依库尔勒 1.14青海省 1.22塔中 1.25三、安装工程费用使用的有关规定:(一)计取其他直接费的规定按工程综合计取、包干使用的其它直接费的费用项目有:(1)冬雨季施工增加费;(2)夜间施工增加费;(3)二次搬运费;(4)生产工具用具使用费;(5)检验试验费;(6)工程定位复测、工程点交、场地清理费。
(二)计取现场经费的规定1.临时设施费以基本直接费中的人工费为计算基数,按工程综合计取、包干使用。
由建设单位委托施工单位承担的属于场地准备范围的临时性工程不包括在此临时设施费的范围内,应根据实际工程量另行编制预算。
2.现场管理费(1)以基本直接费中的人工费为计算基数,按工程综合计取、包干使用。
