钢筋绑扎工序技术交底1、施工准备1.检查绑扎丝、绑扎钩、吊具、绑扎平台等工具是否具备绑扎条件。
2.对照施工图纸将所需的钢筋的直径、编号、尺寸、规格和数量进行复核,备足材料、保护层垫块,按照公路桥涵施工技术规范的要求严格执行。
3.检查钢筋网片的规格、数量及尺寸,有无影响制孔波纹管的情况,如出现应及时向技术部门反映,以便及时解决。
4.检查支座板是否与所生产的梁型一致,是否是经检验合格满足使用要求。
5.检查制孔波纹管有无破损、划痕、断裂或变形等现象,如发现应及时进行更换。
6.底模是否符合要求。
2、技术质量要求1•钢筋绑扎工序按JTG/TF50-2011《公路桥涵施工技术规范》的有关要求进行。
2.钢筋骨架绑扎必须严格按照图纸位置及尺寸进行。
钢筋骨架的箍筋垂直;箍筋与水平筋交点处要用绑扎丝绑扎;所有的相交点均应全部绑扎。
3.钢筋安装绑扎要控制位置,保证牢固,采用直径0∙7-2.0mm铁丝,绑扎宜采用逐点改变绕丝方向的八字形方式交错扎接,对于直径25mm钢筋绑扎宜采用双对角线的十字形方式扎接。
不得有变形或松脱现象。
4.绑扎采用混凝土垫块强度不低于混凝土设计强度(≥50Mpa),垫块应分散布置、相互错开,不得横贯保护层的全部截面,垫块在侧面和底面所布设的数量不少于4个/m2。
(1)5.制孔波纹管:纵向预应力钢束孔道采用金属本波纹管成孔的。
金属波纹管内径为55-70mm金属波纹管成孔。
6.制孔波纹管:金属波纹管安设时严格按照坐标位置控制,保持良好线型,制孔波纹管应小心的穿入钢筋骨架,避免碰坏钢筋骨架。
波纹管接头处用用长为直径大一级的波纹管为套管接好后用防水胶带缠裹以防接口松动拉脱或漏浆。
7.梁体钢筋绑扎时腹板箍筋间距偏差为土Iomm;梁面主钢筋间距偏差为土IOmm;钢筋保护层与图纸尺寸误差为-5,+5mm。
8.按照施工图要求,正确地将经检验合格的桥梁配件(预埋钢板、预埋泄水孔)等安装定位。
9.钢筋骨架绑扎完毕后,在保证钢筋骨架、桥梁支座、桥梁配件等位置准确,金属波纹管定位正确且绑孔牢固后,经工班自检、互检检查合格后,并经质检人员检查合格后,报监理检查,合格后方可进入下一道工序。
钢筋工绑扎技术交底一、工程概述本次施工项目为_____,钢筋工程是整个结构施工中的重要环节。
为确保钢筋绑扎质量,特向钢筋工班组进行本次技术交底。
二、施工准备1、材料准备(1)钢筋:应有出厂质量证明和检验报告单,并按有关规定分批抽取试样作机械性能试验,合格后方可使用。
(2)铁丝:可采用20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝的切断长度要满足使用要求。
(3)保护层垫块:应准备好与混凝土强度等级相同的水泥砂浆垫块或塑料卡。
2、主要机具(1)钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
(2)塔吊、电焊机、弯曲机、切断机等。
3、作业条件(1)熟悉图纸,按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
(2)做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
(3)根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净。
(4)根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理干净。
三、钢筋绑扎的基本要求1、钢筋的交叉点应采用铁丝扎牢。
2、板和墙的钢筋网,除靠近外围两行钢筋的相交点全部扎牢外,中间部分交叉点可间隔交错扎牢,但必须保证受力钢筋不产生位置偏移;双向受力的钢筋,必须全部扎牢。
3、梁和柱的箍筋,除设计有特殊要求外,应与受力钢筋垂直设置;箍筋弯钩叠合处,应沿受力钢筋方向错开设置。
4、在柱中竖向钢筋搭接时,角部钢筋的弯钩平面与模板面的夹角,对矩形柱应为 45°角,对多边形柱应为模板内角的平分角;对圆形柱钢筋的弯钩平面应与模板的切平面垂直;中间钢筋的弯钩平面应与模板面垂直;当采用插入式振捣器浇筑小型截面柱时,弯钩平面与模板面的夹角不得小于 15°。
5、绑扎接头的搭接长度应符合设计要求和规范规定。
四、柱钢筋绑扎1、工艺流程套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋2、套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于 3 个,绑扣要向柱中心。
技术交底记录13、外墙的基础梁仅在防水板部分才有,锚入承台满足锚固即可,筏板部分没有。
柱钢筋绑扎1、套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于3个,绑扣要向柱中心。
如果柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成45°,中间钢筋的弯钩应与模板成90°。
2、搭接绑扎竖向受力筋;柱子主筋立起之后,接头的搭接长度应符合设计及规范要求。
3、柱竖向筋采用机械或焊接连接时,按规范要求同一段面50%接头位置。
第一步接头距楼板面大于500mm且大于H/6,不在箍筋加密区。
4、画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线。
5、柱箍筋绑扎:(1)按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采用缠扣绑扎,如图2-15。
(2)箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。
(3)箍筋的弯钩叠合处应沿拄子竖筋交错布置,并绑扎牢固,见图2-16。
(4)有抗震要求的地区,柱箍筋端头应弯成135°,平直部分长度不小于10d(d为箍筋直径),见图2-17。
(5)柱上下两端箍筋应加密,加密区长度及加密区内箍筋问距应符合设计图纸及施工规范不大于100mm且不大于5d的要求(d为主筋直径)。
如设计要求箍筋设拉筋时,拉筋应钩住箍筋,见图2-18。
(6)柱筋保护层厚度应符合规范要求,如主筋外皮为25mm,垫块应绑在柱竖筋外皮上,间距一般1000mm,(或用塑料卡卡在外竖筋上)以保证主筋保护层厚度准确。
同时,可采用钢筋定距框来保证钢筋位置的正确性。
当柱截面尺寸有变化时,柱应在板内弯折,弯后的尺寸要符合设计要求。
使间距符合设计要求,绑架立筋,再绑主筋,主次同时配合进行。
次梁上部纵向钢筋应放在主梁上部纵向钢筋之上,为了保证次梁钢筋的保护层厚度和板筋位置,可将主梁上部钢鞘降低一个次粱上部主筋直径的距离加以解决。
钢筋制作绑扎技术交底People need independence to be free. October 2, 2022钢筋制作绑扎技术交底一、施工准备:1、认真仔细的看图纸,及时查看图纸会审和设计变更;发现问题及时的和总包单位勾通;2、钢筋翻样人员翻样时,在按图施工的同时,也要结合与11G101-1--3、12G901-1/3、13G101-11图集等最新的验收规范进行下料;3、人员要求焊工做到持证上岗,辅助人员也要经过相应的培训后方可上岗;4、进场钢筋按规格分类堆放整齐,堆放在高于地面不小于200mm支撑架上,并根据规格、长度及成品状态挂好标识牌;5、机械要求弯曲机、切断机、手摇板子、螺纹套丝机、调直机、电焊机等;6、作业条件要求1钢筋加工场地平整、硬化;操作平台稳定、牢固;安全设施齐全;水电配置到位;2焊接时,施焊场地要求必要的防风、雨、雪设施;夜间作业有良好的照明设备;二、钢筋技术要求:1、本工程结构类型为剪力墙结构,抗震等级为四级2、钢筋的连接采用绑扎、机械连接、电渣压力焊连接;其中柱和剪力墙筋直径>16采用机械连接,接头应符合一级接头性能;墙、柱钢筋直径12、14、16的采用电渣压力焊,梁筋采用机械连接、绑扎搭接;钢筋接头率要求≤25%,柱、墙钢筋接头率要求≤50%;3、箍筋弯后平直部分长度:不得小于箍筋直径的10倍和75mm的较大值;4、拉筋两端弯钩的弯折角度均不得小于135°,弯折后平直部分长度不得小于拉筋直径的10倍;钢筋锚固及搭接长度见下表;5、基础钢筋保护层为40mm,基础外墙保护层为25mm,厨房、卫生间、屋面梁、柱25mm,板、墙20mm,其余部位梁、柱20mm,板、墙15mm;6、基础部分:基础梁与筏板钢筋排布详见13G101-11 P6-17,梁宽度范围内平行于梁受力筋方向的筏板筋不设,筏板筋伸入梁内满足筏板钢筋锚固长度,与基础梁平行的筏板筋第一根位置为,离梁两边1/2板筋间距且≤75mm,基础梁底部贯通钢筋接头位置位于跨中1/3净跨长度范围内,顶部贯通钢筋接头位置距柱根1/4净跨长度范围内;基础梁及楼层挑梁箍筋弯钩在底部交叉错开,垂直相交的梁有一向的梁箍筋全长布置,另一方向的起步箍筋离梁边50mm,基础梁弯锚长度无基础外伸时上下各弯锚15d,有外伸时上下各弯锚12d筏板筋封边上下各弯锚12d,绑扎筏板筋时,东西向在外侧,南北向在内侧,基础梁侧面构造筋搭接及锚固均为15d,受扭钢筋搭接长度为Ll,锚固长度为La,锚固方式同梁上部钢筋,梁侧拉筋除注明外均为8mm,间距为箍筋间距的2倍;剪力墙竖向分布筋第一根位置为,从构件钢筋算起一个竖向分布筋间距,不符合整根模数时,在末端第二根调整;基础挡土墙竖向分布筋在外,水平分布筋在内,并用拉筋连接,楼层剪力墙水平筋在外,竖向分布筋在内,剪力墙插入基础筏板内的直段长度≥LaE时,底部弯锚6d柱为6d且≥150,当基础高度≤LaE时,伸入基础直段长度≥0.6LaE,底部弯锚15d,柱或剪力墙在基础梁范围内箍筋或水平分布筋不少于两道,且间距≤500,基础梁顶部以下100mm,以上50mm各设一道箍筋或水平分布筋;主楼与车库相连处,车库底板筋伸入主楼筏板内一个锚固长度,车库与主楼错错台处详见各主楼错台详图;地下室二层外墙筋不允许留接头; 钢筋直螺纹连接外露丝不得超过2丝,筏板马凳水平筋为直径≥14,竖筋≥16,竖筋间距1m,马凳间距1-1.5m;7、剪力墙部分:地下室外墙水平筋在转角处连接详见13G101-11,P3-10,地下室外墙水平筋构造及竖筋构造详见11G101-1,P77,楼层剪力墙水平筋详见11G101-1,P68转角墙三做法,及P69,边缘构件纵向钢筋连接构造详见11G101-1,P73;剪力墙楼板及屋面板钢筋排布构造详见12G901-1,P3-9;层高范围最下一排水平筋距底部板顶50mm,最上一排距顶部板顶不大于100mm,最下一排拉筋位于底部板顶以上第二排水平分布筋位置处,最上一排拉筋位于层顶部板底梁底以下第一排水平分布筋位置处,墙身宽度范围由距边缘构件边第一排墙身竖向分布筋开始设置,位于构件范围内也应设置拉筋,拉筋梅花设置;连梁、暗梁、边框梁构造详见12G901-1,P3-12---20;8、框架柱部分:本工程嵌固部位在基础顶部,基础梁顶至地下二层顶接头位置应不小于1/3柱净高,二层以上接头位置应不小于1/6柱净高,且不小于500,柱上下两端箍筋应加密,加密区长度底层柱根不小于1/3柱净高,以上不小于1/6柱净高,且不小于500,边柱和角柱柱顶详见11G101-1,P59,B、C图中柱及变截面详见11G101-1,P60,A、B、D图;9、框架梁部分:梁接头位置上部钢筋位于跨中1/3净跨内,下部钢筋位于支座1/3处,屋面梁及楼面梁节点详见11G101-1,P79-80,挑梁钢筋构造详见11G101-1,P89,梁箍筋加密长度为1.5倍梁高,且≥500,非框梁节点详见11G101-1,P86,井字梁详见11G101-1,P91,,附加吊筋、箍筋详见11G101-1,P87;10、板筋部分:构造详见11G101-1,P92,接头位置上部钢筋在跨中1/2净跨内,下部钢筋宜设置在支座1/4净跨内,第一根钢筋距梁边1/2板筋间距,伸入梁内5d且到梁中线,上部钢筋伸入梁角筋内侧,下弯15d, 三、施工工艺1基础筏板绑扎:绑扎前根据图纸及料单,比对钢筋型号、尺寸、位置,;根据尺寸用石笔或油漆画出钢筋间距,先绑集水坑及电梯基坑,铺设筏板长向钢筋,绑扎长向的基础梁筋,机械连接丝头两人配合用专用扳手拧紧,再铺短向筏板筋,绑扎时将底部封边筋弯钩朝正上,两端绑扎第一道钢筋,中间在适当位置也绑扎一道,拉施工线将钢筋调直后进行依次绑扎,不得漏绑,绑扎完后再次绑扎短向的基础梁;根据筏板厚度,现场焊接南北向钢筋马凳,依次铺设顶部钢筋,拉施工线绑扎筏板顶部筋;2框架柱及剪力墙绑扎:用线坠根据位置先在筏板顶部筋上临时固定一箍筋,两人配合绑扎钢筋,绑扎时一定要看准底部位置;画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用石笔划箍筋间距线,第一道箍筋位置为砼面上5公分,按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,采用缠扣绑扎;箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎;箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固; 每层浇筑顶板砼之前在顶板上口30-50公分处加锁口箍筋将伸筋出的竖向钢筋加以固定,浇筑混凝土时应有专人看管,浇筑后再次调整以保证钢筋位置的准确;3梁钢筋绑扎1、在梁侧模板上画出箍筋间距,摆放箍筋;2、先穿主梁的下部纵向受力钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋,并套好箍筋;放主次梁的上部筋;隔一段间距将上部筋与箍筋绑扎牢固;调整箍筋间距进行绑扎;次梁上部纵向钢筋放在主梁上部纵向钢筋之上,当梁一端支撑在柱上,另一端支撑在梁上,支撑于柱的一端按框架梁的构造要求,支撑于梁的一端按普通梁的构造要求,主次梁交接处主梁上筋保护层厚度为25+次梁上筋直径;3、梁柱节点处,由于梁筋穿在柱筋内侧,导致梁筋保护层加大,采用渐变箍筋,渐变长度为600mm,以保证箍筋与梁筋紧密绑扎到位;4、在主、次梁受力筋下垫垫块,保证保护层的厚度;受力筋为双排时,用ф25短钢筋垫在两层钢筋之间;4板钢筋绑扎1、清理模板上面的杂物,先绑梁钢筋,再摆放板钢筋;用石笔在模板上画好主筋,分布筋间距线;2、按划好的间距,先摆放受力主筋、后放分布筋;先绑扎四周,中间拉施工线调直后绑扎,绑扎板筋用顺扣或八字扣,单向板除外围两根筋的相交点应全部绑扎外,其余各点可交错绑扎双向板相交点须全部绑扎;3、板两层钢筋之间加钢筋通长马凳,以确保上部钢筋的位置,马凳的位置一般放在距墙内皮300mm,其余间距400mm,盖筋每个交点必须绑扎;4、根据房间的环境类别,板及梁底层钢筋下面垫砂浆垫块,保证每平方不少于5块;四、钢筋注意事项:1、各种构件位置一定要准确,特别是基础部分,此部位钢筋特别密,操作有难度;2、基础筏板及楼层板筋必须拉线找直,梁、柱、剪力墙箍筋或水平筋间距必须划线绑扎,间距一致;3、3、钢筋翻样时要注意梁侧面构造筋与受扭钢筋锚固与搭接的区别,柱及墙在基础内底部弯锚的长度的区别;4、基础梁与框架梁上下钢筋搭接位置的区别;5、地下室外墙与楼层剪力墙水平筋竖向筋位置的区别;6、区分同圆设计与人防设计钢筋保护层的钢筋:同圆为最外层钢筋,人防为纵向受力钢筋;五、质量要求1.箍筋.横筋间距允许偏差±20.2.受力钢筋间距允许偏差±10. 排距允许偏差±5.3.保护层允许偏差:基础.±10. 柱.梁. ±5. 板.±34、电渣压力焊当钢筋直径≤25时,四周焊包凸出钢筋表面高度不得小于4mm,要对肋,电渣压力焊接头处的弯折角度不大于2°,接头处的轴线偏移不得大于钢筋直径的1/10且不得大于1mm;六、成品保护1、做好加工机械的保养和维护,发现机械运转不正常时要立即停机检修,作业完成后要清除机械周边的杂物,进行整机清洁保养;2、加工成型的钢筋必须轻抬轻放,避免摔地产生变形,码放整齐,做好标识;3、非急用的钢筋要堆放在库棚内,库棚要严密不漏雨,地面保持干燥,钢筋用木方垫起;4、钢筋绑好后,用木板铺设马道,不准直接在上面踩踏行走;浇筑混凝土时派钢筋工专门负责修理,保证负弯矩筋位置的正确性;5、绑扎钢筋时禁止碰动预埋件及洞口模板;6、安装电线管、暖卫管线或其他设施时,不得任意切断和移动钢筋;7、不得随意去掉水泥垫块及马凳;七、安全、文明、环保措施1、安全文明措施1严格执行机械的操作规程,要求钢筋加工人机固定,操作人员参加培训,持证上岗,非本机械操作人员不得擅自使用机械;2钢筋长料运输时要注意安全,慢转身,以免磕碰他人;3在机械运转过程中,严禁用手直接清除切刀附近的断头或杂物;4钢筋断料时,在机械未达到正常运转时不得断料,切料时必须使用切刀的中下部,紧握钢筋对准刃口迅速送入;切短料时,手与切刀要保持200mm以上距离,如手握端小于40cm时,要用套管或夹具将钢筋短头夹牢或压住;5钢筋棚内和料场架设的夜间施工照明灯要加防护罩,不得用裸线作为导线; 6严格按照施工平面布置图堆放大宗钢筋材料、成品、半成品材料和机具设备,不得侵占场内道路和安全防护设施;钢筋场内设置明显的施工现场标牌; 7钢筋场的用电线路、用电设施的安装和使用必须符合安装规范和安全操作规程,不得随意架设,夜间要有照明灯;8钢筋场、加工棚内要保持整洁,随时将钢筋的下脚料集中放置;9减少加工棚内的机械噪声和机械振动,钢筋运输、放料轻拿轻放;2、环保措施1现场加工的人员必须将废料分类摆放整齐,严禁废料随意摆放;2绑扎丝严禁随意丢放,扎丝头及时进行清理;3现场钢筋原材堆放必须分类,作好标识;钢筋成品必须分部位、规格型号进行码放;4钢筋加工严禁随意乱扔乱放,加工所产生的钢筋头应分规格及长短尺寸分别码放,以便允分利用;5钢筋截断及切割所产生的碎硝及时清理,切割机前加设挡板,防止产生火星引起火灾;6维修机械所用机油、润滑剂需存放于仓库,更换下的废件要及时回收;7加强对作业人员的环保意识教育,钢筋运输、装卸、加工以及连接作业要防止不必要的噪声产生,最大限度减少施工噪声污染;技术负责人:交底人: 接底人:。

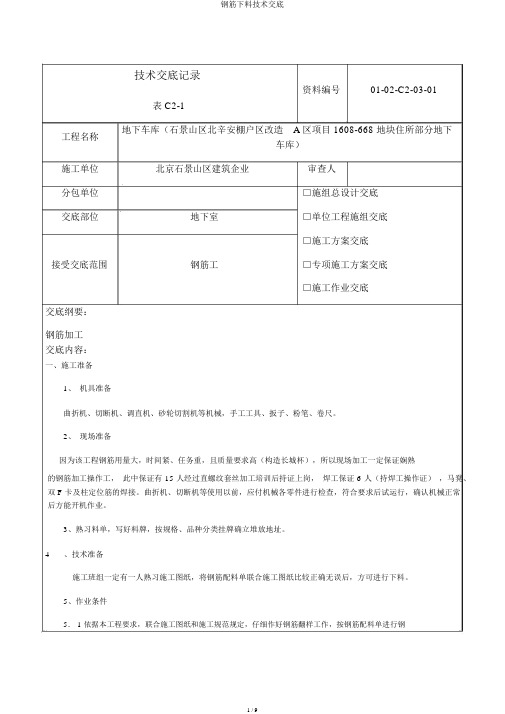

技术交底记录资料编号01-02-C2-03-01表 C2-1工程名称地下车库(石景山区北辛安棚户区改造 A 区项目 1608-668 地块住所部分地下车库)施工单位北京石景山区建筑企业审查人分包单位□施组总设计交底交底部位地下室□单位工程施组交底□施工方案交底接受交底范围钢筋工□专项施工方案交底□施工作业交底交底纲要:钢筋加工交底内容:一、施工准备1、机具准备曲折机、切断机、调直机、砂轮切割机等机械,手工工具、扳子、粉笔、卷尺。
2、现场准备因为该工程钢筋用量大,时间紧、任务重,且质量要求高(构造长城杯),所以现场加工一定保证娴熟的钢筋加工操作工,此中保证有 15 人经过直螺纹套丝加工培训后持证上岗,焊工保证 6 人(持焊工操作证),马凳、双 F 卡及柱定位筋的焊接。
曲折机、切断机等使用以前,应付机械各零件进行检查,符合要求后试运行,确认机械正常后方能开机作业。
3、熟习料单,写好料牌,按规格、品种分类挂牌确立堆放地址。
4、技术准备施工班组一定有一人熟习施工图纸,将钢筋配料单联合施工图纸比较正确无误后,方可进行下料。
5、作业条件5. 1 依据本工程要求,联合施工图纸和施工规范规定,仔细作好钢筋翻样工作,按钢筋配料单进行钢筋下料。
5. 2 钢筋进场后,要仔细查对钢筋级别、规格以及钢筋外观的检测。
5. 3 所有使用的钢筋一定经过试验合格后方可使用。
二、施工方法1、钢筋的表面应干净,无油渍、污渍和铁锈等,若有在使用前消除干净。
2、选好料牌按规格、品种、尺寸分类挂好,而后开始划线,从长切到短,分规格长短码放,底部垫好交底人接受交底人数交底时间2018 年 2 月 4 日接受交底人注: 1 本表由施工单位填写。
2内容许多时本表作为首页,交底内容可续页交底内容:3、每切一种料牌的钢筋,先切下一根,检查一下尺寸能否正确,切合要求后才开始大量量加工,如出现偏差要实时改正。
若发生振动比较大时,要切一部分后再复尺寸一次,防备出现偏差。
钢筋绑扎施工技术交底(3)摆放板混凝土保护层用砂浆垫块,垫块厚度等于保护层厚度,按每1m左右距离梅花型摆放。
(4)板采用双层钢筋,绑完下层钢筋后,摆放钢筋钢筋支架(间距以1m左右一个为宜)。
(5)板及侧墙竖向钢筋采用钢筋直螺纹接驳器接头,侧墙横向钢筋采用绑扎方式。
(6)由于板及梁受力的特殊性,上下层钢筋断筋位置应符合设计要求。
三、质量标准1、原材复试要求热轧钢筋进场按批进行检查和验收,每批由同炉号、同牌号、同规格、同冶炼方法的钢筋小于等于60t作为一批,见证取样数必须大于总试验数的30%。
2、钢筋加工质量要求3、钢筋加工验收(1)所有加工钢筋,包括端头弯曲部分的弧度、长度、平直部分长度、角度均需满足设计及相关规范及规程的要求。
(2)对于滚轧直螺纹钢筋的验收包括以下几个方面:①接头形式检验:施工过程中应用钢筋滚轧直螺纹连接,厂方负责提供有效的形式检验报告。
②连接钢筋时,应检查连接套的出厂合格证,钢筋丝头加工检验记录。
③钢筋连接工程开始前和施工过程中,应对每批进场钢筋和接头进行工艺检验:a、每种规格钢筋的接头试件不得小于三根;b、对接头试件的钢筋母材进行抗拉强度试验;c、3根接头试件的抗拉强度均应满足《钢筋机械连接通用规程》JGJ107-96中A级强度的规定,试件抗拉强度尚应大于等于0.9倍钢筋母材的实际抗拉强度。
④随机抽取同规格接头数的10%进行外观检查,钢筋与连接套规格一致,接头外露丝扣长度不大于完整一周。
⑤接头的现场检验按验收批进行,同一施工条件下的同一批材料的同等级同规格接头,以500个为一个验收批进行检验与验收。
⑥对接头的每一验收批,应在工程结构中随机截取3个试件做单向拉伸试验,按设计要求的接。
技术负责人:交底人:接交人:
5.1成品的保护
5.5.1.1绑扎好的钢筋严禁踩踏,模板支设或混凝土浇筑须铺跳板或搭设平台。
6. 1.2钢筋主筋严禁点焊或其施焊固定埋件等(防雷接地除外)
6.1.3混凝土浇筑时须设专人看护钢筋,如有偏位等立即调整。
6.2.4露出板面柱主筋在混凝土浇筑时用彩条布保护,防止污染。
6.3.5混凝土浇筑后构造柱预留筋用多层木盒盖上保护。
5.6混凝土浇筑后立即将钢筋外表污染去除。
6. 1.7安装电线管、暖卫管线或其他设施时,不得任意切断和移动钢筋。
7.1本卷须知:
7.1.1绑扎柱子、墙体钢筋超过2m时,施工人员要系好安全带,钢筋钩不用时要随时放好,制止乱放,留神落下伤人。
6.L2钢筋楞垫木用毕后,应及时整理归堆,不乱丢。
6.L3分项工程完毕后,应及时把剩余钢筋料、垫块整理转运到规定地点,分类堆齐。
技术负责人:交底人:接交人:。
地下室钢筋绑扎安全技术交底为了确保地下室钢筋绑扎工作的安全进行,防止发生事故及工作质量问题,本次将对地下室钢筋绑扎的安全技术进行交底。
以下是具体安全技术要点,请各位参与工作人员务必遵守。
一、工作前准备1.穿戴个人防护用品:工人在进行钢筋绑扎工作时,必须全程穿戴符合标准的防护服、安全帽、防护眼镜、防护手套、防护鞋等个人防护用品,以确保人身安全。
2.检查工具及设备:在工作开始前,应检查所用的安全工具和设备是否完好无损,确保无任何故障和缺陷。
3.清理工作区域:地下室工作区域应保持整洁无障碍,防止工作人员在移动和操作钢筋时跌倒或被工具和杂物绊倒。
二、钢筋绑扎技术1.钢筋切割与定位:在进行钢筋绑扎之前,需要根据设计要求和施工图纸确定钢筋的位置和尺寸,并使用合适的工具将钢筋进行切割和定位。
2.钢筋绑扎方式:钢筋绑扎一般采用花篮绑扎法,即将钢筋用金属线或塑料线束缚在一起,确保其牢固度和稳定性。
绑扎时要注意力度,太松会影响钢筋的固定效果,太紧则会导致钢筋变形和脱落。
3.绑扎节点处理:对于钢筋的绑扎节点,应根据设计要求和施工图纸要求对节点进行处理。
节点处的钢筋绑扎要求更加严格,确保交接处的稳固和承载能力。
4.固定和支撑:在完成钢筋绑扎后,必须及时进行固定和支撑处理。
固定钢筋时需要使用合适的固定件(如夹具、卡箍等),确保钢筋不会在负重或外力作用下滑动或脱落。
三、安全操作要点1.正确使用工具和设备:在进行钢筋绑扎工作时,应使用正确的工具和设备,并按照正确的使用方法进行操作,避免不当使用导致的伤害事故。
2.注意钢筋锈蚀和损坏:在绑扎钢筋之前,应仔细检查钢筋表面是否有明显的锈蚀和损坏情况,如有发现应及时报告,进行修复或更换。
3.避免交叉绑扎:尽量避免钢筋的交叉绑扎,避免影响混凝土的浇筑和固化。
4.注意操作空间和高度:在进行钢筋绑扎工作时,要注意操作空间的狭窄和高度的限制,避免因操作不便造成的事故。
5.协同作业和沟通:在地下室钢筋绑扎工作中,如果有多个工人同时进行作业,要加强协同和沟通,确保各项工作有序进行,避免交叉和冲突。

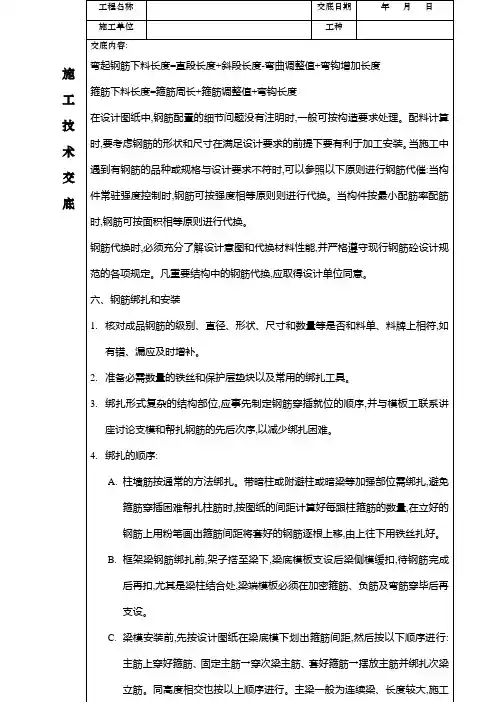

一、施工准备1.作业条件1.1.1拿料单到加工厂领料, 核对钢筋级别, 型号、形状、尺寸及数量是否与料单和图纸相同。
1.1.2熟悉图纸, 拟定钢筋穿插就位顺序, 并与有关工种作好配合工作, 如支模、管线、孔洞等, 与绑扎钢筋的关系, 拟定施工方法, 作好对工人的技术交底工作。
1.1.3应将钢筋绑扎地点清理干净。
2.工具准备: 钢筋钩子、撬棍、扳子、钢丝刷子、粉笔、尺子。
3.材料规定:1.3.1钢筋: 表而清洁无老锈、无油污。
1.3.2铁丝: 采用22号镀锌丝, 长短满足使用规定即可。
1.3.3垫块:顶板采用15mm的大理石垫块, 检查马橙是否符合规定。
1.3.4下料时先下长料后下短料, 减少钢筋短头以节约钢材。
1.3.5受力钢筋保护层的厚度应符合以下规定:顶板下铁用15mm厚垫块, 框架梁用2厚垫块。
1.3.6箍筋弯曲直径应大于受力筋直径且不小于2.5d,弯钩平直部分为10 d, d为箍筋直径。
4.钢筋连接:1.4.1直径18-25mm的梁主筋钢筋采用直螺纹套筒方式连接, 其他钢筋采用搭接。
1.4.1锚固长度:框架梁、柱按抗震锚固下料, 二级钢筋为31d, 三级钢筋为37d;连梁、次梁及其他结构按非抗震锚固, 二级钢筋为27d, 三级钢筋为33d。
受拉钢筋最小锚固值应符合下表:受拉钢筋抗震锚固长度L aE注: 即砼强度等级C35, 14(锚固长度)=29×14=406mm, 任何情况下锚固长度不应小250mm, 机械锚固长度取本表中锚固长度的0.7倍。
1.4.3接头位置: 现浇板框架梁的底筋接头位置设在距支座1/4跨度范围处, 顶筋设在跨中1/4跨度。
1.4.4机械连接接头错开35d且不小于500mm, 搭接头中心相距1.3倍搭接长度。
1.4.5接头规定: 底板接头错开25%, 机械连接接头错开50%。
1.4.6加工成型后钢筋不得形成积压, 按现场规定及时送达工作面。
搭接长度按照1.4倍锚固长度计算。
一、绑扎安装及质量要求(1)本工程钢筋绑扎及节点做法必须满足图纸设计及规范要求。
(2)钢筋工程绑扎前应先熟悉施工图及规范,核对钢筋配料表和料牌。
(3)绑扎底板基础梁及底板钢筋时,应先研究逐根钢筋的穿插就位顺序,减少绑扎困难,避免返工,加快进度。
(4)绑扎框架梁时必须注意与柱的交叉就位顺序。
(5)面筋绑扎后铺脚手板作为人行通道,不允许直接踩踏钢筋。
二、材料准备(1)成品钢筋:核对成品钢筋的钢号、直径、形状、尺寸和数量是否与料单料牌相符;如有错漏,应及时纠正增补。
(2)保护层垫块:钢筋保护层均采用塑料垫块。
三、基本方法(1)钢筋摆放位置线的标定:每根钢筋摆放位置线用至少两个粉笔点(直筋在两端,箍筋在对角)来标识,但插筋在插入部分的底和顶用红漆标点标识。
板筋、梁主筋摆放线分别在每层顶板模板四周和梁底模端部标出。
柱、梁箍筋摆放线在对角主筋上标出。
墙体水平筋摆放线在竖向钢筋上标出。
(2)钢筋的绑扎:钢筋采用18-20号钢丝绑扎。
所有钢筋交错点均绑扎,且必须牢固。
同一水平直线上相邻绑扣呈“八”字形,朝向混凝土体内部(局部无法朝向内部的,只有朝向外部,但绑扣露头部分应与水平筋相贴,且同一直线上相邻绑扣露头部分朝向应正反交错),露头部分与水平筋成45°,且同一直线上相邻绑扣露头部分朝向正反交错。
钢筋混凝土的保护层:(mm)(图中注明者除外)注:1. 混凝土强度等级不大于C25时,表中保护层厚度数值应增加5mm。
2. 各层楼板、楼梯板和其他砼墙体的墙身均为15,且不小于受力钢筋直径;外露挑檐、雨蓬为20;3. 梁、板中预埋管的砼保护层厚度应大于等于30;4. 纵向受力钢筋保护层厚度均不应小于受力钢筋直径(单筋的公称直径或并筋的等效直径);5. 各构件中可以采用不低于相应混凝土构件强度等级的素混凝土垫块来控制主筋保护层厚度。
6. 混凝土保护层是指混凝土构件表面到最外层钢筋直径外边缘之间的最小距离.四、钢筋的锚固与连接:1 砼中纵向受力钢筋的锚固长度及搭接长度参见图集11G101-1 P53。
钢筋绑扎技术交底第一篇:钢筋绑扎技术交底一、概述钢筋绑扎是建筑工程中常用的一项技术,主要用于将钢筋牢固地固定在混凝土结构中。
钢筋绑扎工作有很多细节,技术要求也十分严格,只有认真操作,才能确保建筑结构的稳定性和安全性。
本文将详细介绍钢筋绑扎技术的操作流程和注意事项。
二、工具与材料1、工具:钳子、钢筋钳、钢锤、绑扎钳等。
2、材料:钢筋、绑扎线。
三、操作流程1、钢筋的切割和加工按照施工图纸上的要求,使用电钢剪或其他工具将钢筋切割成所需长度。
然后,需要根据图纸要求,对钢筋进行加工,如削尖、弯曲等。
在加工时,有以下注意事项:(1)不得损伤钢筋的表面质量。
(2)钢筋的弯曲应在规定的钢筋弯曲机上完成。
(3)在对钢筋进行削尖时,削尖部位不得有划痕和裂纹。
2、钢筋的排列和固定将钢筋按照施工图纸上的要求进行排列,并进行初始固定。
初始固定方式有两种:(1)使用钢卡将钢筋夹住,使其与混凝土模板接触。
(2)在地面上用绑扎线将初始位置的钢筋绑牢。
3、钢筋的绑扎根据施工图纸要求,对钢筋进行绑扎。
绑扎时需要注意以下事项:(1)绑扎线不得使用过长,否则容易造成钢筋的变形和位移。
(2)绑扎线头不得留有太长的尾巴,以免发生绊倒等安全事件。
(3)绑扎硬度要适中,过紧或过松都不可。
4、绑扎的数量和方式在同一截面上,同一根钢筋的绑扎点要求相同。
每段钢筋的绑扎不能少于两个,中间距离要求均匀。
绑扎方式有以下两种:(1)多点绑扎:在钢筋的中间和两端分别进行绑扎。
(2)单点绑扎:在钢筋的中间进行绑扎。
5、绑扎的位置绑扎位置需根据施工图纸要求进行,不得自行调整。
钢筋的绑扎点需远离钢筋弯曲部位和支座部位,以免钢筋受到过大的应力,导致安全隐患。
四、注意事项1、操作人员必须穿戴好安全帽、防护鞋、手套等个人防护用品。
2、钢筋应经过验收合格后才能用于绑扎。
3、操作人员应定期进行疏导联络,确保安全。
4、注意绑扎位置和数量,绑扎线头不可过长。
5、经常检查绑扎的紧固性,确保钢筋的稳定性。
钢筋绑扎技术交底工程名称:长安新城三期8#地块区四步设置一道顶模筋,顶模筋长度为墙厚度减2mm,顶模筋端头需磨平刷好防锈漆。
如右图:(2)水平梯子筋为保证砼浇注、振捣时,剪力墙的竖向钢筋间距不位移,还必须用水平梯子筋来控制竖向钢筋间距和墙体双排钢筋之间的厚度,水平梯子单独放置不占用原墙筋位置,水平梯子筋四步设置一道顶模筋,水平梯子筋位于模板上口300mm处。
如下图:aba=保护层厚度+竖向筋直径+水平筋直径-1mmb=墙厚10、马凳的加工(1)基础底板马凳基础底板马凳采用同基础底板同一规格的钢筋加工(12、14、18、20、25),加工原则:马凳高H=基础底板厚-基础底板上皮保护层-基础底板下皮保护层-上铁上、下钢筋直径-下铁下钢筋直径,间距为1000mm。
基础底板马凳加工示意图如下:板下皮钢筋保护层下铁下排钢筋下铁上排钢筋上铁下排钢筋上铁上排钢筋板上皮钢筋保护层马登钢筋保护层垫块如果基础底板较厚,为加固马凳,需在马凳腿旁边加斜向钢筋焊接牢固。
如为防止马凳倾覆,除马凳腿外需另加斜撑钢筋固定。
(2)楼板马凳主楼上楼板马凳采用成品钢筋马镫加工。
楼板双层筋间距的控制措施:在双层筋间加设铁马凳,间距控制在1m 内,马蹬筋是撑起板筋的分布筋,其主要作用是支撑在板的上皮和下皮钢筋间,确保两皮钢筋间距符合规范要求。
示意图如下:注:根据各楼、各层楼板厚度、上下铁钢筋直径及保护层厚度选择大小。
11、垫块的加工本工程结构施工采用水泥砂浆垫块、塑料垫块混合使用的方法控制保护层厚度。
人防区域板墙禁止使用撑块。
(1)水泥砂浆垫块使用部位:楼板钢筋、梁底、基础底板及基础条基 (2)塑料垫块使用部位:墙体、柱、梁侧(3)垫块位置:基础底板、地梁、楼板、梁底应将垫块放置在底铁与模板之间,梁侧面、柱应将垫块垫在梁、柱箍筋上,墙体钢筋垫块应放置在墙体水平筋上。
(4)垫块数量:底板钢筋每平米不少于一个垫块,墙、柱钢筋要求垫块间隔不大于1m ,顶板钢筋垫块间隔800mm 。
基础梁钢筋绑扎技术交底一、施工准备1、材料准备钢筋:应有产品合格证、出厂检验报告,并按规定现场抽取试件做力学性能检验,质量应符合有关标准的规定。
铁丝:可采用 20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝的切断长度要满足使用要求。
保护层垫块:应采用与基础梁混凝土强度等级相同的混凝土垫块,厚度应符合设计要求。
2、主要机具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
3、作业条件基础梁的模板已经安装完毕,并经过检查验收合格。
基础梁的钢筋已经加工完毕,并按规格、型号、使用部位分类堆放整齐。
在模板上已经标明了基础梁钢筋的位置线。
二、施工工艺流程1、划钢筋位置线按图纸标明的钢筋间距,算出基础梁实际需用的钢筋根数,一般让靠近模板边的那根钢筋离模板边为 5cm,在模板上弹出钢筋位置线(包括基础梁的主筋和箍筋)。
2、摆放箍筋将箍筋套在主筋上,并按已划好的位置线逐个分开。
3、穿基础梁主筋按照位置线先穿下部纵向受力钢筋,再穿上部纵向受力钢筋。
钢筋的接头位置应符合设计和规范要求。
4、绑扎基础梁钢筋基础梁钢筋的绑扎应采用满扎,不得跳扎。
箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。
基础梁的下部钢筋在支座处搭接,上部钢筋在跨中1/3 范围内搭接。
搭接长度应符合设计和规范要求。
在基础梁的主筋下应垫好垫块,以保证主筋的保护层厚度符合要求。
5、钢筋的连接钢筋的连接方式主要有焊接和机械连接。
焊接应符合《钢筋焊接及验收规程》的要求,机械连接应符合《钢筋机械连接技术规程》的要求。
接头的位置和数量应符合设计和规范的规定。
在同一连接区段内,纵向受力钢筋的接头面积百分率应符合规定。
三、质量标准1、主控项目钢筋的品种、规格、数量、位置必须符合设计要求。
钢筋的连接方式、接头位置、接头数量、接头面积百分率必须符合设计和规范要求。
钢筋的锚固长度、搭接长度必须符合设计和规范要求。
2、一般项目钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。
钢筋下料及绑扎技术交底(1)钢筋下料及绑扎技术交底一、钢筋进场与验收1、钢筋分批进场,材料进场后要按指定地点堆放,各种规格和数量按需要放在相应位置,码垛整齐。
钢筋堆放场地根据钢筋的规格、级别、数量要设立标牌,由项目部制作,钢筋标牌设立后,标牌不能移位,如需要移位取完钢筋立即复原。
2、钢筋到场后,材料要进行试验,钢筋施工队协助,材料员、实验员抽筋取样,要求每批钢筋中任选两根,每根上截取两个试件进行拉伸试验和冷弯试验,如有一项试验结果不符合要求,则从另一批中另取双倍数量试件重新做各项试验,如果有一个试件不合格,则该批钢筋判定为不合格钢材。
二、钢筋加工前的准备工作钢筋在下料之前要熟悉工程图纸,对施工图的各项要求严格执行,单位工程所采用的规范和有关图集要看透,当图集和规范与图纸出现矛盾时,以图纸为准。
钢筋班必须识图准确,所下的料单必须正确,个别时候可能到现场进行实测实量,如深基坑等,如实测和图纸有误及时与技术员联系,如没有进行实测实量所做好的钢筋安装不了或超出规定要求,造成钢筋制作好用不上,所造成的损失由钢筋班组负责。
钢筋有关人员所下料单和料单的传递要严肃,不能随便传递料单,现场制作要有专人负责发放料单,如料单传递有问题,造成制作后用不上,损失由钢筋班负责。
下料单人员一定要按有关规范的图集要求下料单,如图纸与图集有矛盾时按图施工,千万不能认为怕达不到质量要求有长点比短点好的思想,把料做长如板筋下筋到梁中我们把料做出比梁中长一些,这样就会浪费料,如果出现这样情况视为不合格。
1、钢筋下料前要核对图纸中的钢筋级别和规格钢筋在下料前要认真核对料单,对料单要求的长度、数量、弯起点要认真进行计算,同一种规格级别的料单同时看,要长短搭配使用料、要套裁下料、统筹排料,先切长料后切短料,减少料头、减少损失。
2、下料制作好的钢筋堆放因现场钢筋场地比较紧张,要合理安排好钢筋的原材料堆放、钢筋制作场地和成品料堆放场地,除此之外要求钢筋堆放整齐,一种规格或型号的钢筋要堆放在一起,一定码垛堆放,而且码垛要整齐,不能两种规格型号或多种规格型号堆放在一起,而且堆放的数量和位置要确定好,放在塔吊能吊到的位置。
3、钢筋除锈如果发现钢筋下料前钢筋表面生锈、油渍、漆渍及浮沉在钢筋加工前钢筋班有责任对钢筋进行除锈,擦去漆渍和浮沉以免影响钢筋和混凝土的握裹力,盘圆钢筋除锈可通过调直进行除锈,除锈后才能进行钢筋制作,带绣的钢筋不能绑在工程上,如果发现带锈钢筋绑在工程上,质检人员进行处罚。
4、钢筋切断钢筋切断不能让尺,如料单3000mm,下料时让到3020mm等现象,如果发现让尺现象视为不合格,按公司有关规定执行处罚。
如果发现钢筋下料时没有看准料单把已下好的料单改为其他尺寸重新下料或把下错的料切成短料废掉,如发现这样的情况,要按公司的有关规定进行重罚。
下料数量要准确,工程所用的材料一定要计算好,不能出现所切断的材料多于工程所用数量,或已做好的料工程用不上,如发现这种现象追查有关人员的责任。
钢筋工下料如发现规格不全或数量不够,决不能用其他级别的代替或粗料代细料、细料代粗料,如发现要追查责任人,给予相应的处罚。
钢筋的切断长度允许误差为±5mm,最好取负差。
三、钢筋的制作加工除了前面对下料进行严格要求外,对钢筋的制作加工同样要严格控制,有了正确下料没前要在顶层钢筋上放出定位线和钢筋间距线,确保柱子插筋剪力墙插筋的准确性,而且所有插筋必须保证不偏位、不歪斜,插筋下部柱子应有箍筋正位剪力墙下方拐铁要绑在底板(筏板)底筋上,而且要求绑两道,也可以局部焊接进行固定,其他部位的钢筋插入基础,深度按图纸要求施工,如无要求,要保证15d,柱子插筋上端应采取措施保证插筋垂直,不歪斜、倾倒、变位,外墙插筋与底板上反300mm有止水钢板,止水钢板两侧有吊模,吊模安装后钢筋要检查外剪力墙里外钢筋是否靠在模板上,要保证模板与外侧钢筋40mm(保护层厚度)里侧35mm,在基础浇筑完混凝土后待强度达到混凝土强度50%时,把墙、柱插筋扶正理顺,保证插筋位置的准确性。
9)钢筋连接a)受力钢筋接头宜错开,接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。
b)纵向受力钢筋采用机械连接接头时,连接区段长度为35d,(d为纵向受力钢筋的较大值)且不得小于500mm,同一连接区内,纵向受力钢筋的接头面积率应符合设计和规范规定。
10)由于基础底板受力的特殊性,上下层钢筋位置应符合设计要求,各连接点按抗震规范节点构造进行钢筋绑扎。
11)底板(筏板)如有后浇带要用插板的施工方法,切不可用铁丝网挡混凝土的方法。
B、剪力墙钢筋绑扎1、工艺流程弹墙体底线→刷凿墙体混凝土浮浆和杂物→扶正剪力墙钢筋→设置定位钢筋或定位支架→套柱子钢箍→焊接柱钢筋→柱子钢筋绑扎→绑纵向钢筋→绑横向钢筋和钢箍→安装垫块→质量检查2、操作方法1)在底板或楼板上弹出墙身线及门窗洞口位置线,再次校正预埋的墙体、柱等的插筋,如有位置位移时,要及时处理。
2)剪力墙柱绑扎前,先套柱、暗柱等箍筋,地下结构外墙钢筋竖筋在外,水平筋在内,内墙为竖筋在内水平筋在外,地上结构,墙体均为竖向在内,水平筋在外,墙体水平筋放置在墙体暗柱钢筋外侧,墙体连梁放置在墙体内侧保护层为净保护层。
3)墙筋绑扎要先在一侧向另一侧进行绑扎的顺序,比如从外向里进行先绑外侧钢筋然后绑扎中部,最后绑扎里侧钢筋,每一侧先绑2—4根钢筋并画好竖筋分布标志,一般情况横筋在外竖筋在里,因为先绑竖筋后绑横筋,横筋在里侧时要在一端穿入竖筋,横竖筋的间距及位置应符合设计和规范要求。
4)墙筋是双向受力钢筋,所有钢筋交叉点应逐点绑扎,其搭接长度和位置要符合图纸及施工规范的要求,外墙绑扎完毕后,绑丝要压平或弯向墙内侧,防止浇筑混凝土后绑扎丝外露。
5)双排或多排钢筋之间应绑拉结筋,以固定钢筋间距支撑或拉筋规格,拉钩的长度形状要按设计或规范执行,一般成梅花形布置,拉筋要挂在横竖筋的节点上,弯钩要保证大于或等于135°。
6)各连接点的抗震构造要求锚固长度、箍筋的间距均应按设计和规范要求执行,当设计无特殊要求时要参照16G101-1图集进行绑扎。
7)墙体或柱水平起步筋(为一根钢筋)从楼板50mm开始布筋,墙体纵向钢筋起步筋从暗柱边100mm起步。
8)钢筋绑扎中或绑扎后钢筋班根据所留洞口或预埋管的大小,按图纸或规范进行加强筋安装。
9)待每个区域或每层钢筋绑扎好后,经自检达到合格后,通知监理和质检部人员进行检查,对检查提出的问题要及时整改,如限令时间整改不完,按公司规定进行罚款处理。
10)区域钢筋绑扎整改合格后由项目部组织上道工序班组移交下道工序,移交中要有手续,待出现质量问题待查责任。
11)每层或区域钢筋绑扎完在通知检查前,要把作业面的多余钢筋一根不少的清理干净,把掉的绑丝和柱根、剪力墙根部清扫干净。
C、柱子钢筋绑扎1、工艺流程按柱子已弹好的线先看柱子是否偏位,如偏位在责任落实清楚后按工程部和监理有关人员要求对柱筋扶正→剔凿柱根混凝土浮浆、并清扫干净→套柱子钢箍→柱竖向钢筋套筒连接或绑扎连接→在柱上画钢箍离距线,柱子划线和绑扎必须有马凳子→在保证安全情况下绑扎柱子钢筋→安装垫块→质量检查2、操作方法1)弹柱子线,校正钢筋位置,在柱子校正时要考虑柱子的保护层是否满足图纸和规范要求,在满足要求后,再对柱竖向钢筋扶正。
2)把已套好的柱子箍筋按图纸要求的加密区和非加密区的间距画好线,从下面离地板或楼板50mm,往上绑扎箍筋。
3)柱子竖向钢筋与钢箍的绑扎要采用缠扣绑扎不能松动4)柱子箍筋与柱纵向钢筋要垂直并要保持水平,箍筋转角处与柱子纵筋交接点要用缠扣绑扎。
5)箍筋的弯钩应沿柱子竖向交错布置,如达不到135°时用扳子弯成135°。
6)柱基、柱顶梁与柱交接处间距要按设计和规范进行加密。
7)柱子钢筋绑扎好后,清理柱内的绑丝和其他杂物,经自检合格后,通知监理和工程部有关人员检查,检查合格后,项目部和钢筋班共同移交给下一道工序。
D、梁钢筋绑扎1、梁钢筋绑扎工艺流程1)在梁绑扎时要看梁底和板面是否有杂物,如果有杂物如锯末、板头等,要求及时清理干净,在有杂物的模板上不能绑钢筋。
2)在梁钢筋绑扎时要调整柱头核心箍,如在梁模口上部绑扎钢筋时可先提高核心箍,固定后才能穿梁纵筋,即把纵筋穿入柱子或剪力墙内,穿纵筋要注意纵筋的规格、数量、级别有序排好,先穿下部钢筋再穿上部钢筋。
3)在主筋穿好后,在梁中部收紧上下主筋,然后根据图纸和规范要求计算好箍筋数量,画好点,利用钢筋开口处套箍筋,在满足数量后在距柱或墙50mm开始绑梁箍筋,箍筋的开口处应左右交错,不能在梁的一侧。
箍筋绑扎完毕要根据规范和图纸要求放置理垫块,垫块要放在主筋和箍筋迭合处,垫块间距0.8—1.5米。
4)梁的纵向受力钢筋的净距≥30或1.5d但不小于钢筋直径同时梁下筋要≥25或钢筋直径d,构件下部钢筋配置多余两排时,钢筋水平方向的中距应比下部两排的中距增大一倍。
5)梁的下部纵筋受力钢筋伸入支座的锚固长度LaE应首先考虑设计要求,无具体要求时应满足规范要求。
箍筋应与受力筋垂直,弯钩迭合处应沿受力钢筋方向错开绑扎,箍筋要平直开口对角错开,间距按图要求施工。
6)梁在梁上口架立绑好后,在落梁前要把梁里的绑线和杂物清理干净,梁里清理干净后可提前放些垫块,待梁落到位后垫块再按0.8—1.0米进行调整。
7)落梁后对节点的箍筋进行调整,确保节点钢箍不能少,保证箍筋横平因为节点是整个工程最重要的部位,有句话叫“强柱弱梁、节点更强”,这是强制性要求,说明节点的重要性,希望要重视,质量检查节点是必检项目。
E、楼板钢筋绑扎1、板钢筋绑扎工艺流程1)楼板模板支完后检查模板是否侧位和板面平整→清理板面杂物→在板面上画钢筋间距线→绑板下受力钢筋→垫放理石垫块→铺设板内线管和预留各种套管→板内加强筋绑扎→支设上筋钢筋马凳子(制作或购置按合同执行)→绑上层筋或负弯矩筋→板内架立钢筋,角部加强筋等2、操作方法要求1)板面清理。
2)下层板筋绑扎:板钢筋从距墙边50mm开始布筋,用粉笔在板上画好主筋,分布筋间距线,绑下部板筋,板筋伸到梁的中部或锚固长度≥10d,二者取大值。
3)绑二层负弯矩筋时一定要拉线绑扎要求同一尺寸的负弯矩筋不管夸几跨必须在一条线上,弯钩全部朝下,架立筋在负弯筋下方。
4)保护层:下层筋绑扎完后进装理石垫块,垫块距梁边200—300mm,开始布置,间距1000mm,成梅花布置,二层钢筋采用钢筋马凳子。
5)楼板绑扎时,靠外两行每个扣都要绑扎不能漏扣,主筋在200以上,负筋在300以上时不得采用梅花点式绑扎,双向受力钢筋不得跳扣绑扎。
6)板钢筋构造要求:楼梯保护层为净保护层,下排钢筋受力钢筋在下(短跨在下)分布筋在上,上排钢筋只有在有负弯矩筋的地方才有分布筋,上层弯钩朝下,下层弯钩朝上,板、次梁与主梁交叉处板筋在上,次梁筋在中间层,主梁筋在下,相同箍筋接头交错布置,在两根纵向架立筋上,纵向受力筋多层时层间垫以短钢筋保证其间距,挑檐板上部负筋及构造筋不能漏放,而且不能落下,尽量往上抬。
