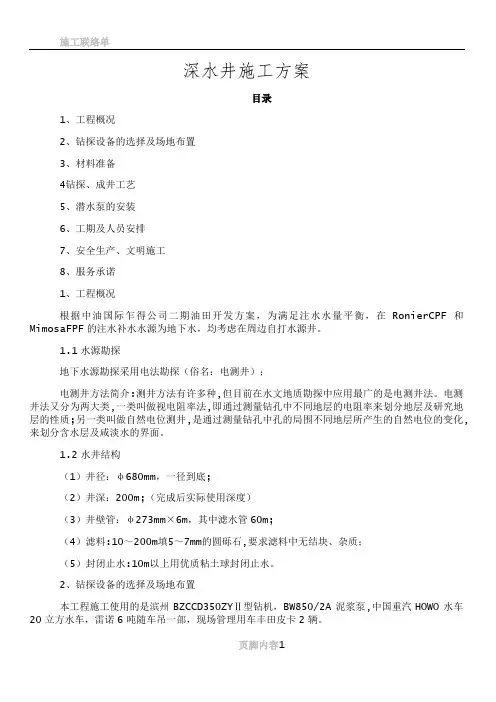

深水井施工方案

1、工程概况

2、钻探设备的选择及场地布置

3、材料准备

4钻探、成井工艺

5、潜水泵的安装

6、工期及人员安排

7、安全生产、文明施工

8服务承诺

1、工程概况

根据中油国际乍得公司二期油田开发方案,为满足注水水量平衡, 在Ronier CPF和MimosaFPF的注水补水水源为地下水,均考虑在周

边自打水源井。

1.1水源勘探

地下水源勘探采用电法勘探(俗名:电测井);

电测井方法简介:测井方法有许多种,但目前在水文地质勘探中

应用最广的是电测井法。电测井法又分为两大类,一类叫做视电阻率法,即通过测量钻孔中不同地层的电阻率来划分地层及研究地层的性质;另一类叫做自然电位测井,是通过测量钻孔中孔的局围不同地层所产生的自然电位的变化,来划分含水层及咸淡水的界面。

1.2水井结构

(1) 井径:© 680mm 一径到底;

(2) 井深:200m;(完成后实际使用深度)

(3) 井壁管:© 273m M6m,其中滤水管60m;

(4) 滤料:10〜200m填5〜7mm的圆砾石,要求滤料中无结块、杂质;

(5)封闭止水:10m以上用优质粘土球圭寸闭止水。

2、钻探设备的选择及场地布置

本工程施工使用的是滨州BZCCD350ZY型钻机,BW850/2A泥浆泵, 中国重汽HOW(水车20立方水车,雷诺6吨随车吊一部,现场管理用车丰田皮卡2辆。

滨州BZCCD350ZY型钻机是车载式,采用底盘发动机为施工动力,发动机是潍柴TBD226B-SI(道依茨技术),设后机场,前机场摆放钻具,车载式泥浆泵及泥浆循环系统,由于该井地层全为松散层,口径大,且有砂、砂砾石层,在施工中出渣及排浆量大,因此循环系统应设3个浆池,一级池为沉淀除砂池,规格是:2.5m*3m*1.5m;二级池为循环池,规格是:2m*2.5m*1.2m;另外应再准备一个泥浆储备池,预防孔内严重漏失时补充泥浆或预制泥浆用,规格是:3m*3m*0.8m

3、材料准备

3.1井壁管(滤水管)

井壁管根据设计要求选用①273mm x 6mm螺旋管。滤水管种类多,有骨架式滤水管、缠丝滤水管、包网滤水管、砾石滤水管、贴砾滤水

管、桥式滤水管、约翰逊过滤器等。工程所选用的滤水管只要符合设

计要求实用于工程即可,依据我公司在此地的施工经验,建议选用桥式滤水管,桥式滤水管耐久,并且孔隙率大,规格①273mm x 6mm,桥孔

缝隙0.75〜1mm。

3.2滤料

根据设计要求,滤料为5〜7mm的砾石。在选购时本地有圆砾经过3年的使用效果很好,要求圆砾直径必须符合要求,无结块和杂志,无粉状物。

滤料用量计算:

V = a x (D2 〜d2 )x H Xn /4

式中:V --------- 滤料用量,m3 ;

a ------- 充盈系数,取111〜1125;

D ------ 钻孔直径,m;

d ------- 井壁管外径,m;

H ------ 填砾高度,m。

4钻探、成井工艺

4.1 钻具

由于成井口径大,一次成孔钻进速度慢,成孔时间长,泥浆易

渗透地层特别是含水层造成洗井困难影响出水量。所以,分二级成孔: 第一级成孔直径①400mm,其目的是保证钻孔垂直度,了解地层结构; 第二级成孔达到设计口径,第二级扩孔钻进速度快,要调好泥浆,一是防止塌孔,二是防止泥浆渗透含水层。

第一级孔径钻具使用①393.7mm牙轮钻头,①159X 4.5m钻铤。

第二级扩孔钻具使用①593.7mm牙轮钻头,①159X 4.5m钻铤。

使用组合牙轮钻头钻进采用时减压钻进,扩孔时钻头连接导向装置确保钻孔垂直度,这种工艺降低了钻具的扭矩,加快了钻进速度,减少泥浆对含水层(地层)滲透时间,利于保持孔壁地层的原状结构。

钻孔应保持垂直,70m 140m 200n各测孔斜一次,共三次,每百米钻孔倾斜度不大于1.5 °。

用①425mm x 10m长约4.5m的管材加工捞渣筒。

4.2 开孔钻进

开孔前应配制好泥浆,严禁用清水开孔。泥浆材料用优质粘土,处理剂用氢氧化钠或碳酸钠,泥浆密度控制在1.15 ~ 1.20 kg/L之间、粘度18〜25 s。开孔钻进应使用开孔钻头,采用低钻压、低钻速、中泵量钻进,保证开孔垂直且不塌,钻进到可加入第一级钻具时,更换钻具,刚开始钻进采用低钻压、低转速、中泵量,正常后采用常规钻进参数,大钻压、中转速、大泵量钻进。

钻进过程中,应根据钻进速度、钻具运转情况及孔内返出泥浆中携带的钻渣进行地层判别并详细记录。钻至预定孔深后测量钻具校正孔深。

4.3 扩孔钻进

粘土类地层,钻进参数采用中钻压、中转速、大泵量;砂类地层采用轻钻压、慢转速、大泵量

4.4 泥浆的控制

松散层成井,泥浆的粘度、含砂量相当重要,一定要控制好。现场要做好除渣和替浆、排浆工作。泥浆性能参数可参考范围为:相对密度1.15〜1.25,粘度18〜25 s,钻屑含量低于8%

泥浆配制材料用量计算(每立方泥浆材料用量)

V = q x H x k

式中:V ---------- 水泥用量,m3

q ---------- 单位长度套管容积,L/m

k ---------- 附加系数。一般为1.3-1.5

4.5 清孔

扩孔钻进至设计孔深后,要进行清孔工作,降低泥浆中的无用

固相含量(v 4% ), 把孔口泥浆密度降到1.20 kg/L以下,然后进行

破壁处理(刮除孔壁上的泥皮),最后下入捞渣筒进行捞渣。

4.6 安置井壁管(滤水管)

根据地层结构先下入沉淀管,然后下入滤水管和井壁管(其中滤水管安置位置应对应于含水层)。下管时每隔10n安装一组扶正器,扶正器可用混凝土预制块、直径为14〜16mr的圆钢制作,其高度:

h = [ (D - d) / 2 ] - 015

式中:h -------- 扶正器高度,mm;
