暗挖车站施工工艺(PBA工法)
- 格式:pptx
- 大小:316.82 KB
- 文档页数:32
浅析地铁浅埋暗挖“PBA”工法施工防水质量技术控制(全文)1. 范本1- 学术风格正文:随着城市快速发展和交通需求的增加,地铁的建设成为了当今城市交通发展的主要方向。
在地铁建设中,浅埋暗挖“PBA”工法施工防水质量技术控制是一个重要的环节。
本文将对该工法的施工防水质量技术控制进行浅析。
1.1 工法概述浅埋暗挖“PBA”工法是一种常用的地铁隧道施工方法,它的特点是挖掘深度较浅,施工速度快。
该工法通过构筑物体与土体的共同作用来承担挖掘荷载,达到支撑土体并保证隧道结构的稳定性。
由于施工阶段需要克服地下水位的作用,因此防水质量技术控制显得尤为重要。
1.2 防水质量技术控制的步骤及关键要点1.2.1 前期调查和设计在施工前,需要进行地质勘探和水文地质调查,以获取地下水位、渗透性等信息,为防水工程的设计提供依据。
1.2.2 施工阶段防水措施(1)施工过程中,对挖掘面进行防水处理,采用水泥浆封闭法,确保隧道与围岩的中空部分被充分浆封。
(2)引入抗渗混凝土技术,采用带有高效防渗剂的混凝土,提升隧道本身的防水性能。
(3)在隧道壁和顶部设置防水层,采用高分子防水材料,有效防止地下水的渗透。
(4)监控地下水位的变化,在需要时采取相应的隔离措施。
1.2.3 施工后期检测与评估(1)对施工后的防水效果进行检测,使用现场试压法、红外测温法等手段,确保防水措施的有效性。
(2)根据检测结果进行评估,对发现的问题及时修复和改进,提高施工防水质量。
2、附件:附件1:地铁浅埋暗挖“PBA”工法施工防水技术示意图附件2:施工防水过程中使用的材料清单3、法律名词及注释:PBA:Pipe Roof Bolting and Arching,地铁浅埋暗挖“PBA”工法的英文简称。
2. 范本2- 商务风格正文:尊敬的合作伙伴:随着城市交通的快速发展,地铁建设成为各地的重要工程之一。
而在地铁建设中,浅埋暗挖“PBA”工法施工防水质量技术控制是一个关键的环节。

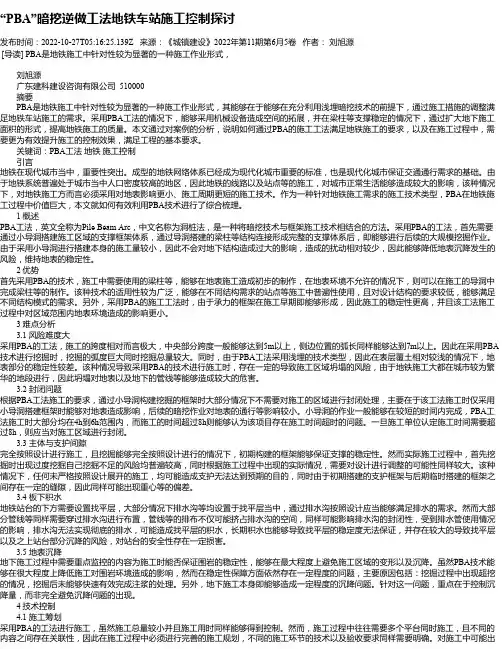

“PBA”暗挖逆做工法地铁车站施工控制探讨发布时间:2022-10-27T05:16:25.139Z 来源:《城镇建设》2022年第11期第6月5卷作者:刘旭源[导读] PBA是地铁施工中针对性较为显著的一种施工作业形式,刘旭源广东建科建设咨询有限公司 510000摘要PBA是地铁施工中针对性较为显著的一种施工作业形式,其能够在于能够在充分利用浅埋暗挖技术的前提下,通过施工措施的调整满足地铁车站施工的需求。
采用PBA工法的情况下,能够采用机械设备造成空间的拓展,并在梁柱等支撑稳定的情况下,通过扩大地下施工面积的形式,提高地铁施工的质量。
本文通过对案例的分析,说明如何通过PBA的施工工法满足地铁施工的要求,以及在施工过程中,需要更为有效提升施工的控制效果,满足工程的基本要求。
关键词:PBA工法地铁施工控制引言地铁在现代城市当中,重要性突出。
成型的地铁网络体系已经成为现代化城市重要的标准,也是现代化城市保证交通通行需求的基础。
由于地铁系统普遍处于城市当中人口密度较高的地区,因此地铁的线路以及站点等的施工,对城市正常生活能够造成较大的影响,该种情况下,对地铁施工方而言必须采用对地表影响更小、施工周期更短的施工技术。
作为一种针对地铁施工需求的施工技术类型,PBA在地铁施工过程中价值巨大,本文就如何有效利用PBA技术进行了综合梳理。
1 概述PBA工法,英文全称为Pile Beam Arc,中文名称为洞桩法,是一种将暗挖技术与框架施工技术相结合的方法。
采用PBA的工法,首先需要通过小导洞搭建施工区域的支撑框架体系,通过导洞搭建的梁柱等结构连接形成完整的支撑体系后,即能够进行后续的大规模挖掘作业。
由于采用小导洞进行搭建本身的施工量较小,因此不会对地下结构造成过大的影响,造成的扰动相对较少,因此能够降低地表沉降发生的风险,维持地表的稳定性。
2 优势首先采用PBA的技术,施工中需要使用的梁柱等,能够在地表施工造成初步的制作,在地表环境不允许的情况下,则可以在施工的导洞中完成梁柱等的制作。
地铁PBA法暗挖施工技术[摘要]结合XX站的设计与施工情况,对地铁车站使用PBA法暗挖施工时的施工工法进行了分析研究。
XX地铁十号线XX站地处XX南路与XX交叉路口,站位与XX南路基本平行(东西向)。
直线侧式车站,线间距5.0m。
车站主体两端为双层双跨单柱结构。
站位附近高层建筑物多,地下管线密集,有多条公交线路,交通十分繁忙。
穿越地层主要为人工填土层、粘土层及卵石层。
1、施工设计方案概述由于站位地处交通繁忙地段,如采用明挖法施工,交通疏解困难,对老百姓生活干扰较大,故该站双层段设计为PBA法6导洞暗挖施工。
施工时,从车站两侧施工竖井开挖上下导洞进入风道挑高段,由风道挑高段进行车站主体双层地段上下导洞的开挖,进入主体后,在主体边导洞内施作挖孔灌注桩,下导洞内施作底纵梁,然后在中导洞内挖孔吊装钢管柱,接着浇筑顶纵梁,待主体梁柱体系形成后,开挖风道挑高段拱部及车站主体上导洞间拱部土体,及时施作初期支护,然后边向下挖边施作二衬,完成风道挑高段结构后,剩余车站主体双层结构按逆作法完成。
2、车站双层地段结构标准断面设计车站双层地段结构标准断面设计如图1所示。
3、PBA法施工步骤1)自竖井井壁开始施工风道挑高段前期上下导洞,自风道挑高段内上下导洞开始施工主体导洞。
如图2所示。
2)开挖上下6个导洞施工下部中导洞内底纵梁及边导洞内条基;施工上部中导洞内钢管柱及边导洞内挖孔桩;桩后回填混凝土;施工桩顶冠梁,预埋主体格栅,同时施工柱顶纵梁。
如图3所示。
3)施工挑高段内钢管柱及小竖井内暗柱,天梁TL1及暗梁AL1。
如图4所示。
4)施工挑高段内暗柱AZ1、AZ2及风道转弯处天梁。
如图5所示。
5)施工风道挑高段拱部初期支护及二衬主体上部边导洞内部分主体初期支护,初期支护背后回填,并架设I22a斜撑。
如图6所示。
6)施工车站主体拱部初期支护。
如图7所示。
7)逐段拆除临时支撑,施作主体拱部二衬。
如图8所示。
8)开挖土体至中板。
地铁车站PBA 暗挖车站导洞施工方案1.1车站PBA 工法导洞施工工艺流程图车站PBA 工法下层导洞施工工艺流程图1.2导洞施工方法施工中必须严格遵循“管超前,严注浆,短进尺,强支护,快封闭,勤量测”的原则,导洞施工顺序为先施工下导洞再施工上导洞,先施工边导洞再施工中导洞,上下导洞、左右导洞控制步距8~10m 避免群洞效应,下层导洞横通道不合格在导洞超前20m后方可进行开挖施工。
为保证车站主体结构尺寸,导洞施工上层导洞拱顶标高抬高5cm,下层导洞底板标高向下降低5cm,横通道向两各增加5cm。
PBA暗挖车站导洞及横通道主要有4种截面,均为圆拱直墙式。
其中上层3个导洞和下层导洞的2个边导洞均为A 型导洞断面尺寸为4.1m×5.1m;下层导洞中导洞为B、C型导洞断面尺寸为4.6m×5.1m、4.6m×1.5m;下层导洞横通道为F型导洞断面尺寸为3m×2.7m。
型导洞型导洞型导洞1)超前支护:下层施工导洞处于中粗砂地层中。
为保证施工安全,在土方开挖前先施作超前小导管,布设小导洞拱部范围内。
超前小导管采用Φ32×3.5,L=1.8m,环向间距0.3㎜,纵向每榀格栅设一环,水平倾角10-30°,注浆材料根据地层变化选择注水泥-水玻璃双浆液浆或改性水玻璃,注浆压力控制在0.5~1.5Mpa.根据注2)效果适当调整参数,优化注浆工艺。
导洞超前支护及台阶法开挖示意图2)土体开挖:开挖采用人工开挖,渣土通过农用车运至提升斗内,通电动葫芦提升至地面渣场,暗挖施工采用台阶法开挖,上部台阶上预留核心土,每循环开挖进尺控制在0.5m,上下台阶长度控制在3~5m范围内,台阶开挖是根据地层情况,适当对台阶放坡,以保证台阶安全,开挖时应根据小导洞外轮廓线开挖,并且超挖控制在5㎝内,不允许欠挖。
3)格栅架立:车站PBA工法导洞支护采用格栅拱架+连接筋、钢筋网片+C25喷射混凝土支护体系。
地铁车站PBA施工工法地铁车站PBA施工工法一、引言地铁车站PBA施工工法是一种用于地铁车站建设的先进施工方法。
PBA是指预制框架-混凝土填充墙体结构,通过预制框架与混凝土填充墙的组合,实现地铁车站的快速建设。
本文将详细介绍地铁车站PBA施工工法的各个方面。
二、施工前准备1. 工程方案设计- 确定车站规模和结构形式- 制定施工工序和时间计划- 完善工程质量控制措施2. 材料准备- 购买预制框架和混凝土填充墙体所需材料- 对材料进行质量检测和验收3. 设备准备- 配备起重机械和施工工具- 维护和检修相关设备三、施工工艺流程1. 地基处理- 对车站地基进行勘察和处理- 进行地基加固和基础施工2. 预制框架制作- 制作预制框架模具- 浇筑预制框架混凝土- 框架定位和安装3. 混凝土填充墙体施工- 制作混凝土填充墙体模具- 浇筑混凝土填充墙体- 混凝土养护和强度检测4. 结构连接与检测- 完成预制框架与混凝土填充墙体的连接 - 进行结构安全检测和质量检验5. 室内装饰及设备安装- 进行车站内装修和设备安装- 完成室内电路和照明工程四、质量控制与安全管理1. 质量控制- 建立质量管理体系- 定期进行质量检查和验收2. 安全管理- 制定安全生产方案和措施- 培训施工人员的安全意识和操作技能 - 定期组织安全演练和应急救援五、竣工验收与文件归档1. 竣工验收- 完成车站施工并进行验收- 编制竣工验收报告2. 文件归档- 归档施工图纸和技术资料- 归档竣工验收报告和相关证明文件===扩展内容===附件:- 工程方案设计图纸- 材料验收报告- 施工工序和时间计划表- 结构连接和质量检测报告- 室内装饰和设备安装验收记录法律名词及注释:1. 建设工程质量管理条例:指对建设工程质量进行管理的法规,包括工程设计、施工、监理、验收等环节。
2. 安全生产法:指对生产过程中的安全管理和事故预防进行规范和监督的法律法规。
3. 竣工验收规范:指对建设工程竣工验收程序、要求、标准等进行规范的文件。
暗挖(PBA工法)施工工序
1施工准备(含场内布置、风水管电、测量放样)
2竖井锁口圈梁
3竖井开挖(侧壁支护、封底)
4横通道开挖(超前支护、马头门破除、初支)
5车站导洞开挖(超前支护、马头门破除、初支及开挖、开挖顺序等)
6基底处理
7条基施工
8边桩施工(含端墙壁柱):
9桩顶冠梁施工
10底纵梁施工(含防水、钢拉杆)
11钢管柱施工(挖孔、吊装及本身制作)
12顶纵梁施工(防水、钢拉杆、防水甩茬保护、模架)
13初支扣拱施工(含超前支护、回填)
14二衬扣拱施工(含防水、导洞初支拆除、对称施工、同步控制等)
15土方开挖施工(含桩间喷锚、找平层施工)
16中板及轨顶风道施工
17站厅层侧墙施工(含防水施工、大模板安装控制)
18站台层土方开挖施工(含桩间喷锚、找平层)
19底板施工(含防水、垫层、钢拉杆拆除)
20站台层侧墙施工(含防水施工、大模板安装控制)
21二衬扣拱处钢拉杆拆除
22环境风险工程防护措施(含管线保护、下穿即有线、紧邻建构筑物、河湖地表水系)
23降水工程(含排水)
24附属结构(含风道、出入口;开挖、二衬、防水,接口处的细节施工、人防施工等)。

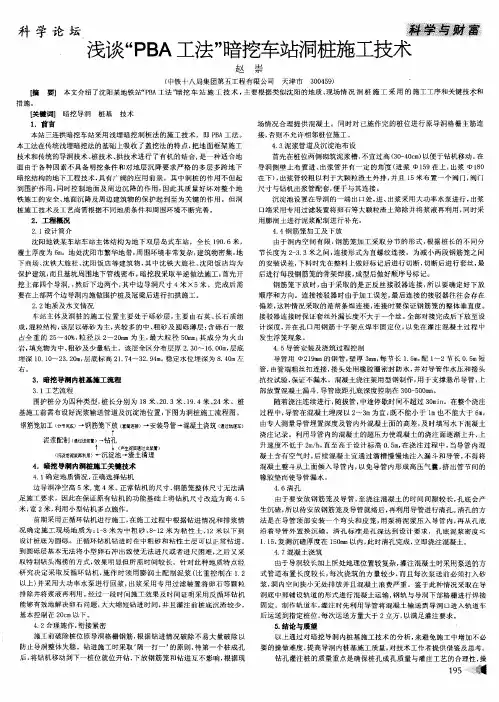

《城市地下工程》课程论文2012年5月22日地下工程PBA工法施工原理、关键技术及工程实例李青 09040514 徐可 09040519(北京工业大学建筑工程学院,北京 100124)摘要:随着城市现代化步伐的加快地面交通压力日趋明显拓展地下空间修建地铁从而缓解地面交通压成为大中型城市的必要选择,本文通过探讨地铁施工中PBA工法施工原理及关键技术, 介绍了PBA工法的基本概念、所属范畴、优缺点、适用范围,并结合沈阳地铁一、二号线换乘站青年大街站工程实例,阐述PBA的施工方法。
关键词:PBA工法;地铁车站;洞桩法;暗挖法; 扣拱;施工技术;浅埋暗挖0引言随着我国城市轨道交通事业的蓬勃发展, 地下铁道建设进入了空前繁荣的时期。
地铁车站的施工受到地质条件地面交通地下管线及建(构)筑物工期等多方面条件的影响,暗挖车站由于具有不影响交通无管线改移等优势,在国内外地铁车站建设中得到了越来越广泛的应用.由于车站结构断面形式复杂断面尺寸较大地表沉降要求严格,因而在实际的暗挖工法选取以及施工过程中出现了非常多的问题。
PBA工法( 也称洞桩法)是近年来在地铁车站施工中新出现的暗挖工法,该工法综合了暗挖明挖和盖挖法的优势,以结构受力明确,工序转换少,控制地表沉降好等优点,得到了广泛认可和推广。
本文结合工程实例,从暗挖工法的选取工法的特点及相关措施等方面对PBA工法进行了一定的技术探讨,以期为今后的工程提供指导。
1 PBA工法的物理意义P-桩(pile)、B-梁(beam)、A-拱(arc),即由边桩、中桩(柱)、顶底梁、顶拱共同构成初期受力体系,承受施工过程的荷载;其主要思想是将盖挖及分步暗挖法有机结合起来,发挥各自的优势,在顶盖的保护下可以逐层向下开挖土体,施作二次衬砌,可采用顺作和逆作两种方法施工,最终形成由初期支护+二次衬砌组合而成的永久承载体系。
2PBA工法概述该工法实际上是将盖挖法施工的桩、梁、柱等转入地下进行,构成一个桩、梁、拱支撑框架体系,共同承受施工过程中的外部荷载,它是盖挖法、浅埋暗挖法和传统的框架形式的有机结合。
