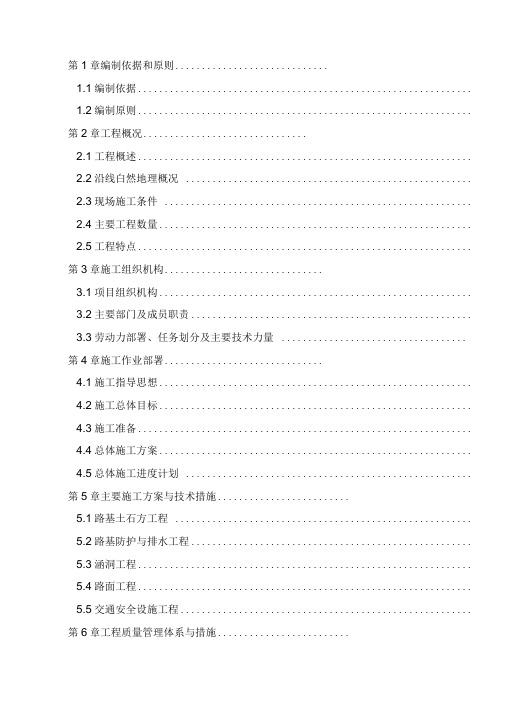

第1章编制依据和原则.............................1.1编制依据...............................................................1.2编制原则............................................................... 第2章工程概况...............................2.1工程概述...............................................................2.2沿线白然地理概况......................................................2.3现场施工条件..........................................................2.4主要工程数量...........................................................2.5工程特点............................................................... 第3章施工组织机构..............................3.1项目组织机构...........................................................3.2主要部门及成员职责.....................................................3.3劳动力部署、任务划分及主要技术力量................................... 第4章施工作业部署..............................4.1施工指导思想...........................................................4.2施工总体目标...........................................................4.3施工准备...............................................................4.4总体施工方案...........................................................4.5总体施工进度计划...................................................... 第5章主要施工方案与技术措施.........................5.1路基土石方工程........................................................5.2路基防护与排水工程.....................................................5.3涵洞工程...............................................................5.4路面工程...............................................................5.5交通安全设施工程....................................................... 第6章工程质量管理体系与措施.........................6.1 质量目标及质量计戈U ....................................................................................6.2工程质量管理体系.......................................................6.3质量保证措施........................................................... 第7章安全、文明施工管理体系与措施......................7.1安全管理体系与措施.....................................................7.2文明施工管理体系与措施................................................ 第8章环境保护管理体系与措施.........................8.1建立环保和水保管理体系.................................................8.2 环保和水保具体措施 ................................................... 第9章工程进度计划与措施...........................9.1工程进度计划...........................................................9.2保证工期的主要措施..................................................... 第10章资源配备计划.............................10.1劳动力安排计划........................................................10.2主要材料供应计划.....................................................10.3主要施工机械和检测仪器设备计划....................................... 第11章冬季和雨季的施工安排..........................11.1雨期施工安排.......................................................... 第12章道路保通和疏解措施..........................第13章民工工资支付保证措施..........................附表一:拟投入本标段的主要施工设备表....................附表二:拟配备本标段的试验和检测仪器设备表.................附表三:劳动力计戈U表 ........................附表四:计划开、竣工日期和施工进度网络图..................附表五:施工总平面图............................附表六:临时用地表.............................第1章编制依据和原则1.1编制依据1、根据梓潼县天明村道路改建招标文件;2、根据国家现形公路建设有关规范、规定、标准;(1) 〈〈公路路基施工技术规范》(JTJ 033-95 );(7) 〈〈公路工程施工安全技术规程》(JTJ076-95);(8) 《公路工程施工监理规范》(JTJ E60-2008);(9) 《公路土工试验规程》(JTG E40-2007);(10) 《公路桥涵施工技术规范》(JTJ041-2000);(12) 〈〈公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTJ023-85);(13) 〈〈公路交通标志和技术条件》(JT/T279-95 );(13) 《道路交通标准和标线》(GB5768-99;(14) 《公路工程施工安全技术规程》(JTJ076-95);(15) 〈〈公路工程质量检验评定标准》(土建工程)(JTG F80-2004)。
机耕道施工组织设计1.项目概述-机耕道施工项目的总体目标和要求。
-项目的施工范围和具体工作内容。
-项目的施工期限和进度计划。
2.施工人员安排-设定项目经理和项目组的职责和权限。
-招聘和安排足够数量和合适技能的施工人员。
-为施工人员提供必要的培训和安全教育。
3.施工资源准备-与供应商合作,确保材料和设备按时到位。
-根据项目的具体需求,购买或租赁必要的机械设备。
-确保施工现场有足够的办公设施和临时设施。
4.安全管理-制定安全管理计划,确保施工过程中的安全。
-对施工人员进行安全培训,提供必要的个人防护装备。
-定期进行安全检查和评估,及时纠正不安全因素。
5.施工技术指导-制定详细的施工流程和施工工艺。
-指导施工人员正确使用和维护机械设备。
-提供技术支持和指导,解决施工中的技术问题。
6.施工质量控制-制定质量管理计划,确保机耕道的建设质量。
-设置质量检查和测试点,对施工过程进行监督和控制。
-进行质量评估和评审,以确保项目质量符合要求。
7.管理机制和协调-设定施工进度计划和施工任务分解。
-召开定期和临时的施工会议,协调各方的合作。
-监督和管理施工进度,及时调整任务和资源分配。
8.施工文件和报告-建立项目档案,包括施工图纸、合同和测试报告等。
-编写施工日志和工作报告,记录和汇报施工情况。
-完成施工后总结报告,总结项目进展和经验教训。
以上是关于机耕道施工组织设计的一些建议和指导。
实际的施工组织设计需要综合考虑项目的具体情况和要求,以确保施工的顺利进行和高质量完成。
机耕路施工组织设计1引言概述:机耕路的施工组织设计是确保机耕路施工顺利进行的重要环节。
本文将从施工前准备、施工过程管理、质量控制、安全保障和施工后维护五个方面,详细阐述机耕路施工组织设计的要点和注意事项。
一、施工前准备1.1 确定施工地点:根据农田分布和耕作需要,选择合适的施工地点。
1.2 地质勘察:进行地质勘察,了解地质情况,确定施工方案。
1.3 设计施工方案:根据地质勘察结果和施工要求,制定详细的施工方案,包括施工工艺、施工工期等。
二、施工过程管理2.1 人员组织:合理安排施工人员,包括机械操作人员、施工工人等,确保施工队伍的稳定和协调。
2.2 施工进度控制:制定施工进度计划,监控施工进度,及时调整施工计划,确保施工按时完成。
2.3 施工质量控制:建立施工质量控制体系,制定施工规范和验收标准,进行质量检查和验收,确保施工质量符合要求。
三、质量控制3.1 施工材料选择:选择符合要求的机耕路施工材料,包括路基材料、路面材料等。
3.2 施工工艺控制:控制施工工艺,包括路基的夯实、路面的铺设等,确保施工工艺正确、规范。
3.3 质量检测与验收:进行施工过程中的质量检测,如路基的密实度检测、路面的平整度检测等,及时发现并纠正质量问题。
四、安全保障4.1 安全培训:对施工人员进行安全培训,提高他们的安全意识和技能。
4.2 安全设施:设置必要的安全设施,如警示标志、护栏等,确保施工现场的安全。
4.3 安全监控:进行安全监控,及时发现并解决施工过程中的安全隐患,确保施工安全。
五、施工后维护5.1 定期检修:定期对机耕路进行检修,包括路面的补修、路基的加固等,保持机耕路的良好状态。
5.2 环境保护:进行环境保护措施,如防止土壤侵蚀、水土流失等,保护周边环境。
5.3 施工档案管理:建立施工档案管理制度,保存施工相关资料,为后续维护提供依据。
总结:机耕路施工组织设计是确保机耕路施工顺利进行的关键。
在施工前准备阶段,需要确定施工地点、进行地质勘察和制定施工方案。
机耕路施工组织设计1引言概述:机耕路施工组织设计是指在机耕路的建设过程中,根据工程实际情况和要求,制定合理的施工组织方案,以确保施工进度、质量和安全。
本文将从五个方面详细阐述机耕路施工组织设计的内容。
一、施工前准备阶段:1.1 确定施工目标和要求:根据机耕路的用途和设计要求,明确施工目标和要求,如路面平整度、承载力等指标。
1.2 制定施工计划:根据工程量、施工条件和资源情况,制定合理的施工计划。
包括施工工序、施工方法、施工顺序等。
1.3 确定施工人员和设备:根据施工计划,确定所需的施工人员和设备,并进行合理的配置。
确保施工人员熟悉施工工艺和操作规程,设备运转正常。
二、施工过程控制:2.1 施工队伍管理:建立施工队伍,明确各岗位职责,加强人员培训和技术指导,确保施工人员的素质和技能。
2.2 施工质量控制:制定施工质量控制方案,包括施工工艺、施工规范和质量检测方法等。
加强施工现场监督,及时发现和处理质量问题。
2.3 施工安全管理:建立施工安全管理制度,包括安全技术措施、安全教育和事故应急预案等。
加强现场安全监督,确保施工过程安全可控。
三、施工资源管理:3.1 材料和设备管理:制定材料和设备管理制度,包括采购、入库、出库和使用等流程。
确保材料和设备的及时供应和合理利用。
3.2 施工人力资源管理:合理配置施工人员,根据施工计划和工作量进行人员调配。
加强人员培训和技能提升,提高施工效率和质量。
3.3 资金和时间管理:制定施工资金和时间管理方案,确保资金和时间的合理分配和利用。
加强预算和进度控制,及时调整和优化施工方案。
四、施工技术管理:4.1 施工工艺和方法:根据机耕路的特点和要求,选择合适的施工工艺和方法。
如土方开挖、路基填筑、路面铺设等。
4.2 施工机械操作:合理选择和使用施工机械,确保施工效率和质量。
加强机械操作人员的培训和技术指导,提高机械利用率。
4.3 施工技术创新:积极引进和应用新的施工技术和装备,提高施工效率和质量。
机耕路施工组织设计1机耕路施工组织设计一、项目背景机耕路施工是为了改善农田耕作条件,提高农业生产效益而进行的道路建设工程。
本项目位于某县农村地区,总路程约10公里,路宽6米,主要任务是将现有的土路改造为机耕路,以方便农民使用农机具进行耕作。
二、项目目标1. 提供一条平整、稳固的机耕路,以方便农机具的通行。
2. 保证施工过程中的安全性,确保施工人员和周边居民的人身安全。
3. 尽量减少对农田的破坏,保护农田资源。
三、施工组织设计方案1. 人员组织:a. 设立项目经理,负责整个施工过程的协调和管理。
b. 设立现场监理人员,负责监督施工质量和安全。
c. 设立施工队伍,包括土方队、石方队、路面队等,负责各个施工工序的实施。
d. 配备足够的施工人员和设备,确保施工进度。
2. 施工流程:a. 土方开挖:根据设计要求,进行土方开挖工作,清理现场杂物。
b. 石方填筑:将挖掘出的土方进行填筑,并进行夯实和平整处理。
c. 路面铺设:在填筑好的石方上进行路面铺设,采用沥青混凝土进行铺装。
d. 边坡处理:对路面两侧的边坡进行处理,确保边坡的稳定性。
e. 排水系统:安装排水沟和雨水收集设施,确保路面排水畅通。
f. 交通标志:设置交通标志牌和路标,提醒驾驶员注意安全。
3. 安全措施:a. 施工现场设立安全警示标志,提醒施工人员和过往车辆注意安全。
b. 施工人员必须佩戴安全帽、安全鞋等个人防护装备。
c. 施工现场设置警戒线,防止未经许可的人员进入施工区域。
d. 安排专人负责施工现场的安全管理和事故应急处理。
四、项目进度计划1. 土方开挖:预计耗时3天,具体时间为2022年1月1日至2022年1月3日。
2. 石方填筑:预计耗时5天,具体时间为2022年1月4日至2022年1月8日。
3. 路面铺设:预计耗时7天,具体时间为2022年1月9日至2022年1月15日。
4. 边坡处理:预计耗时2天,具体时间为2022年1月16日至2022年1月17日。
机耕路施工组织设计1机耕路施工组织设计一、背景介绍机耕路是指农村地区为了方便农机具通行而修筑的道路。
机耕路的施工组织设计是为了保证施工过程的安全、高效和顺利进行。
本文将针对机耕路施工组织设计进行详细的分析和规划。
二、施工组织设计目标1. 安全性:确保施工过程中的安全措施得到充分的落实,减少事故风险。
2. 高效性:合理安排施工队伍和设备,保证施工进度和质量。
3. 经济性:合理控制施工成本,提高资源利用效率。
三、施工组织设计内容1. 施工队伍组织:根据工程规模和施工周期,确定施工队伍的人数和结构,包括工程师、技术人员、操作工等。
2. 施工设备安排:根据施工计划,确定所需的施工设备种类和数量,包括挖掘机、平地机、压路机等。
3. 施工进度计划:根据工程量和施工条件,制定详细的施工进度计划,确保施工任务按时完成。
4. 施工工艺安排:根据机耕路的设计要求,确定施工工艺流程和施工方法,包括路基处理、路面铺设等。
5. 施工安全措施:制定详细的施工安全措施,包括施工现场的警示标识、安全防护措施等,确保施工过程中的安全性。
6. 施工质量控制:制定施工质量控制计划,包括土方开挖、路面铺设等工序的质量要求和检查方法。
四、施工组织设计实施步骤1. 调研分析:对机耕路施工地点进行调研,了解地形地貌和施工条件,分析施工难点和风险。
2. 设计方案制定:根据调研结果,制定机耕路施工组织设计方案,包括施工队伍组织、设备安排、进度计划等。
3. 安全措施制定:根据施工组织设计方案,制定详细的施工安全措施,确保施工过程中的安全性。
4. 资源调配:根据施工组织设计方案,合理调配施工队伍和设备资源,确保施工进度和质量。
5. 施工监督:对施工过程进行全程监督,及时发现问题并采取措施解决,确保施工顺利进行。
6. 质量检查:对施工过程中的关键工序进行质量检查,确保施工质量符合设计要求。
7. 完工验收:施工完成后进行验收,确保机耕路的质量和安全达到要求。
机耕道路施工组织设计机耕道路施工设计第一章发动周期和设备材料进场方案第二章施工方案、施工措施第三章质量及工期保证措施第四章平安施工保证措施第五章雨季的施工安排第六章文明及环保施工措施第七章其它应说明的事项第一章发动周期和设备材料进场方案一、设备、人员发动 XX县烟草分公司xx年度烟田机耕道路,全长34.751公里,全线以四级公路标准进行改建,设计时速20KM/h。
全线主干道路基宽度4米,路面宽度3米,路肩为0.5m*2,路面有12.782公里18cm厚C25砼路面和21.969公里泥结碎石+水泥石屑磨耗层路面两种类型组成,路面结构层为18cm厚水泥石灰稳定土基层。
我公司所投三标段有河底镇上营村、上戈镇庙上村和小界乡上村村三处,依据本工程的特点,工程部主要负责人及技术人员先遣到达现场,准备开工先期工作,并根据合同开工日期及施工顺序安排、调遣局部先期施工机械及人员,进行临时工程建设,做好“三通”,在开工前5天完成所有临建工程,保证物资以及施工必要的设备能顺利到达施工现场,保证主体工程按期开工,使开工后即迅速掀起生产会战。
二、设备配备及主要材料运到施工进场的方法 1、设备运到施工现场的方法假设我公司能中标该工程,工程施工设备将在2天之内运到施工现场,且性能及数量将完全满足该工程的施工强度的要求;另外,根据工程进度的情况,我公司可随时调集其他工程的下场设备到本工程补充。
小型设备直接利用5-10T运输车运抵工地;10T以上非自行设备或自行速度较慢的设备利用拖车运输,同时配护送车,保证在公路运输中不出现意外或堵塞;自卸汽车等自行设备直接开往工地。
在某些路窄、路基软弱路段可采取设备下车自行通过,再上车运输。
2、施工人员、机械及试验设备情况我公司拥有素质良好、经验丰富的施工人员及先进的施工设备、试验检测仪器,针对该工我公司将调派施工经验丰富的施工人员合性能良好的设备投入该工程的施工与检测中。
具体投入施工人员和设备情况见附表一、附表二、附表三。
机耕路施工组织设计1机耕路施工组织设计一、项目背景机耕路施工组织设计是为了确保机耕路的顺利施工和质量保障。
机耕路是农村地区重要的交通基础设施,对于农业生产和农民生活具有重要意义。
因此,在进行机耕路的施工之前,需要制定合理的施工组织设计方案,以确保施工进度和质量。
二、施工组织设计内容1. 施工组织设计的目标和原则在机耕路的施工组织设计中,需要明确施工的目标和原则。
目标是指明确施工的目的和要求,例如提高机耕路的通行能力和耐久性等。
原则是指在施工过程中应遵循的规范和要求,例如安全、环保、经济等。
2. 施工组织设计的工作内容(1)施工方案设计:根据机耕路的具体情况,制定合理的施工方案,包括施工工艺、施工方法、施工顺序等。
(2)施工人员组织:确定施工人员的数量和岗位职责,制定施工人员的工作计划和安排。
(3)施工机械设备组织:确定施工所需的机械设备种类和数量,制定机械设备的调度和使用计划。
(4)材料和物资组织:确定施工所需的材料和物资种类和数量,制定材料和物资的采购和使用计划。
(5)施工现场管理:制定施工现场的布置和管理方案,包括施工现场的安全、环保等管理措施。
(6)施工进度控制:制定施工进度计划和控制措施,确保施工按计划进行。
(7)质量控制:制定施工质量控制方案,包括施工质量检查、验收等措施。
3. 施工组织设计的步骤(1)项目调研:对机耕路的现状进行调研,包括路况、地质情况、交通状况等,为施工组织设计提供基础数据。
(2)施工方案设计:根据项目调研结果,制定合理的施工方案。
(3)施工人员组织:根据施工方案,确定施工人员的数量和岗位职责,制定工作计划和安排。
(4)施工机械设备组织:根据施工方案,确定施工所需的机械设备种类和数量,制定调度和使用计划。
(5)材料和物资组织:根据施工方案,确定施工所需的材料和物资种类和数量,制定采购和使用计划。
(6)施工现场管理:根据施工方案,制定施工现场的布置和管理方案,包括安全、环保等管理措施。
第1篇一、项目背景随着农业现代化的推进,农村基础设施的建设日益重要。
机耕道路作为农村重要的交通设施,对于提高农业生产效率、促进农村经济发展具有重要意义。
本方案旨在为某地区机耕道路施工提供一套科学、合理、可行的施工方案。
二、工程概况1. 项目名称:某地区机耕道路建设工程2. 建设地点:某地区XX村3. 建设规模:全长XX公里,路基宽度XX米,路面宽度XX米4. 建设内容:路基工程、路面工程、排水工程、防护工程、交通安全设施等5. 施工周期:XX个月6. 投资估算:XX万元三、施工组织设计1. 施工队伍:选择具有丰富农村道路施工经验的专业施工队伍,确保施工质量和进度。
2. 施工设备:根据工程需要,配备挖掘机、压路机、装载机、自卸汽车等施工设备。
3. 施工人员:组织施工人员经过专业培训,确保其具备相应的施工技能和安全意识。
四、施工工艺1. 路基工程- 路基土方开挖:采用挖掘机进行土方开挖,确保路基土方达到设计要求。
- 路基压实:采用压路机进行压实,确保路基密实度达到设计要求。
- 路基排水:设置排水沟、边沟等排水设施,确保路基排水畅通。
2. 路面工程- 路面基层施工:采用水泥稳定土或石灰稳定土等材料进行基层施工,确保基层平整、密实。
- 路面面层施工:采用沥青混凝土或水泥混凝土等材料进行面层施工,确保路面平整、耐用。
3. 排水工程- 设置排水沟、边沟、涵洞等排水设施,确保路基、路面排水畅通。
- 排水沟、边沟采用混凝土浇筑,涵洞采用预制构件安装。
4. 防护工程- 根据地形、地质条件,设置路基边坡防护,如浆砌片石、土工布等。
- 设置路面边缘防护,如波形护栏、警示桩等。
5. 交通安全设施- 设置标志、标线、隔离栅等交通安全设施,确保道路安全。
五、施工进度计划1. 施工准备阶段(1个月):完成施工队伍组织、设备调配、材料采购等工作。
2. 路基工程阶段(3个月):完成路基土方开挖、压实、排水等工作。
3. 路面工程阶段(2个月):完成路面基层、面层施工。
机耕路施工组织设计1机耕路施工组织设计一、项目背景机耕路是农村地区重要的交通设施,对于农民的生产和生活具有重要意义。
为了改善农村交通状况,提高农民的出行便利性,我公司拟对某农村地区的机耕路进行施工工作。
本文将详细介绍机耕路施工组织设计的内容和要求。
二、施工组织设计目标1. 提高机耕路的通行能力:通过合理的施工组织设计,确保施工期间机耕路的通行能力不受影响,保证农民的出行便利。
2. 保证施工质量:严格按照规范要求进行施工,确保机耕路的平整度、强度和排水性能满足设计要求。
3. 提高施工效率:合理安排施工工序和施工人员,优化施工流程,提高施工效率,尽快完成机耕路的建设任务。
三、施工组织设计内容1. 施工方案:根据机耕路的设计要求和工程特点,制定详细的施工方案,包括施工方法、施工工序、施工设备的选择和使用等。
2. 施工工序安排:根据施工方案,合理安排施工工序,确保施工过程的连贯性和高效性。
具体工序包括:地面准备、路基处理、路面铺设、排水设施安装等。
3. 施工人员组织:根据施工工序的要求,确定所需的施工人员数量和专业分工,并制定详细的施工人员组织方案,确保施工过程中各岗位的配合和协作。
4. 施工设备选择和使用:根据施工方案,选择合适的施工设备,并制定详细的设备使用计划,确保施工过程中设备的高效使用和维护。
5. 安全措施:根据施工现场的实际情况,制定详细的安全措施,包括施工人员的安全培训、施工现场的安全警示标识、施工现场的防护措施等,确保施工过程中的安全性。
6. 质量控制:制定详细的质量控制方案,包括施工过程中的质量检查和验收标准,确保机耕路的施工质量符合设计要求。
四、施工组织设计要求1. 合理安排施工工期:根据工程量和施工条件,合理安排施工工期,确保施工进度的合理性和可行性。
2. 严格按照规范要求进行施工:施工过程中,严格按照相关规范和标准进行施工,确保机耕路的质量和安全性。
3. 积极采取措施保护环境:施工过程中,采取相应的环境保护措施,减少对周边环境的影响。
第一章工程概况1.1 编制依据(1)汉中市西乡县、洋县、南郑县机耕路及烟水工程施工项目工程(南郑县二标段)(2)汉中市西乡县、洋县、南郑县机耕路及烟水工程施工项目工程招标文件;(3)国家颁发的有关施工技术规范.设计规范.验收标准.规程;(4)参加建设单位组织的现场考查活动所了解的现场施工环境、条件等。
(5)我单位长期从事公路所积累的施工经验和现有施工设备、管理水平等。
1.2工程概况本标段工程位于汉中市南郑县小南海镇树林子村,路线起点为树林子村干沟止于终点大垭,路线长6000 米,路基宽度为3.5 米,两侧土路肩2X 0.5米,路面宽度2.5米。
路基横坡:全段,行车道 2.5%坡,土路肩3%。
纵坡:最大纵坡8.337%,最短纵坡长度100 米,极限最小竖曲线半径凸型竖曲线500 米、凹型竖曲线1000米。
路基高度:全线路基以新建路面结构层厚度为控制填方厚度;挖方路段根据地形以节约工程造价和减少环境破坏等因素综合确定路基高度。
路基边坡:①、填方路基:本路线填方路基边坡坡率均采用1:1.5,应及时播撒草籽或进行生物防护。
②、挖方路基:土质挖方路段,边坡坡率采用1: 0.75 ,石质挖方路段,边坡坡率采用1:0.3 。
排水设计:靠山侧设置土水沟。
涵洞工程:全线共设置涵洞 1 3道,为钢筋混凝土圆管涵。
1.3 地形、地质情况①、旧路概况:该段道路原为联通村组之间的机耕路,宽度仅2〜3米,道路无路面或土路面,坑洼遍布,泥泞难行。
受自然地形,平纵指标差,道路抗灾害能力差,无涵洞、水沟等排水设施,全线无安全设施和沿线设施。
随着经济技术以及烟草种植业的发展,该路段已远远满足不了行车要求,阻碍了区内经济发展、烟草业业发展及沿线人民群众脱贫致富的步伐。
②、地形地质情况南郑县境内横东西的米苍山构成地貌骨架,汉江环绕东北部,地势南高北低,呈阶梯状分布。
县域由北向南依次为平原区(属汉中平原一部分)、低山丘陵区(属大巴山低山丘陵的一部分)、中山区(属米仓-大巴山构造剥蚀中山的一部分)。
该项目所处地域地形为沿溪线河流一级阶地,道路沿干沟河右侧穿行于两山之间,纵坡起伏变较大。
③、水文地质及气象情况南郑县小南海镇属北亚热带湿润气候,境内四季分明,光照充足,气候温和湿润。
年平均气温14.3 C,最高气温37.0 C,最低气温-2.0 C,山地年平均温度9.7 C至13C之间。
年平均日照1605小时。
年平均降水934毫米,年平均降雨120天,月平均降雨10天,降雨期主要出现在7-10 月份,是施工的不良季节,施工时应采取必要的措施。
1.4 工期要求本标段工程根据招标文件要求施工工期为60 天,我单位将合理组织安排施工安排,保证在合同工期内完工。
第二章施工准备工作为确保本工程按期保质完工,若我公司有幸中标,在开工前我公司将做好以下前期的准备工作。
2.1 施工现场的准备对现场的场地进行考察,在施工范围内设置临设,临设位置根据工程的施工进度情况而作相应的变化。
水电接驳:进场后我司立即与工程地点周围有关单位联系协商水电的接驳,并在现场准备足够数量的发电机备用,保证施工和生活用电。
2.2技术准备1、组织图纸会审,技术交底。
开工前,对技术人员进行图纸会审,将有疑问的地方整理好,同时会知监理工程师、甲方、设计人员以求及时解决。
2、组织图纸两级技术交底。
第一级由项目总工程师向施工管理人员交底,第二级由施工员向施工组交底。
根据前期提供的测量控制点,建立施工测量控制网。
3、进场后立即设计提供的测量控制点、水准点和标高进行现场复测,填妥《测量复核记录》并签字备案。
4、测量控制网:测量控制网的布设,根据甲方所提供的测量控制点及国家的有关测量规范和有关的设计、施工规范的要求进行,以测量控制网作为该工程的平面、高程控制和施工测量放样的首级控制及依据。
5、各种测量仪器、工具均应按有关的质量管理规定,定期送有关部门进行检测,取得有关质检部门合格证书后才能使用。
使用过程有关人员应经常对所用的仪器、工具进行自检、自校使之保持在良好的状态中。
2.3 资源的准备1、施工前落实工程所需的主要原材料、成品和半成品的定购工作,并合理调配资金,按施工计划的先后分期分批组织材料进场。
2、对所有机械及设备进行检修及调试,并定时保养,使其保持良好的待用。
对工程中所有的各种计量设备送有关部门进行标定并取得复检合格证书。
按照劳动力需用量安排进场,并对准备进场的劳动力进行劳动力进行劳动安全教育,特别是对用电和交通安全等方面的知识;对工程所需的各技术工种进行技术培训教育,取得有关上岗证资格证后方可许其进场从事相应工种的工作。
劳动力及技术工种人员进场后,定期对其进行劳动安全教育及施工技术总结及教育,以加强工人的劳动安全意识,不断提高施工技术,使工程顺利进展。
第三章、施工总体布置3.1 电力、通讯该地段沿线均有地方电力线路,施工时附近有地方电源的可接驳利用为主。
同时配置发电机作为备用电源。
施工现场主要管理人员均配备对讲机,便于信息传递的调度为了交通的顺畅和工程安全、文明施工,减少现场材料、机具二次搬动以及环境污染等,需对现场平面进行科学、合理的布置。
(详见附图《施工总平面布置图》。
3.2、排水及防洪设施临设场地和料场均硬化,并有坡度和排水暗沟,沿场地周围设置截、排水沟和砼埂将生产废水、雨水汇集,经沉淀后排入附近沟渠。
排水沟断面尺寸为0.50X 0.50m,沟底设0.3%的排水坡,并用水泥砂浆抹面。
路堑施工前要开挖好截水沟、排水沟,保证山水不冲刷边坡。
路基填筑段要每层设置临时路拱,坡脚完善临时排水及挡护设施。
3. 3、临建布置1.1 为方便组织施工,将施工范围分成2 个施工区。
1.2每个区域进行土方总调配,尽量减少土方的动距,余土动到机场1Km 以内业主指定的弃土点。
1.3施工临设分生产区和生活区,生活区3~4 平方米/人的住宿标准设置宿舍及其配套设施,另设项目部办公室、会议室、监理办公室等。
生产区设置材料堆放区、机械停放场、仓库、实验室等。
1.4施工临设内的宿舍、办公室、仓库等均采用组合活动板房搭建,四周设置砖墙,宿舍区与材料场地采用围墙间隔,场地内外设置排水明沟,并与场地内原有的排长系统相接。
1.5场地平整后,铺设C20砼15cm.,施工临时设施场地实行硬地化。
1 )临时便道布置由于本工程道路基本是在原有道路上(3)宣传布置在项目部外醒目的位置张挂平面布置图、质量保证、安全生产、文明施工管理板,接受群众的监督。
(4) 警示灯和照明灯部与原有道路交汇处。
从而方便来往车辆与群众。
工程围蔽处要设立红色警示灯及照明灯,特明是在本工程中(5) 由于本工程为道路工程,需要用水的工序主要为路面水泥磨耗层拌和与养护以及路面的养护。
6)施工水电的布置由于本工程为道路工程,需要用水的工序主要为路面水泥磨耗层拌和与养护以及路面的养护,用水量不大,两工作面分别采用直径32mm 水管可以满足要求。
路面养护时用橡胶软管连接到位。
电源、水源接驳点分别由我单位自行与附近有关单位联系解决。
施工时根据需要将水电、接驳到施工现场。
施工电网道路左侧架设到位,施工用水则在右侧布置。
另外,现场配备 3 台发电机备用。
第四章、质量目标及质量保证措施4.1、质量目标1.确保全部工程达到国家和交通部现行的工程质量验收标准。
工程一次验收合格率达到100%,杜绝质量事故,施工一次成优。
2.安全生产:杜绝职工因工死亡事故,杜绝火灾及交通责任亡人事故,重伤率控制在0.2%0以内,轻伤率控制在5%0以内。
3.文明施工、场地整洁,争创环保文明工地。
4.资料可靠、及时、齐全。
检测记录、施工日志、交接班记录、验收资料齐全,及时填写,数据记录清晰,各类图纸、变更设计、隐蔽工程签证齐全,各类台帐、报表收集及时,按时上报。
5.创合格工程、精品工程。
4.2、质量保证措施一)建立质量体系,确保有效运行建立由公司至项目经理部到工程队再到工班自上而下的质量管理体系。
在施工过程中自下而上按照“跟踪检测” 、“复检”、抽检”三个检测等级分别进行检测,实施工程质量全员、全方位、全过程、全要素的管理,并对各级主要领导实行工程质量终身负责制。
开工前将按照我单位《质量手册》、《程序文件》的要求进行质量策划,编制项目质量计划,进行要素分配,认真开展日常质量活动,并通过内部和外部的质量审核,保证质量体系有效运行。
质量体系运行见附图二)建立试验室,配备足够的测试人员及检测仪器设备项目经理部设工地试验室,主要负责原材料的质量检查,砼、砂浆配合比设计、施工质量控制及试件制作、检测等工作,并进行工程试验的跟踪检测工作。
三)配备足够、合格的专职质检工程师,行使工程质量一票否决权,强化质检手段项目经理部设专职质检工程师,队、工班设兼职质检员。
负责施工过程中工程质量的管理和检查,落实各项工序和隐蔽工程检查工作,并严格进行自检,按工程师或甲方代表的抽查和重点检查。
证-提交工程进度计划,编制实施性施组设计施工准备阶段—工程原材料、半成品的质量检验施工机械设备的质量、性能控制临时工程、施工现场及环境的质量控制施工技术、质量措施交底施工阶段施工工艺控制工程质量自检控制工序交接质量控制中间产品控制卜厂匚分项工程质量检查分部工程质量检查竣工1—1工程竣工文件的编制、竣工质量自检阶段工程交工验收、业主签发交工证书缺陷对存在的缺陷或其他不合格之处进行修补、重责任期经理质量责任制开工报告审批制设计文件复核制总工程师质量责任制测量双检制工程试验检测制分阶段技术交底制隐蔽工程检查签证制分项工程质量评定制验工质量签证制定期与日常质量教事故处理报告制质量体系保证框图质检工程师质量责任试验人员质量责任制测量人员质量责任制工程队长质量责任制生产班组长质量责任兼职质量员质量责任操作工人质量责任制四)技术管理工作1、建立技术岗位责任制,做到分工明确,责任到人,使技术管理工作有章可循,保证施工生产顺利进行。
2、做好方案优化,认真编制实施性施工组织设计,并报监理审定后组织实施。
五)实现质量目标的执行人和质量奖罚措施1、实现质量目标的执行人本工程采用项目经理管理制度,本项目部的项目经理就是本工程实现质量目标的负责人;实现质量目标的执行人包括在整个质量活动过程中取关键或重要作用的施工管理人员,如项目总工程师、技术人员、质安员、施工员及测量工程师等。
2、质量奖罚措施我司将根据本工程的特点和公司既定制度制定本工程的奖罚措施。
具体奖罚措施如下:2.1在工程开工时,公司同项目部签定工程质量保证合同。
在合同中规定,如果项目部按期并合格完成工程,则奖励项目全体成员工程造价的0.5%;如果质量经甲方验收不合格,则全部责任由项目部负责,并规定该项目部的项目经理在三年内无资格担任其他项目的项目经理职务。
